雨水深度处理典型工艺流程

合集下载

雨水管道施工工艺

雨水管道施工工艺

雨水管道施工工艺一、施工准备雨水管道施工是建筑施工中不可或缺的一项重要工作。

在进行施工前,需要进行充分的准备工作,确保施工的顺利进行。

施工准备主要包括以下几个方面:1. 测量与规划在开始施工前,需要对工程现场进行测量与规划。

通过测量现场的地形、地势和建筑结构等相关数据,确定雨水管道的走向、形状和深度等参数。

在规划过程中,还需考虑排水区域的范围和排水量等因素,以确保排水系统的有效性。

2. 材料采购与验收采购施工所需的材料是施工准备中的重要环节。

根据工程规划,确定所需的管道、接头、阀门等材料种类和数量,并进行合理的采购计划。

在材料到货后,需要对其进行验收,确保质量符合施工要求。

3. 人员组织与培训组织合适的施工人员是施工准备的另一个重要方面。

根据施工规模和工期等条件,确定所需的施工人员数量,并进行培训,提高他们的工作技能和安全意识,确保他们具备相应的技术能力和岗位责任。

二、基础施工1. 开挖与回填在进行雨水管道施工前,首先需要进行地面开挖工作。

通过挖土机等机械设备,按照施工图纸标注的深度和形状,将地面开挖至指定位置。

开挖完毕后,需要对土方进行回填,确保地面恢复平整。

2. 基础与底板施工在开挖完成后,需要进行管道基础和底板的施工。

首先,在开挖区域的底部铺设砼砖或预制板,形成坚固的底板。

然后,根据施工图纸要求,在底板上进行过水管基础的施工。

基础施工的目的是确保管道的稳定性和密封性。

三、管道安装1. 管道切割与连接在进行管道安装前,需要根据施工图纸标注的尺寸和角度,对管道进行切割。

切割完毕后,按照设计要求,采用热熔、螺纹连接或橡胶密封等方法,将管道进行连接。

连接处应保持平整、牢固,并进行密封处理,以确保管道的连贯性和防水性。

2. 管道架设与固定在管道安装过程中,需要进行管道的架设和固定。

根据管道的走向和高度等要求,采用支架、吊夹或悬挂等方式将管道固定在建筑物内部。

固定过程中需注意管道的平直度和垂直度,以确保管道的稳定性和顺畅的流水。

小区雨水管施工工艺流程

小区雨水管施工工艺流程

小区雨水管施工工艺流程一、工艺流程测量放线→原始地貌测量确认→沟槽开挖→验槽收方→管基处理→管道基础施工→管道安装→管接口施工→二次砂石基础→检查井施工→隐蔽验收→分层夯实回填。

二、施工准备先对管道进行质量检查。

室外雨、污水D300及以上的砼管采用承插式钢筋砼管,橡胶圈连接,D200砼管采用平口砼管。

三、测量放线基槽开挖前由测量工程师进行测量定位、施工放线,测量放线前对甲方提供的控制桩点进行复核,然后引测水准点并报甲方及监理审核。

施工放线注意控制管道中线,每隔20米钉设标记并加以保护,人工开挖前根据管道中线用石灰粉施工放好开挖边线,开挖前进行原始地貌测量并做好测量记录。

四、管沟开挖1、施工操作工艺测量放样→分层开挖→修坡→整平2、作业条件(1)根据施工具体条件及现场情况,合理安排土方开挖、运输、堆放和土方调配平衡。

(2)开挖管沟时,应做好地表、基坑的排水,并做好土壁加固的机具和材料准备。

(3)根据设计要求放样,放出挖土灰线,经检查并办完预检手续。

3、技术质量控制(1)管沟开挖应按施工放线定出的开挖深度,分块(段)分层挖土,根据土质和水文情况,采取合适的系数在两侧放坡开挖,以保证施工操作安全。

(2)挖土应自上而下水平分段分层进行,边挖边检查沟底宽度,开挖沟底宜比设计基底每侧加宽0.3m,宽度不够时及时修整,每1 米左右修边一次,至设计标高以上30cm,再统一进行一次修坡清底,检查沟底宽和标高,要求坑底凹凸不超过1.5cm。

(3)管沟放坡及工作面,应选按规定的坡度粗略开挖,再分层按坡度要求做出坡度线。

根据本工程的实际情况,开挖放坡系数根据现场土质情况确定,一二类土为1:0.67,三类土为1:0.33,四类土为1:0.25。

工作面按规定设置。

(4)管沟开挖应尽量防止对地基土的扰动。

当基坑用人工挖土,挖好后不能立即进行下道工序时,应预留30 ㎝一层不挖,待下道工序开始再挖至设计标高。

底部开挖到标高后进行基底平整,原土夯实。

室外雨、污水安装施工工艺

室外雨、污水安装施工工艺

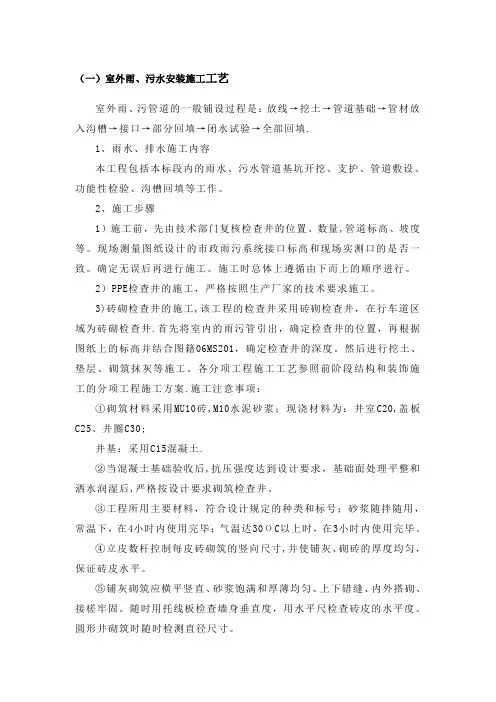

(一)室外雨、污水安装施工工艺室外雨、污管道的一般铺设过程是:放线→挖土→管道基础→管材放入沟槽→接口→部分回填→闭水试验→全部回填.1、雨水、排水施工内容本工程包括本标段内的雨水、污水管道基坑开挖、支护、管道敷设、功能性检验、沟槽回填等工作。

2、施工步骤1)施工前,先由技术部门复核检查井的位置、数量,管道标高、坡度等。

现场测量图纸设计的市政雨污系统接口标高和现场实测口的是否一致。

确定无误后再进行施工。

施工时总体上遵循由下而上的顺序进行。

2)PPE检查井的施工,严格按照生产厂家的技术要求施工。

3)砖砌检查井的施工,该工程的检查井采用砖砌检查井,在行车道区域为砖砌检查井.首先将室内的雨污管引出,确定检查井的位置,再根据图纸上的标高并结合图籍06MS201,确定检查井的深度。

然后进行挖土、垫层、砌筑抹灰等施工。

各分项工程施工工艺参照前阶段结构和装饰施工的分项工程施工方案.施工注意事项:①砌筑材料采用MU10砖,M10水泥砂浆;现浇材料为:井室C20,盖板C25、井圈C30;井基:采用C15混凝土.②当混凝土基础验收后,抗压强度达到设计要求,基础面处理平整和洒水润湿后,严格按设计要求砌筑检查井。

③工程所用主要材料,符合设计规定的种类和标号;砂浆随拌随用,常温下,在4小时内使用完毕;气温达30ОC以上时,在3小时内使用完毕。

④立皮数杆控制每皮砖砌筑的竖向尺寸,并使铺灰、砌砖的厚度均匀,保证砖皮水平。

⑤铺灰砌筑应横平竖直、砂浆饱满和厚薄均匀、上下错缝、内外搭砌、接槎牢固。

随时用托线板检查墙身垂直度,用水平尺检查砖皮的水平度。

圆形井砌筑时随时检测直径尺寸。

⑥井室砌筑时同时安装踏步,位置应准确。

踏步安装后,在砌筑砂浆未达到规定抗压强度前不得踩踏.⑦检查井接入圆管的管口与井内壁平齐,当接入管径大于300mm时,砌砖圈加固。

⑧检查井砌筑至规定高程后,及时安装浇筑井圈,盖好井盖。

⑨井室做内外防水,井内面用1:2防水砂浆抹面,采用三层做法,共厚20mm,高度至闭水试验要求的水头以上500mm或地下水以上500mm,两者取大值。

雨水再生利用一体化设备工艺流程

雨水再生利用一体化设备工艺流程

雨水再生利用一体化设备工艺流程污水经过格栅井拦截水中较大的漂浮物,然后进入调节池,经均化水质后由水泵提升进入初沉池。

水中大部分悬浮物在初沉池中去除,出水自流进入级接触氧化池,污水在池内进行水解酸化,将难生物降解的大分子有机物分解为易于生物降解的小分子有机物。

同时接受后续O级接触氧化池的回流污水,利用兼性微生物,在其内进行反硝化反应,将在O级接触氧化池中硝化反应产生的亚硝酸盐和硝酸盐还原为N2或N2O、NO。

触氧化池出水自流进入O级接触氧化池,由于污水经过前面的水解酸化,此时污水的可生化性大大提高,利用生物填料上附着的大量微生物来彻底去除污水中的有机物。

同时,利用好氧微生物在其内进行硝化反应,将污水中的氨氮(NH3-N)转化为亚硝酸盐(NO2 )和硝酸盐(NO3 ),为级接触氧化池的反硝化反应提供良好的条件。

污水的脱氮机理就是利用A/O接触氧化池中不断循环的反硝化—硝化反应进行的。

O级接触氧化池出水进入二沉池,进行泥水分离,加氯消毒后达标排放。

技术优势1、纳米悬浮生物载体性能优越。

技术关键点是选择微生物容易附着并且易于流化的悬浮生物载体。

纳米悬浮生物载体具备以下特征:◆易于流化,氧气利用率高。

悬浮生物载体颗粒粒径在纳米级,很容易与活性污泥的互混互溶,流化所需的动力在目前已知的悬浮填料中是zui低的。

悬浮载体较小的粒径实现了气、液、固三相极高的接触面积和碰撞几率,获得了较高的氧气利用率,节能非常明显。

◆使用方便。

可以直接投加到曝气池,永远不用担心堵塞系统,永远可以不停水检修。

◆内部孔隙度高,比表面积巨大,吸附能力极强,微生物易于附着。

由于其上有众多的壳体孔洞,形成特殊多孔质构造,孔隙度高达90%,吸附能力极强。

晶体内带负电荷,可以吸附水中大量的金属阳离子和NH4+离子等,吸附正电荷离子后其自身电价失去平衡而带上正电荷,这为悬浮生物载体完全吸附带负电荷的微生物、细菌、蛋白质以及引起色度和浊度的有机高分子化合物提供了铺垫和实现条件。

降水施工工艺方法

降水施工工艺方法

1、降水施工工艺流程:现场踏勘→井位布置→钻机就位→成孔→替浆→下井管→填滤料→洗井→埋设排水联络管线及配电电缆→下泵抽水→清理施工现场→ 降排水管理与服务(水位观测及开泵调节)2、钻孔:孔位准确,孔径不小于设计孔径;孔身垂直,孔深不小于设计孔深;不得使用粘土造浆护壁,必须保正清水供给,循环泥浆池不得小于20m3,以便控制泥浆稠度;终孔后要换浆清孔,换浆后泥浆比重不大于 1.1,确保孔底无沉渣,下管前进行彻底换浆,以保证地层的出水和入渗条件。

3、选择具有一定强度、渗透能力较好的水泥砾石滤水管;接头处的死管长度小于 2cm;换浆后立即下入井管,井管连接牢固顺直,下放要缓慢居中,不得碰撞孔壁,井管应保持垂直和居中,连接处包 40-60 目的尼龙纱网;最后一节井管要高出地面 20-50cm,井孔内沉淀厚度不得大于 0.5m;将设计要求规格的滤料缓慢均匀填放,确保滤料不架空,滤料必须沿四周均匀下入,边洗井边下滤料,上部 1-2m 待洗井结束后用粘性土封井。

4、洗井及成井泥浆的处理:成井后立即洗井,由上至下分层清洗,要求洗至水清砂净。

井管下入后,边下滤料边用污水泵洗井;待水清砂少时,改用潜水泵进行抽水;如井中水位达不到设计要求时,采用大空压机进行重复洗井,直至满足要求为止。

若出现涌砂现象,要分析原因,并及时会同有关人员解决。

在洗井完成后,降水井施工基本完成,成孔泥浆在经过晾晒后与基坑土方搅拌后一起用往消纳场所,但要注意不得遗洒。

5、降水井质量验收降水井施工结束前,对所有井的井深和水位进行验收,达不到设计要求的井点,应进行重新洗井,洗井后仍达不到要求的,应补打;但对洗井、抽水时,井内出砂严重,应停止进行洗井和抽水,防止砂土流失而引起不良后果,并及时采取措施予以解决。

6、降水设备应按一井一泵的原则(根据成井后水位观测情况进行调整),下置潜水电泵抽、降、排水,每个降水疏干管井按设计要求下置抽水量为15m3/h、扬程35-40m 的潜入式污水电泵,排水拟通过周边布设的具有一定坡度的排水管道及沉淀池再排入基坑周边的指定排水地点。

雨水工程污水工程施工工艺

雨水工程污水工程施工工艺

雨水工程污水工程施工工艺在雨水工程和污水工程的施工过程中,施工工艺是至关重要的一环。

本文将对雨水工程和污水工程的施工工艺进行详细的介绍,包括施工前的准备工作、施工过程中的各项工艺及施工后的验收工作。

希望通过本文的介绍,读者能够对雨水工程和污水工程的施工工艺有更加深入的了解。

一、雨水工程施工工艺雨水工程的施工工艺主要包括雨水管道铺设、雨水箱涵建设、雨水污水分流设施的布置等。

在进行雨水工程施工前,需要进行现场勘察和设计论证工作,明确施工方案和工艺,并做好施工准备工作,包括材料的准备、设备的调试等。

1. 雨水管道铺设雨水管道铺设是雨水工程施工的重要环节。

在进行雨水管道铺设前,首先需要确定好管道的走向和线路,并进行地面的开挖和平整工作。

在进行管道铺设时,需要注意管道的坡度和连接处的密封,以确保雨水的顺利排放。

同时,在管道铺设过程中,需要保证施工现场的安全和环保。

2. 雨水箱涵建设雨水箱涵是雨水工程中的重要设施,用于收集和储存城市降雨中的雨水。

在进行雨水箱涵建设时,需要进行基坑的开挖和支护工作,并对箱涵的混凝土浇筑和密封工作进行认真的施工。

同时,还需要对箱涵的进水口和出水口进行合理的布置,以保证雨水的顺利排放和利用。

3. 雨水污水分流设施的布置雨水污水分流设施的布置是对雨水工程进行环保改造的重要举措。

在进行雨水污水分流设施的施工时,需要考虑雨水和污水的分流比例和路线,以保证城市的雨水和污水能够得到合理的处理。

同时,还需要对分流设施进行合理的布置和管控,以防止雨水和污水的交叉污染。

二、污水工程施工工艺污水工程的施工工艺主要包括污水管道的铺设、污水处理设施的建设和运行管理等。

在进行污水工程施工前,同样需要进行现场勘察和设计论证工作,明确施工方案和工艺,并做好施工准备工作,包括材料的准备、设备的调试等。

1. 污水管道铺设污水管道铺设是污水工程施工的关键环节。

在进行污水管道铺设前,同样需要确定好管道的走向和线路,并进行地面的开挖和平整工作。

雨水收集利用系统施工工艺详细流程标准

雨水收集利用系统施工工艺详细流程标准

雨水收集利用系统施工工艺详细流程标准雨水收集利用系统是海绵城市建设重要的体现方式之一,雨水收集利用系统需要科学、严谨的施工,才能体现其积极的作用。

安徽格致绿建雨水收集系统设备生产厂家为您介绍雨水收集利用系统工艺流程标准如下:1、施工前准备1)编制施工方案,进行施工技术交底;2)测量人员根据施工图纸放线。

2、基坑开挖1)应根据工程地质、水文地质、周边环境编制基坑土方开挖、支护、降水施工方案,开挖深度超过5m(含5m)或开挖深度虽未超过5m,但地质条件、周围环境和地下管线复杂,或影响毗邻建筑(构筑)物安全的基坑(槽)的土方开挖、支护、降水工程施工方案应组织专家论证。

2)地基承载力应符合设计要求。

3)基础表面应平整光滑,高程误差值控制在±20mm。

3、复合土工膜敷设1)塑料储水模块外侧包裹防渗土工布(两布一膜),布为无纺布(机织塑料编织布),重量不得低于100g/m2;膜为PE膜,其厚度不得小于1mm,重量不得低于400g/m2。

2)防渗土工布施工工艺:铺设、剪裁→对正、搭齐→压布定型→擦拭尘土→焊接试验→焊接→检测→修补→复检验收。

3)防渗土工布搭接宽度应大于500mm,采用双道焊缝接缝方式,以提供多重保护,可以在焊层之间充气测试焊接效果。

焊接后,应及时对焊缝焊接质量进行检测。

4)铺设土工布时,应从最低部位开始向高位延伸。

不要拉得过紧,应留足够余幅(大约1.5%),以备局部下沉拉伸。

4、塑料模块组合水池安装1)塑料模块单体安装时排列整齐,便于同层和上下层之间固定连接,按施工图纸要求雨水收集池长宽高尺寸安装塑料模块数量。

2)同层储水模块之间用塑料模块横向固定卡连接,每个模块长边一侧使用的固定卡不少于2只,短边一侧使用的固定卡不少于1只。

3)上下层储水模块之间用塑料模块纵向固定杆连接,每座模块单体上下层之间的固定杆不少于2只。

4)储水模块在连接过程中,要尽量避免垂直连接,先铺设第一层,然后再逐层往上铺设。

雨水收集与处理方案

雨水收集与处理方案

雨水收集与处理方案简介雨水收集与处理是一种有效管理和利用雨水资源的方法。

通过收集雨水并进行适当的处理,可以减少对地下水和自来水的需求,同时减少排放到排水系统中的水量。

收集系统雨水收集系统设计如下:- 屋顶收集雨水:建筑物的屋顶可以作为收集雨水的主要面积。

安装雨水槽和雨水排水管将雨水导向集水井。

- 集水井:集水井是一个储存和过滤雨水的。

它可以通过过滤器去除杂质和污染物。

- 雨水储存罐:在集水井中,雨水被储存在一个罐中。

这个罐可以是塑料或混凝土制成的,具有适当的密封性。

- 雨水泵:雨水泵可以将储存的雨水注入到应用程序中,如灌溉系统或其他需要水的地方。

处理系统雨水处理系统包括以下步骤:1. 预处理:通过沉淀和过滤来去除大颗粒物和杂质。

这可以通过在雨水流入集水井之前安装沉淀池和滤网来实现。

2. 消毒:使用适当的消毒方法去除水中的细菌和病原体。

最常用的消毒方法是使用氯和紫外线消毒。

3. 分流系统:将处理后的雨水分为可用于不同用途的不同流。

4. 储存和分配:将处理后的雨水储存在适当的中,并根据需求进行分配和使用。

设备和维护实施雨水收集和处理方案需要以下设备和维护措施:- 雨水槽和排水管道的安装和定期检查,以确保其正常运行。

- 雨水集水井的清理和维护,以防止堵塞和积聚。

- 雨水储存罐的密封性检查,以确保水质不受污染。

- 消毒设备的定期维护和校准,以确保有效的消毒效果。

相关法规和准则在设计和实施雨水收集和处理方案时,必须遵守该地区的相关法规和准则,以确保对环境和公共健康的适当保护。

以上是关于雨水收集与处理方案的简要介绍,它可以帮助我们更有效地管理和利用有限的水资源。

请在实施前进行详细的可行性研究和方案设计。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

雨水深度处理典型工艺流程一、 设计依据1、雨水回收利用相关法规:城市污水再生利用 城市杂用水水质标准 GB/T 18920—2002城市污水再生利用 景观环境用水水质标准 GB/T 18921—2002城市污水再生利用 工业用水水质标准 GB/T 19923—20052、雨水回用的水质标准(全国民用建筑工程设计技术措施2009年版)回用雨水的COD cr 和SS 指标应满足下表规定,其余指标应符合国家现行相关标准的规定。

绿化: COD cr ≤30mg/L; SS ≤10mg/L;道路浇洒: COD cr ≤30mg/L; SS ≤10mg/L 。

观赏性景观补水: COD cr ≤30mg/L; SS ≤10mg/L;娱乐性景观补水: COD cr ≤20mg/L; SS ≤5mg/L;车辆冲洗COD cr ≤30mg/L; SS ≤5mg/L;循环冷却水系统补水: COD cr ≤30mg/L; SS ≤5mg/L;冲厕用水: COD cr ≤30mg/L; SS ≤10mg/L;二、 雨水利用系统常规工艺进入收集利用系统的雨水水质以实测资料为准,屋面雨水经初期弃流后的水质,无实测资料时可采用如下经验值:COD cr :70~100mg/L;SS:20~40mg/L;色度:10~40度;根据实验研究表明,屋面雨水水质的可生化性较差,一般BOD5/COD 的值在0.1~0.15,见下表。

由此可见,屋面雨水不宜采用生化处理,宜采用物化处理。

而大部分中水系统均采用生化处理工艺,这也是雨水利用宜采用独立水质处理系统的原因之一。

根据屋面雨水经初期弃流后的水质情况:COD :80~120mg/L ,SS :20~40mg/L, 色度为10~40,并通过实验表明采用以下处理流程,其出水水质即能满足《生活杂用水水质标准》要求。

屋面雨水收集利用系统流程如下:屋面雨水可生化性分析COD (mg/L )BOD5(mg/L ) BOD5/COD 1723230 0.13 41028 0.1 104 12 0.12在该方案中,屋面雨水经雨落管进入初期弃流装置,研究表明初期弃流量约为2mm,初期弃流水就近排入小区污水管道,并进入城市污水处理厂处理排放,既防止初期雨水中大量的污染物如COD、重金属、挥发酚等对环境的污染,同时为其进一步处理利用创造条件。

经初期弃流后的雨水通过储藏池收集,储藏池容积大小根据当地的暴雨强度公式,绘出不同历时的雨量曲线来确定,然后经泵提升至压力滤池,在进入压力滤池之前即泵的出水管道上通过混凝加药装置加入混凝剂(根据研究采用聚合氯化铝作为混凝剂,出水较好)。

由于初期弃流后的雨水水质较为稳定,悬浮固体含量较低,所以混凝形成絮体后进入压力滤池进行直接过滤。

然后经过消毒进入中水池,用于小区各种生活杂用水,如绿化、喷洒路面等。

当然小区雨水利用应包括雨水的收集、雨水的处理和雨水的利用三个相对独立的时段。

考虑到雨水的季节波动性很大,且往往无法预测,为了充分地利用雨水,应尽可能收集和储藏一切可收集的雨水。

压力滤池是密闭的钢罐,里面装有和快滤池相似的配水系统和滤料等,是在压力下进行工作的。

在工业给水处理过程中,它常与离子交换软化器串连使用,过滤后的水往往可以直接送到用水装置。

压力滤池压力滤池的构造见下图,通常的冲洗排水槽改成了排水斗。

滤料的粗度、厚度都比普遍快滤池的大,粒径一般采用0.6~1.0毫米,滤料厚一般用1.1~1.2米。

滤速为8~10米/时,甚至更大,在采用粗滤料及滤料厚度大时,常考虑用压缩空气辅助冲洗,以节省冲洗水量,提高冲洗效果。

压力滤池的进、出水管上都装有压力表,两表压力的差值就是过滤时的水头损失,一般可选5~6米,有时可达10米。

配水系统较多的采用小阻力系统中的缝隙式滤头。

压力滤池分竖式和卧式,竖式滤池有现成的产品,直径一般不超过3米。

卧式滤池直径不超过3米,但长度可达10米。

压力滤池耗费钢材多,投资较大。

但因占地少,又有定型产品,可缩短建设周期,且运转管理方便,在工业中采用较广(二)屋面雨水初期径流弃流雨水蓄水池、模块弃流后进水水质:COD cr:≤100mg/L; SS:≤40mg/L; 色度:10~40度;过滤排污后出水水质: COD cr≤30mg/L; SS≤10mg/L。

自清洗过滤器工作原理(反冲洗)过滤精度30~3000μm自清洗过滤器是一种利用滤网直接拦截水中的杂质,去除水体悬浮物、颗粒物,降低浊度,净化水质,减少系统污垢、菌藻、锈蚀等产生,以净化水质及保护系统其他设备正常工作的精密设备,水由进水口进入自清洗过滤器机体, 由于智能化(PLC、PAC)设计,系统可自动识别杂质沉积程度,给排污阀信号自动排污。

水由进水口进入过滤器,首先经过粗滤芯组件滤掉较大颗粒的杂质,然后到达细滤网,通过细滤网滤除细小颗粒的杂质后,清水由出水口排出。

在过滤过程中,细滤网的内层杂质逐渐堆积,它的内外两侧就形成了一个压差。

当这个压差达到预设值时,过滤器将开始自动清洗过程:排污阀打开,主管组件的水力马达室和水力缸释放压力并将水排出;水力马达室及吸污管内的压力大幅下降,由于负压作用,通过吸嘴吸取细滤网内壁的污物,由水力马达流入水力马达室,由排污阀排出,形成一个吸污过程。

当水流经过滤器水力马达时,带动吸污管进行旋转,由水力缸活塞带动吸污管作轴向运动,自清洗过滤器吸污器组件通过轴向运动与旋转运动的结合将整个滤网内表面完全清洗干净。

整个清洗过程将持续数十秒。

排污阀在清洗结束时关闭,增加的水压会使水力缸活塞回到其初始位置,过滤器开始准备下一个冲洗周期。

在清洗过程中,过滤机正常的过滤工作不间断。

屋面雨水(较洁净雨水)利用工艺流程一(适合绿化浇灌、地面冲洗)(三)弃流后进水水质:COD cr:≤100mg/L; SS:≤80mg/L;过滤排污后出水水质: COD cr≤30mg/L; SS≤5mg/L。

纤维球过滤器跟石英砂等传统的过滤器相比Saintarco系列纤维球过滤器内填充高度约1.2m的涤纶纤维球作为过滤层,原水由过滤器上部进入设备,经过过滤层将水中颗粒、胶状物等悬浮物质截留于过滤层的上部,经过滤层由下部流出,进水SS≤80mg/L时,可保证出水SS≤3mg/L。

l 过滤精度高:水中悬浮物的去除率可接近100%,对细菌、病毒、大分子有机物、胶体、铁等杂质有明显地去除作用。

2 过滤速度快:一般为30-45m/h,最高可达80m/h。

相当于其它颗粒滤料(无烟煤、石英砂、磁铁矿等)2-3倍。

要达到同样精度要求,改性纤维球过滤器用一级,双滤料过滤器、砂滤过滤器等需用两级以上;要达到同样的处理量要求,改性纤维球过滤器的罐体直径要小得多,而污水处理指标提高一个等级。

3 截污容量大:一般为5-15kg/m,是传统石英砂过滤器的2倍以上。

4 综合性价比高:在相同处理量,相同来水指标情况下,改性纤维球过滤器比其它过滤器仅减少设备投资一项上就达到50%以上(性能价格比),污水处理指标提高一个等级。

5 占地面积小:制取相同的水量,占地面积为石英砂过滤器的1/3以下。

6 吨水造价低:反洗水仅为制水量的2%左右,尤其是它可以利用滤前水进行反洗,所以,其吨水造价仅为传统过滤器的1/3左右。

7 自耗水量低:仅为周期制水量的1~3%,可用原水进行反洗。

8 不需要更换滤元:滤元被污染后可方便地进行清洗,恢复过滤性能。

9 易反洗:反洗时,纤维滤料充分疏松,在气泡及水力的作用下,反洗再生非常彻底。

10 机械强度高,使用寿命长,操作简单、维护方便、运行可靠:高分子丙纶纤维滤料的使用寿命在十年以上。

它比石英砂的强度高,通常的过滤及反洗强度,不会发生破损和跑料。

助凝剂屋面雨水(较洁净雨水)利用工艺流程二(适合冲厕、空调冷却水补水)2、屋面、地面合流雨水(轻度污染雨水)回收利用工艺(三)工艺使用条件:弃流后进水水质:COD cr:≤200mg/L; SS:≤250mg/L;过滤排污后出水水质: COD cr≤20mg/L; SS≤10mg/L。

MBR一体化设备的核心部件是膜生物反应器,一体式膜 - 生物反应器是把膜组件置于生物反应器内部,如图 4 所示。

进水进入膜 -生物反应器,其中的大部分污染物被混合液中的活性污泥去除,再在外压作用下由膜过滤出水。

这种形式的膜 -生物反应器由于省去了混合液循环系统,并且靠抽吸出水,能耗相对较低;占地较分置式更为紧凑,近年来在水处理领域受到了特别关注。

但是一般膜通量相对较低,容易发生膜污染,膜污染后不容易清洗和更换。

与许多传统的生物水处理工艺相比,MBR 具有以下主要特点:一、出水水质优质稳定二、剩余污泥产量少三、占地面积小,不受设置场合限制四、可去除氨氮及难降解有机物五、操作管理方便,易于实现自动控制其设计进水水质要求如下:COD<200mg/L BOD5<150mg/L SS<250mg/LNH3-N<40mg/L大肠杆菌数<10000个/L一体化设备可根据原水水质灵活配置工艺流程,使该设备具有广泛的适用性。

能直接将轻度污染雨水处理达到生活杂用水标准。

出水水质:出水水质达到生活杂用水标准:COD<20mg/L BOD5<10mg/LSS<10mg/L NH3-N<10mg/L大肠杆菌数<3个/LMBR一体化设备工艺流程屋面、地面合流雨水(轻度污染雨水)站房布置图(适合冲厕、空调冷却水补水)。
