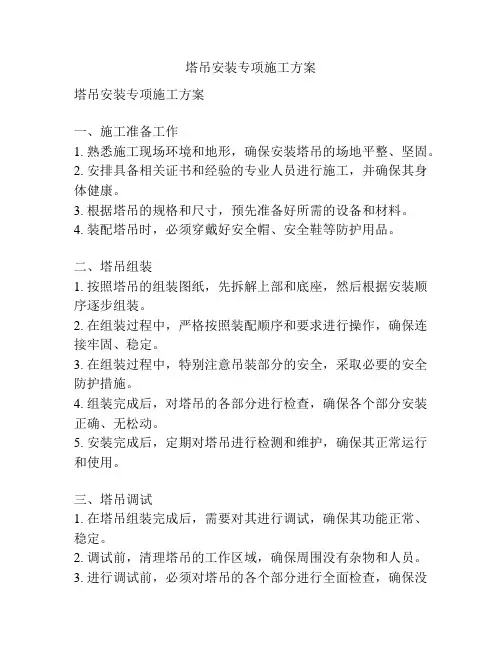

塔吊ST5513安装实施方案{项目}
塔吊安装专项施工方案

塔吊安装专项施工方案塔吊安装专项施工方案一、施工准备工作1. 熟悉施工现场环境和地形,确保安装塔吊的场地平整、坚固。
2. 安排具备相关证书和经验的专业人员进行施工,并确保其身体健康。
3. 根据塔吊的规格和尺寸,预先准备好所需的设备和材料。
4. 装配塔吊时,必须穿戴好安全帽、安全鞋等防护用品。
二、塔吊组装1. 按照塔吊的组装图纸,先拆解上部和底座,然后根据安装顺序逐步组装。
2. 在组装过程中,严格按照装配顺序和要求进行操作,确保连接牢固、稳定。
3. 在组装过程中,特别注意吊装部分的安全,采取必要的安全防护措施。
4. 组装完成后,对塔吊的各部分进行检查,确保各个部分安装正确、无松动。
5. 安装完成后,定期对塔吊进行检测和维护,确保其正常运行和使用。
三、塔吊调试1. 在塔吊组装完成后,需要对其进行调试,确保其功能正常、稳定。
2. 调试前,清理塔吊的工作区域,确保周围没有杂物和人员。
3. 进行调试前,必须对塔吊的各个部分进行全面检查,确保没有松动和损坏。
4. 调试时,需要按照操作手册的要求操作,注意安全操作和动作规范。
5. 调试完成后,对塔吊进行全面检测,确保其运行正常、稳定,并做好相应的记录。
四、塔吊安全措施1. 在施工现场设置警示标志,提醒人员注意安全。
2. 确保施工现场的通道畅通,预留逃生通道和疏散出口。
3. 在塔吊附近设置安全围栏,并配备专人进行安全监控。
4. 制定详细的安全操作规范,对操作人员进行培训和指导。
5. 每天开始施工前,对塔吊进行全面检查和维护,确保其安全使用。
五、施工后工作1. 在塔吊安装完成后,对现场进行清理,清除所有的杂物和危险物品。
2. 对塔吊进行最后一次检查,确保其安装完好。
3. 向业主或监理单位进行验收,并提供相应的施工记录和报告。
4. 完工后,对塔吊进行保养和维护,延长其使用寿命。
综上所述,塔吊安装专项施工方案需要严格按照规范和操作要求进行操作,确保安装过程安全、顺利,并做好日常的检测、维护和保养工作,以确保塔吊的正常运行和使用。
塔吊基础施工方案及计算书

ST5513塔吊基础方案1、工程概况2、塔式起重机选用塔吊数量1台,具体见平面布置图。
设备型号: ST5513一台。
塔机回转半径: 50m。
塔机搭设高度:200m。
标准节规格: 2.0m×2。
0m×2.8m。
3、编制依据1、《SY5513塔式起重机使用说明书》2、《岩土工程勘察报告》3、《塔式起重机操作使用规程》(ZBJ80012);4。
《建筑机械使用安全技术规范》(JGJ33-2001);5。
《塔式起重机安全规程》(GB5144—2006);6、《塔式起重机混凝土基础工程技术规程》(JGJ/T 187-2009)7、《建筑地基基础设计规范》(DGJ08—11—2010)8、《建筑桩基技术规范》(JGJ94—2008)9、《地基基础工程施工质量验收规范》(GB50202-2002)10、《建筑桩基础技术规范》(JGJ94—2008)11、施工图纸4、塔吊基础施工方案工程拟采用一台ZJ5311塔吊用于工程的垂直运输。
塔吊安放于基坑以外。
塔吊ST5513基础采用4根Φ400PHC管桩桩(B型),顶部制作砼承台,砼承台尺寸为5600×5600×1500mm。
在砼承台浇筑前,埋设塔吊基础锚脚。
4.1桩设计塔吊桩采用4根Φ400PHC管桩桩(B型),桩长为16m。
4。
2承台设计承台采用钢筋混凝土承台,承台尺寸定为长×宽×高5600×5600×1500mm。
1、开挖要求在塔吊承台基础开挖过程中,采用2级放坡,坡度均为1:1。
5,总的挖深为4.18m,明排水。
2、模板要求采用胶合板木模。
5、塔吊基础施工工艺流程和操作规程5.1、施工工艺流程桩基定位,施工放样→打桩→垫层砼,放样→钢筋绑扎,预埋件安装→支模→隐蔽验收→砼浇筑,养护→塔吊安装5.2操作规程根据塔吊基础施工的要求,对土方开挖阶段塔基格构柱周边土方开挖流程规定如下:1、开挖阶段,挖机配备专人指挥。
塔式起重机安装专项施工方案

塔式起重机安装专项施工方案塔式起重机是目前使用最广泛的起重设备之一,它具有结构简单、效率高、稳定性好等优点。
在安装塔式起重机时,需要编制一份专项施工方案,以确保施工安全、顺利完成工程。
1. 施工筹备(1)组建安全生产组织,明确各岗位责任。
(2)准备施工所需物资和设备,确保施工正常进行。
(3)制定详细的施工进度计划,合理安排施工工序。
2. 现场准备(1)确定塔式起重机布置位置,确保周围空间充足,不受其他设备或建筑物的阻碍。
(2)检查起重机设备的完好性,确保其安全可靠。
(3)安装起重机底座,确保其稳固可靠。
3. 安装主臂和起升机构(1)根据施工图纸和技术要求,进行主臂的安装。
主臂要与底座连接牢固,并符合安全标准。
(2)安装起升机构,注意其平衡性和稳定性。
起升机构要能够顺畅提升和下降,并做好防护措施。
4. 安装配重块(1)根据起重机的负载能力和施工要求,安装适量的配重块。
配重块要牢固连接在起重机上,以保证其稳定性。
(2)确保配重块的堆放位置合理,不会产生倾斜或倒塌风险。
5. 蓝牙起重附件(1)根据需要安装蓝牙起重附件,并保证其良好的连接和功能正常。
(2)检查蓝牙起重附件的安全性能,确保能够准确、安全地监控起重机的工作状态。
6. 施工调试(1)进行起重机的功能调试,测试其正常工作能力和安全功能。
(2)进行起重机的负载试验,确保其在承载重量方面符合要求。
(3)进行起重机的安全防护测试,如限位器、防碰撞装置等。
(4)根据试验结果,调整起重机的运行参数,以达到最佳工作状态。
7. 完工验收(1)对安装完成的塔式起重机进行全面检查和试运行。
(2)检查起重机的各个部件是否完好无损,功能是否正常。
(3)检查起重机的安全装置和防护措施是否到位。
(4)做好安全交底工作,确保施工人员了解起重机的使用方法和注意事项。
8. 施工总结(1)总结起重机安装过程中遇到的问题和解决办法,提出改进意见。
(2)对施工进行评估和审核,确保满足相关规范和标准。
塔式起重机安装专项施工方案

塔式起重机安装专项施工方案一、前期准备工作1. 资料准备:收集施工图纸、安装工艺资料和相关安全规范等。
2. 材料准备:采购所需的起重机设备、工具以及施工所需的临时支撑材料和消防设备。
3. 现场准备:清理施工现场,确保施工区域的平整和安全。
4. 人员准备:组建安装工作队伍,明确职责分工,确保施工中的协调和顺利进行。
二、安装场地的准备1. 地基处理:根据设计要求对安装地基进行处理,确保地基的稳固和承载能力。
2. 场地标志:设置标志牌,明确安装区域的范围和限制,保证周围人员的安全。
3. 施工道路:确保施工道路的畅通,方便运输起重机设备和材料。
4. 安装区域清理:清理安装区域的障碍物和垃圾,确保施工现场的清洁和整洁。
三、安装方案制定1. 安装顺序:根据起重机设备的型号和特点,确定安装的顺序和步骤。
2. 安装方式:选择适当的安装方式,如自爬式、平台式、远距离拆装式等。
3. 安装要点:确定起重机的安装位置和方向,合理布置支腿和倾覆透平,确保稳定性。
4. 安装控制措施:制定安全控制措施,确保安装过程中的人员和设备的安全。
四、起重机设备的组装1. 安装模块:根据起重机设备的型号和规格,将主体模块和辅助模块进行组装。
2. 试装调整:对组装后的起重机设备进行试装和调整,确保各个部件的协调和顺畅。
3. 电气接线:进行电气接线工作,确保设备的正常运行和安全性能。
4. 润滑检查:对起重机设备的润滑系统进行检查和调整,确保设备的正常运转。
五、起重机的安装调试1. 准备工作:检查安装区域的环境和条件,确保安全和设备运行的稳定性。
2. 起重机起吊:使用其他起重设备将起重机吊起,精确调整起吊高度和位置。
3. 支腿调节:调节起重机的支腿,确保支腿的稳定性和与地面的适应性。
4. 试运行:进行起重机的试运行,检查各个部位的工作状态和安全标志的运行情况。
六、施工安全措施1. 安全防护:设置安全防护设备,如安全网、警示牌等,确保现场安全。

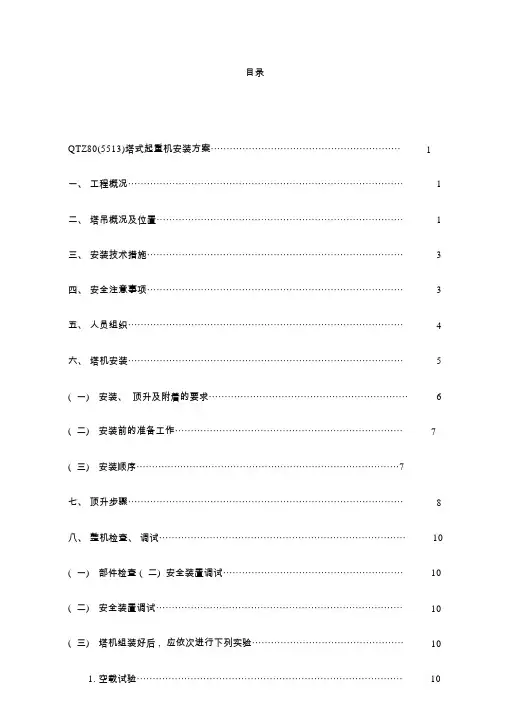

安装方案样本

目录QTZ80(5513)塔式起重机安装方案⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯1一、工程概况⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯1二、塔吊概况及位置⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯1三、安装技术措施⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯3四、安全注意事项⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯3五、人员组织⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯4六、塔机安装⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯5 ( 一)安装、顶升及附着的要求⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯6 ( 二)安装前的准备工作⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯7 ( 三)安装顺序⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯7七、顶升步骤⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯8八、整机检查、调试⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯10 ( 一)部件检查 ( 二) 安全装置调试⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯10 ( 二)安全装置调试⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯10 ( 三)塔机组装好后 , 应依次进行下列实验⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯101.空载试验⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯102. 负荷试验⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯10九、安装机械、工具一览表⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯11QTZ80( 5513) 塔式起重机安装方案一、工程概况:1、项目名称 :香格名苑2、建设地点 :南山区棉山路小南山北侧3、施工单位 :深圳市建筑工程股份有限公司4、根据工程项目的需要 ,安装壹台QTZ80( 5513)塔机。
5 、本次安装高度 : 32米。
香格名苑工程位于南山区棉山路小南山北侧 , 场地东面为住宅小区 , 西南面靠小南山 , 东北面与拟规划的市政道路衔接。
ST5513塔机100KPa块式基础计算

ST5513塔机基础计算书一、编制依据1、ST5513塔机使用说明书2、机械设备安装技术文件3、建筑机械使用安全技术规程(JGJ33-2001)4、施工现场临时用电技术规程(JGJ46-2005)5、《塔式起重机混凝土基础工程技术规程》JGJ/T 187-2009二、工程概况塔机位置已由施工使用单位确定。
三、地质情况依据施工单位提供的岩土报告,塔吊基础位置在----土层,土层性质为---土,该土层地基承载力标准值为100KPa四、塔机基础技术条件1、地基基础承载力为100KPa2、基础混凝土标号为C353、塔机独立接地电阻,阻值不大于4欧姆。
五、该塔机起重臂长55M,平衡臂长15.6M。
最大起重量为6T;臂端起重量为1.3T。
塔身截面1.6M×1.6M,塔机自由高度为48M;用电功率为50KV A;供电电压380V±5%。
其他技术参数参考塔机使用说明书。
六、块式基础验算1、基础尺寸:l×b×h=6500×6500×13502、基础面积:A=6.5M×6.5M=42.25㎡3、基础体积:V=57M34、基础重量:G k=1426KN5、塔机最大倾覆力矩:M k =1806KN·M6、塔机对基础的垂直作用力:F k=540KN7、作用在塔吊基础上的水平载荷:F vk=89KN根据《塔式起重机混凝土基础工程技术规程》4.1.3的规定:P max=(F k+G k)/3l’b’=100.3KPa式中:l’=l/2-e l=2.557b’=b/2-e b=2.557e=(M k+F vk×h)/(F k+G k)=0.98且e<b/4符合P max<1.2f a要求。
冲剪计算略。
七、塔机板式基础图基础尺寸及配筋如附图。
八、基础制作要求1、基础下方要求无防空洞、暖气沟、消防水沟等。
2、塔机应良好接地,接地电阻不得大于4欧姆。
塔吊安装施工方案

塔吊安装施工方案一、前期准备工作1.对施工现场进行详细的勘察和分析。
包括地基情况、周边环境、交通情况等,确保施工条件具备。
2.根据塔吊的参数和技术要求,选择合适的安装位置。
考虑到塔吊的起重高度和工作半径,选择一个稳定的地段进行安装。
3.根据塔吊的尺寸和重量,制定起重设备和工具的购置计划。
确保能够满足安装过程中的各项需求。
4.确保安装现场的准备工作完成,包括清理场地、搭建工地临时设施等。
二、安装过程1.搭建塔吊起重平台。
首先需要在安装位置上搭建起重平台,确保其具备足够的稳定性和承重能力。
根据地基情况,选择适当的支撑方式。
2.安装塔吊底座。
根据塔吊的安装要求,将底座放置在起重平台上,并进行固定。
确保底座的稳定和水平度。
3.安装塔身和抱杆。
将塔身和抱杆按照指定的安装顺序拼接起来,并使用螺栓进行固定。
确保每一节塔身和抱杆与下一节之间的连接处紧固可靠。
4.安装平衡臂和平衡配重。
根据塔吊的工作半径和起重要求,安装相应长度的平衡臂,并根据工程车间要求设置配重。
确保平衡臂和配重的安装与调整。
5.安装反重机构。
根据塔吊的需求,安装反重机构,确保在起吊或放下重物时保持塔吊的平衡。
6.安装操作室。
将操作室安装在塔吊上方的固定平台上,并进行固定。
确保操作室的安全和使用方便。
7.进行安全检查。
在安装完毕后,对整个塔吊进行全面的安全检查。
包括结构安全、电气设备、安全防护装置等方面的检查。
确保塔吊安装完毕后能够满足安全要求。
三、施工后期工作1.进行操作员培训。
对塔吊的操作员进行培训,使其能够熟练掌握塔吊的操作技巧和安全操作规程。
2.编制安装验收报告。
根据塔吊的安装情况,编制安装验收报告,并向相关部门进行提交。
确保整个安装过程符合相关规定和标准。
3.撤离施工现场。
在安装完毕后,及时撤离施工现场,并进行场地清理和恢复工作。
确保施工现场的整洁和安全。
总结:塔吊的安装施工是一项重要且复杂的工作,需要综合考虑施工现场的环境和条件,在安装过程中严格按照相关规定和标准进行操作。
5513-型塔机安装方案

一、工程概况:1.1建筑物概况:工程名称:青山水恋(好室成双)住宅小区建设单位:内蒙古莲荷房地产开发有限公司设计单位:哈尔滨工业大学建筑设计研究院监理单位:北京中建工程顾问有限公司施工单位:江苏南通六建建设集团有限公司工程地址:内蒙古呼和浩特市成吉思汗大街1.2基本概况本工程由1#、2#、3#、9#、10#、11#单体房工程组成。
本工程设计标高正负零分别相当于绝对标高1084.32、1084.32、1084.52、1084.77、1084.62、1084.47,本工程抗震设计烈度为8度;剪力墙抗震等级为一级。
防火设计:建筑分类为一类,耐火等级均为一级;建筑耐久年限为50年。
总建筑面积约9.9㎡,1#、10#、11#楼地下二层,地下二层为人防。
2#、3#、9#楼为地下一层。
1#、2#、3#楼地上南单元24层,总高99.9m,北单元十层,总高40.2m,每二层含一个夹层,奇数层层高2.82m,夹层层高为2.18m,偶数层层高2.8m。
9#、10#、11#楼为21层,总高度均为104.85m,每层均有一层夹层,自然层2.57m,夹层2.18m。
本工程共安装5台塔吊, 1#、2#、3#楼旁各一台,9#、11#楼旁各一台,其中2#、3#旁塔吊型号为QT5513,是广西建工机械制造有限公司生产;其余的3台塔吊型号为QT6610,是山西工程机械制造有限公司生产。
本方案主要介绍QT5513塔的安装步骤及要点,其余型号塔吊参照安装。
二、塔机简介本机起重力矩630KN.M,臂长50.92米,平衡臂12.48米,最大起重量6吨,端部起重四、辅助机械和工具1、辅助起重机械:25吨汽车起重机2、40米长、22毫米粗麻绳2根3、扁头、箭头撬棍各2根4、250/350活动扳手,17-19、19-22开口、梅花扳手、手钳等工具各一套5、铁丝:20KG6、安塔机螺栓专用扳手30:4把7、氧气、乙炔气瓶一套8、安全帽:8顶安全绳:4套五、场地要求场地平整,无障碍物,具备安装条件。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
一、工程概况 (1)
二、参建单位 (1)
三、编制依据说明 (1)
四、塔机布置情况 (1)
五、塔机安装 (2)
六、ST5513塔机技术参数 (2)
七、塔机安装设备、机具 (3)
八、塔机施工技术措施 (7)
九、应急预案 (8)
一、工程概况
二、参建单位
三、编制依据说明
《起重机设计规范》(GB 3811)
《塔式起重机设计规范》(GB/T 13752)
《钢结构设计规范》(GB 50017)
《混凝土结构设计规范》(GB 50010)
《塔式起重机安全规程》(GB 5144)
《建筑地基基础设计规范》(GB 50007)
《建筑地基基础工程施工质量验收规范》(GB 50202)
《建筑机械使用安全操作规程》(JGJ33)
《建设工程施工现场供用点安全规范》(GB 50194)
《建筑施工安全检查标准》(JGJ59)
《高空作业机械安全规则》(JGJ5099)
《建筑施工高处作业安全技术规范》(JGJ80)
《施工现场安全生产保证体系》(DGJ08-903)
四、塔机布置情况
为满足现场施工的垂直运输需要,在F轴线向E轴1750mm 与4轴向5轴方向2862mm二线交点为塔机基础中心,安装一
台ST5513-12t塔机。
ST5513塔机第一次安装高度为13.8m,起重臂长度50m,
最大起重量6t,起重臂臂端起重量为1.58t;起重臂安装方向与
建筑物平行指向西南面(详见现场塔机安装平面图)。
五、塔机安装
塔机安装从+0.600开始,第一次安装高度为13.68m。
塔吊的部件均从2#门进入现场,6-1/9轴/L-D轴的栈桥区域为塔吊拼装施工区域,配置130t汽车吊进行塔吊零件拼装,并进行塔吊的安装施工。
汽车吊进场的同时需要准备路基板垫
在支腿下方对栈桥进行保护。
六、ST5513塔机技术参数
塔机第一次安装高度:13.68m
塔机安装最终施工高度:40.96m
塔身的截面:2.0m×2.0m×3m
起重臂长: 50.0m
最大吊重: 6t/1.58t
臂端吊重: 1.58t(回转半径:50m处,钢丝绳二倍率)
电源电压: 380V(±19V)50HZ
电源功率: 140KVA
ST5513塔机50m臂时的起重性能如下表:
七、塔机安装设备、机具
根据ST5513塔机安装需要,配备的施工设备、机具及安全防护用品如下:
1、施工机械
2、工具及索具
安装前作业班长要对所有要使用的索具、吊具进行全面的安全检查(包括的130t汽车吊上的吊索具等),确认完好无损后方可使用,大锤及扳手等工具确认做好防坠措施。
3、ST5513塔机各机构总成件重量表
八、塔机施工技术措施
1、在整个塔机安装施工过程中严格按照南京市有关政府部门
颁发的《建筑工程施工现场塔机起重机安装拆卸管理暂行规
定》的实施细则执行。
2、塔机在安装拆卸施工作业前需对塔机进行机械、结构、电
器的全面检查,只有在塔机完好的前提下方可施工作业
3、严禁非装拆施工人员进入施工区域,起区域内应设置警戒
区域,并派专人进行监护,严禁无关人员进行,严禁立体施
工。
4、现场确保设备进场路线、设备堆场地点及130t汽车吊调头
区域,在塔机基础旁放置140KV A独立电箱,并保证及时送
电。
5、塔机安装结束后及正式启用前,需进行高程及有关数据(如
塔身倾斜度)的测量。
在机械起用后一周、一月及两月时继
续进行有关数据的测量。
并在混凝土基础四角以红油漆做好
标记,以便日后对塔机进行沉降观测。
6、在整个施工作业中,上下作业面施工人员之间通讯畅通,
指挥人员指挥信号正确明了。
7、施工部门在整个施工过程中,首先要对施工作业人员进行
安全技术交底,下达任务书,做好装拆过程记录,全过程控
制装拆施工的安全、质量。
8、施工现场用电严格执行《建设工程施工现场供用电安全规
范》和《施工现场临时用电安全技术规范》,加强电源管理,
防止发生电气火灾。
9、施工现场的电器设备必须制定有效的安全管理制度,现场
电线、电器设备必须有专业电工经常检查整理,发现问题立
即解决。
10、电器设备的线路必须符合规定,导线截面与设备容量必须
匹配,导线型号选择要合理,接地、接零线的截面要适合。
11、起重人员应明确构件重量后方可起吊
12、所有参加塔机安装的起重工、电焊工、操作工等特种作业
人员应持有效上岗证,方可施工,严禁无证操作。
13、起重人员必须坚持“十不吊”原则。
14、各类器具使用前均应严格检查,以保证完好无损。
15、高空作业不得向下抛物件,各类安全用具及配件均应用工
具袋或吊篮并用绳子吊上,放置于安全的地方。
九、应急预案
1、事故处理程序:
a)触电事故:
1)立即采用绝缘材料等器材使出点人员脱离带电体,迅速断
电;
2)立即组织现场拆装作业人员进行自我施救,并同时向当地
急救中心(120)、电力部门报告;
3)严格保护事故现场。
b)高处坠落事故:
1)拆装施工队立即组织现场拆装作业人员进行施救,争取时
间;
2)立即向当地急救中心(120)电话报告,以求得到最快救援。
c)火灾事故:
1)当接到火灾发生信息并确认后,现场负责人立即报警,拨
打119火警电话,并同时通知项目部应急领导小组,同时
组织现场人员及时扑救火灾,按照“先控制,后灭火,救
人重于救火,先重点,后一般”的灭火战术进行;
2)确认火灾发生的同时派人及时切断电源,接通消防水泵电
源,组织抢救受伤人员,隔离火灾危险和重点物质,充分
利用施工现场的消防灭火器材进行灭火;
3)当专业消防队到达火灾现场以后,火灾事故应急领导小组
要简要的向消防队负责人说明情况,并全力支持消防队员
灭火,要听从专业消防队的指挥,齐心协力,共同灭火;
d)塔机倾翻、坍塌事故:
1)立即组织现场拆装作业人员疏散、撤离,消除和降低人员
损伤,在人员安全的情况下,同时争取时间,做好财产抢
救的准备工作;
2)发生人员受伤,立即拨打120急救电话,以求得到最快救
援。
cheng
cheng 2、警戒与治安
安全保卫小组在事故现场周围建立警戒区域实施交通管制,维护现场治安秩序。
疏散人员工作要有秩序的服从指挥人员的疏导要求进行疏散,做到不惊慌失措,勿混乱、拥挤,减少人员伤亡。
