个人电站并网流程
居民分布式电站申报与并网流程

并网验收意见单
建议: 流程三、四部分同时提交审核。这样供 电局就可以根据资料现场审核,给回执 和上报安排验收时间。
现场验收过后,电费结算和补贴 ,由业主自行办理。
提示:
1、项目编号和工作单号注意分清楚。 2、所有文件最好提供一式两份。 3、所有业主签字和施工单位盖章的地 方,都要提前做好!这样可减少重复 跑的次数。
并网申请表
户口本、身份证
产权证明(房产证或村委产权证明)
用户名和用电编号
个人银行卡或存折证件
二、接入系统方案制订与审查。
目录
1、工程设计,签订接入方案(图纸编写日期 为签订接入方案日期后) 2、接入系统工程设计图纸;(盖施工单位公章) 3、居民分布式光伏发电项目接入系统工程建 设资料审核意见书。(业主签字确认) 4、以上资料一式两份。
正常的并网申报流程
流程合并和简化
一、提交并网申请、资料受理。 二、接入系统方案制订与审查。 三、竣工并网验收,签订购电合同。
四、补充资料
一、提交并网申请、资料受理
准备资料
1.填写分布式电站并网申请表(一式两份) 2.居民身份证、户口本原件及复印件。 3.分布式电站产权证明及复印件(村委盖章证 明或房产证)。 4.提供居民受电资料:用户名和电表号,用电 量情况。 5.个人银行卡信息或存折复印件。 6.项目业主及经办人联系95598跟踪进度。
接入方案(注意接入点)
工程设计图纸(注意每页都盖章)
审核意见书(名称、地址等与申请表一致)
建议: 流程一、二部分同时提交审核,一般情 况,都没有问题,供电局都会受理的。
三、竣工并网验收,签订购电合同
1、购电合同准备资料
2、竣工并网验收准备资料
1、购电合同准备资料(研发做):
家庭光伏发电并网申请流程时间及所需材料

家庭光伏发电并网申请流程时间及所需材料近年来,我国光伏产业发展迅速,国内市场逐渐成为主力。
今年上半年光伏产业依然延续了良好态势,呈现出规模增速快,产业化技术水平高,产能布局优,应用市场活的发展特点。
近期收到很多的读者给日兆光伏小编来信,问分家庭光伏发电并网申请流程时间及所需材料是怎样的,那么今天日兆光伏小编就给大家来一一解答。
1、光伏发电从申请到并网验收需要多长时间?光伏发电从申请到并网验收在45个工作日内。
提供申请后供电企业会派人到现场勘察,出具一个接受方案,市民根据方案来设计,购买有资质单位的太阳能发电板、逆变器、支架、线缆等进行安装,然后供电企业来审核。
审核通过后供电企业会派人安装计量装置、签并网合同,进行并网调试。
供电企业免收系统容量备用费,从并网申请到并网调试全程不收费,发电量可全部上网,也可全部自用,或者自发自用,余电上网。
国家电网公司承诺整个流程在45个工作日内完成。
从投运的部分家庭光伏电站来看,供电企业一般能在45天内完成服务流程。
业主如准备自行操作全过程,申请时只需要携带身份证、户口本、房产证即可办理,如想委托他人(可以是家人或朋友),除需以上三个证件外还要携带相关联系人的身份证。
不同城市情况不一样,有的需要提供的材料包括房产证、物业公司动工许可证(证明)、个人身份证复印件以及并网逆变器参数等。
家庭光伏申请补贴共有4个步骤:第一步,填写并网申请地点:区县一级的电网营业厅。
注意是区县一级。
个别地方现在到乡一级的也可以了。
需要携带的资料:身份证、户口本、房产证的原件和复印件。
如果没有房产证怎么办?有些村集体的房产是没有房产证的,这种情况下您可以让镇一级的政府给开一个证明,或者是由村集体出一份说明然后由镇一级的政府盖章即可。
需要填写的资料:并网申请表。
具体过程:进入营业厅之后,找到办理分布式并网业务的窗口,落座之后,工作人员会给你一份"并网申请",按照要求填写好,同时把身份证、户口本、房产证的原件复印件拿出来一并交给工作人员。
新能源电站并网手续流程

新能源电站并网手续流程摘要:近年来,随着电力系统规模的不断增加,风电、太阳能等间歇性能源的加入,未来将构建一个以新能源光伏、风电为主题的新型电力系统,针对新能源电站的并网全流程进行简述。
持续做好新能源发电项目的并网验收工作,不断优化并网流程,为后续新能源项目并网验收做好充足准备,为实现“碳达峰”“碳中和”贡献力量。
关键词:新能源电站、并网发电、手续、流程一、引言为进一步推进新能源电站并网发电流程建设,确保新能源电站并网工作流程顺利进行,提高工作效率,进行全过程的有效控制,使各个环节和因素按规定的方法在受控状态下进行。
二、新能源电站并网前各阶段工作说明1.新能源电站在项目开工后,应尽早与当地电网公司取得联系,领取《**省电网新能源电站并网服务指南》并登记相关基础信息。
2.有关培训:新建新能源电站应选派拟担任值班长(值长)的运行值班人员参加由电网公司调控处举办的运行值班人员调度业务联系资格培训。
电网公司在每年4月、10月(具体根据不同省安排时间执行)各举办一期并网发新能源电站运行值班人员上岗资格培训,培训考试合格后颁发《**省电网调度系统运行值班合格证书》,只有参加培训并取得了调度业务联系资格证书的运行值班人员,方可与电网公司值班调度员进行调度运行业务联系。
3、.在计划并网前90天,新能源电站向电网公司申请安排召开新建新能源电站接入系统调度协调会,并按照“新能源电站申请召开接入系统调度协调会需准备的材料清单”准备相关资料。
新能源电站应向电网公司系统处及继保处提交确定调度管辖范围、调度命名及设备命名编号所需资料以及蓝图,电网公司系统处根据图纸确定调度关系、调度命名和设备命名编号,经新能源电站确认后,以电网公司正式文件予以印发下达。
新能源电站应向省调提交新能源电站场可研报告、新能源电站所有型号机组产品说明书、功率预测系统说明书、联系有资质的单位编制并上报风电场电能质量、有功/无功调节能力并网检测方案。
同时应填报电场信息表、功率预测收资清单、电场基础信息表。
光伏电站建设并网涉网流程完整细则

光伏电站建设并网涉网流程完整细则一、申请阶段:1.编制项目可行性研究报告,确定项目建设规模和能力。
2.向当地电力部门递交项目建设申请,提供完整的申请材料,包括项目可行性研究报告、土地使用证明、用电需求证明等。
二、审批阶段:1.当地电力部门收到申请后,进行初步审核,核实申请材料的完整性和合法性。
2.审核合格后,组织专家对项目进行技术评估,评估项目的可行性和技术可行性。
3.根据专家评估的结果,当地电力部门进行项目审查,并形成正式的审批意见。
4.送交电力监管机构进行审批,监管机构根据实际情况进行审批,并形成审批文书。
三、设计阶段:1.开展电力工程设计,包括电站选址、电站规模、组件选型等。
2.设计提交给相关部门进行审查,审查合格后可以开始实施。
四、建设阶段:1.设计完成后,组织招标或直接进行电站建设。
2.土地准备工作,包括土地平整、建筑物建设等。
3.购买、安装光伏组件和逆变器等设备,建设光伏电站。
4.建设过程中,按照相关法规进行环保设施建设和施工,确保环境和建筑物的安全和完整。
五、并网阶段:1.完成建设后,进行初步验收,确保电站的安全和正常运行。
2.提交并网申请,包括电站运行情况和运行参数等。
3.供电公司对电站进行网要验收,确保电站的电网连接符合规范和安全要求。
4.完成并网验收后,与供电公司签订连接协议,并正式接入电网。
六、运营阶段:1.完成并网后,开始正式运营光伏电站,监测电站运行状况,及时发现和排除故障。
2.定期进行电站巡检和维护,保证电站的正常运行。
3.按照电力部门和供电公司的要求,及时向上报电站运行数据和发电情况等。
七、验收阶段:1.当地电力部门对光伏电站进行运行验收,确保光伏电站符合相关法规和技术要求。
2.验收合格后,颁发光伏电站运行许可证,并告知光伏电站的保护和维护要求。
综上所述,光伏电站建设并网涉网流程包括申请、审批、设计、建设、并网等多个环节,需要遵守相关法规和技术要求,并与当地电力部门和供电公司进行密切合作。

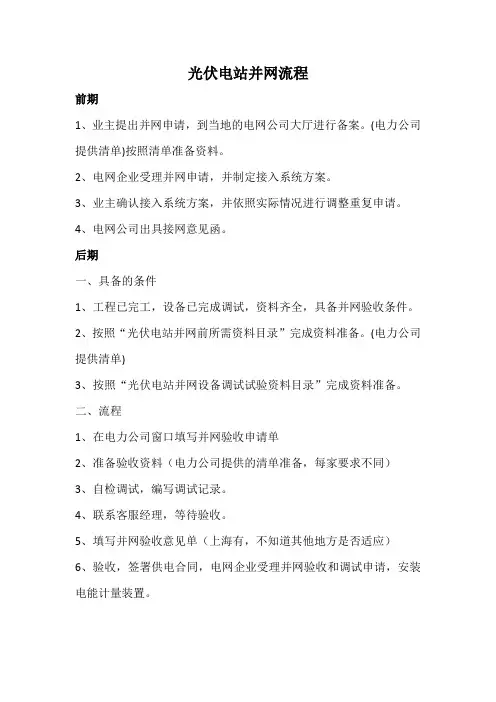

光伏电站并网流程

光伏电站并网流程
前期
1、业主提出并网申请,到当地的电网公司大厅进行备案。
(电力公司提供清单)按照清单准备资料。
2、电网企业受理并网申请,并制定接入系统方案。
3、业主确认接入系统方案,并依照实际情况进行调整重复申请。
4、电网公司出具接网意见函。
后期
一、具备的条件
1、工程已完工,设备已完成调试,资料齐全,具备并网验收条件。
2、按照“光伏电站并网前所需资料目录”完成资料准备。
(电力公司提供清单)
3、按照“光伏电站并网设备调试试验资料目录”完成资料准备。
二、流程
1、在电力公司窗口填写并网验收申请单
2、准备验收资料(电力公司提供的清单准备,每家要求不同)
3、自检调试,编写调试记录。
4、联系客服经理,等待验收。
5、填写并网验收意见单(上海有,不知道其他地方是否适应)
6、验收,签署供电合同,电网企业受理并网验收和调试申请,安装电能计量装置。
个人电站并网流程

本表中的信息及提供的文件真实准确,谨此确认.
申请单位:(公章)
□公共电网(个)
计划
开工时间
计划
投产时间
核准要求
□省级□地市级□其他---—--□不需核准
下述内容由选择自发自用、剩余电量上网的项目业主填写
用电情况
月用电量(
KWh)
装接容量(kVA)
主要
用电设备
业主提供
资料清单
一、自然人申请需提供资料:经办人身份证原件及复印件、户口本、房产证等项目合法性支持性文件。
申请个人:(经办人签字)
年月日
客户提供的文件已审核,接入申请
受理人
受理日期
年月日
告知事项:
1.本表信息由客服中心录入,申请单位(个人用户经办人)与客服中心签章确认;
2.本表1式2份,双方各执1份。
项目类型
□光伏发电□天然气三联供□生物质发电□风电
□地热发电□海洋能发电□资源综合利用
项目投资方
项目联系人
联系电话
联系人地址
装机容量
投产规模KW
本期规模KW
终期规模KW
意向并网
电压等级
□10(6、20)KV
380V
□其它
发电量意向
消纳方式
□全部自用
□全部上网
□自发自用剩余电量上网
意向
并网点
□用户测(个)
个人电站并网流程及所需资料:
并网流程——精选推荐

并⽹流程五、新建电⼚并⽹⼯作流程新建电⼚并⽹⼯作流程图说明⼀、在进⼊流程图所列⼯作之前,电⼚应完成以下与调度机构相关的前期⼯作:1、规划⽴项、设计审查、设备采购等应满⾜电⽹安全、技术和管理标准。
2、为便于新设备顺利并⽹和四川省调履⾏职责,业主单位应邀请四川省调参加:可研审查、接⼊系统审查、初设审查等;涉⽹⼀、⼆次设备选型和标书审查;业主单位应于审查前1个⽉将待审查资料提交给四川省调。
3、按照节能发电调度办法实施细则的要求,向省经委正式报送发电机组的相关参数,资料齐备并经公⽰后,⽅可纳⼊机组发电排序。
⼆、流程图所列各项⼯作说明:1、电⼚在计划并⽹前6个⽉,应与调度中⼼技术处取得联系,申请安排召开新建电⼚接⼊协调会。
会前应准备电站建设基本情况、发改委和省电⼒公司的批复材料、电⽓设备参数、送出线路概况、通信和⾃动化初设⽅案等相关资料。
会上详细记录各专业所提技术要求和未尽事宜。
会后,完善各项⼯作,并按照会上各专业提出必须做的各项试验,联系有资质的试验单位编制试验⽅案,并于并⽹调试前30天将机组试验⽅案(见附录⼗)提交省调各专业审查。
2、并⽹调试前5个⽉,电⼚应向省调⽅式处提交下达电站设备调度命名编号及调度管辖范围所需蓝图。
⽅式处根据图纸确定调度关系、下达设备命名编号,并于并⽹前3个⽉以省公司⽂件形式送达电⼚。
3、并⽹调试前5个⽉,电⼚应向调度中⼼⽔调处提交⽔库调度所需的⽔电站设计资料、历史⽔⽂⽓象基本资料以及有关流域、枢纽和机组运⾏有关的图表(见附录⼀)。
4、并⽹调试前5个⽉,电⼚应向调度、通⾃中⼼通信处提交通信接⼊设计正式⽅案、光缆路由资料;向调度、通⾃中⼼⾃动化处提交电⼚⼆次系统安全防护系统、监控系统、电能量采集装置、调度数据⽹络设计⽅案和主站接⼊实施⽅案以及⼯作计划。
5、并⽹调试前3个⽉,电⼚在取得设备调度命名编号正式⽂件后,领取《四川电⽹并⽹调度协议》范本,填报本⼚相关内容后提交技术处。
电⽹企业在并⽹调试前2个⽉与电⼚正式签订《并⽹调度协议》。
35kV电站并网流程

一.工程建设并网手续及流程按照数字编号,并网手续及验收过程中需要签约的内容依次如下:1.获得项目发改委立项核准文件。
2.测绘签约及测绘地形图。
3.项目与光伏电站设计院签约,制作出可研报告,地勘报告,同时出具土地使用报告。
4.根据项目可研,出具接入方案委托设计的函,与饶电设计院签约。
5.组织接入方案设计人员现场查勘,出具接入方案。
6.根据饶电设计院的接入方案,提出申请,请上饶市供电公司进行接入方案审查。
如果方案较为复杂,需要提前去省电力公司与专家沟通。
7.依据接入方案,即刻可以开展外线接入工程设计的签约。
外线接入施工工程的签约。
通信通道工程的签约。
整定值计算工程的签约,启动调试方案的签约。
要求地调下达调度一次编号,下达继电保护CT变比选型建议。
并网调度协议的签约,购售电合同的签约,供用电合同的签约,调度人员上岗证培训,市调信通公司签约,下达通信方式单。
同时组织上饶供电公司人员进行初步设计图纸审查。
8.线路工程及站内工程土建基础完工后,由上饶市电力公司基建部开展质评工作。
9.在外线工程完工,站内电气设备安装到位,试验良好并出具试验报告后,电站内后台监控系统与市调度调试正常后可进行第一次验收工作。
验收工作由上饶市供电公司建设部组织,并出具整改报告,整改报告含线路工程和站内工程。
10.第一次验收的同时可开展电站安全性评估工作,由上饶市电力公司安监部组织。
11.根据整改报告整改完成后,反馈上饶市供电公司进行复检。
复检完全合格后,此时应具备并网发电条件,提请上饶市电力公司召开启委会。
12.准备汇报材料以及初步的会议纪要,召开启委会并获得专家组现场评定合格后,即完成并网发电及验收手续。
13.提交申请接入并网的函,调度联系人员的函致市调后。
由市调度安排进行并网工作,并网过程中的一系列冲击试验及带负荷试验由市调指定,运维人员执行,厂家及施工人员配合,最终实现并网。
以上为35KV电站并网的全部手续流程,电站建设过程都围绕着这个流程依次下来,其中产生的费用另外也需要根据这个流程进行预算。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
1、填写《分布式电源项目接入申请表》
2、自然人申请需提供资料:经办人身份证原件及复印件、户口本、房产证等项目合法性支持性文件。
3、以上资料准备齐全后上交电业局。
4、电业局上门查看现场,配备电表箱,接入电网。
附录2 分布式电源项目接入申请表
项目编号
申请日期
年 月 日
项目名称
项目地址
项目类型
□光伏发电 □ 天然气三联供 □ 生物质发电 □风电
□地热发电 □ 海洋能发电 □ 资源综合利用
项目投资方
项目联系人
联系电话
联系人地址
装机容量
投产规模 KW
本期规模 KW
终期规模 KW
意向并网
电压等级
□பைடு நூலகம்10(6、20)KV
380V
□ 其它
发电量意向
消纳方式
□全部自用
□全部上网
□自发自用剩余电量上网
申请个人:(经办人签字)
年 月 日
客户提供的文件已审核,接入申请已受理,谨此确认。
受理单位:(盖章)
年 月 日
受理人
受理日期
年 月 日
告知事项:
1.本表信息由客服中心录入,申请单位(个人用户经办人)与客服中心签章确认;
2.本表1式2份,双方各执1份。
意向
并网点
□用 户 测( 个)
□ 公共电网( 个)
计划
开工时间
计划
投产时间
核准要求
□ 省级 □ 地市级 □ 其他 ------ □ 不需核准
下述内容由选择自发自用、剩余电量上网的项目业主填写
用电情况
月用电量(
KWh)
装接容量( kVA)
主要
用电设备
业主提供
资料清单
1、自然人申请需提供资料:经办人身份证原件及复印件、户口本、房产证等项目合法性支持性文件。
2、法人申请需提供资料:1.经办人身份证原件及复印件和法人委托书原件(或法定代表人身份证原件及复印件)。2.企业法人营业执照、土地证等项目合法性支持性文件。3.政府投资主管部门同意项目开展前期工作的批复(需核准项目)。4.项目前期工作相关资料。
本表中的信息及提供的文件真实准确,谨此确认。
申请单位:(公章)
