垂直运输专项施工方案

垂直运输专项施工方案

垂直运输专项施工方案一、背景介绍垂直运输是指在建筑物或地下设施的垂直方向上进行物资、人员等运输的一种方式。

在建筑工地、矿井、地铁工程等场所,垂直运输的安全和高效至关重要。

因此,为确保垂直运输作业的顺利进行,需要制定垂直运输专项施工方案。

二、目标和原则1.目标:确保垂直运输的安全性、高效性和可靠性,提高工作效率。

2.原则:科学规划、合理布局,安全防护措施全面到位,人员配备合理,设备设施良好。

三、施工方案1.方案设计(1)施工现场布置:根据实际情况,合理规划、布置运输通道、设备和设施。

(2)设备选择:根据工程需要,选择适宜的垂直运输设备,如升降机、施工电梯等,并确保设备符合相关安全标准。

(3)货物分类:按照物资性质和规格,对货物进行分类,确保运输过程中的安全和高效。

2.安全管理(1)安全预评价:在施工前进行安全预评价,发现安全隐患,采取相应预防措施。

(2)人员管理:确保所有参与垂直运输作业人员都具备相关的资质和证书,且定期进行安全培训。

(3)运输通道和设备维护:定期对运输通道进行检查和维护,确保通道畅通;对设备进行日常维护和定期检修。

3.运输操作(1)运输作业计划:根据施工进度和运输需求,制定详细的运输作业计划,并确保与其他作业无冲突。

(2)货物装载:采用专门的装卸设备,确保货物装载稳固可靠,并采取固定措施,避免货物在运输过程中倾斜或脱落。

(3)运输过程中的安全控制:在运输过程中,要确保货物、人员和设备的稳定和安全,避免发生事故。

4.突发事件应对(1)应急预案:制定突发事件应急预案,包括突发事故处理流程、人员疏散和医疗救护等措施。

(2)预案演练:定期组织突发事件演练,提高应急处理能力。

5.质量控制(1)施工质量检查:定期进行施工质量检查,发现问题及时整改。

(2)施工记录和档案:认真记录施工过程中的相关数据,并妥善保存,为后续质量验收提供依据。

四、项目管理1.项目组织:成立垂直运输专项施工组织机构,明确职责和权限,确保施工顺利进行。

垂直运输施工方案

垂直运输施工方案

垂直运输施工方案一、介绍垂直运输是指通过电梯、施工升降机等设备进行建筑物内外垂直方向的运输,广泛应用于建筑施工过程中。

垂直运输施工方案的设计和实施直接影响到工程的进度、质量和安全。

本文将针对垂直运输施工方案进行详细讨论,包括设备选择、操作规程和安全措施等内容。

二、设备选择1. 施工升降机施工升降机是垂直运输中常用的设备之一,主要用于运送人员和材料。

在选择施工升降机时,需要考虑以下因素:•承载能力:根据工地实际需求确定承载能力,以保证施工效率和安全性。

•提升高度:根据建筑物高度确定施工升降机的提升高度,避免频繁更换设备。

•速度和稳定性:考虑施工进度和安全要求,选择速度适中且稳定性好的施工升降机。

2. 电梯在一些大型建筑施工项目中,常会使用电梯作为垂直运输设备。

电梯具有载重能力大、运行平稳等优点,适用于长期施工的项目。

三、操作规程1. 施工人员操作•所有操作人员必须经过专业培训,持证上岗,并定期进行安全技术培训。

•操作人员需严格按照设备操作手册进行操作,禁止超负荷运输和疏忽大意。

•每次启动前需全面检查设备运行状态,确保设备正常后方可进行使用。

2. 材料运输•所有运输的材料需符合相关规定并固定牢固,以防坠落损坏设备和人员。

•材料堆放需均匀分布,不得超出设备载重要求。

四、安全措施1. 定期检查维护定期对施工升降机、电梯等设备进行检查维护,保证设备运行正常,减少事故风险。

2. 安全防护在施工现场设置明显的警示标志和安全防护设施,指导人员正确使用设备,预防意外事件发生。

3. 紧急应对制定健全的紧急应急预案,安排专人负责紧急情况处理并进行模拟演练,提高施工人员的应对能力。

五、总结垂直运输施工方案的制定和执行对工程施工至关重要,只有合理选择设备、规范操作、加强安全措施,才能保证施工过程的顺利进行并最大程度地保障人员和设备安全。

希望本文对垂直运输施工方案有所帮助,提升施工效率和安全性。

垂直运输-施工设计方案(范本)(塔吊)

垂直运输-施工设计方案(范本)(塔吊)

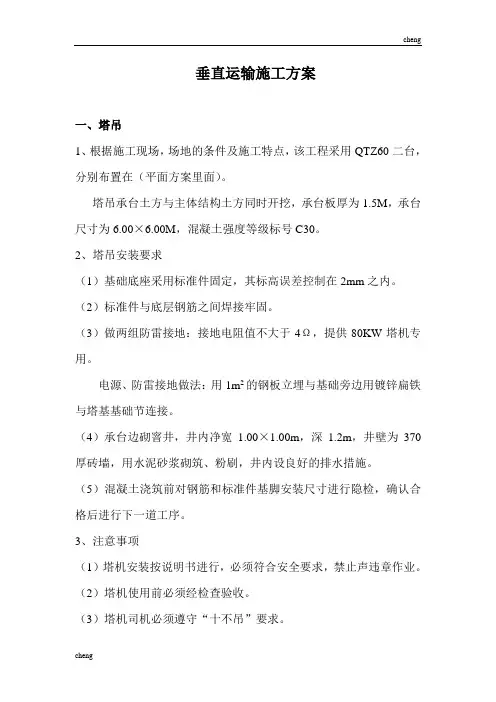

垂直运输施工方案一、塔吊1、根据施工现场,场地的条件及施工特点,该工程采用QTZ60二台,分别布置在(平面方案里面)。

塔吊承台土方与主体结构土方同时开挖,承台板厚为1.5M,承台尺寸为6.00×6.00M,混凝土强度等级标号C30。

2、塔吊安装要求(1)基础底座采用标准件固定,其标高误差控制在2mm之内。

(2)标准件与底层钢筋之间焊接牢固。

(3)做两组防雷接地:接地电阻值不大于4Ω,提供80KW塔机专用。

电源、防雷接地做法:用1m2的钢板立埋与基础旁边用镀锌扁铁与塔基基础节连接。

(4)承台边砌窨井,井内净宽1.00×1.00m,深1.2m,井壁为370厚砖墙,用水泥砂浆砌筑、粉刷,井内设良好的排水措施。

(5)混凝土浇筑前对钢筋和标准件基脚安装尺寸进行隐检,确认合格后进行下一道工序。

3、注意事项(1)塔机安装按说明书进行,必须符合安全要求,禁止声违章作业。

(2)塔机使用前必须经检查验收。

(3)塔机司机必须遵守“十不吊”要求。

(4)塔机吊物时要避免吊物从居民楼楼面越过。

(5)立塔、顶升时必须设安全区,并有专人指挥。

(6)任何情况下禁止地塔机进行油漆作业。

(7)风速超过60km/h,禁止吊物、顶升。

(8)需要更换或排放塔机上的油料时必须在无风条件下进行,并将油料排放到容器内回收。

(9)禁止将各种废弃物丢在工地。

4、塔机计算(1)QTZ60t·m塔吊安装高度为40m1)风荷载计算ω=βz·μz·μs·μr·ω0合肥地区:ω0=0.35μz=1.6塔吊挡风系数φ=0.2 d=121mmω0·d2=0.4×0.1212=0.0060.002<ω0·d2<0.015 取μs=0.7×2.5=1.75μr=1.1 βz=1.0ω=1.0×1.75×1.6×1.1×0.35=1.08KN/m2风荷载产生的水平力:ω=ω·φ·b·H=1.08×0.2×1.8×40=15.55KN风荷载产生的倾覆力矩:M1=1/2ω·H=0.5×15.55×40=311KN·m2)塔基下采用钢筋砼独立基:f a=260KPa3)塔基资料:塔基竖向荷载:D1=485.3KN塔底倾覆力矩:M2=1527KN·m塔基竖向荷载:P1=485.3KN塔基下采用钢筋砼独立基础取基底面积A=6.0×6.0m 基础厚度1.5m基础自重: G=6.0×6.0×1.5×22=1188KNQ=P1+G=485.83+1188=1674KNM=N1×1.5+M2+0.7M1=106.2×1.5+1527+0.7×377=1950KN·me=M/Q=1950/1674=1.165m<L/4=1.5m 可以P max=2Q/3l a a=l/2-e=3.0-1.165=1.835m =(2×1674)/(3×6×1.835)=101.4KN/m2<1.2f a P=Q/A=1674/(6×6)=46.5KN/m2<f a地基承载力满足要求3)抗倾覆验算:倾覆力矩:M=1950×1.4=2730KM·m抗倾覆力矩:M ’=Q ×3.0×0.9=1674×3.0×0.9=4519KN ·m 满足要求。

垂直运输措施及施工方案(一)

垂直运输措施及施工方案(一)

垂直运输措施及施工方案(一)引言概述:垂直运输措施及施工方案在建筑工程中起着重要的作用。

本文将从五个大点详细阐述垂直运输措施及施工方案的相关内容,包括均衡使用不同类型的垂直运输设备、保证运输设备的安全性、合理规划垂直运输路线、准确测算运输时间以及协调运输设备与施工人员的安排等方面。

正文:一、均衡使用不同类型的垂直运输设备1. 根据不同的施工环境和需求,选择合适的垂直运输设备,如电梯、升降机等。

2. 不同类型的垂直运输设备各有优缺点,均衡使用可以提高运输效率,并减少施工进度的延误。

3. 在设备选择时,要考虑到设备的承载能力、速度、运输距离等因素,确保设备能够满足施工需要。

二、保证运输设备的安全性1. 运输设备的安全性是垂直运输的重要保障,必须定期检查设备的运行状况,确保设备正常运行。

2. 配备安全保护装置,如安全门、紧急停止按钮等,以应对突发情况,保障人员生命安全。

3. 定期进行设备维护和维修,确保设备的正常使用,并遵守使用规程,不得超载或超速。

三、合理规划垂直运输路线1. 根据施工需求和建筑结构,合理规划垂直运输路线,尽量减少施工对周边环境的影响。

2. 考虑到运输设备的通行要求和建筑结构的限制,避免路线的交叉和拥堵,确保运输的顺利进行。

3. 在规划运输路线时,还要考虑到施工人员的工作安全,并设置相应的安全标志和警示。

四、准确测算运输时间1. 根据施工计划和垂直运输设备的运行速度,准确测算运输时间,确保施工进度顺利进行。

2. 考虑到可能出现的延误因素,如设备故障、维修等,合理安排运输时间,提前预留充足的时间。

3. 在施工过程中,密切监控运输时间,并及时调整和协调运输计划,以保证整个施工进程的顺利进行。

五、协调运输设备与施工人员的安排1. 合理安排运输设备的使用时间,确保运输设备能够满足施工人员的需求,并最大程度减少空闲时间。

2. 协调施工人员的工作时间和运输设备的使用时间,避免设备闲置或使用冲突,提高运输设备的利用率。

装饰工程水平垂直运输方案

装饰工程水平垂直运输方案

装饰工程水平垂直运输方案一、概述装饰工程水平垂直运输是指在建筑物内部进行装饰工程时,通过一定的设备和技术手段,将装饰材料和工具从一层运输到另一层,以满足装饰施工需要的过程。

水平垂直运输对于大型建筑装饰项目来说,是为了提高施工效率、降低施工成本、确保施工质量和安全的重要手段。

本文将从装饰工程水平垂直运输的相关设备、操作流程和安全管理等方面进行介绍,以期为装饰施工工作者提供参考。

二、水平垂直运输设备1. 施工升降机施工升降机是装饰工程中常用的水平垂直运输设备之一,主要用于装饰材料、工具和人员的运输。

根据需要,升降机可以选择单笼或双笼,大大提高了装饰施工的效率和安全性。

2. 施工升降台施工升降台是一种用于水平垂直运输的机械设备,主要由平台、导轨、悬吊系统等部分组成。

它可以根据需要进行上下、左右移动,适用于大型建筑物内部的装饰工程。

3. 施工电梯施工电梯是一种特殊的升降设备,可以进行水平和垂直运输,适用于建筑工地的材料、设备和人员运输。

根据需要,可以选择单笼或双笼,提高了装饰工程的运输效率和安全性。

4. 物料输送带物料输送带是一种常用的水平垂直运输设备,可以将装饰材料从一处输送至另一处,适用于大型建筑装饰项目的材料输送。

5. 其他设备除了上述设备外,还可以根据具体需求选择其他水平垂直运输设备,如楼梯货梯、旋转升降台等,以满足不同项目的需求。

三、操作流程1. 施工前准备在进行装饰工程水平垂直运输前,需要进行充分的施工前准备工作,包括确定施工升降设备的选择和布局、制定运输计划、安排人员、准备相关工具和材料等。

2. 安全检查在进行水平垂直运输前,需要对相关设备进行安全检查,确保设备的正常运行和使用安全。

3. 输送操作根据运输计划,将装饰材料、工具和人员安全地输送到指定位置,确保施工进度和质量。

4. 安全防护在进行水平垂直运输时,需要加强安全防护,采取有效的安全措施,确保施工人员和设备的安全。

5. 施工结束在完成水平垂直运输后,需要对设备进行清理和维护保养工作,为下一次施工做好准备。

垂直运输专项施工方案

垂直运输专项施工方案

垂直运输专项施工方案一、施工背景和目标在建筑工程中,垂直运输是指通过电梯、升降机等设施进行物资和人员的垂直运送。

针对特定场景和需求,垂直运输专项施工方案将根据具体工程要求制定,并确保施工过程中的安全和效率。

二、施工基本原则1. 安全第一:施工过程中,保证人员和物资的安全,依法遵守相关安全规定,优化运输通道和设施。

2. 环境保护:施工过程中,注意减少噪音、空气污染和灰尘的产生,合理规划运输路线,确保周围环境的良好状态。

3. 效率优先:通过合理的方案设计和操作流程,提高垂直运输的速度和效率,减少工期,增加产值。

三、施工内容和步骤1. 需求分析和方案设计根据建筑工程的特点和需求,充分了解垂直运输的要求和目标,进行需求分析。

结合工程实际情况,制定垂直运输方案,包括设备选择、运输通道规划、人员安全等各个方面。

2. 设备采购和安装根据方案设计,与供应商联系采购垂直运输设备,并按照相关规定进行设备安装和调试。

3. 运输通道规划和施工结合工程平面布置和运输设备要求,制定运输通道规划方案,并进行施工。

确保通道的平整、宽度满足要求,减少施工过程中的垂直运输障碍。

4. 人员培训和安全管理开展相关人员的培训工作,熟悉设备操作和安全操作规程,确保工作人员具备相关技能和知识。

建立健全的安全管理制度,监督和管理工作人员的操作行为。

5. 运输过程和数据记录在运输过程中,保持设备的正常运行和稳定性,记录运输数据包括时间、物资数量等相关信息,为施工过程的监控和评估提供依据。

6. 维护和保养定期进行设备的维护和保养工作,确保设备的正常运转和寿命。

及时处理设备故障和问题,避免影响施工进度和工作效率。

四、安全风险控制措施1. 设备安全保障:定期检查和维护设备的安全性能,确保设备的正常使用。

设备使用前进行检测和试运行,保证运行的可靠性和安全性。

2. 作业人员安全培训:对垂直运输设备的操作人员进行培训,包括设备操作规程、应急处理和安全操作等内容。

外立面工程垂直运输方案

外立面工程垂直运输方案

外立面工程垂直运输方案一、前言外立面工程是建筑外立面的装饰和保护工程,它的施工需要大量的材料和设备进行运输,包括玻璃、铝板、隔热材料、焊接设备等,以及相关施工人员。

在外立面工程中,常常需要进行材料和设备的垂直运输,这对于施工效率和安全都有着重要的影响。

本文将针对外立面工程中的垂直运输问题,提出一套合理的运输方案。

二、外立面工程垂直运输的需求分析1.施工现场常规需求在外立面工程施工现场,常常需要进行垂直运输的材料主要包括玻璃、铝板、隔热材料等。

这些材料需要从地面运输到相对较高的施工位置,以便进行安装和施工。

同时,施工现场还需要进行焊接设备、施工人员等的垂直运输,以便进行作业。

因此,对于外立面工程施工现场而言,垂直运输方案是非常重要的。

2.施工效率与安全需求外立面工程施工的效率和安全直接关系着项目的进度和质量。

因此,垂直运输方案需要兼顾施工效率和安全性。

一方面,要保证材料和设备能够迅速、安全地运输到位,从而保证施工的顺利进行,另一方面,要避免运输过程中发生意外,确保施工人员的安全。

三、外立面工程垂直运输方案的选择原则在选择外立面工程的垂直运输方案时,应遵循以下原则:1.安全性安全是第一原则,任何垂直运输方案都不能忽视安全问题。

运输过程中需要避免材料和设备的损坏,同时也要最大程度地保障施工人员的安全。

2.高效性垂直运输方案应该能够迅速、高效地将材料和设备运输到位,提高施工效率,从而保证项目的顺利进行。

3.节能环保在选择垂直运输方案时,也要考虑到节能环保的因素,尽量减少对环境的污染,降低能源消耗。

四、外立面工程垂直运输方案的选择1.升降机升降机是一种常见的垂直运输设备,在外立面工程中也常常使用。

升降机能够快速、安全地将材料和设备从地面运输到指定位置,同时也能够满足大批量的运输需求。

升降机的升降速度可以根据实际情况进行调节,从而兼顾效率和安全。

此外,升降机在使用过程中也比较节能环保,因此在外立面工程中具有较高的适用性。

垂直运输工程专项施工方案

垂直运输工程专项施工方案

垂直运输工程专项施工方案一、项目概述本工程旨在运用现代化技术,实施钢结构建筑的垂直运输系统,包括垂直电梯和扶梯等设备。

实现从地面至建筑高层的高效、便利的运输方式,提升建筑物的使用价值和经济效益。

二、施工前准备1. 设计方案在进行垂直运输系统工程施工前,需要制定详细的设计方案,针对不同的建筑物场地和使用需求制定施工方案。

2. 人员培训由于垂直运输系统是一项高难度的技术工程,需要对参与工程施工的工作人员进行充分培训,以确保施工质量和安全。

3. 材料准备进行垂直运输系统工程需要大量的材料,包括标准钢制构件、高强度电缆和电器元件等。

需要提前及时准备,满足施工需要。

三、施工内容1. 基础设施工程在进行垂直运输系统工程前,需要配备相应的基础设施,包括电力、环境排放和消防系统等。

在基础设施工程施工过程中,需要注意人员与设备安全,防止设备运行过程中出现问题。

2. 设备安装在基础设施工程完成后,需要进行设备的安装。

包括电梯吊装、安装电线、设备固定及连接等。

需要进行多次检查,确保设备牢固、运行平稳。

3. 系统调试设备安装完成后,需要进行垂直运输系统的整体调试,以确保各项指标均符合安全标准和设计要求。

在调试过程中,需要严格按照操作规程进行,特别是在联动控制系统的测试中,需要注意安全。

四、施工安全1. 安全培训在施工前,需要对施工人员进行安全培训,了解垂直运输系统的特殊性和危险性,以及对操作规程的熟悉,保证施工过程中不出现人身伤害或设备损坏。

2. 安全设施在施工过程中,需要提供应急设施,如灭火器、抢救设备和消防器械等。

同时设备要有安全防护措施,为施工人员提供一个安全工作环境。

3. 安全检查在施工过程中,需要定期进行安全检查,及时发现并处理安全隐患。

同时,施工现场需要有专门监督人员负责监督施工现场的安全情况。

五、施工质量管理1. 设计质量在施工前,需要对设计方案进行充分论证,确保设计满足施工需求,并符合国家建设标准和建筑行业规章和标准。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

目录1、编制依据--------------------------------- 12、工程概况--------------------------------- 13、装修施工垂直运输设计方案及施工部署------- 1 4施工电梯布置设计 -------------------------- 3装修垂直运输施工方案1、编制依据1.1中国建筑西北设计研究院设计的《风景御园结构和建筑施工图》1.2《风景御园工程施工组织设计》1.3《建筑机械使用安全规》(JGJ 37-86)1.4《建筑施工手册》第四版1.5《建筑施工计算手册》(江正荣着)2、工程概况风景御园位于市经济开发区,西临文景路,南靠凤城七路,北临凤城八路,本工程为一期第一组团,商业为地下一层∽三层,车库为地下一层,会所为地下一层、地上一层,1#、2#、3#、4#、5#楼为住宅楼,住宅楼为11层至34层。

总建筑面积11.6万平米。

3、装修施工垂直运输设计方案及施工部署3.1 施工电梯的选择装修施工垂直运输方案选择3.2 施工部署3.2.1领导小组:组长云松全面负责副组长远金生协助组长,进行现场室外电梯的合同、安拆等组员惠明宋晓刚负责方案、交底编制周忠贤负责室外电梯安装、拆除;确保机械的运行徐顶文负责室外电梯的租赁合同陆续彪负责机械的保养、维修,日常检查3.2.2室外电梯的施工部署(1)结合现场情况,室外电梯安装位置如下:4施工电梯布置设计4.1 施工电梯的选择根据建筑物的体型、平面尺寸、周围环境状况、装修材料工程量、机电安装材料工程量及标准层的面积选择施工电梯的型号和数量,本工程考虑选五台SCD200/200Ⅱ型施工电梯(具体参数如表4-2所示)。

4.2施工电梯的基础设计4.2.1施工电梯基础:要求:1、基础下的地面承载能力不得小于15吨/米2。

2、基础所能承受的载荷不得小于P值(高度≤50米,P=356KN;高度≤100米,P=466KN)。

3、基础钢筋网为:双向12250。

砼基础平面度为1‰。

4、砼强度等级C30。

4.3施工电梯运输能力运算施工部位二次结构主要施工材料(t)机电施工主要运输材料(t)汇总(t)砖砂浆砼1#楼3517 4148 2670 120 10455 2#楼1616 1402 1077 90 4185 3#楼2668 2274 1807 110 6859 4#楼4243 6047 3384 230 13904 5#楼6169 4903 3120 220 144124.3.2垂直运输高峰期出现在二次结构砌筑与机电安装穿插施工阶段,验算此阶段施工电梯运输能力。

4.3.3高层部位垂直运输能力运算施工部位需运输材料(t)运输机具综合台班所需天数5#楼14412 施工电梯100 144根据进度计划,5#楼装修施工工期为240天,运输能力满足施工要求。

4.4施工电梯安装4.4.1施工电梯安装时间(详施工部署)4.4.2安装前的准备工作及注意事项:4.4.2.1患有心脏病、高血压、癫病不得上高空作业。

4.4.2.2 6人组成安装小组,由专业人员安装,并持证上岗。

4.4.2.3 安装前必须熟知安装阶段的安全要求全部容,了解电梯的机械及电气性能原理、构造。

4.4.2.4准备好安装时的一切工具,安全用具、零配件等。

4.4.2.5必须将安装的标准节、附墙架、对重系统等零部件的插口、销孔、螺孔等穿插处去锈、除毛刺,并在这些部位及齿条上和对重导轨上涂适量润滑脂,对滚动部件确保其润滑充分及转动灵活。

4.4.2.6在安装工地周围加设保护棚、围栏,设警戒监护和警示牌。

4.4.2.7砼基础必须达到所规定的凝固周期及强度。

4.4.2安装步骤:4.4.2.1先将导架底架及围护底架运至事先准备好的基础上,用地脚螺栓连接紧固,安装好第一、二、三节标准节。

标准节与底架连接好后,用经纬仪或铅垂线在两个方向上检查导架与水平的垂直度,误差小于1/1000M。

4.4.2.2安装基础底架四周围栏、门框,将它们与底架用螺栓相连接,调整好门框的垂直和灵活度。

4.4.2.3安装吊笼,将转动机构上的压轮调到最大偏心位置,卸下吊笼上的安全钩及对安全有影响的滚轮,松开笼电机上的制动器。

用塔吊吊起吊笼,从导架上将吊笼对入导架,平稳放在适合高度的垫木上,重新安装好卸下的安全钩和滚轮,柱管的间为0.5mm,压轮与齿条背面的间隙为0.55mm,传动齿轮和齿条的咬合间隙保证0.2~0.3mm。

同时保证防坠安全器齿轮和传动轮在宽度方向的中心平面处于齿条厚度的中间位置。

除楔块使制动器复位,用撬棍插入联轴器孔,每撬动一次须同时手动打开制动器,往复进行。

吊笼升1米左右,拆去笼下垫木,装上缓冲弹簧,再使吊笼缓慢降至缓冲弹簧上。

手动上、下运行的同时检查传动齿轮和齿条间隙在0.2~0.3mm。

4.4.2.4安装好吊笼顶部安全护栏。

4.4.2.5用塔吊将对重吊起于吊架的正方,将导向轮对入导轨,并平稳地停靠在垫木上。

4.4.2.6将导架加高至10.5米后,须在离地面9米处设置第一道附墙架,并再一次用经纬仪测量导架整体与水平的垂直偏差应≦5mm。

4.4.2.7电气设备和控制系统的安装,此项工作由专职的专业电工进行,各安全控制开关接线应正确。

电源相序要确保与吊笼的上、下运行方向同操纵手柄标记方向一致。

检查各安全控制开关,包括围栏门限位开关,吊笼单、双门限位开关、笼顶门限位开关,包括吊笼上、下限位及三相极限开关、断绳保护开关等是否正常,动作灵敏可靠。

正确安装调整导架底部限位挡板,挡板,使动作正确无误。

采用接地电阻测试仪测量接地电阻,应不大于4Ω,用500V兆欧表测量电动机及电器组件的对地绝缘电阻应不小于0.5MΩ。

各方面都符合后接通电源,由带证司机谨慎操纵手柄。

行程高度不得大于5米,吊笼运行平稳、无异响、制动器动作正常、滚轮、齿轮咬合符合上述规定、空载试车正常后,再进行荷载试车,由于此时还未安装上限位挡板、挡块,所以在试车时必须谨,且吊笼顶部必须有人监视指挥,以防吊笼冒顶。

4.4.2.8导架的加高安装、试车正常后,再进行对导架的加高安装,加高安装的高度应根据工程施工的需要而定。

同时相应地安装好过道竖杆和过桥连杆的附墙架及电缆导向架。

最后安装好头架及滑轮,装上钢丝绳,钢丝绳的两端与笼顶偏心绳具及对重各采用三颗绳子卡拧紧,拧紧度为1/3。

安装好限位挡板,使之位置正确,动作灵敏可靠。

4.4.2.9该施工电梯自由高度为9M,附墙架在主体每两层设一道,附墙架预埋件每层埋设,临作业层的两层均设附墙架,升高后拆去一道。

4.4.2.10坠落试验:整个架体安装过程完成后,还需要进行防坠落试验。

在进行防坠落试验时,吊笼不允许有人,要确保制动器工作正常。

防坠落试验符合要求后,防坠安全器应复位。

4.4.3、施工电梯安全措施4.4.3.1安装前须认真学习施工电梯使用说明书,严格执行安全技术操作规程。

4.4.3.2安装前组织安装人员进行安装安全技术交底,明确各安装人员的工作容及职责。

4.4.3.3安装人员进入现场必须戴好安全帽,穿防滑鞋,危险地方必须拴好安全带。

4.4.3.4安装现场应安排人员进行警戒,非安装人员不得进入。

4.4.3.5在安装过程中,应注意各构件完好无损。

4.4.3.6严格保管好工具、螺栓,作业期间应注意工具、螺栓的放置,以防高空坠落。

4.4.3.7加节时,应经常对立柱的垂直度进行检查测量,偏差过大时利用附壁撑杆进行校正,使垂直度偏差控制在千分之一以。

4.4.3.8利用电梯自身进行加节时,应认真检查电梯的制动情况,在加节时要注意防止梯笼冒顶。

4.4.3.9四级以上大风、大雨、大雾等恶劣气候,严禁进行安装作业。

4.4.3.10操作人员在开机前,必先检查各安全门,卸料平台防护门的情况,确认完好、可靠、安全后,方可起动,并严禁机械带病工作,超载运行。

4.4.4调试、验收4.4.4.1电梯在投入使用前,必须对各机械部位及电气等各方面进行全面的调试检查。

导架、附墙、限位挡板、挡块安装应正确,符合要求。

4.4.4.2试验要求:整个架体安装完成后,应进行静、动载试验,试验结果应符合设计标准要求。

4.4.4.3电气接线应正确,各安全限位开关制动器灵敏可靠。

各方面检查调试正常后,应报请有关部门进行验收,验收合格后方可投入运行使用。

4.4.4.4避雷的设置及调避雷针采用Ф20钢筋,长度L=1~2m ,置于架体最顶端。

引下线不得采用铝线,防止氧化、断开。

接地体可与重复接地合用,阻值不大于10欧姆。

4.4.4.5联络信号的设置及调试 (1)、电梯作业应设信号指挥,司机按照给定的偏差号操作,作业必须鸣铃示意,信号设置必须每层设一按钮直接与梯笼里司机联系。

(2)信号指挥人员与司机应密切配合,不允许各层作业人员任意敲击导轨架进行联系的混乱作法。

(3)联络信号安装完毕后应进行各方面检查、调试正常后应报公司安全室进行验收,验收合格后,方可投入运行使用。

4.4.5施工电梯拆除拆除施工电梯之前,必须对提升机进行一次大检查,特别是对主卷扬机、爬升卷扬机、涡流制动器、断绳保护装置,限位开关等零部件,应从严检查其动作的可靠性和灵敏度,不符合要求的应调整,梯笼升至柱顶,使平衡重落地,然后再慢慢上升50厘米左右,梯笼不发生下滑,然后进行拆卸。

其具体步骤按安装步骤相反的顺序进行。

拆除人员必须按高处作业要求,挂好安全带。

4.4.6室外电梯平台搭设4.4.6.1 室外电梯的平台架采用四排双立杆架子。

4.4.6.2 立杆横距1500mm 、900mm 、1500mm ,立杆纵距1200mm 、900mm 、1200mm ,横杆步距1500mm 。

立杆搭设时,70m 以下为双立杆,70mm 以上为单立杆。

搭设高度计算: ()1g 2.1hg 4.12g 2.13.1h f a K N K N K N A K H ⨯+-⨯ϕ= 结合实际现场实际情况,查表得H =[0.85*47.028-1.3(1.2*0.005605+1.4*12.38)]*1.5/1.2*0.38 H=57.35MHmax ≤57.35/(1+57.35/100)单立杆允许的搭设高度为36.45m ,单立杆的搭设高度为32m ,下部70m 采用双立杆进行搭设。

4.4.6.3 室外电梯平台架两侧通高搭设剪刀撑,外挂密目网。

4.4.6.4 室外电梯平台在出料层满铺脚手板,在两侧设置250mm 高的挡脚板。

4.4.6.5 搭设室外电梯平台材料准备:100/1max H HH +≤4.4.6.6 室外电梯平台架搭设程序摆扫地杆(贴地面的大横杆)→铺50mm厚脚手板,逐根竖立立杆,随即与扫地杆扣紧→装扫地小横杆并与立杆扣紧→安装第一步大横杆(与各立杆扣紧)→安装第一步小横杆→第二步大横杆→第二步小横杆→加设临时斜撑(上端与第二道大横杆扣紧,在装设两道连墙杆件后拆除)→第三、四步大横杆和小横杆→搭设到楼层高度时从地锚外挑的横楼层加立杆顶撑牢固→铺脚手板→加安全防护网→安装安全防护门。
