急流槽施工方案69222
急流槽施工组织设计

急流槽施工组织设计一、引言急流槽是一种用于水利工程中的重要设施,用于控制水流速度,减少水流冲击力,防止水流侵蚀土石体。
本文旨在针对急流槽的施工组织设计进行详细阐述,包括施工方案、施工工艺、施工流程、施工人员组织等方面的内容。
二、施工方案1. 急流槽施工方案的目标:确保施工质量,保证工期,保障施工安全。
2. 急流槽施工方案的内容:a. 施工区域划分:根据工程要求,将施工区域划分为若干个施工段,确保施工进度和质量控制。
b. 施工设备和材料准备:确定所需的施工设备和材料,包括起重机械、挖掘机、混凝土搅拌站等。
c. 施工队伍组织:确定施工队伍的人员配置和职责划分,确保施工过程的协调和顺利进行。
d. 施工安全措施:制定施工安全管理计划,包括安全教育培训、安全防护设施、施工现场巡查等。
e. 施工质量控制:建立施工质量控制体系,包括质量检查、质量验收等环节。
三、施工工艺1. 急流槽施工工艺的选择:根据工程要求和现场实际情况,选择适合的施工工艺,包括挖掘、混凝土浇筑、抹灰等。
2. 挖掘工艺:采用机械挖掘和人工清理相结合的方式进行挖槽,确保槽底平整,槽壁垂直。
3. 混凝土浇筑工艺:采用模板支撑和混凝土泵送的方式进行浇筑,确保混凝土的均匀性和密实性。
4. 抹灰工艺:采用机械抹灰和人工修整相结合的方式进行抹灰,确保抹灰层的平整和光滑。
四、施工流程1. 急流槽施工的主要流程:a. 施工准备:包括现场勘察、施工图纸编制、材料准备等。
b. 挖槽施工:包括挖槽、清理、槽底处理等。
c. 混凝土浇筑:包括模板安装、混凝土搅拌、泵送等。
d. 抹灰修整:包括抹灰、修整、养护等。
e. 检查验收:对施工质量进行检查和验收。
2. 施工流程的时间安排:根据工程进度要求和施工工艺的特点,合理安排施工流程的时间,确保工期的顺利进行。
五、施工人员组织1. 急流槽施工人员的组织:根据施工方案和施工流程的要求,确定所需的施工人员数量和职责划分。
2. 施工人员的职责划分:包括工程师、技术员、班组长、施工工人等,各自负责不同的工作内容。
急流槽施工方案

急流槽施工方案急流槽施工方案一、设计要点1. 急流槽是为了改善水流通畅情况而设计的,因此设计时需要强调水流的力度、速度和方向。
2. 急流槽的施工地点应选择在水流较为湍急的地方,以便更好地进行水流的导向和引导。
3. 急流槽的形状可以根据实际情况和设计要求进行选定,一般可以选择直线型或弯曲型。
4. 急流槽的尺寸应根据水流的强度和数量来确定,以确保水流能够顺利通过。
二、施工步骤1. 准备工作:选择合适的施工地点,清理现场,确保安全。
根据设计要求进行材料的准备和设备的调试。
2. 基础施工:根据设计图纸进行基础的打地和挖沟工作,确保急流槽的稳固性。
3. 急流槽的施工:根据设计要求,进行急流槽的搭建。
一般情况下,可以使用混凝土、钢筋等材料来构建急流槽的身体结构。
4. 水流导向和调整:根据需求,设计合适的水流导向装置,以调整水流的方向和速度。
可以使用流速计来进行水流的测试和调整。
5. 施工验收:检查急流槽的施工质量,确保其符合设计要求和安全标准。
进行必要的修补和改进。
三、注意事项1. 施工过程中要注意安全,遵循一切施工操作规范和标准。
2. 在选择施工地点时,要考虑水流的湍急程度和周边环境的影响。
3. 选用适当的材料和设备,确保急流槽的稳固性和耐久性。
4. 在施工过程中,要进行严格的质量管理和技术检查,确保施工质量。
5. 在使用流速计进行水流测试时,要保持设备的准确性并遵守操作要求。
通过以上的施工方案,可以有效地改善水流通畅情况,提高水流的速度和效率。
同时,施工过程中要注重安全和质量管理,确保施工的顺利进行和质量的达到。
急流槽施工方案

路基排水工程急流槽首件工程实施方案编制依据Is 简蒲高速公路第五合同段施工招标文件。
2、简蒲高速公路第五合同段《两阶段施工图设计文件》。
3s 《公路工程技术标准》(JTG B01-2014) O4、《公路路基施工技术规范》(JTG F10-2006)o5、《公路工程质量检验评定标准》(JTG F80/l-2004)o6、当地的水文、气象条件及木项目的地质资料。
7、我公司以往的施工经验和技术、设备能力。
二、工程概况JPTJ-5标合同段急流槽釆用M7.5浆砌片石砌筑而成,浆砌片石共计4040?。
当路堤和路堑边坡较陡时,设置急流槽把水引走。
根据需要,木标段设计采用两种急流槽。
分别为I型急流槽和m型急流槽。
急流槽每间隔2・0~3・0米设置一处防滑平台,急流槽较长时需分段砌筑,每段长度不超过10米,接头填塞沥青麻筋,出水口设置消力坎。
I型急流槽:用于挖方边沟和填方边沟之间的过渡,地表坡度较大的路段。
【II型急流槽:用于路堑平台急流槽和堑顶急流槽引水至路堑边沟兼做人行梯步的路段。
三、编制目的为保证我合同段内急流槽工程能优质、高效完成,确保生产计划•fT■a 力9七*0»III 型急流槽✓'■■I或M<t-^JhLh 4*»戸Wrmri|d /wrpiE31^巧I 型急流槽4111 1 HI 」」的顺利实施,特制定急流槽首件工程实施方案,以指导后续施工,同时使每道施工工序都处于受控状态,保证工程施工的优质性和安全性。
四.施工组织与安排本着安全、优质、高效完成防护工程的施工,按照“集中领导、职责明确、提高效率、有利协调”的原则,成立路基排水工程施工作业领导小组。
2、施工人员3、主要机械配备:五、施工准备1、技术准备组织工区有关施工管理人员和技术人员学习施工图纸、施丄规范、合同文件以及有关施工的技术文件。
对工区施工人员及技术人员、现场施工人员进行技术交底,并认真执行各项施工技术规范。
急流槽安全专项施工方案

急流槽施工安全保 障措施
安全风险评估与控制
对急流槽施工安全风险进行全面评估,识别潜在危险源。
制定针对性的风险控制措施,降低施工过程中的安全风险。
建立应急预案,确保在紧急情况下能够迅速响应并采取有效措施。 定期进行安全风险评估与控制措施的审查和更新,确保其始终能反映当前 的安全状况。
施工现场安全管理
施工准备
人员准备:确 定施工队伍, 进行技术交底
和安全培训
设备准备:检 查和调试施工 机械,确保设
备正常运行
材料准备:采 购和运输急流 槽所需的材料, 理施工现场, 确保施工场地
安全、平整
施工流程设计
施工准备:检查现场、准备材料和设备 基础处理:清理、平整、夯实基础 槽身施工:按照设计图纸进行施工,确保槽壁平整、光滑 防水处理:对槽身进行防水处理,确保不渗漏
急流槽施工质量保 障措施
质量标准与验收流程
质量标准:符合国家相关标准和设计要求,确保结构安全、稳定、耐久。
验收流程:a. 施工单位自检;b. 监理单位验收;c. 政府质量监督部门抽检。
质量监控与检测手段
施工前进行质量技 术交底,明确质量 要求和标准。
施工过程中加强质 量检查,确保各道 工序符合要求。
施工管理成本控 制:加强施工管 理,优化施工流 程,降低管理成 本。
降低施工成本的途径与方法
优化施工方案: 通过科学合理 的施工方案, 降低施工成本。
合理安排资源: 根据工程需要, 合理配置人力、 物力、财力等 资源,避免浪
费。
控制材料成本: 通过合理采购、 使用和管理材 料,降低材料
成本。
提高施工效率: 通过科学管理 和技术进步, 提高施工效率, 降低人工成本。
急流槽施工方案

急流槽施工方案急流槽施工方案一、施工前准备1.组织施工队伍,熟悉工程设计和施工方案。
2.准备施工材料:钢筋、模板、混凝土、水泥等。
3.检查施工设备,确保设备正常运行和安全使用。
4.清理施工现场,确保施工区域整洁。
二、施工流程1.测量标高和参考坐标,确定施工基准点。
2.根据设计要求布置施工场地,并进行测量和验收。
3.进行地面土方开挖工作,保证急流槽铺设的坡度、宽度和长度。
4.搭设施工脚手架和安全防护措施。
5.进行急流槽的钢筋加工和焊接,确保钢筋的准确度和牢固度。
6.安装槽底模板和施工脚手架,进行施工前的检查和调整。
7.进行混凝土浇筑,按设计要求控制混凝土的配合比例和浇筑速度。
8.对浇筑后的混凝土进行养护,保持适宜的温度和湿度。
9.拆除模板和脚手架,进行混凝土表面的处理和修整。
10.进行施工质量检验,确保急流槽的质量和安全性。
11.清理施工现场,进行施工成果验收和工程总结。
三、施工要点1.施工过程中要加强施工现场的安全管理,做好安全防护工作。
2.严格按照设计要求进行施工,保持施工的坡度和几何形状。
3.及时处理施工中的问题和不良现象,确保施工质量。
4.施工现场要做好环境保护,减少对周边环境的影响。
5.施工过程中要严格控制施工队伍,确保施工进度和质量。
6.施工过程中要加强与监理单位和建设单位的沟通和协调,及时解决问题。
四、施工注意事项1.施工前要对施工人员进行相关培训,确保施工人员掌握施工技能和安全注意事项。
2.施工过程中要加强现场管理,做好施工记录和施工日志。
3.施工材料要严格按照质量标准进行选购和验收。
4.施工过程中要做好质量控制,确保施工质量符合设计要求。
5.对施工现场的环境保护要有计划、有组织地进行。
6.施工结束后要进行工程验收和工程总结,及时处理施工中的问题和不足处。
以上是急流槽施工方案的基本内容,希望对您有所帮助。
如有其他问题,欢迎继续咨询。
急流槽施工方案

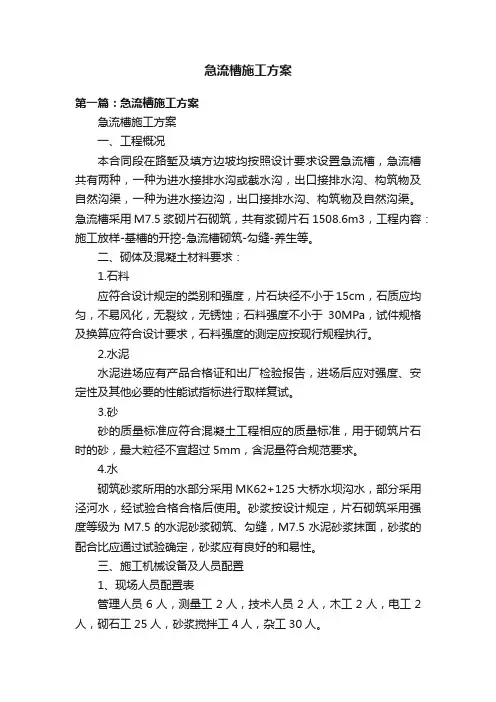

急流槽施工方案第一篇:急流槽施工方案急流槽施工方案一、工程概况本合同段在路堑及填方边坡均按照设计要求设置急流槽,急流槽共有两种,一种为进水接排水沟或截水沟,出口接排水沟、构筑物及自然沟渠,一种为进水接边沟,出口接排水沟、构筑物及自然沟渠。
急流槽采用M7.5浆砌片石砌筑,共有浆砌片石1508.6m3,工程内容:施工放样-基槽的开挖-急流槽砌筑-勾缝-养生等。
二、砌体及混凝土材料要求:1.石料应符合设计规定的类别和强度,片石块径不小于15cm,石质应均匀,不易风化,无裂纹,无锈蚀;石料强度不小于30MPa,试件规格及换算应符合设计要求,石料强度的测定应按现行规程执行。
2.水泥水泥进场应有产品合格证和出厂检验报告,进场后应对强度、安定性及其他必要的性能试指标进行取样复试。
3.砂砂的质量标准应符合混凝土工程相应的质量标准,用于砌筑片石时的砂,最大粒径不宜超过5mm,含泥量符合规范要求。
4.水砌筑砂浆所用的水部分采用MK62+125大桥水坝沟水,部分采用泾河水,经试验合格合格后使用。
砂浆按设计规定,片石砌筑采用强度等级为M7.5的水泥砂浆砌筑、勾缝,M7.5水泥砂浆抹面,砂浆的配合比应通过试验确定,砂浆应有良好的和易性。
三、施工机械设备及人员配置1、现场人员配置表管理人员6人,测量工2人,技术人员2人,木工2人,电工2人,砌石工25人,砂浆搅拌工4人,杂工30人。
2、机械设备表砂浆搅拌机1台,石料运输车2台.四、施工计划安排:根据路基施工情况,计划先施工M线急流槽,计划40天完成,即从2010年3月29日开始,2010年4月19日完成;然后再施工N 线及互通区急流槽,计划75天完成,即从2010年6月1日开始,2010年8月15日完成。
五、施工工艺及流程1、测量放线首先按照设计要求,放出急流槽位置,确保排水畅通,如与实际情况不符,应提请设计院进行设计变更。
2、基槽开挖:(1)、基槽采用人工开挖。
基坑槽的部位尺寸、形状埋置深度均按设计要求进行施工,并与设计的排水沟、截水沟等顺接。
完整版)急流槽施工方案

完整版)急流槽施工方案XXX成都经济区环线高速公路简阳至蒲江段JPTJ-5合同段的路基排水工程急流槽首件工程实施方案,编制依据包括简蒲高速公路第五合同段施工招标文件、《两阶段施工图设计文件》、《公路工程技术标准》、《公路路基施工技术规范》、《公路工程质量检验评定标准》、当地的水文、气象条件及本项目的地质资料,以及公司以往的施工经验和技术、设备能力。
JPTJ-5标合同段急流槽采用M7.5浆砌片石砌筑而成,浆砌片石共计404m³。
当路堤和路堑边坡较陡时,设置急流槽把水引走。
根据需要,本标段设计采用两种急流槽。
分别为Ⅰ型急流槽和Ⅲ型急流槽。
急流槽每间隔2.0~3.0米设置一处防滑平台,急流槽较长时需分段砌筑,每段长度不超过10米,接头填塞沥青麻筋,出水口设置消力坎。
Ⅰ型急流槽用于挖方边沟和填方边沟之间的过渡,地表坡度较大的路段。
Ⅲ型急流槽用于路堑平台急流槽和堑顶急流槽引水至路堑边沟兼做人行梯步的路段。
此实施方案的编制目的是为了保证急流槽工程能优质、高效完成,确保生产计划的顺利实施。
施工组织与安排方面,成立了路基排水工程施工作业领导小组,包括组长、副组长、组员等人员,负责全面指挥协调工作、施工组织技术工作、安全质量监督、机材调配供应、各工序施工检查、现场试验检测等任务。
施工人员包括普工、技工、机械操作手等25人、6人、4人。
施工准备为保证施工质量,项目部需进行技术准备和施工放样准备。
技术准备施工管理人员和技术人员应研究施工图纸、施工规范、合同文件以及有关施工的技术文件。
对施工人员进行技术交底,并认真执行各项施工技术规范。
施工放样准备平面测量项目部测量组负责控制测量,用全站仪根据主导线点数据采用极XXX成都经济区环线高速公路简阳至蒲江段JPTJ-5合同段坐标原理准确地放出结构物控制桩。
控制桩布置在构造物基坑开挖线外≥5m便于长期保存的地方,并用水泥混凝土加以保护,监理工程师复核签认后,作为细部放样的依据。
急流槽施工方案(3篇)

第1篇一、工程概况本项目位于某市某区,主要功能是利用急流槽将雨水迅速排入下游河道,减轻城市内涝压力,提高城市排水能力。
急流槽全长约500米,宽5米,深度1.5米,采用钢筋混凝土结构,设计流量为每秒100立方米。
二、施工准备1. 人员准备- 组织施工队伍,明确各工种人员配备,包括项目经理、技术负责人、施工员、质检员、安全员等。
- 对施工人员进行岗前培训,确保其熟悉施工图纸、施工工艺和安全操作规程。
2. 材料准备- 钢筋:按照设计要求采购直径和长度合适的钢筋,确保质量合格。
- 混凝土:选用符合国家标准的混凝土,强度等级不低于C25。
- 模板:选用刚度好、稳定性高的钢模板,确保模板尺寸准确。
- 钢筋加工机械、混凝土搅拌运输车、振捣器、切割机等施工设备。
3. 施工机械准备- 施工车辆:包括搅拌车、运输车、吊车等。
- 施工机械:包括钢筋加工机械、混凝土搅拌机、振捣器、切割机等。
4. 施工场地准备- 清理施工现场,确保施工场地平整、畅通。
- 设置临时设施,包括办公室、材料库、施工宿舍等。
- 做好排水措施,防止施工过程中出现积水。
三、施工工艺1. 基础处理- 对槽底进行平整,清除杂物,确保基础坚实。
- 采用C15混凝土进行基础垫层,厚度不小于15厘米。
2. 钢筋工程- 钢筋加工:根据设计图纸加工成所需形状和尺寸。
- 钢筋绑扎:按照设计要求进行钢筋绑扎,确保绑扎牢固。
- 钢筋保护层:在钢筋表面设置保护层,厚度不小于2厘米。
3. 模板工程- 模板安装:按照设计要求进行模板安装,确保模板尺寸准确、牢固。
- 模板支撑:设置模板支撑,确保模板稳定。
4. 混凝土工程- 混凝土搅拌:按照设计要求进行混凝土搅拌,确保混凝土质量。
- 混凝土运输:使用混凝土搅拌运输车将混凝土运至施工现场。
- 混凝土浇筑:按照设计要求进行混凝土浇筑,确保浇筑均匀。
- 混凝土振捣:使用振捣器对混凝土进行振捣,确保混凝土密实。
- 混凝土养护:按照设计要求进行混凝土养护,确保混凝土强度达到设计要求。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
急流槽施工方案
本合同段急流槽设计为C20现浇混凝土,为了保质保量按期完成工程任务,我项目部制定了急流槽的施工方案。
具体如下:
一、工程概况
本合同段急流槽工程量为C20现浇砼327.07m3,M7.5浆砌片石75.8m3,考虑到工程量较小,按所在段落划分于相应的边坡防护作业队施工。
计划开工时间为2007年8月16日,计划完工时间为2007年10月30日。
二、人员组成
现场负责人:孟威技术员:王江蛟
试验负责人:马丰林质检负责人:牟健
试验员:李勇马钊质检员:师亚丽
施工安全负责人:余林伟施工员:丁少兵刘伟华
民工:40名
三、施工机械设备
拌和机械:各作业队利用边坡施工用的350L砼拌和机,各作业队相应增加2套振动棒,1台5KW以上发电机及急流槽施工用模具。
四、施工要求
1.技术交底
在开工前,由项目总工按照设计文件、施工规范及质量检验标准对技术人员、施工人员进行技术交底,进一步提高他们的业务能力和操作水平,各级人员需依照技术交底中的相关要求和说明严格执行和落实,严格控制工程质量。
2.原材料质量控制
要求进场使用的各种原材料经过试验检测且经监理工程师签字认可。
不合格的材料清除出场,不同来源的材料进行分堆储存。
各种材料来源如下:1). 碎石:取自固原三关口石料场,可用于路基防护工程及排水工程。
2).片石:取自固原三关口石料场,可用于路基防护工程及排水工程等,储量丰富,开采方便。
3).砂:取自固原黑城中砂,砂从砂砾中筛取,含泥量大,洗后可提供路面、排水及防护工程用料,运输道路畅通。
4).水泥:甘肃省平凉崆峒牌水泥,现生产各种规格水泥。
5).水:施工用水取自高速公路K172+300处大红沟、K175+900处牛营子河、K180+200处红河、K183+200处红土河,水的各项技术指标均满足设计要求。
3.砼及砂浆的拌和和运输
砼和砂浆统一采用350L搅拌机拌和,严格按施工配合比进行掺配,对砼和砂浆各项技术性能要进行检测,且结果需符合规定要求。
统一采用小型机械运输车运输,拌和完成后立即运到施工现场进行施工。
超过水泥终凝时间的砼或砂浆做废弃处理。
砼及砂浆按要求预留试件,采用标准条件养生。
五、施工方法
1.测量放线
先恢复路基中线,并注意找准路基横断面方向,放样时注意确保路面宽度,找准设计桩号,严格按照设计坡度进行放样。
2.整修路基边坡
按照测量放样的坡度进行挂线施工,在整修路基边坡时,必须按照设计的路面宽度向下刷坡,刷出边坡多余土方,整理后夯实坡面,在缺土的地方必须补料夯实,保证坡面密实、平整,然后铺筑10㎝砂砾垫层。
3.现浇急流槽
在现浇急流槽时,模板采用定型钢模,使用清机油涂刷,施工中严格控制,精心施工,确保成品整齐、美观。
槽底填土达到密实,槽身必须与路线成垂直,槽面与边坡大面吻合,槽身达到顺直美观,槽身与进出水口结合良好,进出水口达到顺适美观。
防滑平台浇筑完毕后立即浇筑其上的急流槽,以保证两部分形成整体,急流槽接缝用沥青麻絮填塞。
砌筑浆砌片石基础时,要先坐浆后砌筑片石,严禁灌浆。
急流槽进水口部分待拦水带施工结束后,统一采用精心加工符合线性要求的定型模具浇筑混凝土,以保证施工质量和线形美观。
浇筑砼终凝后洒水养生,拆模后采用洒水后覆膜养生,养生期限不小于7天。
5.施工中检验
施工中实行定岗、定责、落实工序质量责任制和三员在场制,做到自检、互检、交接检查。
技术人员对各项工程自开工测量放线、施工放样,直至该项工程竣工交验期的每一环节都要进行自检,随时纠正不良操作方法,及时处理工程缺陷。
上道工序未经监理工程师检查认可,不得进行下道工序。
自检人员和试验人员的检查和试验都必须按试验规程和监理工程师规定要求的程序进行,所提供的数据和资料做到及时、真实、整齐、齐全。
路面排水急流槽检查项目如下表:
急流槽检查项目表
在自检合格后,质检人员上报并配合监理人员进行及时抽检,在抽检中发现的缺陷,立即进行整修,直到达到优良为止。
七、安全措施
(1)施工现场设专职安全员,严禁闲杂人等进入施工现场。
全线巡视工地,对存在安全隐患的施工队和施工路段限期责令整改,未整改完毕的,停工整改直至符合安全操作规程为止。
(2)现场施工机械由专人指挥,保证施工现场井然有序。
(3)分项工程施工前,由项目总工进行安全技术交底,明确现场安全注意事项。
(4)利用各种宣传工具,采用多种教育形式,使职工树立安全第一的思想,不断强化安全意识,建立安全保证体系,使安全管理制度化,教育经常化。
八、环境保护的主要措施
1.切实贯彻环保法规:
严格执行国家及地方政府颁布的有关环境保护,水土保持的法规,方针,政策和法令。
结合设计文件和工程,及时提报有关环保设计,按批准的文件组织实施。
2.加强施工生产的环境保护工作,针对地区特点,针对性的采取措施,以最大限度地减少施工环境的破坏:
(1)加强对植被等长久性环保体系的保护,除必须时,不得破坏,已破坏的,应尽可能予以恢复。
(2)采取有效措施,消除施工污染。
施工废水,生活污水采用沉淀池,化粪池等方式处理,清洗集料或含有油污的废水采用集油池的方式处理。
在居住区要防治噪声污染。
(3)对弃碴场地要设置挡墙,防止弃碴流入河道,堵塞河床。
(4)施工中尽量减少噪声、废气、废水及尘埃等污染,施工中产生的垃圾和废弃物质,均要妥善处理,不随意弃置或直接排放于渠沟、河流中。
(5)砂浆和混凝土施工时,下设灰盘,灰盘下面铺防水材料,以防污染油面。
3.强化环保管理。
健全企业的环保管理机制,定期进行环保检查,及时处理违章事宜。
并与地方政府环保部门建立工作联系,接受社会及有关部门的监督。
4.加强环保教育
宣传有关环保政策、知识、强化职工的环保意识,使保护环境成为参建职
工的自觉行为。
九、工期保证措施
1.施工中,各作业间按设计的工序,紧密衔接,认真组织施工。
2.做好设备及零配件的供应工作。
充分准备好相当数量的备用设备及材料,防止待工、待件、误工。
对故障设备作到随坏随修,充分保证设备的完好率。
3.建立从项目经理部到各工区的调度指挥系统,全面、及时掌握并迅速、准确地处理影响施工进度的各种问题。
对工程交叉和施工干扰应加强指挥和协调,对重大关键问题超前研究,制定措施,及时调整工序和调动人、财、物、机,保证工程的连续性和均衡性。
