工程造价审计关注重点及要点

合集下载

工程结算审计中的重点和要点

工程结算审计中的重点和要点

工程结算审计的重点和要点建设工程造价的合理确定是各投资主体、施工企业、建设工程造价管理部门共同关注的要点,工程的结算审核是合理确定工程造价的必要程序及重要手段,是反映项目最终实际发生的投资。

通过对工程的结算进行全面、系统的检查和复核,及时揭露所存在的错误和问题,使之更加合理地确定工程造价,达到有效地控制工程造价,保证项目目标管理的最终实现。

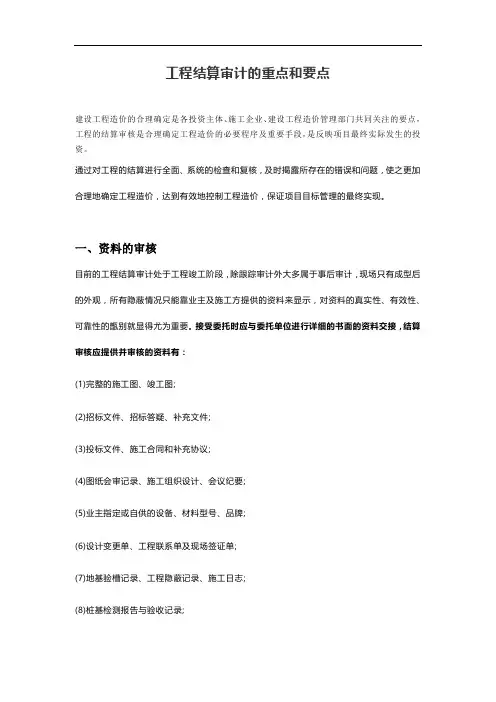

一、资料的审核目前的工程结算审计处于工程竣工阶段,除跟踪审计外大多属于事后审计,现场只有成型后的外观,所有隐蔽情况只能靠业主及施工方提供的资料来显示,对资料的真实性、有效性、可靠性的甑别就显得尤为重要。

接受委托时应与委托单位进行详细的书面的资料交接,结算审核应提供并审核的资料有:(1)完整的施工图、竣工图;(2)招标文件、招标答疑、补充文件;(3)投标文件、施工合同和补充协议;(4)图纸会审记录、施工组织设计、会议纪要;(5)业主指定或自供的设备、材料型号、品牌;(6)设计变更单、工程联系单及现场签证单;(7)地基验槽记录、工程隐蔽记录、施工日志;(8)桩基检测报告与验收记录;(9)其他与工程造价有关的所有资料。

在审核以上资料时必须甑别:(一)是否为经过业主签字、盖章确认的送审资料,以确定其资料的可靠性,任何施工方送审的资料及补充资料均是无效资料,应经过业主认可后转交咨询公司;(二)是否为原件(原始资料),以推断其资料的真实性;(三)所有的资料是否编号连续、有明确的时间标注,以判断其资料的有效性。

在甑别以上资料的真实性、有效性、可靠性的同时还应对资料存在的问题进行质疑,并以书面联系函的形式要求业主回复及提供补充资料。

二、合同的审核(四)施工合同审核是工程结算审核的重要内容,也是降低工程成本、提高经济效益的有效途径。

施工合同条款的字斟句酌对项目结算造价的增加与否起着关键作用,施工合同中约定了合同价款的模式(即总价包干与综合单价包干两种模式)、工程结算方式、工期要求、质量标准、索赔与反索赔的条件等等。

工程造价审核工作重点

工程造价审核工作重点

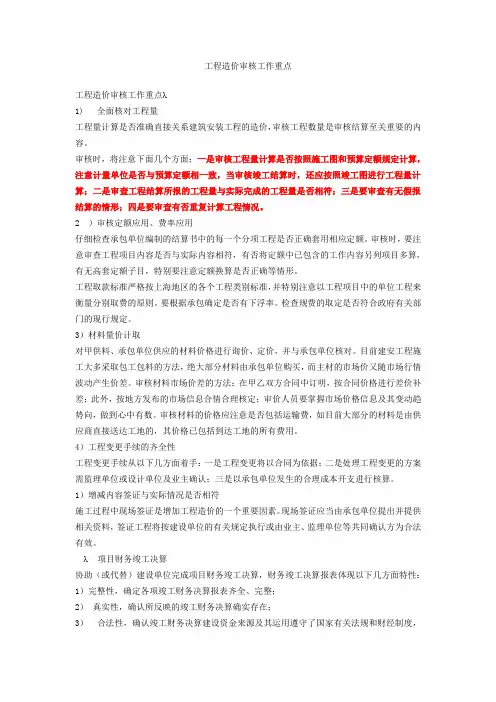

工程造价审核工作重点工程造价审核工作重点λ1) 全面核对工程量工程量计算是否准确直接关系建筑安装工程的造价,审核工程数量是审核结算至关重要的内容。

审核时,将注意下面几个方面;一是审核工程量计算是否按照施工图和预算定额规定计算,注意计量单位是否与预算定额相一致,当审核竣工结算时,还应按照竣工图进行工程量计算;二是审查工程结算所报的工程量与实际完成的工程量是否相符;三是要审查有无假报结算的情形;四是要审查有否重复计算工程情况。

2 )审核定额应用、费率应用仔细检查承包单位编制的结算书中的每一个分项工程是否正确套用相应定额。

审核时,要注意审查工程项目内容是否与实际内容相符,有否将定额中已包含的工作内容另列项目多算,有无高套定额子目,特别要注意定额换算是否正确等情形。

工程取款标准严格按上海地区的各个工程类别标准,并特别注意以工程项目中的单位工程来衡量分别取费的原则。

要根据承包确定是否有下浮率。

检查规费的取定是否符合政府有关部门的现行规定。

3)材料量价计取对甲供料、承包单位供应的材料价格进行询价、定价,并与承包单位核对。

目前建安工程施工大多采取包工包料的方法,绝大部分材料由承包单位购买,而主材的市场价又随市场行情波动产生价差。

审核材料市场价差的方法:在甲乙双方合同中订明,按合同价格进行差价补差;此外,按地方发布的市场信息合情合理核定;审价人员要掌握市场价格信息及其变动趋势向,做到心中有数。

审核材料的价格应注意是否包括运输费,如目前大部分的材料是由供应商直接送达工地的,其价格已包括到达工地的所有费用。

4)工程变更手续的齐全性工程变更手续从以下几方面着手:一是工程变更将以合同为依据;二是处理工程变更的方案需监理单位或设计单位及业主确认;三是以承包单位发生的合理成本开支进行核算。

1)增减内容签证与实际情况是否相符施工过程中现场签证是增加工程造价的一个重要因素。

现场签证应当由承包单位提出并提供相关资料,签证工程将按建设单位的有关规定执行或由业主、监理单位等共同确认方为合法有效。

EPC总承包模式下工程造价审计的重点和方法

EPC总承包模式下工程造价审计的重点和方法

EPC总承包模式下工程造价审计的重点和方法EPC总承包模式是指工程设计、采购和施工都由一个承包商负责完成的模式。

在EPC总承包模式下,工程造价审计是确保工程项目按照合同要求进行,控制项目预算和成本的重要环节。

下面将重点介绍EPC总承包模式下工程造价审计的重点和方法。

重点一:合同审核合同审核是工程造价审计的第一步,主要是审查工程合同的内容是否清晰、完整,是否符合法律法规的要求。

审查合同可以确定工程范围、标准、工期、质量要求等,同时也可以发现合同是否存在模糊、矛盾、不合理之处,从而及时采取措施避免后期施工变更、索赔等问题。

重点二:设计和采购审查设计和采购是工程项目的重要阶段,也是造价监控的重点。

审查设计方案和采购清单时,需要关注设计方案的合理性、采购价格的合理性是否符合市场价等。

同时,还需要审查设计变更和采购变更是否符合变更程序和变更原因的要求,避免无谓的变更导致造价的增加。

重点三:施工过程审计施工过程审计是工程造价审计的核心环节,主要是审查施工现场的实际情况和工程量的真实性。

审查施工产值、进度和质量时,需要参考相关的施工图纸、工程量清单以及施工报告等资料,与实际情况进行比对。

审计还要关注施工过程中的质量安全管理、施工组织设计和项目管理等方面是否符合合同要求和规范,确保工程质量和进度控制在可控范围内。

重点四:成本审计成本审计是控制工程项目成本的重要手段。

在成本审计中,首先需要审查工程投资预算的合理性和科学性,与类似工程的成本进行比较,找出成本的合理性与否。

其次,还需要审查施工过程中的成本支出,确保采购和施工过程中的成本符合合同要求和预算控制。

最后,还需要审查施工结算和支付款项的合理性,避免发生虚报、重复报销等问题。

重点五:索赔审计索赔审计是防范和处理合同索赔的重要环节。

在索赔审计中,需要审查索赔的合理性,确保索赔的内容符合合同约定和法律法规的要求。

同时,还需要审查索赔的计算方法和证明材料的准确性和完整性,避免索赔款项的过高或低估。

浅谈工程项目结算跟踪审计造价控制的重点及对策

浅谈工程项目结算跟踪审计造价控制的重点及对策

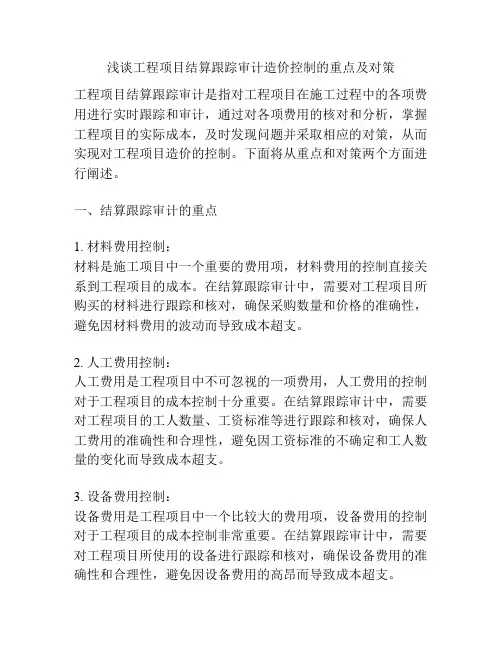

浅谈工程项目结算跟踪审计造价控制的重点及对策工程项目结算跟踪审计是指对工程项目在施工过程中的各项费用进行实时跟踪和审计,通过对各项费用的核对和分析,掌握工程项目的实际成本,及时发现问题并采取相应的对策,从而实现对工程项目造价的控制。

下面将从重点和对策两个方面进行阐述。

一、结算跟踪审计的重点1. 材料费用控制:材料是施工项目中一个重要的费用项,材料费用的控制直接关系到工程项目的成本。

在结算跟踪审计中,需要对工程项目所购买的材料进行跟踪和核对,确保采购数量和价格的准确性,避免因材料费用的波动而导致成本超支。

2. 人工费用控制:人工费用是工程项目中不可忽视的一项费用,人工费用的控制对于工程项目的成本控制十分重要。

在结算跟踪审计中,需要对工程项目的工人数量、工资标准等进行跟踪和核对,确保人工费用的准确性和合理性,避免因工资标准的不确定和工人数量的变化而导致成本超支。

3. 设备费用控制:设备费用是工程项目中一个比较大的费用项,设备费用的控制对于工程项目的成本控制非常重要。

在结算跟踪审计中,需要对工程项目所使用的设备进行跟踪和核对,确保设备费用的准确性和合理性,避免因设备费用的高昂而导致成本超支。

4. 工程进度控制:工程项目的进度对于成本控制有着直接的影响,及时掌握工程项目的进度情况,并进行合理的进度调整,可以有效地控制工程项目的成本。

在结算跟踪审计中,需要对工程项目的实际进度进行跟踪和核对,及时发现问题并采取相应的对策,确保工程项目按照预定计划进行,避免因进度延误而导致成本超支。

二、结算跟踪审计的对策1. 建立完善的结算跟踪制度:在工程项目中,建立完善的结算跟踪制度非常重要。

制定明确的结算跟踪程序和责任分工,确保结算跟踪工作的有序进行,减少人为的失误和疏漏,提高结算跟踪的准确性和及时性。

2. 加强材料和设备的管理:加强材料和设备的管理是控制工程项目成本的重要手段。

通过建立健全的采购管理制度,严格控制材料和设备的采购数量和价格,确保材料和设备的准确性和合理性,避免因材料和设备费用的变化而导致成本超支。

工程造价咨询及跟踪审计重难点分析

工程造价咨询及跟踪审计重难点分析

工程造价咨询及跟踪审计重难点分析一、工程量清单和预算控制价的编制重点1、计算工程量是否准确、是否有漏项、清单描述不详或与图纸不符、定额套用是否准确、装修材料价格是否符合工程装修档次。

2、准确计算工程量、项目列项及清单描述与定额套用必须熟悉和详细的理解全部施工图纸,清楚各种施工规范,并根据科学的工程量计算规则及公式进行计算,在读图纸过程中,对图纸交待不全的施工方法、或存在明显有误的地方应及时做好记录并向设计咨询,力求完善图纸完善工程量清单,对于仍无法确定的问题可按施工规范及施工常用方法考虑。

前期尽可能完善工程量清单工作,能大大降低后期进度款审核工作量及结算工作量。

3、合理计入材料价格,详细翻阅施工图纸,准确把握材料、设备的性能、材质、规格、品牌,依照清单编制当月的当地造价信息并结合市场及网上电子“工程材料询价”工具,是清单中计入的材料价格准确、合理、经济。

二、工程变更、签证费用的审核1、工程设计变更的计量。

设计变更是工程施工过程中保证设计和施工质量,完善工程设计、纠正设计错误以及满足现场条件变化而进行的设计修改工作。

一般包括由原设计单位出具的设计变更通知单和由施工单位征得由原设计单位同意的设计变更联络单两种。

设计变更无论由哪方提出,均应由建设单位、设计单位、施工单位协商,经确认后由设计部门发出相应图纸或说明,并办理签发手续,下发到有关部门付诸实施。

2、工程签证的审核。

施工过程中的工程签证,主要是施工单位就施工图纸、设计变更所确定的工程内容以外,施工图预算或预算定额取费中未含,而施工中又实际发生费用的施工内容所办理的签证,如由于施工条件的变化或无法遇见的情况所引起工程量的变化。

隐蔽工程签证。

由于建设单位原因决定工程中途停建、缓建或由于设计变更以及设计错误等造成施工企业的停工、窝工、返工而发生的倒运、人员和机具的调迁等损失。

在施工过程中发生的由建设单位造成的停水停电,造成工程不能顺利进行,且时间较长,施工企业又无法安排停工而造成的经济损失等。

最新EPC总承包模式下工程造价审计的重点和方法

最新EPC总承包模式下工程造价审计的重点和方法

最新EPC总承包模式下工程造价审计的重点和方法在最新的EPC总承包模式下,工程造价审计仍然扮演着重要的角色。

工程造价审计的重点和方法需要根据实际情况来确定,但一般可以从以下几个方面入手。

首先,审计重点可以放在工程合同的约定和费用支付方面。

EPC总承包模式下,工程合同的约定尤为重要,审计人员可以通过查阅合同,核对合同约定的各项费用和支付方式是否与实际相符。

特别需要关注的是变更合同的费用和支付方式,以及合同约定的索赔事项。

此外,还需要审视合同约定的各项扣款事项是否符合合同精神和当地法规。

其次,审计重点可以放在工程项目的投入产出情况上。

审计人员可以通过对工程项目的投入产出情况进行分析,评估工程项目的效益。

具体来说,可以关注工程项目的成本控制情况、进度控制情况和质量控制情况等。

此外,还可以对工程项目的风险进行评估,着重关注可能对工程造价产生重大影响的风险因素。

再次,审计重点可以放在工程项目的支付情况上。

审计人员可以对工程项目的支付情况进行核对,检查支付台账的真实性和准确性。

特别需要关注的是是否存在虚报、冒领和挪用资金等情况。

通过对支付情况的审计,可以及时发现和纠正不合规的资金使用行为,保障资金的安全和合理使用。

最后,审计重点还可以放在工程项目的节能环保情况上。

节能环保是当前社会发展的重要方向,审计人员可以对工程项目的节能环保情况进行评估和监督。

具体来说,可以关注工程项目的能源消耗情况、环境污染情况和节能环保措施的实施情况等。

通过对节能环保情况的审计,可以促进工程项目的可持续发展,提高资源利用效率和环境保护水平。

在具体的审计方法上,可以采取以下几种方式。

首先,可以进行文件审计,即对工程合同、支付台账和相关报表等文件进行细致的核对和分析。

其次,可以进行现场实地审计,即对工程项目的实际情况进行考察和检查。

再次,可以采用数据审计,即对工程项目的数据进行筛选、整理和分析,从中找出不合规的情况。

最后,可以进行风险评估和管理,即对工程项目的风险进行评估,采取相应的管理措施,以保障工程造价的安全和合理性。

工程造价审计注意事项

工程造价审计注意事项

工程造价审计注意事项嘿,想了解工程造价审计注意事项的小伙伴们,今天可算来着了!这工程造价审计啊,那可是有不少门道呢呀!首先呢,第1点,资料的完整性一定要注意哇!你想想看,如果资料都不全,那审计怎么能准确进行呢?比如说工程的招投标文件、施工合同、竣工图、变更签证这些资料,那可都是审计的重要依据呢!要是少了某一项,就可能导致审计结果出现偏差呀!哎呀呀,这可不得了呢!所以在开始审计之前,一定要仔细核对资料是否完整呀!接着呢,第2点,合同条款可不能马虎哦!合同里规定的计价方式、结算办法、风险分担这些内容都是关键所在呀!你得清楚是采用固定总价合同,还是固定单价合同呢?不同的合同类型在审计的时候处理方式可大不一样呢!哇,这一点真的很重要呀!比如说固定总价合同,一般情况下总价是不能随意调整的,除非有特殊情况,像设计变更之类的,所以要仔细研究合同条款对这些情况的约定呢!然后呢,第3点,工程量的审核可不容易呢呀!工程量计算是否准确直接影响到工程造价的高低呢!这时候就需要审计人员仔仔细细地按照竣工图、设计变更、签证等资料来计算工程量了。

不能多算,也不能少算哦!哎呀,这就像是在做一道精密的数学题呢!比如说在计算建筑墙体的工程量时,墙的长度、高度、厚度都得按照规定来计算,不能有一点差错呀!不然那结果可就差之毫厘,谬以千里啦!再然后呢,第4点,单价的审查也很关键呢!这里面的学问可不少哇!要查看套用的定额是否合理呢?主材的价格是否符合市场行情呢?有时候施工单位可能会故意抬高单价来获取更多的利润呢,这可不行哦!我们要根据工程的实际情况和市场价格水平来判断单价的合理性呀!哇塞,这就需要审计人员有丰富的经验和敏锐的市场洞察力呢!还有哇,第5点,费用的计取也得小心谨慎呢!像规费、税金这些都是按照规定的费率来计算的,不能随意调整哦!并且要查看各项费用的计取基数是否正确呢?比如说,企业管理费的计取基数是不是按照规定的人工费或者直接费来计算的呢?这一点要是弄错了,那整个工程造价可就乱套啦!哎呀呀,真的要特别注意呢!最后呢,第6点,变更签证的审计可不能忽视呀!变更签证往往是工程实施过程中出现的一些调整,这部分的真实性和合理性必须要严格审查呢!有些变更签证可能是不必要的,或者是存在虚假成分的,我们要通过对比原始资料、现场勘查等方式来核实呢!哇,这可是个细致活呀!总之呢,工程造价审计是个复杂而又重要的工作呢!要注意的事项可真不少哇!无论是资料的完整性,还是合同条款、工程量、单价、费用计取、变更签证等各个方面,都需要审计人员认真对待呀!这样才能得出准确、合理的审计结果呢!。

工程造价审计要点

工程造价审计要点

工程造价审计要点一、引言工程造价审计是指对工程项目施工过程中产生的各项费用进行审核和评估,确保所花资金的合理性、合法性和有效性。

在项目实施过程中,工程造价审计起着重要的监督和控制作用。

本文将围绕工程造价审计的要点展开阐述。

二、工程造价审计的目的工程造价审计的目的在于保证工程项目的投资效益最大化,确保施工过程中遵守财务和法律法规的规定。

具体包括以下几个方面:1. 确保项目资金使用合理。

通过审计,评估工程项目所需的资金是否与项目实际需要相符,避免出现资金浪费或不足的情况。

2. 检查招投标程序是否合规。

审计过程中,要特别关注工程项目的招投标环节,确保招标程序的合法性和公平性,防止出现非法操作或舞弊行为。

3. 评估施工过程是否规范。

审计过程中,需要查看施工合同的履行情况,评估施工单位是否按照合同约定进行施工,确保施工过程的合规性和质量。

4. 分析项目风险和可行性。

审计不仅要关注项目的财务状况,还需要对项目的风险和可行性进行评估,以提供决策参考。

三、工程造价审计的内容工程造价审计的内容包括但不限于以下几个方面:1. 合同评审。

审计过程中,要对施工合同进行详细评审,确认合同条款是否明确、合规,并核对合同金额和支付方式等信息。

2. 工程款项审核。

审计过程中,要核对工程款项的支付凭证,确保款项支付的真实性和合规性,避免出现款项浪费或挪用的情况。

3. 项目费用评估。

审计人员需要对项目费用细目进行评估,确保各项费用的合理性和合规性。

4. 投资回收分析。

审计过程中,要对项目的投资回收情况进行评估,分析项目的经济效益,以便为管理者提供决策建议。

四、工程造价审计的方法工程造价审计可以采用多种方法,主要包括以下几种:1. 文件审查法。

通过审查项目的相关文件,包括施工合同、付款凭证、发票等,核对资金的使用情况和合规性。

2. 现场实地考察法。

审计人员可以亲临项目现场,实地考察施工进展和工程质量,确保施工过程的规范性和合格性。

3. 数据分析法。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

工程造价审计关注重点及要点
提高工程造价审计效率的经验和方法近年来,伴随中央固定资产投资建设力度增强,审计署加大了建设项目竣工决算审计的力度。

如何在审计时间有限的情况下,搞好固定资产投资审计工作,是当前审计机关所必须面对的新挑战。

竣工决算审计要求对建设项目全部成本的真实性、合法性进行审查和评价,而建设项目成本中建筑安装工程、移民及征地拆迁等费用占九成以上,因此对作为建设项目直接成本的建筑安装工程造价审计势必成为竣工决算审计的重要内容,也直接关系到竣工决算审计的成败。

同时,建筑安装工程造价审计也是降低工程造价、节约建设成本、提高经济效益、预防腐败的重要手段。

然而,建筑安装工程造价审计较一般的财务收支审计有较大的不同,涉及工程项目勘察设计、招标投标、合同、质量和进度控制、计量支付等工程项目现场管理的各个环节,专业性强、面对情况复杂、所需的审核的资料多、问题争议性大,任务极为艰巨,要在有限的审计时间内对建筑安装工程费用的真实性和合法性进行全面的造价审计难度极高。

因此,重点突出、方法得当是工程造价审计成败的关键。

1
认真研究合同文件,严格区分业主和承包单位的权力义务及合同风险随着国际通行工程承包合同的推广,目前我国大部分工程均采用工程量清单报价的固定单价承包合同,即在工程招投标时,由招标人按国家统一的工程量计算规则提供工程数量,由投标人自主报价,经评审后按低价或合理低价中标。

合同相关技术和商务条款,对各个工程量清单子项的技术及工艺要求、施工规范标准、工程量计量计价原则都进行了详细的约定,要求承包单位在满足合同要求和充分考虑风险的前提下,自主报价。

承包单位为了中标,在投标时往往对工期、质量等各项承包义务做出高标准承诺,且在投标报价时一般采取低价竞标的策略,而在履行合同时,又千方百计通过补充补偿协议、工程变更、索赔等方式,尽可能地向业主转嫁风险,争取更多利益。

由于业主和监理单位履职不到位、造价管理经验不足,造成工程造价增加。

根据近几年来的工程造价审计实践经验来看,未严格履行合同约定而违规增加工程造价的问题,是目前工程结算中情况最为普遍,且对工程造价的影响也最大。

01
违背原合同实质性条款签订补充协议,增加工程造价
承包单位为了中标,往往在投标文件中针对施工管理各个环节、施工风险和交付的建筑产品做出各种承诺。

然而部分项目在实施过程中,业主为了其方便管理,忽视上述承诺,在未提高标准的情况下,另行签订各种目标和质量管理等补充协议,以奖金的形式增加工程造价。

如某工程承包单位在在投标文件中对具体完工时间、质量要求、优良率、施工
现场安全文明管理均作出了详细承诺,而在施工时,业主又就上述承包单位应履行的合同义务签订各种形式的目标、质量、安全文明管理补充协议,约定发放各种形式奖金,违背原合同实质性条款增加工程造价。

02
不严格履行合同专用条款,按通用条款进行结算,增加工程造价
国家针对不同行业工程项目,发布了合同范本,制订了合同通用条款。

而部分项目在签订合同时,根据项目自身特点,通过合同专用条款的约定,对合同范本中的通用条款进行了修改,而项目结算时却未依据专用条款、仍沿用通用条款的约定进行结算。

如某行业通用条款规定,工程主要材料依据国家公布的物价指数及不同分部分项工程权重按照指数法结算价差,而该项目专用条款对上述规定进行了修改,约定除属政策性价格调整的材料外,其他材料的价格一律不予以调整,材料价格上涨的风险由承包单位在投标报价中考虑,但该项目在结算时,却对所有主要材料均进行了价格调差,违反合同约定增加工程造价。

03
通过工程变更和索赔,将应由承包单位承担风险转嫁给业主承担
通常承包合同的技术条款和商务条款对各个工程清单子项的施工流程、措施、工艺标准及相关施工规范依据等均有明确的约定,并明确约定相关费用应包含在投标报价中。

然而在实施过程中,承包单位以各种理由,提出各种变更和索赔,规避其合同义务,增加工程造价。

如某工程技术条款中明确规定了大体积混凝土必须采取的各种降温措施,商务条款也明确规定这些措施引起的各项费用应包含在投标报价中。

然而承包单位以其投标报价未考虑混凝土冷却费用,而要求变更增加通水冷却设施及费用,不合理增加工程造价。

04
承包单位未充分履行合同义务,工程损失由业主承担,增加工程造价
一般根据合同约定,承包单位交付合规和优良的建筑产品是其应尽的合同义务。

但施工过程中,由于施工管理不到位部分分部工程出现质量问题,而对这些质量问题的进行后续处理的费用往往金额较大,部分业主简化管理,未对承包单位进行反索赔,甚至补偿相关费用。

如某工程在施工工程过程中,由于施工工艺及管理不到位,造成主体工程出现裂缝,业主无视合同价款中包含了所有工程完建、检测、维护和修补缺陷等费用的合同约定,补偿承包单位裂缝修复费用,不合理增加工程造价。

05
变更单价不依据合同条款约定原则确定,增加工程造价
承包合同中有关工程清单单价变更均有明确的规定,一般约定:工程量清单中有适用于变更的清单子项时,应采用该子项的单价;工程量清单中无适用于变更的清单子项时,则在合理的范围内参考类似子项的单价或合价作为变更估价的基础,由监理单位与承包单位协商确定变更后的单价或合价;工程量清单中无类似子项可供参考,则由监理单位业主和承包单位协商确定新的单价或合价。

由于监理单位把关不严,有些变更单价未严格依据上述原则组价,增加工程造价。

如某工程设计变更增加不
锈钢爬梯,其变更单价未参考工程量清单中的类似项目确定,而是根据定额重新确定,增加工程造价。

06
工程量计量原则违法合同约定,增加工程造价
国家重点建设项目在工程承包合同的技术和商务条款中,一般对各个工程量清单子目的计量原则都做出了明确的规定。

通常按月或按季对工程量进行计量,项目完工后,对清单子目工程量汇总统计、并经过一定程序的审核后进行合同结算。

上述计量工作,通常由施工单位上报工程量,监理单位根据旁站监理验收和现场签证资料进行审核。

但由于部分监理单位员未认真履职,造成部分工程量计量原则未严格执行。

如某工程合同明确规定,土石方工程要求严格按照设计图纸施工,超出设计挖方线的挖方及填方工程量不予以计量,承包单位的投标报价应充分考虑超挖风险,而该项目实际计量时,监理单位员按照实际开挖数量进行统计,对超挖及因此而引起的填方量及运输费用进行了计量,造成增加工程造价。

2
充分利用计算机辅助审计、通过实地测量和延伸调查等手段,提高造价审计工作效率(一)利用各种辅助手段审核工程量
根据现场签证验收资料、施工和竣工图纸,依据不同行业工程国家制定的工程量计算规则等,对清单工程量进行计算,是审计人员从事造价审计工作的基本功。

但由于工程量计算过程繁琐、复杂、工作量极大,且施工过程中存在大量变更,工程量计算一般会占用大量审计时间,同时根据同一图纸计算的结果,差错率也往往较低,因此在审计现场花费大量的时间,依据图纸对工程量进行手工计算,成效甚微。

随着计算机技术的发展,目前大部分工程的设计图纸都采用了C A D计算机制图技术。

因此在工程造价审计时,从设计单位和施工单位获取设计图纸和竣工图纸的C A D电子文件,利用C A D软件自身的长度、面积等计算功能,将可大大提高工程量计算速度。

如:某工程结算工程量按设计图纸中工程量列表标注的工程量进行了统计计算,经审计人员利用C A D软件重新计算后,发现设计图纸中工程量列表中标注的工程量为设计人员简单估算的,存在较大的误差。

另外,不少软件公司针对C A D电子图纸还开发了工程量自动计算、预算套价、钢筋计算等软件。

如:在对某工程的钢筋用量的进行审核时,审计组利用神机妙算钢筋计算软件,对钢筋下料情况进行了重新计算和统计,查出结算多计钢筋量的问题。

由于依据同一图纸进行计算,工程结算与审核结果比较,往往误差率不大。

因此在审核工程量时,还要采取现场测量、审查收方记录、工程隐蔽记录等现场签证验收资料对竣工图纸进行审核。

如:某项目的绿化工程,经现场踏勘测量,发现实际种植树木的品种、树径等要素与竣工图纸标注不一致,竣工图纸存在错误。

(二)利用计量软件工料分析功能发现违法案件线索。

工程造价由人工费、材料费和机械台班费,以及承包单位管理费、利润和税金等费用组成。

它反映了承包单位投标时的人工含量和各种材料数量水平,通过投标文件中单价分析表等辅助资料,利用计量软件中的工料分析功能,能较快地汇总出结算中包含了多少人工及各种材料的理论用量。

将上述理论用量与实际用量进行对比分析,可以作为工程材料审计重要手段。

如:某工程钢筋由业主采购,在对钢筋采购业务进行审计时,通过查阅和汇总财务资料中钢筋采购**,可以得到各种型号钢筋实际采购量,并与经工料分析后得出的结算理论用量进行比较,发现实际采购量较理论用量多出2000多吨,经认真核实钢筋采购**、延伸各个钢筋供应商和银行协查,发现业主与某材料供应商串通,套取建设资金的案件线索。

总结近几年来的工程造价审计实践,工程结算中存在问题的类型还有很多,如:变更项目不依据原合同确定的取费标准计取费用、材料价差只计正差而不调负价差、承包单位违约未按合同约定扣违约金和罚金、按实结算材料费时材料数量和采购价格不实、变更理由不充分增加造价、窝工索赔计算依据不足、目标未实现或提高标准多发工程奖、重复签订合同等问题。

面对国家重点建设项目清单子目多、变更数量大、工程管理情况复杂等情况,要在造价审计中充分发现问题,取得较好的成效,首先要做到资料完备,注意对各种现场管理资料进行对比分析,同时要熟练掌握各种工程造价软件,最为关键的就是要充分理解合同约定,严格划分业主和承办单位权力义务和各自应承担的合同风险。
