机电安装工程冬季施工方案机电安装工程冬季施工方案1. 引言在冬季进行机电安装工程施工时,由于天气寒冷,环境条件的变化会对施工进度、质量和安全带来一定的影响。

因此,制定科学合理的冬季施工方案至关重要,能够有效应对冬季的特殊气候条件,确保施工工程的顺利进行。

本文档将针对机电安装工程的冬季施工,提出相关的策略和措施。

2. 冬季施工方案2.1 材料储存与保护在冬季施工过程中,材料的储存和保护显得尤为重要,以下是一些措施:- 将易受气候影响的材料储存于室内,防止受潮和冻结。

- 对于易冻结的液体材料,应储存在恒温仓库中,防止冻结。

- 对于易受冻裂的材料,如水泥、混凝土等,在施工前进行预热处理,确保施工质量。

2.2 施工设备调整冬季施工需要根据寒冷天气的特点,对施工设备进行适当的调整和维护,以确保安全和施工效率。

- 保持设备的正常运行温度,避免机械故障和设备冻结。

- 增加设备的保温措施,如加装保温套、使用加热器等,提供足够的热量供应。

- 定期检查设备的润滑情况,使用低温润滑油。

- 增加设备的保护措施,如加装风雪罩、防护板等,防止雪、冰和寒风对设备的侵蚀。

2.3 保护施工现场冬季的寒冷天气可能对施工现场的安全和工程进度造成不利影响,因此需要采取以下措施来保护施工现场:- 清理施工现场上的积雪和冰,确保施工区域的平整和安全。

- 增加施工现场的防滑措施,如铺设防滑垫、撒布防滑剂等,防止工人滑倒和摔伤。

- 加强施工现场的通风和通气,避免室内空气污染和二氧化碳积聚。

- 定期检查施工现场的防护措施,如围护栏、安全网等,确保其稳固可靠。

2.4 工人保护和培训冬季施工对工人的身体健康和安全提出了更高的要求,需要采取以下措施保护工人并提升他们的意识和技能:- 提供足够的防寒保暖装备,如冬季工装、防寒手套、保温鞋等,确保工人的身体保暖。

- 加强工人的安全教育和培训,提升他们的意识和技能,提前防范和应对冬季施工中可能发生的安全问题。

机电安装工程冬季施工方案

机电安装工程冬季施工方案

机电安装工程冬季施工方案机电安装工程冬季施工方案1. 前言2. 施工方案2.1 温度控制在冬季施工中,温度控制是至关重要的。

机电设备和材料对温度变化非常敏感,过低的温度可能导致设备损坏或质量问题。

在施工现场需要采取措施来确保温度的稳定。

以下是一些控制温度的方法:在施工区域内设置临时加热设备,以保持适宜的温度。

对于易受寒冷影响的设备或材料,可以采取保温措施来防止温度过低。

针对特定设备,可以安装临时罩子或围板,以隔离低温环境。

2.2 安全措施冬季施工的安全措施十分重要,以减少意外事件和人员伤害的发生。

以下是一些冬季施工安全的常见措施:清除施工现场上的积雪和冰,以确保安全通行。

在滑动和结冰的地面上安装防滑措施,如防滑垫和防滑胶带。

对施工工地进行适当的照明,以提供足够的能见度。

增加安全警告标志和标识,提醒工人注意安全。

2.3 物料储存和保护冬季施工中,材料的储存和保护至关重要,以防止材料因温度变化而受损或质量下降。

以下是一些建议:室内储存:对于温度敏感的材料,如某些电气设备和管道,应尽量室内储存,避免暴露在寒冷环境中。

防潮措施:对于易受潮的材料,应进行防潮处理,防止雪水和湿气渗透。

防冻措施:对于易受冻的液体材料,如水泵和管道中的水,应采取措施防止冻结。

2.4 人员防护和舒适性为了确保工人的安全和舒适性,需要采取一些措施来保护他们免受寒冷气候的影响。

以下是一些常见的人员防护和舒适性措施:提供保暖衣物和装备:为工人提供保暖衣物、手套、帽子等防寒装备,确保他们在寒冷环境中工作时能够保持温暖。

安排定期休息:在严寒的天气中,工人需要经常休息和热身,以减少身体的疲劳和寒冷带来的影响。

室内休息区域:在施工现场提供室内休息区域,为工人提供温暖和避免寒冷天气的暴露。

3.冬季施工的机电安装工程需要特别关注温度控制、安全措施、物料保护以及人员防护和舒适性。

通过合理的施工方案和措施,可以确保机电安装工程在冬季顺利进行,并避免质量问题和人员伤害的发生。

机电设备安装工程冬季施工方案

机电设备安装工程冬季施工方案

机电设备安装工程冬季施工方案一、前言机电设备安装工程是指在建筑物或工业设施中安装各种机械和电力设备的工程。

冬季施工对于机电设备安装工程来说,由于气温低、天气恶劣等因素的影响,施工难度较大。

本文就机电设备安装工程冬季施工方案进行探讨,旨在为工程施工提供指导。

二、施工前准备1. 了解气象预报:冬季天气变化无常,施工前应密切关注气象预报,合理安排施工计划,避免气温过低或极端天气条件下进行施工。

2. 安全意识培训:冬季施工风险较高,施工人员应接受安全意识培训,了解相关安全知识和操作规程,确保施工人员的个人安全。

3. 防寒保暖准备:施工人员应备足防寒保暖用品,如厚重外套、棉帽、手套等,并根据需要调整工作服装,确保施工人员的身体健康。

三、施工方案1. 合理安排施工时间:根据气象预报,选择适宜施工的时间段,尽量避免在气温过低或极端天气条件下进行施工。

在气温较低的时段,可以考虑提前预热设备,并根据实际情况进行调整。

2. 施工现场保温措施:冬季施工现场气温较低,为了保证施工的顺利进行,可以在施工现场设置临时棚屋或帐篷,采取有效的保温措施,提供相对稳定的工作环境。

3. 设备储存与运输:冬季的低温对设备的运输和储存带来了一定的挑战。

在设备的储存和运输过程中,需要加强保护措施,避免设备受潮或冻结。

同时,在设备的拆卸和组装过程中,注意保护设备的密封部分,防止因冻结而损坏。

4. 优化施工流程:冬季施工条件不利,为了提高工作效率,可以优化施工流程,提前准备所需材料和工具,合理组织施工人员和设备,提高施工的整体效益。

5. 定期检查设备状态:在冬季施工过程中,要定期检查设备的运行状态,排除故障和隐患,保证设备的正常运行。

特别是对于易受气温影响的设备,要加强监控和维护。

机电安装冬季施工方案

机电安装冬季施工方案

机电安装冬季施工方案安全管理文书机电安装冬季施工方案日期:单位:第1页共15页机电安装冬季施工方案1.2 工程特点根据《建筑工程冬期施工规程》104-2011规定,当室外日平均气温连续5天稳定低于5℃,便进入冬期施工。

当室外日平均气温连续5天高于5℃,即解除冬施工。

本工程施工地区位于xx市南港工业园区,该地区冬季较长,多西北风,平均风速3.12m/s。

气温较低,降水也少;xx1月最冷,月平均温度-2℃。

历史最低温度是-17.8℃。

土壤最大冻结深度为600mm,最大积雪厚度为200mm。

根据xx的气象资料表明,xx市冬期施工的起止日期一般为11月15日至来年3月15日。

针对该地区季节特点,根据工程的进度和专业,制定了以下冬季施工方案,以确保冬季施工质量及工期。

重点施工步骤包括储罐制作与安装、钢结构、管道制作与安装等,需要解决防风、防滑、防冻、防火等问题。

2 编制依据2.1 施工图纸:中国某设计工程有限公司2.2 《立式圆筒形焊接储罐施工及验收规范》GB-20052.3 《钢结构工程施工质量验收规范》GB-20012.4 《工业金属管道工程施工规范》GB-20102.5 《现场设备、工业管道焊接工程施工及验收规范》GB-20112.6 《建筑工程冬期施工规程》104-20112.7 《石油化工施工安全技术规程》SH3505-19993 冬季施工方法3.1 冬季施工准备工作3.1.1 对冬季施工的分部分项工程进行图纸复查,列出主要工程实物量,并安排好施工进度计划。

对不适合冬季施工要求的分项或部位,及时向建设单位和设计单位提出修改设计建议。

3.1.2 编制专题冬季施工方案,达到技术可靠、经济合理,同时组织有关人员研究,并对有关班组详细进行交底。

3.1.3 按照冬季施工计划,编制切实可行的冬季施工物资需用计划,尽快落实货源,并及时进场。

对有毒、易燃、易爆物品应符合相关的管理规定。

3.1.4 在冬季施工前,需要对计量系统、机械、设备、管线等进行全面检修,并更换老化元器件。

电力安装冬季专项施工方案

电力安装冬季专项施工方案

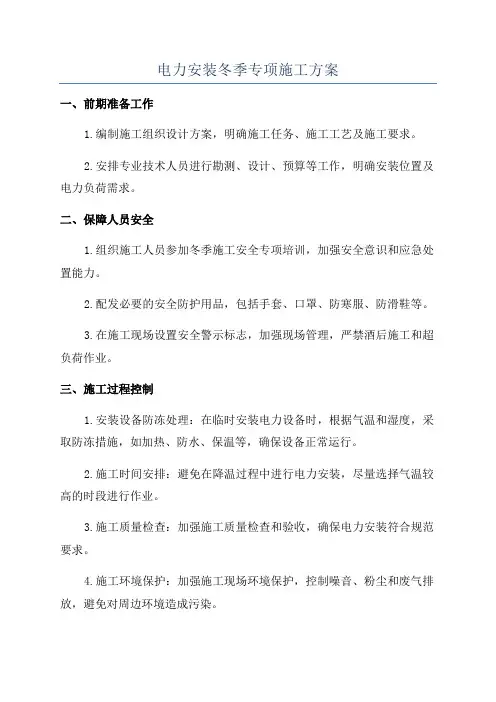

电力安装冬季专项施工方案一、前期准备工作1.编制施工组织设计方案,明确施工任务、施工工艺及施工要求。

2.安排专业技术人员进行勘测、设计、预算等工作,明确安装位置及电力负荷需求。

二、保障人员安全1.组织施工人员参加冬季施工安全专项培训,加强安全意识和应急处置能力。

2.配发必要的安全防护用品,包括手套、口罩、防寒服、防滑鞋等。

3.在施工现场设置安全警示标志,加强现场管理,严禁酒后施工和超负荷作业。

三、施工过程控制1.安装设备防冻处理:在临时安装电力设备时,根据气温和湿度,采取防冻措施,如加热、防水、保温等,确保设备正常运行。

2.施工时间安排:避免在降温过程中进行电力安装,尽量选择气温较高的时段进行作业。

3.施工质量检查:加强施工质量检查和验收,确保电力安装符合规范要求。

4.施工环境保护:加强施工现场环境保护,控制噪音、粉尘和废气排放,避免对周边环境造成污染。

四、应急措施1.做好安全用电防护措施,如接地保护、漏电保护等,确保安全供电。

2.配备应急救援器材,如灭火器、急救箱等,以应对紧急情况。

4.针对突发恶劣天气情况,制定应急预案,并组织人员及时疏散、避险。

五、冬季施工中可采取的措施1.选择合适的工作时间段,尽量避免寒冷时段进行作业。

2.提前采取防寒保暖措施,保障施工人员在低温环境中的身体健康。

3.采取措施加强施工现场的照明,确保工作效果和施工安全。

4.加强材料和设备的保温处理,防止低温对其造成不利影响。

5.在施工现场设置临时休息室和供暖设备,提供温暖的工作环境。

6.配备必要的消防设备,确保施工现场安全。

六、工程验收与交接1.在施工完成后,进行工程质量验收,确保符合规范要求。

2.整理并归档相关施工资料和验收记录,做好工程交接手续。

3.及时反馈施工中遇到的问题和建议,以便改进工作。

通过以上措施的综合应用,可以在冬季安全、高效地进行电力安装工作。

然而,每个项目的具体情况可能有所不同,施工方案应根据实际情况进行具体设计和调整。

机电设备安装冬期雨期施工措施

机电设备安装冬期雨期施工措施

机电设备安装冬期雨期施工措施1.人员安全管理:在冬季和雨季施工,天气寒冷、湿润,施工人员容易受到感冒、感染等疾病的困扰。

因此,需要加强对施工人员的健康管理,定期体检,提供必要的保暖设备,加强对施工人员的防护教育,避免意外伤害的发生。

2.设施保护:在雨季施工时,需要采取合理的措施保护现场设施,防止雨水渗透或设备受潮损坏。

可以使用防水布覆盖设备,确保施工环境干燥;如果是户外设备安装,可以搭建临时遮阳棚,防止雨水淋湿设备,保证设备的正常使用。

3.设备保养:在冬季施工中,要特别注意设备的保养,避免设备因低温而损坏。

可以采取加热设备或加热器保持设备在合适的温度;在雨季施工中,要对设备进行防潮处理,确保设备的正常运行。

4.施工周期安排:在冬季和雨季施工时,由于天气条件的限制,施工周期容易延长。

因此,在施工计划中需要合理安排时间,充分考虑天气条件和施工难度,确保施工的顺利进行和工期的控制。

5.防雷措施:冬季和雨季是雷电活跃的季节,为了避免雷击对设备的损坏,需要采取合理的防雷措施。

可以安装防雷装置,建立有效的接地设施,减少雷击损害的风险。

6.施工现场排水:在雨季施工中,要特别关注施工现场的排水情况。

及时清理施工区域的积水,确保施工现场干燥,并合理安排施工步骤,避免施工过程中出现积水的问题。

7.设备运输安全:在冬季和雨季施工中,设备运输过程中要格外注意安全。

根据天气情况和设备的性质,选择合适的运输工具和设备固定方式,确保设备在运输过程中的稳定和安全。

8.定期检查和维护:在冬季和雨季施工结束后,需要对设备进行定期检查和维护。

检查设备是否因施工过程中的天气原因导致损坏或故障,并及时进行维修和更换,确保设备的正常使用。

在机电设备安装冬期和雨期施工中,采取上述措施可以提高施工的效率和安全性。

但需要根据具体的施工环境和项目要求进行具体的调整和落实。

同时,施工单位和相关人员要密切关注天气情况和施工现场的情况,及时调整施工计划和采取相应的补救措施。

设备安装冬季施工方案范文(5篇)

设备安装冬季施工方案范文(5篇)

设备安装冬季施工方案范文(通用5篇)为确保事情或工作高质量高水平开展,时常需要预先开展方案准备工作,方案是解决一个问题或者一项工程,一个课题的详细过程。

那么什么样的方案才是好的呢?下面是小编为大家整理的设备安装冬季施工方案范文(通用5篇),供大家参考借鉴,希望可以帮助到有需要的朋友。

设备安装冬季施工方案范文(通用5篇)1根据实际现场气温情况,为了加快施工进度,缩短工期,经甲方同意,决定提前进入施工阶段,故特采取冬季施工方案,以保证工程质量。

一、工程概况:本楼建筑面积为XX结构,按要求于x年x月x日开始进行主体砌筑。

二、冬施准备:由于气温早晚温差太大,如果采用在这一时间内进行施工,砖砌体砂浆会产生冻裂、吐缝而无法保证其后期强度,圈梁砼强度达不到稳定增长,为了保证不出现上述情况,特采取如下方案:1、搅拌用水水箱,2m3左右,离地2.0m左右,下部距地0.4m处安置炭火使水温达到保证(50℃以下),购买储备煤炭。

2、买加厚塑料布3000m2、篷布1000m2备用。

3、砂浆、砼拌合料的适用外加剂(早强剂、防冻剂等),按水泥用量的2--3%计,其使用说明书、合格证必须齐全。

4、15支温度计挂贴在操作实际施工区内。

5、围护区内设取暖炉4处,确保施工区周围温度在10左右,提高整体砌体表面温度。

6、施工用水管道采用钢管并进行保温处理。

7、根据气候情况,砌体四周周边生火保温,用废旧油桶1割2加工火炉20个。

8、当温度差别太大时,应将砌体的砌筑现场整体进行围护来保护其砌体砂浆的强度均匀稳定的增强。

三、冬期施工措施:施工规范规定,冬季临近时,当连续5天日平均气温稳定低于摄氏5度,则砌体施工进入冬期砌体施工。

冬期砌体的实质是在自然负温环境中要创造各种可能的养护条件,使砌体的强度增长稳定并得到设计要求。

1、圈梁施工方法:首先清理施工部位内的杂物并对钢筋进行整形、支模完毕后,经验收符合要求并保温措施得到要求后再进行浇灌。

根据冬施要求,砼提高一级标号进行浇灌,因此采用素浆一道--C25砼浇灌,当温差不大小5℃时(搅拌水必须加温到50℃以上并加入水泥重3%的防冻剂和2%的早强剂),当温差大于5℃时,除采用上述措施外,还应再将原材料加温,即用钢板炒热粗细骨料--浇灌完毕抹面成型后,采取保护措施防止冻裂(用加厚塑料布和稻草帘覆盖),室温保证措施后附。

机电安装冬季施工方案

机电安装冬季施工方案

机电安装冬季施工方案随着气温逐渐下降,冬季施工对于机电安装来说面临着一系列的挑战。

寒冷的天气可能会对施工进度和施工质量产生不利影响。

因此,制定合理的冬季施工方案对于保证机电安装工程的顺利进行至关重要。

本文将介绍几点关键措施,以帮助工程管理团队在冬季开展机电安装施工。

1. 温度控制和保温冬季施工中,首要考虑的问题是温度控制和保温。

机电设备和管线需要在适宜的温度范围内才能正常运行。

因此,在施工现场设置临时暖气设备是必要的。

此外,在安装过程中,应采取保温措施,如在设备表面覆盖绝缘材料或使用保温层来减少能量损失。

2. 防冻措施冬季施工中,特别需要注意的是防止管道和设备的冻结。

在施工前,应对管道进行彻底排水,以确保没有水分留在其中。

对于一些不易排水的设备,可以考虑加装加热线路或使用防冻剂来防止冰冻。

此外,对于暴露在室外的机电设备,应设置防雨棚或防冻套,保护其免受恶劣天气的影响。

3. 施工进度安排冬季施工由于气温低和天气不稳定,施工进度容易受到影响。

因此,在制定冬季机电安装施工方案时,需要合理安排施工时间,并且对可能出现的延误进行充分考虑。

此外,在施工过程中要密切关注天气预报,根据实际情况作出相应的调整。

4. 安全措施冬季施工中,冰雪和低温可能会增加工作人员的工作难度和安全风险。

确保工作现场的安全至关重要。

在施工前,应进行充分的安全培训,并提供必要的安全装备和防护措施。

同时,应定期清除积雪和冰冻的区域,确保工作现场的通行畅通。

5. 材料选择和储存在冬季施工中,一些材料可能受到低温的影响,导致其性能下降或变形。

因此,在选择材料时,应考虑其适应低温环境的能力。

另外,在储存材料时,要避免接触地面和雨水,以免受到冻结的影响。

综上所述,机电安装冬季施工方案需要考虑温度控制和保温、防冻措施、施工进度安排、安全措施以及材料选择和储存等方面的问题。

只有做好这些准备工作,才能确保冬季机电安装施工的顺利进行。

作为工程管理团队,应密切关注气象变化,随时做出相应调整,并确保工作现场的安全和正常运行。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

YF-ED-J4250可按资料类型定义编号机电安装冬季施工方案实用版In Order To Ensure The Effective And Safe Operation Of The Department Work Or Production, Relevant Personnel Shall Follow The Procedures In Handling Business Or Operating Equipment.(示范文稿)二零XX年XX月XX日机电安装冬季施工方案实用版提示:该解决方案文档适合使用于从目的、要求、方式、方法、进度等都部署具体、周密,并有很强可操作性的计划,在进行中紧扣进度,实现最大程度完成与接近最初目标。

下载后可以对文件进行定制修改,请根据实际需要调整使用。

工程概况1.1 工程名称及相关单位项目名称:XX润滑油XX项目建设单位:XX(XX)润滑油有限公司总承包单位:中国某设计工程有限公司监理单位:XXX建工程监理有限责任公司施工单位:中国化学工程第X建设有限公司1.2 工程特点根据《建筑工程冬期施工规程》JGJ104-2011规定:当室外日平均气温连续5天稳定低于5℃便进入冬期施工,当室外日平均气温连续5天高于5℃,即解除冬施工。

本工程施工地区位于XX市南港工业园区,该地区冬季较长,多西北风,平均风速3.12m/s。

气温较低,降水也少;XX1月最冷,月平均温度-2℃。

历史最低温度是-17.8℃。

土壤最大冻结深600mm,最大积雪厚度200mm。

根据XX的气象资料表明,XX市冬期施工的起止日期一般为11月15日至来年3月15日。

根据本工程进度分析,处于冬季施工的储罐制作与安装、钢结构、管道制作与安装等重点施工步骤的防风、防滑、防冻、防火的等问题较为突出。

针对该地区季节特点,根据工程的进度、专业制定了以下冬季施工方案,以确保冬季施工质量及工期。

2 编制依据2.1 施工图纸中国某设计工程有限公司2.2 《立式圆筒形焊接储罐施工及验收规范》 GB 50128-20052.3 《钢结构工程施工质量验收规范》 GB 50205-20012.4 《工业金属管道工程施工规范》 GB 50235-20102.5 《现场设备、工业管道焊接工程施工及验收规范》 GB 50236-20112.6 《建筑工程冬期施工规程》 JGJ104-20112.7 《石油化工施工安全技术规程》 SH 3505-19993 冬季施工方法3.1 冬季施工准备工作3.1.1 对冬施将要施工的分部分项工程进行图纸复查,列出主要工程实物量,安排好施工进度计划。

对不适合冬施要求的分项或部位,及时向建设单位、设计单位提出修改设计建议。

3.1.2 编制专题冬施方案,达到技术可靠、经济合理,同时组织有关人员学习,并对有关班组详细进行交底。

3.1.3 按照冬施计划,编制切实可行的冬施物资需用计划,尽快落实货源,及时进场。

对有毒、易燃、易爆物品应符合相关的管理规定。

3.1.4 对冬季施工的计量系统、机械、设备、管线等进行全面检修,更换老化元器件,备用一定量的易损零配件;结合机械设备的换季保养,及时更换润滑油;对使用防冻液的机械设备确保防冻液符合当地防冻要求,未使用防冻液的机械设备采取停机后排放冷却水或进入暖棚车间等防冻措施。

3.2 管道安装工程3.2.1 焊接场所尽量安排在室内,避免雨、雪、风、霜的干扰,室内保持干燥、清洁,无灰尘。

3.2.2 不锈钢焊接环境温度不得低于5℃,碳钢焊接环境温度不得低于0℃,相对湿度不得大于90%。

当焊件温度低于上述温度时,所有钢材的焊缝应在施焊处100mm范围内预热到15℃以上,再开始施焊。

3.2.3 当环境温度低于上述规定施焊时,应设置焊接防风保温棚,保温棚采用∠50的角钢焊制,外包一层防火布,内补一层保温毡,提高棚内的环境温度并降低棚内的湿度,使之达到焊接工艺规程要求的环境条件。

3.2.4 低温天气焊接时,层间间隔时间不得过长。

每道焊缝应一次焊接完成,以确保焊接的层间温度。

在整个焊接过程中,层间温度不应低于80℃。

3.2.5 手工电弧焊接时风速不应超过8m/s,氩弧焊接时风速不应超过2m/s。

3.2.6 焊接电流比正常温度施工时提高10%。

3.2.7 焊接过程中严禁锤击焊件。

3.2.8 当环境温度低于5℃时,焊接完成后,药皮不应马上清除,待焊道冷却后在去除药皮。

3.2.9 冬季安装管道时,螺栓、螺母等紧固件,应涂以二硫化钼、石墨粉等润滑剂。

3.2.10 冬季施工时,早晚气温较低、湿度较大,有效施工时间短,要充分利用白天环境温度相对较高的时间段进行焊接作业。

3.3 钢结构制作3.3.1 冬季施工中钢结构的制作和安装要严格依据有关钢结构冬季施工规定执行。

3.3.2 储罐平台、梯子及其附件按施工图纸在预制场内分段预制,在采取有效的加固措施后对组对焊缝焊接,以减少室外高空焊接量。

3.3.3 钢构件正温制作负温安装时,应根据环境温度的差异考虑构件收缩量,并在施工中采取调整偏差的技术措施。

3.3.4 参加负温钢结构施工的电焊工必须是经过负温度焊接工艺培训,考试合格,并取得相应的合格证的专业人员。

3.3.5 负温下使用的钢材及有关连接材料须附有质量证明书,性能符合设计和产品标准的要求。

3.3.6 碱性焊条烘焙温度宜为350℃~380℃,保温时间宜为1.5h~2h,烘焙后应缓冷存放在110℃~120℃烘箱内。

酸性焊条烘焙温度宜为75℃~150℃,保温时间宜为1 h~1.5h,烘焙后应缓冷存放在80~100℃烘箱内。

使用时应取出放在保温筒内,随用随取。

当负温下使用的焊条外露超过4h时,应重新烘焙。

焊条烘焙次数不宜超过2次,受潮的焊条不应使用。

3.3.7 构件下料时,应预留收缩余量,焊接收缩量和压缩变形量应与钢材在负温度下产生的收缩变形量相协调。

3.3.8 负温下对9mm以上钢板焊接时应采用多层焊接,焊缝由下向上逐层堆焊,每条焊缝一次焊完,如焊接中断,在再次施焊之前先清除焊接缺陷。

严禁在焊接母材上引弧。

一个构件两端不得同时进行焊接。

3.3.9 当构件在负温下进行热校正时,钢材加热温度不得超过800℃(暗红色),200-400℃时结束,并使其缓慢冷却。

3.3.10 不合格的焊缝铲除重焊,按照在负温度下钢结构焊接工艺的规定进行施焊。

3.3.11 普通碳素结构钢工作地点温度低于-20℃、低合金钢工作地点温度低于-15℃时不得剪切、冲孔,普通碳素结构钢工作地点温度低于-16℃、低合金钢工作地点温度低于-12℃时不得进行冷矫正和冷弯曲。

3.3.12 在负温度下使用瓶装气体时,要检查瓶嘴有无冰冻堵塞现象。

3.4 钢结构安装3.4.1 构件组装时,清除接缝50mm内存留的铁锈、毛刺、泥土、油污、冰雪等杂物,保持接缝干燥无残留水分。

3.4.2 钢结构现场安装时,如遇雪天或风速在6m/s以上,搭设防护棚。

3.4.3 钢结构安装前根据负温条件下的要求,对其质量进行复验,对制作中漏检及运输堆放时产生变形的构件,在地面上进行修理矫正。

安装前清除构件表面冰、雪、露,但不得损坏涂层。

3.4.4 在负温度下起吊构件时的钢索与构件直接接触时,应加防滑隔垫。

凡是与构件同时起吊的节点板、安装人员用的挂梯、校正用的卡具应用绳索绑扎牢固。

直接使用吊环时检查连接焊缝有无损伤。

3.4.5 根据气温条件编制钢构件安装顺序图表,施工时严格按规定的顺序进行安装。

负温下钢结构安装质量除遵守《钢结构工程施工及验收规范》(GB50250-95)要求外,还应按设计要求进行检查验收。

3.4.6 螺栓安装时,构件摩擦面不得有积雪结冰,不得接触泥土、油污等赃物。

3.5 钢结构运输冬期运输、堆存钢结构时应采取防滑措施。

构件堆放场地应平整坚实并无积水,地面无结冰。

同一型号构件堆放时,构件应保持水平,垫块应在同一垂直线上,并防止构件溜滑。

3.6 焊接作业3.6.1 露天施工搭设可靠的挡风遮雨棚.冬季施工时,当环境温度低于焊接允许的最低环境温度时,采取搭设活动防护棚设取暖器等升温措施,以保证焊接场所周围的环境温度,否则就停止相应的焊接工作。

相对湿度大于90%,禁止施焊;手工电弧焊风速大于8m/s,气体保护焊风速大于2m/s,禁止施焊;雨雪天气禁止施焊,下雪后,清扫焊件上的雨雪,焊件表面是干燥的才能允许施焊。

3.6.2 在正常温度下焊接,对于Q235B、Q235R材料不需要材取特殊工艺,便可获得优质的焊接接头质量。

但在-5℃~-30℃的低温的情况下,由于焊接接头的冷却速度快,裂纹倾向大,特别是厚壁结构的第一层焊道更易开裂。

所以应根据材料的材质、规格、厚度进行焊前预热、焊后缓冷及焊后热处理等工艺措施,以保证获得优质焊接接头质量。

3.6.3 焊接方法3.6.3.1 焊条电弧焊;在焊接过程中应适当加大焊接电流,放慢焊接速度,压低焊接电弧,保持一定的层间温度,使其焊件缓慢冷却。

并严格执行上述预热措施。

3.6.3.2 二氧化碳保护焊:在室外焊接过程中缩短喷嘴到焊件距离,提高气体流量,增强气体的挺度,并做好防风设施,加强对熔池的保护,减少因风引起的焊接气孔,降低焊接结构的强度,并严格执行上述预热措施。

3.6.4 工艺措施3.6.4.1 焊前预热,焊接过程中应严格保持层间温度不低于预热温度。

3.6.4.2 焊接材料焊接前,按标准规定进行烘干,并采取一定的保温措施。

3.6.4.3 采用低氢型焊接材料。

3.6.4.4 定位焊前预热,并用较大的线能量,加大定位焊的厚度。

3.6.4.5 焊接收弧时应填满弧坑,避免产生弧坑裂纹。

3.6.4.6 当气温过低时,应进行焊后保温缓冷的措施,防止焊缝及热影响区产生冷裂纹。

3.6.5 施工中根据实际的低温情况,制定相应控制措施,以保证冬季低温焊接,通过预防措施,获得优质的焊接质量。

3.7 设备安装:3.7.1 彻底清尽现场各种基础预留孔内的存水或污物,并用塑料膜覆盖。

3.7.2 施工过程中,预制管段的两端及设备,管道放空口等敞口部分应及时封口,防止进水、进雪冻结。

3.7.3 设备的二次灌浆时,当温度低于5℃时,二次灌浆层应进行养护,采取保温和防冻措施。

先用塑料薄膜覆盖,然后在塑料薄膜上覆盖一层棉毡进行养护。

3.7.4 高强螺栓在负温下拧紧时,不得使用冲击力。

3.7.5 施工过程中,预制管段的两端及设备,管道放空口等敞口部分应及时封口,防止进水、进雪冻结。

3.8 压力试验3.8.1 水压试验温度应在5℃以上进行,并且不能接近材料的脆硬性转变温度,试验应连续进行,中断时应采取防冻措施或放掉水重新试验。

试验完成后要及时放水,并把管道和设备内的积水吹干净,禁止积水。

3.8.2 升完压后将上水管线排空不允许隔夜排水。
