电气预埋安全技术交底
电气预留预埋技术交底

五、成品保护
技 术 交 底 记 录
编 号
工程名称
徐州观音机场二期扩建
分项工程名称
预留预埋工程
施工单位
中建股份有限公司
交底日期
一、施工准备:
1、技术准备:
①② 暗装在混凝土柱及顶板内的线管,检查线管连接完成情况并符合要求。
③ 熟悉施工图纸中的插座照明及弱电平面图。
焊把线不能有接头,接地线接头不能超过3处,且要包扎好,做好绝缘;
13、施焊人员必须持证上岗,严禁无证上岗。必须遵守安全技术操作规程施工,严禁违规施焊。
八、环境保护措施:
1、施工过程中产生的垃圾分类堆放,并做到工完场清;
2、高空施焊时做好接火盆、接火斗等防护工作;
九、质量标准:
1、主控项目:
①、当非镀锌钢导管采用螺纹连接时,连接处的两端焊跨接接地线;当镀锌钢导
七、安全注意事项:
1、进入施工现场必须佩戴安全帽并遵守安全生产各项制度及纪律;
2、焊接时,焊接和配合人员必须采取防止触电、高空坠落、火灾等事故的安全措施;
3、高空焊接或切割时必须挂好安全带,焊件周围和下方应采取防火措施并有专人监护;
4、接地线及手把线都不得搭设在易燃和带有热源的物品上接地线不得接在管道、机床、设备和建筑物
④熟悉《建筑电气工程施工质量验收规范》GB50210-2011。
2、材料准备:
钢材(KBG管、镀锌钢管等)、紧固件(螺栓、垫片、弹簧垫圈、U形螺栓)和支架 、电焊条、油性涂料等。
电气工程安全技术交底

电气工程安全技术交底引言概述:电气工程安全技术交底是指在电气工程施工过程中,施工单位向施工人员详细介绍电气工程的安全技术要求和操作规程,以确保施工过程中的安全性和质量。
本文将从五个大点阐述电气工程安全技术交底的重要性和具体内容。
正文内容:1. 安全意识培养1.1 强调电气工程的危险性:详细介绍电气工程中可能发生的危险情况,如电击、火灾等,以提高施工人员对安全的重视。
1.2 强调个人防护意识:介绍正确使用个人防护装备的方法和重要性,如佩戴绝缘手套、护目镜等,以保护施工人员的人身安全。
2. 施工操作规程2.1 电气设备操作规程:详细介绍电气设备的正确操作方法,如开关操作、线缆连接等,以避免操作不当导致的安全事故。
2.2 事故应急处理规程:介绍电气工程中可能发生的事故应急处理方法,如电气火灾的扑灭、电击事故的救援等,以提高施工人员的应急处理能力。
3. 安全检查与维护3.1 定期安全检查:强调定期对电气设备进行安全检查的重要性,如检查设备的绝缘状况、接地情况等,以确保设备的正常运行和安全性。
3.2 维护保养措施:介绍电气设备的维护保养方法,如定期清洁设备、及时更换老化部件等,以延长设备的使用寿命和提高安全性。
4. 安全事故案例分析4.1 电气事故案例:详细介绍电气工程中发生的典型事故案例,如电气火灾、电击事故等,以引起施工人员对安全的重视。
4.2 事故原因分析:分析电气事故发生的原因,如设备老化、操作不当等,以提醒施工人员注意安全细节。
5. 安全培训与考核5.1 安全培训课程:介绍电气工程安全培训的内容和方法,如组织安全讲座、开展安全培训班等,以提高施工人员的安全意识和技能。
5.2 安全考核与奖惩制度:强调对施工人员进行安全考核的重要性,如定期组织安全考试、建立奖惩制度等,以激励施工人员遵守安全规程。
总结:电气工程安全技术交底是确保电气工程施工过程中安全的重要环节。
通过培养安全意识、详细交底施工操作规程、定期安全检查与维护、分析安全事故案例、进行安全培训与考核等措施,可以提高施工人员的安全意识和技能,减少安全事故的发生,保障施工质量和人身安全。
主体电气预留预埋技术交底

铜冶一标段主体电气预留预埋技术交底
1、墙体线盒标高,按照图纸设计标高,提高1公分,现在标准层是38线。
2、墙体线盒坐标,按定位图纸施工,把钢筋保护层和后期抹灰量考虑进去,保护层按2公分考虑,抹灰层按1.5公分考虑。
3、墙体线管绑扎,300高线盒绑扎二道,其他高度线盒按200一道绑扎,绑扎铁丝必须用双根铁丝。
4、配电箱按定位图纸坐标预留甩管,后砌墙甩管按定位图预留好,最大误差不能超过3公分。
5、顶板线盒坐标按定位图纸位置预留,偏差不能大于1.5公分,顶板线管绑扎,线盒根部一道,接头两边各一道,其他部位按300一道绑扎,绑扎铁丝用双根。
小管让大管,管间距留缝大于3公分布置,不可三层管交叉,配电箱出管有序排列整齐,不允许出现横错交叉,二次墙上返管要垂直。
6、墙体线盒出墙度要达到90%,公司建议电焊线盒顶棍,保证线盒的出墙率,班组有好的方法也可以施工,穿筋要电焊焊死。
7、墙体连排线盒的,线盒中间要按1.5公分的留缝。
8、墙体线盒标高一户误差最大五毫米,墙体做盒要全部拉水平线绳,线绳最后留在墙体不用拆除。
9、材料使用俭省节约,不可浪费如有发现经济处罚。
10、文明施工,做到工完场清,现场不允许有富余材料。
11、±0以下平线按45线施工,标准层38线,一层32线,一层大堂45线,楼梯休息平台47线。
12、管道井、电井非标盒底标高按500施工。
13,所以钢管敷设必须与钢筋焊接牢固,特别是墙体甩管弯弯处焊接要牢固。
交底人;崔利民接收人;
河北天皓建筑安装有限公司
2019 7 13
河北天皓建筑安装有限公司保利城一标项目
2019年6月30日。
电气预埋技术交底

电气预埋技术交底电气一次预埋技术交底工作内容:本次工作包括接线盒预制、测量放线定位、模板钻孔、焊支架、线盒安装固定、管路敷设、封口保护等。
施工准备:1.材料准备:施工前应按照施工详图进行统计,建立统计表,便于材料供应和实行限额领用。
预埋应采用重型的阻燃性PVC导管,要求抗压抗冲击性能好,柔韧性好,弯折时不易断裂,回弹性好。
其他材料包括导管、接线盒、接头套管、锁母、胶水、铁钉、扎丝、胶带、锯末和油漆等。
导管、接线盒、接头套管、锁母、胶水等宜采用同一厂家的配套产品。
管材及其配件在进场应进行检查,要求有消防产品检查报告和出厂合格证,氧指数大于27%。
接线盒应光洁平整,开孔齐全,管材和接线盒应有清晰的生产商名称和商标、规格型号、执行标准号。
2.机械和工具:施工需要的机械和工具包括手电钻、开孔器、切割机、锯条、钳子、卷尺、水平尺、线坠、毛笔和红铅笔等。
3.技术准备:施工之前应仔细核对透彻理解土建结构和建筑图的尺寸关系,如有不清楚的地方或发现问题应及时请土建解决。
施工之前技术人员应通盘考虑土建、水电设备各系统,绘制有各种电气接线盒准确定位尺寸的施工详图。
基本操作工艺:作业班组进场后,应对其进行技术交底,使其熟练掌握PVC管的基本操作工艺。
1.PVC管的切断:配管前应根据管子每段所需的长度进行切断。
切断可使用钢锯条锯断、专用剪管刀剪断,在预制时还可使用砂轮切割机成捆切断。
不论是用哪种方法,都应该一切到底,禁止用手来回折断。
切口应垂直,切口的毛刺应随手清理干净。
2.PVC管的弯制:PVC管的柔韧性很好,在常温下即可用弯簧来直接弯曲,较为简便易行。
将弯簧插入管内需要弯曲处,两手分别握住弯曲处弯簧两端,膝盖顶住被弯曲处略微移动,双手均匀用力,煨至比所需角度略小,待松手后弯管回弹,便可获得所需角度。
弯簧的一端应拴上铁丝或细绳。
当弯制较长的管时,弯簧不易取出;弯管完成后,逆时针转动弯簧,使之外径收缩,同时往外拉即可取出弯簧。
电气工程安全技术交底

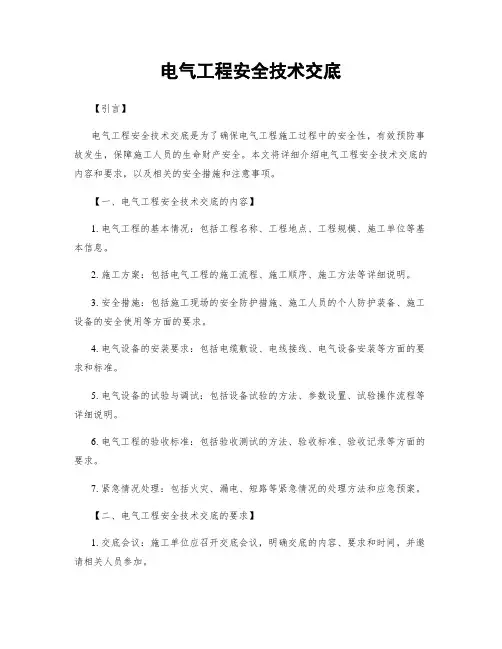

电气工程安全技术交底【引言】电气工程安全技术交底是为了确保电气工程施工过程中的安全性,有效预防事故发生,保障施工人员的生命财产安全。
本文将详细介绍电气工程安全技术交底的内容和要求,以及相关的安全措施和注意事项。
【一、电气工程安全技术交底的内容】1. 电气工程的基本情况:包括工程名称、工程地点、工程规模、施工单位等基本信息。
2. 施工方案:包括电气工程的施工流程、施工顺序、施工方法等详细说明。
3. 安全措施:包括施工现场的安全防护措施、施工人员的个人防护装备、施工设备的安全使用等方面的要求。
4. 电气设备的安装要求:包括电缆敷设、电线接线、电气设备安装等方面的要求和标准。
5. 电气设备的试验与调试:包括设备试验的方法、参数设置、试验操作流程等详细说明。
6. 电气工程的验收标准:包括验收测试的方法、验收标准、验收记录等方面的要求。
7. 紧急情况处理:包括火灾、漏电、短路等紧急情况的处理方法和应急预案。
【二、电气工程安全技术交底的要求】1. 交底会议:施工单位应召开交底会议,明确交底的内容、要求和时间,并邀请相关人员参加。
2. 交底记录:交底会议应有记录,记录交底的时间、地点、参会人员、交底内容等,以备查阅。
3. 交底材料:施工单位应准备相关的交底材料,包括施工方案、安全措施、安装要求、试验与调试方法等,以便施工人员参考和学习。
4. 交底考核:施工单位应对参与交底的人员进行考核,确保每个人都理解并掌握了相关的安全技术要求。
5. 安全培训:施工单位应定期组织安全培训,加强施工人员的安全意识和技能,提高施工质量和效率。
【三、电气工程安全技术交底的安全措施和注意事项】1. 施工现场安全防护:施工现场应设置明显的安全警示标志,保持通道畅通,设置临时电源开关箱,确保现场的安全性。
2. 个人防护装备:施工人员应佩戴符合标准的安全帽、防护眼镜、防护手套等个人防护装备,确保人身安全。
3. 施工设备的安全使用:施工设备应符合国家标准,使用前应进行检查和试验,确保设备的正常运行和安全性。
电气预留预埋施工技术交底

交底内容:一、施工依据严格按照“电施、讯施施工图”“图纸会审记录”“设计变更单”国家现行建筑电气工程质量验收规范及项目部的“施工作业指导书”等施工。
二、材料要求1、电气材料/购配件的选用严格按照电气施工图纸设计要求选用,选用材料的品牌、规格及材质应严格按设计、甲方要求,无要求时按项目部或建筑电气工程施工质量验收规范、建筑电气工程施工工艺标准的要求选用,不得以次充优,更不得擅自更换、替代材料材质、规格及品牌;2、材料/购配件进场后经报验(甲方代表或专业监理工程师及项目部专业工程师共同验收)合格后,方可用于本工程,对不合格材料应分类堆放且及时退场;3、对有做复试检测要求的材料应先做检测,检测合格后方可使用。
三、施工工艺1、作业前认真研究图纸、图纸会审记录、设计变更单、甲方下发的变更单、联系单及相关文件资料,对照施工图纸绘制详细的单元施工草图;2、预留、预埋工程:1)工艺流程根据电气专业预留预埋的特点,制定出预留预埋的施工流程图:2)操作方法(1)施工前的准备施工人员进入现场必须进行严格的安全、质量、技术教育,通过培训让进入现场的每一个施工人员都要树立起良好的安全、质量意识。
熟悉图纸上相关标准、规范,对重点部位、工序要绘制协调图来指导施工,施工过程中劳动力的布置要根据现场实际情况,采取灵活、机动的组织形式,以满足施工需要。
(2)电线管切断套丝A切断钢管切断采用砂轮片切割机,操作时用力要均匀平稳,不能用力过猛,以免过载或砂轮崩裂。
管子切断后,断口处应与轴线垂直,管口应锉平、刮光,使管口整齐光滑,当出现马蹄口后,应重新切断。
B套丝对电线管进行套丝利用套丝机,外露部分要符合规范的规定。
(3)用水准仪对接线盒的标高进行现场定位混凝土一次浇注成型后,表面不能作任何的再施工、修改、碰撞。
所以预埋的接线盒标高控制要求非常高,一定要控制在规范允许的范围内,施工要求一次到位,杜绝日后的返修。
在现场施工时应采用水准仪定位法,即参照土建专业现场施工时给出的结构标高线,结合安装图纸设计的线盒标高,现场利用水准仪定位出每一个线盒的高度,再利用绑筋把线盒牢牢的固定在结构柱、现浇墙的主筋、箍筋上,确保建筑物同一层内相邻线盒间的高度差控制在规范允许的范围以内,达到规范要求。
电气工程安全技术交底

电气工程安全技术交底引言概述:电气工程安全技术交底是指在电气工程施工过程中,将相关的安全技术要求和操作规程向施工人员进行详细的交底和培训,以确保电气工程施工过程中的安全性和可靠性。
本文将从五个方面介绍电气工程安全技术交底的内容。
一、电气工程施工基本要求:1.1 施工人员的资质要求:施工人员应具备相应的电气工程施工资质,如电工证等,并熟悉相关的电气工程施工标准和规范。
1.2 施工现场的安全措施:在电气工程施工现场,应设置明显的安全警示标志,确保施工人员的安全意识,同时应配备相应的安全防护设备,如安全帽、防护眼镜等。
1.3 施工人员的安全操作规程:施工人员应严格按照安全操作规程进行操作,如佩戴绝缘手套、使用绝缘工具等,以防止电气事故的发生。
二、电气设备安装交底:2.1 电气设备的安装位置:施工人员应根据电气设备的特点和要求,合理选择安装位置,确保设备的安全性和便捷性。
2.2 设备的接地和绝缘:施工人员应了解设备的接地和绝缘要求,并按照要求进行接地和绝缘操作,以确保设备的正常运行和人身安全。
2.3 设备的电气连接:施工人员应准确连接电气设备的导线,确保连接的可靠性和安全性,并进行必要的绝缘处理。
三、电气线路布线交底:3.1 线路布线的合理性:施工人员应根据电气线路的功能和负荷要求,合理设计线路的布线,避免线路过载和短路等故障。
3.2 线路的绝缘和保护:施工人员应了解线路的绝缘和保护要求,选择合适的绝缘材料和保护措施,以确保线路的安全性和可靠性。
3.3 线路的标识和检测:施工人员应对线路进行标识,清晰标注线路的用途和电压等信息,并进行必要的检测,确保线路的正常运行。
四、电气设备调试交底:4.1 设备的调试步骤:施工人员应按照设备的调试步骤进行操作,确保设备的正常运行和安全性。
4.2 设备的参数设置:施工人员应了解设备的参数设置要求,根据实际情况进行设置,以满足工程的需求。
4.3 设备的故障排除:施工人员应熟悉设备的常见故障及排除方法,能够迅速判断和解决设备故障,确保设备的正常运行。
水电预留预埋质量技术交底

水电预留预埋质量技术交底01电线导管预埋1基本要求1.1熟悉掌握电气等专业图纸及建筑的标高、平面、隔墙、门窗位置的精确尺寸等,密切配合土建搞好主体工程的电盒、电管的预埋。
该分项工程按照土建进度同步进行。
1.2组织好画线定位,在柱上及剪力墙上预埋箱、盒,应先划线,用激光水平仪结合建筑定位线确定标高,室内开关插座预埋标高需考虑到找平层5cm的高度,并排线盒采用连筋盒进行加固中间采用pvc20管填充,保证现场预埋盒水平度middot;垂直度及定位尺寸无偏差,强弱电保证10cm的间距,开关与门洞边净距15cm,同一室内同标高底盒标高差控制在0-5mm,并列插座开关面板高度差0-0.5mm厨房卫生间根据饰面材料以相对饰面-5mm0为宜,加固后预埋箱盒必须紧贴模板且固定牢靠,保证混凝土振捣不会造成错位。
针对拆模后部分预埋尺寸有问题,通过半盒纠偏及剔凿修补的方式进行纠偏,修补后的混凝土表面处理采用掺胶专用砂浆进行灰带处理。
1.3管进入盒、箱不允许内进外出,应与盒箱里口,平齐,一管一孔,不允许开长孔;线管和箱盒开口处临时用木屑和发泡塑料填塞并用封口胶封堵严密,防止水泥浆及灰渣进入造成管路堵塞,保证管路畅通。
1.4预埋结束后,由现场施工员核对,以防出现漏埋.错埋。
确认无误后,报请工程监理进行隐蔽工程验收。
2线管预埋2.1配管时,埋入混凝土内的钢管内壁应做防腐处理,埋入土层内的钢管,应刷两度沥青。
暗配金属管采用套管连接时,管口应对准在套管心并焊接严密,套管长度不得小于金属管外径的2.2倍,管进箱盒必须焊接跨接地线,焊接长度不应小于圆钢直径的6倍,并必须两面施焊,金属管进配电箱、盒采用丝扣锁母固定时,应焊接跨接地线,如采用焊接法,但只宜在管孔四周点焊3-5处,烧焊处必须做好防腐处理。
2.2金属管暗敷在钢筋砼中,线管宜与钢筋绑扎固定,线管严禁与钢筋主筋焊接固定。
消防金属管线禁止使用PVC管代替2.3阻燃PVC管敷设1)采用阻燃PVC管暗敷设时,其线管与箱盒、配件的材质均宜使用配套的制品。
