地下室底板砼旁站监理记录表

合集下载

混凝土浇筑旁站监理记录表

混凝土浇筑旁站监理记录表

B11旁站监理记录表工程名称:苏州城市照明科技大厦编号:B11—20120923-1江苏省建设厅监制B11旁站监理记录表工程名称:苏州城市照明科技大厦编号:B11—20120924-2江苏省建设厅监制旁站监理记录表工程名称:苏州城市照明科技大厦编号:B11—20120929-3江苏省建设厅监制旁站监理记录表工程名称:苏州城市照明科技大厦编号:B11—20121010-4江苏省建设厅监制旁站监理记录表工程名称:苏州城市照明科技大厦编号:B11—20121013-6江苏省建设厅监制旁站监理记录表工程名称:苏州城市照明科技大厦编号:B11—20121023-7江苏省建设厅监制旁站监理记录表工程名称:苏州城市照明科技大厦编号:B11—20121024-8江苏省建设厅监制旁站监理记录表工程名称:苏州城市照明科技大厦编号:B11—20121027-9江苏省建设厅监制旁站监理记录表工程名称:城市照明科技大厦编号:B11-20121107-12江苏省建设厅监制B11旁站监理记录表工程名称:苏州城市照明科技大厦编号:B11—20121113-15江苏省建设厅监制B11旁站监理记录表工程名称:苏州城市照明科技大厦编号:B11—20121129-19江苏省建设厅监制B11旁站监理记录表工程名称:苏州城市照明科技大厦编号:B11—20121210-21江苏省建设厅监制B11旁站监理记录表工程名称:苏州城市照明科技大厦编号:B11—20121222-22江苏省建设厅监制B11旁站监理记录表工程名称:苏州城市照明科技大厦编号:B11—20121225-23江苏省建设厅监制B11旁站监理记录表工程名称:苏州城市照明科技大厦编号:B11—20130108-24江苏省建设厅监制B11旁站监理记录表工程名称:苏州城市照明科技大厦编号:B11—20130110-25江苏省建设厅监制B11旁站监理记录表工程名称:苏州城市照明科技大厦编号:B11—20130118-26江苏省建设厅监制B11旁站监理记录表工程名称:苏州城市照明科技大厦编号:B11—20130122-27江苏省建设厅监制B11旁站监理记录表工程名称:苏州城市照明科技大厦编号:B11—20130129-28江苏省建设厅监制B11旁站监理记录表工程名称:苏州城市照明科技大厦编号:B11—20130311-30江苏省建设厅监制B11旁站监理记录表工程名称:苏州城市照明科技大厦编号:B11—20130324-32江苏省建设厅监制B11旁站监理记录表工程名称:苏州城市照明科技大厦编号:B11—20130325-32江苏省建设厅监制B11旁站监理记录表工程名称:苏州城市照明科技大厦编号:B11—20130402-33江苏省建设厅监制B11旁站监理记录表工程名称:苏州城市照明科技大厦编号:B11—20130412-34江苏省建设厅监制B11旁站监理记录表工程名称:苏州城市照明科技大厦编号:B11—20130430-江苏省建设厅监制Welcome To Download !!!欢迎您的下载,资料仅供参考!。

底板底层砼垫层旁站监理记录

底板底层砼垫层旁站监理记录

浙建监 D2旁站监理记录工程名称:舟山滨海国际大厦编号:D2天气:晴11—24℃旁站监理的部位或工序:底板垫层旁站监理开始时间:7:00旁站监理结束时间:10:00施工状况:① ~⑧轴西北侧底板垫层浇筑砼,250mm 厚。

,砼采纳C20 商品混凝土,泵送。

浇筑次序自西北—西南侧,由西及东穿插进行,现场有施工作业人员 5 名。

施工时期,机械运行正常,人员装备充分。

共浇捣砼 53m3。

监理状况:对现场浇筑过程实行全过程旁站监理。

现场敦促施工方控制垫层标高、表面平坦度、模板截面尺寸等。

要求砼抹压平坦密实。

发现问题:办理建议:备注:浇筑地址目睹取样制作底板垫层混凝土试块 1 组。

项目经理部(章):质检员(署名):项目监理机构(章):旁站监理人员(署名):日期:日期:工程名称:舟山滨海国际大厦编号:D2天气:晴17— 25℃旁站监理的部位或工序:底板垫层旁站监理开始时间:7:00旁站监理结束时间:11:30施工状况:① ~⑧轴西南侧底板垫层浇筑砼,250mm 厚。

,砼采纳C20 商品混凝土,泵送。

浇筑次序自西—西南侧,由西及东穿插进行,现场有施工作业人员 5 名。

施工时期,机械运行正常,人员装备充分。

3。

共浇捣砼 115m 。

监理状况:对现场浇筑过程实行全过程旁站监理。

现场敦促施工方控制垫层标高、表面平坦度、模板截面尺寸等。

要求砼抹压平坦密实。

发现问题:办理建议:备注:浇筑地址目睹取样制作底板垫层混凝土试块 1 组。

项目经理部(章):质检员(署名):项目监理机构(章):旁站监理人员(署名):日期:日期:本表一式一份,两方署名后项目监理机构保留。

工程名称:舟山滨海国际大厦编 号:D2天气: 晴17— 25℃旁站监理的部位或工序:底板垫层旁站监理开始时间: 11: 30旁站监理结束时间:17:30施工状况:承台底垫层, 250mm 厚。

,砼采纳 C20 商品混凝土,泵送。

浇筑次序自西—西南侧,由西及东穿插进 行,现场有施工作业人员5 名。

旁站监理记录

旁站监理记录
监理情况:
检查混凝土的坍落度3次,实测坍落度160mm,符合混凝土配合比要求。制作混凝土试块2组(编号:003、004(见证试块)),浇筑过程符合规范要求。发现问源自:混凝土浇筑后未及时进行覆盖。
处理意见:
在混凝土表面覆盖塑料布进行养护。
备注:
承包单位名称:
质检员(签字):××
日期:#年#月#日
监理单位名称:

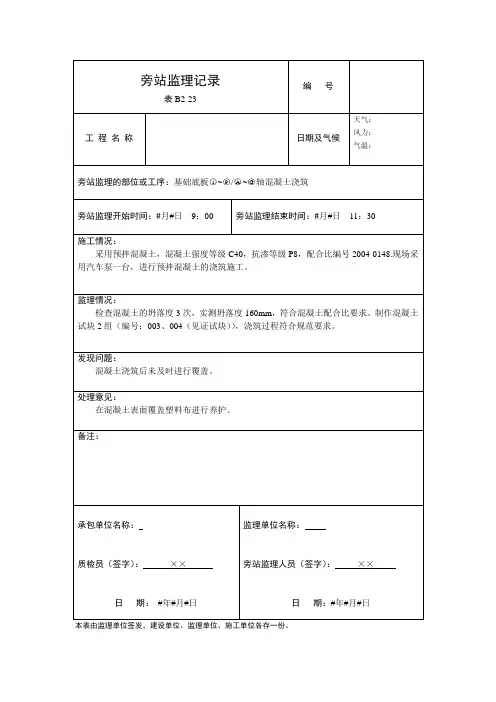

旁站监理记录
表B2-23
编号
工程名称
日期及气候
天气:
风力:
气温:
旁站监理的部位或工序:基础底板~/~轴混凝土浇筑
旁站监理开始时间:#月#日9:00
旁站监理结束时间:#月#日11:30
施工情况:
采用预拌混凝土,混凝土强度等级C40,抗渗等级P8,配合比编号2004-0148.现场采用汽车泵一台,进行预拌混凝土的浇筑施工。
旁站监理人员(签字):××
日期:#年#月#日
本表由监理单位签发,建设单位、监理单位、施工单位各存一份。

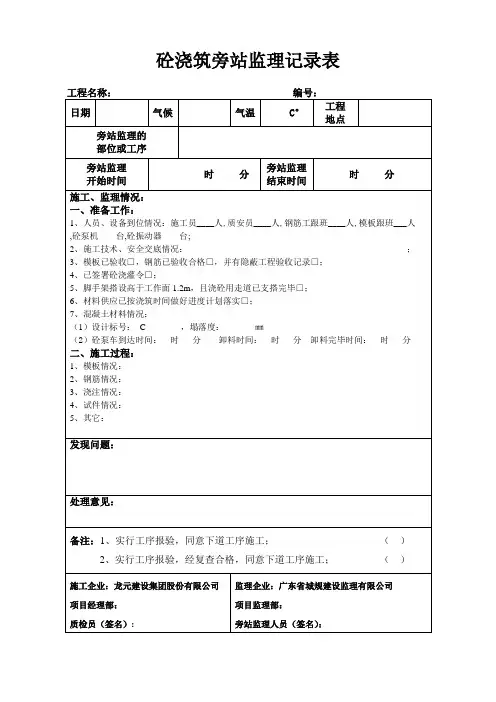

砼浇筑旁站监理记录表

砼浇筑旁站监理记录表
砼浇筑旁站监理记录表
工程名称:编号:
日期
气候
气温

工程
地点
旁站监理的
部位或工序
旁站
施工、监理情况:
一、准备工作:
1、人员、设备到位情况:施工员____人,质安员____人,钢筋工跟班____人,模板跟班___人
,砼泵机____台,砼振动器____台;
2、施工技术、安全交底情况:__________________________________________________;
1、模板情况:
2、钢筋情况:
3、浇注情况:
4、试件情况:
5、其它:
发现问题:
处理意见:
备注:1、实行工序报验,同意下道工序施工;()
2、实行工序报验,经复查合格,同意下道工序施工;()
施工企业:龙元建设集团股份有限公司
项目经理部:
质检员(签名):
监理企业:广东省城规建设监理有限公司
项目监理部:
旁站监理人员(签名):
3、模板已验收□,钢筋已验收合格□,并有隐蔽工程验收记录□;
4、已签署砼浇灌令□;
5、脚手架搭设高于工作面1.2m,且浇砼用走道已支搭完毕□;
6、材料供应已按浇筑时间做好进度计划落实□;
7、混凝土材料情况:
(1)设计标号:C,塌落度:㎜
(2)砼泵车到达时间:时分卸料时间:时分卸料完毕时间:时分
二、施工过程:

地下连续墙混凝土旁站监理记录表

地下连续墙混凝土旁站监理记录表
地下连续墙混凝土旁站监理记录表
工程项目名称:南沿江城际常熟站下穿通道北延伸工程
日期
气候
工程地点
常熟站下穿Байду номын сангаас道北延伸工程
旁站监理部位或工序
旁站监理开始时间
旁站监理结束时间
施工情况:
1、现场主要人员有:施工技术员、质检人员、试验人员,
安全人员、施工人员人;
2、成槽机型号。
3、运输设备:混凝土运输车台,(同意□/不同意□)开盘浇筑混凝土。
6、砼养护试件组,取样制作符合□/不符合□规范要求。
7、混凝土计算方量m3,实际浇筑方量m3。
发现问题:
处理问题:
旁站监理人员:
日 期:
监理情况:
1、验收钢筋笼是□/否□合格。
2、设计槽深m、实测槽深m、设计槽宽m、实测槽宽m、设计槽长m,实测槽长m。
3、商品混凝土配合比报告是□/否□符合设计要求,设计强度等级为C、
采用生产的商品混凝土,采用运输;
4、槽底沉渣厚度cm,混浆比重g/cm3,粘度S,含砂率%。
5、混凝土坍落度为mm,入模温度为℃,环境温度为℃。

砼浇筑旁站监理记录表

砼浇筑旁站监理记录表
旁站监理记录表
工程名称:深圳地铁2号线东延线土建工程2227标□□□□□
日期及气候:
2010年月日
工程地点:
新秀车站
旁站监理的部位或工序:
浇筑混凝土
监理旁站开始时间:
监理旁站结束时间:
施工情况:
1、浇筑设备:采用台设备及台振捣器振捣砼配合进行浇筑混凝土。
2、浇筑材料:混凝土厂家,砼强度等级为。
3、人员情况:浇注砼施工人员名,名施工现场技术员在督促浇注砼,电工名。
4、夜间照明:太阳灯。
监理情况:
1、准备情况:钢筋隐蔽验收合格,模板已淋水湿润,临边防护完善,符合浇筑条件。
2、检查砼配合比单设计要求,砼罐车的送料单强度等级。3Fra bibliotek砼理论塌落度:~;
现场抽查坍落度为:。
4、混凝土总浇筑量为:m3。
5、见证取样:□抗压组,□抗渗组,□标养组。
发现情况:
□未发现异常情况,混凝土浇筑施工正常。
施 工 企 业:中铁十二局集团有限公司
项目经理部:深圳地铁2号线东延线土建
2227标项目经理部
质检员(签字):
年 月 日
监理企业:铁四院(湖北)工程监理咨询有限公司
项目监理机构:深圳地铁2号线东延线2112监理部
旁站监理人员(签字):
年 月 日
□存在问题有:
处理意见:
□无
□对存在问题的现场监理已对技术管理人员指出,要求马上安排相关人员到场进行整改,符合要求后通知监理复检,方能进入下一工序。同时要求贵公司加强施工现场管理力度。
□要求贵公司加强对砼公司出站前检测和现场浇筑质量控制管理的力度,保证混凝土质量。
备注:
□无
□经整改后符合设计和规范要求,同意进入下一工序。

混凝土工程旁站记录表

混凝土工程旁站记录表
(混凝土工程)旁 站 监 理 记 录 表
工程名称:镇东新区#楼
日期:气候:℃
工程地点:毕桥镇
旁站监理的部位或工序:砼浇筑(标高m)
旁站监理开始时间:
旁站监理结束时间:
施工情况:
施工人员:钢筋工人木工人水电工人振动棒操作手:人
值班负责人:白班夜班
机械设备:砼泵车台罐车台50型行星式振动棒台
采用商品砼强度等级:C配合比编号:****坍落度:cm
监理情况:
施工企业人员到岗情况:
浇筑顺序:
现场检查砼坍落度次实测坍落度:
配合比调整要求:混凝土覆盖、保护:
试块取样、留置:标养组(时间)同条件组(时间)拆模组(时间)
复查楼面砼浇筑厚度:抽查楼面标高m
检查构件截面尺寸变化和模板加固情况:
其它情况:
发现问题:
钢筋保护:;
模板情况:;
砼振捣情况:

施工方法:施工顺序正确,临时施工缝留置符合要求施工缝处理符合要求;
项目监理机构:第二监理部
旁站监理人员(签字):
年月日
安全情况:都戴好安全帽,无穿拖鞋现象用电安全、漏电保护装置符合要求;
施应急振动器
其它情况:
处理意见:
备注:现场混凝土浇筑2小时后已经完全収水初凝,可进行养护
施工企业:安徽泰格建筑安装有限公司
项目经理部:镇东新区项目部
质检员(签字):
年月日
监理单位:郎溪县恒业监理咨询有限公司

旁站监理记录样本

旁站监理记录样本

旁站监理记录表(示例)注: 本记录仅供参考。

监理日常巡视记录(旁站示例)2011年7月26日旁站记录人: ×××旁站监理情况: 7月26日检查施工准备就绪, 施工单位值班人员×××在现场指挥作业。

砼浇筑于17:00开始浇筑, 第一车到场为2m3水泥砂浆, 用于润滑泵管及柱根施工缝处理。

17:10时, 开始浇筑二十二层A-D/1-2轴剪力墙第一层砼(每400mm为一层, 墙高2900mm, 共分为八层), 检查砼随车资料齐全, 砼标号正确为C35, 在作业面现场抽查砼坍落度为180mm(要求为160-200mm), 在遇到门窗洞口处砼布料从A到D.D到A轴分别向1-2轴方向从西向东推进, 保证了门窗洞口不变形。

17:40时, 正在浇筑二十二层A-D/6-7轴剪力墙第一层砼, 施工单位值班人员×××在现场指挥作业, 监理员见证施工单位取样员×××留置一组抗压砼试块。

检查砼施工操作人员均穿胶鞋, 并带着绝缘手套, 操作规范。

18:10时, 二十二层A-D/6-7轴剪力墙第一层砼基本浇筑完毕, 正在准备浇筑A-D/1-2轴剪力墙第二层砼, 砼供应较及时, 检查该部位模板支设较牢固, 未发现胀模漏浆现象, 砼振捣密实, 快插慢拔, 工人操作熟练。

························································(略)21:40时, 正在浇筑二十二层A-D/1-2轴剪力墙第五层砼, 抽查该车砼坍落度, 量测值为140mm, 再次复测为145mm, 坍落度不合格, 要求退回, 该车车号为×××××, 要求施工单位值班人员×××立即与商砼站联系, 保证砼及时供应。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

B11
旁站监理记录表
工程名称:**************** 编号:B11—20121013
日期及气候:2012年10月12日晴工程地点:*********
旁站监理的部位或工序:基础混凝土
旁站监理开始时间:2012年10月12日9:50 旁站监理结束时间:2012年10月13日21:50
施工情况:
采用苏州新天地商品混凝土,一台汽泵,一个地泵,地泵浇筑汽泵施工不到的区域,地泵从15-16轴*B-F轴连续式加强带由南向北施工,汽泵由西向东、再由南向北浇筑能够施工到的区域。

现场瓦工12人,木工3人护模,钢筋工3人护筋,管理人员2人在现场指挥施工。

监理情况:
检查商品混凝土配合比单,连续式加强带部位为C35 P6、其余部位为C30 P6,与设计要求符合;抽查砼的坍落度为150mm、130mm、140 mm、130 mm、140 mm、150mm、130mm、130mm、130mm、140mm。

砼连续浇筑,施工顺序正确,砼振捣密实。

按照要求见证施工单位留置砼试块:标养9组,抗渗试块5组。

发现问题:1、个别板钢筋在梁根部被工人踩下去导致保护层偏大。

2、H-J轴外围墙混凝土漏振。

3、局部有露筋现象。

4、砼浇筑时供料不及时。

处理意见:1、现场已经安排钢筋工进行整改符合要求。

2、已经安排瓦工进行振捣。

3、督促施工单位把露筋的箍筋绑扎牢固,使其位置正确后不露筋。

4、监督施工单位合理浇筑,避免出现“冷缝”。

备注:
承包单位:********************** 项目经理部:
质检员(签字):
2012 年10 月13日监理单位:************
项目监理机构:
旁站监理人员(签字):
2012年10月13日
江苏省建设厅监制。
