电线电缆敷设施工方案

合集下载

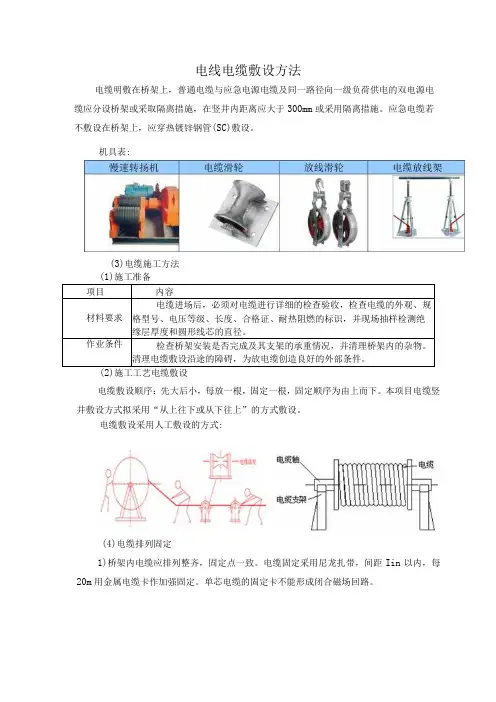

电线电缆敷设方法

电线电缆敷设方法

电线电缆敷设方法电缆明敷在桥架上,普通电缆与应急电源电缆及同一路径向一级负荷供电的双电源电缆应分设桥架或采取隔离措施,在竖井内距离应大于300mm 或采用隔离措施。

应急电缆若不敷设在桥架上,应穿热镀锌钢管(SC)敷设。

(1)施工准备 项目 内容材料要求 电缆进场后,必须对电缆进行详细的检查验收,检查电缆的外观、规格型号、电压等级、长度、合格证、耐热阻燃的标识,并现场抽样检测绝缘层厚度和圆形线芯的直径。

作业条件 检查桥架安装是否完成及其支架的承重情况,并清理桥架内的杂物。

清理电缆敷设沿途的障碍,为放电缆创造良好的外部条件。

(2)施工工艺电缆敷设电缆敷设顺序:先大后小,每放一根,固定一根,固定顺序为由上而下。

本项目电缆竖井敷设方式拟采用“从上往下或从下往上”的方式敷设。

(4)电缆排列固定1)桥架内电缆应排列整齐,固定点一致。

电缆固定采用尼龙扎带,间距Iin 以内,每20m 用金属电缆卡作加强固定。

单芯电缆的固定卡不能形成闭合磁场回路。

机具表:(3)电缆施工方法电缆敷设采用人工敷设的方式:2)固定电缆用的夹具、扎带、捆绳或支托件等部件,应具有表面光滑、便于安装、足够机械强度和适合使用环境的耐久性。

3)电缆固定用部件采用经防腐处理的扁钢夹具或尼龙扎带、镀塑金属扎带。

强腐蚀环境应采用电缆夹或镀塑金属扎带。

4)电缆支架应符合下列规定:表面光滑无毛刺,适应使用环境的耐久稳固,满足所需要的承载能力,符合工程防火要求。

(5)电缆头制作所有接线端子均采用紧压铜端子,端子与电缆线芯截面相匹配,铜端子的压接采用手动式液压压接钳,采用热缩头、热缩管作为电缆头绝缘保护。

电缆终端制作好,与配电柜连接前要进行绝缘测试,以确认绝缘强度符合要求。

符合说明1-端子 2-2-线芯绝缘3-绝缘管4-四芯指套5-密封胶6-电缆护套7-四芯终端主体材料8-四芯中间主体材料(6)电缆的标识沿电缆桥架敷设的电缆在其两端、拐弯处、交叉处应挂标志牌,直线段每间隔IOm 增设示意图 预分支电缆及桥架内电缆安装示意图PVC标志牌。

电线电缆施工方案

电线电缆施工方案

电线电缆施工方案一、工程概况[具体项目名称]工程中,电线电缆施工涉及[施工区域或建筑范围],主要包括不同规格和型号的电线电缆的敷设安装工作。

二、施工依据1. 《建筑电气工程施工质量验收规范》GB 50303-20152. 电气施工图纸及相关技术文件三、施工准备1. 人员组织:电气施工人员[X]名,具备相应的专业技能和经验。

2. 材料准备:根据设计要求采购质量合格的电线电缆,准备好各种安装配件。

3. 机具准备:电缆放线架、卷扬机、切割机、剥线钳等。

四、施工流程1. 施工准备与现场清理。

2. 电缆桥架及穿线管检查。

3. 电线电缆敷设路径规划。

4. 电缆敷设。

5. 电缆固定与整理。

6. 电缆头制作与安装。

7. 接线与测试。

8. 系统调试与验收。

五、施工步骤1. 施工准备与现场清理:- 清理施工现场,确保施工通道畅通。

- 检查施工用电等设施是否正常。

2. 电缆桥架及穿线管检查:- 检查桥架及穿线管有无变形、损坏等情况。

- 清理桥架及穿线管内的杂物。

3. 电线电缆敷设路径规划:- 根据图纸和现场实际情况,确定最优敷设路径。

- 标注关键节点和注意事项。

4. 电缆敷设:- 采用合适的敷设方法,如人工敷设或机械牵引敷设。

- 敷设过程中注意电缆的保护,避免损伤。

- 电缆转弯半径应符合规范要求。

5. 电缆固定与整理:- 使用电缆卡等固定装置将电缆固定在桥架或穿线管内。

- 整理电缆,使其排列整齐、美观。

6. 电缆头制作与安装:- 按照工艺要求制作电缆头,保证制作质量。

- 正确安装电缆头,确保连接可靠。

7. 接线与测试:- 进行电线电缆的接线工作,确保接线正确。

- 使用专用仪器进行绝缘电阻测试、耐压测试等。

8. 系统调试与验收:- 对整个电气系统进行调试,确保正常运行。

- 组织相关人员进行验收,形成验收记录。

六、质量控制措施1. 严格执行材料进场检验制度,确保电线电缆质量合格。

2. 加强施工过程中的质量检查,及时纠正不符合要求的操作。

电线、电缆敷设施工方案

电线、电缆敷设施工方案

电线、电缆敷设施工方案一、前言电线、电缆敷设是电气工程中不可或缺的一部分,良好的敷设方案可以确保电气系统的正常运行和安全性。

本文将针对电线、电缆敷设的施工方案进行详细介绍,包括施工准备、敷设过程、验收标准等内容,旨在为相关从业人员提供参考和指导。

二、施工准备1. 现场勘察在进行电线、电缆敷设工程前,必须进行现场勘察,了解敷设地形、周围环境、地下管线情况等。

根据勘察结果确定敷设线路、设备、施工工艺等。

2. 施工图纸设计根据现场勘察结果,进行施工图纸设计,包括线路走向、敷设方式、配管方式等,确保施工方案合理有效。

3. 材料准备准备好所需的电线、电缆、配管、接头等材料,确保数量充足,质量符合标准要求。

4. 人员培训对参与敷设工程的人员进行培训,包括安全操作规程、施工注意事项、应急处理措施等,确保施工过程安全顺利。

三、敷设过程1. 进场施工按照施工图纸要求,组织人员进场施工,按照线路走向、要求进行铺设电线、电缆。

2. 敷设方式根据不同的场地情况和线路要求,采用不同的敷设方式,包括明敷、暗敷、埋地敷设等,确保敷设效果达到要求。

3. 接头处理在敷设过程中的接头处理非常重要,必须按照标准要求进行处理,保证接头牢固可靠。

4. 完工验收敷设完成后,进行完工验收,检查线路连接是否正常、绝缘情况是否合格、设备是否安装稳固等,确保敷设质量符合标准要求。

四、验收标准1. 线路连接线路连接必须牢固,接头应无松动现象,连接牢固可靠。

2. 绝缘情况线路绝缘电阻应符合相关标准要求,保证电气设备正常运行,避免漏电、短路等安全隐患。

3. 安装稳固电线、电缆应安装稳固,不得晃动、移位,确保设备长期稳定运行。

五、总结电线、电缆敷设施工方案是电气工程中的重要环节,本文从施工准备、敷设过程、验收标准等方面进行了详细介绍,希望能为相关从业人员提供参考和指导。

在实际工程中,务必严格按照标准要求进行施工,确保电气设备的安全运行和正常使用。

以上即为本文的完整内容,谢谢阅读!。

电线管敷设工程施工方案

电线管敷设工程施工方案

电线管敷设工程施工方案一、工程概述二、施工准备1.组织施工人员:根据工程规模和施工期限,合理组织、调配施工人员,确保施工进度。

2.准备施工材料:根据设计要求和施工计划,准备好符合国家标准的电线管、电线、电缆等材料。

并做好材料验收工作,保证质量合格。

3.准备施工机具:根据工程需求,准备好各种施工机具,如电钻、电锤、钢筋剪、切割机等。

4.编制施工组织设计:根据工程特点和施工要求,制定合理的施工组织设计,详细阐述施工步骤和措施,并做好安全预防措施。

三、施工流程1.现场勘察:在动工前,对建筑物进行现场勘察,了解建筑结构、走线走向等情况,制定合理的敷设线路方案。

2.准备工作:对施工现场进行清理,确保施工区域干净整洁。

对敷设的线路进行标记,确定管道的走向和尺寸。

3.施工电线管敷设:采用电钻、电锤等机械设备,在建筑物的墙壁和地面进行预埋孔洞处理。

根据设计要求,在孔洞中放置电线管,采用专用胶水粘贴牢固,保证管道不松动。

4.弯曲处理:根据设计要求,对需要弯曲的线管进行处理。

使用电缆弯管、弯头等器材,将电线管按照规定的弧度进行弯曲,保证线管的走向和弯曲半径符合设计要求。

5.连接设备:根据设计要求,在线管的适当位置进行管道相互连接。

使用专用管件和接头,将管道连接起来,确保线路的连续性。

6.敷设电线电缆:根据设计要求,选择合适的电线电缆,将其敷设在电线管内。

使用专用工具,确保电线电缆不被损坏,保证电力传输质量。

7.终端处理:在线管的起止位置,进行终端处理。

使用终端盒、接线端子等设备,将电线电缆与设备进行连接,保证线路的安全可靠。

8.检查验收:在施工完成后,进行检查验收。

检查线路的安装质量和设备连接情况,确保符合设计要求,排除安全隐患。

四、安全措施1.穿戴防护用品:施工人员必须穿戴安全帽、防护鞋、手套等防护用品,确保施工安全。

2.施工现场围挡:对施工现场进行围挡,设置明显的警示标志,保证施工区域的安全。

3.电线电缆保护:在施工过程中,要注意保护电线电缆,避免损坏。

电缆敷设施工方案正式.

电缆敷设施工方案正式.

电缆敷设施工方案正式
一、前言
随着社会的不断发展,电力工程在现代社会中扮演着至关重要的角色。

电缆作
为电力传输的重要载体,其敷设方案直接关系到电力系统的安全可靠运行。

因此,制定科学合理的电缆敷设施工方案显得尤为重要。

二、施工前准备
2.1 方案制定
在电缆敷设之前,需要制定完善的施工方案。

方案中包括敷设线路、敷设方式、起点终点确定等内容,确保施工的顺利进行。

2.2 材料准备
根据施工方案确定的线路长度、环境特点等,做好电缆敷设所需的各类材料准
备工作,确保施工现场的物资充足。

三、施工过程中的注意事项
3.1 施工人员
指定专业人员负责电缆敷设工作,确保操作规范、技术娴熟。

3.2 安全措施
严格遵守安全操作规程,佩戴必要的安全防护用具,确保施工过程安全。

3.3 环境保护
在施工过程中要注意环境保护,避免对周围生态环境造成影响。

四、施工完成后的检查与验收
4.1 检查
完成电缆敷设后,对施工质量进行全面检查,确保敷设质量达到要求。

4.2 验收
经过检查合格后,组织相关部门对敷设线路进行验收,确认电缆敷设工程完工。

五、总结
电缆敷设施工方案对于电力工程的顺利进行至关重要。

通过制定完善的方案、认真准备材料、严格执行施工要求、确保施工质量,可以有效保障电力系统的正常运行,为社会各界提供可靠的电力支持。

希望本文介绍的电缆敷设施工方案能够为相关工程提供帮助,保障电力设施安全稳定运行。

电缆敷设施工方案

电缆敷设施工方案

电缆敷设施工方案一、工程背景电缆敷设是在建筑物内、地下或地面上进行的电力、通信、电视、计算机等电缆线路的安装工作。

其目的是为了满足建筑物的用电、通信和信息传输需求。

因此,电缆敷设的质量与效率对建筑物的正常运行有重要的影响。

本方案将重点介绍电缆敷设的施工方案,以确保工程的顺利进行。

二、工程要求1.安全要求:施工过程中严格遵守相关安全规定,保证工人的生命财产安全。

2.功能要求:电缆敷设的线路连接和分布应按照规划要求进行,保证各个房间和区域的正常用电和通信需求。

3.美观要求:电缆敷设应尽量避免对建筑物外观的影响,线路应整齐美观,不得乱拉乱堆。

三、施工方案1.施工前准备1.1.制定详细的施工计划,包括施工过程的时间安排、设备材料的准备、人员的调度等。

1.2.准备必要的施工工具和设备,如电缆敷设工具、电容器、铲子、锤子等。

1.3.清理施工现场,确保施工区域干净整洁,方便施工进行。

2.材料准备2.1.根据设计要求,准备合适规格的电缆线缆、电缆管道和配件等材料。

2.2.对所需材料进行验收,确保质量符合要求。

3.场地标定3.1.按照设计要求,在施工现场进行场地标定,确定电缆线路敷设的走向。

3.2.标定各个房间和区域的电缆线的起始点和终点,并进行编号。

4.敷设电缆线缆4.1.根据场地标定的线路走向和编号,在墙面上挖槽或者开槽,形成电缆敷设的通道。

4.2.首先敷设主干电缆线,然后按照需求敷设分支线路。

4.3.在敷设电缆线的同时,根据实际需要穿线,将线缆从一个房间或区域输送到另一个房间或区域。

5.安装电缆管道和配件5.1.如有需要,安装电缆管道,将电缆线进行保护,并提高电缆的美观度。

5.2.安装电缆盘、吊盘、固定夹等配件,确保电缆线的固定和稳定。

6.敷设穿线管道6.1.如有需要,在施工现场安装穿线管道,将电缆线从一个房间或区域输送到另一个房间或区域。

6.2.确保穿线管道的通畅,方便后续的维护和更换。

7.配线和连接7.1.安装插座、开关等电器设备,并进行电气连接。

电线敷设施工方案

电线敷设施工方案

电线敷设施工方案一、电线敷设方案1、电缆中必须包含全部的工作芯线和用作保护零线或保护线的芯线。

需要三相四线制配电的电缆线路必须采用五芯电缆,五芯电缆必须包含淡蓝、绿/黄二种颜色的绝缘芯线,淡蓝色芯线必须用作N 线,绿/黄双色芯线必须用作PE线,严禁混用。

2、电缆线路应该采用埋地或架空敷设,严禁沿地面明敷,并应避免机械损伤和介质腐蚀,埋地电缆路径应设警示标志。

3、电缆直接埋地敷设的深度不应小于0.7m,并应在电缆紧邻上下左右均匀敷设不小于50mm厚的细沙,然后覆盖砖或硷板等硬质保护层。

4、埋地电缆在穿越建筑物、构筑物、道路、易受机械损伤、介质腐蚀场所及引出地面从2,0m高处到地下0.2m处,必须加设防护套管,防护套管内径不应小于电缆外径的1.5倍。

5、埋地电缆与其附近外电电缆和管沟的平均间距不得小于2m。

6、埋地电缆的接头应设在地面上的接线盒内,接线盒应能防水、防尘、防机械损伤,并远离易燃、易爆、易腐蚀场所。

7、架空电缆应沿电杆、支架或墙壁敷设,并采用绝缘子固定,绑扎线必须采用绝缘线,固定点间距应能保证电缆能够承受自重所带来的荷载,沿墙敷设时最大弧垂距地不得小于2m。

架空电缆严禁沿脚手架、树木或其他设施敷设。

8、在建工程内的电缆线路必须采用电缆埋地引入,严禁穿越脚手架引入。

电缆垂直敷设应充分利用在建工程的竖井、垂直孔洞等,并宜靠近电负荷中心,固定点每层楼不得小于一处。

电缆水平敷设宜沿墙或门口刚性固定,最大弧垂距地不得小于2m。

装饰装修工程或其他特殊阶段,应补充编制单项施工用电方案。

电源线可沿墙角、地面敷设,但应采取防机械损伤和防电火措施。

9、电缆线路必须有过载保护和短路保护。

二、安全用电要点1、任何用电范围内,均需接受电工的管理、指导,不得违规。

2、机电设备应单设开关,严禁一闸多用。

3、一切电线接头均要接触牢固,严禁随意接电,电线接头严禁裸露空间。

4、任何拖地电线必须做好防水、防漏电工作。

5、现场照明室外灯具距地面高度不低于3m,室内灯具不低于2.4m,并不得随意挪动充作行灯使用。

电线电缆敷设及电缆头制作安装施工方案

电线电缆敷设及电缆头制作安装施工方案

电线电缆敷设及电缆头制作安装施工方案
一、施工准备
1.搭建施工条件
1)首先,根据施工现场的实际情况,建立安全施工现场,并进行必
要的安全防护措施;
2)其次,检查施工工具是否完好,确保施工设备可以正常使用;
3)再次,检查电线电缆材料的质量是否符合相关标准,保证材料的
质量;
4)最后,在施工前,应充分准备施工设备、防护用具、施工材料等,确保施工进程的顺利进行。

2.安排施工人员
对于电线电缆敷设工程而言,施工队应按照专业分工的原则,安排相
应的施工人员,并对施工人员的能力进行考核,保证施工进行的安全有效。

二、施工流程
1.电线电缆敷设工程
(1)首先,按照设计要求完成电线电缆槽、托架的铺设;
(2)其次,在电线电缆槽、托架中铺设预制线缆;
(3)再次,将电线电缆按照图纸设计要求,进行敷设,并用胶带和
金属环将电线电缆固定住;
(4)最后,完成电线电缆敷设工程,进行外观、电性能的检查,保证敷设质量。

2.电缆头制作
(1)首先,将电线电缆的端头切断,保留25毫米的接头头;
(2)其次,使用锤子将接头头拆开,用剪刀剪去金属缠绕,彻底拆开接头头;。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

新建山西大同采煤沉陷区国家先进光伏示范基地左云县东周窑5万千瓦项目
电缆敷设施工方案
诺斯曼能源科技(北京)有限公司
施工单位(章)
2016 年,4—月
编写:________________ 审核:________________ 批准:________________ 年月日年月日年月日
1、施工范围:
本施工工艺适用于新建山西大同采煤沉陷区国家先进光伏示范基地左云县东周窑5万千瓦项目电缆敷设。

2、编制依据:
2.1 工程图纸
2.2〈〈电气装置安装工程质量检验及评定规程》DL/T 5161-2002
2.3〈〈电气装置安装工程电缆线路施工及验收规范》(GB50217 — 2007)
2.4〈〈电气装置安装工程接地装置施工及验收规范》(GB50217-2007 )
2.5〈〈电力建设安全健康与环境管理工作规定》国家电网工[2003]168号
2.6〈〈电力建设安全工作规程》DL5009.1-2002
2.7〈〈工程建设标准强制性条文》 (电力工程部分)2006版
3、施工准备:
3. 1技术准备:
3. 1 . 1施工图准备:
A. 电缆支架布置:
认真审阅图纸,结合现场实际情况,将设计不合理地方及时提出来。

电缆敷设工艺的好坏,与
电缆布置是否合理,有很大关系。

如果通道不合理,势必造成敷设混乱,交叉多,甚至堵死通道,
致使电缆敷设无法正常进行
电缆敷设前,电缆桥架层间防火隔板应按设计进行安装,并经检查验收合格后,方可进行电缆
敷设。

B. 电缆敷设图
仔细查看,确认设备位置,查看电缆的最佳途径,确保准确、到位,并查看电缆管是否有漏埋,
或者型号和电缆是否匹配。

并对图纸与现场、尤其是其他专业配合的时出现的问题,及时反映,并
应有书面见证材料。

C. 电缆清册及节点图
认真校对清册中每根电缆,必要时,要进行现场实际测量。

3. 1. 2技术资料准备:
对施工图纸中的设计问题,及时以设计变更单及工程联系单的形式反馈到施工第一线,特别是
设计接口问题尤应引起注意。

3. 1 . 3编制敷设计划:
按照网络节点,认真编制电缆敷设计划,首先要满足一条线路并网发电,将电缆敷设计划通盘
考虑。

在电缆敷设前,把电缆清册在通道中每一批电缆重新排序,确认出合理、无交叉的路径。

3. 1.4 核对电缆到货情况:
要求对仓库到货的电缆认真盘点,核对电缆型号、规格、长度是否和设计一致,对一些长电缆要认真检查,核对其长度是否和材料计划一样,出现问题要及时提出,以免延误工期。

对电缆的外观检查,查看是否有损伤,分析能否使用,不能用要及时提出,避免造成不必要的返工。

3. 1. 5排列出整批电缆的敷设顺序。

3. 1. 6正式电缆牌按规定内容统一书写,在规定部位正确悬挂。

3. 2施工机械及安全防护用品:
3. 3人员准备:
3. 4材料准备:
将所需的消耗性材料,提前将计划报到项目部里,统一采购,包括临时绑扎用的铁丝、线芯、电缆牌、记号笔、塑料带、医用白胶布、透明胶布等。

3. 5熟悉通道:
按照敷设计划,敷设前依据打印出的电缆敷设清单,会同有关负责人,将电缆走向、拐弯处、所在层数、里外位置等进行详细交底,对每一根电缆的路径做到心中有数,确保敷设进度和质量。

3. 6 电缆盘标识:
按照电缆敷设清单将所需电缆到仓库清点,并做好绝缘检查,合格后做标识,等待下一步运输。

4、施工工序
4. 1施工步骤:
4. 1. 1严格按照上述施工技术准备要求,对所标识电缆盘再次确认其规格、型号、数量、绝缘无误后,方可进行运输。

4. 1.2 电缆运输方法:
4. 1. 2. 1电缆盘重量不得超过汽车、吊车的载重,并配备专业起重人员指挥、操作。

4. 1 . 2. 2装卸运输电缆盘时,应有防止电缆盘在车上滚动措施,盘上的电缆应固定好。

4. 1. 2. 3卸车时不可由车上直接推到地面,以免电缆受损,滚动时应顺着电缆的绕紧方向滚动。

4. 1. 2. 4电缆盘所堆放场所应平坦,不得堵占通道,并且堆放整齐。

4. 1. 3将施工人员合理地分配到电缆通道上,把电缆清单分发给重要节点负责人员。

并在每一根电缆敷设前通过对讲机再次交底。

4. 1. 4敷设电缆时,电缆盘应架设牢固平稳,盘边缘与地面的距离不得小于100mm同时应指定专
人看护电缆盘,防止倾倒或摩擦,并交底调盘顺序。

4. 1. 5电缆头应指派有经验的电缆工牵引,电缆应从盘的上方引出,引出端头的铠装如有松动,则应绑紧。

4. 1. 6敷设时,必须听从统一信号、统一指挥,指挥信号要明确。

4. 1. 7指定专人在电缆起止点处负责书写并固定临时电缆牌。

电缆盘一定要书写清晰、绑扎牢固,并按规定装设在首未端及竖井出入口处。

4. 1. 8指定有实际经验的电缆工站在重要的转弯处,转弯处人员应注意电缆转弯弧度,使电缆弯曲半径符合下列要求,并排列一致。

电缆弯曲半径要求如下:
4. 1. 9电缆到位后,再次确认始终端位置是否正确,看备用长度是否留够,确认无误后,方可专人锯断。

4. 1. 10电缆锯断后,应从电缆尾端向首端进行绑扎,控制电缆统一采用黑绑线绑扎,动力电缆采用尼龙扎带绑扎,绑扎缠绕方向应一顺。

对于直径大的电缆在拐弯处可先用铁丝绑扎,待应力消除后,再用尼龙扎带统一绑扎。

并核对电缆敷设长度与设计长度之间是否有偏差。

4. 1. 11对于潮湿场所,排列完毕后,将电缆做临时封堵。

4. 1. 12全部电缆敷设完毕,应回收剩余电缆,做好文明施工。

4.2 施工工序流程图:
5、控制点
5 .1电缆敷设施工前,电缆桥架、沟道内施工工项目完毕并经相关单位验收合格。

5 .2对照设计电缆清册和相关设计变更单、图纸会审纪要等技术文件,选用符合设计型号规格的电缆敷设,不得私自改动电缆型号和规格。

5. 3 电缆到货及敷设前应按照相关技术要求进行电缆外观和绝缘电阻的测量检查。

5 .4及时绑扎固定已经敷设的电缆,及时挂牌
5. 5电缆应分层敷设,对照电缆敷设节点图,选择合理、便捷路径。

5. 6电缆线路的路径等敷设记录应及时整理,制造厂提供的出厂技术文件应妥善保管存放。

6、工艺质量标准及验收级别
6. 1 工艺质量标准
生产厂房内及隧道、沟道内的电缆敷设
6.2验收级别
全厂电缆属于二级验收
7、安全技术措施
7.1装卸运输电缆盘时,应有防止电缆盘在车上滚动的措施,盘上的电缆头应固定好,电缆盘严禁
从车上直接推下,滚动电缆盘的地面应平整,破损的电缆盘不能滚动。

7.2敷设电缆前,将沟道内清理干净,做到无杂物、积水,并有足够的安全照明,安全电压为12V。

7.3敷设电缆时,电缆盘应架设牢固平稳。

7.4敷设电缆应有专人指挥统一行动,并有明确联系信号,不得在无指挥信号下任意牵引。

7.5在高处敷设电缆时,应有高处作业措施,必要时应搭设脚手架,并经安监部门检验后方可使用,
严禁攀登电缆架或吊架,高处作业人员正确佩戴安全带。

7.6进入带电区域敷设电缆时,应取得运行单位同意,认真办理工作票,采取安全措施,并设监护
人,将有经验的人员安排在带电区域工作,无关人员严禁触及带电设备。

7.7敷设电缆时,临时打开的孔洞应设遮拦或标志,完工后立即封闭,施工人员进入电缆夹层或电
缆沟内必须戴好安全帽。

7.8电缆通过孔洞、管子或楼板时,两侧必须设监护人,入口侧应防止电缆挤伤或手被带入孔内,
出口侧的人员不得站在正面接引,拐弯处施工人员应站在电缆外侧敷设电缆。

7.9施工人员不得在电缆上攀吊或行走。

7.10电缆穿入带电的盘内时,盘上必须专人接引,严防电缆触及带电部位。

8、环境卫生控制及预防
8.1严禁随地大小便或其它方式污染场地和建筑。

8.2各种施工垃圾、废料及生活垃圾应堆放到指定场所。
