通风工程检测 调试

合集下载

通风工程检测 调试方案

通风工程检测 调试方案

通风工程检测调试方案一、引言通风系统是建筑物中重要的设施之一,它能够有效地控制室内空气质量和温度,保证室内环境的舒适和健康。

在工程交付前,进行通风系统的检测调试是非常必要的,它能够保证通风系统的正常运行和有效性。

本文将针对通风工程的检测调试方案进行详细论述,以期为相关工程实施提供指导和参考。

二、检测前准备工作1. 检测前的安全措施1.1 对于高空作业人员,应做好安全保护措施,包括穿戴好安全帽、安全带,严格遵守高空作业操作规程等。

1.2 对于检测仪器的使用需要注意其安全使用指南。

1.3 对于现场工作人员的协调应保证安全。

2. 检测设备的准备2.1 相关检测仪器和设备的准备和校准,包括风速计、温度计、湿度计等。

2.2 确保仪器的准确性和可靠性。

3. 工作人员的准备3.1 检测工程师、工作人员的培训和指导。

3.2 工作人员的着装和携带相应的安全装备。

三、检测项目及方法1. 风速检测1.1 风速检测的位置应根据工程的实际情况进行选择。

1.2 风速检测的仪器应校准好并按照标准方法进行检测。

1.3 检测时应注意风速的稳定性和一致性,可取多个点进行检测并进行平均处理。

2. 温度和湿度检测2.1 温度和湿度检测的位置应选择通风系统的出风口或者室内通风区域。

2.2 温度和湿度的检测应在稳定的状态下进行,一般取数次平均值。

3.1 风量检测的方法可以采用热线风量计、测压孔法等。

3.2 检测时应注意系统风管的密封和风道的阻力。

四、调试方法1. 风量调试1.1 风量调试的目标是根据设计要求进行调整,保证通风系统的正常运行和通风效果。

1.2 根据实际测量结果,结合风机的参数进行调整,使得系统的风量和阻力达到设计要求。

2. 温度和湿度调试2.1 温度和湿度调试的目标是使得室内温湿度达到设计要求。

2.2 对于温控设备的调整和参数的设定,需要根据实际测量结果进行调整。

3. 风速调试3.1 风速调试的目标是使得室内风速均匀、舒适。

通风空调工程调试方案

通风空调工程调试方案

通风空调工程调试方案一、前言通风空调工程调试是指在通风空调系统安装完毕后,按照设计要求、室内外环境条件和设备特性等因素,对系统进行全面的检查和调试,使通风空调系统达到设计要求,为用户提供舒适的室内环境。

通风空调工程调试不仅需要对系统设备进行单独调试,还需要对系统整体进行联合调试,确保系统的稳定性和性能可靠性。

二、调试方案1. 调试前准备在进入通风空调工程调试阶段之前,需要做好充分的准备工作,包括准备必要的调试工具和设备,确保调试过程顺利进行。

此外,需要对系统设计方案和图纸进行全面的了解,熟悉系统的运行原理和工作流程。

2. 环境检查在进行通风空调工程调试之前,需要对室内外环境进行检查,包括室内外气温、湿度、风速等因素,确保系统的设计和调试符合实际环境条件,最大程度地提高系统的稳定性和运行效率。

3. 设备检查对通风空调系统设备进行全面的检查,包括管道、风机、冷却塔、冷却剂等组件的安装和连接是否正常,系统设备是否存在漏气、漏电等安全隐患,确保系统设备的正常运行和安全性。

4. 单独设备调试在设备检查通过之后,需要对系统中的单独设备进行调试,包括风机、换热器、冷却塔等设备的运行状态和性能参数进行调试,确保单独设备的运行正常和性能稳定。

5. 联合系统调试在单独设备调试通过后,需要对系统整体进行联合调试,包括风机、换热器、冷却塔等设备的联合运行状态和性能参数进行调试,确保系统整体运行稳定和性能可靠。

6. 系统参数调试在联合系统调试通过后,需要对系统参数进行调试,包括系统的运行参数、空调温度、湿度、风速等参数进行调试,确保系统符合设计要求,提供最佳的室内环境。

7. 安全检查在通风空调工程调试完成后,需要对系统进行全面的安全检查,确保系统的安全性和稳定性,预防系统因安全隐患而发生故障。

8. 调试报告在通风空调工程调试完成后,需要对调试过程和结果进行总结,生成调试报告,详细记录系统的调试过程、存在的问题以及解决方案,为用户提供参考依据。

通风系统调试记录

通风系统调试记录

通风系统调试记录1.调试目的:对通风系统进行全面的调试,确保其正常运行并提供良好的通风效果。

2.调试人员:本次调试由通风系统工程师和维修人员共同进行。

3.调试时间:调试时间为2024年5月1日至5月3日。

4.调试地点:调试地点办公大楼的通风系统控制室。

5.调试步骤及记录:第一步:检查通风系统的主要设备,包括风机、排风口和送风口。

风机:检查风机的外观并确保其安装牢固。

检查风机的电缆连接是否松动,是否有损坏。

经过检查,风机状态正常。

排风口和送风口:检查排风口和送风口是否清洁,并确保其打开和关闭的正常。

经过检查,排风口和送风口状态正常。

第二步:测试通风系统的风速。

使用风速计对通风系统的送风口和排风口进行了测试。

记录风速为送风口1.2m/s,排风口1.0m/s。

经过测试,风速在正常范围内。

第三步:测试通风系统附带的湿度控制功能。

调整湿度传感器,并观察系统的湿度调节效果。

记录湿度调整范围为40%~60%。

经过测试,湿度控制功能正常。

第四步:测试通风系统的温度控制功能。

调整温度传感器,并观察系统的温度调节效果。

记录温度调整范围为20℃~25℃。

经过测试,温度控制功能正常。

第五步:测试系统的自动运行功能。

使用自动运行模式,并观察系统的自动运行效果。

记录系统在自动运行模式下正常运行,并能根据实际需求进行调节。

第六步:测试系统的手动运行功能。

使用手动运行模式,并观察系统的手动运行效果。

记录系统在手动运行模式下正常运行,并能根据实际需求进行调节。

第七步:测试系统的故障报警功能。

模拟故障情况,并观察系统的故障报警效果。

记录系统在发生故障时能够及时报警,并显示故障类型。

第八步:对调试结果进行总结和分析。

综合以上调试步骤的结果,通风系统的各项功能均正常运行,效果良好。

系统能够根据实际需求进行温度、湿度和风速调节,并在自动和手动运行模式下均可正常工作。

系统还具备故障报警功能,能够及时发现并解决故障。

6.调试结果及建议:通过对通风系统的全面调试,确认系统正常工作,并提供良好的通风效果。

通风与空调工程系统调试检验批质量验收记录

通风与空调工程系统调试检验批质量验收记录

分项工程名称
系统调试 分项
检验批容量
检验批部位
层 轴线 标 高
《通风与空调工程施工质量验收
规范》GB50243-2002
检查记录
检查 结果
第11.2.2-1条
/
第11.2.2-2条
/
3 冷却塔单机试运转及调试 第11.2.2-3条
/
主4
制冷机组单机试运转及 调试
第11.2.2-4条
/
控5
电控防火、防排烟阀动 作试验
通风与空调工程系统调试检验批质量验收记录
单位(子单位) 工程名称
1
施工单位
1
分包单位
施工依据
验收项目
1
通风机、空调机组单机 试运转及调试
2 水泵单机试运转及调试
分部(子分部) 通风与空调分
工程名称
部-送风系统
子分部
项目负责人 分包单位
项目负责人
设计要求及 规范规定
验收依据
最小/实际 抽样数量
06010701 001
专业工长:
满足规范规定要求
项目专业质量检查员:
2023年02月23日
验收合格
专业监理工程师: 2023年02月23日
第11.2.2-5条
/
项6 系统风量调试
第11.2.3-1条
/
目7 空调水系统调试
第11.2.3-2条
/
8 恒温、恒湿空调
第11.2.3-3条
/

9 防、排烟系统调试
第11系统调试
1 风机、空调机组
第11.2.5条
/
第11.3.1-2、 11.3.1-3条
/
2 水泵安装

通风工程检测、调试技术方案

通风工程检测、调试技术方案

通风工程检测、调试技术方案(1)调试用仪器仪表要求1)通风与空调系统调试所使用的仪器仪表应有出厂合格证明书并通过合法计量检验部门的检定。

2)严格执行计量法,不准在调试工作岗位上使用无检定合格印、证或超过检定周期以及经检定不合格的计量仪器仪表。

3)系统调试所使用的测试仪器和仪表,性能应稳定可靠,其精度等级及最小分度值应能满足测定的要求,并应符合国家有关计量法规及检定规程的规定。

综合效果测定时,所使用的仪表精度级别应高于被检对象的级别。

4)搬运和使用仪器仪表要轻拿轻放,防止震动和撞击,不使用仪表时应放在专用工具仪表箱内,防潮、防污秽等。

(2)主要施工机具1)常用仪表:测量温度的仪表(如温度计);测量湿度的仪表(如干湿球计);测量风速的仪表(如转子风速仪、热球风速仪);测量风压的仪表(如毕托管、微压计);其他常用的电工仪表、转数表、粒子计数器、声级仪等。

2)常用工具:钢卷尺、手电钻、活扳子、改锥、克丝钳子、电筒、木梯、对讲机、计算器、长杆等。

(3)作业条件1)系统调试应包括:设备单机试运转及调试;系统无生产负荷下的联合试运转及调试。

2)通风空调系统安装完毕,并经监理单位、设计单位与建设单位等相关人员进行全面检查,全部符合设计、工程质量验收标准及合同的要求,才能进行运转和调试。

3)通风空调系统运转所需用的水、电、汽及压缩空气等,应具备使用条件,现场清理干净。

4)通风与空调工程的系统调试由施工单位负责,监理单位监督,设计单位与建设单位参与和配合。

系统调试前做好下列工作准备:经监理单位审批同意运转调试方案,内容包括调试目的要求、时间进度计划、调试项目、程序和采取的方法等。

按运转调试方案,备好仪表和工具及调配记录表格。

(4)操作工艺1)准备工作熟悉空调系统设计图纸和有关技术文件,室内、外空气计算参数,风量、冷热负荷、恒温精度要求,各风口风量、风速等,弄清送(回)风系统、供冷和供热系统、自动控制系统的全过程。

调试人员会同设计、施工和建设单位深入现场,查清空调系统安装质量不合格的地方,清查施工与设计不符的地方,记录在缺陷明细表内,限期修改完。

空调通风工程系统调试质量标准及检验方法

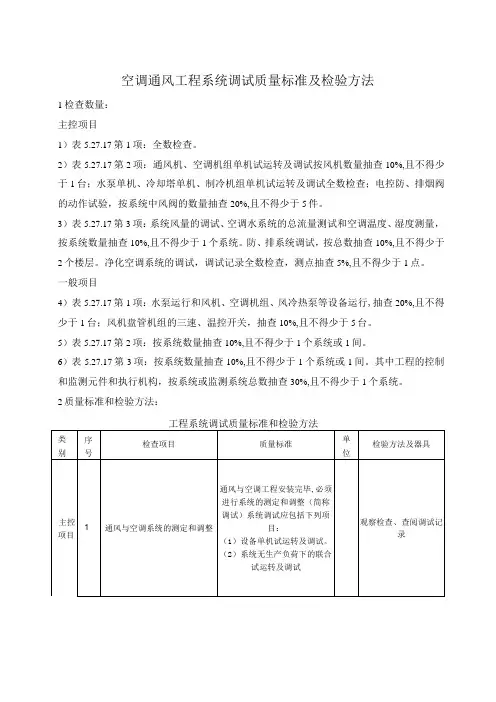

空调通风工程系统调试质量标准及检验方法

空调通风工程系统调试质量标准及检验方法
1检查数量:
主控项目
1)表5.27.17第1项:全数检查。

2)表5.27.17第2项:通风机、空调机组单机试运转及调试按风机数量抽查10%,且不得少于1台;水泵单机、冷却塔单机、制冷机组单机试运转及调试全数检查;电控防、排烟阀的动作试验,按系统中风阀的数量抽查20%,且不得少于5件。

3)表5.27.17第3项:系统风量的调试、空调水系统的总流量测试和空调温度、湿度测量,按系统数量抽查10%,且不得少于1个系统。

防、排系统调试,按总数抽查10%,且不得少于2个楼层。

净化空调系统的调试,调试记录全数检查,测点抽查5%,且不得少于1点。

一般项目
4)表5.27.17第1项:水泵运行和风机、空调机组、风冷热泵等设备运行,抽查20%,且不得少于1台;风机盘管机组的三速、温控开关,抽查10%,且不得少于5台。

5)表5.27.17第2项:按系统数量抽查10%,且不得少于1个系统或1间。

6)表5.27.17第3项:按系统数量抽查10%,且不得少于1个系统或1间。

其中工程的控制和监测元件和执行机构,按系统或监测系统总数抽查30%,且不得少于1个系统。

2质量标准和检验方法:。

通风工程调试方案

通风工程调试方案

通风工程调试方案一、前期准备工作1. 通风系统设计图纸和相关资料的整理和审核在进行通风工程调试之前,首先需要对通风系统的设计图纸和相关资料进行整理和审核。

这包括通风系统的设计图纸、施工图纸、设备清单、安装记录等资料的整理和审核,以确保通风系统的设计符合实际需求,设备安装符合标准要求。

2. 设备和系统的验收和整理通风系统的设备和管道安装完成后,需要进行验收和整理工作,包括设备的安装验收、管道的连接和隔离、系统的设置和调试等工作。

这些工作的目的是确保通风系统的设备和管道安装符合要求,系统的设置和调试符合设计要求。

3. 系统运行和检查在进行通风工程调试之前,需要对通风系统进行运行和检查。

这包括对设备运行状态的检查、管道的通畅情况的检查、系统的运行参数的检查等工作,以确保通风系统能够正常运行。

4. 人员培训和安全措施在进行通风工程调试之前,需要进行相关人员的培训和安全措施的准备工作。

通风系统的调试过程需要相关工程师和技术人员参与,他们需要了解通风系统的调试要求和步骤,同时需要了解通风系统调试中可能出现的安全问题,做好相应的安全防护措施。

二、调试方案1. 调试原则通风工程调试的原则是以保障安全和提高效率为目标,确保通风系统能够满足设计要求和使用需求。

在调试过程中需要严格按照设计要求和标准流程进行,确保调试结果的准确性和可靠性。

2. 调试步骤通风工程调试的步骤包括系统的预调试、设备的调试、管道的调试和系统的整体调试。

在进行调试之前需要做好相应的准备工作,确定调试步骤和调试方法,制定调试计划和调试方案。

(1)系统的预调试预调试主要包括对通风系统的设备和控制系统进行检查和测试。

这包括对通风设备的运行参数的检查、控制系统的设置和调试、风道的通畅情况的检查等工作,以确保通风系统的设备和控制系统能够正常运行。

(2)设备的调试设备的调试主要包括设备的运行试验和性能测试。

这包括对通风设备的启动和停止测试、运行参数的调整和测试、设备的性能参数的测试等工作,以确保通风设备能够正常运行和满足设计要求。

通风空调工程调试流程

通风空调工程调试流程

通风空调工程调试流程通风空调工程的调试是确保系统正常运行和效果良好的重要步骤。

以下是一般的通风空调工程调试流程:1. 检查设备安装:确认通风空调设备已经正确安装并连接好,包括风机、风管、冷却器等设备。

2. 设备启动:依次启动通风空调系统的各个组件,如风机、冷却器、加热器等,并检查其工作状态是否正常。

3. 检查传感器:检查温度、湿度、压力传感器等是否准确,如有异常应及时调整或更换。

4. 调节风量:根据设计要求,调节通风风机的风量和转速,保证系统正常运行并满足需求。

5. 调试温度:通过调节制冷剂或加热器来控制房间的温度,使之达到设计要求的温度范围。

6. 检测风速:使用风速仪检测送风口和回风口的风速,确保空气流通畅通无阻。

7. 平衡风道:调整通风系统中的风道阀门,确保每个区域获得适当的通风和空气流动。

8. 测试功能:测试通风系统的各项功能,如新风处理、除湿、制冷、制热等功能是否正常运行。

9. 记录参数:记录各项参数,包括温度、湿度、风速、风量等数据,以备日后维护和调整。

10. 完善调试:根据实际情况对系统进行进一步调整和优化,直至达到设计要求和客户需求。

以上是通风空调工程调试的一般流程,具体操作可能会因系统类型、规模和设计要求而有所不同。

在进行调试过程中,需要严格遵守相关标准和规范,确保系统安全稳定地运行。

通风空调工程的调试流程是一个复杂而精细的过程,涉及到多个步骤和环节。

以下是通风空调工程调试的基本流程:1. 了解资料:首先,调试人员需要充分了解空调系统的所有设计资料,包括图纸与设计说明书,确保充分领会设计的意图。

这包括认识各类设计参数、体系的全貌和空调设备的功能和应用方法等。

特别要关注送(回)风系统、供冷与供热系统、自动竣工验收过程通风空调项目体系的调试调节体系的特征,以及调节装置与检验仪表所在部位。

2. 现场验收:调试人员与设计、施工与建设单位一同进行现场验收。

主要目的是检查施工和设计是否满足要求,以及设备和部件的建造质量是否符合标准。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

2.6、通风工程检测、调试
1.应有运转调试方案,内容包括调试目的要求,时间进度计划、调试项目,程序和采取的方法等;
2.按运转调试方案,准备好仪表和工具及调试记录表格,
3.熟悉通风系统的全部资料,计算的状态参数,领会设计意图,掌握风管系统、电系统的工作原理;
4.风道系统的调节阀、防火阀、排烟阀、送风口和回风口内的阀板、叶片应在开启的工作态位置。

5.通风系统风量调试之前,先应对风机单机试运转,设计完好符合设计要求后,方可进行调试工作。

调试工艺程序:
1、准备工作
⑴绘制通风空调系统的透视示意图。

⑵备好调试所需的仪器仪表和必须工具,消除缺陷明细表中的各种毛病。

电源准备就绪后即可按计划进行运转和调试。

2.通风空调系统运转前的检查
⑴核对通风机、电动机的型号、规格是否与设计相符。

⑵检查地脚螺栓是否拧紧、减振台座是否平,皮带轮或联轴器是否找正。

⑶检查轴承处是否有足够的润滑油,加注润滑油的种类和数量应符合设备技术文件的规定。

⑷检查电动机及有接地要求的风机、风管接地线连接是否可靠。

⑸检查风机调节阀门,开启应灵活、定位装置可靠。

⑹风机启动可连续运转,运转应不少于2小时。

3.通风系统的风量测定与调整
⑴按工程实际情况,绘制系统单线透视图、应标明风管尺寸,测点截面位置,送(回)风口的位置,同时标明设计风量、风速、截面面积及风口外框面积。

⑵开风机之前,风道和风口本身的调节阀门,放在全开的位置,三通阀门放在中间位置,空气处理室中的各种调节门也应放在实际运行的位置。

⑶开启风机进行风量测定与调整,先粗测总风量是否满足设计风量要求,做到心中有数,有利于下步调试工作。

⑷系统风量测定与调整,干管和支管的风量可用皮托管、微压计仪器进
行测试。

对送、回风系统调整采用“流量等比分配法”或“基准风口调整法”等,从系统的最远最不利的环路开始,逐步调向通风机。

⑸风口风量测试可用热电风速仪、叶轮风速仪或转杯风速仪,作定点法或匀速移动法测出
平均风速,计算出风量,测试次数不少于3—5次
⑹系统风量调整平行后,应达到:
①风口的风量、新风量、排风量,回风量的实测值与设计的风量的允许值不大于10%。

②新风量与回风量之和应近似等于总的送风量或各送风量之和。

③总的送风量应略大于回风量与排风量之和。

⑺系统风量测试调整时应注意的问题
①测定点截面位置选择应在气流比较均匀的地方,一般选在产生局部阻力之后4—5倍管径的直风管段上。

②在矩形风管内测定平均风速时,应将风管测定面划分为若干个相等的小截面使其尽可能接近于正方形;在圆形风管内测定平均风速,应根据管径大小,将截面分成若干个面积相等的同心圆环,每个圆环应测量4个点。

③没有调节阀的风道,如果要调节风量,可在风道法兰处加临时插板进行调节,风量调整后插板留在其中并密封处理。

4、资料整理编制交工调试报告。

将测定和调整后的大量原始数据进行计算和整理,就应包括以下内容,
⑴通风工程概况。

⑵电气设备及自动调节系统的单体试验及检测、信号,联锁保护装置的试验和调整数据。

⑶系统风量调整结果。

⑷房间气流组织调试结果。

⑸综合效果测定结果。

5、质量标准
(一)主控项目
1.通风工程安装完毕,必须进行系统的测定与调整(简称调试).系统调试应包手括下列项目:
⑴设备单机试运转及调试。

⑵系统无生产负荷下的联合试运转与调试。

2.设备单机试运转及调试应符合下列规定:
⑴通风机的风机,叶轮旋转方向正确、运转平稳、无异常振动与声音。

其电机运行功率值符合设备技术文件规定。

在额定转速下连续运转2小时后,滑动轴承外壳最高温度不超过70℃;滚动轴承不得超过80℃;
⑵远控多叶防排烟风阀(口)的手动,电动操作应灵活、可靠,信号输
出正确。

3.系统无生产负荷的联合试运转及调试应符合下列规定:
⑴系统总风量调试结果与设计风量的偏差不应大于10%;
⑵防排烟系统联合试运行的调试结果(风量及正压),必须符合设计与消防的规定。

4.通风工程系统无生产负荷联动试运转及调试应符合下列规定:
⑴系统联动试运转中,设备及主要部件的联动必须符合设计要求,动作协调、正常、无异常现象;
⑵系统经过平行调整,各风口或吸风罩的风量与设计风量的允许偏差不应大于15%;
5.通风工程的控制和鉴测设备,应能与系统的检测元件和执行机构正常沟通,系统的状态参数应能正确表示,设备联锁、自动调节、自动保护应能正常工作。

相关文档
最新文档
