钢筋桁架楼承板施工方法
钢筋桁架楼承板施工方案

钢筋桁架楼承板施工方案钢筋桁架楼承板施工方案1. 引言本文档旨在描述钢筋桁架楼承板的施工方案。
钢筋桁架楼承板是用于承载楼层负荷和传递荷载到支撑点的重要结构。
在施工过程中,需要严格按照相关规范和标准进行操作,以确保结构的安全性和稳定性。
2. 施工准备在开始施工前,需要进行充分的准备工作。
具体包括:- 确定施工区域:根据设计图纸确定施工区域,并进行现场勘测和定位工作。
- 清理施工区域:清除施工区域内的杂物和障碍物,确保施工区域的整洁和安全。
- 准备材料和设备:根据施工计划准备好所需的钢筋、混凝土、模板等材料,同时确保具备必要的施工设备和机械。
3. 施工步骤3.1. 安装桁架系统首先,根据设计要求将桁架系统的零件组装起来。
根据图纸和相关规范,对桁架进行正确的定位和连接。
在进行桁架组装时,需要特别注意连接处的强度和稳定性。
3.2. 安装纵向钢筋在桁架系统安装完成后,需要进行纵向钢筋的安装。
根据设计要求,确定钢筋的类型、直径和间距,并在桁架系统的上方布置纵向钢筋。
钢筋的连接应使用专用连接件或焊接进行。
3.3. 安装横向钢筋完成纵向钢筋的安装后,需要安装横向钢筋。
横向钢筋的安装应根据设计要求进行,同时要确保横向钢筋与纵向钢筋的连接牢固。
横向钢筋的安装间距要符合相关规范和标准。
3.4. 布置模板在钢筋安装完成后,需要进行模板的布置。
模板的布置要根据设计图纸进行,确保模板的平整和牢固。
在布置模板时,要注意模板的支撑和固定,以防止模板位移或变形。
3.5. 浇筑混凝土在模板布置完成后,可以进行混凝土的浇筑。
浇筑混凝土时,要注意控制浇筑厚度和混凝土的均匀性。
同时,要避免混凝土内的空洞和裂缝,并采取相应的措施保持混凝土的湿润。
3.6. 养护混凝土浇筑完成后,需要进行养护工作。
养护的目的是保持混凝土的强度和稳定性。
养护时间通常需要根据混凝土的类型和厚度来确定,并根据相关规范和标准进行。
4. 安全注意事项在进行钢筋桁架楼承板施工时,需要特别注意以下安全事项:- 操作人员必须具备相关岗位资质和经验,并严格遵守相关的安全规范和操作规程。
免拆底模钢筋桁架楼承板施工流程

免拆底模钢筋桁架楼承板施工流程一、引言免拆底模钢筋桁架楼承板是一种常用的建筑结构,具有承重能力强、施工便利等优点。
本文将详细介绍免拆底模钢筋桁架楼承板的施工流程。
二、施工前的准备工作在开始施工之前,需要进行一系列的准备工作:1. 安全措施:确保施工现场的安全,设置警示标志,配备必要的安全防护设施。
2. 材料准备:准备好所需的钢筋、混凝土、模板等材料,并对其进行质量检查。
3. 设备调试:检查和调试各种施工设备,确保其正常运行。
三、底模安装1. 搭设底模支架:根据设计要求,搭设底模支架,并进行调整和固定,确保支架稳固可靠。
2. 安装底模板:将底模板按照设计要求依次安装,保证其平整度和垂直度。
3. 安装钢筋:根据设计图纸,按照规定的间距和位置安装钢筋,并进行绑扎,确保钢筋的稳固性和正确性。
四、浇筑混凝土1. 预埋件安装:在底模中安装预埋件,如螺栓等。
2. 浇筑混凝土:按照设计要求,将预制的混凝土搅拌均匀后,倒入底模中,使用振动器进行震实,确保混凝土的密实性和均匀性。
3. 平整和养护:使用振动器进行平整处理,然后进行养护,保持适宜的湿度和温度,确保混凝土的强度和稳定性。
五、拆模和验收1. 拆模处理:待混凝土充分凝固后,拆除底模,注意避免对混凝土造成损坏。
2. 清理和修整:清理底模残留物,修整混凝土表面,使其达到设计要求的光洁度和平整度。
3. 验收验收:进行承板的验收,检查其尺寸、平整度和强度等指标,确保其符合设计要求和施工规范。
六、施工注意事项在免拆底模钢筋桁架楼承板施工过程中,需要注意以下事项:1. 施工现场要保持整洁有序,避免杂物对施工造成影响。
2. 施工人员需具备相关的技术资格和操作经验,严格遵守施工规范和安全操作规程。
3. 施工过程中要定期检查和调整模板、钢筋等,确保其稳固和正确安装。
4. 浇筑混凝土时要注意控制浇筑速度和振捣力度,以确保混凝土的质量。
5. 施工完成后要进行验收,确保承板的质量和性能符合设计要求。
钢筋桁架楼承板施工方法

钢筋桁架楼承板施工方法钢筋桁架楼承板施钢筋桁架楼承板施工方法一、钢筋桁架楼承板施工流程图拟定施工计划工程概况、材料管理、技术管理质量管理、安全管理、工程进度钢筋桁架楼承板进场起吊设备、进场路线、产品检验起吊及临时设置起吊前的准备、支撑件的安装钢梁上画出基准线、准备起吊零部件、采取安全防护措施钢筋桁架楼承板安装校正受损板边缘对准基准线,安装第一块板依次安装其它板板与板之间拉钩连接紧密板支座竖向钢筋与钢梁点焊板长度方向在钢梁上点焊利用非标准板收尾回收包装材料栓钉焊接瓷环烘焙、栓钉焊接管线敷设管线敷设边模板安装设置洞边边模板设置四周边模板附加钢筋工程设置连接钢筋设置附加钢筋设置柱边、洞边附加钢筋设置分布钢筋验收检查安装是否符合施工图要求检查钢筋长度及排列间距检查栓钉焊接质量检查边模板的施工质量检查模板与剪力墙的连接检查临时支持情形检查是否有漏浆部位混凝土浇筑不允许混凝土堆积太高二、钢筋桁架楼承板的施工前准备1、钢筋桁架楼承板吊装前准备1)铺设施工用临时通道,保证施工方便及安全。
2)按图纸要求在梁上放设钢筋桁架楼承板铺设时的基准线。
3)在剪力墙及悬挑处设置支承件,确定剪力墙支模及钢筋工程完成。
4)准备好简易的操纵工具,如吊装用软吊索及零部件、操纵工人劳动保护用品等。
5)对操纵工人举行技术及安全交底,发给功课指导书。
2、钢筋桁架楼承板吊装前检查1)钢结构构件安装完成并验收合格。
2)钢梁外表吊耳肃清。
3)剪力墙、悬挑处角钢及临时支持的安装完成。
4)起吊前对照图纸检查钢筋桁架楼承板型号是否精确。
5)检查钢筋桁架楼承板的拉钩是否变形。
若变形影响拉钩之间的连接,必须用专用矫正器械进行修理,保证板与板之间的搭钩连接牢固。
三、钢筋桁架楼承板的铺设钢筋桁架楼承板施工前,将各捆板吊运到各安装区域,明确起始点及板的扣边方向。
1、钢筋桁架楼承板在与中心筒剪力墙连接时,需在剪力墙混凝土浇筑时预先设置预埋钢筋,支持角钢与相邻两钢梁上翼缘板焊接,角钢与钢梁上外表及焊缝相平,角钢与剪力墙之间若存在缝隙可采用干硬灰或发泡剂之类材料举行封堵,防止浇筑楼板混凝土时漏浆。
钢筋桁架楼承板的施工方法

钢筋桁架楼承板的施工方法
钢筋桁架楼承板的施工方法主要包括以下步骤:
1.施工前准备:对进场的钢筋桁架楼承板进行质量检查,确保其质量符合要求。
同时,对施工所需的设备进行检查和调试,确保设备能够正常运转。
2.放线定位:根据设计图纸,确定钢筋桁架楼承板的安装位置,并进行放线定位。
3.安装支座:在支座上放置钢筋桁架楼承板,确保支座的位置准确,并固定好支座,防止其移动。
4.安装钢筋桁架:根据设计图纸,将钢筋桁架放置在楼承板上,并调整其位置,使其与支座对齐。
5.安装附件:在钢筋桁架楼承板上安装所需的附件,如连接件、加强件等。
6.焊接固定:将钢筋桁架、支座和附件焊接在一起,确保其牢固稳定。
7.检查验收:对安装完成的钢筋桁架楼承板进行检查和验收,确保其满足设计要求。
8.浇筑混凝土:在钢筋桁架楼承板上浇筑混凝土,并确保混凝土的密实度符合要求。
9.养护和拆模:对浇筑完成的混凝土进行养护,待其达到要求后进行拆模。
10.清理现场:对施工现场进行清理,确保整洁有序。
以上是钢筋桁架楼承板的一般施工方法,具体施工过程可能因工程要求和实际情况而有所不同。
钢筋桁架楼承板施工方案

钢筋桁架楼承板施工方案1.1 钢筋桁架钢筋桁架组合楼板简介本工程T1塔楼F002~顶层核心筒外楼板结构采用钢筋桁架组合楼板。
楼板混凝土强度等级均为C35。

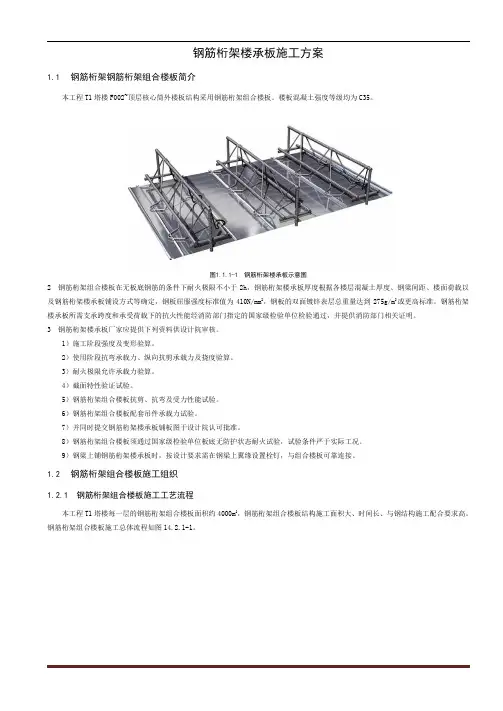

图1.1.1-1 钢筋桁架楼承板示意图2 钢筋桁架组合楼板在无板底钢筋的条件下耐火极限不小于2h,钢筋桁架楼承板厚度根据各楼层混凝土厚度、钢梁间距、楼面荷载以及钢筋桁架楼承板铺设方式等确定,钢板屈服强度标准值为410N/mm2,钢板的双面镀锌表层总重量达到275g/m2或更高标准。
钢筋桁架楼承板所需支承跨度和承受荷载下的抗火性能经消防部门指定的国家级检验单位检验通过,并提供消防部门相关证明。
3 钢筋桁架楼承板厂家应提供下列资料供设计院审核。
1)施工阶段强度及变形验算。
2)使用阶段抗弯承载力、纵向抗剪承载力及挠度验算。
3)耐火极限允许承载力验算。
4)截面特性验证试验。
5)钢筋桁架组合楼板抗剪、抗弯及受力性能试验。
6)钢筋桁架组合楼板配套吊件承载力试验。
7)并同时提交钢筋桁架楼承板铺板图于设计院认可批准。
8)钢筋桁架组合楼板须通过国家级检验单位板底无防护状态耐火试验,试验条件严于实际工况。
9)钢梁上铺钢筋桁架楼承板时,按设计要求需在钢梁上翼缘设置栓钉,与组合楼板可靠连接。
1.2 钢筋桁架组合楼板施工组织1.2.1 钢筋桁架组合楼板施工工艺流程本工程T1塔楼每一层的钢筋桁架组合楼板面积约4000m2,钢筋桁架组合楼板结构施工面积大、时间长、与钢结构施工配合要求高。
钢筋桁架组合楼板施工总体流程如图14.2.1-1。
钢筋桁架楼层板深化设计、加工制作钢结构施工完毕、并通过验收钢筋桁架板铺设钱测量放线、梁面标高偏差测定钢筋桁架板铺设栓钉焊接、桁架板与钢梁焊接钢筋桁架板端部开口封闭检查、整改安装工程预留预埋安装工程交接验收检查、整改钢筋工程施工后浇带、孔洞预留板面清理混凝土浇筑前隐蔽验收检查、整改混凝土浇筑混凝土养护不合格不合格不合格图1.2.1-1 钢筋桁架组合楼板施工总体流程图1.2.2 钢筋桁架组合楼板与外框柱结构的进度协调(1)根据总体施工部署,T1塔楼核心筒外钢框架的施工滞后核心筒结构6~10层,钢筋桁架组合楼板的施工滞后外钢框架3~4层。
钢筋桁架楼承板施工方法

钢筋桁架楼承板施钢筋桁架楼承板施工方法一、钢筋桁架楼承板施工流程图拟定施工计划工程概况、材料管理、技术管理质量管理、安全管理、工程进度钢筋桁架楼承板进场起吊设备、进场路线、产品检验起吊及临时设置起吊前的准备、支撑件的安装钢梁上画出基准线、准备起吊零部件、采取安全防护措施钢筋桁架楼承板安装校正受损板边缘对准基准线,安装第一块板依次安装其它板板与板之间拉钩连接紧密板支座竖向钢筋与钢梁点焊板长度方向在钢梁上点焊利用非标准板收尾回收包装材料栓钉焊接瓷环烘焙、栓钉焊接管线敷设管线敷设边模板安装设置洞边边模板设置四周边模板附加钢筋工程设置连接钢筋设置附加钢筋设置柱边、洞边附加钢筋设置分布钢筋验收检查安装是否符合施工图要求检查钢筋长度及排列间距检查栓钉焊接质量检查边模板的施工质量检查模板与剪力墙的连接检查临时支撑情况检查是否有漏浆部位混凝土浇筑不允许混凝土堆积过高二、钢筋桁架楼承板的施工前准备1、钢筋桁架楼承板吊装前准备1)铺设施工用临时通道,保证施工方便及安全。
2)按图纸要求在梁上放设钢筋桁架楼承板铺设时的基准线。
3)在剪力墙及悬挑处设置支承件,确定剪力墙支模及钢筋工程完成。
4)准备好简易的操作工具,如吊装用软吊索及零部件、操作工人劳动保护用品等。
5)对操作工人进行技术及安全交底,发给作业指导书。
2、钢筋桁架楼承板吊装前检查1)钢结构构件安装完成并验收合格。
2)钢梁表面吊耳清除。
3)剪力墙、悬挑处角钢及临时支撑的安装完成。
4)起吊前对照图纸检查钢筋桁架楼承板型号是否正确。
5)检查钢筋桁架楼承板的拉钩是否变形。
若变形影响拉钩之间的连接,必须用专用矫正器械进行修理,保证板与板之间的搭钩连接牢固。
三、钢筋桁架楼承板的铺设钢筋桁架楼承板施工前,将各捆板吊运到各安装区域,明确起始点及板的扣边方向。
1、钢筋桁架楼承板在与核心筒剪力墙连接时,需在剪力墙混凝土浇筑时预先设置预埋钢筋,支撑角钢与相邻两钢梁上翼缘板焊接,角钢与钢梁上表面及焊缝相平,角钢与剪力墙之间若存在缝隙可采用干硬灰或发泡剂之类材料进行封堵,防止浇筑楼板混凝土时漏浆。
钢筋桁架楼承板施工方法

钢筋桁架楼承板施钢筋桁架楼承板施工方法一、钢筋桁架楼承板施工流程图拟定施工计划工程概况、材料管理、技术管理质量管理、安全管理、工程进度钢筋桁架楼承板进场起吊设备、进场路线、产品检验起吊及临时设置起吊前的准备、支撑件的安装钢梁上画出基准线、准备起吊零部件、采取安全防护措施钢筋桁架楼承板安装校正受损板边缘对准基准线,安装第一块板依次安装其它板板与板之间拉钩连接紧密板支座竖向钢筋与钢梁点焊板长度方向在钢梁上点焊利用非标准板收尾回收包装材料栓钉焊接瓷环烘焙、栓钉焊接管线敷设管线敷设边模板安装设置洞边边模板设置四周边模板附加钢筋工程设置连接钢筋设置附加钢筋设置柱边、洞边附加钢筋设置分布钢筋验收检查安装是否符合施工图要求检查钢筋长度及排列间距检查栓钉焊接质量检查边模板的施工质量检查模板与剪力墙的连接检查临时支撑情况检查是否有漏浆部位混凝土浇筑不允许混凝土堆积过高二、钢筋桁架楼承板的施工前准备1、钢筋桁架楼承板吊装前准备1)铺设施工用临时通道,保证施工方便及安全。
2)按图纸要求在梁上放设钢筋桁架楼承板铺设时的基准线。
3)在剪力墙及悬挑处设置支承件,确定剪力墙支模及钢筋工程完成。
4)准备好简易的操作工具,如吊装用软吊索及零部件、操作工人劳动保护用品等。
5)对操作工人进行技术及安全交底,发给作业指导书。
2、钢筋桁架楼承板吊装前检查1)钢结构构件安装完成并验收合格。
2)钢梁表面吊耳清除。
3)剪力墙、悬挑处角钢及临时支撑的安装完成。
4)起吊前对照图纸检查钢筋桁架楼承板型号是否正确。
5)检查钢筋桁架楼承板的拉钩是否变形。
若变形影响拉钩之间的连接,必须用专用矫正器械进行修理,保证板与板之间的搭钩连接牢固。
三、钢筋桁架楼承板的铺设钢筋桁架楼承板施工前,将各捆板吊运到各安装区域,明确起始点及板的扣边方向。
1、钢筋桁架楼承板在与核心筒剪力墙连接时,需在剪力墙混凝土浇筑时预先设置预埋钢筋,支撑角钢与相邻两钢梁上翼缘板焊接,角钢与钢梁上表面及焊缝相平,角钢与剪力墙之间若存在缝隙可采用干硬灰或发泡剂之类材料进行封堵,防止浇筑楼板混凝土时漏浆。
钢筋桁架楼承板的施工方法

钢筋桁架模板的施工:1.钢筋桁架模板平面及立面施工顺序:每层钢筋桁架模板的铺设宜从起始位置向一个方向铺设,随主体结构安装施工顺序铺设相应各层的钢筋桁架模板。
2.楼板铺设前,应按图纸所示的起始位置放设铺设时的基准线.对准基准线,安装第一块板,将其支座竖筋与钢梁点焊固定。
再依次安装其它板,在铺设过程中每铺设一跨板要进行按图标注尺寸校对,若有偏差要随即调整。
3.楼板连接采用扣合方式,板与板之间的拉钩连接应紧密,保证浇筑混凝土时不漏浆,同时注意排板方向要一致,桁架节点间距为200㎜,注意不同模板的横向节点要对齐。
4.平面形状变化处(钢柱角部、核心筒转角处、梁面衬垫连接板等),可将钢筋桁架模板两端切割,切割前应对要切割的尺寸进行放线并检查复核。
可采用机械或氧气切割,切割时尽量选择桁架接点的部位,但必须满足设计搭接的要求,切割后的钢筋桁架模板端部仍需按照原来的要求焊接水平支座钢筋和竖向支座钢筋,若在节点中部切断,腹杆钢筋也需焊接在竖向钢筋上,就位后方可进行安装。
5.跨间收尾处若板宽不足576mm,可将钢筋桁架模板沿钢筋桁架长度方向切割,切割后板上应有一榀或二榀钢筋桁架,不得将钢筋桁架切断.6.钢筋桁架平行于钢梁端部处,底模在钢梁上的搭接不小于30mm,沿长度方向将镀锌钢板与钢梁点焊,焊接采用手工电弧焊,间距为300mm。
7.钢筋桁架垂直于钢梁端部处,模板端部的竖向钢筋在钢梁上的搭接长度(指钢梁的上翼缘边缘与端部竖向支座钢筋的距离)应≥5d(d为下部受力钢筋直径),且不能小于50mm,并应保证镀锌底模能搭接到钢梁之上。
搭接到钢梁上的竖向钢筋及底模应与钢梁点焊牢固。
8.待铺设一定面积后,必须按设计要求设置楼板支座连接筋、加强筋及负筋等。
连接筋等应与钢筋桁架绑扎连接。
并及时绑扎分布钢筋,以防止钢筋桁架侧向失稳。
9.边模板安装时应拉线校直,调节适当后利用钢筋一端与栓钉点焊,一端与边模板点焊,将边模固定,边模板底部与钢梁的上翼缘点焊间距300mm.10.若设计在楼板上要开洞口,施工应预留。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
钢筋桁架楼承板施钢筋桁架楼承板施工方法
一、钢筋桁架楼承板施工流程图
拟定施工计划工程概况、材料管理、技术管理
质量管理、安全管理、工程进度
钢筋桁架楼承板进场起吊设备、进场路线、产品检验
起吊及临时设置起吊前的准备、支撑件的安装
钢梁上画出基准线、准备起吊
零部件、采取安全防护措施
钢筋桁架楼承板安装校正受损板边缘
对准基准线,安装第一块板
依次安装其它板
板与板之间拉钩连接紧密
板支座竖向钢筋与钢梁点焊
板长度方向在钢梁上点焊
利用非标准板收尾
回收包装材料
栓钉焊接瓷环烘焙、栓钉焊接
管线敷设管线敷设
边模板安装设置洞边边模板
设置四周边模板
附加钢筋工程设置连接钢筋
设置附加钢筋
设置柱边、洞边附加钢筋
设置分布钢筋
验收检查安装是否符合施工图要求
检查钢筋长度及排列间距
检查栓钉焊接质量
检查边模板的施工质量
检查模板与剪力墙的连接
检查临时支撑情况
检查是否有漏浆部位混凝土浇筑不允许混凝土堆积过高
二、钢筋桁架楼承板的施工前准备
1、钢筋桁架楼承板吊装前准备
1)铺设施工用临时通道,保证施工方便及安全。
2)按图纸要求在梁上放设钢筋桁架楼承板铺设时的基准线。
3)在剪力墙及悬挑处设置支承件,确定剪力墙支模及钢筋工程完成。
4)准备好简易的操作工具,如吊装用软吊索及零部件、操作工人劳动保护用品等。
5)对操作工人进行技术及安全交底,发给作业指导书。
2、钢筋桁架楼承板吊装前检查
1)钢结构构件安装完成并验收合格。
2)钢梁表面吊耳清除。
3)剪力墙、悬挑处角钢及临时支撑的安装完成。
4)起吊前对照图纸检查钢筋桁架楼承板型号是否正确。
5)检查钢筋桁架楼承板的拉钩是否变形。
若变形影响拉钩之间的连接,必须用专用矫正器械进行修理,保证板与板之间的搭钩连接牢固。
三、钢筋桁架楼承板的铺设
钢筋桁架楼承板施工前,将各捆板吊运到各安装区域,明确起始点及板的扣边方向。
1、钢筋桁架楼承板在与核心筒剪力墙连接时,需在剪力墙混凝土浇筑时预先设置预埋钢筋,支撑角钢与相邻两钢梁上翼缘板焊接,角钢与钢梁上表面及焊缝相平,角钢与剪力墙之间若存在缝隙可采用干硬灰或发泡剂之类材料进行封堵,防止浇筑楼板混凝土时漏浆。
2、悬挑处钢筋桁架楼承板,平行桁架方向悬挑长度小于6倍的桁架高度,无需加设支撑(小于720㎜);平行桁架方向悬挑长度大于5倍的桁架高度或垂直于桁架方向的悬挑部位必须加设支撑(大于720㎜)。
3、外悬挑处支撑做法按照钢筋桁架楼承板排板图中的节点详图进行安装。
4、钢筋桁架楼承板铺设前,应按图纸所示的起始位置放设铺板时的基准线。
对准基准线,安装第一块板,并依次安装其它板,采用非标准板收尾。
5、钢筋桁架楼承板铺设时应随铺设随点焊,将钢筋桁架楼承板支座竖筋与钢梁或支撑角钢点焊固定。
6、钢筋桁架楼承板安装时板与板之间扣合应紧密,防止混凝土浇筑时漏浆。
7、钢筋桁架楼承板在钢梁上的搭接,桁架长度方向搭接长度不宜小于5d(d为钢筋桁架下弦钢筋直径)及50mm中的较大值;板宽度方向底模与钢梁的搭接长度不宜小于30mm,确保在浇注混凝土时不漏浆。
搭接长度示意图
8、钢筋桁架楼承板与钢梁搭接时,宽度方向需沿板边与钢梁点焊固定,要求焊点间距为300mm,焊点间距允许误差为+50mm。
9、严格按照图纸及相应规范的要求来调整钢筋桁架楼承板的位置,板的直线度误差为10mm,板的错口误差要求<5mm。
10、平面形状变化处,可将钢筋桁架楼承板切割,切割前应对要切割的尺寸进行检查,复核后,在楼承板上放线;可采用机械或气割进行,端部的支座钢筋还原就位后方可进行安装,并与钢梁或支撑角钢点焊固定;在钢柱处切割可将钢筋桁架上下弦钢筋直接与钢柱焊接牢固,并按图纸要求加设柱边加强钢筋。
四、栓钉的焊接
1、在钢筋桁架楼承板铺设完毕以后,根据设计图纸进行栓钉的焊接。
2、焊接前钢梁或钢筋桁架楼承板表面如存在水、氧化皮、锈蚀、油漆、油污、水泥灰渣等杂质应清楚干净。
3、焊接前栓钉不得带有油污、两端不得锈蚀,否则在施工前应采用化学或机械方法进行清楚。
4、焊接瓷环应保持干燥状态,如受潮则应在使用前经120℃烘干2小时。
5、焊枪、栓钉的轴线要与钢梁表面保持垂直,同时用手轻压焊枪,使焊枪、栓钉、瓷环保持静止状态。
在焊枪完成引弧、下压的过程中保持焊枪静止,待焊接完成后再轻提焊枪。
6、抗剪连接栓钉部分直接焊在钢梁顶面上,为非穿透焊;部分钢梁与栓钉中间夹有镀锌底模板板,为穿透焊。
7、栓钉30度的弯曲试验,其焊缝及热影响区不得有肉眼可见的裂缝。
五、管线的敷设
1、依据钢筋桁架楼承板排板图进行现场铺板,已经将桁架排列整齐且桁架节点对齐,无论是平行于桁架方向还是垂直于桁架方向铺设管线不存在有施工难度,与桁架呈一定角度斜穿管线亦可。
管线敷设示意图
2、电气接线盒的预留预埋,可先将其在镀锌板上固定,允许钻Φ30㎜及以下的小孔,钻孔应小心,避免钢筋桁架楼承板变形以及桁架与镀锌钢板底模脱焊,影响外观或导致漏浆。
3、管线敷设时,禁止随意扳动、切断钢筋桁架任何钢筋。
六、边模板施工
1、施工前必须仔细阅读图纸,选准边模板型号、确定边模板搭接长度,严格按照图纸节点要求进行安装。
2、安装时,将边模板紧贴钢梁或面,边模板与钢梁表面每隔300mm间距点焊25mm
长、2mm高焊缝,焊点间距允许误差为+50mm。
3、悬挑处边模板施工时,采用图纸相对应型号的边模板与悬挑处支撑角钢焊接,每隔300mm间距点焊25mm长、2mm高焊缝,焊点间距允许误差为+50mm。
七、附加钢筋的施工
附加钢筋的施工顺序为:设置下部附加钢筋→设置洞边附加筋→设置上部附加钢筋→设置连接钢筋→设置支座负弯矩钢筋。
1、钢筋桁架楼承板在钢梁上断开处需要设置连接钢筋,将钢筋桁
架的上、下弦钢筋断开处用相同级别、相同直径的钢筋进行连接。
2、附加负弯矩钢筋是在楼板支座钢梁处增设上部负弯矩钢筋。
3、连接钢筋与附加负弯矩钢筋与钢筋桁架弦杆焊接或者绑扎连接,具体连接方式见平面配筋图各部位要求,焊接要求单面焊,焊缝长度=10d。
八、混凝土施工
1、在混凝土浇筑前,钢筋桁架楼承板安装及其它工程应完成并验收合格;必须清除楼承板上的杂物(包括栓钉上的瓷环)及灰尘、油脂等。
2、当设计要求施工阶段设置临时支撑的部位,必须按设计要求在相应位置设置临时支撑。
临时支撑不得采用孤立的点支撑,应设置木材和钢板等带状水平支撑,带状水平支撑与楼承板接触面宽度不应小于100㎜。
3、当设置临时支撑时,跨度小于8米的楼板,楼板的混凝土强度未达到设计强度75%前,不得拆除临时支撑;跨度大于8米的楼板,待混凝土的强度达到设计强度100%后方可拆除支撑;对于悬挑部位,临时支撑应在混凝土达到设计强度100%后方可拆除。
4、浇筑混凝土时,不得对钢筋桁架楼承板进行冲击。
倾倒混凝土时,宜在正对钢梁或临时支撑的部位倾倒,倾倒范围或倾倒混凝土造成的临时堆积不得超过钢梁或临时支撑左右各1/6板跨范围的钢筋桁架楼承板上,并应迅速向四周摊开,避免堆积过高;严禁在钢筋桁架楼承板跨中倾倒混凝土。
泵送混凝土管道支架应支撑在钢梁上。
5、混凝土强度未达到设计强度75%前,不得在楼面上附加任何其它荷载。
错误正确。
