河道疏浚工程分部工程验收
2020年河道疏浚单元工程验收评定表

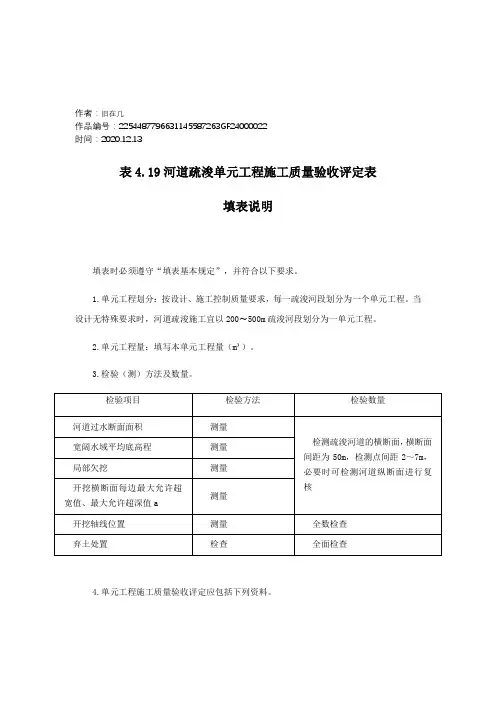

作者:旧在几作品编号:2254487796631145587263GF24000022时间:2020.12.13表4.19河道疏浚单元工程施工质量验收评定表填表说明填表时必须遵守“填表基本规定”,并符合以下要求。
1.单元工程划分:按设计、施工控制质量要求,每一疏浚河段划分为一个单元工程。
当设计无特殊要求时,河道疏浚施工宜以200~500m疏浚河段划分为一单元工程。
2.单元工程量:填写本单元工程量(m³)。
3.检验(测)方法及数量。
4.单元工程施工质量验收评定应包括下列资料。
(1)施工单位应提交单元工程中所含工序(或检验项目)验收评定的检验资料,原材料、拌和物与各项实体检验项目的检验记录资料。
(2)监理单位应提交对单元工程施工质量的平行检测资料。
5.开挖横断面每边最大允许超宽值和最大允许超深值。
续表6.单元工程质量标准。
(1)合格标准。
1)主控项目,检验结果应全部符合SL634—2012的要求。
2)一般项目,逐项应有70%及以上的检验点合格,且不合格点不应集中。
3)各项报验资料应符合SL634—2012的要求。
(2)优良标准。
1)主控项目,检验结果应全部符合SL634—2012的要求。
2)—般项目,逐项应有90%及以上的检验点合格,且不合格点不应集中。
3)各项报验资料应符合SL634—2012的要求。
水利水电工程表4.19 河道疏浚单元工程施工质量验收评定表作者:旧在几作品编号:2254487796631145587263GF24000022 时间:2020.12.13。
河道疏浚分部验收鉴定书

施工单位自评结果
符合设计及规范要求,自评优良
技术负责人
监理单位复核意见
同意施工单位意见,评定为优良
监理工程师
四、验收遗留问题及处理意见
五、保留意见及保留意见人签字
六、结论
2017年5月26日,2016年七宝镇大横泾河道整治工程分部工程验收工作组对河道疏浚分部工程(航西路0+391~航中路0+675)进行了验收,验收人员检查了实物质量和施工资料,认为河道疏浚分部工程已按设计图纸基本完成;施工质量符合设计及施工规范,施工资料基本齐全,同意河道疏浚分部工程验收,河道疏浚分部经验收质量评为合格。
七、附件
1、分部工程验收工作组成员签字表
2、遗留问题处理及验收记录
2016年七宝镇大横泾河道整治工程
河道疏浚分部工程验收工作组成员签字表
验收工作组
姓 名
单 位 名 称
备 注组 长组 员合同工程验收即为工程项目完工验收。
二、质量事故及质量缺陷处理情况
三、分部工程质量评定(包括单元工程、主要单元工程个数、合格率和优良率;施工单位自评结果;监理单位复核意见;分部工程质量等级评定意见)
本河道疏浚分部工程7单元,其中优良4单元,优良率为57.1%。自评分部工程质量等级为合格。
分部工程名称
单元工程
质量等级
河道疏浚
河道疏浚
合格
编号:
2016年七宝镇大横泾河道整治工程
分部工程验收鉴定意见
单位工程名称:
2016年七宝镇大横泾河道整治工程
分部工程名称:河道疏浚
2017年 月 日
河道疏浚分部工程验收鉴定意见
一、分部工程概况
水利工程完工验收制度

水利工程完工验收制度一、总则为规范水利工程的验收工作,保障水利工程建设质量,提高水利设施的利用效率,特制定本制度。
二、验收单位水利工程的验收单位为水利行政主管部门。
三、验收范围1.各类水利工程的建设工程验收范围。
2.各类水利工程的完工验收的验收内容。
3.其他相关的水利设施的工程验收。
四、验收内容1.水利工程的工程结构、设备、材料、工艺等方面的设计是否符合水库、渠道、泵站及取水工程设计文件要求。
2.水利工程质量是否符合国家规定的相关标准,验收时应参照国家规定。
五、验收程序1.由建设单位提出水利工程竣工验收申请书,同时提交水利工程验收必须的相关资料。
2.验收单位接到验收申请书及相关资料,组织人员对水利工程进行现场审核。
3.验收组对水利工程工程结构、设备、材料、工艺等方面的设计是否符合相关标准进行检查、测试。
4.验收组向建设单位出具验收意见,建议竣工验收或者不合格后期整改,整改合格后方可竣工验收。
六、验收标准1.水力工程验收标准为中国国家标准。
2.建设单位应按照国家标准和验收标准要求做好水利工程设计、施工、监理工作。
七、验收后的责任1.若水利工程验收合格,则由验收单位向建设单位颁发《水利工程竣工验收合格证书》。
2.若水利工程验收不合格,应出具不合格意见书,建议整改后再次进行验收。
八、验收的阶段水利工程竣工验收应分为三个阶段进行:1.项目建设手续齐全,基本工程项目完工,符合相关规定,方可进入第一次验收。
2.完成各项水利工程设备安装、联动调试,使其正常运作并完成相关工作,符合相关规定方可进入二次验收。
3.项目全面完成,无事故无投诉无纠纷后,可进行最后一次验收。
九、验收的终结1.水利工程项目无事故、无投诉、无纠纷、无质量问题等,经验收合格后,验收组出具检验意见书。
2.验收组出具《水利工程竣工验收合格证书》,项目验收工作正式结束。
十、效果评估1.建设单位应对水利工程的运行效果进行评估。
效果良好者,出具评估报告,效果不良,应进行整改。
水利工程河道疏浚分部验收申请报告

水利工程河道疏浚分部验收申请报告一、项目背景我公司承接了XX地区水利工程的河道疏浚项目,该项目是为了改善河道的通航条件,提高抗洪能力和水域生态环境而进行的。
经过几个月的紧张施工,疏浚工程已经完成,现申请对疏浚分部进行验收。
二、工程概况该河道疏浚工程总长度为XX公里,主要包括挖泥、疏浚航道、清淤等工作。
根据设计要求,疏浚后的河道要达到设计标准,并满足通航要求。
疏浚分部共设置了XX个施工队,经过集中协调和施工,疏浚工程已经圆满完成。
三、工程质量1.设备保障在施工过程中,我们充分考虑了工程的规模和难度,配置了适当数量和类型的施工设备。
所有设备在施工过程中运转正常,未出现故障或损坏情况。
同时,我们将设备进行定期保养和维护,保证其正常工作。
2.施工工艺我们采用了先进的疏浚工艺,结合实际情况灵活应用。
疏浚过程中,我们重点考虑了环保要求,采取了措施保护水体生态环境,并积极开展尾砂处理工作,做到了资源的合理利用和环境保护的统一3.疏浚效果疏浚完成后,我们对疏浚后的河道进行了详细的测量和评估。
根据测量数据和设计要求进行对比,疏浚后的河道深度、宽度以及水流速度等参数均达到设计标准。
同时,疏浚后的航道形状规整,无明显障碍物,保证了船只的通航安全。
四、安全生产在疏浚工程中,我们高度重视安全生产工作。
在施工前,我们制定了详细的安全生产方案,并组织了员工进行相关培训。
施工期间,我们加强了现场的安全管理,落实了各项安全措施。
在整个施工过程中,未发生任何安全事故。
五、质量管理我们在疏浚分部建立了科学合理的质量管理体系,制定了相关的质量控制规范和操作规程。
在施工过程中,我们严格按照规范和要求进行施工,并对施工过程进行了全程跟踪和记录。
对施工现场及时进行巡查和检测,确保工程质量符合设计要求。
六、环境保护疏浚工程涉及到水域生态环境保护问题,我们高度重视环境保护工作。
在施工过程中,我们按照相关法律法规和环境管理要求,采取了一系列的环保措施,如沉淀罐的设置、水质监测等,确保工程施工过程对水体生态环境的影响最小化。

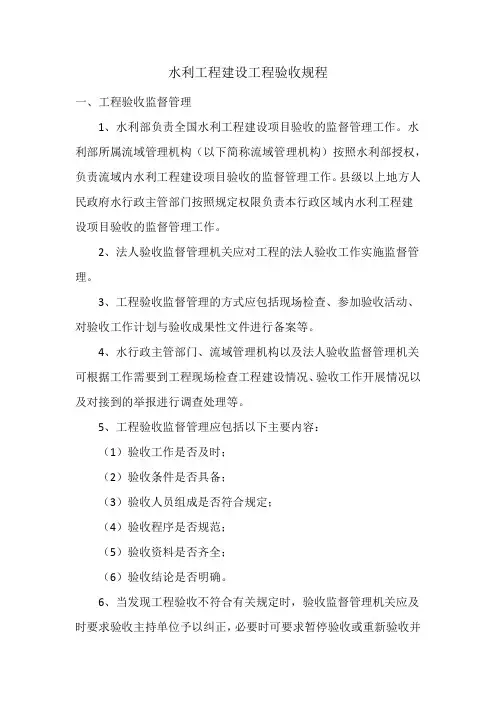

水利工程建设工程验收规程

水利工程建设工程验收规程一、工程验收监督管理1、水利部负责全国水利工程建设项目验收的监督管理工作。
水利部所属流域管理机构(以下简称流域管理机构)按照水利部授权,负责流域内水利工程建设项目验收的监督管理工作。
县级以上地方人民政府水行政主管部门按照规定权限负责本行政区域内水利工程建设项目验收的监督管理工作。
2、法人验收监督管理机关应对工程的法人验收工作实施监督管理。
3、工程验收监督管理的方式应包括现场检查、参加验收活动、对验收工作计划与验收成果性文件进行备案等。
4、水行政主管部门、流域管理机构以及法人验收监督管理机关可根据工作需要到工程现场检查工程建设情况、验收工作开展情况以及对接到的举报进行调查处理等。
5、工程验收监督管理应包括以下主要内容:(1)验收工作是否及时;(2)验收条件是否具备;(3)验收人员组成是否符合规定;(4)验收程序是否规范;(5)验收资料是否齐全;(6)验收结论是否明确。
6、当发现工程验收不符合有关规定时,验收监督管理机关应及时要求验收主持单位予以纠正,必要时可要求暂停验收或重新验收并同时报告竣工验收主持单位。
7、法人验收监督管理机关应对收到的验收备案文件进行检查,不符合有关规定的备案文件应要求有关单位进行修改、补充和完善。
8、项目法人应在开工报告批准后60 个工作日内,制定法人验收工作计划,报法人验收监督管理机关备案。
当工程建设计划进行调整时,法人验收工作计划也应相应地进行调整并重新备案。
9、法人验收过程中发现的技术性问题原则上应按合同约定进行处理。
合同约定不明确的,应按国家或行业技术标准规定处理。
当国家或行业技术标准暂无规定时,应由法人验收监督管理机关负责协调解决。
二、单位工程验收1、单位工程验收应由项目法人主持。
验收工作组由项目法人、勘测、设计、监理、施工、主要设备制造(供应)商、运行管理等单位的代表组成。
必要时,可邀请上述单位以外的专家参加。
2、单位工程验收工作组成员应具有中级及其以上技术职称或相应执业资格,每个单位代表人数不宜超过3名。
工程验收制度水利部分

工程验收制度水利部分
一、工程验收制度的重要性
工程验收制度是确保工程质量的关键环节,它涉及到工程项目的设计、施工、监理等多个环节。
通过严格的验收流程,可以及时发现并纠正工程中存在的问题,确保工程质量达到预期目标,为国家经济发展和人民生活提供有力保障。
二、水利工程验收的基本流程
1. 预验收:在工程完工前,由施工单位组织相关人员对工程进行预验收,检查工程质量是否符合设计要求和施工规范,发现问题及时整改。
2. 竣工验收:工程完工后,由建设单位组织设计、施工、监理等各方共同参与竣工验收,对工程质量进行全面评价。
3. 专项验收:针对水利工程中的重点、难点工程,需要进行专项验收,确保各项技术指标符合要求。
4. 综合验收:在各专项验收合格的基础上,进行综合验收,对整个水利工程的质量进行总体评价。
三、水利工程验收的主要内容
1. 工程质量:检查工程是否按照设计要求和施工规范进行施工,各项技术指标是否符合标准。
2. 工程进度:评估工程是否按照计划完成,是否存在拖延现象。
3. 工程造价:核查工程的实际造价与预算是否相符,是否存在超支现象。
4. 工程安全:检查工程是否存在安全隐患,是否采取了相应的安全措施。
5. 工程环保:评估工程是否符合环保要求,是否对周边环境造成不良影响。
四、水利工程验收的注意事项
1. 严格按照验收流程进行,确保各个环节的质量控制。
2. 注重细节,对于工程中的重要部位和关键节点要进行重点检查。
3. 坚持公正客观,确保验收结果的真实性和公正性。
4. 及时整改,对于验收中发现的问题要及时通知施工单位进行整改,确保工程质量。
河道疏浚单元工程施工质量验收评定表
符合设计和表要求,超深、超宽不应危及堤防、护坡及岸边建筑物的平安
3
开挖轴
线位置
符合设计要求
4
弃土处置
符合设计要求
施工单位
自评意见
主控工程检验结果全部符合验收评定标准,一般工程逐项检验点的合格率%。
单元工程质量等级评定为:
〔签字,加盖公章〕年月日
监理机构
复核评定意见
经抽检并查验相关检验汇报和检验资料,主控工程检验结果全部符合验收评定标准,一般工程逐项检验点
的合格率%。
单元工程质量等级评定为:
〔签字,加盖公章〕年月日
注1:对关键部位单元工程和重要隐蔽单元工程的施工质量验收评定应有设计、建设等单位的代表签字,具体要求应满足SL176的规定。
注2:本表所填“单元工程量〞不作为施工单位工程量结算计量的依据。
a:边坡如按梯形断面开挖时,可同意下超上欠,其断面超、欠面积比应大于1,并操作在以内。
河道疏浚单元工程施工质量验收评定表
表
单位工程名称
单元工程量
分部工程名称
施工单位
单元工程名称、编号
施工日期
年月日~年月日
项次
检验工程
质量标准
检查〔测〕记录或备查资料名称
合格数
合格率
主
控
项
目
1
河道过水断面面积
不小于设计断面面积
2
宽广水域平均底高程
到达设计规定高程
一
般
项
目1Βιβλιοθήκη 局部欠挖深度小于,面积小于㎡
2
开挖横断面每边最大同意超宽值、最大同意超深值a
单位工程评优良规范标准
单位工程评优良规范标准
1、单元工程:(划分工序)各工序施工质量验收评定应全部合格,其中优良工序
应达到50%及以上,且主要工序应达到优良等级,各项报验资料应符合本标准的要求。
2、单元工程:(不划分工序)主控项目检验结果应全部符合本标准的要求,一般
项目逐项应有90%及以上的检验点合格,其中河道疏浚工程,一般项目逐项应有95%及以上的检验点合格,不合格点不应集中分布。
3、分部工程:所含单元工程质量全部合格,其中70%以上达到优良等级,重要隐
蔽单元工程和关键部位单元工程质量优良率达到90%以上,且未发生过质量事故。
中间产品质量全部合格,混凝土(砂浆)试件质量达到优良等级(当试件组数小于30时,试件质量合格),原材料质量、金属结构及启闭机制造质量
合格,机电产品质量合格。
4、单位工程:所含分部工程质量全部合格,其中70%以上达到优良等级,主要分
部工程质量全部优良,且施工中未发生过较大质量事故,质量事故已按要求进行处理,外观质量得分率达到85%以上,单位工程施工质量检验与评定资料齐全。
工程施工及试运期,单位工程观测资料分析结果符合国家和行业技术标准一级合同约定的标准要求。
河道治理工程施工质量验收规范
围环境相协调。
05
UE
河道治理工程施工质量验收案例分析
某河流护岸工程的质量验收案例分析
第一季度
第二季度
第三季度
第四季度
护岸工程概况
某河流护岸工程是为了 防止水流冲刷河岸、保 护河岸稳定而进行的工 程。该工程包括护岸堤 防、岸坡加固、河道疏 浚等部分。
质量验收标准
根据《河道治理工程施 工质量验收规范》,护 岸工程的质量验收标准 主要包括护岸结构的稳 定性、防洪能力、材料
如破坏水生生物栖息地、影响水生生物繁殖等。处理方法包括采取生态补偿措施、加强生 态监测等。
水质改善工程设施维护不当
维护不当可能导致设施失效,影响水质改善效果。处理方法包括加强设施维护管理、定期 进行设施检修等措施。
河道景植物种植技术或环境条件不适宜,可能导致绿化植物生长不良。处
3
护岸工程与周边环境的协调性
护岸工程应与周边环境协调,不影响河道行洪和 生态功能。
河道清淤工程质量验收标准
清淤范围和深度
清淤范围应符合设计要求 ,清淤深度应达到设计标 准。
清淤物料质量
清淤物料应符合环保要求 ,无有害物质。
清淤效果
清淤后河道应畅通,无明 显淤积物。
河道水质改善工程质量验收标准
水质指标
要求。
隐蔽工程验收
03
对隐蔽工程进行验收,确保隐蔽工程质量符合要求。
工程竣工后的质量验收
外观质量检查
对河道治理工程的外观进行质量检查,确保工 程外观良好。
功能性能测试
对河道治理工程的功能性能进行测试,确保工 程各项功能正常。
质量评估报告
根据质量检查结果,编写河道治理工程施工质量评估报告,总结工程质量的优 缺点。
河道清淤疏浚竣工质量验收全套表格
XXX河道疏浚工程竣工验收单
时间:地点:主持单位:XXX水利局
工程分部、分项单元划分表单位工程名称:XXX河道疏浚工程
水利水电工程单位工程质量评定表
水利水电工程
分部工程质量评定表
水利水电工程
河道清淤疏浚单元工程竣工验收检测表
水利水电工程
河道清淤疏浚单元工程竣工验收检测表
水利水电工程
河道清淤疏浚单元工程竣工验收检测表
水利水电工程
河道清淤疏浚单元工程竣工验收检测表
水利水电工程
河道清淤疏浚单元工程竣工验收检测表
水利水电工程
河道清淤疏浚单元工程竣工验收检测表
水利水电工程
河道清淤疏浚单元工程竣工验收检测表
水利水电工程
河道清淤疏浚单元工程竣工验收检测表
水利水电工程
河道清淤疏浚单元工程竣工验收检测表
水利水电工程
河道清淤疏浚单元工程竣工验收检测表
水利水电工程
河道清淤疏浚单元工程竣工验收检测表
水利水电工程
河道清淤疏浚单元工程竣工验收检测表
水利水电工程
河道清淤疏浚单元工程竣工验收检测表
水利水电工程
河道清淤疏浚单元工程竣工验收检测表。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
四、质量事故及质量缺陷处理情况
该分部工程在施工过程中未发生质量事故,经业主、监理单位现场检查,达到合格质量标准。
5、拟建工程质量评定
根据四川同创建设工程管理有限公司“关于《九寨沟县保华乡三合防洪堤工程项目划分表》的批复”确定的原则,结合工程实际施工情况,将该分部工程划分为共计1单元工程,进行工程质量评定,具体情况如下表:
六、验收遗留问题处理情况
无
七、结论
1.分部工程验收工作组听取了项目法人、设计、监理和施工单位对分部工程的情况汇报,查勘工程现场,查阅了相关资料,通过充分讨论一致辞认为,九寨沟县保华乡三合防洪堤工程的河道疏浚分部工程已按设计图纸、设计变更及业主要求完成所有工程内容。
2.该分部工程共有1个单元工程全部合格,合格率100%,其中优良单元工程/个,优良率/%;无质量、安全事故发生,施工质量均合格,根据《水利水电工程施工质量检验与评定规程》SL176--2007评定九寨沟县保华乡三合防洪堤的河道疏浚工程分部施工质量等级为合格。
同意验收
8、保留意见
无
9、附件:验收遗留问题处理记录
无
十、分部工程验收工作组成员签字表
姓名
单位
职务和职称
备注
参验单位(全称):
项目法人:九寨沟县农业畜牧和水务局
监理单位:四川同创建设工程管理有限公司
设计单位:四川涪圣工程设计咨询有限公司
施工单位:四川安德建筑工程有限公司
运行管理单位:
九寨沟县保华乡三合防洪堤工程
河道疏浚分部工程单元工程质量统计表
序号
单元工程名称
单元工程个数
合格
其中优良
合格率%
优良率%
1
C20埋石砼堤脚
27
27
/
100
/
2
3
4
5
合计
27
27/Leabharlann 100/根据以上单元工程评定结果统计数据,该分部工程共1个单元工程全部合格,合格率100%,其中优良单元工程/个,优良率/%,根据《水利水电工程施工质量检验与评定规程》SL176--2007评定该分部工程施工质量等级为合格。
一、分部工程开工完工日期
开工日期:2014年10月20日
完工日期:2014年10月30日
二、分部工程建设内容:
堤身防护分部工程主要建设内容:清淤。
3、施工过程及完成的主要工程量
工程建设过程中,按照国家法律、法规和规程、规范,严格执行项目法人责任,招投标制及建设监理制。
工程施工过程中,严格按照设计要求,遵循规程、规范,严格执行“三检”制度,实行全面质量控制。
河道疏浚工程分部工程验收
九寨沟县保华乡三合防洪堤工程
河道疏浚分部工程验收
鉴定书
单位工程名称:九寨沟县保华乡三合防洪堤工程
河道疏浚分部工程验收工作组
2014年10月20日
前言:
2014年10月20日由项目法人主持,由项目法人、设计、监理、施工单位组成验收小组,依据SL223--2008《水利水电建设工程验收规程》的相关规定、对九寨沟县保华乡三合防洪堤工程单位工程的河道疏浚分部工程进行验收。验收工作组通过现场检查、听取建设各单位的汇报,查阅分部工程质量评定相关档案资料,经充分讨论后达成分部工程验收鉴定意见。
