文档下载后可定制修改,请根据实际需要进行调整和使用,谢谢!并且,本店铺为大家提供各种类型的经典范文,如工作总结、活动总结、工作计划、合同协议、条据文书、规章制度、心得体会、教学资料、作文大全、其他范文等等,想了解不同范文格式和写法,敬请关注!Download tips: This document is carefully compiled by this editor. I hope that after you download it, it can help you solve practical problems. The document can be customized and modified after downloading, please adjust and use it according to actual needs, thank you!Moreover, our store provides various types of classic sample essays, such as work summaries, activity summaries, work plans, contract agreements, normative documents, rules and regulations, experiences, teaching materials, complete essays, and other sample essays. If you want to learn about different sample formats and writing methods, please pay attention!铁路施工工作总结5篇工作总结能够帮助我们更好地理解工作中的挑战和困难,重视工作总结的写作可以帮助我们更好地规划和安排下一阶段的工作目标,下面是本店铺为您分享的铁路施工工作总结5篇,感谢您的参阅。

黄土隧道施工注意事项和应对措施

挖、下锚关节,下锚段、安设通风机段,隧道内避车洞开挖等,必须引起设计、 监理、施工方的调度注意,衬期支护参数要发生相应调整。
4.9 超前地质预报和监控量测
必须按规定进行超前地质预报及监控量测,并将其纳入正常的施工工序,并指导 现场施工。及时将超前地质预报及监控量测的结果向设计进行传递与反馈,实现 优化设计和安全施工。
洞可以在二衬施工到达时割除钢架做好防护和防水,与二衬同时施 做。其他所有洞室均应在二衬完成后,单独另行开挖、支护和衬砌
。
附属洞室应在二衬之前设置锁口格栅钢架和超前小导管等,防止后 期洞室顶部出现裂纹。其中洞室顶部与洞身初期支护交界面的阴阳 面在铺设防水板时会存在焊接不牢的情况,以及深度较大的洞室混 凝土振捣不到位的情况,需要加强过程中的质量控制,防止混凝土 开裂和洞室渗漏水。
山西中南部铁路通道瓦塘至汤阴东段自2010年4 月9日开工以来,黄土隧道施工安全问题十分突出, 主要表现在隧道掌子面与马口开挖段塌方,山体 开裂等现象,先后出现了张家山1号、东川1号隧 道关门事故;青龙隧道、临县隧道、杨家掌隧道 山体开裂等现象,塌方后难于施救和处理。所以, 黄土隧道施工安全成为我们施工管理中需要进一 步研究和管控的重点。
16
7.人员培训教育
采取多种形式加强人员培训教育是杜绝和减少施工安全问题和施工 质量隐患的一个重要手段,培训工作要从安全意识入手,加强管理 制度教育,从工艺、工序、工法控制上下功夫,提高管理人员和施 工作业人员的思想认识 。
17
8.黄土质隧道施工注意事项
8.1 长时间停止施工的隧道,衬砌必须紧跟掌子面,停工 时要对掌子面进行喷砼封闭,留下监控量测资料,开工时 必须对隧道洞内外沉降变形情况进行监测对比,发现异常 时,必须采取相应措施进行处理。 8.2黄土的特性具有湿陷性,水对黄土影响很大,所以, 在施工之前必须做好排水系统,避免水软化黄土。 8.3黄土依据地质钻探发现,在地表有冲沟、新老黄土分 界、土石分界处含水量比其他部位要高,黄土强度明显变 低,施工中必须引起高度重视。 8.4黄土隧道施工必须遵行“重核对,先排水、短进尺、 少扰动、早成环、勤量测、快衬砌、工序紧”。
中铁局安全风险管理实施细则

山西中南部铁路通道Z N T J-21标施工阶段风险管理实施细则1、编制目标及依据开展风险评估与管理,有利于决策科学化,提高山西中南部铁路通道ZNTJ-21标施工阶段的风险管理意识和风险管理能力,达到控制、降低和规避风险的目的,实现山西中南部铁路通道工程建设安全、质量、工期、环境、投资控制的目标;为进一步加强山西中南部铁路通道ZNTJ-21标铁路建设工程安全风险管理,推进安全风险标准化管理,建立风险评估管理体系,有效规避和控制安全风险,确保ZNTJ-21标工程建设安全,保证项目管理目标的实现,制定本细则;既有铁路线和临近既有铁路线的施工事故发生的概率高和后果严重,铁路建设应规避极高度风险,采取措施减少高度风险,通过风险识别、风险评价、风险控制等,降低和减少风险灾害及风险损失;本细则适用于中铁二十三局山西中南部铁路通道ZNTJ-21标施工阶段的风险评估与管理工作,各工区必须积极实施风险管理,结合工程实践,认真总结和积累资料,优化组合各种风险管理技术,对工程风险控制实施动态跟踪管理;本细则依据铁路建设工程安全风险管理暂行办法铁建设2010162号、铁路建设工程质量安全监督管理办法铁建设200870号、铁路营业线施工安全管理办法铁办2008190号、济南铁路局营业线施工安全管理实施细则济铁总发2010326号和晋豫鲁铁路通道有限公司安全生产管理办法安全生产相关制度;2 管理机构及职责管理机构家组,工区项目部设立相应的风险评估与管理领导小组,成立专门的风险管理组织机构进行项目风险管理工作;项目部风险评估与管理职责进行施工阶段的动态风险评估工作;制订中铁二十三局山西中南部铁路通道ZNTJ-21标风险评估和风险管理工作实施细则;根据风险评估结果提出相应的处理措施,报晋豫鲁铁路通道有限公司批准后实施;全面组织和协调中铁二十三局山西中南部铁路通道ZNTJ-21标施工阶段期间风险评估与管理工作;制订风险管理计划;确定风险目标、原则和策略;提出工作目标、范围、方法与评估标准;明确参与各方的职责;实施施工阶段风险评估工作;负责对高度和极高的风险等级进行审查;必要时委托相关专业机构进行风险监测;项目部各部门职责安全质量部职责1施工期间风险评估与管理的归口管理部门;负责实施风险评估与管理工作;2检查督促各项目部风险处理措施的落实情况;3根据设计单位出具的风险评估报告完成风险评估报告,提出风险评估结果;;4监督、协调各工区经理部处理风险评估与管理工作中的有关问题;5对施工阶段风险实时监测,定期反馈,随时与相关单位沟通;6根据风险监测结果,调整风险处理措施;工程管理部职责1根据施工图风险评估结果修正完善施工阶段风险评估报告,内部审核后报监理单位、山东指挥部、晋豫鲁铁路通道有限公司审查批准;2检查风险评估报告中处理技术措施的执行情况;3参与风险工点风险评估工作,根据风险评估结果制定有针对性技术措施;4负责与相关单位及小组成员的沟通;物资设备部职责1在进行本项目设备物资管理的同时,为安全生产做好物资设备方面的工作;2重要劳动防护用品的采购和使用必须符合国家标准和有关规定,执行本系统重要劳动防护用品定点使用管理规定;3定期检查劳动安全防护用品的使用情况,对于不符合安全要求、过期的安全防护用品及时予以淘汰、更换;4建立安全防护用品发放使用台账,动态跟踪,及时反馈安全防护用品的信息;根据各自的职能履行相关的风险评估与管理职责;综合部职责1从办公室日常工作入手,做好安全生产方面的医疗保证和后勤保证工作,为安全生产做好后勤保障方面的工作;熟悉各职能部门的安全生产职责,熟悉国家有关安全的方针政策法规;2协助领导贯彻上级有关安全生产指示,及时做好有关安全文件的报送和传达;3组织检查落实干部值班制度;4做好部门人员的日常安全和教育,提高安全意识;5加强对项目部车辆、生活区、办公区、食堂经常性安全检查,防范安全事故的发生;6及时提供和保存有关安全生产文明施工、水保环保方面的档案、文件资料,为安全生产服务;财务部职责按照国家法律、法规有关规定确保安全生产费用的及时到位,提供风险评估与管理的所需资金其他各职能部门职责根据各自的职能履行相关的风险评估与管理职责;工区项目部职责制定管段内施工阶段风险评估工作实施细则,并进行施工阶段的动态风险评估工作;根据风险评估结果,编制各种紧急情况下的应急预案,完善快速反应机制,定期进行演练;对施工阶段风险实时监测,定期反馈,随时与相关单位沟通;对于风险工点,超前做好准备工作,实时监控,并做好相关人员培训;根据风险监测结果,调整风险处理措施;3 风险评估与管理风险评估与管理的过程中铁二十三局山西中南部铁路通道ZNTJ-21标施工阶段风险评估与管理的过程如图所示:图 风险管理全过程制定风险管理计划,确定风险评估的目标和准则识别所有潜在的风险因素概率估计 损失或不利后果分析风险等级风险接受准则风险接受 风险减轻 风险转移 风险规避风险监测和检查判断风险是否在接受范围内风险处理措施结束图 1. 风险管理是施工阶段的风险评估与管理施工阶段风险评估与管理的实施主体是各工区,按照项目部规定和要求实施风险管理;施工阶段开展以安全风险评估与管理为重点,注重环境风险、兼顾质量、工期、投资控制成本控制等风险管理,根据不同施工阶段的任务、目的和要求,针对管段内不同的工程技术特点,确定评估与管理对象、目标和方法;施工阶段风险评估与管理要点1施工阶段应在施工图阶段的风险评估结果基础上,结合实施性施工组织设计进行;中铁二十三局ZNTJ-21标工程安全风险管理范围主要包括既有线改建、临近既有线施工、跨越既有线施工;对桥梁工程侧重于坍塌、倾覆、高处坠落、触电等典型风险进行评估;2施工阶段风险评估内容和成果应满足指导施工中进行风险控制的基本要求;3施工阶段风险因素识别可参照铁路建设工程安全风险管理暂行办法铁建设2010162号,结合规范、施工工艺与有关规定,确定典型风险因素;4施工阶段应根据设计阶段风险评估结果,依据施工地质、资源配备及实施方案进行再评估;提出相应的施工措施,着重于施工管理、措施评价和落实,主要工作包括:在施工过程中,应根据施工揭示的地质情况对风险进行动态评估,对中度等级的风险予以监测;若采用原设计方案不能有效减低风险等级到可接受的水平,应及时上报项目部,经共同研究决策后采取更为有效的应对措施;在设计阶段风险评估的基础上,结合环境和外界施工条件、施工工艺、设备、施工水平、经验和工程特点等,对新出现的风险进行识别;再结合风险评估结果,针对各类风险目标提出风险应对措施,并对识别且处理后的风险进行风险监测;施工中应对风险跟踪管理,定期反馈,随时与相关单位沟通;在施工现场公示识别的风险,其内容包括风险描述、监测方案、应急预案、责任人等;风险处理四种基本措施1接受风险:也称风险自留,是指项目参与方自己承担风险带来的损失,并做好相应的准备工作;2减轻风险:是指减少风险发生的概率或控制风险的损失,或者增加风险承担者,将风险各个部分分配给不同的参与方;3转移风险:是指当有些风险无法回避、必须直接面对,而自己的承受能力又无法有效地承担时,采用某种方式将某些风险的后果连同对风险应对的权力和责任转移给他人;转移风险的方法很多,主要包括非保险转移和保险转移两大类;4规避风险:是指风险评估后,项目风险发生的概率很高,而且可能的损失也很大,又没有其他有效的对策来降低该风险,这时应采取放弃项目、放弃原有行动计划或改变目标的方法;评估方法风险评估和评价可采用专家调查法、风险矩阵法、层次分析法、模糊综合评估法、蒙特卡罗法、敏感分析法等办法;本标段主要使用核对表法;核对表法是在系统分析的基础上,找出所有可能存在的风险,然后以提问的方式将这些风险因素列成表格进行核对的一种方法,一般步骤为:将工程风险系统分解为若干个子系统;运用事故树,找出引起风险事件的风险因素,作为检查表的基本检查项目;针对风险因素,查找有关控制标准或规范;根据风险因素的风险等级,依次列出风险清单;风险等级标准和接受标准1事故发生概率的等级标准表概率等级标准2事故发生后果的等级标准表经济损失等级标准表人员伤亡等级标准注:F=死亡人数SI=重伤MI=轻伤表工期延误等级标准表相对等级标准表环境影响等级标准注:“临时的”含义为在施工工期内可以消除﹔“长期的”含义在施工工期以内不能消除,但不会是永久的;“永久的”含义为不可逆转或不可恢复的;3风险等级标准表风险等级标准4风险接受准则表风险接受准则风险处理规定1根据项目部的风险评估结果,按照风险接受准则,提出风险处理措施;风险处理基本措施包括风险接受、风险减轻、风险转移、风险规避;2根据风险处理结果,提出风险对策表;风险对策表的内容应包括初始风险、设计或施工应对措施、残留风险等;3对风险处理结果实施动态管理;当风险在接受范围内,风险管理按预定计划执行直至工程结束;当风险不可接受时,应对风险进行再处理,并重新制定风险管理计划;风险监测规定1制定风险监测计划,提出监测标准;2跟踪风险管理计划的实施,采用有效的方法及手段,监测和应对风险;3报告风险状态,发出风险预警信号,提出风险处理建议;危险源辨识辨识范围1危险源辨识覆盖中铁二十三局山西中南部铁路通道ZNTJ-21标段建设范围内的施工建设的全过程,包括所涉及的作业场所内的设备、设施、施工过程、工作环境、人员活动、临时构筑物、辅助设施等;2考虑7种危害因素①化学危害:各种有毒有害化学品的挥发、泄露所造成的人员伤害、火灾;②物理危害:造成人体辐射损伤、冻伤、烧伤、中毒等;③机械危害:造成人体扎伤、压伤、倒塌压埋伤、割伤、刺伤、擦伤、骨折、扭伤、冲击伤、切断伤;④电气危害:设备设施安全装备缺乏或损坏造成的火灾、人员触电、设备损坏等;⑤人机工程危害:不适宜的作业方式、作息时间、作业环境等引起的人体过度疲劳危害;⑥生物危害:病毒、有害细菌、真菌等造成的发病感染;⑦施工过程中的设施危害等;3覆盖三种时态①过去:作业活动系统或设备等过去的安全控制状态及发生过的人体伤害事故;②现在:作业活动系统或设备等现在的安全控制状况;③将来:作业活动发生变化,系统或设备等在发生改进、报废、退役后将会发生的危害因素;4考虑三种状态:①正常:作业活动、系统或设备等按其工作任务连续长时间进行工作的状态;②异常:作业活动、系统或设备等周期性或临时性进行工作的状态,如设备的开启、停止、检修等状态;③紧急情况:发生火灾、坍塌、倒塌等状态;辨识方法采用安全检查表、现场观察和座谈会相结合的方法,在引进新工艺、新设备时使用预先危险分析法;1安全检查表:将项目建设的过程分成若干个系统、设备和工种,确定检查项目,按单元、层次、设备、工种的组成顺序编制表格,列出系统、设备、工种的危险源;2现场观察:对作业活动、设备运转或系统活动进行现场观测,分析人员、工艺、设备运转过程中存在的危险源;3座谈:召集相关安全管理人员、专业人员、管理人员、操作人员,讨论分析作业活动和设备运转过程中存在的危险源,对通过安全检查表和现场观察分析出的危险源进行补充和确认;4 预先危险源分析:新系统、新设备或新工艺采用前应预先对存在的危险源类别、危险产生的条件、事故后果等概略地进行类比分析和评价;5国家、铁道部公布的重大危险施工项目要重点分解、辨识和确认;危险评价1资料收集项目部收集、整理所在地的法律法规和其他要求,已有的事故及事故记录、类似组织发生的事故和事故的信息,以及指挥部提供的相关资料;2危险评价方法危险分级危险评价结果分为不可容许危险、重大危险和一般危险三级;评价准则如下:①导致十万元及以上重大财产损失的事故结果评价为不可容许风险;②违反法律、法规,预计可能导致事故结果在重伤或重伤以上的评价为不可容许危险;③经发生过且无良好控制措施的事故或危险事件,评价为不可容许危险;④紧急状态下的危险事件,评价为重大危险;⑤违反法律、法规,预计可能导致的事故结果在重伤以下的,评价为重大危险;⑥曾经发生过,已制定良好的控制措施的事故或危险事件,评价为一般危险;LEC半定量评价方法如果采用定性评价无法判断危害的危险级别,则采用LEC评15价法;危险级别=L×E×C表1 E暴露于危险环境的频率表2 L事故或危害事件发生的可能性表3 C后果的严重程度表4 LEC危险级别3评价步骤项目部对施工范围内的危险源进行识别及汇总,并组织安质部门根据的评价方法和准则,对危险源进行判断或打分,确定重大危险及不可容许危险,填写重大危险及不可容许危险清单;危险源管理1项目部根据确认后的重大危险及不可容许危险清单制定针对性强的专项危险源控制措施,控制措施应以消除危险因素为准则,其次考虑危险降低措施降低危险概率、降低危险伤害或财产损失;2对不同级别的危险制定相应的危险控制措施,必须满足降低或使危险处于有效控制中,而且不会带来新的不可容许或重大危险;4施工安全措施桥梁施工安全措施施工场地的各种运输道路,生产、生活房屋、仓库,动力通讯线路和其他临时工程,其相互间均应保持安全距离,通道设照明设备,工地平整,并经常保持排水畅通;设臵消防、防洪设施,工地施工用水必须进行水质化验;现场戴安全帽、系安全带并防止脱落;深沟、坑槽设臵牢固的盖板、防护栏杆、安全网或其他防坠落的防护设施;挖基坑时根据规定的基坑边坡开挖,严禁采用局部开挖深坑及从底层向四周掏土的方法施工,机具、材料、弃土等堆放在基坑边坡周边以外的安全区域内,距边坡周边距离同坑深,同时在基坑周围设臵围栏、障碍物和安全标志;河道施工,除做好必要的安全防护措施外,还需密切注意水文变化情况,做好对付突发大水的应急准备;模板及其支撑系统在安装过程中,必须设臵临时固定设施,严防倾覆;预拼组合钢模板整体吊装应遵守吊装安全操作规程;拼装完毕的大块模板或整体模板,吊装前按照设计规定的吊点位臵,先进行试吊,确认无误后,再正式吊运安装;使用吊装机械安装大块整体模板时,必须在模板就位并连接牢靠后,再脱钩,并严格遵守吊装机械使用安全规定;编制定型组合钢模板的安装和拆除安全技术方案,并严格执行:1组合钢模板按自下而上的顺序组装;模板就位后,连接牢固同时架设支撑以保证模板整体稳定;2拼装模板前做好操作平台,操作平台必须稳固平整;3模板拆除的顺序和方法,遵照施工组织设计规定,先拆除侧模,后拆除底模,先拆非承重部分,后拆承重部分;大模板安装与拆除的安全要求:1大模板组装、拆除时,指挥、拆除和挂钩人员站在安全可靠的地方操作,严禁任何人员随大模板起吊;2大模板安装时,先用支架固定并支撑牢固;双面模板就位后用拉杆和螺栓固定;未就位和固定前不得摘钩;3拆除大模板时先使模板与混凝土面脱离,方可慢速起吊,起吊前认真检查固定件是否安全拆除;4墩身钢筋、模板安装前,搭脚手平台、栏杆及上下扶梯;高墩翻模施工前,对工人进行操作培训,使其在作业中上下兼顾,左右协调,保证施工安全;步板铺设牢靠,安全网布设严密;保持工作平台、吊架踏板面上的整洁,及时清除多余材料和杂物;杜绝任意增大接料平台荷载;在吊架作业人员系好安全带,严禁随意从高空抛掷物品;提升设备由专人使用和维护,严禁无关人员擅自操作;经常检查各连接紧固情况,若有异常及时处理;高空作业,设臵防护网及防护架,施工人员系好安全绳、穿防滑鞋;在脚手架平台上运送混凝土时,其走道满铺脚手板,并安装栏杆,使用吊斗灌注混凝土时,先通知作业点作业人员避让,不依靠栏杆推动吊斗,严禁吊斗碰撞模板和脚手架;跨公路施工时,要向交通部门申请并发布公告,在公路上方及施工场地外设臵防护栏及防护网,并实行全封闭式施工,施工现场向公路两侧做好醒目的施工标志,夜间设臵安全警示灯,并派专人看守;加工石料时,施工人员戴护目镜、手套、安全帽等;人工抬运石料时,捆绑牢固,并轻起轻放,防止压伤腿脚;使用吊机吊装盖板时,吊点正确,以免翻滚;吊运时轻吊轻放不得冲击,就位时严禁用手直接拨移;在吊装过程中,施工人员不得在吊机下作业;雨季施工时与当地气象部门加强联系,随时掌握天气变化情况,施工机具存放场地及人员驻地设于不易被洪水冲没处;冲击钻灌注桩安全施工措施1根据桩基工程量、工期要求及地质情况,冲击钻机设备分区段平行流水作业;为防止冲击振动导致邻孔孔壁坍塌或影响邻孔已浇灌混凝土强度,应待邻孔混凝土抗压强度达到后方可开钻;2钻孔场地应清除杂物、换除软土、平整压实;场地位于浅水、陡坡、淤泥中时,可采用筑岛或搭设工作平台;工作平台必须坚固稳定,能承受施工作业时所有静、活荷载,同时还应考虑施工设备能安全进、出场;3安装钻机时要求底部应垫平,保持稳定,不得产生位移和沉陷,顶端用电缆风绳对称拉紧,钻头在护筒中心偏差不得大于50mm;桅杆顶部设臵四个方向的揽风绳,与地锚连接牢固;开始钻进时,适当控制进尺,在护筒刃脚处,短冲程钻进,使刃脚处有坚固的泥皮护壁;待钻进深度超过钻头全高加正常冲程后按土质以正常速度钻进;如护筒外侧土质松软发现漏浆时,可提起钻锥,向孔中倒入粘土,再放下钻锥冲击,使胶泥挤入孔壁堵住漏浆孔隙,稳住泥浆继续钻进;4泥浆补充与净化:开始前应调制足够数量的泥浆,钻进过程中,如泥浆有损耗、漏失,应予补充;并应按泥浆检查规定,按时检查泥浆指标,遇土层变化应增加检查次数,并适当调整泥浆指标;5对于较短的桩基,钢筋笼宜制作成整体,一次吊装就位;对于孔深较大的桩基,钢筋笼需要现场焊接的,钢筋笼分段长度不宜少于18米,以减少现场焊接工作量;现场焊接须采用单面帮条焊接;6制作时,按设计尺寸做好加强箍筋,标出主筋的位臵;把主筋摆放在平整的工作平台上,并标出加强筋的位臵;焊接时,使加强筋上任一主筋的标记对准主筋中部的加强筋标记,扶正加强筋,并用木制直角板校正加强筋与主筋的垂直度,然后点焊;在一根主筋上焊好全部加强筋后,用机具或人转动骨架,将其余主筋逐根照上法焊好,然后吊起骨架阁于支架上,套入盘筋,按设计位臵布臵好螺旋筋并绑扎于主筋上,点焊牢固;7钢筋笼制作完成后, 骨架安装采用吊车,为了保证骨架起吊时不变形,对于长骨架,起吊前应在加强骨架内焊接三角支撑,以加强其刚度;采用两点吊装时,第一吊点设在骨架的下部,第二点设在骨架长度的中点到上三分点之间;对于长骨架,起吊前应在骨架内部临时绑扎两根杉木杆以加强其刚度;起吊时,先提第一点,使骨架稍提起,再与第二吊同时起吊;待骨架离开地面后,第一吊点停吊,继续提升第二吊点;随着第二吊点不断上升,慢慢放松第一吊点,直到骨架同地面垂直,停止起吊;解除第一吊点,检查骨架是否顺直,如有弯曲应整直;当骨架进入孔口后,应将其扶正徐徐下降,严禁摆动碰撞孔壁;然后,由下而上地逐个解去绑扎杉木杆的绑扎点及钢筋十字支撑;当骨架下降到第二吊点附近的加强箍接近孔口,可用木棍或型钢视骨架轻重而定等穿过加强箍筋的下方,将骨架临时支承于孔口,孔口临时支撑应满足强度要求;将吊钩移到骨架上端,取出临时支承,将骨架徐徐下降,骨架降至设计标高为止;将骨架临时支撑于护筒口,再起吊第二节骨架,使上下两节骨架位于同直线上进行焊接,全部接头焊好后就可以下沉入孔,直至所有骨架安装完毕;并在孔口牢固定位,以免在灌注混凝土过程中发生浮笼现象;骨架最上端定位,必须由测定的孔口标高来计算定位筋的长度,并反复核对无误后再焊接定位;在钢筋笼上拉上十字线,找出钢筋笼中心,根据护桩找出桩位中心,钢筋笼定位时使钢筋笼中心与桩位中心重合;然后在定位钢筋骨架顶端的顶吊圈下面插入两根平行的工字钢或槽钢,在护筒两侧放两根平行的枕木高出护筒5cm左右,并将整个定位骨架支托于枕木上;连续梁悬灌施工安全控制措施1悬臂施工严格按程序平衡、对称进行;其平衡总重量不超过设计允许值;2挂篮主要参数必须符合设计要求;3挂篮重量;挂篮总重量的变化不得超过设计重量的10%;4挂篮强度、刚度、稳定性必须满足设计规范的要求;5挂篮组拼后,做好静载试验;在墩上进行零号块施工的工作平台边缘处。
写作《说明的顺序》教案-部编版语文八年级下册

八下二单元写作指导:说明的顺序单元要求1.结合所学的说明文,理解合理安排说明顺序的含义及作用。
2.说明事物时,能根据说明的目的和对象合理安排说明顺序。
写作指导说明性的文章属于“实用文”,其目的是把事物或事理介绍清楚。
除了需要准确抓住事物的特征,讲究说明方法外,还要合理安排说明顺序。
常见的说明顺序有时间顺序、空间顺序和逻辑顺序。
(1)时间顺序。
法布尔的《蝉》在介绍蝉的生活习性时,是按照蝉由“出洞”到“上树”再到“脱壳”直到“成虫”这样的先后顺序来介绍的。
像这种按照事物发展过程的先后来介绍某一事物的说明顺序,我们称之为时间顺序。
举例:古今、春夏秋冬、早晚、先后……类似的还有介绍印刷术的发明与演进、汽车技术的发展、计算机的历史等,就适合采用时间顺序,介绍其发展过程中的几个重要历史节点,显示事物发展的阶段性。
有时候,为了说明事物的制作过程或者撰写实验报告,我们也常常按照步骤或程序的先后顺序来写,呈现出“过程”,这是一种特殊的时间顺序。
(2)空间顺序。
毛宁在《梦回繁华》一文中介绍《清明上河图》时,是按照“画面开卷”“画卷中段”“画卷后段”这样由前到后的顺序来介绍的。
像这种按照事物空间存在形式来说明事物的方法,我们称之为空间顺序。
举例:里外、上下、前后、左右、南北……空间顺序比较适合用来介绍一座建筑、一处园林、一处山水等。
(3)逻辑顺序。
叶圣陶在介绍《苏州园林》时,先总说苏州园林的特点,然后从四个角度加以分说;阿西莫夫在《恐龙无处不有》中介绍“大陆漂移学说”时,先列举恐龙化石现象,然后提出质疑,再进行解疑,直到介绍板块学说。
像这种由概括到具体、由现象到本质,按照事物事理内部联系来介绍事物或事理的方法,我们称之为逻辑顺序。
举例:概括到具体、现象到本质、个别到一般、由主到次、原因到结果……逻辑顺序一般运用于事理说明文中。
如何合理地运用说明顺序呢?一般情况下,我们会按说明对象的自身特征与说明内容的侧重点来安排说明顺序。
重载铁路列车运行引起的环境振动

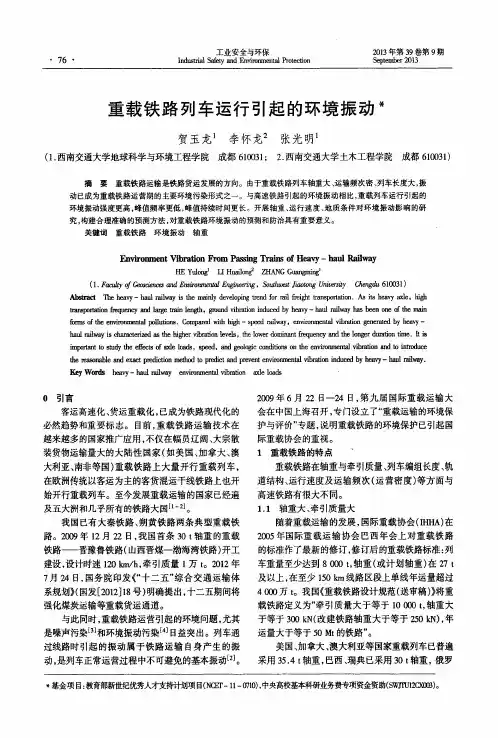

76工业安全与环保I ndust r i al Saf e t y a nd Envi r onm e nt al Pr o t ect i on2013年第39卷第9期Sept em ber2013重载铁路列车运行引起的环境振动*贺玉龙1李怀龙2张光明1(1.西南交通大学地球科学与环境工程学院成都610031;2.西南交通大学土木工程学院成都610031)摘要重载铁路运输是铁路货运发展的方向。
由于重载铁路列车轴重大、运输频次密、列车长度大,振动已成为重载铁路运营期的主要环境污染形式之一。
与高速铁路引起的环境振动相比,重载列车运行引起的环境振动强度更高,峰值频率更低,峰值持续时间更长。
开展轴重、运行速度、地质条件对环境振动影响的研究,构建合理准确的预测方法,对重载铁路环境振动的预测和防治具有重要意义。
关键词重载铁路环境振动轴重E nvi r onm ent V i br a t i on Fr om P a ss i ng T r ai ns of H eavy--h aul R ai l w ayH E Y ul on91LI H11ai l on酽Z H A N G G uangn删(1.Fac ul t y of C.eos ci ences and Envi r onm e nt al Engi neer i ng,S out hw es t Ji aot ong U ni ve r si t y C hengdu610031)A bs t r a ct T he heavy—hau l r a i l w a y is t he n_l ai nly de ve l opi ng t r e nd f or r ail f r ei ght h-ans por t at i on.A s it s heavy axl e,hi ght r anspo r t at i on fr eque nc y a nd l a孵t r ai n l e ngt h,ground vi br a t i on i nduc ed by heavy—haul r a i l w a y ha s been on e of t he m ai nf or m s of t he envi ronm ent a l pol l ut i ons.C om par ed w i t h hi gh—s peed ra i l w a y,e nvi ronm ent a l vi br a t i on gene r at e d by heavy—hau l r a i l w a y i s char a ct er i ze d a8t he hi ghe r vi br a t i on l ev el s,t he l ow e r dom i na nt fr eque nc y and t he l onge r dur at i on t i m e.I t isi m port ant t o st u#t he ef f ect s of ax l e l oa ds,s pe ed,a nd geol o gi c con di t i o ns o n t he envi ronm ent a l vi br a t i on a nd t o i nt r odu cet he r e asonabl e and e xa ct pr e di ct i on m et hod t o pr ed i ct and pr event envi ronm ent a l vi br a t i on i nduc ed by heavy—hau l r ail w ay.K eyW or ds he avy-haul r a i l w a y envi ronm ent a l vi br a t i on axl e l oa ds0引言客运高速化、货运重载化,已成为铁路现代化的必然趋势和重要标志。
中南通道年度调整施工计划说明

完成总产值12.1877亿元。
路基土石方完成95.71万方;桥梁工程完成2181延长米;隧道及明洞工程完成22145延长米。
其中:
隰县隧道完成3390.6延长米;蒲县隧道完成1654.4延长米;南吕梁山隧道完成7143延长米。
6、ZNTJ-7标
完成总产值9.8266亿元。
路基土石方完成220.31万方;桥梁工程完成6747.3延长米;隧道及明洞工程完成10302.4延长米。
2、ZNTJ-2标
完成3延长米;隧道及明洞工程完成4000延长米。
其中:
安业湫水河特大桥完成1098.2延长米;佛堂峪湫水河特大桥完成560.8延长米。
3、ZNTJ-4标
完成总产值14.0563亿元。
拆迁及征地费用,计划完成0.1亿元;路基土石方完成212.05万方;桥梁工程完成4977.1延长米;隧道及明洞工程完成17717.3延长米。
其中:
青龙隧道完成3926.2延长米;寨子湾隧道完成2145.1延长米;杨家沟隧道完成3028.4延长米。
4、ZNTJ-5标
完成总产值12.0647亿元。
拆迁及征地费用,计划完成0.3亿元;路基土石方完成750.51万方;桥梁工程完成5116.2延长米;隧道及明洞工程完成9409.1延长米。
其中:
石楼隧道完成3631.6延长米;屈产河特大桥完成460.8延长米。
1、ZNTJ-1标
完成总产值15.7159亿元。
拆迁及征地费用,计划完成0.52亿元;路基土石方完成563.4万方;桥梁工程完成13522延长米;隧道及明洞工程完成14968延长米;轨道工程完成14.1铺轨公里。
其中:
武家岭隧道完成2695.9延长米;临县隧道完成5637.2延长米;蔚汾河特大桥完成866.4延长米。
可研批复文件

10 济南铁路局
辛泰磁莱铁路电气化改造 工程东莱段工程
中华人民共和国铁道部
《关于辛泰 磁东 东莱铁路电气化改造工程 可行性研究报告的批复》(铁计函 [2010]1560号)
东莱线东都至莱芜东51.55公里线路电气化改造,车站到发线有效长由850米延长至 1050米。线路建筑限界按电气化要求进行改造,主要段落平交道口改立交并设置防 护栅栏。东都至莱芜东。国铁Ⅱ级,单线,限制坡度6‰,局部地段保留既有的超限 坡,最小曲线半径400米,电力牵引,牵引质量5000吨,到发线有效长1050米,半自 动闭塞。
序号
招标人
1 北京铁路局
2 成都铁路局
招标项目
可研批准单位
可研批文及文号
工程概况
新建张家口至唐山铁路工 程(北京局)
中华人民共和国国家发展和 改革委员会
《国家发展改革委关于新建张家口至唐山铁 路可行性研究报告的批复》(发改基础〔 2010〕460号)
河南省人民政府关于印发濮阳新区建设总体方案的通知

河南省人民政府关于印发濮阳新区建设总体方案的通知文章属性•【制定机关】河南省人民政府•【公布日期】2012.08.09•【字号】豫政[2012]73号•【施行日期】2012.08.09•【效力等级】地方规范性文件•【时效性】现行有效•【主题分类】城乡建设综合规定正文河南省人民政府关于印发濮阳新区建设总体方案的通知(豫政〔2012〕73号)濮阳市人民政府,省人民政府各部门:现将《濮阳新区建设总体方案》(以下简称《总体方案》)印发给你们,请认真贯彻执行。
一、濮阳新区是濮阳市城乡统筹、产业协调、产城融合发展的复合型功能性区域,是体现科学发展观要求的综合性区域。
全面推进濮阳新区建设,有利于拓展产业发展空间,培育壮大新兴主导产业,增强中心城市辐射带动能力,与清丰县城、濮阳县城等实现组团式集群化发展,促进产城互动和农村新型社区建设,加快新型城镇化进程,巩固提升濮阳市重要的交通枢纽和物流中心地位,构筑在豫鲁冀交界地区的竞争优势。
《总体方案》是指导濮阳新区建设的纲领性文件,有关重大规划、布局和建设要按照《总体方案》确定的基本原则进行。
二、濮阳市和省有关部门要坚持以科学发展观为统领,进一步解放思想、开拓创新、扎实工作,强力推进《总体方案》的实施。
要通过改革创新、探索试验、实践示范,实现率先发展,努力把濮阳新区建设成为市域城乡一体化先行区、对接环渤海开放合作示范区、生态宜居示范区、豫鲁冀区域重要的交通枢纽和物流中心。
三、濮阳市要切实加强对《总体方案》实施的组织领导,制定实施方案,完善工作机制,落实工作责任,积极、稳妥地推进濮阳新区规划建设。
要依据土地利用总体规划、城市总体规划,坚持“三规合一”(新区总体规划与土地利用总体规划、城市总体规划合一)、功能复合、城乡统筹、节约集约的原则,编制新区总体规划和重点领域专项规划。
当前,要按照《总体方案》确定的功能定位和发展重点,以产业集聚区、交通等基础设施建设为突破口,抓紧组织实施相关项目,为《总体方案》的全面实施奠定基础。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
晋豫鲁铁路通道
目录
编辑本段通道简介
通道线路
晋豫鲁铁路通道横跨晋豫鲁三省,是我国东西向重要路网干线铁路的一条大能力重载铁路。
线路西起山西吕梁山地区的兴县瓦塘镇,途经晋豫鲁三省13市,衔接京广、京九等国家南北向主要铁路干线,东至山东日照港口,正线全长1260公里,设计标准为国铁一级,牵引重载万吨列车,轴重30吨,双线电气化,年货运能力2亿吨,建设工期4年半,预计2014年竣工通车。
编辑本段建设意义
该线形成了一条新的西煤东运能源运输大动脉,将进一步完善国家铁路网结构,大大缓解晋陕蒙煤炭能源基地的铁路运输压力,保障和巩固国
家能源安全,密切区域经济合作,促进老区统筹协调发展,推动经济平稳较快增长。
编辑本段所属公司介绍
晋豫鲁铁路通道股份有限公司,是在目前大规模铁路建设的新形势下,响应国家促进铁路建设投资主体多元化的政策倡导而成立的大型合资铁路企业,太原铁路局、郑州铁路局、济南铁路局作为铁道
部的出资人代表,山西能源交通投资有限公司、河南铁路投资有限责任公司、山东铁路建设投资有限公司分别作为山西省、河南省、山东省人民政府的出资人代表,并吸收了中银集团投资有限公司、中国大唐集团煤业有限责任公司、华电煤业集团有限公司三家企业的股份,注册资本金为519
亿元人民币。
晋豫鲁铁路通道股份有限公司挂牌仪式的举行,标志着山西中南部铁路通道建设翻开了新的一页,预示着山西吕梁、太行、太岳和山东沂蒙老区人民梦寐以求的发展之路、小康之路将在不久由蓝图变为现实,对晋、豫、鲁三省科学规划产业布局、促进资源优化整合、推动经济转型发展、扩大对外交流联系,都具有十分重要的意义。
