截洪沟施工组织设计
截洪沟施工方案范文

截洪沟施工方案范文一、项目概况近年来,气候变化带来了频繁的极端天气,如暴雨、洪水等,给人民群众的生命和财产安全造成了巨大威胁。
为了有效地减少洪水对人民群众的危害,本项目拟建设一条截洪沟,以快速引导洪水流入主干河道,并采取相应的水利措施进行管理,以确保人民群众的安全。
二、项目目标1.建设一条截洪沟,能够迅速引导洪水流入主干河道,减少洪水对人民群众的危害。
2.提高沟道的排水能力,确保洪水能够顺利通过,不造成二次灾害。
3.对沟道进行科学管理,定期清理和维修,保持良好的工作状态。
三、施工步骤1.前期准备(1)确定截洪沟的位置和长度,并进行测量和勘察,制定详细的设计方案。
(2)根据设计方案,采购所需的施工材料和设备,并统一调配到施工现场。
(3)组织人员进行技术培训,确保施工人员具备相应的专业知识和技能。
(4)组织开展安全教育和培训,确保施工过程中的安全。
2.施工准备(1)清理施工现场,确保施工区域的平整和整洁。
(2)安装标志牌和警示牌,提醒施工区域的人员注意安全。
(3)按照设计方案进行地面开挖和清理,确保施工区域的通畅。
(4)根据设计方案,进行截洪沟的土方开挖,确保沟道的畅通。
3.施工操作(1)按照设计方案进行截洪沟的基础工程施工,包括基础填筑和加固工作。
(2)根据设计方案进行截洪沟的壁面施工,确保沟道的稳定和牢固。
(3)根据设计方案进行截洪沟的顶板施工,确保沟道的完整和密封。
(4)安装截洪沟的排水设备和防汛设施,确保沟道的排水能力和安全性。
4.施工完成(1)对截洪沟进行验收和检验,确保施工质量符合标准要求。
(2)进行截洪沟的试运行和调试,确保沟道的正常工作和功能。
(3)对施工过程中的安全情况进行总结和评估,做好文档备案。
四、施工注意事项1.施工过程中,要严格按照设计方案进行施工,不得随意更改施工内容和方法。
2.施工过程中,要严格按照施工图纸执行,确保施工质量符合标准要求。
3.施工过程中,要注重安全防范,采取相应的安全措施,确保施工人员的安全。
截洪沟施工方案

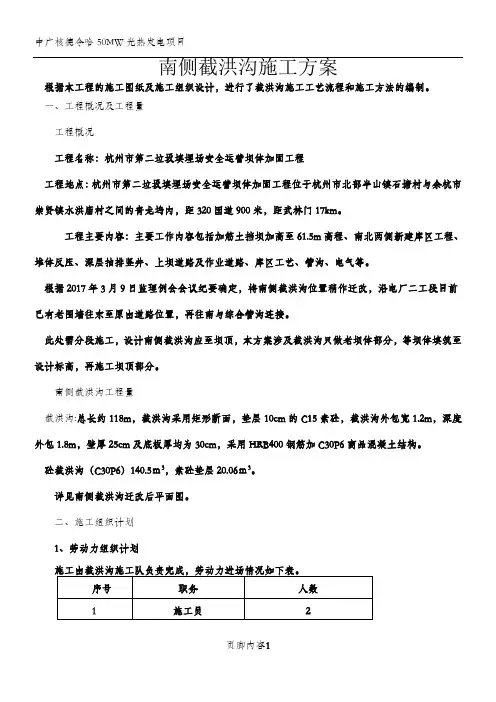

南侧截洪沟施工方案根据本工程的施工图纸及施工组织设计,进行了截洪沟施工工艺流程和施工方法的编制。
一、工程概况及工程量工程概况工程名称:杭州市第二垃圾填埋场安全运营坝体加固工程工程地点:杭州市第二垃圾填埋场安全运营坝体加固工程位于杭州市北部半山镇石塘村与余杭市崇贤镇水洪庙村之间的青龙坞内,距320国道900米,距武林门17km。
工程主要内容:主要工作内容包括加筋土挡坝加高至61.5m高程、南北两侧新建库区工程、堆体反压、深层抽排竖井、上坝道路及作业道路、库区工艺、管沟、电气等。
根据2017年3月9日监理例会会议纪要确定,将南侧截洪沟位置稍作迁改,沿电厂二工段目前已有老围墙往东至原由道路位置,再往南与综合管沟连接。
此处需分段施工,设计南侧截洪沟应至坝顶,本方案涉及截洪沟只做老坝体部分,等坝体填筑至设计标高,再施工坝顶部分。
南侧截洪沟工程量截洪沟:总长约118m,截洪沟采用矩形断面,垫层10cm的C15素砼,截洪沟外包宽1.2m,深度外包1.8m,壁厚25cm及底板厚均为30cm,采用HRB400钢筋加C30P6商品混凝土结构。
砼截洪沟(C30P6)140.5m3,素砼垫层20.06m3。
详见南侧截洪沟迁改后平面图。
二、施工组织计划1、劳动力组织计划2、机械设备组织3、工期安排南侧截洪沟施工计划开始时间:2017年3月4日。
南侧截洪沟施工计划结束时间:2017年3月25日。
工期为22天。
三、截洪沟施工1、施工工艺流程截洪沟工程的具体施工工艺流程如下:2.施工方法2.1施工顺序底板、墙身采用钢筋混凝土,采用HRB400级钢筋,C30P6混凝土浇筑,钢筋保护层35mm。
底板、墙身施工的施工工序:测量放线--垫层浇筑--外模制作安装--钢筋绑扎--内模制作安装--C30P6混凝土浇筑(一次性浇筑并振捣)--养护--拆模(先内再外)--验收。
2.2施工准备(1)施工管理人员、工人已进场,人数能够满足施工要求。
截洪沟施工组织设计

截洪沟施工组织设计目录第一章工程概况第二章编制依据第三章施工部署第四章施工总平面布置第五章各分项工程的施工顺序及施工进度安排第六章确保工程质量和工期的措施第七章提前工期的施工措施、方案第八章抢险措施预案第九章其他应说明的事项(如文明施工措施等)第一章工程概况一、工程一般情况龙井湾磷石膏堆场—截洪沟工程位于磷石膏充填站旁磷石膏充填站至龙井湾临时道路—坪上段道路右侧,全长451m、沟底宽1.0m、深1.2m,沟底及侧墙厚0.4m,采用C25混凝土浇筑,其地基承载力特征值fk>=150Kpa;排洪沟沿长度方向每隔10米~20米或其上覆土高度变化处以及地质情况变化处设置沉降缝(缝宽:30mm), 沉降缝用沥青麻絮填塞。
主要工程材料来源:开阳县紫江水泥厂、老堡关砂石料厂。
二、沿线地形、气候、水文地质条件1、地形地貌路线经过地区属于低中山剥蚀区,新构造运动是形成地形地貌骨架的基本原因。
本区地形地貌、山川走向沿山坡走向。
2、地质条件本工程地理条件,表层为冲积土和回填土,下层为强风化闪长岩,岩体较为破碎。
地基承载力特征值fak=500kPa,基底摩擦系数为1=0.503、施工现场现有施工便道可直接到达施工现场。
三、主要工程项目规模及数量截洪沟长度:451m1、挖基土方沟槽基坑2146 m³,2、人工凿槽坑石方爆破坚石1180 m³,3、回填土夯填石方365m³,4、C25砼截洪沟790 m³。
第二章编制依据一、编制依据1、龙井湾磷石膏堆场—截洪沟工程施工设计图。
2、相关施工技术规范以及设计要求、施工规范、规程等资料。
3、国家的法律、法规及地方有关施工安全、工地保安、人员健康、劳动保护、土地使用与管理、环境保护与文明施工方面的具体规定和技术标准。
4、我方施工队伍、专业技术管理人员现状、机械设备的实力,以及类似工程多年的施工经验。
二、编制原则根据业主对本工程的要求,按工程实际情况,我公司将投入先进的机械设备,实施科学管理,组织精干、高效的领导机构和专业化的施工队伍,合理安排各工序的施工顺序,做到经济合理。
截洪沟工程施工方案

截洪沟工程施工方案一、总体概述截洪沟工程是在河流附近地区设立截洪沟,能够在洪水来临时将水从河流引入截洪沟中,减轻河流水位,减少洪灾损失。
本工程施工方案是为了合理利用地形条件,构筑坚固的墙体和其他设施,确保截洪沟工程的可靠性和安全性。
二、施工前准备1. 编制工程施工方案并报审。
由工程设计单位根据实际情况编制工程施工方案,并经相关部门审批通过后,方可施工。
2. 选址和测量。
根据工程设计要求,在符合法律法规和环境保护要求的前提下,选择合适的截洪沟位置,并进行精确的测量。
3. 确定施工人员和设备。
招募并培训合格的施工人员,准备好所需的机械设备和工具。
4. 采购材料。
采购符合质量标准的施工材料。
三、施工工艺1. 清理现场。
清理施工现场,使其符合施工要求,确保施工安全和施工质量。
2. 挖掘基坑。
根据设计要求,在截洪沟位置开挖基坑,保证基坑深度和宽度符合设计要求。
3. 筑堤。
选择坚固的地基,根据设计要求筑堤,确保筑堤的高度和强度满足设计要求。
4. 安装边坡支护网。
在堤坡陡峭的部位,安装边坡支护网,防止坡面发生塌方。
5. 安装排水设施。
根据设计要求,在截洪沟位置安装排水设施,确保在洪水来临时能够及时将水引入截洪沟中。
6. 完善配套设施。
根据实际需要,完善配套设施,包括护坡、防护栏杆、闸门等。
7. 检验验收。
完成截洪沟工程后,进行施工质量检验和验收,保证工程质量合格。
四、安全和环保措施1. 施工人员安全培训。
施工前,对施工人员进行安全培训,确保施工人员具备丰富的施工经验和严格的施工操作规程。
2. 定期检查设备。
定期检查施工设备,确保设备正常运行,保证施工安全和施工质量。
3. 安全防护设施。
在施工现场设置完善的安全防护设施,包括安全围栏、标识、警示牌等。
4. 施工噪声控制。
合理控制施工噪声,减少对周边环境的影响。
5. 环境保护措施。
在施工过程中,严格执行环境保护规定,做好环境保护工作,减少对周边环境的影响。
五、施工期望完成时间表1. 清理现场:2天2. 挖掘基坑:5天3. 筑堤:10天4. 安装边坡支护网:3天5. 安装排水设施:7天6. 完善配套设施:4天7. 检验验收:2天六、施工方案预算1. 人工费用:100,000元2. 设备费用:50,000元3. 材料费用:200,000元4. 其他费用:20,000元总计:370,000元七、施工后维护1. 定期检查。
包头截洪沟工程施工方案

一、工程概况1. 工程名称:包头市截洪沟工程2. 工程地点:包头市市区3. 工程规模:本工程截洪沟总长度约为20公里,设计流量为100年一遇。
4. 工程主要内容:截洪沟新建、改造及附属设施建设。
二、施工组织设计1. 施工组织原则(1)确保工程质量和安全;(2)合理组织施工,提高施工效率;(3)节约资源,降低工程成本;(4)加强环境保护,减少施工对环境的影响。
2. 施工组织机构(1)成立项目经理部,负责工程全面管理工作;(2)设立工程技术部、质量安全部、物资设备部、财务部等部门,分别负责工程技术、质量安全、物资设备、财务管理等工作。
3. 施工进度安排(1)施工准备阶段:1个月;(2)主体工程阶段:6个月;(3)附属设施建设阶段:3个月;(4)工程验收阶段:1个月。
三、施工工艺及方法1. 施工工艺(1)开挖截洪沟:采用人工开挖与机械开挖相结合的方式进行,确保沟底平整、沟壁垂直。
(2)基础处理:根据地质情况,采用天然砂石、碎石等材料进行基础处理,确保基础稳定。
(3)砌筑截洪沟:采用预制混凝土构件砌筑,确保砌体质量。
(4)防渗处理:采用防水混凝土、防水砂浆等材料进行防渗处理,确保截洪沟的防渗性能。
(5)附属设施建设:包括排水口、检查井、雨水口等设施的建设。
2. 施工方法(1)开挖截洪沟:采用人工开挖与机械开挖相结合的方式进行,人工开挖用于沟底及沟壁的初步处理,机械开挖用于沟底及沟壁的深度开挖。
(2)基础处理:根据地质情况,采用天然砂石、碎石等材料进行基础处理,人工铺设,压实。
(3)砌筑截洪沟:采用预制混凝土构件砌筑,确保砌体质量。
砌筑前,先进行构件的验收,确保构件质量合格。
(4)防渗处理:采用防水混凝土、防水砂浆等材料进行防渗处理,施工过程中严格控制施工质量。
(5)附属设施建设:根据设计要求,进行排水口、检查井、雨水口等设施的建设,确保设施质量。
四、质量控制与安全管理1. 质量控制(1)严格执行国家、行业及地方有关施工规范和标准;(2)加强施工过程中的质量检查,确保施工质量;(3)对原材料、半成品、成品进行严格检验,确保质量合格。
边坡支护及截洪沟项目施工组织设计

边坡支护及截洪沟项目施工组织设计福田区片区05-01地块红线外边坡支护及截洪沟项目施工组织设计编制人:审核人:审批人:企业名称:编制日期:二〇〇七年八月二十八日前言:施工设计总体概述施工指导思想与实施目标施工指导思想施工组织的指导思想是:“加强领导、强化管理、技术先行、严格控制、确保工期、优质安全、文明规范、争创一流”。
实施目标我们通过充分领会设计文件要求,结合工程特点和我部在高危边坡支护方面的施工经验,发挥我部人才优势和科学经营管理手段、设备优势,科学地组织各个专业的施工和各工种的交叉作业,统筹安排,精心组织,严格履行合同,通过科学的管理和全体员工的共同努力,确保实现如下目标:质量方针及目标质量方针:“质量第一、科学管理、守约重誉、用户满意”。
质量目标:杜绝工程质量事故;保证工程安全、可靠、耐久、美观;分项工程合格率达90%以上,优良率85%以上;单位工程合格率100%;合同履约率100%,业主满意度90%以上。
工期目标保证全面竣工总工期不超过市政府会议文件所规定的工期;本工程暂定开工时间为2007年9月1日(具体以监理工程师指令为准)。
安全施工目标认真执行“安全第一”和“安全生产、预防为主、防管结合”的安全生产方针。
采取有效措施,强化管理,杜绝死亡事故和重伤事故,杜绝重大设备事故,要求全体员工提高交通安全意识,杜绝交通事故的发生。
文明施工目标充分认识文明施工的重要性。
认真执行深圳市城市管理条例,积极开展职业道德、职业纪律、遵纪守法的教育;做好环境保护措施,防止水污染、大气污染、噪音污染和减少拢民措施。
我们文明施工的目标是:“创建文明建设工地”。
过程控制目标在本工程的施工过程中,对施工进度、工程质量、施工安全、资源使用、合同执行等的实施过程中,实行科学的、标准的、规范的过程控制管理。
在施工进度上,使用计算机软件,运用网络技术,实行动态跟踪管理,制定月、旬、日的作业计划和检查制度、及时发现问题,及时处理,确保施工进度的顺利实施;在质量管理上,对各工序的施工工艺,实行全过程的跟踪管理,使工程施工的质量全过程都在控制中;在安全管理上,实行项目经理第一安全责任人,建立切实可行的安全管理体系和严格的安全标准及安全责任管理理制度,实行“安全第一,预防为主”的安全方针,执行“一票否决”的管理原则编制依据及编制目的编制依据本施工组织设计的编制依据有:项目工程承包合同文件;《怡东花园红线外边坡支护工程施工框架协议》城工字2007第05号工程全部施工图纸及其标准图集;《福田区片区05-01地块红线外边坡支护及截洪沟项目施工图》,2007年08月,深圳市勘察测绘院;工程地质勘察报告、地形图和工程测量控制网;《怡东花园场地岩土工程详细勘察报告勘察报告》,二○○七年八月,深圳市勘察测绘院;《怡东花园用地1:500数字化地形图》《深圳市福田区片区05-01地块地质灾害危险性评估报告》气象、水文资料及流行病调查资料;工程建设法律、法规和有关规定文件;《中华人民共和国建筑法》;《中华人民共和国合同法》;《建筑工程质量管理条理》(国务院第279号);《深圳市经济特区建设工程施工安全条例》;《中华人民共和国军事设施保护法实施办法》;我部类似施工项目经验资料;现行的相关国家标准、行业标准、地方标准及企业施工工艺标准;《建筑工程施工质量验收统一标准》(GBJ50300—2001);《工程测量规范》(GBJ50026);《土方与爆破工程施工及验收规范》(GBJ201);《建筑地基基础工程施工质量验收规范》(GBJ50202—2002);《岩土工程验收和质量评定标准》(YB9010);《混凝土结构工程施工质量验收标准》(GBJ50204—2002);《深圳地区建筑深边坡支护技术规程》(SJG05—96);编制目的本施工组织设计的编制目的是:通过招标文件提供的技术资料和在现场踏勘的基础上,对本工程的土石方开挖、高边坡支护进行施工组织设计,在投标施工组织设计文件的基础上,为本工程施工组织提供完整的纲领性文件,用以指导高边坡支护工程的施工;边坡范围内土石方的开挖与运弃;维护安全与正常使用等的施工以及其关联项目的施工管理,确保优质、高速、安全、文明地完成本工程的施工任务。
边坡支护及截洪沟项目施工组织设计(4)

精选资料可修改编辑福田区 片区05-01地块红线外边坡支护及截洪沟项目施工组织设计编制人:审核人:审批人:企业名称:编制日期:二〇〇七年八月二十八日精选资料前言:施工设计总体概述1、施工指导思想与实施目标1.1施工指导思想施工组织的指导思想是:“加强领导、强化管理、技术先行、严格控制、确保工经验,发挥我部人才优势和科学经营管理手段、设备优势,科学地组织各个专业的施工和各工种的交叉作业,统筹安排,精心组织,严格履行合同,通过科学的管理和全体员工的共同努力,确保实现如下目标:1.2.1质量方针及目标质量方针:“质量第一、科学管理、守约重誉、用户满意”。
质量目标:杜绝工程质量事故;保证工程安全、可靠、耐久、美观;分项工程合格率达90%以上,优良率85%以上;单位工程合格率100%;合同履约率100%,业主满意度90%以上。
1.2.2工期目标保证全面竣工总工期不超过市政府会议文件所规定的工期;本工程暂定开工时间为2007年9月1日(具体以监理工程师指令为准)。
1.2.3安全施工目标认真执行“安全第一”和“安全生产、预防为主、防管结合”的安全生产方针。
采取有效措施,强化管理,杜绝死亡事故和重伤事故,杜绝重大设备事故,要求全体员工提高交通安全意识,杜绝交通事故的发生。
可修改编辑筑龙网本文共120页更多详细内容》》/yantu.asp1.2.4文明施工目标充分认识文明施工的重要性。
认真执行深圳市城市管理条例,积极开展职业道德、职业纪律、遵纪守法的教育;做好环境保护措施,防止水污染、大气污染、噪音污染和减少拢民措施。
我们文明施工的目标是:“创建文明建设工地”。
1.2.5过程控制目标在本工程的施工过程中,对施工进度、工程质量、施工安全、资源使用、合同执行等的实施过程中,实行科学的、标准的、规范的过程控制管理。
在施工进度上,使用计算机软件,运用网络技术,实行动态跟踪管理,制定月、旬、日的作业计划和检查制度、及时发现问题,及时处理,确保施工进度的顺利实施;在质量管理上,对各工序的施工工艺,实行全过程的跟踪管理,使工程施工的质量全过程都在控制中;在安全管理上,实行项目经理第一安全责任人,建立切实可行的安全管理体系和严格的安全标准及安全责任管理理制度,实行“安全第一,预防为主”的安全方针,执行“一票否决”的管理原则2、编制依据及编制目的2.1 编制依据本施工组织设计的编制依据有:2.1.1项目工程承包合同文件;(1)《怡东花园红线外边坡支护工程施工框架协议》城工字2007第05号2.1.2工程全部施工图纸及其标准图集;(1)《福田区片区05-01地块红线外边坡支护及截洪沟项目施工图》,2007年08月,深圳市勘察测绘院;2.1.3工程地质勘察报告、地形图和工程测量控制网;(1)《怡东花园场地岩土工程详细勘察报告勘察报告》,二○○七年八月,深圳市勘察测绘院;(2)《怡东花园用地1:500数字化地形图》(3)《深圳市福田区片区05-01地块地质灾害危险性评估报告》筑龙网本文共120页更多详细内容》》/yantu.asp精选资料可修改编辑2.1.4气象、水文资料及流行病调查资料; 2.1.5工程建设法律、法规和有关规定文件;(1)《中华人民共和国建筑法》; (2)《中华人民共和国合同法》;(3)《建筑工程质量管理条理》(国务院第279号); (4)《深圳市经济特区建设工程施工安全条例》; (5)《中华人民共和国军事设施保护法实施办法》;2.1.6我部类似施工项目经验资料;2.1.7现行的相关国家标准、行业标准、地方标准及企业施工工艺标准;(1)《建筑工程施工质量验收统一标准》(GBJ50300—2001); (2)《工程测量规范》(GBJ50026);(3)《土方与爆破工程施工及验收规范》(GBJ201);(4)《建筑地基基础工程施工质量验收规范》(GBJ50202—2002); (5)《岩土工程验收和质量评定标准》(YB9010);(6)《混凝土结构工程施工质量验收标准》(GBJ50204—2002); (7)《深圳地区建筑深边坡支护技术规程》(SJG05—96); 2.2编制目的本施工组织设计的编制目的是:通过招标文件提供的技术资料和在现场踏勘的基础上,对本工程的土石方开挖、高边坡支护进行施工组织设计,在投标施工组织设计文件的基础上,为本工程施工组织提供完整的纲领性文件,用以指导高边坡支护工程的施工;边坡范围内土石方的开挖与运弃;维护安全与正常使用等的施工以及其关联项目的施工管理,确保优质、高速、安全、文明地完成本工程的施工任务。
河道截洪沟防洪整治改造施工方案

河道截洪沟防洪整治改造施工方案一、工程概述河道截洪沟是指通过对河道进行改造,设置一定的截洪沟,以减少洪水对于河道周边地区的侵袭,保护人民生命财产安全。
本施工方案旨在对河道截洪沟进行防洪整治改造工程,提高河道的防洪能力,保障周边地区的安全稳定。
二、施工内容及方法1.清理河道:清理河道内的淤泥、垃圾等杂物,保持河道畅通,提高水流速度。
2.疏浚河道:对河道内的积水进行疏浚处理,保证河道的最低水位。
3.调整河床:对河道内的河床进行一定的调整,使其符合水流的要求,增加水流速度。
4.建设截洪沟:在河道岸边或附近设置截洪沟,通过截洪沟将洪水引导到指定地点,减少对周边地区的侵袭。
5.强化固定工程:加固河道岸边的护坡、护岸,防止水土流失,保持河道的稳定性。
6.安装监测设备:在河道截洪沟等关键位置安装水位监测设备、流量计等,及时掌握水情信息,提高防洪能力。
三、施工步骤及时间计划1.组织施工前的准备工作:包括编制施工图纸、规划施工方案、组织采购所需材料等。
时间:30天。
2.清理河道:动员清理人员,配备清理设备,对河道内的淤泥、垃圾等进行清理工作。
时间:15天。
3.疏浚河道:使用挖掘机等设备对河道内的积水进行疏浚处理,保持河道的最低水位。
时间:30天。
4.调整河床:使用挖掘机等设备对河道内的河床进行调整,使其符合水流的要求。
时间:20天。
5.建设截洪沟:根据施工图纸,在河道岸边或附近进行截洪沟的建设工作。
时间:60天。
6.强化固定工程:动员护坡、护岸的加固工作,采用石块、混凝土等材料进行加固。
时间:40天。
7.安装监测设备:在河道截洪沟等关键位置安装水位监测设备、流量计等。
时间:15天。
四、施工安全及环保措施1.施工期间,严禁在施工现场吸烟、乱丢乱放垃圾等行为,保持施工现场的整洁。
2.施工人员必须佩戴安全帽、工作服和安全鞋,并接受安全教育培训。
3.施工过程中,严禁擅自改变施工工艺和程序,如有特殊情况需经工程负责人同意。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
截洪沟施工组织设计目录第一章工程概况第二章编制依据第三章施工部署第四章施工总平面布置第五章各分项工程的施工顺序及施工进度安排第六章确保工程质量和工期的措施第七章提前工期的施工措施、方案第八章抢险措施预案第九章其他应说明的事项(如文明施工措施等)第一章工程概况一、工程一般情况龙井湾磷石膏堆场—截洪沟工程位于磷石膏充填站旁磷石膏充填站至龙井湾临时道路—坪上段道路右侧,全长451m、沟底宽1.0m、深1.2m,沟底及侧墙厚0.4m,采用C25混凝土浇筑,其地基承载力特征值fk>=150Kpa;排洪沟沿长度方向每隔10米~20米或其上覆土高度变化处以及地质情况变化处设置沉降缝(缝宽:30mm), 沉降缝用沥青麻絮填塞。
主要工程材料来源:开阳县紫江水泥厂、老堡关砂石料厂。
二、沿线地形、气候、水文地质条件1、地形地貌路线经过地区属于低中山剥蚀区,新构造运动是形成地形地貌骨架的基本原因。
本区地形地貌、山川走向沿山坡走向。
2、地质条件本工程地理条件,表层为冲积土和回填土,下层为强风化闪长岩,岩体较为破碎。
地基承载力特征值fak=500kPa,基底摩擦系数为1=0.503、施工现场现有施工便道可直接到达施工现场。
三、主要工程项目规模及数量截洪沟长度:451m1、挖基土方沟槽基坑2146 m³,2、人工凿槽坑石方爆破坚石1180 m³,3、回填土夯填石方365m³,4、C25砼截洪沟790 m³。
第二章编制依据一、编制依据1、龙井湾磷石膏堆场—截洪沟工程施工设计图。
2、相关施工技术规范以及设计要求、施工规范、规程等资料。
3、国家的法律、法规及地方有关施工安全、工地保安、人员健康、劳动保护、土地使用与管理、环境保护与文明施工方面的具体规定和技术标准。
4、我方施工队伍、专业技术管理人员现状、机械设备的实力,以及类似工程多年的施工经验。
二、编制原则根据业主对本工程的要求,按工程实际情况,我公司将投入先进的机械设备,实施科学管理,组织精干、高效的领导机构和专业化的施工队伍,合理安排各工序的施工顺序,做到经济合理。
进度安排综合考虑工期,队伍精干和机械设备实力等因素,稳中求快,确保安全质量,信守合同工期,争创优质工程。
第三章施工部署一、施工组织管理指导思想及目标(一)指导思想加强领导,强化管理,合理安排,确保工期,优质安全,保护环境,文明施工,争创一流。
(二)目标1、本项目质量标准:合格2、工期目标:施工单位拟定2个月内完工。
计划2011年7月2日开工,2011年8月3日竣工。
3、安全目标:杜绝施工死亡事故,严防爆破伤人、火灾等各类事故发生。
4、环保目标在施工期间,遵守国家和当地有关环境保护的法律、法规,采取一切可能的措施,将施工对环境的不良影响降到最低限度。
5、履约目标在合同期内,严格履行合同及对业主的承诺,杜绝违约现象的发生。
(三)施工质量、安全工作重点1、本项目施工质量控制重点(1)、基槽土石方开挖和回填质量控制。
(2)、结构物施工质量控制。
2、本项目施工安全工作重点。
(1)、基槽土石方开挖和回填施工作业安全。
(2)、结构物作业安全二、总体施工方案本工程所处地区属亚热带干燥型河谷气候,雨季及高温季节对施工影响较大,本工程项目施工期内不受雨季影响,工程以基坑土石方、排洪沟砼浇筑施工作为施工重点。
因此在施工时,以“主攻基坑土石方、排洪沟砼浇筑施工为主,优化各分项施工方案和工艺,统筹安排,环保优先,文明施工,确保工程质量和施工安全为原则进行安排。
施工队伍进场后,抓紧进行驻地建设、场地平整,接引电力线、供水设施、砼搅拌场设置等,为尽早开工创造条件。
施工场地布置时,以“尽量紧凑,不占耕地,不破坏自然环境”为原则,集中驻地,统一设置拌和场集中拌和,以保护自然环境。
根据本工程规模和施工条件,将本工程划分为二个施工作业段,分段流水作业。
三、资源配备(一)、施工组织机构及劳动力组织配备1、施工组织机构我公司拟安排10名管理和工程技术人员担任本合同段的施工管理、技术指导、测量、试验、计量及其它相关部门的工作。
接到中标通知书后,马上由项目经理、项目总工程师组织全体人员认真学习本工程“合同条款”、“技术规范”、“工程量清单”、熟悉“图纸”。
使全体管理和工程技术人员都能理解合同条款精神,熟悉工程内容,掌握质量要求,并向施工队进行全面技术交底,使项目部全体参战人员都能在合同实施过程中执行“招标文件”中的有关规定,认真接受和贯彻工程师指令,使工程师满意。
为满足本工程施工需要,我方将设立足以胜任本工程需要的精干管理机构,配齐专业技术施工管理人员,投入充足的劳动力,成立项目经理部(10人)。
其中,项目经理1人,项目总工程师1人,经理部由综合办公室(1)、工程技术部(1)、质检试验部(1人)、机料部(1人)、安全保通部(1人)、财务部(1人)、计划统计部(1人)等职能科室组成。
项目经理负责整个项目的全面工作;项目技术负责人负责全合同段日常施工施工技术和质量管理工作与协调工作;工程技术部负责技术、测量、试验管理工作,以及质量控制、检查、监督管理工作;机料科负责原材料的采购、运输和管理工作;安全部负责施工现场的施工安全工作。
全体管理和工程技术人员在接到中标通知书后,经业主和工程师批准,立即组织进驻工地,挂牌上岗。
2、机务人员我公司拟安排6名机务人员(机械技术员、操作手、汽车驾驶员、修理工等)担任本合同施工机务管理、机械操作、车辆驾驶、机械维修和保养工作。
接到中标通知书后,由负责管理机务工作的项目副经理,结合本合同的技术要求对机械操作、保修、安全操作规程再学习。
对拟用于本合同的机械设备进行维修保养,确保设备完好率达100%,保持紧张待发状态,随时启运。
须添置部分让采购员抓紧采购。
报业主和工程师批准,及时组织上述人员进场,持证上岗。
3、劳动力我公司拟组织8名技工和20名专业民工参与本合同段施工,进场前除对其进行技术交底外,还将他们组织起来共同学习相关设计文件和技术规范,并进行安全生产教育。
以上劳动力报业主和工程师批准后,随时进场到位。
2、施工任务划分及劳动力配置项目部下设2个施工班组,具体施工任务划分如下:土石方施工班组:负责本项目的基槽土石方开挖和回填工作。
结构物施工班组:负责本项目排洪沟砼、钢筋、模板的施工工作。
(二)、施工机械及试验、质检仪器设备配置1、施工机械:挖掘机2台,搅拌机2台、自卸汽车3台、水泵1台、空压机1台、插入式振动棒3台、电锯1台。
2、工程测量工程技术人员在总工程师的领导下,全面熟悉设计资料和招标文件、工程图纸及有关技术资料,了解工程特点、工期要求和施工设备、劳动力、临时工程和生活供应等全面落实。
并按技术规范、设计图纸和监理工程师的要求开展施工测量和放样工作。
采用电子全站仪和自动调平水平仪在现场恢复中线和固定路线,高程点的复测、水准点及导线点的增设、横断面的测量与绘制,并根据计划安排,及时做好开工路段工程细目的施工测量工作。
将测量成果资料和测量记录,报监理工程师审批,然后根据审批的设计图表数据和定出路线中桩,人工构造物的具体位置,并标明其轮廓,提请监理工程师检查批准,以利尽快开工。
项目部配备具有相当经验的技术人员,有实际操作能力的测量人员,设置相当等级并经检验合格的测量仪器和工具,各级组织相互协作共同完成测量工作,测量中严格坚持换人复核制度。
3、工程试验对工程所用的原材料要进行试验,根据试验数据确定能否用于工程施工;工程施工中砼配合比等需要通过送检测中心试验室试验确定,施工过程中的质量检验、质量控制均以试验数据为依据,施工成品的质量也由试验室进行确认,在本项目施工过程中,项目部设立工地试验室,配备专职试验员,根据分工职责,配备相应的试验仪器、设备,配齐专业试验人员,完成试验工作。
①项目经理管理职责A.制定项目经理部主要岗位人员的职责、权限,以及项目管理规章制度。
B.参与制定项目的总目标和阶段性目标,进行目标分解,制定总体施工控制计划、并实施控制、以保证项目施工目标的实现。
C.落实建设条件,做好实施准备:组织项目领导班子,落实征地、三通一平、资金、施工策划、施工队伍等建设条件。
在总体计划落实的基础上,一步一步落实具体计划,形成切实可行的实施计划系统。
D.落实设备,材料的供应渠道。
E.协调项目建设中各级管理关系,明确项目机构的工作职责,提高项目经理部的管理水平和效率。
F.检查工期、质量、成本、技术、管理执法等,发现问题及时向总公司主管经理汇报。
并通报顾客,防止施工中不合格的重复出现。
G.注意在工作中发掘人材培养人才。
H.及时做好竣工收尾和施工项目总结。
I.负责项目施工进度、质量、成本、安全、文明施工控制工作。
J.参与合同评审、熟悉合同条款、履行合同条款。
K.遵守国家有关法律法规,组织项目施工。
②总工程师岗位职责A. 在项目经理的领导下,全面负责项目部的施工生产,执行公司下达的各项目技术指导及工作任务。
B. 分管项目经理部的技术、进度、质量、效益、安全目标管理。
C. 对外面向顾客、监理单位、设计单位;对内向公司职能部门、以完成项目的质量、安全、进度管理目标尽心尽责。
D. 协调、指导、督促项目部和职能部门按施工文件,施工作业规范完成各项施工任务。
E. 负责组织编制施工质量计划和施工组织设计。
F. 负责组织技术人员对施工文件,图纸进行会审。
G. 负责向公司总工办、质检处、安全处报告工程质量的事故。
H. 负责组织和实施工程项目施工技术交底工作,监督施工过程的工艺执行情况,提出整改、纠正、预防措施。
I. 负责审核现场提出的洽商记录及技术变更文件,跟踪其实施过程。
J. 对施工技术、方案的安全措施负有设计、指导的责任。
K. 参与特殊的关键工序的验收,配合工程的竣工自检与验收。
L. 负责组织声像资料的采集活动的开展。
M. 负责质量管理体系有关文件的学习与执行、四新技术的推广与应用。
N. 负责对紧急放行,例外放行进行审核,协助处理质量,安全事故,并提出技术鉴定和技术处理方案。
O. 协同项目经理的合同管理工作,并负责指导、监督项目部工程签证结算工作。
③项目部工程技术科职责A.熟悉施工图纸、参加图纸会审。
B.参加施工设计、施工方案编制。
C.根据施工组织设计和施工方案的要求,负责安排各施工队进行工程施工。
D.负责对施工班组进行技术交底,并作好记录。
E.根据施工进度计划、提出材料需要量计划,做好施工日志。
F.根据分工、负责施工部位的施工质量控制。
G.做好竣工前对半成品、成品的保护工作,确保工程验收。
H.负责技术标准、规范和项目部的工程技术文件管理。
I.负责科技情报与信息的收集和统计工作,技术资料的积累,整理和移交、归档。
J.负责填写、收集、整理工程竣工资料。
K.在工程完工后及时进行竣工资料的检查、整理和组卷,并对竣工资料的整理、组卷工作予以指导。
