无极绳绞车安装措施资料
无极绳绞车安装措施

无极绳绞车安装措施引言无极绳绞车在工程领域中被广泛使用,其安装是确保正常运行和安全操作的关键。
本文档将介绍无极绳绞车的安装措施,并提供详细的步骤和注意事项。
安装步骤1.确定安装位置:在安装绞车之前,首先需要确定合适的安装位置。
安装位置应该能够提供足够的空间和强度来支撑绞车的重量和运行时产生的力。
2.安装基础:在选择安装位置后,需要准备一个坚固的基础来支撑绞车。
基础可以是混凝土地面或者钢质支架,其目的是提供稳定的支撑和固定绞车的位置。
3.安装固定角铁:在绞车基础上安装固定角铁,固定角铁一般是由钢材制成的,并且需要根据绞车的尺寸和重量选择合适的规格。
固定角铁的作用是在绞车运行时提供额外的支撑和稳定性。
4.固定绞车:将绞车安装在固定角铁上,并使用螺栓或紧固夹紧固绞车。
确保绞车与固定角铁紧密连接,不得出现松动或晃动的情况。
5.安装绞车配件:根据需要,安装绞车的配件,例如控制按钮和限位器。
确保配件的安装牢固,并与绞车正确连接。
6.接通电源:在完成安装绞车的步骤后,接通电源,并确保电源电压与绞车要求的电源电压匹配。
在接通电源之前,确保绞车的所有电气连接正确无误,并进行必要的测试和检查。
7.测试运行:在完成绞车的安装和电气连接后,进行测试运行,确保绞车正常工作并符合要求。
测试运行包括检查绞车的起升、下降和紧固功能,以及检查限位器和控制按钮的可靠性。
安装注意事项在进行无极绳绞车的安装过程中,需要注意以下事项:•安装绞车时,需要确保绞车的重心位于支撑点的正上方,以确保绞车运行时的稳定性。
•安装绞车之前,需要仔细阅读和理解绞车的安装手册和相关说明书,了解并遵循制造商提供的安装指导。
•在安装绞车之前,确保所有的安全装置和保护装置都齐全,并测试其可靠性。
•安装绞车时,应使用适当的工具和设备,并确保安全操作。
遵守相关的安全规定和操作规程,确保人身安全和设备的安全。
•在安装绞车过程中,严禁超载操作,严禁未经培训和授权的人员进行操作和维护。
无极绳绞车安装要求措施

淮沪煤电公司丁集煤矿措施名称:1422(3)高抽巷无极绳绞车安装、使用安全技术措施施工单位:编制人:审核:区长:编制日期:审查单位及人员开拓二区202队:生产技术科:机电办:安监处:调度室:批准掘进副总:机电副总:总工程师:会审意见1、尾轮固定:打不少于6根地锚直接固定于底板岩石上,然后用40T锚链锁住尾轮。
2、保证轨道质量,轨道必须专人检查维护,保证轨道质量符合《煤矿窄轨运输轨道质量标准》的要求,并适当缩小轨枕间距为700 mm。
3、按说明书及图纸的要求打好水泥基础,尺寸误差不得超过规定,尤其关键尺寸:如中心线、安装水平标高的控制等。
4、安装完毕后要由机电办组织相关单位验收,确认合格后方可使用。
5、上部JD-25KW绞车不能和无极绳绞车同时打运。
6、尾轮要加工防护罩。
7、无极绳紧绳要用手拉葫芦,严禁开动无极绳绞车紧绳。
8、无极绳两头绳头要从梭车下面断绳保护器的穿绳孔穿入确保保护有效。
9、打运前认真检查轨道、绞车及斜巷安全设施,确认安全后方可打运。
1422(3)高抽巷无极绳绞车安装、使用安全技术措施一、工程概况为减少1422(3)高抽巷打运环节,确保安全顺利地打运设备材料,由矿领导安排我队在1422(3)高抽巷无极绳硐室内安装一台SQ-80无极绳绞车。
无级绳硐室在1422(3)高抽巷拨门向内320米(即6#钻场向西约30米),1422(3)高抽巷施工完后无级绳绞车运输距离全长约1700m。
为确保无级绳绞车安装质量及使用安全,特编制本措施。
二、施工前的准备工作1、提前备好浇注无极绳基础的土产料,并打运至施工地点。
2、机电设备入井前必须进行检查检修,并进行试运转调试,合格后方可贴防爆合格证入井安装。
3、电器设备和电缆入井前必须进行绝缘电阻摇测和耐压试验,合格后方可入井安装使用。
4、易碰坏的设备和电缆装车后要用木板或旧皮带保护好。
5、备好起吊用具,如3T、5T葫芦、40T起吊锚链三、安装步骤及方法1.将无极绳的主机及涨紧部打运到施工地点,并按设计图挖好无极绳主机及涨紧器基础,同时打好护底锚杆,护底锚杆的外露长度在300-500 mm。
无极绳绞车安装安全技术措施

13103回风顺槽口无极绳绞车安装安全技术措施山西兴县华润联盛车家庄煤业有限公司二零一五年五月三十日13103回风顺槽口安装无极绳绞车安全技术措施为了确保13102综采工作面回撤及13103综采工作面安装工作安全、顺利进行,保证设备、材料的提升运输安全,我矿决定在13103回风顺槽口安装无极绳绞车,为确保施工期间的安全工作特制定以下安全技术措施:一、施工内容:安装无极绳绞车二、施工目的:保证13102综采工作面回撤及13103综采工作面安装工作顺利进行。
三、施工技术要求1、施工前必须把所用到的工具(铁锹、风管、风镐等)材料(水泥、沙、石子、速凝剂等)提前运送到施工现场。
2、基础坑施工用风镐作业,作业过程中,要不定时对使用工具的完好完整率进行检查,要随时对风管与直通连接的插销查看。
3、基础坑完成后(绞车基础坑:长2.9米、宽2.0米、深1.2米),把底整平夯实,测量找平,以轨道作为参照物,把地基螺栓摆正,用混凝土浇筑,拌料(混凝土)时严格按照规定的比例1︰2︰3(水泥、沙子、石子)拌料。
4、待地基基础凝固至少72小时后,把底座安装上,螺栓紧固牢固。
5、底座固定牢后,把绞车电机、减速器、齿轮、刹车、离合器按顺序、规格安装。
6、配重装置基础(用混凝土浇筑:长3.9米、宽0.8米、深0.8米),中心距离与绞车基础中心不低于5米,配重架中心与绞车卷绳筒成一条直线。
7、安装时,用预先打好的起吊锚索起吊,起吊过程中,物体下面严禁站人。
8、绞车尾轮安装:尾轮中心与轨道中心一致,地锚固定,并加设固定跄柱。
地滚轮要安装在道轨高处,以避免钢丝绳损坏道木。
轮架用夹板与道轨装紧。
9、托绳轮安装间距不得超过30m,主副压绳轮要安装在道轨的低洼处,以避免钢丝绳悬空松绳脱轨,安装方法同上。
10、安装电器设备,并且要保护齐全。
11、试运行前,必须严格检查制动系统灵活可靠;信号齐全完好;检查电机是否良好,开关是否灵敏可靠;检查各部螺栓是否齐全、紧固。
安装无极绳绞车的安全技术措施

仅供参考[整理] 安全管理文书安装无极绳绞车的安全技术措施日期:__________________单位:__________________第1 页共8 页安装无极绳绞车的安全技术措施一、工程概况:目前150201皮顺开门点无极绳绞车基础已浇筑完成,为尽快完善150201皮顺运输系统,为确保无极绳绞车解体、安装、运输的安全,根据《煤矿安全规程》等的有关规定,特编制本安全技术措施:二、领导组织:组长:王绥增副组长:徐可群安全负责人:王超技术负责人:厂家技术员指导安装运输负责人:陆佃满施工负责人:刘明泉、潘福生参加施工人员:机电大班、运输队和区队配合人员、厂家技术员三、施工步骤:1、施工前的准备工作:①、由工区在150105回风巷无极绳绞车后安装一台JD-1型绞车,并在拆除张紧车后把轨道铺至无极绳绞车滚筒处,以方便拆除的设备及时装车、运输。
②、将地面的张紧车解体(解体后尺寸:长2.9m×高1.2×宽0.5m),并将张紧车和托、压绳轮、重锤等装车下井,运至150201皮顺、回风联络巷。
③、将150201皮顺开门点至两道风门之间的轨道卧下去并铺上道岔与152轨道合龙门。
④、在150105回风巷和150201皮顺开门点(两道风门内顶板打一颗)无极绳绞车机头段每隔3米在巷道两帮距底板3m处打专用起吊锚杆,起吊锚杆选用Ø20mm×2400mm型螺纹锚杆,每根锚杆用2卷树脂锚固剂进行固定。
⑤、准备好3t手拉葫芦3台以及施工时使用的40T链条等起吊用具,以方便起吊设备。
⑥、在150201皮带开门点第二道风门处铺2根工字钢(工字钢上端安装在挖的槽内,防止在落设备的时候上端抬起),以便设备起吊后慢慢松开倒链把设备放到台阶下安装。
2、安装要求:1)安装绞车、紧绳器装置:根据安装图纸,将绞车、张紧器固定在混凝土基础上,设备紧固必须稳定可靠;张紧器要在绕绳、第 2 页共 8 页紧绳完毕后再施加张紧力才会起作用。
无极绳牵引车安装使用安全技术措施

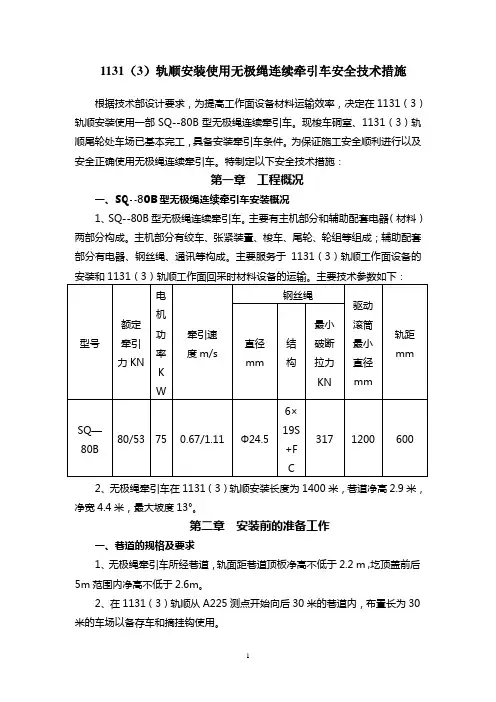

1131(3)轨顺安装使用无极绳连续牵引车安全技术措施根据技术部设计要求,为提高工作面设备材料运输效率,决定在1131(3)轨顺安装使用一部SQ--80B型无极绳连续牵引车。
现梭车硐室、1131(3)轨顺尾轮处车场已基本完工,具备安装牵引车条件。
为保证施工安全顺利进行以及安全正确使用无极绳连续牵引车。
特制定以下安全技术措施:第一章工程概况一、SQ--80B型无极绳连续牵引车安装概况1、SQ--80B型无极绳连续牵引车。
主要有主机部分和辅助配套电器(材料)两部分构成。
主机部分有绞车、张紧装臵、梭车、尾轮、轮组等组成;辅助配套部分有电器、钢丝绳、通讯等构成。
主要服务于1131(3)轨顺工作面设备的安装和1131(3)轨顺工作面回采时材料设备的运输。
主要技术参数如下:型号额定牵引力KN电机功率KW牵引速度m/s钢丝绳驱动滚筒最小直径mm轨距mm直径mm结构最小破断拉力KNSQ—80B 80/53 75 0.67/1.11 Φ24.5 6×19S+FC317 1200 6002、无极绳牵引车在1131(3)轨顺安装长度为1400米,巷道净高2.9米,净宽4.4米,最大坡度13°。
第二章安装前的准备工作一、巷道的规格及要求1、无极绳牵引车所经巷道,轨面距巷道顶板净高不低于 2.2 m ,圪顶盖前后5m范围内净高不低于2.6m。
2、在1131(3)轨顺从A225测点开始向后30米的巷道内,布臵长为30米的车场以备存车和摘挂钩使用。
二、无极绳牵引车提升能力及钢丝绳安全系数验算(一)长料车和重型设备运输无极1绳连续牵引车运送长型材料车时,在梭车和材料车间加一平板车,车与车之间用三环链连接。
运送液压支架时,采用三环链、锚链连接。
特别注意:运送长料车和重型设备为防止掉道只准挂拉一个车。
验算过程:应用公式:F=(W+E)g×(sina±P1cosa)+qLg(sina±P2cosa)且F<Q,P>5 F,上坡取“+”下坡取“-”,式中:F1—所需无极绳牵引车牵引最大负荷 KNP—钢丝绳破断力 KNF —无极绳牵引车牵引力 KNW—支架重端头架重17.6吨(支架型号为:ZTF—4800/18/29)E—特制支架车重E=(1.1吨+无极绳牵引车车重1.5吨)=2.6吨a—轨道坡度(a=amax)P 1—矿车与轨道间的滚动摩擦系数,取P1=0.015P 2—绳与地的摩擦系数,取P2=0.25L—坡长(所用绳长) mq—钢丝绳的单位重量:24.5mm钢丝绳:g=0.002165吨/m ;g—重力加速度无极绳绞车:上坡,a=+13°,L=2800m,,钢丝绳为Φ24.5mm。
无极绳绞车安装技术措施

无极绳绞车安装技术措施摘要:无极绳绞车是一种广泛应用于工业领域的起重设备,它能够有效地提高生产效率和安全性。
本文将介绍无极绳绞车的安装技术措施,包括准备工作、安装步骤和注意事项等方面内容,以帮助读者正确地安装和使用无极绳绞车。
引言:无极绳绞车是现代工业领域不可或缺的起重设备之一,它具有结构简单、使用方便、性能稳定等优势。
然而,正确的安装对于保证绞车的正常运行和延长使用寿命至关重要。
本文将详细介绍无极绳绞车的安装技术措施,以便读者能够正确地进行安装。
一、准备工作在安装无极绳绞车之前,需要进行一些准备工作以确保顺利进行。
首先,检查绞车的配件是否齐全,并且是否与所需的安装工具相匹配。
其次,仔细阅读产品说明书,了解无极绳绞车的结构和性能参数。
最后,对安装位置进行评估,确保有足够的空间和承重能力来容纳绞车的安装。
二、安装步骤1. 清理安装位置:在安装绞车之前,清理安装位置,确保没有杂物和障碍物,并确保地面平坦。
这可以提供稳定的基础和安全的工作环境。
2. 固定基座:将基座放置在清理好的安装位置上,并使用螺栓或焊接将其牢固固定。
确保基座与地面之间没有任何松动或不稳定的现象。
3. 安装绞车:将绞车放置在固定的基座上,并确保其与基座的连接牢固可靠。
根据产品说明书,正确调整绞车的位置和方向。
4. 连接控制系统:根据绞车的类型和功能,将控制系统与绞车相连接。
确保连接牢固且电气线路正确连接,避免出现短路等安全问题。
5. 进行测试:在安装完成后,进行必要的测试以确保绞车的正常运行。
测试过程中应注意观察绞车是否有异常声音或不正常的振动,并确保所有控制系统和安全保护设备都能正常工作。
三、注意事项。
无极绳绞车安装方案

无极绳绞车安装方案为安全使用我矿无极绳绞车,充分发挥我矿无极绳绞车使用性能,根据矿生产实际,拟将我矿现有2台无极绳绞车重新进行安装,现编制无极绳绞车安装方案如下:一、SQ—80(75B)型无极绳绞车安装方案(一)设备参数1、设备名称:SQ—80(75B)型无极绳绞车牵引绞车绞车规格:机体1900*2600mm 涨紧装置3600*700*2200mm钢丝绳直径:Ф24.5㎜功率:75kw最大牵引力:80KN设备运行:(1)最大允许坡度15°,最大重量20吨(含平板车)。
(2)单轨运输,轨距600mm,轨型22、30kg/m。
(3)布置方式:钢丝绳布置在轨道内。
(4)双速0.67m/s,1.12m/s。
(二)安装地点:现安装位置6113进风顺槽,拟安装位置1280运输联络巷(三)运输路线:1280运输联络巷(215米)—→1280延伸巷(910米)—→1280底板延伸巷(150米)共计1275米(四)运输能力核定1、运行线路中最大坡度为1280运输联络巷1°17′(按2°算)。
G=F/(sin2°+cos2°×0.015)=8/(0.035+0.978×0.015)=8/0.05=160吨G=F/(sin15°+cos15°×0.015)=8/(0.259+0.966×0.015)=8/0.27=29吨160÷2.366=67辆碴车;根据生产所需及沿途通风设施情况核定运输30辆矿车2、运输时间(1)慢速运行:t=s/v=1275÷0.67=1903秒≈32分钟(2)快速运行:t=s/v=1275÷1.12=1139秒≈19分钟过风门需10分钟/趟,可知慢速运行时每趟约42分钟,快速运行每趟约30分钟,不包括车场倒车时间。
(五)安装地点选择:1、1280运输联络巷向北方向左手帮扩掘无极绳绞车房。
无极绳绞车安装技术措施标准范本

解决方案编号:LX-FS-A57644 无极绳绞车安装技术措施标准范本In the daily work environment, plan the important work to be done in the future, and require the personnel to jointly abide by the corresponding procedures and code of conduct, so that the overall behavior oractivity reaches the specified standard编写:_________________________审批:_________________________时间:________年_____月_____日A4打印/ 新修订/ 完整/ 内容可编辑无极绳绞车安装技术措施标准范本使用说明:本解决方案资料适用于日常工作环境中对未来要做的重要工作进行具有统筹性,导向性的规划,并要求相关人员共同遵守对应的办事规程与行动准则,使整体行为或活动达到或超越规定的标准。
资料内容可按真实状况进行条款调整,套用时请仔细阅读。
根据《副斜井井底车场至轨道大巷无极绳单轨运输平面图》要求,在副斜井井底车场及轨道大巷段施工无极绳绞车硐室。
为保证本项工作安全有序的进行,特编制本安全技术措施。
一、施工前准备工作1、由地测科根据《副斜井井底车场至轨道大巷无极绳单轨运输平面图二》将无极绳绞车硐室扩刷位置标注出来。
2、根据地测科标定位置,施工队将施工位置悬挂电缆、压风管、静压水管摘除放下,并用旧皮带保护好。
3、施工队准备施工工具:风镐、铁锹、锚杆钻机及支护材料。
二、硐室断面及施工方法⑴无机绳机头硐室净长6300mm,净深3000mm,净高2500mm。
⑵硐室采用炮掘进行施工,扩刷出的煤矸人工装进矿车内,通过总回风巷刮板输送机运输至胶带巷皮带。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
淮沪煤电公司丁集煤矿措施名称:1422(3) 高抽巷无极绳绞车安装、使用安全技术措施施工单位:编制人:审核:区长:编制日期:1422(3) 高抽巷无极绳绞车安装、使用安全技术措施》审查单位及人员开拓二区202 队:生产技术科:机电办:安监处:调度室:批准掘进副总:机电副总:总工程师:1422(3) 高抽巷无极绳绞车安装、使用安全技术措施》会审意见1、尾轮固定:打不少于 6 根地锚直接固定于底板岩石上,然后用40T 锚链锁住尾轮。
2、保证轨道质量,轨道必须专人检查维护,保证轨道质量符合《煤矿窄轨运输轨道质量标准》的要求,并适当缩小轨枕间距为700 mm。
3、按说明书及图纸的要求打好水泥基础,尺寸误差不得超过规定,尤其关键尺寸:如中心线、安装水平标高的控制等。
4、安装完毕后要由机电办组织相关单位验收,确认合格后方可使用。
5、上部JD-25KW绞车不能和无极绳绞车同时打运。
6、尾轮要加工防护罩。
7、无极绳紧绳要用手拉葫芦,严禁开动无极绳绞车紧绳。
8、无极绳两头绳头要从梭车下面断绳保护器的穿绳孔穿入确保保护有效。
9、打运前认真检查轨道、绞车及斜巷安全设施,确认安全后方可打运。
1422(3) 高抽巷无极绳绞车安装、使用安全技术措施一、工程概况为减少1422(3) 高抽巷打运环节,确保安全顺利地打运设备材料,由矿领导安排我队在1422(3) 高抽巷无极绳硐室内安装一台SQ-80 无极绳绞车。
无级绳硐室在1422(3) 高抽巷拨门向内320 米( 即6#钻场向西约30 米) ,1422(3)高抽巷施工完后无级绳绞车运输距离全长约1700m。
为确保无级绳绞车安装质量及使用安全,特编制本措施。
二、施工前的准备工作1 、提前备好浇注无极绳基础的土产料,并打运至施工地点。
2、机电设备入井前必须进行检查检修,并进行试运转调试,合格后方可贴防爆合格证入井安装。
3、电器设备和电缆入井前必须进行绝缘电阻摇测和耐压试验,合格后方可入井安装使用。
4、易碰坏的设备和电缆装车后要用木板或旧皮带保护好。
5、备好起吊用具,如3T、5T葫芦、40T起吊锚链三、安装步骤及方法1 .将无极绳的主机及涨紧部打运到施工地点,并按设计图挖好无极绳主机及涨紧器基础,同时打好护底锚杆,护底锚杆的外露长度在300-500 mm。
在座基础时,要把涨紧装置的中心和主机的中心用线连在一起,对准。
2。
采用C20混凝土对无极绳的基础进行浇注。
找平找直无极绳机头位置。
座好无极绳主机,下好厂家配套无极绳主机的基础螺栓,并用C20混凝士进行浇注3.按设计基础图挖好涨紧装置基础,座好涨紧装置,下好厂家配套的基础螺栓,找平找直涨紧装置位置,用C20混凝土对涨紧装置进行浇注。
4.安装涨紧配重块,数量要与钢丝绳涨力相适应,要以重砣不落地为宜。
张紧前先检查钢丝绳在各部件中的位置是否正确。
5.无极绳缠绳:固定钢丝绳的一个绳头。
将钢丝绳的一个绳头穿过梭车牵引板和制动爪后,固定在梭车的固定装置中。
将多余的钢丝绳存于梭车处,再将绳头穿过梭车牵引板和制动爪后固定于储绳筒上,转动储绳筒收紧钢丝绳,再用葫芦拉紧钢丝绳,当达到要求的预紧力时,把钢丝绳在梭车上固定牢固。
收放钢丝绳后,应将定位销插入储绳筒孔内,防止储绳筒在运行中转动,使钢丝绳逸出。
无极绳驱动轮缠绳要达到 3.5 圈。
6.无极绳头的制作:绳头插接长度不得小于钢丝绳直径的1000 倍,插接后钢丝绳直径不得大于绳径的5%。
7.无级绳托辊架的安装:每30 米安装一组托辊架,每个变坡点处加设主、副压绳轮。
托辊架的各连接螺栓及弹簧垫要齐全紧固。
托辊轮转动要灵活无卡阻,并保证钢丝绳不出托辊轮,不磨轨道木。
8.无极绳的尾轮固定:用 2 根11#工字钢并焊做无极绳的尾轮固定梁,固定梁用8道S 16的钢板做成的压板固定;每道压板用2根© 20 X 2200 mm锚杆固定。
尾轮用4根40T锚链锁在固定梁上,每根锚链的连接环螺栓及弹簧垫要齐全紧固。
9.无极绳的通信设备安装:安装手持通讯系统,确保机头与跟车人联系可靠,信号线在巷道内要吊挂平直,在机头、机尾处要加设警示红灯。
四、电气设备安装:1.供电设备入井前要防爆检查合格后方可入井。
2.供电系统安装时,必须办理停用电申请,并按停用电措施施工,杜绝失爆失保现象。
3.保证各供电系统设备的各种保护齐全可靠。
4.、安装完毕后,要对无极绳及绞车的电机接线及电源等级进行检查,确认无误后接入电源。
五、设备起吊安全技术措施1、设备部件起吊前要对顶板进行检查,确认安全后方可进行起吊,起吊时要有专人指挥。
起吊前,打好专用的起吊锚索。
2、设备起吊用的锚链、连接环等必须仔细检查,合格后方可使用。
3、起吊设备所用锚链必须使用连接环并穿上M20螺栓进行连接,不得直接使用螺栓连接。
4、起吊设备时,操作人员不得位于起吊点下方或设备可能倾倒的方向。
5、设备起吊过程中要有专人观察顶板及起吊装置附近的安全情况。
每当起吊不动时,必须停止起吊,放下起吊设备,查明原因排除故障,禁止强行起吊。
6、设备起吊安装时要安专人警戒,闲杂人员在起吊过程中严禁在该处逗留或通过。
设备起吊安装时起吊物没有落实之前,严禁任何人将身体的任何部位伸入悬吊物的下方,以防意外。
7、卸车、拖运、安装过程中要保护好设备及其接合面防止损坏。
8、设备经斜巷打运前要有专人对封车状况进行检查,确认完好方可进行打运。
六、无极绳调试安全技术措施1、根据无极绳的组装图要求将无极绳的机械部分安装结束后,制图原理及接线图要求将电源接入2、无极绳的电源开再根据电气控关、机头、机尾处必须有专职机电工看守监视。
3、无极绳试运转前,由专职机电工对无极绳的电机接线及电压等级进行校核,检查完毕无异常后将无极绳点动空转30 分钟,再重载运转30 分钟。
4、无极绳试运期间,若有一处发出停机信号或信号不明时,负责开停无极绳的司机必须立即停机,切断电源,查明原因。
5、无极绳运转不发生故障,各种保护动作灵敏可靠即可交付使用。
6、各类绞车的调试要确认绞车手动闸及电控闸要灵活可靠.红灯信号能保持通畅,完好.七、无极绳打运安全技术措施:1、打运前安排专人检查打运路经线沿途轨道、风水管路、电缆、风筒吊挂、风门及巷高必须满足打运要求。
2、大件运输时必须使用硬连接,由专人看守,协调电车司机打运,严禁野蛮抵车损坏设备。
3、绞车司机必须持证上岗,并严格按操作规程操作。
4、绞车必须处于完好状态,绞车司机在每班开动绞车之前必须对绞车进行全面的检查,检查的内容包括生根绳要牢靠、绞车固定螺栓要上紧、压车柱安全可靠、操作按钮、制动闸灵敏可靠。
5、斜巷“ 一坡三档” 安全设施要齐全可靠,并处于常闭状态,打运时必须挂保险绳。
严格执行“ 行人不行车,行车不行入”制度。
6、打运必须实行封闭式管理。
7、摘挂钩头必须按“ 先挂后摘”的原则进行。
8、人力推车规定:1)、一次尽能推一辆车。
严禁在矿车两侧推车,同向推车的间距,在轨道坡度小于或等于5%o时,不得小于10m轨道坡度大于5%o而小于7%。
时,不得小于30m。
2)、推车时必须时刻注意前方,在开始推车、停车、车辆掉道、发现前方有人或障碍物、从坡度较大处向下推车以及接近道岔、弯道、巷道口、风门或硐室出口时,推车人员必须及时发出信号并放慢推车速度。
3)、严禁放飞车。
轨道坡度大于7% o 时,严禁人力推车。
9、打运工具要求:斜巷打运专用矿车销,三环链。
10、绞车使用声光信号,信号清晰。
绞车信号为:一声停,两声紧绳,三声松绳。
11 、对绞车司机的规定:1)、施工前,要将运输线路和绞车前后 5 米范围内的杂物清理干净。
现场保持良好的作业环境。
2)、每次起勾前,绳道两侧绳波及范围内,勾头正对方向及绳与滑轮三角区内的人员必须撤离至安全地点。
3)、绞车运行要平稳,绞车司机要密切注意绞车绳和车辆运行情况,发现绳劲聚增或有抵刮等情况要及时停车处理。
4)、绞车司机要爱护五小设备(点铃、三联按钮、圆皮线等) ,保证绞车的正常使用。
12、平巷车辆掉道后拿道规定:车辆掉道时严禁使用绞车拿道,要用吨位合适的千斤顶拿道。
拿道时选择牢固、可靠且合适的起吊点,人员不得站在巷道狭窄侧,要避开葫芦受力反弹方向,并注意观察起吊物的状况,防止突然下落摆动等意外倾倒伤人,现场实行封闭式作业。
13、斜巷处理掉道时绞车绳要带上劲、闸紧闸,严禁绞车司机离开岗位。
拿道时,人员不得站在车辆下方、倾斜下方及巷道狭窄一侧。
车辆即将上道时必须要注意车辆下落和摆动情况,防止意外伤人。
斜巷下口安设专人警戒。
14、如遇车辆掉道时,必须用千斤顶或手拉葫芦等专用工具进行车辆复轨,拿道人员必须站在安全处,并留有安全退路,若在斜巷掉道时严禁站在下方拿道;拿道前必须将车掩牢,并指定专人监护,及时发出警号,跟班班(队)长为现场第一责任人,统一指挥。
在拿道时,注意如下安全事项:a、严禁用绞车强行复轨。
b、所载物料必须捆绑牢固。
c、用千斤顶拿道时,必须随起随垫,严防车辆倾斜。
d、用手拉葫芦拿道时,起吊前,必须检查起吊地点周围20米范围内的安全环境,如有隐患及时排除;起吊点必须牢固可靠,承载力足够;起吊前应估计重物的重量,使用相应的起吊工具,严禁超载使用;起吊前,对相配的起吊用具仔细检查,完好无损后方可使用;起吊前检查上下连接是否牢靠,起重链条与重物要基本垂直,严防起重链条斜度过大使车辆倾倒;起吊过程中,用力要均匀缓和,使车辆缓慢上升或下降;非工作人员严禁靠前,以免发生人身事故;严禁以身体作为平衡物来平衡车辆。
拿道时人员必须站在安全地点进行,严禁人员站在车辆有歪倒趋势的方向、车辆下方或轨道中间拿道。
15、斜巷打运时,钩头要绑紧拴牢,联接环、卸扣螺丝要上紧,否则不准打点走钩。
特别是斜巷运行车辆的钩头、绳鼻、绳卡、所装物件的卡具、螺丝等要仔细检查,发现问题,及时处理八、工程质量要求1、电器设备必须杜绝失爆、失保。
开关上架、电缆吊挂整齐、两个以上小型电器集中上板。
接地装置符合要求。
2、涨紧器的配重应适当,导杆在滑道内可以自由升降。
3、涨紧器中心线与无极绳绞车滚筒中心线偏差不大于 3 mm。
4、绞车横向水平度允许偏差不超过0. 5%°。
5、绞车制动灵敏可靠,减速箱内油位适当,各连接螺栓必须露出螺母 3 丝,扣件齐全紧固,不得松动。
6、绞车钢丝绳压绳轮、托绳轮的数量应能满足现场使用要求,压绳轮、托绳轮要转动灵活且必须牢固地固定到轨道上,并保证钢丝绳不得磨损道板。
九. 无极绳绞车使用安全技术措施(一)、钢丝绳的预紧1、钢丝绳的预紧力以运输最大重物时张紧装置重砣不落地为宜,张紧前先检查钢丝绳在各部件中的位置是否正确。
2、固定钢丝的一个绳头。
将钢丝绳的一个绳头穿过梭车牵弓{ 板和制动爪后,固定在梭车的固定装置中。
3、拉紧钢丝绳。
