石油化工工程项目建设工期定额
2024版石油化工行业安装工程预算定额说明及计算规则

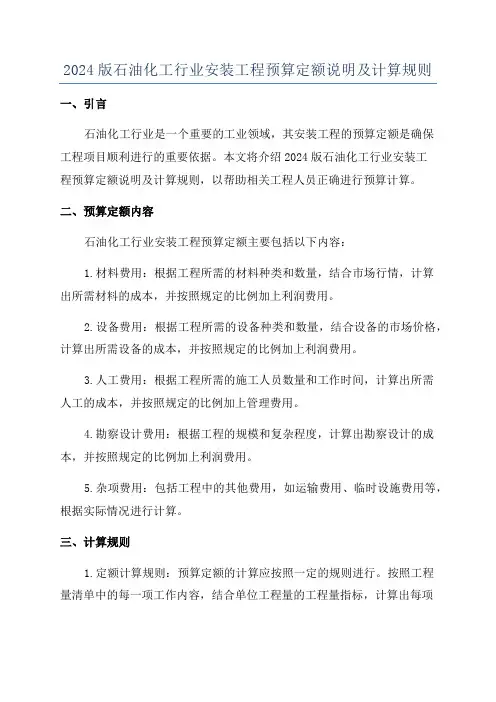

2024版石油化工行业安装工程预算定额说明及计算规则一、引言石油化工行业是一个重要的工业领域,其安装工程的预算定额是确保工程项目顺利进行的重要依据。
本文将介绍2024版石油化工行业安装工程预算定额说明及计算规则,以帮助相关工程人员正确进行预算计算。
二、预算定额内容石油化工行业安装工程预算定额主要包括以下内容:1.材料费用:根据工程所需的材料种类和数量,结合市场行情,计算出所需材料的成本,并按照规定的比例加上利润费用。
2.设备费用:根据工程所需的设备种类和数量,结合设备的市场价格,计算出所需设备的成本,并按照规定的比例加上利润费用。
3.人工费用:根据工程所需的施工人员数量和工作时间,计算出所需人工的成本,并按照规定的比例加上管理费用。
4.勘察设计费用:根据工程的规模和复杂程度,计算出勘察设计的成本,并按照规定的比例加上利润费用。
5.杂项费用:包括工程中的其他费用,如运输费用、临时设施费用等,根据实际情况进行计算。
三、计算规则1.定额计算规则:预算定额的计算应按照一定的规则进行。
按照工程量清单中的每一项工作内容,结合单位工程量的工程量指标,计算出每项工作所需的材料、设备、人工等费用,并加以汇总,得到工程项目的总预算。
2.定额编制依据:预算定额的编制应依据有关的工程造价资料和价格指标,结合工程项目的具体情况进行合理调整。
同时,还应考虑工程材料价格的波动性,对于价格波动较大的材料,应进行相应的调整。
3.设计施工一致:预算定额的编制应与设备设计和施工方案一致,各项费用计算应符合工程实际情况,并确保不出现漏项和重复计算的情况。
4.定额的更新与调整:工程预算定额应根据实际情况进行及时更新和调整,以确保预算的准确性。
对于材料、设备价格的变动,应及时进行调整,并对预算进行修订。
5.品牌系数的确定:预算定额中对于材料和设备的价格计算应确定相应的品牌系数,以确保预算的准确性。
品牌系数应根据市场行情和供需情况进行调整,并按照规定的比例进行计算。
《石油建设安装工程费用定额》[2005]519号文件
![《石油建设安装工程费用定额》[2005]519号文件](https://img.taocdn.com/s3/m/277cba38376baf1ffc4fadb4.png)

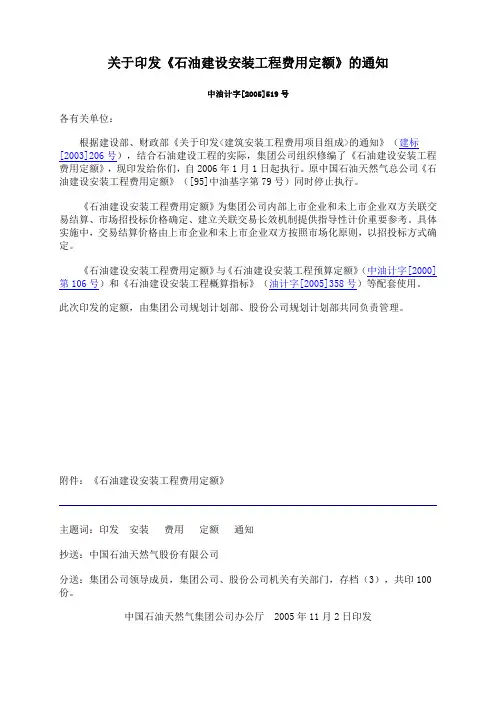

关于印发《石油建设安装工程费用定额》的通知中油计字[2005]519号各有关单位:根据建设部、财政部《关于印发<建筑安装工程费用项目组成>的通知》(建标[2003]206号),结合石油建设工程的实际,集团公司组织修编了《石油建设安装工程费用定额》,现印发给你们,自2006年1月1日起执行。
原中国石油天然气总公司《石油建设安装工程费用定额》([95]中油基字第79号)同时停止执行。
《石油建设安装工程费用定额》为集团公司内部上市企业和未上市企业双方关联交易结算、市场招投标价格确定、建立关联交易长效机制提供指导性计价重要参考。
具体实施中,交易结算价格由上市企业和未上市企业双方按照市场化原则,以招投标方式确定。
《石油建设安装工程费用定额》与《石油建设安装工程预算定额》(中油计字[2000]第106号)和《石油建设安装工程概算指标》(油计字[2005]358号)等配套使用。
此次印发的定额,由集团公司规划计划部、股份公司规划计划部共同负责管理。
附件:《石油建设安装工程费用定额》主题词:印发安装费用定额通知抄送:中国石油天然气股份有限公司分送:集团公司领导成员,集团公司、股份公司机关有关部门,存档(3),共印100份。
中国石油天然气集团公司办公厅 2005年11月2日印发第一节总则(石油建设安装工程费用定额)为了适应石油建设工程造价管理工作的需要,合理确定和有效控制石油建设工程造价。
根据建设部、财政部《关于印发<建筑安装工程费用项目组成>的通知》(建标[2003]206号),结合石油工程建设的特点,制订了《石油建设安装工程费用定额》(以下简称本定额)。
一、本定额适用于油气田工程、长距离输送管道工程、炼油化工工程、液化天然气工程、地下储气库工程、油库工程、加油(气)站工程的新建或改扩建工程。
二、本定额是编制石油建设工程设计概算、施工图预算、招标标底和投标报价的指导性计价依据。
三、除国家或集团公司有新的规定外,不得增加新的费用项目或调整本定额规定的计算办法。
石油建设安装工程费用定额

石油建设安装工程费用定额一、背景介绍石油建设安装工程是指在石油开采、加工、储运等领域中,进行设备安装、管道铺设、电气接线和自控仪表的安装等活动。
这些工程的建设费用通常都比较高,因此为了规范工程建设的成本,能够对这些工程进行准确测算,针对石油建设安装工程费用,制定了费用定额标准。
二、费用定额的概念石油建设安装工程费用定额是指在石油建设安装工程建设过程中,挖掘、土方、建筑、物资、劳务等费用以及经营成本、利润和税金等费用,按照一定的标准进行核算,形成的一种标准化费用表。
费用定额以单元工程或总工程为单位,是进行工程定价、核算成本和进行投标等操作的依据。
三、费用定额的内容石油建设安装工程费用定额包括以下几个方面的内容:1.建筑材料费建筑材料费是建筑工程中最为重要的费用之一,包括混凝土、砖瓦、钢材、木材、油漆等材料费用。
2.劳动力费劳动力费是指在石油建设安装工程过程中,用于支付施工人员的工资、社会保险、住宿、餐饮等费用。
3.机械使用费机械使用费即指机械设备的使用费用,包括机具使用费、耗损费、维修费等。
4.运杂费运杂费主要包括运输费、搬运费、堆放费、清场费等。
5.其他费用其他费用包括税金、利润、管理费、融资费等费用。
四、费用定额的编制1.确定单位工程单位工程是指一种独立的建筑单位,包括建筑、安装、装修、设备等工程,具有独立完成和施工的功能和要求。
2.确定定额项目定额项目是指石油建设安装工程中的明细项目,包括施工内容、工程量和费用等方面。
3.确定定额数量定额数量即指定额项目中所需要的数量,根据石油建设安装工程的不同类型和规模,定额数量有所不同。
4.编制费用定额表根据上述内容,确定定额费用,并编制成费用定额表。
五、费用定额的应用石油建设安装工程费用定额被广泛应用于石油建设安装工程的建设、管理和审计等方面。
对于建筑企业来说,费用定额可以作为投标、合同、支付等方面的参考标准,有利于保证工程建设的质量和成本的控制。
对于政府部门来说,费用定额可以作为招标和审计的基础,有利于规范市场秩序和维护公平竞争。
石油化工工程建设项目设计工时定额

1、设计工时定额由标准图设计工时定额和装置设计工时定额组成。
2、“标准图”是指能真实反映各专业实际工作量的具有代表性的设计成品(图纸或文表)。
每个专业所确定的标准图包括了本专业基础设计阶段、详细设计阶段及设计交底等设计和服务工作量。
3、“标准图设计工时定额”是经测算确定的每张(或每套)标准图分别在基础设计和详细设计阶段所消耗的标准人工时、计算机机时及特定条件下定额的调整系数。
4、“标准图设计工时定额”包括16个设计专业和一般设备(含工业炉)标准图设计工时定额。
5、“装置设计工时定额”是在特定设计条件(即装置特定的原料与产品、技术特征和控制水平、设计内容和范围)下按不同工艺装置(或辅助工程单元)类型和不同规模等级划分编制确定的设计工时定额和计算机机时定额。
“装置设计工时定额”分炼油、石油化工、化肥、化纤及公用工程(或辅助单元)编制。
6、“装置设计工时定额”包括80套装置(或单元),其中:20套炼油装置、20套石油化工装置、6套化肥装置、10套化纤装置和24套公用工程。
7、“标准人工时”是以一个专业工程师工作1小时为一个标准人工时,设计工时定额中的“人工时”均为“标准人工时”。
8、“计算机机时”是指一个专业工程师使用计算机进行设计或计算工作1小时,定义为一个“计算机机时”。
9、设计工时定额包括下列工作内容:(1)工程设计准备,设计调研,设计方案编制、评审及确定,设计计算,专业委托与衔接,设计文件和项目资料编制(制图、校审、会签、审定),设计文件存档入库及用户评审(包括初步设计审查),评审后的修改,设计交底和对外联系等基础设计和详细设计阶段的设计工作。
(2)项目管理人员(包括项目经理、设计经理、控制经理、质量工程师、计划工程师)、独立装置负责人、装置或单元负责人、专业负责人进行项目管理(包括计划管理、劳动组织、专业协调、质量管理、费用控制及对外联系)等工作;(3)一般设备(含工业炉)设计工作。
10、设计工时定额不包括下列工作内容:(1)DCS控制系统设计工作;(2)引进项目工艺包、基础设计翻译、对接、消化和技术交流工作;(3)工艺包设计、总体设计、主体设计协调、核心非标准设备设计、施工图预算编制及竣工图设计工作;(4)采购技术服务和现场服务工作;(5)发包人原因造成的工程设计所增加的工作量(包括修改和返工增加的工作量)。
《石油化工工程建设费用定额》2018版

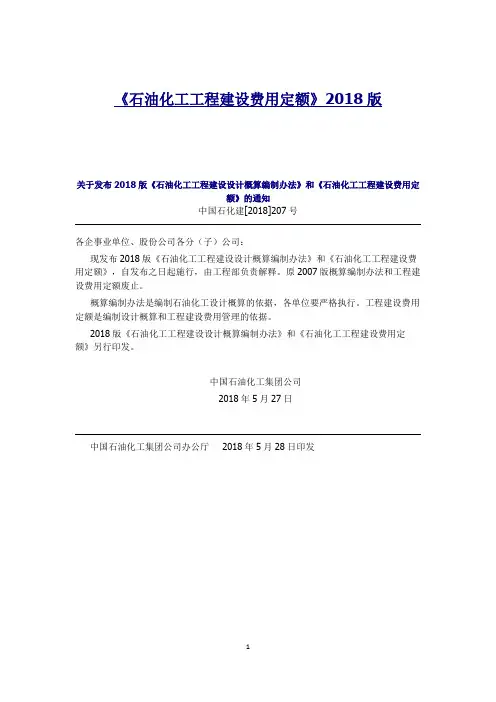

《石油化工工程建设费用定额》2018版关于发布2018版《石油化工工程建设设计概算编制办法》和《石油化工工程建设费用定额》的通知中国石化建[2018]207号各企事业单位、股份公司各分(子)公司:现发布2018版《石油化工工程建设设计概算编制办法》和《石油化工工程建设费用定额》,自发布之日起施行,由工程部负责解释。
原2007版概算编制办法和工程建设费用定额废止。
概算编制办法是编制石油化工设计概算的依据,各单位要严格执行。
工程建设费用定额是编制设计概算和工程建设费用管理的依据。
2018版《石油化工工程建设设计概算编制办法》和《石油化工工程建设费用定额》另行印发。
中国石油化工集团公司2018年5月27日中国石油化工集团公司办公厅2018年5月28日印发1 总则1.1 为适应能源化工工程建设投资管理体制改革、项目管理模式多元化,强化工程建设环保、安全、质量、节能减排、风险评价及费用动态管理,合理确定工程建设投资,提高投资效益,制定本定额。
1.2 本定额适用于能源化工新建、改扩建工程设计概算文件编制,包括炼油、石油化工、煤化工、天然气化工等项目。
1.3 本定额费用项目划分和设置依照《石油化工工程建设设计概算编制办法》的规定。
1.4 为能源化工项目配套建设的热电站(或动力站)、铁路、码头等工程,除相关行业有特殊规定外,统一执行本定额。
1.5 本定额所列各项费用计算均不含增值税。
2 工程建设费用定额2.1 进口设备材料价格及从属费2.1.1 进口设备材料价格(1)费用内容系指进口设备、材料货价,一般分为离岸价(F.O.B.)和到岸价(C.I.F.)。
(2)编制方法进口设备材料价格=外币金额(F.O.B.)×人民币外汇牌价(中间价)进口设备材料价格=外币金额(C.I.F.) ×人民币外汇牌价(中间价)到岸价(C.I.F.)=离岸价(F.O.B.)+国(境)外运输费+国(境)外运输保险费2.1.2 从属费(1)费用内容进口设备、材料从属费包括国(境)外运输费、国(境)外运输保险费、关税、外贸手续费、银行财务费。
2024版石油化工安装工程预算定额

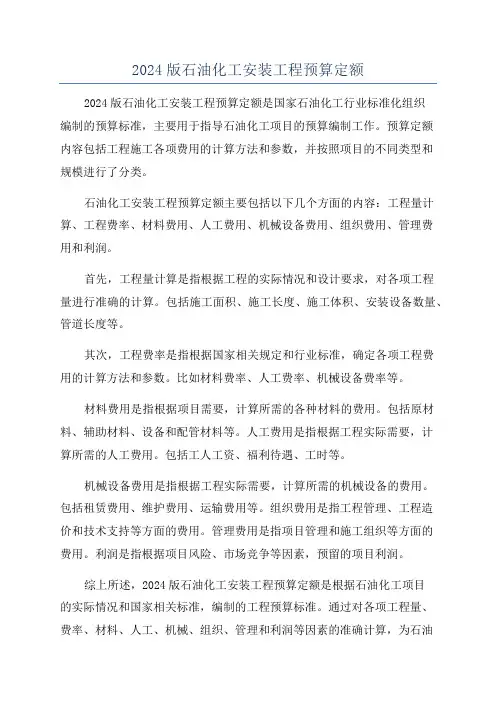

2024版石油化工安装工程预算定额2024版石油化工安装工程预算定额是国家石油化工行业标准化组织编制的预算标准,主要用于指导石油化工项目的预算编制工作。
预算定额内容包括工程施工各项费用的计算方法和参数,并按照项目的不同类型和规模进行了分类。
石油化工安装工程预算定额主要包括以下几个方面的内容:工程量计算、工程费率、材料费用、人工费用、机械设备费用、组织费用、管理费用和利润。
首先,工程量计算是指根据工程的实际情况和设计要求,对各项工程量进行准确的计算。
包括施工面积、施工长度、施工体积、安装设备数量、管道长度等。
其次,工程费率是指根据国家相关规定和行业标准,确定各项工程费用的计算方法和参数。
比如材料费率、人工费率、机械设备费率等。
材料费用是指根据项目需要,计算所需的各种材料的费用。
包括原材料、辅助材料、设备和配管材料等。
人工费用是指根据工程实际需要,计算所需的人工费用。
包括工人工资、福利待遇、工时等。
机械设备费用是指根据工程实际需要,计算所需的机械设备的费用。
包括租赁费用、维护费用、运输费用等。
组织费用是指工程管理、工程造价和技术支持等方面的费用。
管理费用是指项目管理和施工组织等方面的费用。
利润是指根据项目风险、市场竞争等因素,预留的项目利润。
综上所述,2024版石油化工安装工程预算定额是根据石油化工项目的实际情况和国家相关标准,编制的工程预算标准。
通过对各项工程量、费率、材料、人工、机械、组织、管理和利润等因素的准确计算,为石油化工项目的预算编制提供了详细的指导。
这对于石油化工项目的预算管理和成本控制具有重要意义。
中石化工程建设项目设计工时定额

B02-210 B02-211 B02-212
装置区域划分图 管道平面布置图、界区管道接 点图 伴热管道图、地下管道图 管段图、管段材料表 管道支架表 非标准管架图 特殊管件图 管道伴热表 综合材料表 管道拆除图 管口方位图
h/A1 h/A1 h/A1 h/A3
h/A4
h/A4 h/A1 h/A1
B01-103
B01-104 B01-105
工艺管道及仪表流程图(PID) 公用系统管道及仪表流程图 (UID) 设计说明 工艺设备表
h/A1
h/A4 h/A4
B01-106 管道表、安全阀表
h/A4
B01-107 反应器类、塔类数据表 B01-108 容器数据表 B01-109 换热器、加热炉数据表 B01-110 机、泵类设备数据表
分散控制系统(DCS)规格书 可编程控制系统(PLC)规格书 安全仪表系统(SIS)规格书 过程计算机系统(PCS)规格书 在线分析仪仪表室规格书 可燃气体报警系统规格书 火灾报警系统规格书 仪表盘(柜)规格书 仪表及主要材料汇总表 复杂控制回路图 安全仪表系统逻辑图 顺序控制系统逻辑图
h/套 h/套 h/套 h/套 h/套 h/套 h/套 h/套 h/A4 h/A4 h/A4 h/A4
定额编号
标准图名称
单位 人工时
B01-101
工艺流程图(PFD) 公用物料流程图(UFD)
h/A1
80 (130)
机时 60 (97)
主要设计工作内容 见 SHSG-033-2003 第 3.7 条~第 3.8 条
B01-102 物料平衡表
h/A4
80
60 见 SHSG-033-2003 第 3.4 条、第 3.7 条~第 3.8 条
石油化工安装工程预算定额2019

石油化工安装工程预算定额2019摘要:一、石油化工安装工程预算定额概述二、2019 版石油化工安装工程预算定额的主要内容三、2019 版石油化工安装工程预算定额的特点和亮点四、2019 版石油化工安装工程预算定额的应用范围和使用方法五、2019 版石油化工安装工程预算定额的启示和影响正文:一、石油化工安装工程预算定额概述石油化工安装工程预算定额是我国石油化工行业在工程建设中用于计算工程造价的重要依据。
它汇集了石油化工安装工程的各种工程量、材料消耗、机械使用、人工成本等方面的数据,为工程造价的计算提供了详细的参考标准。
二、2019 版石油化工安装工程预算定额的主要内容2019 版石油化工安装工程预算定额主要包括以下几个方面:1.石油化工安装工程的各项工程量计算规则和方法;2.石油化工安装工程的各种材料消耗量和材料单价;3.石油化工安装工程中使用的各种机械设备及其折旧费用;4.石油化工安装工程的人工成本,包括工人工资、福利待遇等;5.石油化工安装工程的其他费用,如管理费、利润、税金等。
三、2019 版石油化工安装工程预算定额的特点和亮点2019 版石油化工安装工程预算定额具有以下几个特点和亮点:1.科学合理:2019 版石油化工安装工程预算定额是在充分调查研究的基础上制定的,数据科学合理,能够准确反映石油化工安装工程的实际情况。
2.系统完整:2019 版石油化工安装工程预算定额涵盖了石油化工安装工程的各个方面,形成了一个系统完整的预算定额体系。
3.实时更新:2019 版石油化工安装工程预算定额根据市场变化和技术进步,实时更新预算数据,确保预算定额的时效性。
4.易用性:2019 版石油化工安装工程预算定额采用清晰的表格形式,便于工程技术人员进行查阅和使用。
四、2019 版石油化工安装工程预算定额的应用范围和使用方法2019 版石油化工安装工程预算定额适用于我国石油化工行业的各类安装工程,如炼油、化工、储运等工程项目。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
19+2
备注
各专业参考工期
土建
11
设备安装
10
管道安装
10
电气安装
9
仪表安装
9
试车考核
2
150 万吨/年常减压蒸馏装置建设工期定额
说明
本装置包括电脱盐和减压蒸馏。
常减压蒸馏项目建设工期
编号
项目名称及规模
总工期(月)
06-01-02 150 万吨/年减压蒸馏装置
17+2
备注
各专业参考工期
土建
9
设备安装
五、本定额的项目层次仅考虑主生产装置的建设工期,对于全厂性项目的建 设可以主装置的建设工期作为关键路线工期来编制网络计划,从而确定全厂性项 目的建设总工期。
六、本定额是按全年度基本具备连续施工的正常建设条件制定的。在实际使 用时,可根据项目建设时各种自然的、经济的可变因素,如地理位置及气候变化、 设备材料供应状况(包括国产化程度)等,给予适当的修改。
四、本定额的工期是指该项目从开工报告批准后正式破土动工之日起,至投 料试车及生产考核为止所需的连续工作时间。
本定额不包括设计、采购、征地拆迁、三通一平、暂设工程、场地特殊地基 (软弱地基、山区地基、湿陷性黄土地基、膨胀土地基、永冻土地基)的处理及其 它各项施工前期准备工作,也不包括工程向国家全面交工验收的时间。
馏、干气和液化气脱硫等部分组成,操作压力为 16MPa。 加氢裂化项目建设工期定额
编号
项目名 80 万吨/年 加氢裂化装置
25+3
各专业参考工期
土建
13
设备安装
13
管道安装
14
电气安装
11
仪表安装
11
试车考核
3
说明
60 万吨/年 延迟焦化装置建设工期定额
本装置以减压渣油为原料,产品为焦化汽油、柴油和石油焦。有井架水力除焦。
8
管道安装
8
电气安装
7
仪表安装
7
试车考核
2
120 万吨/年 催化裂化装置建设工期定额
说明
本装置原料以重油为主,产品为汽油、柴油和液化气,并列式提升管催化裂化,包括烟
气能量回收系统和余热锅炉部分。
催化裂化项目建设工期定额
编号
项目名称及规模
总工期(月)
备注
06-02-01 120 万吨/年 催化裂化装置
06-03-01 80 万吨/年 加氢裂化装置
06-04-01 60 万吨/年 延迟焦化装置
06-04-02 30 万吨/年 延迟焦化装置
06-05-01 30 万吨/年 催化重整装置
06-05-02 15 万吨/年 催化重整装置
06-06-01 30 万吨/年 气体分馏装置
06-06-02 12 万吨/年 气体分馏装置
06-42-01 6 万吨/年 聚乙烯装置(高压)
06-42-02 14 万吨/年 聚乙烯装置(低压)
06-42-03 10 万吨/年 聚乙烯装置(线性低密度)
06-43-01 14 万吨/年 聚丙烯装置
06-43-02 7 万吨/年 聚丙烯装置
06-43-03 4 万吨/年 聚丙烯装置
06-44-01 20 万吨/年 氯乙烯装置
建标[1991]835 号
关于发布《石油化工工程项目建设工期定额》的通知
国务院各有关部门、各省、自治区、直辖市建委(建设厅)、计委 (计经委),各计划单列市建委、计委:
根据原国家计委计标(1986)619 号通知要求,由中国石油化工总 公司组织制订的《石油化工工程项目建设工期定额》经审查批准,于 一九九二年四月一日起执行。
石油化工工程项目建设工期定额
(试行)
一九九二年
石油化工工程项目建设工期定额
(试行)
主编单位:中国石油化工总公司洛阳石化工程公司 中国石油化工总公司北京石化工程公司
主编部门:中国石油化工总公司 批准部门:中华人民共和国建设部
中化人民共和国国家计划委员会 试行日期:一九九二年四月一日
建设部、国家计委 文件
25+3
各专业参考工期
土建
12
设备安装
11
管道安装
13
电气安装
10
仪表安装
10
试车考核
3
100 万吨/年 催化裂化装置建设工期定额
说明
本装置以重油为原料,产品为汽油、柴油和液化气,采用同轴式提升管催化裂化,两段
再生。包括能量回收系统及油浆静电分离器,余热锅炉部分。
催化裂化项目建设工期定额
编号
项目名称及规模
催化裂化项目建设工期定额
编号
项目名称及规模
总工期(月)
备注
06-02-03 80 万吨/年 催化裂化装置
22+3
各专业参考工期
土建
11
设备安装
10
管道安装
11
电气安装
10
仪表安装
10
试车考核
3
60 万吨/年 催化裂化装置建设工期定额 说明
本装置以重油为原料,产品为汽油、柴油和液化气,采用同轴式提升管催化裂化,两段 再生。包括能量回收系统及余热锅炉部分。
九、本定额的工期以“月”为计量单位,总工期用“施工工期+试车考核工 期”表示。“施工工期”指土建施工阶段和安装施工阶段的时间;“试车考核工期” 指投料试车及生产考核阶段的时间。
十、本定额的项目编号表示:
06
XX
XX
项目编号 石油化工工程编号
同类项目按生产规模,技术 特征不同所编的序号
十一、本定额由中国石油化工总公司负责解释。
延迟焦化项目建设工期定额
编号
项目名称及规模
总工期(月)
备注
06-04-01 60 万吨/年 延迟焦化装置
18+2
各专业参考工期
土建
9
设备安装
8
管道安装
9
电气安装
8
仪表安装
8
试车考核
2
30 万吨/年 延迟焦化装置建设工期定额
说明
本装置以减压渣油为原料,产品为焦化汽油、柴油和石油焦。有井架水力除焦。
炼油项目工期定额汇总表
编号
项目
06-01-01 250 万吨/年 常减压蒸馏装置
06-01-02 150 万吨/年 常减压蒸馏装置
06-02-01 120 万吨/年 催化裂化装置
06-02-02 100 万吨/年 催化裂化装置
06-02-03 80 万吨/年 催化裂化装置
06-02-04 60 万吨/年 催化裂化装置
七、本定额各专业的施工内容,应按施工图和设计文件、国家或部颁的施工 及验收技术规范或规程的要求实施。单机和联动试车、工程中间交接、投料试车 与生产考核的内容和标准按照中国石油化工总公司《石油化工建设项目生产准备 与投料试车工作制度》。
八、本定额适用于新建石油化工工程项目。对于建设规模和工艺特点与本定 额中所列项目相近的同类装置,也可参考使用。引进项目的建设工期和技术标准 按合同执行。
06-07-01 10 万吨/年 烷基化装置
06-07-02 6 万吨/年
烷基化装置
06-08-01 2 万吨/年 甲基叔丁基醚装置
06-09-01 80 万吨/年 加氢精制装置
06-09-02 40 万吨/年 加氢精制装置
06-10-01 2 万立方米/小时 制氢装置
06-11-01 80 万吨/年 丙烷脱沥青装置
催化裂化项目建设工期定额
编号
项目名称及规模
06-02-04 60 万吨/年 催化裂化装置
总工期(月) 22+3
备注
各专业参考工期
土建
11
设备安装
10
管道安装
11
电气安装
10
仪表安装
10
试车考核
3
说明
80 万吨/年 加氢裂化装置建设工期定额
本装置以直馏蜡油和焦化蜡油为原料,产品为航煤和柴油等优质油品。装置由反应、分
二、本定额是计算和确定石油化工工程项目建设工期的尺度,是工期管理的 基础。作为石油化工工程建设项目或单项生产装置进行项目评估、决策及编审设 计任务书和初步设计文件时确定建设工期的依据。对于编制工程施工组织规划、 进行工程项目承包和工程招投标等工作具有指导作用。
三、本定额根据已建设项目的实物工程量等资料作为测算基础,在平均的建 设管理水平和技术装备水平以及正常的建设条件下,本着切合实际,科学合理的 原则,细算粗定,制订出经济合理的建设工期定额。
06-12-01 60 万吨/年 糠醛精制装置
06-13-01 55 万吨/年 酮苯脱蜡装置
06-12-01 40 万吨/年 连续催化重整装置
06-15-01 15 万吨/年 催化重整-
40 万吨/年 加氢精制联合装置
化工项目工期定额汇总表
编号
项目
06-41-01 30 万吨/年 乙烯装置
06-41-02 11.5 万吨/年 乙烯装置
本定额由中国石油化工总公司负责管理解释和出版发行。
一九九一年二月十三日
总说明
一、《石油化工工程项目建设工期定额》(试行)(以下简称“本定额”)是根 据原国家计委计标(1986)619《关于编制建设工期定额的几点意见》、中国石油化 工总公司中石化(1990)建标字 106 号《关于编制石油化工工程项目建设工期定额 的通知》等文件进行编制的。
工期(月) 38+5 31+5 21+4 24+4 21+4 23+4 20+4 18+4 20+4 20+4 18+4 23+4 18+4 20+4
第一部分 炼油项目
