混凝土结构拆除专项方案

合集下载

混凝土拆除工程施工方案

混凝土拆除工程施工方案

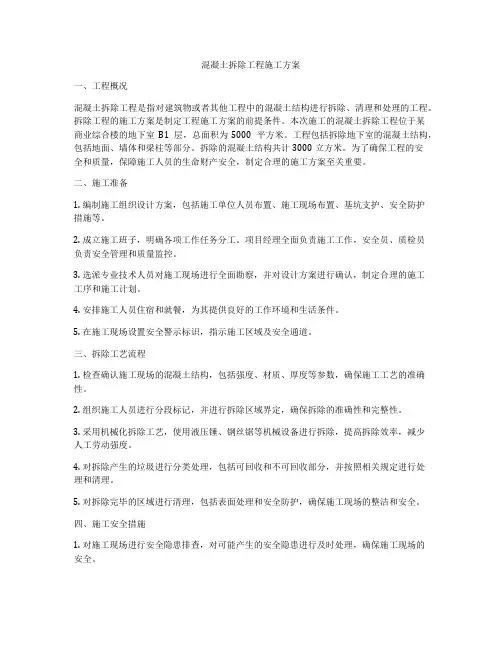

混凝土拆除工程施工方案一、工程概况混凝土拆除工程是指对建筑物或者其他工程中的混凝土结构进行拆除、清理和处理的工程。

拆除工程的施工方案是制定工程施工方案的前提条件。

本次施工的混凝土拆除工程位于某商业综合楼的地下室B1层,总面积为5000平方米。

工程包括拆除地下室的混凝土结构,包括地面、墙体和梁柱等部分。

拆除的混凝土结构共计3000立方米。

为了确保工程的安全和质量,保障施工人员的生命财产安全,制定合理的施工方案至关重要。

二、施工准备1. 编制施工组织设计方案,包括施工单位人员布置、施工现场布置、基坑支护、安全防护措施等。

2. 成立施工班子,明确各项工作任务分工。

项目经理全面负责施工工作,安全员、质检员负责安全管理和质量监控。

3. 选派专业技术人员对施工现场进行全面勘察,并对设计方案进行确认,制定合理的施工工序和施工计划。

4. 安排施工人员住宿和就餐,为其提供良好的工作环境和生活条件。

5. 在施工现场设置安全警示标识,指示施工区域及安全通道。

三、拆除工艺流程1. 检查确认施工现场的混凝土结构,包括强度、材质、厚度等参数,确保施工工艺的准确性。

2. 组织施工人员进行分段标记,并进行拆除区域界定,确保拆除的准确性和完整性。

3. 采用机械化拆除工艺,使用液压锤、钢丝锯等机械设备进行拆除,提高拆除效率,减少人工劳动强度。

4. 对拆除产生的垃圾进行分类处理,包括可回收和不可回收部分,并按照相关规定进行处理和清理。

5. 对拆除完毕的区域进行清理,包括表面处理和安全防护,确保施工现场的整洁和安全。

四、施工安全措施1. 对施工现场进行安全隐患排查,对可能产生的安全隐患进行及时处理,确保施工现场的安全。

2. 使用机械设备时,严格按照操作规程进行操作,对设备进行定期检查和维护,确保设备的正常运行。

3. 设置安全警示标识,包括施工区域和安全通道的标识,提醒施工人员注意安全。

4. 将施工现场划分为拆除区域和安全通道,确保施工人员的安全通行。

混凝土拆除工程施工方案

混凝土拆除工程施工方案

混凝土拆除工程施工方案一、项目概况本项目为对一栋老旧建筑中原有混凝土结构进行拆除清理,以便后续新建工程的进行。

建筑总高度约为30米,占地面积约为1000平方米。

二、工程准备1.拆除前需在周边架设警示标识,确保施工区域的安全通行。

2.准备相关人员和设备,包括拆除工人、施工队长、专业机械操作人员等。

3.购置相关工程机械和设备,如拆除机、钢锤、钢钳等。

4.准备护栏、安全帽、手套、防护眼镜等劳动安全用品。

5.清理周边环境,确保拆除施工区域的整洁。

三、拆除流程1.分析结构首先要对原有混凝土结构进行详细分析,并确定拆除的顺序和方法。

例如,先拆除上部结构还是先拆除基础等。

2.拆除周边设施在进行混凝土拆除工程之前,需要先拆除周边的设施,如围墙、门窗、地面铺装等,以便后续施工作业的顺利进行。

3.施工设备准备在拆除工程中,需要使用专业的工程机械设备,如拆除机、钢锤、钢钳等,确保施工效率和质量。

4.设备操作根据混凝土结构的具体情况,确定使用何种设备进行拆除工作,并进行操作,确保拆除的安全和高效。

5.材料清理拆除工作完成后,需要对拆除现场的材料进行清理,包括碎石、废渣、破碎混凝土等,确保现场整洁。

6.安全措施在进行混凝土拆除工程时,需要严格遵守工程安全规范,保证施工人员和周边居民的安全。

四、质量要求1.混凝土拆除工程需按照相关质量标准进行,确保施工质量达到设计要求。

2.保证拆除后的场地平整,无杂物和安全隐患。

3.在拆除现场留有实物留样,以供后续施工验收。

五、环境保护1.在拆除工程中,要采取有效的措施减少扬尘、废水和噪音对周边环境的影响。

2.对废弃材料进行妥善处理,避免对环境造成污染。

六、施工方案调整在拆除工程中,如遇到特殊情况或意外事件,需及时调整施工方案,并上报工程负责人进行决策。

七、施工验收1.完成拆除工程后,需进行现场验收,确保施工质量和安全达标。

2.整理相关资料,包括施工记录、验收报告等,归档存档。

八、后续工作1.完成混凝土拆除工程后,需对拆除现场进行清理复原,保持周边环境整洁。

混凝土结构拆除专项方案范文

混凝土结构拆除专项方案范文

混凝土结构拆除专项方案前言混凝土结构拆除是一项危险的工作,需要严格按照相关规定和标准进行施工。

本文将介绍混凝土结构拆除的基本流程、注意事项和安全措施,以便施工人员在工作中避免不必要的事故和损失。

拆除前准备工作拆除前的准备工作至关重要,它决定了整个拆除过程的顺利进行。

以下是拆除前准备工作的具体内容:拆除前的检查与评估在拆除前,需要进行必要的检查与评估,以确定拆除工作的难度、施工的节奏、安全措施等。

其中,评估的要点包括:•结构体系•混凝土强度•混凝土厚度•钢筋结构•周边环境情况环境保护在拆除过程中,需要注意保护环境和场地。

具体方法包括:•封闭,防止粉尘扩散•垃圾处理,防止垃圾污染•噪音控制,减少噪音干扰拆除方案的制定从上述检查与评估的结果出发,制定合理的拆除方案。

该方案应当考虑到以下因素:•拆除的方法、手段与工具•施工的顺序与进度•安全措施与预案拆除的工具与设备下面对常见的拆除工具与设备进行介绍:手动敲击器手动敲击器是一种常见的拆除工具,可以利用其重锤对混凝土进行敲击,打开混凝土的裂纹,便于后续的拆除。

水压破碎器水压破碎器是利用高压水流对混凝土进行冲刷破碎的设备,其能耗小、噪音低、使用简便等优点,成为了拆除工作中不可或缺的设备。

切割机切割机是一种利用高速旋转的切割盘切割混凝土的设备,适用于较为复杂的拆除场合。

钻孔机钻孔机可以在混凝土结构中打孔,便于后续工作的进行。

混凝土结构的拆除流程混凝土结构的拆除流程可以分为以下几个步骤:打开混凝土使用手动敲击器或水压破碎器等拆除工具来打开混凝土,露出后面的钢筋和构件。

破碎混凝土使用水压破碎器、切割机等工具,将混凝土结构逐个拆除。

吊钩拆除如果混凝土块很大,使用吊钩将其拆除,避免掉落,侵占施工区域。

清理现场将拆除出的混凝土块运送到指定区域,避免污染环境。

安全措施施工过程中需要注意安全,以下是施工中需要遵循的安全措施:穿戴安全装备施工人员必须穿戴符合规定的安全装备,例如安全帽、安全鞋、口罩、护眼镜等。

混凝土支撑拆除方案

混凝土支撑拆除方案

混凝土支撑拆除方案第1篇混凝土支撑拆除方案一、项目背景随着城市建设的发展,大量混凝土结构在完成其使命后需进行拆除。

为确保拆除作业的安全、高效、环保,特制定本混凝土支撑拆除方案。

二、拆除目标1. 确保拆除过程中人员安全,避免事故发生。

2. 按照预定工期完成拆除任务,降低对周边环境的影响。

3. 合理利用拆除资源,减少废弃物产生。

三、拆除原则1. 先防护,后拆除。

2. 先机械,后人工。

3. 分阶段、分区域进行拆除作业。

4. 遵循环保、节能、减排的要求。

四、拆除方法1. 钢筋混凝土切割法:采用金刚石链条锯、墙锯等设备进行切割,对混凝土结构进行无震动切割拆除。

2. 钢筋破除法:使用风镐、破碎锤等设备对钢筋进行破除。

3. 振动破碎法:采用振动破碎机对混凝土进行破碎,减少人工劳动强度。

五、拆除流程1. 拆除前准备(1)收集相关资料,了解拆除结构的图纸、施工方法、使用功能等。

(2)对拆除现场进行实地勘查,了解周边环境、地下管线等情况。

(3)制定拆除方案,明确拆除顺序、方法、工期等。

(4)办理相关手续,包括但不限于施工许可、交通管制、环保审批等。

(5)组织拆除队伍,进行安全技术交底。

2. 拆除施工(1)搭设防护设施,包括脚手架、防护网、警示标志等。

(2)切断电源、水源、气源等,确保拆除现场无安全隐患。

(3)按照拆除方案,分阶段、分区域进行拆除作业。

(4)拆除过程中,密切注意结构变化,发现异常立即采取措施。

(5)及时清理拆除废弃物,保持现场整洁。

3. 拆除后验收(1)检查拆除现场,确保无遗漏、无隐患。

(2)办理相关验收手续,包括但不限于安全验收、环保验收等。

(3)对拆除废弃物进行分类处理,合理利用。

(4)总结拆除经验,为类似项目提供借鉴。

六、安全措施1. 严格执行国家及地方相关法律法规,确保拆除作业合法合规。

2. 对拆除现场进行封闭管理,禁止无关人员进入。

3. 作业人员须持证上岗,穿戴个人防护用品。

4. 定期对拆除设备进行检查、维修,确保设备性能良好。

混凝土基础拆除施工方案(3篇)

混凝土基础拆除施工方案(3篇)

第1篇一、工程概况1. 工程名称:某建筑工程混凝土基础拆除工程2. 工程地点:某市某区某街道3. 工程规模:该工程拆除面积约为500平方米,拆除高度约为3米。

4. 工程内容:拆除混凝土基础,清理施工现场。

二、施工依据1. 国家及地方相关法律法规2. 《建筑工程施工质量验收统一标准》(GB50300-2001)3. 《建筑工程施工安全规范》(GB50345-2010)4. 施工图纸及设计文件5. 施工合同及相关协议三、施工组织机构及人员配置1. 施工组织机构(1)项目经理:负责全面协调、指挥施工工作。

(2)项目副经理:协助项目经理工作,负责施工现场管理。

(3)技术负责人:负责技术指导和质量把关。

(4)施工员:负责现场施工组织、协调及施工进度。

(5)安全员:负责施工现场安全管理工作。

2. 人员配置(1)项目经理:1人(2)项目副经理:1人(3)技术负责人:1人(4)施工员:2人(5)安全员:1人(6)工人:根据工程量及工期需求配置。

四、施工进度计划1. 施工准备阶段:3天2. 拆除施工阶段:7天3. 清理施工现场阶段:2天总计:12天五、施工方案1. 拆除前准备工作(1)对拆除区域进行实地勘察,了解基础结构、地下管线等情况。

(2)制定拆除方案,明确拆除范围、方法及注意事项。

(3)办理相关拆除手续,确保拆除工程合法合规。

(4)做好拆除前的安全教育工作,提高工人安全意识。

2. 拆除施工方法(1)机械拆除法1)选用合适的挖掘机、破碎锤等机械设备进行拆除。

2)拆除前,对机械设备进行检查、调试,确保设备运行正常。

3)根据拆除区域情况,确定拆除顺序,逐步进行拆除。

4)拆除过程中,注意保护地下管线,防止损坏。

(2)人工拆除法1)选用撬棍、锤子等工具进行拆除。

2)拆除前,对工人进行安全培训,确保工人掌握拆除技巧。

3)拆除过程中,注意保持施工现场整洁,防止杂物堆积。

4)拆除完成后,对拆除区域进行清理,确保无残留物。

3. 拆除注意事项(1)拆除过程中,严格遵守安全操作规程,确保工人安全。

混凝土结构柱拆除安全专项施工方案

混凝土结构柱拆除安全专项施工方案

混凝土结构柱拆除安全专项施工方案一、工程概况本工程为某商业综合体项目,位于市中心区域,总建筑面积约为20万平方米。

工程主要包括一栋办公楼、一栋商业裙房及地下室。

本项目拟对地下室部分混凝土结构柱进行拆除作业。

二、施工目标1. 确保拆除作业过程中的安全,防止事故发生。

2. 最大限度地减少对周边环境和周边建筑的影响。

3. 确保拆除作业的顺利进行,确保工程进度。

三、施工准备1. 技术准备:对施工人员进行技术交底,确保施工人员熟悉施工方案和操作规程。

2. 材料准备:确保所需拆除设备、防护用品等材料齐全。

3. 现场准备:对施工现场进行清理,确保施工场地整洁、安全。

4. 人员准备:配备具备相应资质和经验的技术人员和施工人员。

四、施工方案1. 拆除方法:采用液压破碎锤进行拆除作业。

2. 拆除顺序:自上而下,先拆除柱顶,再逐步向下拆除。

3. 拆除作业:采用2台液压破碎锤同时进行拆除作业,确保拆除效率。

4. 支撑措施:在拆除过程中,对周边结构进行临时支撑,确保结构安全。

5. 防护措施:对拆除区域进行围挡,设置警示标志,确保行人安全。

6. 降尘措施:采用喷水降尘,减少粉尘污染。

7. 噪音控制:采用隔音措施,减少噪音污染。

五、施工安全措施1. 严格遵守国家有关安全生产法律法规,落实安全生产责任制。

2. 对施工人员进行安全技术交底,确保施工人员熟悉安全操作规程。

3. 施工现场设置专职安全员,负责现场安全巡查和事故隐患整改。

4. 施工现场设置警戒区域,设置警示标志,禁止无关人员进入。

5. 施工过程中,严格遵守操作规程,确保施工安全。

6. 定期对施工人员进行安全教育培训,提高安全意识。

六、应急预案1. 成立应急预案小组,负责应急预案的制定和实施。

2. 应急预案包括:事故报告、现场处置、人员疏散、医疗救护等。

3. 定期组织应急预案演练,提高应急响应能力。

七、施工进度计划1. 施工准备:10天2. 拆除作业:30天3. 清理现场:10天4. 总工期:50天八、质量保证措施1. 严格执行国家有关建筑工程质量标准,确保工程质量。

混凝土结构拆除方案

混凝土结构拆除方案

混凝土结构拆除方案一、背景和目的随着城市建设的不断发展,许多老旧建筑需要进行拆除,其中涉及到混凝土结构的拆除工程就显得尤为重要。

本文档旨在制定一份科学合理的混凝土结构拆除方案,保证拆除工程的安全、高效进行。

二、拆除范围和条件1. 拆除范围本次拆除工程涉及的混凝土结构主要包括楼板、梁柱以及其他相关混凝土构件。

2. 条件拆除工程需要满足以下条件:- 拆除区域必须安全稳定,无人员居住或使用。

- 拆除区域周边需设立防护措施,防止拆除过程中出现的物体坠落或飞溅。

三、拆除方法和流程1. 施工准备- 拆除前需制定详细的工作计划,明确每个工作环节及责任人。

- 确保所有参与拆除的工作人员都具备相关的培训和合格证书。

- 配备必要的拆除工具和设备,包括钢锤、电锯、炸药等。

2. 拆除流程- 根据拆除区域的具体情况,采用逆向施工的方式进行拆除。

- 先进行楼板的拆除,使用电锯切割混凝土,确保拆除区域的平整度。

- 采用逐层拆除的方式,先拆除上层楼板,再进行下层楼板和梁柱的拆除。

- 对于需要保留的混凝土结构,应采取钢筋锯切的方法,避免损坏。

3. 安全措施- 所有参与拆除的工作人员必须佩戴防护装备,包括安全帽、护目镜、防尘口罩等。

- 拆除现场应设置警示标志,警示他人不要靠近拆除区域。

- 拆除过程中应定期检查施工设备和工具的安全性能,确保正常使用。

四、废弃物处理1. 分类处理拆除后产生的废弃物需要进行分类处理,包括混凝土碎片、钢筋、木材等。

应按照环保要求将废弃物进行分别处理,并将可回收的材料进行回收利用,减少环境污染。

2. 无害化处理对于危险废弃物,如液体混凝土、液态钢筋等,应按照相关法规进行无害化处理,以避免对环境和人员的伤害。

五、拆除验收和监督拆除工程完成后,应进行相关验收工作,确保拆除工程的质量和安全符合相关标准。

监督机构应对拆除工程进行监督检查,以确保拆除工程的顺利进行。

六、风险评估和应急预案在拆除工程进行过程中,可能会出现一些意外情况,如坍塌、设备故障等。

钢筋混凝土结构拆除方案

钢筋混凝土结构拆除方案

钢筋混凝土结构拆除方案一:现代风格钢筋混凝土结构拆除方案1.引言本旨在提供一份详细的钢筋混凝土结构拆除方案。

钢筋混凝土结构拆除是一项危(wei)险的工作,要求严格的操作和严密的计划。

本方案将介绍拆除前的准备工作、拆除过程和安全措施。

2.拆除前的准备工作2.1 拆除范围确定2.1.1 根据建造结构图和拆除需求,确定拆除的具体范围。

2.1.2 对拆除范围进行详细的标注和记录。

2.2 材料和设备准备2.2.1 礼聘专业的拆除队伍和工人。

2.2.2 准备合适的拆除工具和设备。

2.2.3 配备必要的个人防护装备。

2.3 拆除前的调查2.3.1 委托专业机构对建造结构进行评估和分析。

2.3.2 确定有无封存的管道、路线等,进行相应的处理。

3.拆除过程3.1 拆除顺序安排3.1.1 根据建造结构特点,确定拆除的顺序。

3.1.2 编制详细的拆除工程计划。

3.2 拆除方法选择3.2.1 根据建造结构的不同部位和要求,选择合适的拆除方法。

3.2.2 考虑施工过程中产生的噪音、震动等对周边环境的影响,制定相应的措施。

3.3 安全措施3.3.1 制定拆除工程安全操作规程,确保施工过程的安全。

3.3.2 设置安全警示标志,保护施工人员和周边环境的安全。

4.附件本所涉及的附件如下:- 建造结构图纸- 拆除工程计划表- 拆除队伍人员名单5.法律名词及注释本所涉及的法律名词及注释如下:- 拆除:指对建造结构进行破坏、分解或者拆除的行为。

- 管道:用于输送液体、气体或者固体的管状设施。

二:传统风格钢筋混凝土结构拆除方案一、引言本旨在提供一份最新最全的钢筋混凝土结构拆除方案。

钢筋混凝土结构的拆除需要严格的计划和操作,以确保施工的安全和顺利进行。

本方案将详细介绍拆除前的准备工作、拆除过程的分步操作和安全措施。

二、拆除前的准备工作2.1 拆除范围的确定2.1.1 根据建造设计图纸和拆除需求,明确拆除的具体范围。

2.1.2 在现场进行实地勘察和标注,准确记录拆除范围。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

混凝土结构拆除专项方案
一、工程概况
万科金色领域四期11#楼工程,现因4层柱墙5层梁板浇筑混凝土后迟迟不凝结,混凝土强度极低。

经多方检验、检测初步判断为混凝土原材料影响所致。

为确保本工程的质量,将拆除11#楼不合格的混凝土柱墙。

二、拆除部位
由于11#楼4层柱墙与5层梁板是分开两次浇筑,所以只需要拆除第二次浇筑的不合格混凝土结构。

(详见附图)
三、拆除时注意事项
1、为了确保四期其他楼栋的施工正常进行,故在拆除时安排专人值班,以消除拆除施工安全隐患。

2、拆除过程中若遇钢筋,则需轻轻敲打,避过钢筋剔除周围混凝土,尽量避免损坏钢筋,尤其是柱墙钢筋。

保留四层柱墙在四层楼面以上的插筋。

除柱墙在四层楼面上的插筋外,其余钢筋不得再利用。

设计将根据四层楼面上的柱墙插筋的现场剔打情况,再确定是否采取补强措施。

3、为确保拆除施工中无粉尘污染,采用喷水洒水降尘。

4、拆除掉的混凝土用吊篮运输下楼,再统一运至建渣丢弃处。

5、当剔除至符合要求混凝土与不合格混凝土边界时,应继续向下人工剔除2~3CM。

三、施工前准备
1、施工器械:手扶式小型风镐
2、施工前向拆除作业队进行详细的书面技术交底;
3、在拆除作业队进场后,非施工人员不得进入现场,以防安全事故发生;
4、为降低粉尘污染,采用洒水、喷水降尘,并做好相关的安全警示与通知;
5、为避免社会影响,在拆除部位采用双层安全网进行施工。

四、施工组织实施
1、主要施工方法
(1)、在拆除工程作业前,应检查楼层内及临近各类管线情况,确认无误以后才能进行施工;
(2)施工时,先拆除四层柱墙、五层梁板已经支设好的模板及钢筋,一边拆除模板一边拆除混凝土。

(3)对已浇筑的合格的混凝土结构,只拆除上层不合格的混凝土即可。

(4)采用风镐进行人工拆除墙体及楼板时,施工顺序应从上至下,先行拆除板,再拆除梁和柱墙。

(5)作业人员应站在脚手架或稳固的结构上操作,拆除下来的建筑垃圾在楼层内堆放不可过于集中,及时用吊篮运下楼,以保证楼层结构安全。

(6)拆除施工应分段进行,严禁立体交叉作业。

水平作业时,各工位间应有一定的安全距离。

(7)拆除工程施工时,应有专人向被拆除的部位洒水降尘。

(8)拆除四层柱墙至插筋高度范围处时,即改用人工剔打,并确保不伤及四层板上混凝土。

(9)拆除四层柱墙时,同时拆除其内部绑扎好的钢筋,待拆除完毕后重新绑扎。

(10)有已经浇筑的不合格的五层梁板而四层剪力墙合格不需拆除的部位,则将五层梁板拆除至梁底收口。

拆除至梁底15cm处时,即改用人工剔打,确保不是伤及下不墙柱混凝土。

(11)拆除后,若遇钢筋弯曲,则须植筋加强。

五、安全文明施工
1、开工前管理人员应对现场施工人员进行施工前培训。

提高职工的安全意识,加大安全防护的投入,做到设施安全,安全检查及时,安全制度完善,奖罚制度明确。

2、进入施工现场必须戴好安全帽,非施工人员不得进入现场。

高空作业应穿防滑鞋,系安全带;
3、特殊工种要持证上岗,使用电气焊时必须开动火证明并有防火措施;
4、全体施工人员不允许违章操作、违章指挥、违反安全劳动纪律、各工种认真执行本工种的安全操作规程,精心组织、精心施工。

5、机械设备要专人管理,定期检修,不得带故障运行。

6、配电线路按规定架设,配电箱要安装合理,符合规定。

各类电器设备必须带保护装置,防止漏电、触电事故。

施工现场用电应按照用
电安全管理规定,加强管理。

7、施工现场做到场地平整,道路畅通,照明充足。

8、施工中确保现场干净整洁,指派专人负责现场环境卫生。

垃圾做到日集日清,容器存放,专人管理,统一清运。

9、合理安排作业时间,拆除中为降低粉尘土污染,应随时浇洒消防水以降尘。

10、防止施工车辆在运输过程中随地散落,清运渣土要有专人管理,自卸汽车每日完工后,人工清扫大门外汽车经过的路面,保持路面清洁卫生。

每次自卸汽车出现场应清扫车辆,保持驶出车辆整洁卫生。

11、废旧材料及时组织备运,做到现场道路畅通。

12、施工现场禁止吸烟,严格用火制度,现场使用明火必须申请并填写动火证
13、加强对职工的精神文明教育,遵守国法院规,不打架、不酗酒、文明待人、文明施工。

14、施工机械放置合理、有序,及时清理现场内的杂物,不得乱堆乱放。

15、安全标志、防火标志和安全牌要明显醒目,“三宝”使用要认真,四口防护严密周到,施工现场按规定设置消防器材、易燃、易爆材料有专人专库保管。

16、机械施工时,设专人指导,严格按操作规程进行施工作业,不得违章施工。

17、合理安排施工时间及时段,确保工期顺利进行。

万科·金色领域
11#楼混凝土结构拆除专项方案
工程项目名称:成都万科.金色领域______
建设单位:成都万科光华置业有限公司
监理公司:深圳市中行建设监理有限公司成都分公司编制:(签章)
审批:(签章)
湛江市第四建筑工程有限公司成都分公司
成都万科.金色领域项目。

相关文档
最新文档
