地产项目经理年终述职

年底形象进度
3.幼儿园及配套商业单体方案设计及效果图完成通过,2#6#楼施工图设计 基本完成(待地勘报告出图),小区景观方案及施工图完成。
开新股份
KAIXIN COMPANY
经验总结与不足
关于现场管理问题的几点思考
1.现场质量管控:坚持样板现行,跟 踪验收。 样板的优劣,直接反映分包单位技 术最高水准,将素质低下的分包者, 拒之门外,验收时按照样板要求, 施工监理方也减少扯皮。韩营 3#4#7#楼的内墙、外墙、栏杆、 地面工程等得到很好的验证。 2.农民工工资发放没有监控到位体, 出现总承包单位自己劳务公司讨薪 现象,造成不良影响。暴露出在管 理意识上的不足。

• •
5.二次结构提前插入作业,12月5日完成;
6.9月30日地下外墙防水基槽回填土完成; 7.截止12月31日,抹灰至15层、室内地面完成、窗副框安装完成、电梯安装完成。
开新股份
KAIXIN COMPANY
2013年重点工作
工程进度安排详细说明,具体时间节点如下: • 1.平立剖报规划许可审批2月7日通过,4月10~5月10日财审完成,幼 儿园5月20日定位放线至12月31日除景观道路外(含精装),完成所
• •
开新股份
KAIXIN COMPANY
结束语
2013,很荣幸能继续为公司拼 搏,接受更加严峻的考验;2013, 我已经准备好,蓄势待发,随时准 备起飞! 恭听领导批评,教诲~! 汇报完毕,谢 谢!!!
二零一三年元月
出发示意 起飞style
有分部分项工程。
• • • 2.平立剖报规划许可审批2月7日通过,3月1~3月30日财审完成,9# 配套商业4月5日定位放线,10月13日具备竣工验收条件; 3. 3#4#7#楼收尾工程完成,6月竣工验收; 4.2#6#楼2月1日完成垃圾清运,3月7日地勘完成,5月15日开槽,7月 31日基槽验收完成,截止12月31日主体结构完成十四层。
房项目前期阶段及项目准备阶段进
行深化和细化: • • • 1. 开发单体方案及外立面调整,优 化; 新增保障房
2.完成新增保障房项目单体方案设计,开发两栋楼小户型方案,重新按照 规划要点调整修建性详细规划,并报规通过; 3. 确定各单体方案细部做法,拟定施工图设计任务书,施工图设计基本完 成,待地勘后出图送审。
地面工程
开新股份
KAIXIN COMPANY
学习与成长
• 1. 规划设计工作弱项得到补足。从按照规划要点制定规划方案,到单体 方案的设计和优化,再施工图设计交接及疑问解答,设计任务书的制定, 系列工作完成后,明白好的方案评价标准:项目定位,客户群选择;得 房率;功能布局合理;空间尺度舒适等。
• •
2.团队完成磨合,建设工作初具成效。 充分运用团队成员的优势去弥补别人的短板,营造互助互补的良好学习 氛围。与每个成员单独沟通,多鼓励,激发其主观能动性,提高对干好 工作的信心和渴望;积极参与的集体活动,使团队成员充满归属感;最 终达到团队内部配合默契,公司职能部门沟通流畅,外部单位协调有礼 有节,展现公司风貌。
开新股份
KAIXIN COMPANY
2012年工作总结
安置工程进展平稳,进入项目 施工阶段的3#4#7#楼顺利完成年 初计划,符合合同工期,质量安全 也得到较好的控制。项目施工准备 阶段配套商业幼儿园等也完成方案 报规相关工作。具体如下:
• • • 1. 3#4#7#楼7月份完成主体验收; 2. 3#4#7#楼12月内墙外墙电梯门 窗室内主管道及排污外网等完成。
开新股份
KAIXIN COMPANY
廊坊开新城市开发建设股份有限公司 2012年度年终述职
开新股份
KAIXIN COMPANY
汇报主题:
1 2 3
2012年度工作总结 经验总结与不足 2013年重点工作
开新股份
KAIXIN COMPANY
2012年工作总结
由于外部条件不具备,未能实 现年初制定的开发四栋楼主体砼结 构封顶的计划,对开发和新增保障
开新股份
KAIXIN COMPANY
ห้องสมุดไป่ตู้
2013年重点工作
按照房地产开发项目多层级计划体系制定本项目进度计划,对关键时间节点实
施管控,此处展示二级计划。 工程进入施工阶段,考虑到2014年交房,主楼进度计划安排紧凑,具体时间节 点如下:

• • •
1. 1月底完成拆迁,2月5日勘察报告完成;
2.3月12日,破土开槽; 3.3月27日,CFG桩开始施工; 4.4月18日总承包进场,5月11日完成基槽验收;10月12日,主体十八层封顶;
开新股份
KAIXIN COMPANY
2013年重点工作

2013项目全面进入到施工阶段,现场的管理工作的把控也是我重中之重。
1. 安全管理目标:全年零事故,零重伤。

将《市建设安全生产文明施工标准化图集》纳入合同条款,并严格在日常工 作中执行。安全生产重在落实,继续秉承“宁闻骂不听哭”的管理心态,月 联查,周总结,日巡视的拉网式督促整改,确保实现目标。 2. 农民工工资发放管理目标:总承包对工人工资零拖欠。 现场推行工人出勤声像记录;督促总包即时发放,并做记录;要求工人与分 包代领者签订书面委托;要求总包向建设单位出具不拖欠工人工资保证书, 缴纳保证金,对于出现的群体讨薪事件,当月在进度款中扣除总承包单位保 证金。
合集下载

房地产经理述职报告(通用16篇)

房地产经理述职报告(通用16篇)

房地产经理述职报告房地产经理述职报告(通用16篇)在经济发展迅速的今天,报告对我们来说并不陌生,我们在写报告的时候要注意逻辑的合理性。

那么,报告到底怎么写才合适呢?下面是小编整理的房地产经理述职报告,希望能够帮助到大家。

房地产经理述职报告篇1我是xxx,我于20xx年9月10日来到了我们的中大恒基房地产经纪有限公司,在这不到一年的时间里我经历过签单的喜悦也经历过一直业绩不好的郁闷同时也感受过与其它公司斗智斗勇的紧张。

然而这让我学到了很多东西,喜欢了与人沟通,明白了很多为人处世的态度。

20xx年7月1日贺经理找我谈话,当得知要我接手永泰B租的时候,除了满腔热血和信心高亢之外我深深感受到了自己身上的责任与重担。

我突然意识到我不是一个业务员了,我要对我的七八名员工负责,我要对这个店负责,我更要对中大恒基负责。

所以从那一刻起就开始思考怎样才能做好这个店长,怎样才能做好业绩,怎样才能让我的员工每个人都能挣到钱。

带着这些问题我从以下四方面阐述我当店经理以后的工作原则和工作方法,以及我们这个店将来的发展方向和目标。

(一)努力打造一支清河租赁市场占有率最高的团队我们是一个租赁的团队,在清河做租赁的中介公司中大恒基的品牌是最大的,然而现在我们不得不接受的现实是中大恒基的市场占有率是相当的低,据我所知现在清河做房屋银行的公司主要有中大恒基金有缘美丽家园易家和拓家,据我了解现在金有缘和美丽家园以及拓家房行的拥有量远远超过了中大恒基,他们掌握这清河80%的房屋银行甚至更多。

这样的情况是我不能接受的,也是我们中大人的耻辱,我们不应该任由这种状况继续下去,我们要改变,要占有,要抢占清河的市场。

通过我上几个月的实践我发现中大恒基的品牌和实力在清河还是最强的,只要我们去做,去聊,房东还是愿意将自己的房子交给中大恒基来管理。

我当店经理以后首先就是要在房行这一块杀出一条血路,亲历亲为的交给业务员怎么谈房行,怎么聊房东。

从居间这一块来说中大恒基的成交量现在也不是很高,甚至被一些小中介公司所超过。

2024年房地产行业职业经理人述职报告B(2篇)

2024年房地产行业职业经理人述职报告B(2篇)

2024年房地产行业职业经理人述职报告B尊敬的领导:大家好!我是XX公司房地产行业的职业经理人,我在过去一年里担任项目经理一职。

非常荣幸能够向各位领导汇报工作情况及所取得的成绩。

回顾过去一年,我基于公司的要求和自身的职责,积极投入工作,努力拓展项目,取得了一定的成绩。

一、工作概况作为项目经理,我负责统筹协调项目的整体规划与实施,参与项目立项,组建项目团队,制定项目计划并控制进度,管理项目风险,推动项目的顺利进行。

在过去一年里,我负责了多个项目,并与团队成员紧密合作,共同完成了项目任务。

1.项目规划与实施作为项目经理,我首先要做的是项目规划。

根据市场调研及公司战略需求,我制定了详细的项目规划,包括项目目标、任务分解、工作计划等。

在规划阶段,我与团队成员进行了大量的沟通与讨论,明确了各项工作的重点与难点,确保项目的顺利进行。

在项目实施阶段,我积极组织团队成员,合理安排工作,确保项目按计划进行。

我注重沟通协调,及时发现问题并解决,保证了项目的质量与进度。

同时,我也注意团队成员的能力培养与激励,提高了团队的执行力。

2.风险管理与问题排查在项目实施过程中,我积极进行风险管理与问题排查,及时发现并解决问题,避免了问题的扩大化。

我鼓励团队成员提出问题和建议,通过沟通与协调,及时解决了项目中的各种困难与障碍。

同时,我也加强了团队成员的培训与技能提升,提高了团队的整体素质。

3.成本控制与资源利用作为项目经理,我对项目的成本控制与资源利用非常重视。

在项目实施过程中,我严格控制成本,合理配置资源,确保项目在预算范围内完成。

我也积极寻找新的合作伙伴与资源,扩大项目的影响力与利益。

二、取得的成绩在过去一年里,我所负责的项目取得了一定的成绩,主要表现在以下几个方面:1.项目进度与质量通过合理的规划与组织,我所负责的项目顺利按计划进行,保证了项目的质量与进度。

项目组成员的工作效率明显提高,项目工期得到有效控制,项目质量得到客户的高度评价。

项目经理年终述职报告(汇编15篇)

项目经理年终述职报告(汇编15篇)

项目经理年终述职报告(汇编15篇)项目经理年终述职报告1尊敬的领导:我叫xxx,现任xx项目部经理,根据上级的要求,就本人一年来在工作中的主要情况述职如下,请予以评议。

一、务实创新、夯实发展基石xx项目部承建了xx煤矿副立井、回风立井两个井筒的施工建设任务,是xx首座设计年生产xxxx万吨的矿井,也是我处首次打入xx市场的关键性工程,在项目组建之初,我们就遵照管理理念。

在施工过程中,班子成员精诚团结,恪尽职守,带领广大职工充分发扬“勇争第一”的企业精神,取得了一个又一个可喜的成绩。

二、强基固本,工作中展风采我们把加强职工队伍建设作为基础性工作来抓,总结提炼出了“5+3”培训教育模式。

在新工人入场前严把“五关”。

一把健康关,联系县医院对新工人进行体检,对高血压、心脏病、传染病患者一律不得录用;二把体能关,对体质弱,不能胜任井下工作的不得录用;三把文化关,对初中以下文化及智能低下的不得录用;四把培训关,所有人员必须经过72小时安全教育,对考试不合格的不得录用;五把合同签订关,对考核合格人员,必须签订劳动合同,否则不准录用。

新工人录用后,我们坚持开展经常性的培训教育,坚持“一日一题”(每天为职工讲授一道安全知识题),“一日一案”(每天为职工讲解一个事故案例)和“一月一考”(每月对职工学习的安全知识进行一次考核,不合格的进行补考,并给予相应处分),以此提高职工的安全意识和自保互保能力。

同时,我们还采取了“以师带徒”、“互保联保”、签订安全承诺书等多种行之有效的办法提高职工队伍整体素质。

三、严抓细管,促进体系建设为抓好安全责任落实,我们建立了“四位一体”的安全保证体系。

项目经理把全面,支部书记搞协调,安全副经理抓落实,岗员、网员盯现场。

我们将班组建设作为创新安全管理的突破口,规范了班前程序,制定了班前会制度,严格按照“六必讲”的要求,重点对本班的施工任务分解到每个职,对各个岗位的注意事项进行讲解,对不安全人进行模排,对职工应知应会进行提问,用规范而严格的班前会制度使职工入井前知道“干什么”、“防什么”。

项目经理年度述职报告(精选13篇)

项目经理年度述职报告(精选13篇)

项目经理年度述职报告(精选13篇)项目经理年度述职报告1尊敬的领导:您好!时光如水,光阴似箭,看到公司营业额蒸蒸日上,同事们的激情和斗志,我内心感到无比欣慰和骄傲。

我想一个人只有经过不断努力,不断奋斗,才能克服自身的缺点,才能不断的超越自我,实现梦想和人生的价值。

去年年初,我所在的__项目根据责任分解与分公司签订了《度项目目标责任书》,它在项目合同这一长期目标的基础上进一步明确了我们度的工作方向。

作为完成责任目标的主负责人,我去年的主要工作就是实行目标管理,把项目各方统一到项目责任目标和合同条款上来,全力完成公司下达的各项任务、如期履行合同条款。

下面我结合《度项目目标责任书》的各项指标和与业主的合同约定向大家作简要汇报。

一、产值指标__项目是由总部与__公司签订的项目,目前的产值主要________于一期工程的场地平整、市政道路和市政管网施工。

我们完成了项目片区内__路、__路、__路上段等道路的路基、路面、交安、绿化、排水和电力施工,完成施工产值约__x亿。

产值指标与责任目标书下达的__x亿持平。

更可喜的`是,在公司总部和各级领导的大力支持下,我项目部又在__承接了__旗下__地产投资的__项目,新签合同额__万元,回收工程款__万元,工程竣工决算也正在办理之中。

二、成本控制__项目的成本控制紧依公司的各项规定和流/fanwen/1524/程,材料、机械设备和人员队伍的采用都以__部门的预算为考量,施工过程中通过不断完善施工工艺,合理安排人员,精心组织,合理控制成本。

在全体员工的努力下,"四大主材"用量未突破定额,预控成本约__亿元,符合分公司下达的责任目标书中关于成本的规定——"四大主材"用量未突破定额及预控成本值。

三、进度管理__项目自x月份项目部成立以来,前期主要抓__路的建设,项目部按照业主的要求保证了x月__日通车目标的实现;新建的__路、__路、__路在有限的三个月工期内也于x月x日通车;__路、__路、__路由于受雨季和征地拆迁的影响于2__x1年__月底完成;最后的__路因为地质情况特殊,原施工图中未考虑软弱地基的存在及处理,我项目部在实地勘察及论证后向设计及业主方提出了旋喷桩施工处理软弱地基的方案,并得到了业主方的肯定,经过紧张施工,__路全线__米已于昨天(x月__日)完成沥青面层施工,我项目部顺利完成了各条承接道路的施工任务,工期满足责任目标书及业主的要求(责任目标书的进度要求:确保x月__日业主要求完工的市政路通车,其他市政路按期通车。

房建项目经理年终述职报告范文(通用5篇)

房建项目经理年终述职报告范文(通用5篇)

房建项目经理年终述职报告房建项目经理年终述职报告范文(通用5篇)时光飞逝,伴随着比较紧凑又略显紧张的工作节奏,我们的工作又将告一段落了,回顾这段时间以来的工作,我们取得了不错的成绩,为此要做好述职报告。

那么大家知道正规的述职报告怎么写吗?下面是小编整理的房建项目经理年终述职报告范文(通用5篇),希望能够帮助到大家。

房建项目经理年终述职报告1尊敬的领导:您好!20xx年在集团公司指挥部、有限公司的正确领导和支持下,我作为行政管理负责人,团结带领班子成员,依靠全体员工的努力,在项目管理上取得了较好的成效,年度计划超额完成,员工收入稳步提高。

现将一年来的我的工作情况向大家汇报,请代表们审议:一、政治思想学习一年来,我认真学习贯彻党的"十八大"会议精神,将集团公司和有限公司"两会"精神贯穿在全年工作中,主动参加中心组学习,参加并支持党组织开展的各项活动,遵守公司的规章制度,政治立场坚定;在工作中尊重领导,团结广大干部职工,思想作风端正,工作作风踏实,敢于坚持原则,坚持按章办事。

自觉接受组织和群众监督,重大事项集体讨论,民主决策,坚持党政会签制度,做到廉洁行政。

二、行政管理的工作1、深入推进标准化施工,从严格资质审核入手,配置精干高效的管理队伍,主抓过程控制落实,做到规范施工、标准作业;通过一系列激励措施,在外观成形、现场管理、形象建设等方面初见成效。

2、注重创新管理,强调落实执行力,加强相互沟通,增强团结协作,搭建公平考核平台,扩大考核范围,有效激励调动广大员工的积极性,及时超额完成年度计划,责任成本得到较好的控制。

3、安全上推进"一岗双责"、转变管控思想,激励全员参与,发挥群众安全员的作用,重在现场管控,及时排查、消除隐患;质量上坚持科学管理、数据说话,严格执行两级复核程序,科学分析决策,做到双重检查;通过大家共同努力,安全质量有序可控,杜绝重大责任事故的发生。

2024年房地产经理述职报告(3篇)

2024年房地产经理述职报告(3篇)

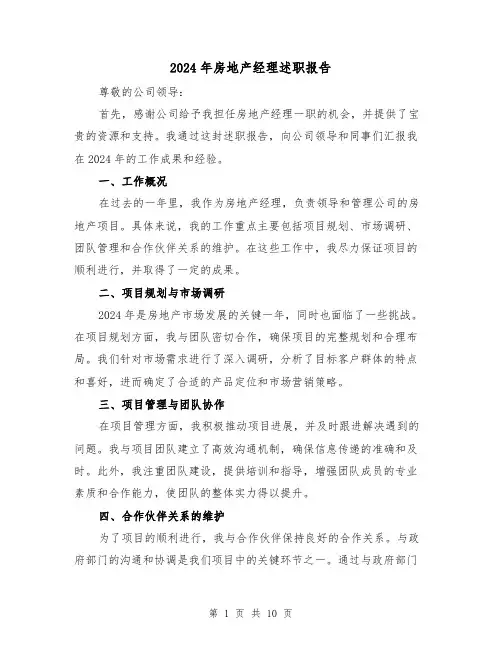

2024年房地产经理述职报告尊敬的公司领导:首先,感谢公司给予我担任房地产经理一职的机会,并提供了宝贵的资源和支持。

我通过这封述职报告,向公司领导和同事们汇报我在2024年的工作成果和经验。

一、工作概况在过去的一年里,我作为房地产经理,负责领导和管理公司的房地产项目。

具体来说,我的工作重点主要包括项目规划、市场调研、团队管理和合作伙伴关系的维护。

在这些工作中,我尽力保证项目的顺利进行,并取得了一定的成果。

二、项目规划与市场调研2024年是房地产市场发展的关键一年,同时也面临了一些挑战。

在项目规划方面,我与团队密切合作,确保项目的完整规划和合理布局。

我们针对市场需求进行了深入调研,分析了目标客户群体的特点和喜好,进而确定了合适的产品定位和市场营销策略。

三、项目管理与团队协作在项目管理方面,我积极推动项目进展,并及时跟进解决遇到的问题。

我与项目团队建立了高效沟通机制,确保信息传递的准确和及时。

此外,我注重团队建设,提供培训和指导,增强团队成员的专业素质和合作能力,使团队的整体实力得以提升。

四、合作伙伴关系的维护为了项目的顺利进行,我与合作伙伴保持良好的合作关系。

与政府部门的沟通和协调是我们项目中的关键环节之一。

通过与政府部门建立密切的沟通渠道,我们能够更好地了解行业政策,同时也能够及时解决项目中遇到的问题。

与供应商和承包商的合作也是项目顺利进行的重要保障,我们与他们紧密合作,确保项目的质量和进度得到有效控制。

五、工作成果和反思在2024年的工作中,我与团队成功完成了多个房地产项目。

我们的项目得到了市场的认可和客户的好评,销售额有了明显的增长。

通过与政府部门的合作,我们顺利解决了项目中的审批和手续问题,使项目能够按时启动和交付。

与供应商和承包商的合作也取得了良好的效果,项目的质量和进度得到了有效控制。

然而,在工作中也存在一些不足之处。

首先,我在项目管理过程中,有时候可能会过于注重进程和流程,并忽视了团队成员的建议和反馈。

地产工程部经理年终述职

时光荏苒,转眼间一年又即将过去。

在这辞旧迎新的时刻,我谨以此篇述职报告,回顾过去一年地产工程部的工作,总结经验,查找不足,为新一年的工作奠定坚实基础。

一、工作回顾1. 项目进度管理过去的一年,我部紧紧围绕公司战略目标,全力以赴推进项目进度。

在全体员工的共同努力下,各项目均按计划完成或超额完成既定目标。

(1)项目A:截至2022年底,项目A已完成主体结构封顶,正在进行内外装修。

预计2023年6月竣工交付。

(2)项目B:项目B已完成主体结构施工,正在进行配套设施建设。

预计2023年9月竣工交付。

(3)项目C:项目C已完成地下室施工,正在进行主体结构施工。

预计2023年12月竣工交付。

2. 工程质量管理我部始终将工程质量放在首位,严格执行国家相关标准和规范,确保工程质量达到优良。

(1)加强材料管理,严格控制材料质量,确保原材料合格率达到100%。

(2)严格执行施工工艺,加强施工过程控制,确保工程质量符合要求。

(3)加强验收工作,严格按照国家标准进行分项、分部、单位工程验收,确保工程质量。

3. 安全生产管理我部高度重视安全生产工作,严格执行安全生产责任制,确保安全生产形势稳定。

(1)加强安全教育培训,提高员工安全意识。

(2)定期开展安全隐患排查,及时发现并整改安全隐患。

(3)严格执行安全生产规章制度,确保安全生产无事故。

4. 团队建设与协作(1)加强部门内部沟通与协作,提高工作效率。

(2)加强与各部门的沟通与协作,确保项目顺利推进。

(3)加强员工培训,提高员工综合素质。

二、存在的问题及改进措施1. 项目进度管理方面(1)部分项目进度滞后,需进一步优化施工组织设计,提高施工效率。

(2)加强项目进度监控,确保项目按计划推进。

改进措施:加强与施工单位的沟通,确保施工进度;合理安排施工计划,提高施工效率。

2. 工程质量管理方面(1)部分工程质量问题较多,需加强过程控制,提高工程质量。

(2)加强质量检查,确保工程质量符合要求。

关于项目经理年终述职报告3篇

关于项目经理年终述职报告3篇工程经理年终述职报告篇1公司各位领导,同志们:大家好!20xx年,是我人生中比拟重要的一年,由于工作方面的需要和上级领导的要求,我在年初就进入*****担当工程经理,当时感觉担子很重,压力也很大,但是在上级领导的支持和同事的帮忙下,我仔细履行一名优秀工程经理的职责,在保证施工人员安全和施工产品质量的根底上,突出施工生产治理,提高各个施工队伍的素养,仔细总结阅历和教训,细化施工任务和目标,强化施工治理,切实抓好工程治理工作,同时另方面也抓好思想政治工作和党建工作,加强自身的道德品质修养,使我工程部员工的思想政治素养不断提高,治理工作不断进步,很好地完成了公司安排的全部施工生产任务,也获得了业主及兄弟单位的认可和好评,简述主要工作如下:一、克制各种不利因素,坚决保证完成施工任务,扭转局面,为转亏为盈奠定坚实根底。

进入工作角色,我和同事们就仔细总结阅历和吸取教训,抓住工程以施工为重点的施工理念,连续克制年初的资金紧急、施工环境恶劣、既有线施工简单的各种困难,保质保量的完成施工任务,保住一个作为高速大路施工企业的根本,为争取利益奠定坚实的根底。

二、制定切实规划、实行恰当措施,保安全、重质量、强化治理制度和体系。

1、根据现场实际状况制定合理可行的施工规划,并进一步完善各项安全质量规章制度、完善治理体制,通过这一年来的施工生产实际,进一步完善安全、质量等治理体系。

工程部设立一名专职安全员,安全工作提高到了前所未有的高度。

质量方面,绝不放松,强化强施工过程掌握,坚持施工质量检查制度,严格执行“自检、互检、交接检”的三检制度,使质量问题在每道工序作业中都能得以有效掌握。

2、建立适宜的奖罚制度,调发动工的积极性,通过完善内部承包机制、制定循环嘉奖措施及月目标任务考核奖等手段,极大的提高了员工的劳动积极性,局部的缓解了因资金紧急带来的消极影响。

3、提高生产效率,降低生产本钱,通过不断完善施工工艺,合理安排人员,细心组织,细心施工,在全体员工的努力下,比业主要求的`工期提前一个月完成并交验。

房地产建筑公司项目经理述职报告范文6篇

房地产建筑公司项目经理述职报告范文6篇述职报告1尊敬的董事长、各位同仁:大家好!过去的半年里,在集团公司和董事长的正确领导和支持下,我在总经理的工作岗位上,主动积极履行岗位职责,认真贯彻落实集团的安排部署,坚持以增强盈利能力和提升市场影响力为目标,以科学的经营理念和顶层思维为指导,坚持以提升经营效益为中心,以完善项目开发建设为重点,以推进管理提升为抓手,以加快公司发展为使命,深入、扎实、有效的开展工作,团结房地产公司领导班子和全体员工,较好的完成了工作任务的目标,现将主要工作情况做如下报告:一、上半年主要考核指标完成情况XXX项目全部竣工,具备交房条件,并完成了消防验收等工作。

截止7月11日,已将1、2、4交付业主,并计划将其余楼座有顺序、有计划交付。

稳步安全推进XXX项目五期工程施工。

XXX五期1#-5#楼项目按照工期要求主体施工完成,二次结构及装修施工完成50%。

8-10、13-16、19-21#楼及1#、2#人防车库项目按照公司要求按期达到预售目标。

销售任务逐步落实,紧抓项目回款额度。

截止目前,XXX方面销售套数为254套;销售金额为134076073元,回款金额为109139737元;XXX住宅,上半年签约166套,签约额105106863元,回款额65030233元;商业认购9套,认购额9978243元,签约9套,签约额9978243元,回款额7341847元。

前期手续按计划推进,竭力缩短办理周期。

截止到六月底,办理完成XXX五期8#9# 10#13# 14#15#16# 19#20#21#号楼主体及会所和1#2#人防车库开工许可证。

办理了8#10#16#预售许可证及6#7#11#12#17#18#22#23#24#25#26#桩基础开工许可证;完成XXX方面全面验收的准备工作;完成办理XXX房地产资质延期工作。

XXX物业建设初步成型。

自2014年2月开始筹建开始,XXX物业服务中心,从只有1名经理到现在在编21人,团队组建初步完成,其中1人持有注册物业管理师资格证书,大专以上学历3人。

房建工程项目经理述职报告(通用6篇)

房建工程项目经理述职报告房建工程项目经理述职报告(通用6篇)时间过得太快,让人猝不及防,回顾这段时间的工作,一定有许多的艰难困苦,想必我们需要写好述职报告了。

怎样写述职报告才更能吸引眼球呢?以下是小编精心整理的房建工程项目经理述职报告(通用6篇),供大家参考借鉴,希望可以帮助到有需要的朋友。

房建工程项目经理述职报告1非常感谢公司领导及职工对我的信任,委任我担任xx公司经理。

自我担任xx公司经理第一天起,我就知责任重大,在我的背后,是xx 公司1700名职工的期待。

两年来,我无时无刻都在鞭策着自已,勤勤恳恳做事,扎扎实实做人,对工作无怨无悔,从不推诿,对自已严格要求,团结同志,以身作责。

为了xx公司能够摆脱困境,我可以无愧自已的说:我尽力了。

但是客观环境的.残酷和自已能力水平的限制,邵阳公司各方面工作虽有点起色和进步,但仍未摆脱困境。

我上任后,首先是理顺关系,寻找突破口。

一方面是理顺职xx公司和公司的内部经营秩序,改善了内部经营环境,要引凤得先筑巢。

另一方面是改善了公司与市建设行政主管部门的关系,得到了他们的支持与理解。

我们改善了内外部环境后,工作开始逐渐出现了转机,今年我们承接任务12500万元,完成产值9000万元,两个工程被评为省优质工程,优良率达850%。

20xx年xx公司在公司的正确领导和支持下,我们xx公司领导和全体职工齐心协力,抓住了经营环境改善的好时机,坚持以效益为中心,以经营为重点,以管理为根本。

尤其是xx公司机关全体同志,立足岗位做实事,发扬奉献精神,在资金短缺,55%的工资全年只发了八个月的情况下,大家毫无怨言,给予了我工作上的充分理解和支持。

在大家的努力下,各方面工作小有起色:工作作风得到改进,工作环境有了改善,经营成绩稳步提升,质量水平有所提高。

但由于外在环境和自身能力等因素,有许多工作还亟待解决:项目管理有待加强;安全生产问题屡教不改;劳务输出没找到实破口;历史遗留问题:农发行的综合楼和市检察院住宅楼还没有得到根本解决;下岗职工出中心;资金相当紧张,而职工医药费今年都未报;等等一系列问题影响着公司的稳定和发展。
