平瓦坡屋面平瓦坡屋面平瓦坡屋面平瓦坡屋面施工方案 一一一一
平瓦坡屋面施工方案

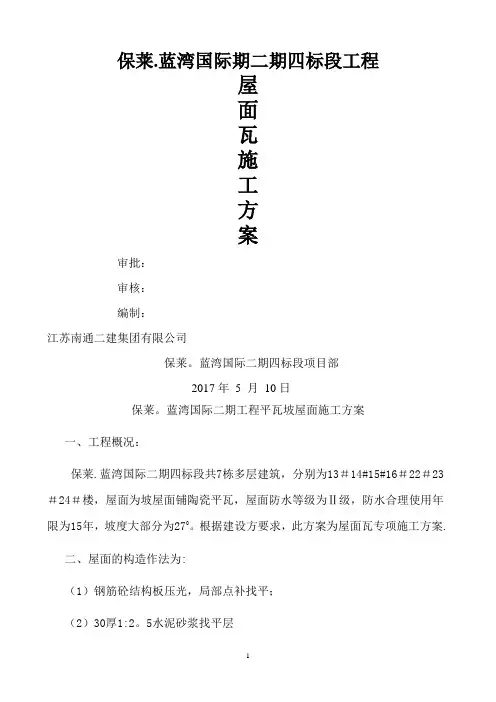

保莱.蓝湾国际期二期四标段工程屋面瓦施工方案审批:审核:编制:江苏南通二建集团有限公司保莱.蓝湾国际二期四标段项目部2017年5 月10日保莱.蓝湾国际二期工程平瓦坡屋面施工方案一、工程概况:保莱.蓝湾国际二期四标段共7栋多层建筑,分别为13#14#15#16#22#23#24#楼,屋面为坡屋面铺陶瓷平瓦,屋面防水等级为Ⅱ级,防水合理使用年限为15年,坡度大部分为270。
根据建设方要求,此方案为屋面瓦专项施工方案。
二、屋面的构造作法为:(1)钢筋砼结构板压光,局部点补找平;(2)30厚1:2.5水泥砂浆找平层(3)屋面防水RG防水涂料,一布四涂,1.5mm厚。
(4)苯板保温层(厚度60,双层错开,容重≥20kg/m3拼缝处贴胶带)。
(5)天沟内墙侧面30mm厚苯板,胶泥粘贴,表面粘贴网格布。
(6)保温板砼保温层C20细石砼40厚,铺300*300直径4mm钢丝网片。
(7)屋面防水二层RG涂料,一布四涂,1.5mm厚。
(8)屋脊(含平脊和斜脊)、坡屋面与立面交接处作网格布交接,屋脊两边≥300,坡屋面与立面交接处的立面为500,防水板上反不小于300;(9)50长 2.5热镀锌水泥钉固定屋面瓦(2颗钉/瓦),三、参考的标准及规范:《屋面工程质量验收规范》GB50207-2002《建筑工程施工质量验收统一标准》GB50300-2001《坡屋面建筑构造》00J202-1(标准图)《瓦屋面》西南03J201-2《屋面工程技术规范》GB50345-2004四、基本要求:3.1屋面找平层的平整度不大于2cm平瓦必须铺置牢固,屋面应采取固定加强措施。
3.2平瓦应铺成整齐的行列,彼此紧密搭接,并应瓦榫落槽,瓦脚挂牢;瓦头平齐,檐口应成一直线;屋瓦应用砂浆窝牢,。
3.3平瓦屋面与山墙及突出屋面结构等交接处,均应做泛水处理。
3.4天沟及斜天沟、坡屋面与立面交接出在找平层上作500宽1.5厚RG防水涂膜后在保温层上做加强层,具体作法详构造作砼屋面瓦节点大样。
坡屋面专项施工方案

坡屋面专项施工方案一、施工前准备工作:1.确定施工方案:根据设计图纸和工程要求,确定施工方案,包括施工工艺、施工周期、材料使用等。
2.设备准备:准备所需的机械设备、工具和安全防护设备等。
3.材料准备:根据施工方案和工程要求,准备所需的材料,包括屋面材料、防水材料、粘结剂、刻槽材料等。
4.环境准备:清理施工现场,确保没有杂物和障碍物,保证施工的顺利进行。
二、施工工艺:1.搭建脚手架:根据需要,搭建脚手架,为施工提供支撑和作业平台。
2.屋面基层处理:对基层进行清理和修补,确保基层平整、干燥和无裂缝。
3.布置防水层:根据设计要求,选用适当的防水材料,将防水层布置于基层上,并进行正确的焊接和粘接。
4.构造层施工:根据设计要求,进行前浇带的施工,包括檐口、漏斗、天沟等的建立。
5.屋面材料铺设:根据设计要求,选用适当的屋面材料,进行铺设和固定。
6.雨水系统安装:根据设计要求,进行雨水系统的安装和连接,确保屋面排水顺畅。
7.内装工程:对屋面内部的装饰和设施进行安装和调试。
8.清理工作:施工结束后,进行现场清理,清除施工垃圾和杂物。
三、施工注意事项:1.安全防护:施工过程中,必须做好安全防护工作,佩戴好安全帽、防护眼镜、防护口罩等个人防护装备,严禁高空坠物和触电等事故发生。
2.施工质量:确保施工过程中的质量控制,保证基层处理、防水材料焊接、屋面材料铺设等工序的质量,以保证施工质量符合设计要求。
3.施工进度:严格按照施工方案和工期进行施工,确保施工进度的合理安排和顺利完成。
4.施工交接:施工完成后,对施工质量进行检验和验收,并做好施工记录和施工交接手续。
5.环境保护:施工过程中,要注意环境保护,严禁乱倒废弃物料,保持施工现场的干净整洁。
四、施工管理:1.施工人员:根据施工需要,合理配备专业技术人员和熟练工人,确保施工质量和进度。
2.施工计划:制定详细的施工计划,按步骤进行施工,合理安排资源和人力,确保施工的顺利进行。
平瓦坡屋面施工方案

保莱.蓝湾国际期二期四标段工程屋面瓦施工方案审批:审核:编制:江苏南通二建集团有限公司保莱。
蓝湾国际二期四标段项目部2017年5 月10日保莱。
蓝湾国际二期工程平瓦坡屋面施工方案一、工程概况:保莱.蓝湾国际二期四标段共7栋多层建筑,分别为13#14#15#16#22#23#24#楼,屋面为坡屋面铺陶瓷平瓦,屋面防水等级为Ⅱ级,防水合理使用年限为15年,坡度大部分为270。
根据建设方要求,此方案为屋面瓦专项施工方案.二、屋面的构造作法为:(1)钢筋砼结构板压光,局部点补找平;(2)30厚1:2。
5水泥砂浆找平层(3)屋面防水RG防水涂料,一布四涂,1.5mm厚.(4)苯板保温层(厚度60,双层错开,容重≥20kg/m3拼缝处贴胶带).(5)天沟内墙侧面30mm厚苯板,胶泥粘贴,表面粘贴网格布。
(6)保温板砼保温层C20细石砼40厚,铺300*300直径4mm钢丝网片。
(7)屋面防水二层RG涂料,一布四涂,1.5mm厚。
(8)屋脊(含平脊和斜脊)、坡屋面与立面交接处作网格布交接,屋脊两边≥300,坡屋面与立面交接处的立面为500,防水板上反不小于300;(9)50长 2.5热镀锌水泥钉固定屋面瓦(2颗钉/瓦),三、参考的标准及规范:《屋面工程质量验收规范》GB50207-2002《建筑工程施工质量验收统一标准》GB50300-2001《坡屋面建筑构造》00J202-1(标准图)《瓦屋面》西南03J201-2《屋面工程技术规范》GB50345-2004四、基本要求:3.1屋面找平层的平整度不大于2cm平瓦必须铺置牢固,屋面应采取固定加强措施。
3。
2平瓦应铺成整齐的行列,彼此紧密搭接,并应瓦榫落槽,瓦脚挂牢;瓦头平齐,檐口应成一直线;屋瓦应用砂浆窝牢,.3。
3平瓦屋面与山墙及突出屋面结构等交接处,均应做泛水处理。
3.4天沟及斜天沟、坡屋面与立面交接出在找平层上作500宽1。
5厚RG防水涂膜后在保温层上做加强层,具体作法详构造作砼屋面瓦节点大样。
瓦屋面施工方案

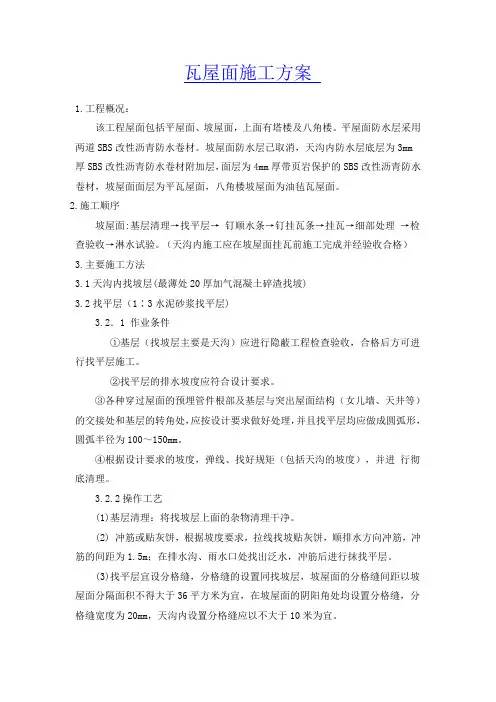

瓦屋面施工方案1.工程概况:该工程屋面包括平屋面、坡屋面,上面有塔楼及八角楼。
平屋面防水层采用两道SBS改性沥青防水卷材。
坡屋面防水层已取消,天沟内防水层底层为3mm厚SBS改性沥青防水卷材附加层,面层为4mm厚带页岩保护的SBS改性沥青防水卷材,坡屋面面层为平瓦屋面,八角楼坡屋面为油毡瓦屋面。
2.施工顺序坡屋面:基层清理→找平层→ 钉顺水条→钉挂瓦条→挂瓦→细部处理→检查验收→淋水试验。
(天沟内施工应在坡屋面挂瓦前施工完成并经验收合格)3.主要施工方法3.1天沟内找坡层(最薄处20厚加气混凝土碎渣找坡)3.2找平层(1∶3水泥砂浆找平层)3.2.1 作业条件①基层(找坡层主要是天沟)应进行隐蔽工程检查验收,合格后方可进行找平层施工。
②找平层的排水坡度应符合设计要求。
③各种穿过屋面的预埋管件根部及基层与突出屋面结构(女儿墙、天井等)的交接处和基层的转角处,应按设计要求做好处理,并且找平层均应做成圆弧形,圆弧半径为100~150mm。
④根据设计要求的坡度,弹线、找好规矩(包括天沟的坡度),并进行彻底清理。
3.2.2操作工艺(1)基层清理:将找坡层上面的杂物清理干净。
(2) 冲筋或贴灰饼,根据坡度要求,拉线找坡贴灰饼,顺排水方向冲筋,冲筋的间距为1.5m;在排水沟、雨水口处找出泛水,冲筋后进行抹找平层。
(3)找平层宜设分格缝,分格缝的设置同找坡层,坡屋面的分格缝间距以坡屋面分隔面积不得大于36平方米为宜,在坡屋面的阴阳角处均设置分格缝,分格缝宽度为20mm,天沟内设置分格缝应以不大于10米为宜。
(4)铺灰压头遍:沟边、拐角、根部等处应在大面积抹灰前先做,有坡度要求的部位,必须满足排水要求。
大面积抹灰在两筋中间铺砂浆(配合比应符合设计要求),用抹子抹平,然后用刮杠根据两边冲筋标高刮平,在用木抹子找平并检查平整度。
(5)铁抹子压第二遍、第三遍:当水泥砂浆(细石砼)开始凝结,人踩上去有脚印但不下陷时,用铁抹子压第二遍,注意不得漏压,并把死坑、死角、砂眼抹平;当抹子压不出抹纹时,即可找平、压实,宜在砂浆(细石砼)初凝前抹平、压实。
坡屋面瓦的施工方案

坡(瓦)屋面原材挑拣:施工前将尺寸、表面缝隙偏差较大、缺角(边、瓦抓)、砂眼、裂纹、和翘曲张口的进行挑拣,禁止不达标的瓦片上屋面。
施工要求:平瓦应由两坡从下向上同时对称铺设(挂瓦次序)。
挂瓦应平整、横平竖直、搭接紧密、铺置牢固,无翘角和张口。
檐口瓦挑出檐口50—70mm,应平直整齐(出檐尺寸一致)。
瓦后爪均应挂在挂瓦条上,与左边、下边两块瓦落槽密合,随时注意瓦面、瓦楞垂直。
为保证瓦的平整顺直,应从屋脊拉一斜线到檐口,即斜线对准屋脊第一张瓦的右下脚,顺次与第二排的第二张瓦,第三排的第三张瓦,直到檐口瓦的右下角,都在一直线上,然后由下到上依次逐张铺挂,可以达到瓦沟顺直,整齐美观。
平瓦用3㎝不锈钢木螺丝固定在挂瓦条上。
瓦的搭接应顺主导风向,以防漏水。
天沟处的瓦要根据宽度及斜度弹线锯料。
上部第一排瓦与下部第一排瓦,⑵斜脊,斜沟瓦:先将整瓦(或选择可用的缺边瓦)挂上,沟边要求搭盖宽度不小于150mm,弹出墨线,编好号码,将多余的瓦面砍去(最好用钢锯锯掉,保证锯边平直),然后按号码次序挂上,斜脊处的平瓦边按上述方法挂上,保证脊瓦搭接平瓦每边不小于40mm。
斜脊、斜沟处地平瓦要保证使用部分的瓦面器具。
斜沟瓦与排水沟的空隙,均应用麻刀灰浆填实抹平,封固严密。
⑶挂平脊、斜脊脊瓦:应拉通长线,铺平挂直,无起伏,脊瓦搭盖间距应均匀,封固严密。
扣脊瓦时用1:2.5水泥砂浆铺座平实,脊瓦接口和脊瓦与平瓦间的缝隙处.用抗裂纤维的灰浆嵌严刮平,脊瓦与平瓦的搭接每边不少于40mm;平瓦的接头口要顺主导风向;斜脊的接头口向下,即由下向上铺设,平瓦与斜脊的交界处要用麻刀灰封严。
成品保护:瓦屋面施工完后,应避免屋面受物体冲击。
严禁任意上人或堆放物件。
质量问题发生滑坡现象未按图纸要求加设返檐,发生滑坡现象对于屋面檐口有裂缝并且未按图纸要求加设返檐的屋面在进行整修时,必须按图纸要求加设返檐以保证瓦屋面不出现滑坡现象。
出现滑坡现象的整改8#楼的管理人员安排人员对出现滑坡的只整修了前檐,稍边和屋脊裂缝处未修。
瓦屋面施工方案

瓦屋面施工方案1、施工工艺流程2、施工方法(1)基层处理对坡屋面进行清洁,干燥,对孔洞及明显不平整的位置进行局部修补。
(2)弹线、找平1)按照施工图,用墨线弹出横向铺瓦的间距,起始位置为从檐口开始,原则上控制最底一块瓦挑出屋檐5~7cm,然后从底部向上弹线,弹线位置比挂瓦孔高约4~6cm,尽量在有效尺寸容许差内调整到不切瓦为原则。
2)同时在屋面四角点拉线找平,对局部不平整的位置进行剔凿或用砂浆填充补平。
(3)安装钢筋网沿着弹出的水平挂瓦线,将钢筋水平布置在屋面上,钢筋端头要做弯钩,与屋面原预留钢筋用火烧丝绑扎牢固,同时每隔3m 竖向布置一道钢筋,使水平筋不下垂。
(4)挂瓦施工示意图1)挂瓦次序从檐口由下到上,将铜丝穿过挂瓦孔逐块绑在钢筋上,卧瓦可以采用1:2.5水泥砂浆找平层满砂浆垫底卧瓦,与左边瓦落槽密合,随时注意瓦面、瓦楞垂直,不符合质量要求的瓦不能铺挂。
2)为保证瓦的平整顺直,应从屋脊拉一斜线到檐口,即斜线对准屋脊第一张瓦的右下脚,顺次与第二排的第二张瓦,第三排的第三张瓦,直到檐口瓦的右下角,都在一直线上,然后由下到上依次逐张铺挂,可以达到瓦沟顺直,整齐美观。
斜脊正脊均要拉通线挂瓦。
面瓦正视图面瓦侧视图底瓦正视图底瓦侧视图说明:筒瓦根据屋面坡度,进行预排版、弹线、切割。
3)沿着纵向墨线一般习惯依序安装主瓦→盾瓦→斜脊收口→斜脊瓦→三叉瓦→正脊瓦。
4)其中在屋面盖完后,紧邻顶端两侧的主件间需留180mm 的空隙,内垫灰浆,再砌盾瓦,最后砌脊瓦。
按瓦面颜色采购色料,调配在白水泥灰浆内,并掺入麻刀,搅拌成接近瓦的颜色,作抹缝灰浆使用。
5)脊瓦与平瓦的搭接边不应小于 40mm,屋脊的接头口应顺主导风向,斜脊的接头口应顺排水方向,脊瓦底部应垫塞平稳,座浆饱满;6)脊瓦铺设应从斜屋脊底端开始,自下而上至斜屋脊顶,脊瓦大封头瓦应紧贴檐口,用掺颜料的水泥砂浆将脊瓦固定在另一端,直至铺设小封头脊瓦。
7)脊瓦之间的搭接长度应符合要求,同时避免切割,保证铺设完整;脊瓦铺设须拉线操作,保证脊瓦在一条线上,檐口瓦须用水泥砂浆固定,并用铜丝穿过挂瓦孔逐块绑在钢筋上。
坡屋面挂瓦施工方案

坡屋面挂瓦施工方案、1.工程概况:该工程屋面包括平屋面、坡屋面,上面有塔楼及老虎窗。
屋面防水层采用两道SBS改性沥青防水卷材,平屋面面层为细石砼保护层。
坡屋面防水层采用一道SBS改性沥青防水卷材,面层为平瓦屋面。
平屋面排水坡度为2%,坡屋面排水坡度为45°~70°。
2.施工顺序坡屋面:基层清理→找坡层→找平层→防水层→ 钉顺水条→粘保温板→钉挂瓦条→挂瓦→细部处理→检查验收→淋水试验。
平屋面:基层清理→找坡层→找平层→防水层→保温板→钢筋网片→细石砼→嵌缝→细部处理→检查验收3.主要施工方法3.1找坡层(最薄处40厚膨胀水泥珍珠岩找坡)3.1.1 配合比:1∶8(水泥∶珍珠岩)3.1.2 所用材料的质量、技术性能及砂浆配合比,必须符合设计要求和规范规定。
3.1.3留置分格缝(兼做排气道):每5m见方留10宽缝,缝内敷设Φ50PVC 管,管身周体打孔,作为排气通道。
出屋面排气管采用Φ50PVC管情况留设),同时要做好防水措施,排气孔高度自屋面最高点向上30㎝。
其管体埋入屋面部分周体打孔。
3.1.4 坡度应满足设计要求。
3.2找平层(25(20、15)厚1∶3水泥砂浆找平层)3.2.1 作业条件①基层(找坡层)应进行隐蔽工程检查验收,合格后方可进行找平层施工。
②找平层的排水坡度应符合设计要求。
③各种穿过屋面的预埋管件根部及基层与突出屋面结构(女儿墙、天井等)的交接处和基层的转角处,应按设计要求做好处理,并且找平层均应做成圆弧形,圆弧半径为100~150mm。
④根据设计要求的坡度,弹线、找好规矩(包括天沟、檐沟的坡度),并进行彻底清理。
3.2.2操作工艺(1)基层清理:将找坡层上面的杂物清理干净。
(2) 冲筋或贴灰饼,根据坡度要求,拉线找坡贴灰饼,顺排水方向冲筋,冲筋的间距为1.5m;在排水沟、雨水口处找出泛水,冲筋后进行抹找平层。
(3) 找平层宜设分格缝,分格缝的设置同找坡层,缝内嵌填密封材料—沥青玛蹄脂。
瓦屋面施工方案

屋面工程施工方案一、工程概况工程名称:建设单位:设计单位:工程概况:屋面施工设计做法如下:1、平屋面做法:①、现浇钢筋混凝土屋面板,提浆抹光②、1.5厚聚氨酯涂膜防水层③、最薄处130(170)厚泡沫混凝土保温(导热系数0.085)兼找坡,坡度2%,设排气槽④、20厚1:3水泥砂浆找平层⑤、4厚SBS(国标,聚酯胎)防水卷材⑥、干铺350g沥青油毡一层,搭接100⑦、50厚C30细石混凝土,内配Φ4@150双向钢筋,粉平压光,设分仓缝3M×3M,缝宽20,密封胶嵌缝,缝口贴200宽SBS防水卷材2、瓦屋面做法:①、现浇钢筋混凝土屋面板,预留Φ10钢筋头@900×900,伸出保温层面不小于30㎜,与刚防层钢筋网片绑牢。
(屋脊处预埋Φ10@500②、1.5厚聚氨酯涂膜防水涂料,涂抹三遍③、56㎜/63㎜改性膨胀聚苯保温板(燃烧性能A2级)④、35厚C20细石混凝土,内配Φ4@200双向钢筋网片,钢筋网片翻过屋脊500⑤、顺水条40×20,中距500⑥、挂瓦条30×30,中距340⑦、S型瓦屋面(檐口瓦采用2个螺钉固定)二、质量目标1、目标:屋面无渗漏,分部项质量评定合格。
2、屋面防水质量预控(1)、找坡层、找平层、刚防层等设置分格缝,找平层和刚防层等表面无开裂、起砂、起皮,表面平整度偏差不大于5mm。
(2)、对于平屋面,屋面的坡度为2%,无倒坡或积水。
(3)、卷材搭接宽度正确,接缝严密,节点处理符合规范。
3、工序质量检验(1)、找平层平整度用2米直尺检查。
(2)、找平层含水率检查,可将1m2卷材平坦干铺在找平层上,静置3-4h 后掀开检查,未见水印即可。
(3)、防水层做完后,检查屋面有无渗漏或积水,排水系统是否通畅,应在雨后或持续淋水2h后进行检查;(4)、节点做法应符合要求,封固严密不得开缝、翘边、水落口及突出屋面设施与屋面连接处,应固定牢靠,密封严密;(5)、每完成一道工序必须经项目部专职质量员、现场监理等隐蔽验收合格后,方可进行下道工序的施工。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
平瓦坡屋面平瓦坡屋面平瓦坡屋面平瓦坡屋面施工方案一一一一、、、、工程概况工程概况工程概况工程概况::::本工程为平瓦坡屋面,屋面结构层为现浇钢筋砼板,屋面防水等级为Ⅱ级,坡度为40%。
本方案专为平瓦坡屋面的防水施工制定。
二二二二、、、、参考的标准及规范参考的标准及规范参考的标准及规范参考的标准及规范::::《屋面工程技术规范》GB50207-94 《屋面工程质量验收规范》GB50207-2002 《建筑工程施工质量验收统一标准》GB50300-2001 《建筑砌体工程施工工艺标准》SJQ01-SG-004-2004(企业标准)《坡屋面建筑构造》00J202-1(标准图)三三三三、、、、基本规定基本规定基本规定基本规定::::3.1屋面工程防水层应由资质审查合格的防水专业队伍进行施工。
作业人员应持有上岗证。
3.2屋面工程所采用的防水、保温隔热材料应有产品合格证和性能检测报告,材料的品种、规格、性能等应符合现行国家产品标准和设计要求。
3.3平瓦必须铺置牢固,屋面应采取固定加强措施。
3.4平瓦应铺成整齐的行列,上下搭接,瓦头平齐,檐口应成一直线。
3.5本工程的防水材料为高聚物改性沥青防水卷材。
3.6瓦屋面完工后严禁上人任意走动、踩踏或堆放物品。
四四四四、、、、施工准备施工准备施工准备施工准备:::: 4.1技术准备技术准备技术准备技术准备::::根据设计图纸及相关施工验收规范编制本施工方案。
按照本施工方案要求,各楼号施工负责人做好技术交底、安全交底。
4.2材料要求材料要求材料要求材料要求::::料进场后应进行外观检查,并按规定进行抽样复验。
保温材料:聚苯乙烯泡沫塑料板应检查出厂合格证、质量检验报告和现场抽样复试报告。
防水材料:高聚物改性沥青防水卷材应检查出厂合格证、质量检验报告和现场抽样复试报告。
平瓦:应检查出厂合格证、质量检验报告。
度等级应符合设计要求,进场前按规范要求进行复试。
砂浆配比为1:3,要求应具有良好的和易性。
4.3 主要主要主要主要机具机具机具机具::::序号机具名称型号备注序号机具名称型号备注 1. 砂浆搅拌机J750 4. 墨斗 2. 运输小车 5. 锤子 3. 铁锹 6. 灰铲 4.4 作业条件作业条件作业条件作业条件::::现浇砼屋面板密实,表面平整,坡度符合设计要求,基层已验收合格。
五五五五、、、、质量质量质量质量、、、、安全与环境保护控制要点安全与环境保护控制要点安全与环境保护控制要点安全与环境保护控制要点:::: 5.1 材料的关键要求材料的关键要求材料的关键要求材料的关键要求::::1:3水泥砂浆(体积比)水泥强度等级不低于32.5级。
保温材料、防水材料、瓦材的质量必须符合设计要求,必须有出厂合格证及质量检验报告,其中,保温、防水材料应在现场抽样做复试。
瓦应边缘整齐,表面光洁,不得有分层、裂纹和露砂等缺陷。
5.2 技术的关键要求技术的关键要求技术的关键要求技术的关键要求::::找平层宜设分格缝,并嵌塞密封材料。
分格缝只设横缝间距3—4m。
找平层的坡度应符合设计要求,天沟、檐沟纵向找坡不应小于1%,沟底水落差不得超过200mm。
保温材料的含水率必须符合设计要求,应检查现场抽样检验报告。
卷材防水层在天沟、檐沟、水落口、泛水、变形缝和伸出管道的防水构造,必须符合设计要求。
沥青防水卷材可垂直屋脊也可平行屋脊铺贴。
铺瓦次序必须是从檐口由下到上,自左至右的方向进行。
本工程平瓦铺置应采取固定加固措施,即用。
屋脊处的细部处理严格按照2005.5.29设计变更处理。
平瓦屋面的尺寸要求和检验方法应符合下表规定。
项次项目长度mm)检验方法 1. 脊瓦搭盖坡瓦的宽度40 用尺量检查 2. 瓦伸入天沟、檐沟的长度50—70 3. 天沟、檐沟的防水层伸入瓦内宽度不小于150 4. 瓦头挑出檐口的长度50—70 5. 突出瓦面的墙或烟囱的侧面瓦伸入泛水宽度不小于50 5.3 质量的关键要求质量的关键要求质量的关键要求质量的关键要求::::基层与突出屋面结构(女儿墙、山墙、变形缝等)的交接处和基层的转角处,找平层均应做成圆弧形,圆弧半径为50mm。
保温层厚度应符合设计要求,其允许偏差为±5%,且不得大于4mm。
高聚物改性沥青防水卷材厚度不小于3mm。
铺贴卷材搭接时,上下层及相邻两幅卷材的搭接缝应错开。
搭接宽度不小于80mm。
平瓦不得有缺角、砂眼、裂纹和翘曲等缺陷。
铺瓦应平整,搭接紧密,并满足相应的搭接宽度及长度行列横平竖直;檐口出檐尺寸一致,檐头平直整齐。
5.4 职业健康安全关键要求职业健康安全关键要求职业健康安全关键要求职业健康安全关键要求::::操作人员进入工地必须佩带经安间合格的安全帽。
电工和机械操作工必须经过安全培训,并持证上岗。
操作人员高空作业之前例行体检,防止高血压病人或有恐高症这进行高空作业。
5.5 环境关键要求环境关键要求环境关键要求环境关键要求::::遵守当地有关环卫、市容管理的有关规定,现场出口应设洗车台,机动车辆进出场时对其轮胎进行冲洗,防止汽车轮胎带土,污染市容。
六六六六、、、、施工工艺施工工艺施工工艺施工工艺::::6. 1工艺流程:→→→→→→→→→→→→砼基层屋面施工工艺流程图6.2主要项目工艺标准要点6.2.1找平层基层清理:将结构层上表面的松散杂物清扫干净,突出基层表面的粘结物要铲平,且不得影响找平层的有效厚度。
抹水泥砂浆找平层的做法:厚度要求:整体砼板为15—20mm;整体或板状材料隔热保温层为20—25mm。
6.2.3防水层基层清理:施工前将验收合格的基层表面尘土、杂物清理干净。
涂刷基层处理剂:高聚物改性沥青防水卷材施工,按产品说明书配套使用,基层处理剂是将氯丁橡胶沥青胶粘剂加入工业汽油稀释,搅拌均匀,用长把滚刷均匀涂刷与基层表面上,常温经过4h后(以不粘脚为准),开始铺铁卷材。
注意涂刷基层处理剂要均匀一致,切勿反复涂刷。
附加层施工:待基层处理剂干燥后,先对女儿墙、水落口、檐口、阴阳角等细部先做附加层,在其中200mm范围内,均匀涂刷1mm后的胶粘剂,干后再粘结一层聚酯纤维无纺布,在其上再涂刷1mm后的胶粘剂,干燥后形成一层无接缝和弹塑性的整体附加层。
排气道、排气帽必须畅通,排气道上的附加卷材每边宽度不小于250mm,必须单面点粘。
阴阳角圆弧半径R=30—50mm,(阳角可为R=30mm)。
铺贴在立墙上的卷材高度不小于250mm。
铺贴卷材:采用热熔法进行铺贴。
卷材的层数、厚度应符合设计要求。
铺贴方向应垂直与屋脊方向。
铺贴时随放卷随用火焰加热器加热基层和卷材的交界处,火焰加热器距加热面300mm左右,经往返均匀加热,至卷材表面发光亮黑色,即卷材的材面熔化时,将卷材向前滚铺、粘贴,搭接宽度为80mm,短边为100mm。
热熔封边:将卷材搭接处用火焰加热器,趁热使两者粘结牢固,以边缘溢出沥青为度,末端收头可用密封膏嵌缝严密。
6.2.4平瓦铺贴砂浆保护层:砂浆窝瓦屋面做法时,在保温层上应有一道砂浆保护层(保护层应抹压密实,平整度最大误差±5mm,并及时养护)。
砂浆卧瓦层内配Φ6@500mm钢筋网并在屋面板内屋檐和檐口处预埋的Φ10锚筋连接牢固(详见项目部下的技术交底),在需要与瓦材固定处,钢筋的纵横向间距按瓦的规格确定。
施工放线:放屋面轮廓线:先在距坡屋面上端500处弹一道平行于屋脊的直线(该线称500线,很关键),然后从屋檐往上确定屋檐第一层瓦的位置(一般按瓦长减屋檐挑出长度50mm计算),弹一条与500线平行的直线,再在左右山檐50mm处弹出垂直与500线的山檐边线,控制线根据块瓦的允许调整范围和面积预先排板。
主瓦铺贴:铺瓦前找平层和平瓦应湿润,铺瓦必须与控制线平行或垂直,自左向右,自下向上铺设,屋檐第一层瓦应与其上两层瓦水平,做法是:取三片瓦放置在檐口向上的三层瓦片铺设控制线上,此时檐口瓦会出现低垂现象,应用水泥砂浆起垫固定卧实檐口第一块瓦片,使之与上二层瓦成水平直线,两边同样做法后按控制线拉水平线往上铺设。
铺瓦时,沿坡屋面的纵向3—4米设伸缩缝,缝宽1.5cm与下层找平层的伸缩缝大致对齐。
主瓦片固定加强措施:按设计要求用双股18号铜丝绑扎瓦片固定在钢筋网上并且瓦底砂浆要饱满。
七七七七、、、、成品保护成品保护成品保护成品保护抹好的找平层上推小车运输时,应先铺脚手板车道,应防止破坏找平层表面。
未达到一定强度时不得上人踩踏。
雨水口应采取措施封口,防止杂物进入堵塞。
保温层施工完成后,应及时铺抹水泥砂浆找平层,以保证保温效果。
已铺好的卷材防水层,应采取措施进行保护,禁止在防水层上进行施工作业和运输,并应及时作防水层的保护层。
瓦运输时应轻拿轻放,不得抛扔、碰撞;进入现场后应堆放整齐。
砂浆勾缝应随勾随清洁瓦面。
采用砂浆卧瓦,砂浆强度未达到要求时,不得在上面走动或踩踏。
八八八八、、、、安全环保措施安全环保措施安全环保措施安全环保措施改性沥青防水卷材及胶粘剂均有毒素,操作人员必须配戴口罩、手套、工作服等劳保用品;吃饭、喝水、抽烟前必须洗手。
屋面上瓦应两坡同时进行,保持屋面受力均衡,瓦要放稳。
不准在瓦上行走。
屋面无女儿墙部位临边处应搭设安全防护栏杆或脚手架,按要求挂密目网。
九九九九、、、、质量记录质量记录质量记录质量记录技术交底记录中施工操作要求及注意事项。
材料质量文件:水泥出厂合格证及试验报告、保温材料、防水材料、瓦材出场合格证及质量检验报告(按规定需做复试的提供复试报告)。
中间检查记录:隐蔽工程检查验收记录、施工检验记录、淋水检验、蓄水检验记录。
工程检验记录:抽样质量检验及观察检查记录。
