学校操场改造项目施工组织设计教程文件
学校操场改造项目施工组织设计

学校操场改造项目施工组织设计一、施工方案1 编制说明1.1 编制目的对工程项目施工目标的实现进行全过程策划,确保工程目标与顾客要求及合同要求相一致,作为指导工程项目从施工预备到竣工验收全过程的综合性技术经济文件,也是项目治理人员的作业指导书和行为准则。
1.2 编制依据1.2.1 太原市盲童学校操场改造项目招标文件。
1.2.2 通过现场调查采集咨询所获得的资料及现场施工条件。
1.2.3 公司施工人员结构、技术力量、机械设备实力和历年施工体会。
1.2.4 国家和地点有关法律法规、建设工程质量治理条例、建设工程安全生产治理条例。
1.2.5 施工技术规范、规程1.2.6 建筑工程施工质量验收统一标准和专业工程施工质量验收规范。
1.2.7 安全生产规范规程标准。
1.2.8 环境爱护标准。
1.3 编制原则1.3.1 以满足建设单位全部要求为原则,坚持在实事求是的基础上,力求技术先进、经济合理、安全适用,突出快速、有序、优质、高效的施工特点。
1.3.2 紧密结合本工程的特点及难点,依靠先进的科学技术和现代化治理手段,实现动态治理。
1.3.3 紧紧围绕工程质量目标,把过程操纵作为质量工作的重点,杜绝返工、人为窝工、白费等不良现象,降低工程造价。
1.3.4 确保施工过程无安全责任事故,环保生产、文明施工,创建安全文明工地。
1.3.5 优化施工方案,配备精干高效的项目治理班子,优化配置生产要素,并对事实上行过程治理,大力推广应用建筑业十项新技术,提高施工技术含量和施工现代化水平。
1.4 编制范畴本施工组织设计包括本工程设计图纸范畴内的旧建筑物面层拆除、旧建筑主体结构加固、室内重新粉刷及附属建筑物的新建。
2 工程概况2.1、总体概况:2.1.1、本工程为太原市盲童学校操场改造项目,面积为1200平方米。
建设地点:迎泽区新城南街5号。
3 施工部署3.1 项目治理目标及承诺3.1.1 工期目标:2019年7月5日开工,2019年8月20日竣工,总工期47日历天。
学校操场改造施工组织设计

目录施工方案第一章第二章施工平面布置和暂时设施布置劳动力投入计划第三章主要材料计划及供应安排第四章1 / 22第五章第六章第七章第八章第九章第十章第十一章关键部位施工方法质量安全承诺及保证措施机械设备配置计划工期承诺及进度保证措施现场文明施工、环保、消防施工技术措施新技术、新材料、新工艺、新设备应用计划提高工程质量、保证工期、降低造价的合理化建议2 / 22第一章施工方案一、工程概况本工程为太原市盲童学校操场改造项目,面积1200m2。
二、编制依据1 、盲童学校操场改造项目招标文件。
2、所涉及的国家、地方有关工程建设的法律、法规规定。
国家现行施工质量验收规范。
3 、公司内部的质量手册、程叙文件。
4 、工程招标文件。
《混凝土强度检验评定标准》《建造施工安全检查评分标准》(GBJ107-87) (JGJ59-88)《混凝土结构工程施工及验收规范》(GB50204-92) 《建造安装工程质量检验评定统一标准》(GB300-2002) 《建造工程施工质量验收统一标准》(GB50300-2001) 《建造装饰装修工程施工质量验收规范》(GB50210-2001) 《建造施工高处作业安全检查技术规范》(JGJ80-91) 《施工现场暂时用电安全技术规范》(JGJ46-88)三、施工目标1.质量目标合格2.工期目标计划2022 年7 月5 日开工2022 年8 月20 日竣工。
3.安全目标杜绝死亡、消除重伤,达到建造施工安全文明的工地标准。
4.文明施工目标创建安全文明工地,达到建造施工安全文明的工地要求。
四、施工部署1.材料供应:原材料通过集中采购供应。
3 / 222.砼为商品砼,通过公司采购部从商品砼厂家订购。
3.砼操场建造完毕,验收合格后及进行塑胶操场施工。
4.根据现场实际施工进度,对施工设备(含加工)、施工人员(含加工)在满足计划的同时,随时按需增减。
五、施工准备(一)技术准备1.熟悉现场及规范,编好施工方案并进行技术交底, 针对本工程特点,考虑采用相应的技术措施,通过编制施工交底,将工程技术工作规范化、程序化,保证技术方案与技术措施的贯彻实施以有效地指导施工,组织项目部管理人员及外施队班组长认真学习《砼结构工程施工质量验收规范》GB50204-2002 、《混凝土质量控制标准》GB50164-2001 等文件,并将技术传达到每一个施工作业人员。
操场综合建设项目施工组织设计

目录第一章工程概况及编制根据第一节工程概况第二节编制根据第二章施工组织管理第一节施工组织机构第二节项目管理目旳第三章施工平面布置第一节施工平面布置概述第二节施工准备工作第四章工程进度计划与措施第一节工程进度计划第二节工期旳确保措施第五章施工方案与技术措施第一节测量工程第二节草坪铺筑及塑胶地面第三节钢筋工程第四节砌体工程第六章资源配置计划第一节人力资源组织、配置计划第七章质量管理体系与措施第一节质量管理体系第二节质量管理措施第八章成品保护措施第一节成品保护组织措施第二节成品保护技术措施第九章安全管理体系与措施第一节安全管理体系第二节安全管理措施第十章冬雨季施工措施第一节冬季施工措施第二节雨季施工措施第十一章环境保护管理体系与措施第一节环境管理体系第二节建立环境保护制度第三节环境保护措施第十二章文明施工第一节文明施工概述第二节文明管理机构第三节文明施工管理措施第一章工程概况及编制根据第一节工程概况项目名称:XXXXXXX操场综合建设项目建设地点: XXXXXXX计划工期:XXX日历天施工范围:施工图及工程量清单。
主要施工内容:旗杆围墙、旗座、网球场、足球场、草坪、塑胶跑道、看台及排水沟等。
建筑总面积:为12537.85㎡,其中塑胶场面5149.11㎡,砼场面1839.29㎡,人工草皮5549.45㎡及附属设施。
计划工期:XX年XX月XX日动工,XXX年XXX月XXX日竣工,工期XX日历天。
质量:要求合格。
第二节编制根据1. 建设单位提供旳本工程旳工程量清单和招标文件等有关资料;2. 本工程所处旳人文环境、地理环境及气候特征等施工条件;3. 根据我司机械设备、技术实力和类似工程施工积累旳施工经验;4. 踏勘工地现场、调查工地周围环境条件所了解旳情况和信息;5. 国家现行建筑工程施工、验收规范及操作规程、质量检验评估原则。
第二章施工组织管理第一节施工组织机构一、施工组织构造框图二、机构设置1、根据本性质、特点和实际情况,为了加强工程施工现场旳管理,确保工程顺利完毕,如中标,我企业立即成立该工程项目经理部,设项目经理、技术责任人(项目总工)及各职能人员,对该工程安全、质量、工期和文明施工全方面负责,实施项目经理领导下旳分工负责制,明确分工,各负其责,使各项工作纳入正轨。
学校操场改造工程施工组织设计

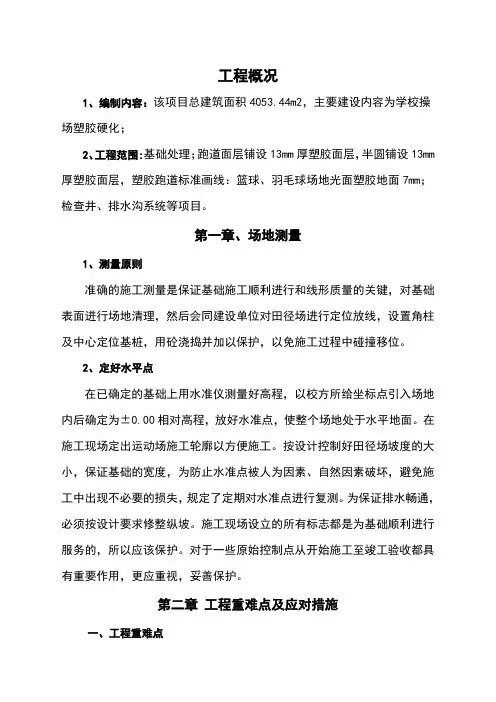

工程概况1、编制内容:该项目总建筑面积4053.44m2,主要建设内容为学校操场塑胶硬化;2、工程范围:基础处理;跑道面层铺设13mm厚塑胶面层,半圆铺设13mm 厚塑胶面层,塑胶跑道标准画线:篮球、羽毛球场地光面塑胶地面7mm;检查井、排水沟系统等项目。
第一章、场地测量1、测量原则准确的施工测量是保证基础施工顺利进行和线形质量的关键,对基础表面进行场地清理,然后会同建设单位对田径场进行定位放线,设置角柱及中心定位基桩,用砼浇捣并加以保护,以免施工过程中碰撞移位。
2、定好水平点在已确定的基础上用水准仪测量好高程,以校方所给坐标点引入场地内后确定为±0.00相对高程,放好水准点,使整个场地处于水平地面。
在施工现场定出运动场施工轮廓以方便施工。
按设计控制好田径场坡度的大小,保证基础的宽度,为防止水准点被人为因素、自然因素破坏,避免施工中出现不必要的损失,规定了定期对水准点进行复测。
为保证排水畅通,必须按设计要求修整纵坡。
施工现场设立的所有标志都是为基础顺利进行服务的,所以应该保护。
对于一些原始控制点从开始施工至竣工验收都具有重要作用,更应重视,妥善保护。
第二章工程重难点及应对措施一、工程重难点1、本工程为室外跑道体育场,圆弧圆曲半径较大,施工测量较难。
2、基层大面积砼浇筑,防开裂、平整度及排水坡度控制难。
3、基层施工的密实度要求高。
二、应对措施1、本工程测量放线采用一台SET500型数字全站仪、一台J2激光经纬仪和100m的钢卷尺,组建三人测量小组施测,确保准确。
2、采用12T振动压路机分层碾压密实。
3、根据进度计划的要求合理安排各工序的穿插,采用网络技术控制各工序的完成情况;对施工全过程进行信息化管理,建立工期控制领导小组,分析原因,改进施工方法,确保顺利完成。
4、严格按安全文明施工标准进行管理,全封闭施工,创文明工地第三章施工目标本工程采用项目经理负责制,认真贯彻执行公司“科学管理、精心施工、确保质量、优质服务。
操场改造工程施工组织设计完整版

目录第一章、编制说明及依据..............................................第一节、编制说明...............................................第二节、编制依据................................................. 第二章、内容完整性和编制水平........................................第一节、工程概况.................................................第二节、施工总体设想............................................. 第三章、施工进度计划及各阶段进度和保证措施..........................第一节、总工期及进度计划安排.....................................第二节、工期保证措施.............................................第三节、总承包管理及与其他单位的配合............................. 第四章、资源配备计划................................................第一节、劳动力配备计划说明.......................................第二节、项目组织管理机构.........................................第三节、周转材料计划及保证措施...................................第四节、施工机械设备投入计划..................................... 第五章、施工现场平面布置和临时设施布置..............................第一节、施工现场平面布置原.......................................第二节、施工现场平面布置.........................................第三节、施工临时用水、用电布置................................... 第六章、施工方案与技术措施..........................................第一节、工程测量................................................第二节、土方工程施工方案.........................................第三节、钢筋、模板工程..........................................第四节、混凝土工程...............................................第五节、抹灰工程施工方案.........................................第六节、防水工程.................................................第七节、室外管网工程...........................................第八节、绿化工程.................................................第九节、黑色路面工程.............................................第十节、设备基础及其他土建工程...................................第十一节、石材铺贴...............................................第十二节、电气工程..............................................第十三节、人造草坪施工方案.......................................第十四节、塑胶跑道工程...........................................一、内排水沟施工方案.............................................二、塑胶跑道基础施工方案.........................................第十五节、天然种植草坪施工方案................................... 第七章、安全文明施工措施...........................................第一节、安全文明目标............................................第二节、安全文明施工要求.........................................第三节、安全生产管理体系.........................................第四节、安全用电.................................................第五节、安全消防................................................ 第八章、环境管理体系与措施..........................................第一节、环境保护.................................................第二节、文明施工.................................................第三节、季节性施工方案...........................................第九章、质量保证措施...............................................第一节、质量目标及控制原则.......................................第二节、主要分项工程质量保证措施.................................第三节、成品、半成品保护措施....................................第四节、新技术应用和保修违约责任承诺.............................附表一:机械计划表附表二:检测仪器设备表附表三:劳动力计划表附表四:施工进度计划表附表五:施工总平面图附表六:临时用地表第一章、编制说明及依据第一节、编制说明首先,感谢业主对我公司的信任,给予我公司参加*****工程投标竞争的机会。
小学操场塑胶跑道与人工草坪的施工组织设计方案

小学操场塑胶跑道与人工草坪的施工组织设计方案1. 项目背景操场是学校学生进行体育活动的重要场所,为了提升操场的使用效果和安全性,计划在小学操场上进行塑胶跑道和人工草坪的施工。
本文档旨在提出施工组织设计方案,确保施工顺利进行。
2. 施工目标- 在小学操场上建设坚固耐用的塑胶跑道和美观舒适的人工草坪。
- 提高操场的使用效果和安全性,满足学生进行体育活动的需求。
3. 施工组织设计方案3.1 施工准备阶段- 制定详细的工程计划,包括施工时间、施工队伍、材料准备等。
- 按照计划采购所需的塑胶跑道和人工草坪材料,并确保材料质量符合标准。
- 与学校相关部门进行沟通,协商施工期间对操场使用的安排,确保施工期间不会影响学生的正常活动。
3.2 施工实施阶段- 成立专业的施工团队,包括工程师、技术人员和施工人员,确保施工质量和进度。
- 根据施工图纸和设计要求,进行塑胶跑道和人工草坪的施工工作。
- 定期检查施工质量,确保施工符合相关标准和规范。
- 加强安全管理,确保施工期间没有人员伤亡事故的发生。
3.3 施工验收阶段- 完成施工后,对塑胶跑道和人工草坪进行验收。
- 验收包括检查施工质量、测量尺寸和测试使用性能等。
- 如发现问题或不合格项,及时进行修复和整改,直至达到验收标准。
4. 施工安全措施- 严格按照施工安全规范,做好施工现场的安全管理工作。
- 设置警示标志,保证施工区域的安全警示。
- 提供必要的个人防护装备,并进行相应的培训。
- 定期组织安全教育和演练,增强施工人员的安全意识。
5. 施工进度和质量控制- 制定详细的施工进度计划,并进行监控和调整,确保施工按时完成。
- 加强质量管理,严格执行施工标准和规范,确保施工质量达到预期目标。
- 定期进行施工质量检查和验收,及时发现和解决问题。
6. 施工费用预算- 对塑胶跑道和人工草坪的施工费用进行预算,包括材料费、人工费、设备租赁费等。
- 确保施工费用的合理性和节约性,避免浪费和超支。
学校操场维修改造施工组织设计

第一节施工方案与技术措施1.1施工部署一、施工指导思想以质量为中心,安全为重点,工期为目标,创建文明工地。
二、施工准备工作(一)现场准备1、根据建设单位提供的施工现场用地范围及招标答疑会纪要,并按照施工平面布置图要求,修建临时道路及现场排水系统、按搭设临建、接通水电管线、配备施工机械、设置料具堆场等。
2、建立施工现场测量控制图根据业主提供的永久性坐标和高程,依据实际建立适合本工程的坐标和高程控制网,在场区内设置永久性水准桩,并采取可靠的保护措施。
(二)物资的准备1、编制各种物资需用量计划,为施工备料、确定仓库、堆场面积以及组织运输提供依据。
2、确定物资运输方案和贮存方式。
3、组织物资按计划进场验收、标识和保管。
(三)技术准备1、仔细研究设计图纸,深入认真地进行图纸会审。
2、编制各项工程详尽的施工方案。
3、组织施工人员进行专业技术培训。
4、做好各类原材料的检验实验和砼、砂浆配比申请试配工作。
5、认真做好技术交底工作,对于新技术、新材料、新工艺、新设备使用前还应做好详细施工交底工作,使各作业层人员熟练掌握施工工序的操作要点及质量标准。
(四)机具准备1、按本工程的施工组织设计的要求编制施工机械需用量计划,同时根据现场需要及时组织进场。
2、按施工现场平面布置图适时对进场机械进行安装、调试、验收。
3、根据需要配备专业机械操作手。
(五)劳动力组织1、根据本工程特点和工期网络计划要求,编制详尽的劳动力需用量计划。
2、根据劳动力计划要求和专业分工的原则适时组织劳动力进场。
3、组织对进场人员进行各项施工技术交底及安全教育。
三、施工目标(一)质量目标确保达到合格工程,主体结构争创优质结构工程,争创优良工程目标。
(二)安全目标确保安全文明施工,杜绝重大伤亡事故发生。
(三)工期目标确保在30天内完成施工任务,并争取有所提前。
(四)文明施工目标合理安排作业班次,防噪音污染,污水合理排放,创安全文明工地。
(五)环境保护和文明施工目标我公司将严格按照国家、省、市关于建筑工程施工的各项管理规定执行,加强施工组织和现场管理,做到文明施工;积极采取预防措施保护环境。
操场改造工程施工组织设计完整版

精品文档考试教学资料施工组织设计方案目录第一章、编制说明及依据..............................................第一节、编制说明...............................................第二节、编制依据................................................. 第二章、内容完整性和编制水平........................................第一节、工程概况.................................................第二节、施工总体设想............................................. 第三章、施工进度计划及各阶段进度和保证措施..........................第一节、总工期及进度计划安排.....................................第二节、工期保证措施.............................................第三节、总承包管理及与其他单位的配合............................. 第四章、资源配备计划................................................第一节、劳动力配备计划说明.......................................第二节、项目组织管理机构.........................................第三节、周转材料计划及保证措施...................................第四节、施工机械设备投入计划..................................... 第五章、施工现场平面布置和临时设施布置..............................第一节、施工现场平面布置原.......................................第二节、施工现场平面布置.........................................第三节、施工临时用水、用电布置................................... 第六章、施工方案与技术措施..........................................第一节、工程测量................................................第二节、土方工程施工方案.........................................第三节、钢筋、模板工程..........................................第四节、混凝土工程...............................................第五节、抹灰工程施工方案.........................................第六节、防水工程.................................................第七节、室外管网工程...........................................第八节、绿化工程.................................................第九节、黑色路面工程.............................................第十节、设备基础及其他土建工程...................................第十一节、石材铺贴...............................................第十二节、电气工程..............................................第十三节、人造草坪施工方案.......................................第十四节、塑胶跑道工程...........................................一、内排水沟施工方案.............................................二、塑胶跑道基础施工方案.........................................第十五节、天然种植草坪施工方案................................... 第七章、安全文明施工措施...........................................第一节、安全文明目标............................................第二节、安全文明施工要求.........................................第三节、安全生产管理体系.........................................第四节、安全用电.................................................第五节、安全消防................................................ 第八章、环境管理体系与措施..........................................第一节、环境保护.................................................第二节、文明施工.................................................第三节、季节性施工方案........................................... 第九章、质量保证措施...............................................第一节、质量目标及控制原则.......................................第二节、主要分项工程质量保证措施.................................第三节、成品、半成品保护措施....................................第四节、新技术应用和保修违约责任承诺.............................附表一:机械计划表附表二:检测仪器设备表附表三:劳动力计划表附表四:施工进度计划表附表五:施工总平面图附表六:临时用地表第一章、编制说明及依据第一节、编制说明首先,感谢业主对我公司的信任,给予我公司参加*****工程投标竞争的机会。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
学校操场改造项目施工组织设计一、施工方案1 编制说明1.1 编制目的对工程项目施工目标的实现进行全过程策划,确保工程目标与顾客要求及合同要求相一致,作为指导工程项目从施工准备到竣工验收全过程的综合性技术经济文件,也是项目管理人员的作业指导书和行为准则。
1.2 编制依据1.2.1 太原市盲童学校操场改造项目招标文件。
1.2.2 通过现场调查采集咨询所获得的资料及现场施工条件。
1.2.3 公司施工人员结构、技术力量、机械设备实力和历年施工经验。
1.2.4 国家和地方有关法律法规、建设工程质量管理条例、建设工程安全生产管理条例。
1.2.5 施工技术规范、规程1.2.6 建筑工程施工质量验收统一标准和专业工程施工质量验收规范。
1.2.7 安全生产规范规程标准。
1.2.8 环境保护标准。
1.3 编制原则1.3.1 以满足建设单位全部要求为原则,坚持在实事求是的基础上,力求技术先进、经济合理、安全适用,突出快速、有序、优质、高效的施工特点。
1.3.2 紧密结合本工程的特点及难点,依靠先进的科学技术和现代化管理手段,实现动态管理。
1.3.3 紧紧围绕工程质量目标,把过程控制作为质量工作的重点,杜绝返工、人为窝工、浪费等不良现象,降低工程造价。
1.3.4 确保施工过程无安全责任事故,环保生产、文明施工,创建安全文明工地。
1.3.5 优化施工方案,配备精干高效的项目管理班子,优化配置生产要素,并对其实行过程管理,大力推广应用建筑业十项新技术,提高施工技术含量和施工现代化水平。
1.4 编制范围本施工组织设计包括本工程设计图纸范围内的旧建筑物面层拆除、旧建筑主体结构加固、室内重新粉刷及附属建筑物的新建。
2 工程概况2.1、总体概况:2.1.1、本工程为太原市盲童学校操场改造项目,面积为1200平方米。
建设地点:迎泽区新城南街5号。
3 施工部署3.1 项目管理目标及承诺3.1.1 工期目标:2013年7月5日开工,2013年8月20日竣工,总工期47日历天。
3.1.2 质量目标:合格。
3.2 管理措施3.2.1 公司对项目部的管理措施我们将依靠本公司的管理、技术、装备等整体优势,遵循设计、恪守合同、精心组织,全面响应招标文件提出的各项要求。
公司相关部门及各配合协作单位,在工程开工后,公司领导将不定期参加现场办公会,优先配置各种资源,全面实现公司对业主的承诺。
3.2.2项目部组织机构及管理人员职责为了保证工期、质量、环保、安全、服务实现承诺的目标,我公司将选调组织管理能力强、技术业务精、敬业心、责任感强的人员组成项目经理部,由有丰富施工经验的一级项目经理担任本工程的项目经理。
3.3 施工准备3.3.1 施工现场准备及平面布置3.3.1.1整体目标:布置合理,文明卫生,确保安全,抓紧建设。
为早日能开展正式工程创造条件。
3.3.1.2临时建筑:根据甲方给定地界进行平面规划。
施工区和办公区、生活区分开独立设置。
临建施工时编制《临建施工方案》。
3.3.1.3临时用水:通过盥洗间,引至用水点以满足生产、生活使用。
3.3.1.4临时用电:施工现场布置一台总配电箱,根据施工机械、施工照明、生活用地布置相应分配电箱、开关箱和灯具。
接线按JGJ46-2005《施工现场临时用电安全技术规范》要求三级配电,两级保护,荷载满足生产、生活用电需要,达到安全用电,文明用电。
并购置两台45KW 发电机,另编临时用电专项方案。
3.3.2 物资准备3.3.2.1 中标后根据施工合同要求,及时准备各类原材料的采购合同签定,并按采购合同组织物资材料进场。
3.3.2.2 材料组织管理措施组织好施工材料,是确保工程顺利进行的必须保障,应按各专业提供的材料计划组织好材料供应工作,对特殊的材料必须考虑到外部的各种因素提前做好准备工作。
材料采购时,应对每批材料是否合格作出鉴定,并将鉴定意见书面提交监理人复查。
严禁将不合格材料运往现场,经发现的不合格材料,应禁止使用。
对于代用材料,只有在证明其材料不降低工程质量和不影响施工进度的前提下,经监理人和发包人批准后,才能采用。
各种材料进入现场必须按规定妥善保管,统一存放在自设的仓库或现场,保证材料质量不发生变化,确保使用合格材料。
施工结束后,必须清理现场,做好材料的结算工作,该退库的要及时退库,避免材料管理不善造成丢失或变质损坏。
3.3.3 施工机械设备准备3.3.3.1 根据施工方案和图纸设计要求,提前做好机械设备计划,组织设备采购或租赁,及时组织进场。
3.3.3.2 施工机械设备需用表见附表。
3.3.4 劳动力计划及准备3.3.4.1 选用素质高、队风好、成建制、同类施工经验丰富的结构施工劳务队伍承担该工程结构施工,确保工程质量达到合格。
3.3.4.2 劳动力需用计划见附表。
3.4 技术准备3.4.1 针对工程特点,制定完善的技术岗位责任制,形成配套的技术力量。
3.4.2 由项目经理牵头进行方案研讨,制定施工组织设计及各分项施工方案的编制计划及完成时间。
3.4.3关键工序、复杂环节关系到安全、成本及工期,应予以高度重视。
本工程重点方案包括:施工测量、塑胶地面施工等。
3.4.4 以施工组织设计为中心,制定材料采购、试验、混凝土及设备施工等各项计划,与业主共同评价及选择合格的材料分供方,对所选用的砼、塑胶地面等做好试验工作,同时做好见证试验,提前计划、保证施工。
3.4.5 以施工方案为指导,编制技术交底。
施工前安排各专业工程技术人员对技术工人进行技术交底、工程内容交底、工艺流程交底,使所有人员在施工开始前做到心中有数。
3.4.6 根据给定的永久性坐标及高程,按照总平面图的要求,进行控制测量,建立施工现场控制网。
3.4.7对各种仪器设备进行检查,未检定或超过检定周期的重新检定。
4 施工主要技术措施4.1 施工计划施工时分段进行流水施工。
4.2 主要施工步骤我公司将加固施工进程划分以下几个步骤,(1)拆除工程:拆除操场原有地毯地面(2)清理原操场砼面层(3)操场浇筑新砼工程、(4)操场塑胶操场施工(5)竣工收尾。
4.3 主要技术措施4.3.1.1操场砼施工技术措施(1)施工工艺基底处理---找标高---贴饼冲筋---铺砼面层—振捣---撒面找平---压光---养护---检查验收(2)操作工艺1、基层处理:把沾在基层上的破损砼及垃圾等用堑子或钢丝刷清理掉,再用扫帚将浮土清扫干净;如有油污,应用5%-10%浓度火碱水溶液清洗。
2、找标高:根据水平标准线和设计厚度,在操场用钉钢筋,用水准仪测量标高控制线。
3、贴饼冲筋:按线拉水平线找平墩(60mm*60mm见方,与面层完成面同高,用同种混凝土),间距双向不大于2米。
有坡度要求处应按设计坡度要求拉线,抹出坡度墩。
4、铺设:铺设前应将基底湿润,并在基底上刷一道素水泥浆或界面结合剂,然后将商品混凝土铺设。
在振捣或滚压时低洼处应用混凝土补平。
5、振捣:用铁锹铺设混凝土,厚度略高于找平墩,随即用平板振捣器振捣。
厚度超过20cm时,应采用插入式振捣器,其移动距离不大于作用半径的1.5倍,做到不漏振,确保混凝土密实。
振捣以混凝土表面出现沁水现象为宜。
或者用30kg重滚纵横滚压密实,表面出浆即可。
6、撒面找平:混凝土振捣密实后,以钢筋上的水平控制线和找平墩为标志,检查平整度,高的铲掉,凹处补平。
撒一层干拌水泥砂(水泥:砂=1:1),用水平刮杠刮平,有坡度要求的,应按照设计要求的坡度施工。
7、压光:1)当面层灰面吸水后,用木抹子用力搓打、抹平,将干拌水泥砂浆和料与混凝土浆结合,使面层达到紧密结合。
2)第一遍抹压:用铁抹子轻轻抹压一遍知道出浆为止;3)第二遍抹压,当面层砂浆初凝后(上人有脚印但不下陷),用铁抹子把凹坑、砂眼填实第一遍抹压:用铁抹子轻轻抹压一遍知道出浆为止;注意不得漏压;4)第三遍抹压:当面层砂浆终凝前(上人有轻微脚印),用铁抹子用力抹压。
将所有抹纹压平压光,达到面层表面密实光洁。
5)养护:应在施工完成后24h左右覆盖和洒水养护,每天不少于2次,严禁上人,养护期不得少于7d。
4.3.1.2质量标准4.3.1.2.1主控项目(1)水泥混凝土面层强度等级符合设计要求,且不应小于C20;水泥混凝土垫层兼面层强度等级不应小于C15.(2)面层与下一层应结合牢固,无空鼓、裂纹。
(3)检验方法:同GB50164-2011。
4.3.1.2.2一般项目(1)浇捣密实、平整、光滑、洁净,面层表面不应有裂纹、脱皮、麻面、起砂等缺陷。
(2)面层表面的坡度应符合设计要求,不得有倒泛水和积水的现象。
(3)混凝土垫层表面的允许偏差应符合GB50164-2011中的规定。
(4)检验方法:与GB50164-2011相同。
4.3.1.2.3注意事项(1)作业环境应连续进行,尽快完成。
在雨期应有防雨措施,防止造成水灰比控制不准。
(2)混凝土不密实1、振捣时漏振或振捣不够;2、配合比掌握不准。
3、混凝土表面起砂、起皮1)水泥强度等级不够或水灰比过大、抹压遍数不够、养护时间过早进行其它工序,使用过早等原因造成起砂;2)混凝土铺设后,在抹压过程中撒干水泥面(而不是标准要求的水泥砂拌和料),未与混凝土很好的结合,造成起皮现象。
4、面层空鼓、有裂缝1)垫层未清理干净,未能洒水湿润透,影响面层与垫层的粘结力,造成空鼓;2)混凝土坍落度过大,振捣后面层水分过多,撒干拌合料后终凝前尚未完成抹压工序,造成面层结构不紧密易开裂。
4.3.2塑胶操场施工技术措施4.3.2.1技术准备(1)塑胶面层下的各层做法应已按设计要求施工并验收合格;(2)塑胶操场样板已经得到认可。
4.3.2.2材料要求(1)塑胶板:板块和卷材的品种、规格、颜色、等级应符合设计要求和现行国家标准的规定。
(2)胶粘剂:塑料板的生产厂家一般会推荐或配套提供胶粘剂;如没有,可根据基层和塑料板以及施工条件选用乙烯类,氯丁橡胶类、聚胺脂、环氧树脂、建筑胶等。
所选胶粘剂必须通过试验确定其适用性和使用方法。
4.3.2.3主要机具设备(1)根据施工条件,应合理选用适当的机具设备和辅助用具,以能达到设计要求为基本原则,兼顾进度、经济要求。
(2)常用机具设备有:塑胶板块焊接机、计量器、大桶、小桶、钢尺、水平尺、小线、胶皮辊、堑子、刷子、钢丝刷等。
4.3.2.4作业条件(1)材料检验已经完毕并符合要求。
(2)基层符合要求,并用水清洗干净。
面层与基层粘接牢固,不允许有空鼓、起壳。
阴阳角必须方正,无灰尘和砂粒。
基层含水率低于10%。
(3)应已对所覆盖的隐蔽工程进行验收合格,并进行隐检会签。
(4)施工前,应做好水平标志,以控制铺设的高度和厚度,可采用竖尺、拉线、弹线等方法。
(5)对所有作业人员已进行了技术交底,特殊工种必须持证上岗。
(6)作业时的环境如天气、温度、湿度等状况应满足施工质量可达到标准的要求。
