地下室防水施工方案

合集下载

地下室防水施工方案(单层)

地下室防水施工方案(单层)

地下室防水施工方案(单层)地下室是建筑物中容易受潮湿影响的区域,其防水工程至关重要。

本文将讨论地下室防水的施工方案,着重介绍单层地下室的防水施工方法和注意事项。

一、地下室防水施工前准备在进行地下室防水施工前,需要进行以下准备工作:1.彻底清理地下室,确保没有杂物和尘土。

2.检查地下室墙体和地板的表面,修补裂缝和破损部分。

3.确保地下室排水系统畅通有效。

二、地下室防水施工材料进行地下室防水施工所需材料包括:1.地下室防水涂料2.防水卷材3.防水胶粘剂4.防水密封胶5.防水填缝剂6.防水玻纤网格布三、地下室防水施工步骤1. 基面处理地下室墙体和地板表面需要进行处理,包括填补裂缝、抹平表面等,以保证防水层的牢固粘合。

2. 防水涂料涂刷使用专门的地下室防水涂料进行施工,涂刷均匀,确保涂层完全覆盖地下室墙体和地板表面。

3. 防水卷材铺设根据需要,在墙角、地墙交界处等易渗水的地方铺设防水卷材,并使用防水胶粘剂粘合。

4. 防水层加固对于关键部位,如墙地交界处、管道穿墙处等,使用防水密封胶进行加固,确保无渗水点。

5. 拐角处理地下室拐角处易出现渗水问题,需要使用防水填缝剂填充,再贴上防水玻纤网格布加固。

四、施工注意事项1.施工过程中要确保环境通风良好,避免对涂料及其他材料的异味和有害气体的长时间接触。

2.施工前要仔细检查材料质量,保证施工效果。

3.施工完成后,应及时对施工现场进行整理清理,确保施工质量。

地下室防水施工是建筑工程中不可或缺的重点工程之一,只有确保地下室防水施工质量,才能有效保护建筑物结构安全。

希望以上内容对您有所帮助。

地下室漏水维修防水施工方案

地下室漏水维修防水施工方案

地下室漏水维修防水施工方案一、漏水原因分析在进行维修和防水施工之前,首先需要找出漏水的原因。

地下室漏水的原因有很多,比如地下水位过高、地下室结构破损、排水系统故障等。

在进行维修和防水施工之前,必须先找出漏水的具体原因,否则无法解决问题。

二、漏水维修方案1.处理排水系统故障如果漏水是由排水系统故障引起的,那么需要对排水系统进行修复或更换。

修复方法可以包括清理堵塞的排水管道、更换破损的排水管道等。

如果排水系统完全失效,可能需要重新设计和安装新的排水系统。

2.处理地下室结构问题如果漏水是由地下室结构破损引起的,那么需要对破损的地下室结构进行修复。

修复方法可以包括填补裂缝、修复墙壁和地面的损坏等。

同时,还需要优化地下室的结构设计,确保其能够承受日常使用和自然环境的影响。

3.降低地下水位如果漏水是由地下水位过高引起的,那么需要采取措施降低地下水位。

可以通过建立排水系统、增加排水设备、加强防渗措施等方法来降低地下水位。

除了维修漏水问题,还需要对地下室进行防水施工,以确保地下室的长期干燥和安全。

下面是一种常见的防水施工方案:1.清理地下室在进行防水施工之前,首先需要彻底清理地下室,包括清理垃圾、污垢和杂草等。

2.表面处理可以使用防水胶粘剂或防水砂浆对地下室的墙壁和地面进行表面处理。

选择适当的材料和工艺,确保其耐久性和防水效果。

3.防水涂料在表面处理完成后,可以使用防水涂料对地下室进行涂覆。

防水涂料可以加强地下室的防水能力,减少水分渗透进入地下室。

4.防水胶带可以在地下室墙壁和地面的接缝处使用防水胶带,以增强接缝处的防水性能。

防水胶带可以有效防止水分渗透,并保持地下室的干燥和安全。

5.排水系统在进行防水施工的同时,还需要优化地下室的排水系统。

可以安装排水管道、排水沟和排水泵等设备,确保地下室能够及时排水,避免积水和渗漏问题。

以上就是地下室漏水维修和防水施工的方案。

在实际操作中,需要根据具体情况选择合适的方法和材料。

地下室及屋面防水施工方案

地下室及屋面防水施工方案

地下室及屋面防水施工方案地下室防水施工方案:1.前期准备工作:在进行地下室防水施工前,应对地下室进行清理和整理,清除地下室内的杂物和污垢。

并对墙体进行清洗和修补。

2.表面处理:在地下室墙体和地面表面进行喷涂或刷涂防水涂料。

可以使用聚合物涂料或沥青涂料等。

这样可以形成一个防水层,阻止水分渗透。

3.防水涂料施工:选择合适的防水涂料进行施工。

常用的有聚集料改性防水涂料、环氧涂料等。

根据地下室的具体情况,选择合适的涂料。

4.管道防水处理:对地下室中的管道进行防水处理。

可以使用弹性胶带或防水涂料进行包裹,确保管道不会渗水。

5.重点部位处理:地下室的重点部位包括墙角、楼梯孔、地漏、窗框等。

这些部位容易受到水的侵害,需要进行特殊的处理。

可以使用防水胶带或专用的防水材料进行封闭。

6.防水层检查:在施工结束后,需要对防水层进行检查和测试。

可以使用水压测试法或湿度测试法进行检查,确保防水层的质量。

屋顶防水施工方案:1.屋面清理:在进行屋面防水施工前,需要对屋面进行清理。

清除屋面上的杂物和污垢,并检查屋面是否有破损或裂缝。

2.表面处理:对屋面进行表面处理,可以使用高压清洗或刷涂防水底漆。

确保屋面表面干净且平整,提高防水涂料的附着力。

3.防水涂料施工:选择适合的防水涂料进行施工。

根据屋面的材料和倾斜度,选择适合的涂料。

常用的有聚合物防水涂料和沥青防水涂料。

4.防水膜铺设:对于特别需要防水的屋面,可以先进行防水膜的铺设。

防水膜可以有效地防止水分渗透。

5.脱水层铺设:在防水涂料干燥后,可以铺设脱水层。

脱水层可以保护防水层免受机械损害,并起到隔热和防潮的作用。

6.屋面维护:在施工结束后,需要定期对屋面进行维护。

定期检查防水层的状况,及时修补或更换。

以上是地下室及屋面防水施工方案的介绍。

在施工过程中,需要根据具体情况选择合适的材料和涂料,并进行专业的施工操作。

通过正确的防水施工,可以有效地保护建筑物免受水分的侵害,延长建筑物的使用寿命。

地下室防水施工方案

地下室防水施工方案

地下室防水施工方案1. 项目概况本项目为某地下室的防水施工方案,总面积为200平方米,包括地下室墙体、地面、排水系统等。

2. 施工流程2.1 前期准备工作2.1.1 确认施工图纸及设计要求;2.1.2 对施工现场进行环境清理及准备施工所需设备和材料;2.1.3 每次施工前,需要做好安全措施。

2.2 地下室墙体防水施工2.2.1 填补裂缝:首先对墙体进行彻底的清理,并对其表面裂缝进行填补。

填缝材料为聚合物填缝剂,按比例混合后使用。

2.2.2 喷涂防水层:在用填缝剂填补裂缝后,对墙体表面进行喷涂防水层。

防水层材料为聚氨酯弹性涂料。

2.2.3 铺设防水膜:在喷涂完防水层后,在墙体表面铺设防水膜,以更加可靠的防水保护。

防水膜材料为PVC防水膜。

2.3 地下室地面防水施工2.3.1 清洁基层:首先对地面进行清理,将地面上的灰尘、油漆、水泥等物质清除干净,保障地面的平整度。

2.3.2 铺设基层:在清洁干净的地面上铺设防水基层,基层材料为聚酯防水基材。

2.3.3 制作面层:在防水基层上涂布聚氨酯涂料形成面层,并在面层表面适当加入防滑石英砂,以提高防方面层的防滑性。

2.4 排水系统施工2.4.1 安装排水设备:在地面防水面层铺设完毕后,需要安装排水设备,包括排水管、出水管及排水口等。

2.4.2 填缝及检测:安装完成后,需要对排水系统中的缝隙进行填补,并进行检测,以保证排水系统畅通无阻。

3. 施工质量控制在完成各项工作后,进行全面检查,重点检查防水层的平整度及强度、墙体防水施工效果、地面防水层的平整度、排水系统的连接是否严密等,达到国家标准。

4. 施工安全及环保在施工过程中考虑环保与施工安全措施,对施工废弃物进行分类处理和再利用,保障施工人员的生命安全。

5. 施工时间及预算本项目预计施工期为30天,预算总计100万。

6. 项目效果经过施工后,可以保证该地下室具有可靠的防水保护,防止水的渗透和积聚,提高其使用寿命。

地下室防水施工方案(底板湿铺法)

地下室防水施工方案(底板湿铺法)

地下室防水施工方案(底板湿铺法)地下室作为建筑中容易受潮、渗水的区域,防水工程的施工显得尤为重要。

底板湿铺法是一种常用的地下室防水施工方案,下面将详细介绍其施工方法及注意事项。

1. 施工方法1.1 准备工作在进行底板湿铺法防水施工前,首先需做好准备工作。

检查地下室底板的平整度,清理底板表面,确保表面干净、坚实、无尘土、油污等杂物。

1.2 防水材料准备在施工现场准备好防水材料,一般采用聚氯乙烯(PVC)或丙烯酸类防水卷材。

检查材料是否完好,边角是否清晰,有无损坏。

1.3 施工步骤1.铺设防水卷材:首先在地下室底板上 ungf anmatt om to filter Du kanprøve å legge til mer generisk eller spesifikk informasjon, for eksempel hvor du kjøpte det, prisklasse, kvalitet, fordeler og ulemper osv. 铺设防水卷材,卷材铺设必须密封紧密,卷材之间重叠不少于100mm,边缘留有预留接头。

2.热风焊接:使用热风枪对卷材进行热风焊接,确保卷材之间的接头处紧密牢固,无渗漏。

3.防水胶条处理:对接头和卷材边缘进行防水胶条的密封处理,确保无死角。

4.角部处理:对角部进行特殊处理,采用斜卷处理或割斜片处理,确保角部防水无死角。

5.检查验收:施工完成后,需对施工质量进行检查验收,确认无误后方可进行下一步工序。

2. 注意事项•施工环境要求:施工现场要保持干燥、通风良好,温度适宜,避免雨水侵入。

•底板处理:底板表面需清洁、坚实,无破损裂缝,确保防水效果。

•材料存放:防水卷材在存放时要避免受到阳光直射或暴雨浸泡,防止损坏。

•施工技术要求:施工人员需具备一定的专业知识和经验,严格按照防水施工工艺操作规范要求进行作业。

综上所述,底板湿铺法是一种较为常用的地下室防水施工方案,通过严格按照规范要求进行施工操作,可有效提高地下室的防水性能,确保建筑结构的安全性和耐久性。

地下室防水卷材施工方案

地下室防水卷材施工方案

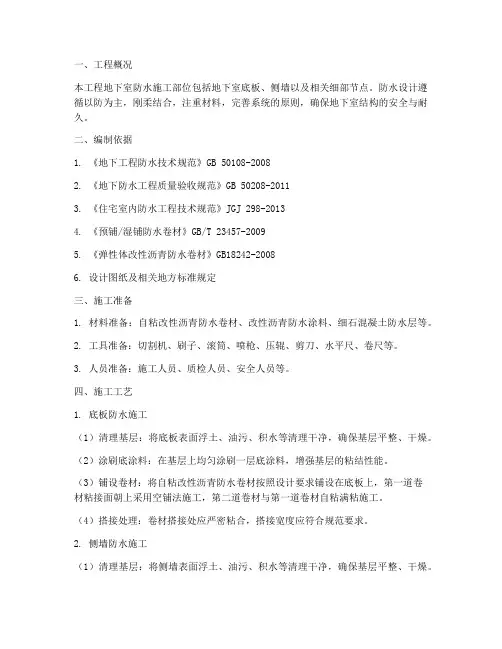

一、工程概况本工程地下室防水施工部位包括地下室底板、侧墙以及相关细部节点。

防水设计遵循以防为主,刚柔结合,注重材料,完善系统的原则,确保地下室结构的安全与耐久。

二、编制依据1. 《地下工程防水技术规范》GB 50108-20082. 《地下防水工程质量验收规范》GB 50208-20113. 《住宅室内防水工程技术规范》JGJ 298-20134. 《预铺/湿铺防水卷材》GB/T 23457-20095. 《弹性体改性沥青防水卷材》GB18242-20086. 设计图纸及相关地方标准规定三、施工准备1. 材料准备:自粘改性沥青防水卷材、改性沥青防水涂料、细石混凝土防水层等。

2. 工具准备:切割机、刷子、滚筒、喷枪、压辊、剪刀、水平尺、卷尺等。

3. 人员准备:施工人员、质检人员、安全人员等。

四、施工工艺1. 底板防水施工(1)清理基层:将底板表面浮土、油污、积水等清理干净,确保基层平整、干燥。

(2)涂刷底涂料:在基层上均匀涂刷一层底涂料,增强基层的粘结性能。

(3)铺设卷材:将自粘改性沥青防水卷材按照设计要求铺设在底板上,第一道卷材粘接面朝上采用空铺法施工,第二道卷材与第一道卷材自粘满粘施工。

(4)搭接处理:卷材搭接处应严密粘合,搭接宽度应符合规范要求。

2. 侧墙防水施工(1)清理基层:将侧墙表面浮土、油污、积水等清理干净,确保基层平整、干燥。

(2)涂刷底涂料:在基层上均匀涂刷一层底涂料,增强基层的粘结性能。

(3)铺设卷材:将自粘改性沥青防水卷材按照设计要求铺设在侧墙上,确保卷材与基层粘结牢固。

(4)细部节点处理:底板与侧墙交接处、阴阳角等细部节点部位,应根据设计要求进行附加层施工,并确保搭接严密。

3. 细部节点防水施工(1)底板甩搓、与侧墙接搓处:在节点部位附加层应满粘接,卷材甩在侧墙永久性保护墙上并砌临时砌体覆盖保护。

(2)地下室集水坑防水:在集水坑等变截面处,应采用加强层或特殊防水材料进行处理。

地下室防水工程施工方案

地下室防水工程施工方案

地下室防水工程施工方案一、前期准备工作1.完成地下室的结构和建筑工程,确保地下室外部墙体、地面、地基等结构完好无损。

2.对地下室内部进行清理,清除所有障碍物,并进行垃圾分装和搬运。

3.对地下室进行细致的检查,检查是否存在漏水、渗水等问题,确保地下室防水施工前的工程质量。

二、主体施工工作1.表面处理:首先对地下室外墙进行清理处理,确保墙面表面平整干净。

然后对墙面进行基层处理,使用专业的材料进行涂刷或抹灰,增强墙面的附着力和防水性能。

2.防水层施工:采用聚合物、注浆、水泥浆等防水材料进行防水层的施工。

根据地下室结构的不同,可采用不同的防水层施工方式,如喷涂、卷材等。

3.排水系统施工:在地下室的地面进行排水系统的施工,以确保地下室内不会积水。

可采用排水沟、排水管等方式进行施工,并与防水层相连,确保排水系统的顺畅和防水性能。

4.接缝处理:地下室内部的墙缝、地缝等接缝部分进行处理。

可采用填缝剂、密封胶等材料进行填充,增强接缝的密封性和防水性能。

5.防水涂料施工:在地下室墙面、地面进行防水涂料的施工。

防水涂料可采用多种类型,如水性、油性等,根据需要选择合适的涂料进行施工。

6.防水层检查:在完成防水层施工后,进行仔细的检查,确保防水层的质量和效果。

若有问题及时进行修复和重施工。

三、施工质量检查和验收1.对防水工程进行质量检查,检查防水层是否有开裂、渗水等问题,并进行记录整理。

2.对防水层进行特别检查,如使用专用检测仪器进行水密性和可靠性测试。

3.进行施工质量评估,评估防水工程的质量和效果,根据评估结果进行优化和改进。

4.进行防水工程的验收,根据工程监理的要求进行验收并出具相关的验收报告。

地下室防水工程施工方案需要根据具体的工程情况和需求进行调整和优化。

在施工过程中,需要严格按照工程监理的要求和相关标准进行施工,并且要定期进行质量检查和评估,确保地下室的防水工程质量和效果,以提高地下室的使用安全性和舒适度。

地下室防水工程施工方案

地下室防水工程施工方案

地下室防水工程施工方案地下室防水工程施工方案是确保地下室在各种环境条件下保持干燥和稳定的关键。

地下室防水工程的基本目标是防止地下水和地表水进入地下室,并保持地下室内部湿度在可接受的范围内。

本文将提供一个详尽的地下室防水工程施工方案,以确保地下室的防水效果。

1.施工前准备工作1.1确定地下室的基础结构和原始材料,如混凝土、砖块等。

1.2清除地下室内的杂物和积水,确保施工区域干燥。

1.3检查地下室的地板和墙壁,修复任何破损或渗水的区域。

2.选择合适的防水材料2.1根据地下室的结构特点和预算考虑,选择合适的防水材料,如聚合物改性防水涂料、水泥砂浆加固剂等。

2.2确保防水材料符合相关标准和要求,并具有抗渗水、抗化学腐蚀和长期耐久性的特性。

3.地下室墙体防水3.1清洁地下室墙面,去除松散的砂浆、污垢和油漆等。

3.2使用钢丝刷清洁墙面,确保表面光滑。

3.3填补墙面的裂缝和孔洞,以保证墙面的整体性。

3.4涂刷聚合物改性防水涂料,确保墙面形成均匀、连续的防水层。

3.5定期检查墙面的防水层,及时修复和更换破损的部分。

4.地下室地板防水4.1清除地下室地面上的尘土、油污和残留物。

4.2进行地面修复,填补地面的裂缝和孔洞。

4.3使用水泥砂浆加固剂进行地面加固,提高地面的承重能力。

4.4涂刷聚合物改性防水涂料,形成均匀、连续的防水层。

4.5在防水层上铺设防水卷材,如防水油毡或防水膜,增强地下室的防水性能。

4.6铺设地板砖或防水地板,以保护防水层并提供更好的地面使用功能。

5.防水施工后处理5.1定期进行地下室防水层的检查,及时修复和更换破损的部分。

5.2清洁和保养地下室防水层,避免尘埃和杂物的积累。

5.3配备排水系统,确保地下室内部的积水可以及时排出。

以上是地下室防水工程施工方案的基本步骤和要点。

通过综合运用不同的防水材料和技术,可以有效地提高地下室的防水性能,确保地下室的安全和使用寿命。

在施工过程中,要严格按照相关标准和要求进行操作,确保施工质量和防水效果。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

目 录 一、工程概况 ................................................................................................................................. 2 二、编制依据和原则 ..................................................................................................................... 2 三、技术准备 ................................................................................................................................. 3 四、物质准备 ................................................................................................................................. 3 五、施工作业条件 ......................................................................................................................... 3 4、劳动力计划表 ........................................................................................................................... 5 6、材料准备及供应计划 ............................................................................................................... 6 六、施工工艺 ................................................................................................................................. 6 八、成品的保护措施 ................................................................................................................... 11 九、工程验收 ............................................................................................................................... 11 十、质量保证措施 ....................................................................................................................... 12 十一、安全施工及环保措施 ....................................................................................................... 13 十二、消防保证措施 ................................................................................................................... 14 十三、文明施工 ........................................................................................................................... 14 一、工程概况 序号 项 目 内 容 1 工程名称 科研办公(重要商品预测信息用房)

2 建设地点 北京市东城区安定门外东后巷28号

3 建设规模 建筑面积约为4759平方米

4 工期要求 承诺工期:320日历天

5 工程做法 SBS 4㎜+3㎜

6 施工方法 热熔法

7 工程质量标准 优良

二、编制依据和原则 1、本工程施工方案按国家和北京市现行质量评定标准和规范定制, (如本工程实施期间颁布新规范或新版本适用本工程的需遵照执行)。 序号 名 称 编 号 1 《建筑工程施工质量验收统一标准》 GB50300-2001 2 《地下工程防水技术规范》 GB50108-2008 3 《地下防水工程施工质量验收规范》 GB50208-2002 4 《建筑地基基础工程施工质量验收规范》 GB50202-2002 5 《弹性体改性沥青防水》 GB18242-2008 6 《北京市地下室防水推荐做法》 京95TJ3 7 《建筑构造通用图集-地下工程防水》 88J6-1

8 关于《北京市建设工程施工试验实行有见证取样和送检 制度的暂行规定》的通知 京建法〖1997〗172号 9 关于《北京市建设工程施工试验实行有见证取样和送检 制度的暂行规定》的补充通知 京建法〖1998〗50号 10 关于转发市建委房屋建筑工程和市政基础设施工程实行见证取样和送检的规定的通知 京建质〖2000〗578号 11 《建筑安装分项工程施工工艺规程》第一分册第三篇 “地下防水工程” DBJ/T01-26-2003

2、本施工方案编制和施工,以及验收所遵循的原则:“防、排、截、堵相结合,刚柔相济,因地制宜,综合治理”;百分百的保证质量,以长城杯的工程质量回报业主。 三、技术准备 1、根据工程结构特点和现场实际情况,编制地下防水工程施工方案,重点阐明防水工程的施工工艺、进度安排、质量和工期保证措施及安全生产措施,以便有效的指导现场施工。 2、组织工程技术人员认真熟悉图纸、学习规范、了解设计意图、掌握设计精神内容,作好施工准备工作。 3、作好技术交底工作,交底要结合操作部位,务求细致齐全,关键部位和施工难点要进行详细的技术交底。 四、物质准备 我公司将根据工程的实际要求,及时组织防水材料、配套使用材料(汽油、冷底油等)、施工机具进场,并按照有关方面的要求进行抽检,防水材料检验合格后方可使用;对于配套材料都按要求备齐,对于施工机具,要清洗干净,若有损坏及时修复,以保证良好的工作状态。 五、施工作业条件 1、施工组织机构: 根据本工程的实际情况,我公司将配备精干的管理和技术人员,按照项目管理的原则组织施工。在公司的领导下,项目经理部/施工管理小组对本工程实行全面管理。工程实行项目经理责任制。 2、经理部的职责与权限: ①.执行公司有关指令,遵守公司各项管理制度和规定。 ②.代表公司履行工程承包合同中规定的施工任务,并承担合同规定的各项责任和义务。 ③.加强科学管理,努力实现工期、质量、成本和安全的控制目标。我们现有经过正式培训的技术工人50人,均持有上岗证,这些施工人员90%具有五年以上的防水施工经验,参加过北京市多项重点工程的防水施工任务,技术操作水平和工作职业道德都具备了为该工程提供优良施工服务的条件,能够胜任攻坚战。为了更好的为该项工程提供施工服务,我们将对拟派施工现场的劳动力再次进行上岗前培训,从而加强其规章制度、安全施工、操作技术和精神文明教育四个方面的提高,确保工程顺利完成。在施工中我公司将统一协调,合理穿插,精心部署。各个施工班组会紧密配合,并根据进度计划、现场工作面条件组织好材料、劳动力进入工作面,充分利用平面、空间和时间组织交叉作业,避免出现窝工,确保总工期按时完成。为确保工期目标的实现,我公司还将配备补充人员,根据现场意外情况变化可随时调度、补充现场施工力量。 3、施工组织机构图 项目经理部施工组织机构如下:

注明:公司总部负责对项目经理部的全面支持工作。 现场管理部门负责对工程施工人员管理、现场协调、后勤保障的全面责任。 4、劳动力计划表 我们将根据施工技术要求和施工进度的计划要求,确定劳动力的需求量,并建立队组领导体系,合理确定队组内部工人技术等级比例,并确保满足劳动力组合优化要求。劳动力计划表: 单位:人

工种 按工程施工阶段投入劳动力情况 地下室底板 地下室外墙 防水工 12 10 注:①.本计划是以每班八小时工作制为基础编制的。 ②.为保障本工程保质按期完工,我公司还将为本工程储备10人的劳动力储备。 ③.所有施工人员选用具有5年以上施工经验的工人。 5、施工机具、设备计划 我公司准备如下机具设备: 项 目 机具名称 规 格 用 途

运输工具 货运汽车 1.5吨 材料运输 中型客车 19座 人员运输

卷材热熔专用机具 单头热熔燃具 大口径喷枪或喷灯 大面卷材热熔粘贴

单头热熔燃具 小口径喷灯 搭接缝和复杂细部热熔施工 单头专业热熔封边机 扁平式喷嘴 搭接缝热熔专用

基层清理专业

机具

高压水枪 105KW 清理桩头

小平铲 —— 清理基层 吹灰器 —— 清除细部灰尘 扫帚 —— 清扫基层或卷材 基层处理剂涂刷专业工具 滚动刷 —— 涂刷基层处理剂 毛刷 长300㎜ 细部涂刷基层处理剂

卷材铺贴施 剪刀 普通型 裁剪卷材 壁纸刀 —— 切割卷材 卷材展铺器 —— 用于卷材展开和铺贴 弹线盒 —— 弹基准线
