橡胶防水卷材防水层工程施工方案

合集下载

防水卷材施工方案

防水卷材施工方案

防水卷材施工方案防水卷材施工方案是指在建筑工程中对屋面、地下室、洗手间等需要防水处理的区域进行施工的详细方案。

下面是一个防水卷材施工方案的范例,共700字。

一、工程概况本工程是对住宅小区的地下车库进行防水处理,总面积为2000平方米。

施工目标是确保地下车库的屋面、地面和墙壁都能有效地防止水的渗透和泄漏。

二、施工准备1. 施工前需要对施工现场进行清理,除去杂物和灰尘。

2. 确认所有的施工材料和设备是否到位,并对施工人员进行工作教育和培训,确保施工安全和质量。

三、施工步骤1. 对屋面进行防水处理:(1)清理屋面,确保没有杂物和灰尘。

(2)修复和平整屋面,确保无凹凸不平的地方。

(3)用刷子将卷材专用的底涂材料均匀涂刷在屋面上。

(4)将SBS防水卷材铺设在屋面上,注意卷材的纵向交迭部分要增加压力,确保贴合紧密。

(5)用焊枪将卷材的交接处进行热熔处理,使其贴合紧密不漏水。

2. 对地面进行防水处理:(1)清洁地面,确保无杂物和灰尘。

(2)涂刷底涂材料,确保地面表面均匀涂覆。

(3)铺设防水卷材,注意要均匀张紧,无褶皱和空鼓。

(4)用焊枪将卷材的交接处进行热熔处理,使其贴合紧密不漏水。

3. 对墙壁进行防水处理:(1)清理墙壁表面,确保干净无灰尘。

(2)涂刷底涂材料,确保墙壁表面均匀涂覆。

(3)粘贴防水卷材,注意要均匀张紧,无褶皱和空鼓。

(4)用焊枪将卷材的交接处进行热熔处理,使其贴合紧密不漏水。

四、施工质量控制1. 使用符合标准的防水卷材材料,确保其质量可靠。

2. 施工过程中要做好记录,包括底涂材料和卷材的品牌、型号和使用数量,卷材的铺设和焊接时间等。

3. 施工过程中要对施工现场进行巡查,发现问题及时修复。

4. 施工完工后进行水压试验,确保施工质量。

以上就是防水卷材施工方案的范例,施工人员在施工过程中应按照施工方案进行操作,并确保施工质量与安全。

同时,也要注意根据具体工程情况进行合理调整,以达到最佳效果。

屋面工程自粘橡胶防水卷材施工方案及工艺方法

屋面工程自粘橡胶防水卷材施工方案及工艺方法

屋面工程自粘橡胶防水卷材施工方案及工艺方法1、基层清理基层清理时必须将突出基层表面的异物、砂浆疙瘩等铲除,并将尘土杂物清扫干净。

阴阳角等处更应仔细清理,若有油污、铁锈等,应以砂纸、钢丝刷、溶剂等予以清除干净。

2、基层干燥防水层施工,基层要干燥,简易测定方法是:将lm见方的防水卷材倒盖在基层表面上,静置3~4h后掀开检查,若覆盖处的基层表面与卷材上无水印,即可进行防水施工。

3、自粘橡胶防水卷材施工(1)涂刷基层处理剂(冷底子油)在已经处理好的基层上涂刷基层处理剂,用长柄滚刷将基层处理剂涂刷在基层表面,要涂刷均匀,不得漏刷或露底。

基层处理剂涂刷完毕,必须达到干燥程度(手摸不粘)方可施行热熔法施工,以避免失火。

(2)细部附加增强处理对于阴阳角、管道根部等部位应做增强处理。

方法是先按细部形状将卷材剪好,不要加热,在细部贴一下,视尺寸、形状合适后,再将卷材的底面(有热熔胶的一面),用手持汽油喷灯烘烤,待其底面呈熔融状态,即可立即粘贴在已涂刷一道密封材料的基层上,并压实铺牢。

(3)弹粗线在已处理好并干燥的基层表面,按照所选卷材的宽度留出搭接缝尺寸,将铺贴卷材的基准线位置线弹好,以便按此基准线进行卷材铺贴施工。

(4)热熔铺贴卷材采用“滚铺法”满粘,先铺粘大面、后粘接搭接缝,这种方法可以保证卷材铺贴质量。

①熔粘端部卷材将整卷卷材(勿打开)置于铺贴起始端,对准基层上已弹好的粉线,滚展卷材约1m,由一人站在卷材正面将这1m卷材拉起,另一人站在卷材拉起,另一人站在卷材底面(有热熔胶)手持液化汽火焰喷枪,慢旋开关、点燃火焰。

调呈蓝色,使火焰对准卷材与基面交接处同时加热卷材底面与基层面,待卷材底面胶呈熔融状即进行粘铺,不得过分加热或烧穿卷材。

再由一人以手持压辊对铺贴的卷材进行排气压实,不得有空鼓、皱折,这样铺到卷材端头剩下约30cm时,将卷材端头翻放在隔热板上,再行熔烤,最后将端部卷材铺牢压实。

②滚粘大面卷材起始端卷材粘牢后,持火焰喷枪的人应站在滚铺前方,对着待铺的整卷卷材,点燃喷枪使火焰对准卷材与基层面的夹角。

高弹性橡胶沥青防水涂料卷材施工方案

高弹性橡胶沥青防水涂料卷材施工方案

高弹性橡胶沥青防水涂料卷材施工方案
一、施工前准备
1. 确定施工图纸和材料到达日期,协调工人和施工现场。

2. 检查施工现场,及时发现和排除问题。

3. 确认基层结构是否符合要求并清理基层表面。

二、施工工艺
1. 拉伸底布:将薄膜移开,以拉伸反复并紧贴于基层。

2. 涂刷全面底涂:选用橡胶沥青涂料,一次性全面涂刷一遍。

3. 铺贴卷材:从基础颞缘部位开始,逐步搭接粘贴,留下2-3cm的裙边。

4. 压实表面:通过辊压机进行全面压紧固定。

5. 搭接处理:对于搭接处进行切线切割,并修补裙边处。

6. 检查验收:对施工后的防水层进行检查和验收,确认无漏水现象后进行下一步工序。

三、施工注意事项
1. 施工过程中要注意防止橡胶沥青涂料的渗漏和残留,及时清理。

2. 施工现场保持整洁,确保施工的质量和进度。

3. 冷天施工应注意加热卷材,确保卷材的柔韧性。

四、施工质量要求
1. 施工表面应平整牢固,无气泡、皮翘和脱落现象。

2. 表面色泽一致,无明显划痕和刺痕。

3. 边角处做好衔接处理,无露底、露网现象。

4. 施工完毕后进行防水层泡水不漏水试验,水头为20cm。

五、施工安全注意事项
1. 严格遵守国家安全生产法律法规,使用防护装备。

2. 施工期间要注意构造物的安全,避免损伤。

3. 严格控制现场各类活动,禁止吸烟等危险行为。

六、施工进度
按照施工图纸的安排和实际施工情况,合理掌握进度。

防水施工方案大全

防水施工方案大全

防水施工方案大全引言随着建筑工程及装修行业的发展,防水施工在建筑工程中起到了至关重要的作用。

防水施工是指在建筑物的地下室、卫生间、阳台和屋顶等区域,采取各种措施保护建筑物免受水分渗透的过程。

本文将介绍几种常见的防水施工方案,以帮助你选择适合的防水方案。

1. 橡胶防水橡胶防水是防水施工中最常用的方法之一。

它使用塑料或橡胶材料作为防水层,覆盖在建筑物的底部或墙壁上。

橡胶防水可分为卷材和涂料两种方式:•卷材橡胶防水:这种方式将预制的橡胶卷材铺设在建筑物的表面,并使用特殊的粘合剂将其固定。

卷材橡胶防水具有良好的柔韧性和抗老化性能,适用于复杂的建筑结构。

•涂料橡胶防水:这种方式使用橡胶涂料涂覆在建筑物的表面,形成一层防水膜。

涂料橡胶防水适用于较小面积的建筑物或需要特殊防水处理的区域。

不论是卷材橡胶防水还是涂料橡胶防水,都能提供良好的防水效果,并具有良好的耐久性。

2. 沥青防水沥青防水是一种传统的防水方式,使用沥青作为主要材料。

沥青防水分为冷作法和热作法两种方式:•冷作法沥青防水:这种方式使用预制的沥青卷材覆盖在建筑物表面,并使用特殊的粘合剂固定。

冷作法沥青防水简单易行,并具有较好的耐用性。

•热作法沥青防水:这种方式首先将固态沥青加热至液态状态,然后涂覆在建筑物表面形成防水膜。

热作法沥青防水在施工过程中需要专业的设备和技术,适用于大面积建筑物的防水处理。

沥青防水具有较好的耐久性和防水效果,适用于各种建筑结构。

3. 水泥防水水泥防水是一种常用的防水方式,使用水泥作为主要材料。

水泥防水有两种常见方式:•水泥砂浆防水:这种方式是将水泥、砂子和水按照一定比例混合,形成砂浆,然后涂覆在建筑物表面形成防水层。

水泥砂浆防水施工简单易行,适用于较小面积的建筑物。

•水泥砂浆加密防水:这种方式在水泥砂浆中添加特殊密封剂,增强防水效果。

水泥砂浆加密防水适用于需要更高防水要求的建筑物。

水泥防水能够提供较好的防水效果,并且施工成本相对较低。

橡胶防水卷材防水层工程施工方案

橡胶防水卷材防水层工程施工方案

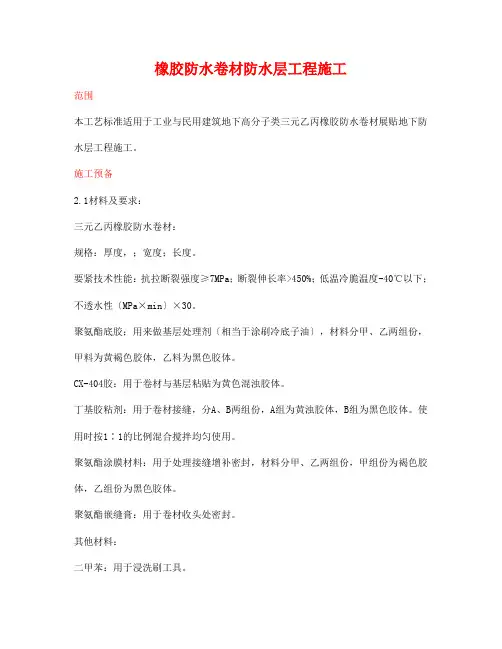

橡胶防水卷材防水层工程施工范围本工艺标准适用于工业与民用建筑地下高分子类三元乙丙橡胶防水卷材展贴地下防水层工程施工。

施工预备2.1材料及要求:三元乙丙橡胶防水卷材:规格:厚度,;宽度;长度。

要紧技术性能:抗拉断裂强度≥7MPa;断裂伸长率>450%;低温冷脆温度-40℃以下;不透水性〔MPa×min〕×30。

聚氨酯底胶;用来做基层处理剂〔相当于涂刷冷底子油〕,材料分甲、乙两组份,甲料为黄褐色胶体,乙料为黑色胶体。

CX-404胶:用于卷材与基层粘贴为黄色混浊胶体。

丁基胶粘剂:用于卷材接缝,分A、B两组份,A组为黄浊胶体,B组为黑色胶体。

使用时按1∶1的比例混合搅拌均匀使用。

聚氨酯涂膜材料:用于处理接缝增补密封,材料分甲、乙两组份,甲组份为褐色胶体,乙组份为黑色胶体。

聚氨酯嵌缝膏:用于卷材收头处密封。

其他材料:二甲苯:用于浸洗刷工具。

乙酸乙酯:用于擦洗手。

2.2要紧用具:基层处理用具:高压吹风机、平铲、钢丝刷、笤帚。

材料容器:大小铁桶。

弹线用具:量尺、小线、色粉袋。

裁剪卷材用具:剪刀。

涂刷用具:滚刷、油刷、压辊,刮板。

2.3作业条件:在地下水位较高的条件下展贴防水层前,应先落低地下水位,做好排水处理,使地下水位落至防水层底标高300mm以下,并保卫到防水层施工完。

展贴防水层的基层外表应平坦光滑,必须将基层外表的异物、砂浆疙瘩和其他尘土杂物往除干净,不得有空鼓、开裂及起砂、脱皮等缺陷。

基层应维持枯燥、含水率应不大于9%;阴阳角处应做成圆弧形。

防水层所用材料多属易燃品,存放和操作应隔尽火源,做好防火工作。

操作工艺 3.1工艺流程:基层清理→聚氨酯底胶配制→涂刷聚氯酯底胶→特不部位进行增补处理 (附加层)→卷材粘贴面涂胶基层外表涂胶→展贴防水卷材做保卫层3.2基层清理:施工前将验收不合格的基层上杂物、尘土清扫干净。

3.3聚氨酯底胶配制:聚氨酯材料按甲∶乙=1∶3〔重量比〕的比例配合,搅拌均匀即可进行涂刷施工。

防水卷材施工方案

防水卷材施工方案

防水卷材施工方案
1、防水卷材施工工艺流程见图
2、防水卷材施工要求
1)基层处理:将基层清扫干净,基层应平整、清洁、干燥。

2)SBS改性沥青防水卷材施工前,先将基层与管道相连接的阴角做成均匀一致、平整、光滑的弧形。

对于基层表面突出的异物等清除干净。

3)涂刷基层处理剂时,先对阴阳角、管道根部等复杂部位涂刷改性沥青防水卷材底胶,然后进行大面积涂刷。

4)卷材铺贴前,先对阴阳角、排水口、管道等薄弱部位做加强层处理,周围在铺设附加层之前,用弹性密封膏做密封处理。

5)细部附加层施工时,采用手持式汽油喷灯将已裁剪好的卷材片适当加热,粘贴在已涂刷基层处理剂的基层上,并压实、粘牢。

6)立面和大坡面的铺粘:采用手持式汽油喷灯将卷材底面的胶粘剂适当加热后再进行粘贴、排气或辊压。

7)大面积卷材排气、压实后,再用手持小压辊对搭接部位进行碾压,从搭接内边缘向外进行滚压,排出空气,粘贴牢固。

8)接缝粘贴与密封:卷材短边搭接处、卷材收头、管道包裹、异型部位,应采用SBS改性橡胶防水卷材专用密封膏密封。

搭接边密封宽度不小于100mm。

9)当防水层做两层时,第二层搭接边要跟第一层错开,以免接头重叠,防止局部窜水。

10)检查验收:铺贴时边铺边检查,检查时用螺丝刀检查接口,发现熔焊不实之处及时修补,不得留任何隐患。

11)现场检查并经验收合格后进行第二道卷材的施工。

特别要注意平立面交接处、转角处、阴阳角部位的做法是否正确。

12)待自检合格后报请监理及招标人按照《地下防水工程质量验收规范》进行验收,验收合格后及时进行保护层的施工。

卷材防水施工方案

卷材防水施工方案

地下防水工程施工方案1.工程概况本工程的地下室底板及外墙采用刚性防水和柔性防水相结合的施工工艺,地下室防水工程是本工程的关键环节,每道工序,每个细节都必须严格控制。

因此根据施工图纸要求,针对三元乙丙-丁基橡胶卷材防水的特点及工艺要求,特编制此方案。

2.防水卷材施工本工程地下室底板及地下室外墙防水均采用防水卷材,为使立面防水卷材易于抹保护层,采用801胶配制水泥浆(重量比为1:2)在立面防水卷材表面甩浆。

2.2 原材料的质量控制2.2.1 防水材料进场后检验其出厂合格证,在使用前进行复试,经复试合格后方可使用。

坚决杜绝不合格的材料在防水工程中使用。

2.2.2 防水卷材现场取样方法:大于1000卷抽5卷,每500~1000卷抽取4卷,100~499卷抽取3卷,100卷以下抽取2卷,进行规格尺寸和外观质量检验,在外观质量检验合格的卷材中,任取一卷做物理性能检验。

2.2.3 外观质量检验要求:无断裂、皱折、孔洞、剥离、边缘不整齐,胎体露白未浸透。

2.3 防水卷材对基坑降水、天气的要求2.3.1 地下室防水卷材施工期间,必须保持地下水位稳定在基坑底0.5m以下。

2.3.2 本工程地下室防水施工气温在5度以下、雨天及五级风以上应停止防水施工。

2.4 防水卷材的施工2.4.1 施工工艺在混凝土垫层浇筑后,砌筑地下室底板四周120mm厚永久性保护砖墙并抹找平砂浆,地下室底板侧壁防水卷材粘贴在永久性保护墙上,为发挥卷材的延伸性能,防止由于底板裂缝拉裂卷材,底板底部水平防水卷材采用干铺。

2.4.2 施工工序地下室防水卷材施工分两步进行,首先做地下室底板底部、侧壁卷材防水;在地下室外墙拆模后再做地下室外墙立面卷材防水。

1)地下室底板浇筑地下室底板垫层砌底板侧壁防水保护墙做保护墙找平层弹防水卷材搭接线粘贴转角处防水卷材加强条铺贴大面卷材粘贴卷材搭接处加强条验收做防水保护层。

2)地下室外墙清理基层(外墙外立面)抹1:2.5水泥砂浆找平层20mm厚刷基层粘结剂弹防水卷材搭接线粘贴转角处防水卷材加强条粘贴大面卷材抹1:2.5水泥砂浆保护层砌筑120mm厚实心砖保护墙。

卷材防水工程施工方案

卷材防水工程施工方案

卷材防水工程本工程屋面及地下室防水材料选用沈阳翔禹生产的4mm厚SBS聚脂胎弹性体改性沥青外防水层。

4.7.1防水材料简介(1)聚脂胎SBS改性沥青是以SBS橡胶改性石油沥青为浸渍涂盖层,以聚脂纤维无纺布作为胎基,以塑料薄膜为防黏隔离层,经选材,配料共溶浸复合成型、卷曲等加工工艺制成:(2)具有很好的耐高、低温性能,有较高的弹性和抗疲劳性,以及较高的伸长率和较强的耐刺穿能力、耐撕裂能力。

4.7.2原材料要求(1)进场材料必须有出厂合格证,省级以上的鉴定报告,有辽宁省准用证。

(2)材质必须符合国家有关规定。

(3)进场材料,必须经复试合格后方可使用。

4.7.3施工准备(1)底板垫层浇筑100mm厚C15商品细石混凝土,浇筑过程中在混凝土面层上采用1:2.5水泥砂浆抹平、压光,阴阳角处压抹成小,圆角;在已浇筑的混凝土强度未达到1.2N/mm2前不得在其上踩踏。

浇筑底板混凝土垫层时,商品混凝土运送至基坑边,混凝土通过每个基坑的3个溜槽输送至坑底,然后再人工水平运输至浇筑地点。

为防止手推车及作业人员行走时破坏夯实的砂垫层,浇筑混凝土前应采用50mm厚木小板铺设1.2m宽水平通道。

水平通道的支架间距为3.6m,高500mm,支设木板的支架形状与楼板马凳筋,采用Φ28钢筋焊接加工。

(2)在底板垫层外围砌筑砖胎模,地下室混凝土底板范围砌筑成240mm厚,砌筑砂浆为M5水泥砂浆。

砖胎模内侧用25mm厚l:2.5水泥砂浆抹平压光。

砖模顶部标高分别为-6.360m和-4.860m;防水保护层为40mm厚C20细石混凝土。

在施工地下室外墙部位的SBS防水时,拆除砖胎模上的一层240mm砖墙,揭掉SBS上的五彩塑料布后即可进行防水层的搭接施工,从而保证整个底板和外墙的SBS连成一个密封的整体。

240砖胎模25厚水泥砂浆找平4厚SBS防水层15厚1:3水泥砂浆保护层座浆砌240红砖一行30厚1:水泥砂浆灌缝400宽五彩塑料布SBS防水卷材翻出部分240厚砖胎模h=底板砼厚度40厚C20细石砼保护层SBS防水层垫层水明:为便于地下室外墙卷材防水施工时进行搭接,砖胎模顶部应预留300mm接头;同时为防止拆除砖模顶部的一皮保护砖时损坏防水卷材,卷材表面应铺一层五彩塑料布与之隔离。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

橡胶防水卷材防水层工程施工范围本工艺标准适用于工业与民用建筑地下高分子类三元乙丙橡胶防水卷材铺贴地下防水层工程施工。

施工准备2.1 材料及要求:2.1.1 三元乙丙橡胶防水卷材:2.1.1.1 规格:厚度1.2mm,1.5mm;宽度1.0m;长度20.0m。

2.1.1.2 主要技术性能:抗拉断裂强度≥7MPa;断裂伸长率>450%;低温冷脆温度-40℃以下;不透水性(MPa×min)>0.3×30。

2.1.2 聚氨酯底胶;用来做基层处理剂(相当于涂刷冷底子油),材料分甲、乙两组份,甲料为黄褐色胶体,乙料为黑色胶体。

2.1.3 CX-404胶:用于卷材与基层粘贴为黄色混浊胶体。

2.1.4 丁基胶粘剂:用于卷材接缝,分A、B两组份,A组为黄浊胶体,B组为黑色胶体。

使用时按1∶1的比例混合搅拌均匀使用。

2.1.5 聚氨酯涂膜材料:用于处理接缝增补密封,材料分甲、乙两组份,甲组份为褐色胶体,乙组份为黑色胶体。

2.1.6 聚氨酯嵌缝膏:用于卷材收头处密封。

2.1.7 其他材料:2.1.7.1 二甲苯:用于浸洗刷工具。

2.1.7.2 乙酸乙酯:用于擦洗手。

2.2 主要用具:2.2.1 基层处理用具:高压吹风机、平铲、钢丝刷、笤帚。

2.2.2 材料容器:大小铁桶。

2.2.3 弹线用具:量尺、小线、色粉袋。

2.2.4 裁剪卷材用具:剪刀。

2.2.5 涂刷用具:滚刷、油刷、压辊,刮板。

2.3 作业条件:2.3.1 在地下水位较高的条件下铺贴防水层前,应先降低地下水位,做好排水处理,使地下水位降至防水层底标高300mm以下,并保护到防水层施工完。

2.3.2 铺贴防水层的基层表面应平整光滑,必须将基层表面的异物、砂浆疙瘩和其他尘土杂物清除干净,不得有空鼓、开裂及起砂、脱皮等缺陷。

2.3.3 基层应保持干燥、含水率应不大于9%;阴阳角处应做成圆弧形。

2.3.4 防水层所用材料多属易燃品,存放和操作应隔绝火源,做好防火工作。

操作工艺 3.1 工艺流程:基层清理→聚氨酯底胶配制→涂刷聚氯酯底胶→特殊部位进行增补处理(附加层) →卷材粘贴面涂胶基层表面涂胶→铺贴防水卷材做保护层3.2 基层清理:施工前将验收不合格的基层上杂物、尘土清扫干净。

3.3 聚氨酯底胶配制:聚氨酯材料按甲∶乙=1∶3(重量比)的比例配合,搅拌均匀即可进行涂刷施工。

3.4 涂刷聚氨酯底胶:在大面积涂刷施工前,先在阴角、管根等复杂部位均匀涂刷一遍;然后用长把滚刷大面积顺序涂刷,涂刷底胶厚度要均匀一致,不得有露底现象。

涂刷的底胶经4h干燥,手摸不粘时,即可进行下道工序。

3.5 特殊部位增补处理:3.5.1 增补剂涂膜:聚氨酯涂膜防水材料分甲、乙两组份,按甲∶乙=1∶1.5的重量比配合搅拌均匀,即可在地面、墙体的管根、伸缩缝、阴阳角部位,均匀涂刷一层聚氨酯涂膜,做为特殊防水薄弱部位的附加层,涂膜固化后即可进行下一工序。

3.5.2 附加层施工:设计要求特殊部位,如阴阳角、管根,可用三元乙丙卷材铺贴一层处理。

3.6 铺贴三元乙丙卷材防水层3.6.1 铺贴前在基层面上排尺弹线,作为掌握铺贴的标准线,使其铺设平直。

3.6.2 卷材粘贴面涂胶:将卷材铺展在干净的基层上,用长把滚刷蘸CX-404胶涂匀,应留出搭接部位不涂胶。

晾胶至胶基本干燥不粘手。

3.6.3 基层表面涂胶:底胶干燥后,在清理干净的基层面上,用长把滚刷蘸CX-404胶均匀涂刷,涂刷面不宜过大,然后晾胶。

3.6.4 卷材粘贴:在基层面及卷材粘贴面已涂刷好CX-404胶的前提下,将卷材用30mm、长1.5m的圆心棒(圆木、或塑料管)卷好,由二人抬至铺设端头,注意用线控制,位置要正确,粘结固定端头,然后沿弹好的标准线向另一端铺贴,操作时卷材不要拉太紧,并注意方向沿标准线进行,以保证卷材搭接宽度。

3.6.4.1 卷材不得在阴阳角处接头,接头处应间隔错开。

3.6.4.2 操作中排气:每铺完一张卷材,应立即用干净的滚刷从卷材的一端开始横向用力滚压一遍,以便将空气排出。

3.6.4.3 滚压:排除空气后,为使卷材粘结牢固,应用外包橡皮的铁辊滚压一遍。

3.6.4.4 接头处理:卷材搭接的长边与端头的短边100mm范围,用丁基胶粘剂粘结;将甲、乙组份料,按1∶1重量比配合搅拌均匀,用毛刷蘸丁基胶粘剂,涂于搭接卷材的两个面,待其干燥15~30min即可进行压合,挤出空气,不许有皱折,然后用铁辊滚压一遍凡遇有卷材重叠三层的部位,必须用聚氯酯嵌缝膏填密封严。

3.6.4.5 收头处理:防水层周边用聚氨酯嵌缝,并在其上涂刷一层聚氨酯涂膜。

3.7 保护层:防水层做完后,应按设计要求做好保护层,一般平面为水泥砂浆或细石混凝土保护层;立面为砌筑保护墙或抹水泥砂浆保护层,外做防水层的出可贴有一定厚度的板块保护层。

抹砂浆的保护层应在卷材铺贴时,表面涂刷聚氨酯涂膜稀撒石碴,以利保护砂浆层粘结。

防水层施工不得在雨、风天气进行,施工的环境温度不得低于5℃。

质量标准 4.1 保证项目:4.1.1 卷材与胶结材料必须符合设计和施工及验收规范的规定。

检查产品出厂合格证、试验资料的技术性能指标,现场取样试验。

4.1.2 卷材防水层及变形缝、预埋管根等细部特殊部位做法,必须经工程验收,使其符合设计要求和施工及验收规范的规定。

4.2 基本项目:4.2.1 卷材防水层的基层应牢固。

平整,阴阳角处呈圆弧形或钝角,表面洁净;底胶涂刷均匀,无漏涂、透底。

检查隐蔽工程验收记录。

4.2.2 卷材防水层的铺贴构造和搭接、收头粘贴牢固严密,无损伤、空鼓等缺陷。

4.2.3 卷材防水层的保护层应符合设计要求的作法。

成品保护 5.1 已铺贴好的卷材防水层,加强保护措施,从管理上保证不受损坏。

5.2 穿过墙体的管根,施工中不得碰撞变位。

5.3 防水层施工完成后,应及时做好保护层、保护墙。

应注意的质量问题 6.1 接头处卷材搭接不良:接头搭接形式以及长边、短边的搭接宽度偏小,接头处的粘结不密实、空鼓、接槎损坏;操作应按程序、弹标准线,使与卷材规格相符,施工中齐线铺贴,使卷材搭接长边不小于100mm,短边不小于150mm。

6.2 空鼓:铺贴卷材的基层潮湿,不平整、不洁净,易产生基层与卷材间空鼓;卷材铺设空气排除不彻底,也可使卷材间空鼓。

注意施工时基层应充分干燥,卷材铺设层间不能窝住空气。

刮大风时不宜施工,因在凉胶时易粘上砂尘而造成空鼓。

6.3 管根处防水层粘贴不良:在这种部位施工应仔细操作、清理应干净,铺贴卷材不得有张嘴、翘边、折皱等问题。

6.4 转角处渗漏水:转角处不易操作,面积较大。

施工时注意留槎位置,保护好留槎卷材,使搭接满足规定的宽度。

质量记录本工艺标准应具备以下质量记录:7.1 防水卷材应有产品合格证,现场取样复试资料。

7.2 胶结材料应有出厂产品合格证、使用配合比资料。

7.3 隐蔽工程检查验收资料及质量检验评定资料。

现浇框架剪力墙结构定型组合钢模板安装与拆除本工艺标准主要适用于工业与民用建筑现浇框架剪力墙结构定型组合钢模板安装与拆除。

2.1 材料与主要机具:2.1.1 定型组合钢模板:长度为600、750、900、1200、1500mm;宽度为100、150、200、250、300mm。

2.1.2 定型钢角模:阴阳角模、连接角模。

2.1.3 连接件:U形卡、L形插销、3形扣件、碟形扣件、对拉螺栓、钩头螺栓、紧固螺栓等。

2.1.4 支承件:柱箍、定型空腹钢楞、钢管支柱、钢斜撑、钢桁架、木材等。

2.1.5 钢模板及配件应严格检查,不合格的不得使用。

经修理后的模板也应符合质量标准的要求。

2.1.6 隔离剂:不宜用废机油。

2.1.7 斧子、锯、扳手、打眼电钻、线坠、靠尺板、方尺、铁水平、撬棍等。

2.2 作业条件2.2.1 模板设计:根据工程结构型式和特点及现场施工条件,对模板进行设计,确定模板平面布置,纵横龙骨规格、数量、排列尺寸,柱箍选用的型式及间距,梁板支撑间距,模板组装形式(就位组装或预制拼装),连接节点大样。

验算模板和支撑的强度、刚度及稳定性。

绘制全套模板设计图(模板平面图、分块图、组装图、节点大样图、零件加工图)。

模板数量应在模板设计时按流水段划分,进行综合研究,确定模板的合理配制数量。

2.2.2 预制拼装:2.2.2.1 拼装场地应夯实平整,条件许可时应设拼装操作平台。

2.2.2.2 按模板设计图进行拼装,相邻两块板的每个孔都要用U形卡卡紧,龙骨用钩头螺栓外垫碟形扣件与平板边肋孔卡紧。

2.2.2.3 柱子、剪力墙模板在拼装时,应预留清扫口或灌浆口。

2.2.3 模板拼装后进行编号,并涂刷脱模剂,分规格堆放。

2.2.4 放好轴线、模板边线、水平控制标高,模板底口应做水泥砂浆找平层,检查并校正,柱子用的地锚已预埋好。

2.2.5 柱子、墙钢筋绑扎完毕,水电管线及预埋件已安装,绑好钢筋保护层垫块,并办完隐检手续。

3.1 安装柱模板:3.1.1 工艺流程:弹柱位置线→抹找平层作定位墩→安装柱模板→安柱箍→安拉杆或斜撑→办预检3.1.2 按标高抹好水泥砂浆找平层,按位置线做好定位墩台,以便保证柱轴线边线与标高的准确,或者按照放线位置,在柱四边离地5~8cm处的主筋上焊接支杆,从四面顶住模板,以防止位移。

3.1.3 安装柱模板:通排柱,先装两端柱,经校正、固定、拉通线校正中间各柱。

模板按柱子大小,预拼成一面一片(一面的一边带一个角膜),或两面一片,就位后先用铅丝与主筋绑扎临时固定,用U形卡将两侧模板连接卡紧,安装完两面再安另外两面模板。

3.1.4 安装柱箍:柱箍可用角钢、钢管等制成,采用木模板时可用螺栓、方木制作钢木箍。

柱箍应根据拉模尺寸、侧压力大小,在模板设计中确定柱箍尺寸间距。

3.1.5 安装柱模的拉杆或斜撑:柱模每边设2根拉杆,固定于事先预埋在楼板内的钢筋环上,用经纬仪控制,用花篮螺栓调节校正模板垂直度。

拉杆与地面夹角直为45°,预埋的钢筋环与柱距离宜为3/4柱高。

3.1.6 将柱模内清理干净,封闭清理口,办理柱模预检。

3.2 安装剪力墙模板:3.2.1 工艺流程:弹线→安门洞口模板→安一侧模板→安另一侧模板→调整固定→办预检3.2.2 按位置线安装门洞模板,下预埋件或木砖。

3.2.3 把预先拼装好的一面模板按位置线就位,然后安装拉杆或斜撑,安塑料套管和穿墙螺栓,穿墙螺栓规格和间距在模板设计时应明确规定。

3.2.4 清扫墙内杂物,再安另一侧模板,调整斜撑(拉杆)使模板垂直后,拧紧穿墙螺栓。

3.2.5 模板安装完毕后,检查一遍扣件、螺栓是否紧固,模板拼缝及下口是否严密,办完预检手续。

3.3 安装梁模板:3.3.1 工艺流程:弹线→支立柱→调整标高→安装梁底模→绑梁钢筋→安装侧模→办预检3.3.2 柱子拆模后在混凝土上弹出轴线和水平线。

相关文档
最新文档
