最新特种加工期末考试题
(1 分)
4)工作可靠、成本低、操作方便、节能省电。 ( 1 分)
11、简述快走丝线切割机床的工作过程
答:快走丝线切割机床是利用细钼丝作为电极,多工件进行火花放电“切割”加工;贮丝筒使钼丝作正、反向交替移动,加工能源由脉 冲电源供给,电极丝和工件之间浇注专用工作液介质。 (3 分)
工作台在水平面两个坐标方向上,各自按预定的控制程序、并根据火花间隙状态作伺服进给移动,从而合成各种曲线运动,将工件
答: 1)特种加工所使用的工具硬度可以低于被加工材料的硬度;
2)特种加工不依靠机械能, 而是主要用其他能量 (如电、 化学、 光、
声、热等)去除材料
3)特种加工过程中工具和工件之间不存在显著的机械切削力。
3、电火花加工必须解决的问题有哪些?
答: 1、由于在电火花加工的不同阶段,金属蚀除的速度不同,因此必须具有工具电极的自动进给和调节装置,使工具和工件之间保持合
3、工具与工件不接触,作用力极小; ( 1 分)
4、脉冲放电时间短,冷却作用好,加工表面热影响小。 ( 1 分)
但存在以下缺陷:
1、主要用于加工金属等导电材料; ( 1 分) 2、加工速度较慢(需进行预加工,去除大部分余量)且存在一定的电极损耗。
( 1 分)
6、简要叙述电火花加工的应用场合
答: 1、可以使用硬度不高的紫铜或石墨作工具电极,去加工任何硬、脆、韧、软和高熔点的导电材料;
2)压缩放电通道,并限制其扩展,使放电能量高度集中在极小的区域内,既加强了蚀除的效果,又提高了放电仿型的精确性;
3)加速电极间隙的冷却和消电离过程,有助于防止出现破坏性电弧放电;
(1 分)
4)加速电蚀产物的排除; ( 1 分)
9、简述 RC 线路脉冲电源的工作过程
答: RC 线路脉冲电源的工作过程: 1)当直流电源接通后, 电流经限流电阻向电容器充电, 电容
3)生产效
率低,因为电容器的充电时间 tc 比放电时间 te 长 50 倍以上,脉冲间歇系数太大。 4)工艺参数不稳流电源直接联通,没有开关元件使之隔离开来,所以随时都有放电的可能,并容易转为电弧放电。
10、对电火花加工用脉冲电源的要求有哪些?
答: 1、总的要求:有较高的加工速度、工具电极损耗低、加工过程稳定性好、工艺范围广,从而,能适应粗加工、半精加工、精加工的
RC 脉冲电源的主要的优点和缺点?
答:优点: 1)结构简单,工作可靠,成本低。 2)在小功率时可获得很窄的脉宽和很小的单个脉冲能量,可用作电火花光整加工和
精微加工。
缺点: 1)电容器放电速度很快,无法获得较大的脉宽,因此无法实现长脉宽,低损耗的加工,很难在型腔加工中获得应
用。
电能利用效率很低,最大不超过 36%,因大部分电能经过电阻 R 时转化为热能损失掉,这在大功率加工是很不经济的。
名师整理
优秀资源
1、特种加工与传统切削加工方法在加工原理上的主要区别有哪些?
答: 1)特种加工是用机械能以外的其他能量去除工件上多余的材料,以达到图样上全部技术要求。
2)特种加工打破传统的硬刀具加
工软材料的规律,刀具硬度可低于被加工材料的硬度。
3)特种加工过程中,工具与工件不受切削力的作用。
2、特种加工的本质特点是什么?
2、加工时工件与工具不接触,无切削力,因此适于加工薄壁、窄槽、低刚度及微细精密的零件。
3、可以加工任何形状特殊、结构复杂的工件; ( 1 分)
4、脉冲电源的参数可以任意调节,能在同一台机床上进行粗加工、半精加工或精加工。
(1 分)
7、在电火花加工中,工作液的作用有哪些?
答: 1)形成火花放电通道,并在放电结束后迅速恢复放电间隙的绝缘状态;
适的放电间隙; 2、火花放电必须是瞬时的、单极性、脉冲放电;
3、火花放电必须在有一定绝缘性能的液体介质中进行。
4、什么是电火花加工的机理?火花放电过程大致可分为哪四个连续的阶段?
答:电火花加工的机理是指电火花加工的物理本质,即火花放电时,电极表面的金属材料是如何被蚀除下来的这一微观物理过程。
火花放电过程大致可分为如下四个阶段: 1、极间介质的电离、击穿,形成放电通道; ( 1 分)
学反应;(4 分)
这种以电化学反应为基础,对金属进行加工(阳极溶解、阴极沉积)的方法称为电化学加工;
13、简述激光加工的基本原理
答:激光加工是利用光能经过透镜聚焦后达到很高的能量密度,依靠光热效应下产生高温熔融,来加工各种材料;
激光加工时,把光束聚集在工件的表面上,由于区域小、亮度高,其焦点处的功率密度极高,温度可以达到一万多度;在此高温下,
可以在瞬间熔化和蒸发任何坚硬的材料,并产生很强的冲击波,使熔化物质爆炸式地喷射去除。
切割成型。( 3 分)
12、简述电化学反应加工的基本原理
答:当两铜片接上约 10v 的直流电流并插入 CuCl 2的水溶液时,即形成通路,在金属片和溶液的界面上,必定会产生电化学反应,溶液
中的 Cu+2 移向阴极,在阴极上析出为铜;同时,在阳极上的
Cu 原子因失去电子而成为 Cu+2,进入溶液;这便是电解 ( 电镀 )液中的电化
2、介质热分解、电极材料融化、
气化,热膨胀; ( 1 分) 3、电极材料的抛出; ( 1 分) 4、极间介质的消电离; ( 1 分)
5、电火花加工的优缺点有哪些?
答:电火花加工的优点主要体现在以下四个方面:
1、特别适合任何难以进行切削加工的材料; (1 分) 2、可以加工特殊或形状复杂的表面和零件; (1 分)
电能往电容器上储存;
R
E
C
A
u
E
V
器两端的电压u d上升,
u
0
名师整理
优秀资源
2)当电容器两端的电压上升到工具与工件之间间隙的击穿电压时,电容器上储存的电能就瞬间释放,形成较大的脉冲电流;
3)电容器上的电能释放后,电压下降到接近于
0,极间工作液又迅速恢复到绝缘状态;此后,电容器再次充电,重复上述过程!
要求;能适应不同材料的加工;能采用不同工具电极材料进行加工。
2、具体要求: 1)所产生的脉冲应该是单向的;其目的是最大限度地利用极性效应,以提高生产率和减少工具电极的损耗。
( 1 分)
2)脉冲电压波形的前后沿应该较陡;其目的是保证加工工艺过程相对稳定。
( 1 分)
3)脉冲电源的主要参数应能在很宽的范围内可以调节;其目的是满足粗加工、半精加工、精加工的不同要求。
特种加工期末复习习题及答案
单项选择题1.精密与特种加工技术能解决许多加工难题, 但目前实际应用仍有难度的是 D A.难切削材料加工B.复杂型面加工C.光整、超精密加工D.分子、原子级加工2.电火花线切割加工电源应选用 BA.高频交流电源B.高频脉冲电源C.低频交流电源D.低频脉冲电源3.有关特种加工技术特点论述错误的是BA.主要依靠非机械能如电、化学、光、热等能量进行加工B.加工精度及生产率均好于普通切削加工C.工具硬度可以低于被加工材料的硬度D.能加工各种难切削材料、形状复杂的低刚度零件,且可满足各种特殊要求4.用电火花进行精加工,采用 CA.宽脉冲、正极性加工B.宽脉冲、负极性加工粗加工选机油C.窄脉冲、正极性加工精加工选煤油D.窄脉冲、负极性加工5.电解加工常用电解液中加工效率最高的是 CA.NaNO3B.NaClO3C.NaCl D.NaNO26.在线切割编程的3B程序格式中,若加工轨迹与“-X”轴重合,则加工指令为 C A.L1 B.L2 C.L3 D.L47.电火花粗加工所用的工作液为 AA.机油B.水基工作液C.NaCl溶液D.煤油8.可作为电火花加工工具电极材料的是 AA.紫铜B.石英C.金刚石D.玻璃9.有关电解磨削错误的论述是 BA.采用钝化性的电解液B.设备经济性好C.生产率高于机械磨削D.加工精度好于电解加工10.要在硬质合金上加工出φ0.05mm的盲孔,可采用的加工方法是 A A.电火花加工B.机械钻孔加工C.线切割加工D.水射流加工11.以下材料比较适合超声加工的是 CA.紫铜B.低碳钢C.陶瓷D.合金钢12. 有关超声加工的特点,错误的是 BA.特别适合于硬脆材料B.生产率较高C.超声机床结构简单D.加工应力及变形小13.加工透明光亮的玻璃制品,可以采用的工艺是 BA.电解B.超声加工C.电火花14.加工弯孔、曲面,可以采用的工艺是BA.激光B.电子束C.等离子体D.超声加工15.用电火花进行精加工,采用CA.宽脉冲、正极性加工B.宽脉冲、负极性加工C.窄脉冲、正极性加工D.窄脉冲、负极性加工16.以下材料最易于电解加工的是 DA.聚晶金刚石B.硬质合金C.碳钢D.铸铁17.电火花线切割加工电源一般选用 BA.高频交流电源B.高频脉冲电源C.低频交流电源D.低频脉冲电源18.下列加工工艺中,利用金属离子阴极沉积方法来进行成形加工的方法是 DA.离子束加工B.电解加工C.等离子体加工D.电刷镀19.以下材料最适合电解加工的是 AA.铸铁B.高碳钢C.石英、玻璃D.中碳钢20.有关提高电解加工精度的途径错误的是 DA.采用小间隙加工B.采用NaNO等钝化性电解液3C.增加电解液浓度D.提高进给速度v21.电解磨削与机械磨削相比较,错误的的观点是 DA.可提高加工表面质量B.砂轮磨损量小C.生产率较高D.可取代后者填空题1.由于加工过程无显著切削力,特种加工刀具硬度可以低于工件材料硬度;2.电火花线切割加工WEDM选用高频直流脉冲电源,属于正极性加工我国自主研发机床类型快走丝机床选择乳化液金属丝为钼丝8-10m/s可循环系统慢走丝机床选择去离子水、煤油金属丝为铜丝0.2m/s不可循环系统DK7725/DK7132表示含义:D电加工成形机床K数控71电火花成形机床第一个7电火花加工机床第二个7是快走丝6是慢走丝25工作台横向行程250mm 电火花成形机床按照大小为D7125以下小型、D7125-7163中型、D7163以上大型3. 超声加工变幅杆的形状有多种类型, 其中指数型变幅杆的性能最好;4.激光加工机的组成部分有激光器、电源、光学系统及机械系统;影响激光打孔的因素输出功率和照射时间、焦距和发散角、焦点位置在工件表面/略低于工件表面、光斑能量分布、照射次数、材料5.电子束、离子束加工均需在真空中进行;电子束离子束主要用于弯孔加工加工装置:电子枪离子源、真空装置、控制系统、电源装置电火花加工机床组成:机床主体实现工件和工具装夹稳定和运动的机械系统、脉冲电源把交流电流转变为高频单向电脉冲,并提供能量、自动进给调节系统保证进给速度等于蚀除速度,维持平均放电间隙,稳定进行、工作液过滤循环系统提供纯净工作液,防止二次放电、数控系统6.电火花线切割加工采用窄脉冲、正极性加工;7.电解加工中,因材料表面晶界腐蚀造成的块状剥落, 电流效率有时会大于100%;8.电火花加工单个脉冲能量减小,加工精度将提高;9.电火花加工的进给系统必须是自动进给调节系统;10.电铸与电解同为电化学加工,不同的是电解是依靠电化学阳极溶解原理进行加工,而电铸是依靠电化学阴极沉积原理进行加工;11.金属材料热学物理常数愈小,电火花加工电蚀量愈大,愈易加工;12.电火花加工火花放电必须是瞬时性的高频直流脉冲放电;影响电火花加工精度的因素:放电间隙大小与一致性、工具电极损耗、二次放电产生斜度和棱角变钝熔化凝固层,热影响区简答题及综合题1.简述电铸方法基本原理;{利用金属的电解沉积原理精确复制某些复杂或特殊形状工件的特种加工方法,以导电的原模为阴极,电铸金属为阳极,电铸材料是金属盐溶液;在直流电源作用下发生阴极沉积的加工方法}}2.简述超声加工机床的组成部分及各部分作用;声学部件把高频电能转换为机械振动,并以波的形式传给工具电极端面、超声波发生器把低频交流电转换为一定功率的电振荡、机床提供机架和零部件的安装,磨料悬浮液及循环系统更新磨料悬浮液,带走钝化磨料和切屑,降低温度3.超声加工振动系统的组成部分及作用;换能器电振荡信号转换为机械振动、包括压电和磁致伸缩效应、振幅扩大棒扩大振幅,工具电极把机械振动经变幅杆放大传给工具电极,使磨粒和工作液以一定的能量冲击工件并加工出工件形状和尺寸4.简述超声加工原理;利用工具端面的超声振动,通过磨料悬浮液对工件进行成形加工的一种方法5.试述电火花加工EDM的加工原理,加工过程由几部分组成利用工具和工件之间产生脉冲火花放电时的腐蚀效应来腐蚀多余金属,以达到对零件尺寸、形状、表面质量的加工要求①极间介质电离、击穿和放电通道的形成;②介质热分解,电极材料熔化,汽化和热膨胀;③蚀除物的抛出;④极间介质的消电离6. 要实现电火花加工,有几个必要条件❶保持一定的放电间隙❷在绝缘性工作液介质中进行❸瞬时直流脉冲放电7.线切割加工中穿丝孔的位置如何确定①在轨迹拐角附近,②在工件对称中心③在加工轨迹边角处或已选坐标点上④大型零件在加工轨迹多设置几个穿丝孔8.特种加工对制造领域的影响.提高材料可加工性、改变工艺路线、缩短试制周期、对产品结构设计产生很大影响、改变对传统工艺的衡量标准9. 线切割加工中如何确定切割路线.❶从预制穿丝孔切割❷夹持部位安排在切割路线的末端❸多设置几个穿丝孔进行切割❹加工路线距离端面大于5MM10.具有代表性的快速成形工艺有哪几种并简述其加工原理.光敏树脂液相固化成型基于液态光敏树脂的光聚合原理的加工方法SLA、薄片分层叠加成型采用激光或刀具对材料进行切割,是一种分层实体制作快速成型技术LOM、选择性激光粉末烧结成型利用粉末材料在激光照射下烧结的原理,在计算机控制下层层堆积成型技术SLS,熔丝堆积成型利用热塑性材料的热熔性、黏结性在计算机控制下层层堆积的快速成型技术FDM11.线切割的3B编程BX BY 直线终点、圆弧起点绝对值微米BJ投影长度G终点坐标直线取大值,圆弧取小指ZL/SR/NR圆弧起点所在象限,再看方向12.电解加工中加工电流及时间的计算m=ƞKIt v=ƞɯIt ƞ=电流效率K=质量化学当量ɯ=体积化学当量外接电源约等于电解液欧姆电压13.电解加工的加工精度的途径⑴脉冲电流电解加工⑵小间隙电解加工⑶改进电解液采用低浓度电解液⑷混气电解加工增加电解液的电阻率减少腐蚀。

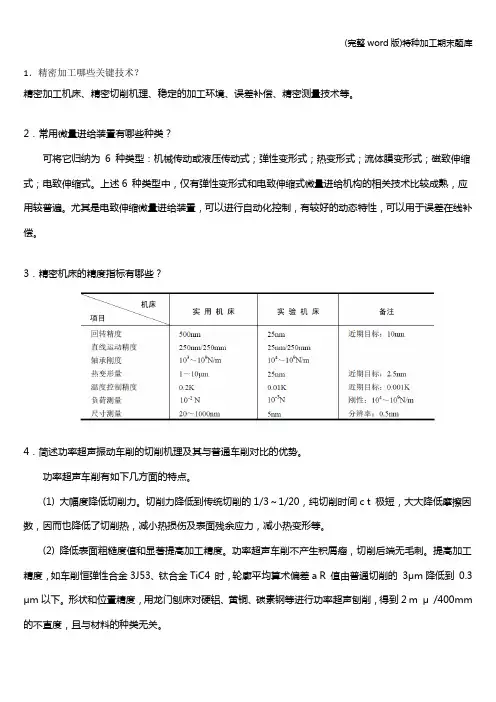

(完整word版)特种加工期末题库
1.精密加工哪些关键技术?精密加工机床、精密切削机理、稳定的加工环境、误差补偿、精密测量技术等。
2.常用微量进给装置有哪些种类?可将它归纳为6 种类型:机械传动或液压传动式;弹性变形式;热变形式;流体膜变形式;磁致伸缩式;电致伸缩式。
上述6 种类型中,仅有弹性变形式和电致伸缩式微量进给机构的相关技术比较成熟,应用较普遍。
尤其是电致伸缩微量进给装置,可以进行自动化控制,有较好的动态特性,可以用于误差在线补偿。
3.精密机床的精度指标有哪些?4.简述功率超声振动车削的切削机理及其与普通车削对比的优势。
功率超声车削有如下几方面的特点。
(1) 大幅度降低切削力。
切削力降低到传统切削的1/3~1/20,纯切削时间c t 极短,大大降低摩擦因数,因而也降低了切削热,减小热损伤及表面残余应力,减小热变形等。
(2) 降低表面粗糙度值和显著提高加工精度。
功率超声车削不产生积屑瘤,切削后端无毛刺。
提高加工精度,如车削恒弹性合金3J53、钛合金TiC4 时,轮廓平均算术偏差a R 值由普通切削的3μm降低到0.3μm以下。
形状和位置精度,用龙门刨床对硬铝、黄铜、碳素钢等进行功率超声刨削,得到2 m μ/400mm 的不直度,且与材料的种类无关。
(3) 提高工具寿命。
由于切削温度低且冷却充分,使工具寿命明显提高,如切削弹性合金3J53 端面,刀具寿命可提高13 倍以上。
(4) 切削处理容易。
切屑不缠绕在工件上,由于切屑温度接近室温不会形成派生热源,且排屑容易,切削脆铜时切屑不会到处飞散等。
(5) 提高切削液的使用效果。
功率超声车削,当刀具与工件分离时,切削液易进切削区,冷却和滑润充分。
采用机油加锭子油作冷却液时,功率超声切削效果最好。
(6) 提高已加工表面的耐磨性和耐腐蚀性。
由于功率超声车削会在零件表面布满花纹,使零件在工作时在表面形成较强的油膜,这对提高滑动面耐磨性有重要作用。
它能润滑活塞和汽缸套内孔表面间的滑动区,从而可以防止黏着和咬合。
(完整版)特种加工考试题(附有答案)全解
4 7、在电火花加工中,工作液的作用有哪些?(6分) 答:1)形成火花放电通道,并在放电结束后迅速恢复放电间隙的绝缘状态;(2分) 2)压缩放电通道,并限制其扩展,使放电能量高度集中在极小的区域内,既加强了蚀除的效果,又提高了放电仿型的精确性;(2分) 3)加速电极间隙的冷却和消电离过程,有助于防止出现破坏性电弧放电;(1分) 4)加速电蚀产物的排除;(1分) 9、简述RC线路脉冲电源的工作过程(6分) 答:RC线路脉冲电源的工作过程: 1)当直流电源接通后,电流经限流电阻向电容器充电,电容器两端的电压上升,电能往电容器上储存;(2分) 2)当电容器两端的电压上升到工具与工件之间间隙的击穿电压时,电容器上储存的电能就瞬间释放,形成较大的脉冲电流;(2分) 3)电容器上的电能释放后,电压下降到接近于0,极间工作液又迅速恢复到绝缘状态;此后,电容器再次充电,重复上述过程!(2分) 11、简述快走丝线切割机床的工作过程(6分) 答:快走丝线切割机床是利用细钼丝作为电极,多工件进行火花放电“切割”加工;贮丝筒使钼丝作正、反向交替移动,加工能源由脉冲电源供给,电极丝和工件之间浇注专用工作液介质。(3分) 工作台在水平面两个坐标方向上,各自按预定的控制程序、并根据火花间隙状态作伺服进给移动,从而合成各种曲线运动,将工件切割成型。(3分) 12、简述电化学反应加工的基本原理(6分) 答:当两铜片接上约10v的直流电流并插入CuCl2的水溶液时,即形成通路,在金属片和溶液的界面上,必定会产生电化学反应,溶液中的Cu+2移向阴极,在阴极上析出为铜;同时,在阳极上的Cu原子因失去电子而成为Cu+2,进入溶液;这便是电解(电镀)液中的电化学反应;(4分) 这种以电化学反应为基础,对金属进行加工(阳极溶解、阴极沉积)的方法称为电化学加工;(2分) 13、简述激光加工的基本原理(6分) 答:激光加工是利用光能经过透镜聚焦后达到很高的能量密度,依靠光热效应下产生高温熔VCARE(a) 原理图uudE0
特种加工考试题(附有答案)(修改)
1.试述特种加工的特点及所能解决的主要加工问题,应该如何正确处理传统加工和特种加工工艺之间的关系?答:特点主要有:①不是主要依靠机械能,而是利用其它的能量(如电能、热能、化学能、光能、声能等)去除工件材料;②工具的硬度可以低于被加工工件材料的硬度,有些根本不需要工具;③加工过程中工具和工件之间不存在显著的切削力。
可以解决:①高硬度、高强度、高韧性、高脆性等各种难加工材料的加工问题;②精密、微细、形状复杂零件的加工问题;③薄壁、弹性等低刚度零件的加工问题。
传统加工是指使用刀具进行的切削加工和磨削加工,是行之有效的实用加工方法,而且今后仍然占主导地位。
但是随着难加工的新材料、复杂表面和有特殊要求的零件越来越多,传统加工工艺必然难以适应。
所以可以认为特种加工工艺是传统加工工艺的补充和发展,特种加工工艺可以在特定的条件下取代一部分传统加工工艺,但不可能取代和排斥主流的传统加工工艺。
2.什么叫电火花加工中的极性效应?如何在生产中利用极性效应?答:在电火花加工中,即使电极材料相同,但正、负电极上的蚀除速度仍是不同的,把由于正负极性接法不同而蚀除速度不同的现象叫极性效应。
在短脉宽的脉冲加工时,电子轰击是主要的,正极蚀除量大于负极;在长脉宽的脉冲加工时,离子轰击是主要的,负极蚀除量大。
从提高生产率和减小工具损耗角度来看,极性效应越显著越好。
如用交变脉冲电流加工时,单个脉冲的极性效应便相互抵消,增加了工具的损耗,因此,电火花加工一般都采用单向脉冲电源。
一般在用短脉宽做精加工时,应将工件接正极,称正极性加工;在用长脉宽做粗加工时,应将工件接负极,称负极性加工。
3.电子束加工、离子束加工和激光加工各自的工作原理和应用范围如何?各有什么优缺点?答:三者都适合于精密、微细加工,但电子束、离子束加工需在真空中进行,因此加工表面不会被氧化、污染,特别适合于“洁净”加工。
电子束加工是基于电能使电子加速转换成动能,在撞击工件时动能转换成热能使材料熔化、气化而被蚀除,主要用于打孔、切割、焊接、热处理等。

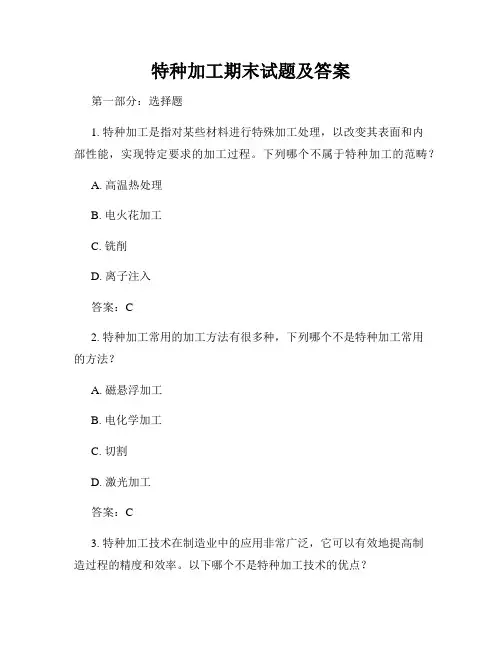

特种加工期末试题及答案
特种加工期末试题及答案第一部分:选择题1. 特种加工是指对某些材料进行特殊加工处理,以改变其表面和内部性能,实现特定要求的加工过程。
下列哪个不属于特种加工的范畴?A. 高温热处理B. 电火花加工C. 铣削D. 离子注入答案:C2. 特种加工常用的加工方法有很多种,下列哪个不是特种加工常用的方法?A. 磁悬浮加工B. 电化学加工C. 切割D. 激光加工答案:C3. 特种加工技术在制造业中的应用非常广泛,它可以有效地提高制造过程的精度和效率。
以下哪个不是特种加工技术的优点?A. 能够加工各种形状和材料的工件B. 能够实现复杂的加工过程C. 能够达到高精度的加工要求D. 加工效率高,生产成本低答案:D4. 特种加工过程中,材料的特性可能会发生变化,对于材料选择和加工参数的控制非常重要。
下列哪个不是特种加工过程中需要考虑的因素?A. 材料的硬度B. 材料的熔点C. 加工过程的温度D. 加工设备的产能答案:D第二部分:填空题1. 特种加工是________________。
答案:对某些材料进行特殊加工处理,以改变其表面和内部性能,实现特定要求的加工过程。
2. 特种加工常用的加工方法有________________。
答案:磁悬浮加工、电化学加工、激光加工等。
3. 特种加工技术的优点包括________________。
答案:能够加工各种形状和材料的工件、能够实现复杂的加工过程、能够达到高精度的加工要求等。
4. 特种加工过程中需要考虑的因素包括________________。
答案:材料的硬度、材料的熔点、加工过程的温度等。
第三部分:简答题1. 请简要说明特种加工的应用领域及其重要性。
答案:特种加工在航空航天、汽车工业、电子制造等众多领域中都有广泛应用。
通过特种加工,可以改善材料的表面和内部性能,实现特定要求的加工过程。
这不仅可以提高产品的质量和精度,还能够满足不同行业对于工件形状、尺寸和特性的要求。
特种加工的重要性在于它可以为制造业提供高效、高精度的加工解决方案,提高生产效率,降低生产成本。
特种加工期末考试题B卷及答案
上海第二工业大学(试卷编号:)20 –20 学年第学期期终考试特种加工技术试卷姓名:学号:班级:成绩:一、填空:( 30 分,每空1分)1、电火花加工中,单个脉冲放电所释放的能量取决于(极间放电电压)、(放电电流)、(放电持续时间)。
2、电火花加工过程中,电火花加工过程的稳定性对电蚀量有影响,对稳定性影响最大的是电火花加工的(自动进给和调节)系统,以及正确(加工参数)的选择和调节。
为提高加工稳定性,改善排屑条件,提高加工速度和防止拉弧,常采用(强迫冲油)和(工具电极定时抬刀)。
3、电火花加工的电极材料对加工稳定性有影响,常用的电极材料有(铜)、(石墨)。
4、电火花加工后,材料的表面层可分为(熔化凝固)层和(热影响)层。
5、型腔的电火花加工方法主要有(单电极平动法)、(多电极更换法)、(分解电极法)。
6、电火花加工脉冲电源按输出脉冲波形可分为(矩形波脉冲电源)、(高低压负荷脉冲)、(梳状波分组脉冲)、(阶梯波脉冲电源)等。
7、电解加工中,常用的电解液为(NaCl)、(NaNO3N)、(NaClO3)三种。
8、电解液的参数除除成分外,还有(粘性)、(温度)、(PH值)和浓度等。
9、影响电火花加工精度的主要因素有(放电间隙的大小)、(放电间隙的一致性)、(工具电极损耗)及其稳定性。
10、电火花加工的表面质量主要包括(表面粗糙度)、(表面变质层)、(表表面力学性能)三部分。
二、选择题、(5 分、每题1分)1、电火花加工使用(A)进行加工的。
(A)电能和热能(B)电能和光能(C)声能和热能(D)光能和热能2、对于电火花加工,我国通常把工件接脉冲电源的正极(工具电极接负极)时,称(B)加工(A)极性(B)正极性(C)其它(D)负极性3、电火花加工存在电极损耗,该损耗多集中于电极的(B)。
(A)任意位置(B)尖角或底面(C)上面(D)侧面4、在电火花加工中,若采用“钢打钢”直接配合法,则该机床应具有(A)。
(A)高低压复合脉冲电源(B)交流电源(C)多回路电源(D)单回路电源5、电火花加工前,工件(凹模)的型孔部分要加工预孔,并留适当的电火花加工余量,一般单边余量为(A)为宜。
特种加工考试题(附有答案)
一、填空题(15分,每空1分)1、特种加工主要采用机械能以外得其她能量去除工件上多余得材料,以达到图样上全部技术要求。
(1分)2、电火花加工原理就是基于工具与工件(正、负电极)之间脉冲性火花放电时得电腐蚀现象,来蚀除多余得金属,以达到对零件得尺寸、形状与表面质量等预定得加工要求。
(2分)3、电火花加工系统主要由工件与工具、脉冲电源、自动进给与调节装置几部分组成.(3分)4、在电火花加工中,提高电蚀量与加工效率得电参数途径有:提高脉冲频率、增加单个脉冲能量、减少脉冲间隔。
(3分)5、电火花加工得表面质量主要就是指被加工零件得表面粗糙度、表面变质层、表面力学性能。
(3分)6、电火花加工得自动进给调节系统主要由以下几部分组成:测量环节、比较环节、放大驱动环节、执行环节、调节对象。
(3分)7、电火花成型加工得自动进给调节系统,主要包含伺服进给控制系统与参数控制系统。
(2分)8、电火花加工就是利用电火花放电腐蚀金属得原理,用工具电极对工件进行复制加工得工艺方法,其应用范围分为两大类:穿孔加工、型腔加工。
(2分)9、线切割加工就是利用移动得、作为负极得、线状电极丝与工件之间得脉冲放电所产生得电腐蚀作用,对工件加工得一种工艺方法.(2分)10、快走丝线切割机床得工作液广泛采用得就是乳化液,其注入方式为喷入式.(2分)11、线切割机床走丝机构得作用:就是使电极丝以一定得速度运动,并保持一定得张力。
(2分)12、线切割控制系统作用主要就是:1)自动控制电极丝相对于工件得运动轨迹;2)自动控制伺服得进给速度。
(2分)13、快速成形技术(RP)最早产生于二十世纪70年代末到80年代初,目前RP技术得主流就是: SLA立体光造型、LOM薄材叠层制造、SLS激光烧结、FDM熔融成型四种技术。
(4分)14、快速成型得数据接口主要有:快速成型技术标准数据格式即STL格式与快速成型设备得通用数据接口即CLI 格式。
(2分)二、判断题(15分,每题1分)1、目前线切割加工时应用较普遍得工作液就是煤油。
特种加工试题与答案
特种加工技术期末考试学号:姓名:特种加工试题一、名词解释:1.极性效应在电火花加工中,把由于正负极性接法不同而蚀除速度不同的现象叫极性效应。
2.线性电解液电解加工速度与电流密度的关系曲线为通过原点的直线的电解液。
3.倍频现象通入线圈的电流为交流正弦波,每周期的正半波和负半波引起磁场两次大小变化,使换能器也伸缩两次,引起振动节奏模糊且共振长度变短的现象。
4.混粉电火花加工在电火花工作液中混入一定比例的导电或半导电微细粉末,以降低表面粗糙度、消除微观裂纹,使加工后表面达到类似镜面的效果的电火花加工方法。
5.振动切削加工通过在切削刀具上施加某种有规律的可控振动,使切削速度、切削深度产生周期性的改变,从而得到特殊的切削效果的方法。
二、判断题(判断正误并改正)1.电火花和电化学加工是非接触加工,加工后的工件表面无残余应力。
(√)2.电化学反应时,金属的电极电位越正,越易失去电子变成正离子溶解到溶液中。
(√)3.激光加工与离子束加工要求有真空装置。
(×)激光加工不需真空装置。
4.超声波加工时变幅杆可以将振动的振幅放大是利用能量在不同截面是相同的原理。
(√)5.电解磨削时主要靠砂轮的磨削作用来去除金属,电化学作用是为了加速磨削过程。
(×)电化学作用是是去除金属的主要作用,磨削为辅助作用。
三、简答题1、电火花加工按工具电极和工件相对运动方式和用途的不同分哪几种类型?答:可分五类:①利用成型工具电极,相对工件作简单进给运动的电火花成形加工;②利用轴向移动的金属丝作工具电极,工件按所需形状和尺寸作轨迹运动,以切割导电材料的电火花线切割加工;③利用金属丝或成形导电磨轮作工具电极,进行小孔磨削或成形磨削的电火花磨削;④用于加工螺纹环规、螺纹塞规、齿轮等的电火花共轭回转加工;⑤小孔加工、刻印、表面合金化、表面强化等其他种类的加工。
2、电火花加工中的极性效应是什么?加工中如何利用极性效应来提高加工效率降低工具损耗?线切割加工一般采用什么极性加工,为什么?答:1)电火花加工中,把由于正负极性接法不同而蚀除速度不同的现象叫极性效应。
特种加工期末考试复习题
特种加工是指利用机,光,电,声,热,化学,磁,原子能等能源来进行加工的非传统加工方法,它们与传统切削加工的不同特点主要有:1.不是主要依靠机械能,而是主要用其他的能量去除工件材料;2.工具的硬度可以低于被加工工件材料的硬度;3.在加工过程中,工具和工件之间不存在显著的机械切削力作用,工件不承受机械力,特别适合于精密加工低刚度零件。
机械制造面临的严峻任务:1.解决各种难切削材料的加工问题;2.解决各种特殊复杂型面的加工问题;3.解决各种超精密,光整零件的加工问题;4.特殊零件的加工问题特种加工的影响:1提高了材料的可加工性 2改变了零件的典型工艺路线。
3大大缩短新产品试制周期4对产品零件结构设计产生很大的影响5对传统的结构工艺性好与坏的衡量标准产生重要影响。
精密与特种加工从加工成形的原理特点来分类,可以分为去除加工、结合加工、变形加工三大类。
电火花加工原理是基于工具和工件(正、负电极)之间脉冲性火花放电时的电腐蚀现象,来蚀除多余的金属,以达到对零件的尺寸、形状和表面质量等预定的加工要求。
应用范围分为穿孔加工 型腔加工 两类。
要使电腐蚀原理用于尺寸加工,必须解决的问题:1.电极之间始终保持确定的距离,2.放电点的局部区域达到足够高的电流密度,以确保被加工材料能在局部熔化,气化,3.必须是脉冲性的放电,以确保放电所产生的热量来不及传导扩散到被加工材料的其他部分而集中在局部4.及时排除电极间的电蚀产物,以确保电极间介电性能的稳定解决的办法:使用脉冲电源和放电间隙自动进给控制系统,在具有一定绝缘强度和一定粘度的电介质中进行放电加工。
电火花加工的特点:1.适于任何难切削材料的加工2.适于加工特殊及复杂形状的零件3.脉冲参数可以在一个较大的范围内调节,可以在同一台机床上连续进行粗,半精及精加工4.直接利用电能进行加工,便于实现自动化电火花加工火花放电过程大致可分为哪四个连续的阶段?1.极间戒指的电离,击穿,形成放电通道2.介质热分解,电极材料融化,气化,热膨胀。
特种加工复习题及答案
特种加工复习题及答案特种加工技术是指那些不依赖于传统的切削、磨削等机械加工方式,而是通过电、声、光、化学、热等非传统手段进行材料加工的技术。
以下是特种加工复习题及答案:一、选择题1. 以下哪项不是特种加工技术?A. 激光加工B. 超声波加工C. 电火花加工D. 车削加工答案:D2. 电火花加工(EDM)主要利用的是什么?A. 机械力B. 热能C. 声波D. 光能答案:B3. 激光加工的特点不包括以下哪项?A. 加工精度高B. 加工速度快C. 需要大量冷却液D. 适用材料广泛答案:C4. 化学加工主要利用的是哪种能量?A. 机械能B. 热能C. 化学能D. 电能答案:C5. 超声波加工的工作原理是什么?A. 利用超声波的振动能量B. 利用超声波的热能C. 利用超声波的光能D. 利用超声波的电能答案:A二、填空题6. 特种加工技术包括______、______、______等。
答案:激光加工、电火花加工、超声波加工等7. 电火花线切割加工是一种利用______进行材料切割的加工方式。
答案:电火花8. 激光加工可以应用于金属、塑料、陶瓷等多种材料,其主要优点包括______、______等。
答案:非接触加工、加工精度高9. 超声波加工利用的是______的振动能量。
答案:超声波10. 化学加工通常用于______、______等材料的加工。
答案:金属、非金属三、简答题11. 简述电火花加工(EDM)的工作原理及其应用领域。
答案:电火花加工是一种利用脉冲电流通过放电间隙产生的高温,使工件材料局部熔化或气化,从而达到加工目的的方法。
它广泛应用于模具制造、精密零件加工等领域。
12. 激光加工有哪些主要优点?答案:激光加工具有加工精度高、加工速度快、加工范围广、非接触加工、热影响区域小等优点。
