脚手架拆除施工方案
拆除施工方案

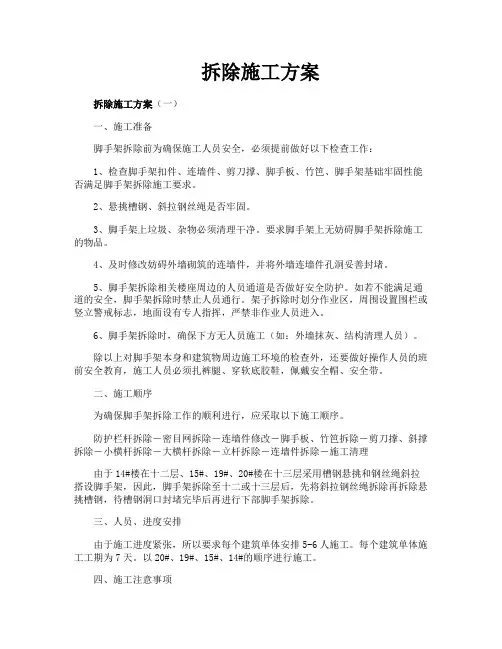

拆除施工方案拆除施工方案(一)一、施工准备脚手架拆除前为确保施工人员安全,必须提前做好以下检查工作:1、检查脚手架扣件、连墙件、剪刀撑、脚手板、竹笆、脚手架基础牢固性能否满足脚手架拆除施工要求。
2、悬挑槽钢、斜拉钢丝绳是否牢固。
3、脚手架上垃圾、杂物必须清理干净。
要求脚手架上无妨碍脚手架拆除施工的物品。
4、及时修改妨碍外墙砌筑的连墙件,并将外墙连墙件孔洞妥善封堵。
5、脚手架拆除相关楼座周边的人员通道是否做好安全防护。
如若不能满足通道的安全,脚手架拆除时禁止人员通行。
架子拆除时划分作业区,周围设置围栏或竖立警戒标志,地面设有专人指挥,严禁非作业人员进入。
6、脚手架拆除时,确保下方无人员施工(如:外墙抹灰、结构清理人员)。
除以上对脚手架本身和建筑物周边施工环境的检查外,还要做好操作人员的班前安全教育,施工人员必须扎裤腿、穿软底胶鞋,佩戴安全帽、安全带。
二、施工顺序为确保脚手架拆除工作的顺利进行,应采取以下施工顺序。
防护栏杆拆除―密目网拆除―连墙件修改―脚手板、竹笆拆除―剪刀撑、斜撑拆除―小横杆拆除―大横杆拆除―立杆拆除―连墙件拆除―施工清理由于14#楼在十二层、15#、19#、20#楼在十三层采用槽钢悬挑和钢丝绳斜拉搭设脚手架,因此,脚手架拆除至十二或十三层后,先将斜拉钢丝绳拆除再拆除悬挑槽钢,待槽钢洞口封堵完毕后再进行下部脚手架拆除。
三、人员、进度安排由于施工进度紧张,所以要求每个建筑单体安排5-6人施工。
每个建筑单体施工工期为7天。
以20#、19#、15#、14#的顺序进行施工。
四、施工注意事项为确保脚手架拆除工作的安全、顺利进行施工人员应注意以下事项:1、遇到当天风力达到6级,或雨雪天气应停止脚手架拆除工作。
2、拆除顺序逐层由上而下、先搭后拆、先拆后搭的原则进行,严禁上下同时进行。
3、连墙件必须随脚手架逐层拆除,严禁先将连墙件整层或数层拆除后再拆除脚手架;分段拆除高差不应大于两步,如高差大于两步,应增设连墙件加固。
拆除脚手架施工方案

拆除脚手架施工方案1. 引言拆除脚手架是建筑工程中的一项重要任务,它涉及到施工安全和工程进展的关键环节。
本文档旨在提供一份拆除脚手架的施工方案,以确保施工过程中的安全和顺利进行。
2. 拆除脚手架前的准备工作在拆除脚手架之前,需要进行以下准备工作:•确保所有的搭设脚手架的相关工作已经完成,包括施工活动、材料的搬运和安装等。
•对脚手架结构进行全面检查,确保没有松动、破损或腐蚀的部位。
•清理脚手架上的杂物和垃圾,以确保施工区域整洁。
•查阅脚手架安全操作手册,了解相关的操作规程和安全注意事项。
3. 拆除脚手架的步骤拆除脚手架的步骤可以分为以下几个阶段:3.1. 移除脚手架的附件和装饰在拆除脚手架之前,需要将脚手架上的附件和装饰物先行移除。
这包括但不限于以下内容:•卸下脚手架上的临时安装设备,如照明灯具和电力设备等。
•移除脚手架上的安全网和防护栏杆等安全设施。
•卸下脚手架上的广告牌和标识等装饰物。
3.2. 拆除脚手架的结构在拆除脚手架之前,需要按照以下步骤进行:1.根据脚手架的类型和结构,确定拆除的顺序和方法。
2.逐层拆除脚手架的水平杆件和纵向杆件。
先拆除较低部位的杆件,逐渐向上拆除。
3.使用合适的工具和设备,如扳手、钳子、螺丝刀等,将连接件逐个拆除。
4.将拆下的脚手架杆件进行分类、清点和储存,以备将来再次使用或处理。
3.3. 检查和清理拆除后的施工区域在拆除脚手架后,需要对施工区域进行全面的检查和清理工作,包括以下内容:•检查施工区域是否有松动的杆件或其他结构,如有需要及时修复。
•清理施工区域的垃圾和杂物,保持工地的整洁。
•对施工区域进行整体的检查,确保没有任何安全隐患。
4. 安全注意事项在拆除脚手架的施工过程中,要注意以下安全事项:•执行严格的个人防护措施,如佩戴安全帽、安全鞋和手套等。
•遵循操作规程,确保拆除过程中的安全。
•使用合适的工具和设备,如扳手、钳子等,避免使用强行拉拽或撞击的方法进行拆除。
拆除脚手架方案

3.运输与堆放
-运输:使用适合的运输工具,确保材料安全、迅速地转移至指定地点。
-堆放:按照规定要求对拆除材料进行规范堆放,避免损坏和遗失。
4.现场清理
-拆除完成后,及时清理现场,保持场地清洁。
-对拆除产生的废弃物进行分类处理,减少对环境的影响。
五、安全保障措施
1.人员安全
(1)拆除人员必须具备相关资质,持证上岗。
(2)拆除过程中,穿戴符合国家标准的安全防护用品。
(3)定期对拆除人员进行安全教育及培训。
2.设备安全
(1)拆除设备必须符合国家及地方相关法规要求。
(2)设备操作人员持证上岗,严格遵守操作规程。
(3)定期对设备进行维修、保养,确保设备正常运行。
三、拆除原则
1.安全第一:确保拆除过程中人员及设备安全。
2.合规操作:严格按照国家及地方相关法规、规范进行拆除作业。
3.高效有序:合理安排拆除顺序,确保拆除工作顺利进行。
4.环保节能:降低拆除过程中对环境的影响,提高材料回收利用率。
四、拆除流程
1.拆除前准备
(1)办理拆除手续:向相关部门申请拆除许可,取得相关手续。
(4)材料堆放:拆除材料按规格、品种分类堆放,方便运输及回收。
3.运输及堆放
(1)运输:选用合适的运输工具,确保材料安全、快捷地运输至指定地点。
(2)堆放:按照规定要求进行堆放,避免材料损坏、丢失。
4.现场清理
(1)拆除完成后,及时清理现场,确保场地干净整洁。
(2)对拆除过程中产生的废弃物进行分类处理,降低对环境的影响。
-交底:对参与拆除的施工人员进行安全、技术交底,明确责任和要求。
脚手架拆除方案精选全文完整版

可编辑修改精选全文完整版脚手架拆除方案1、施工技术准备认真编制外架拆除方案,并保证其正确的实施与落实,拆除前做好外架拆除的安全、技术交底工作,形成书面资料存档备查。
合理安排外墙相关工序,根据现场实际情况考虑井架拆除时间。
避免因工序安排不合理造成工期影响,增加项目成本。
2、作业条件的准备:(1)对工人进行必要的技术、安全交底,教育工人树立“质量第一,安全第一”的正确思想;遵守有关施工和安全的技术法规和操作规程。
(2)拆除前应全面检查脚手架的扣件的连接,连墙杆、支撑体系、卸载装置等是否完好。
(3)做好工作面准备—检查道路、垂直和水平运输是否畅通,脚手架和脚手板是否安全,操作场所是否清理干净,外架防护是否完好等。
(4)清除脚手架上的杂物及地面障碍物。
3、拆除顺序及方法(1)当某层外墙施工并经验收完成后,开始拆除。
每次拆除的时间暂定于中午12:00时,尽量避免安全隐患。
(2)必须严格遵守拆除顺序,由上而下,逐层进行,先绑者后拆,后绑者先拆,首先要机电人员拆除外架上的电气设备,外架拆除时应先依次拆除安全网、栏杆、脚手板、剪刀撑,而后依次拆除小横杆、大横杆、立杆、附墙杆、卸载钢丝绳。
(3)连墙杆必须随脚手架逐层拆除,严禁将连墙杆整层或数层拆除后再拆除脚手架,分段拆除高差不应大于2步,如高差大于2步,应增设连墙杆加固。
(4)在拆除作业中,应在其他杆件拆到连墙杆高度时,最后拆除连墙杆。
(5)最后一道连墙杆拆除前,应先设置抛撑后,再拆除连墙杆,以确保脚手架拆除过程中的稳定性。
(6)外架上至下分次拆除,拆除前在做好外架全封闭,避免高低交叉作业时引起安全事故。
拆除时各种配件及工具严禁抛掷至地面。
(7)在拆脚手架期间,派专人员配合切割埋件及修补洞口工作。
在切割时用铁皮挡板,用来接住切割时所产生火花向外溅,必要时派人在切割位置用水淋湿或配备灭火器材,防止火花发生意外。
(8)拆下材料如用人力传递时应由上而下传到地面,传递人员所站位置要错开,不能成一直线,不得向下抛掷物料,拆下材料必须按长、短分规格、分类堆放在指定的位置,用汽车及时清理运走。
脚手架拆除施工方案

脚手架拆除施工方案脚手架拆除施工方案一、前言脚手架拆除是建筑工程的重要环节之一,需要进行详细的规划和操作。
本文档旨在提供一套最新最全的脚手架拆除施工方案范本,以供参考使用。
下面将详细介绍脚手架拆除的各个步骤和注意事项。
二、准备工作1. 安全评估:在进行脚手架拆除之前,需进行全面的安全评估,确定拆除过程中可能存在的安全风险,并采取相应的措施予以避免。
2. 人员配备:合理配备拆除工人,要求其具备相关的技能和经验,熟悉脚手架结构,能够正确操作工具和设备。
3. 工具准备:准备好必要的拆除工具和设备,包括但不限于:手锤、锤子、扳手、剪刀、切割机等。
4. 脚手架固结:确保脚手架的固结牢固,避免拆除过程中脚手架倒塌或移动,造成意外伤害。
三、拆除步骤1. 移除脚手架材料:逐层拆除脚手架材料,注意从上往下进行,避免材料掉落和意外伤害。
2. 拆除连接件:使用合适的工具,逐个拆除连接件,确保拆除过程中力度适当,避免对脚手架结构造成损坏。
3. 拆除支撑件:在拆除支撑件时,需先进行逐级放松,再进行拆除,确保整体平稳下降,避免突然坍塌。
4. 注意建筑物保护:在拆除脚手架时,要注意保护建筑物表面,避免刮伤或损坏。
四、安全措施1. 穿戴安全装备:所有参与拆除工作的人员都必须穿戴合适的安全帽、安全鞋、手套等个人防护装备。
2. 设置警戒线:在脚手架拆除区域周围设置明显的警戒线,并设立告示牌提示周围人员注意安全。
3. 指定专人监护:拆除过程中指定一名专人负责监护,确保拆除工作进行得有序和安全。
4. 定期检查脚手架结构:在拆除过程中,要定期检查脚手架结构的稳定性,及时发现问题并进行处理。
五、附件本文档所涉及的附件如下:1. 安全评估报告2. 人员配备表3. 工具准备清单4. 脚手架固结方案六、法律名词及注释1. 脚手架:指建筑施工过程中搭设的一种临时性工作平台,用于工人作业、材料运输等。
2. 安全评估:通过对建筑工程施工过程中可能存在的安全风险进行分析和评估,制定相应的安全措施,以防范和减少事故发生。
外脚手架拆除施工方案(3篇)

第1篇一、工程概况本工程为某住宅楼外脚手架拆除施工,脚手架高度为20米,采用双排外脚手架结构,立杆间距为1.5米,水平杆步距为1.8米,剪刀撑及水平撑设置合理,安全可靠。
脚手架材料主要包括钢管、扣件、脚手板、安全网等。
二、施工准备1. 人员准备- 指定一名具有丰富经验的脚手架拆除施工负责人。
- 组织施工人员进行安全技术交底,确保施工人员了解拆除过程中的安全注意事项。
- 施工人员需具备相应的施工技能和身体素质。
2. 材料准备- 检查所有脚手架材料是否符合规范要求,确保材料完好无损。
- 准备足够的工具,如撬棍、钢丝绳、滑轮、起重设备等。
3. 机械设备准备- 准备起重机械,如吊车、卷扬机等,用于脚手架的吊运和拆除。
- 准备安全防护用品,如安全帽、安全带、防护眼镜等。
4. 施工场地准备- 清理施工场地,确保无障碍物。
- 设置安全警戒线,防止无关人员进入施工区域。
三、施工步骤1. 准备工作- 检查脚手架结构,确认无松动、变形等情况。
- 检查安全网、防护栏杆等安全设施是否完好。
2. 拆除顺序- 按照从上到下、从外到内的顺序进行拆除。
- 首先拆除脚手板,然后拆除水平杆、剪刀撑和水平撑。
- 最后拆除立杆和斜撑。
3. 具体操作步骤- 拆除脚手板:使用撬棍将脚手板从横杆上撬下,逐层向下拆除。
- 拆除水平杆:先拆除两端扣件,然后使用撬棍将水平杆从立杆上撬下。
- 拆除剪刀撑和水平撑:先拆除两端扣件,然后使用撬棍将剪刀撑和水平撑从立杆上撬下。
- 拆除立杆和斜撑:使用起重机械将立杆和斜撑吊起,然后拆除两端扣件,将材料运至地面。
4. 安全注意事项- 拆除过程中,施工人员必须佩戴安全帽、安全带等防护用品。
- 使用起重机械时,必须遵守操作规程,确保安全。
- 拆除材料必须堆放整齐,不得影响交通和人员通行。
- 施工现场必须设置安全警戒线,防止无关人员进入。
四、施工质量控制1. 材料质量:所有拆除材料必须符合国家标准,确保材料质量。
2. 施工质量:严格按照施工方案进行拆除,确保施工质量。
脚手架拆除施工方案4篇

脚手架拆除施工方案脚手架拆除施工方案精选4篇(一)脚手架拆除是一项复杂的工程,需要注意安全性和施工流程。
下面是一种常见的脚手架拆除施工方案:1. 清理工作区域:首先,清理拆除工作区域,移除任何可能干扰拆除施工的障碍物,并确保周围空间足够使用拆除设备。
2. 材料准备:准备所有必要的工具和设备,包括安全绳、安全带、安全帽、手套、切割工具、螺丝刀、气动工具等。
3. 拆除脚手架横杆:使用螺丝刀或气动工具逐个拆除脚手架横杆,确保拆除过程中不会有任何杆件掉落或摇晃。
使用安全绳和安全带,并在需要时请工人穿戴安全帽和手套。
4. 拆除脚手架立杆:开始拆除脚手架立杆前,请确保所有立杆都已经与建筑物牢固地连接。
然后,使用切割工具对立杆进行切割,确保安全地拆除。
5. 拆除脚手架底部支撑:接下来,拆除脚手架的底部支撑,包括支撑台和垫脚。
确保拆除过程中不会对建筑物或地面产生损坏。
6. 清理工作区域:最后,清理工作区域,移除所有的拆除碎片和杂物。
确保工作区域干净整洁,没有任何安全隐患。
需要注意的是,在拆除脚手架的过程中,一定要严格按照安全规范操作,并保持沟通和协作,确保工人和现场周围人员的安全。
如果对脚手架拆除施工不熟悉,建议请专业的拆除公司进行操作,以确保工作的高效和安全。
脚手架拆除施工方案精选4篇(二)脚手架施工方案一、施工前准备工作1.施工现场的勘测:对施工现场进展勘测,查明地形、地质条件,并制定相应的施工方案。
2.材料准备:根据施工需求,准备所需的脚手架材料,包括主材、配材、连接件等。
3.脚手架搭设方案:根据施工图纸和实际情况,制定脚手架的搭设方案。
4.平安措施的制定:根据相关法规和标准,制定相应的平安措施,确保施工平安。
二、脚手架搭设工作1.搭设根底支撑:根据地基的质量和形状,选择适当的根底支撑方式,如使用钢管插入地面或使用定型根底支撑。
2.竖杆搭设:在根底支撑的根底上,按照施工方案和设计要求,开场搭设竖杆,首先确定竖杆位置,然后按照一定的间距进展竖杆的固定和调整。
脚手架拆除施工方案

脚手架拆除施工方案方案一:脚手架拆除施工方案一、工程概况保利皇冠假日酒店工程;工程建设地点:成都市新都区蜀龙路三段;属于框剪结构;地上21层;地下2层;主楼部分基础为钢筋混凝土筏式基础,结构底标高为-9.4、-10.6米。
裙楼部分基础为独立柱基础,结构底标高为-4.93米。
主楼建筑高度:91.3m;标准层层高:3.5m;裙楼建筑高度为:18.6m,总建筑面积:53000平方米;总工期:400天。
本工程由保利(成都)实业有限公司投资建设,四川省建筑设计院设计,中国建筑西南勘察设计研究院有限公司地质勘察,重庆市建永工程监理有限公司监理,广州富利建筑安装工程有限公司成都分公司组织施工;由刘晓峰担任项目经理,曹从寿担任技术负责人。
二、作业人员组成脚手架拆除必须由持有上岗证的架子工拆除。
设2名指挥人员架子工组长和架子工8名。
三、脚手架拆除顺序严格遵守拆除顺序,坚持由上而下,先加固后拆的原则,不能上下同时作业,拆除脚手架应先拆除挡脚板,再拆脚手板护身栏杆->剪刀撑->小横杆->大横杆->立杆,最后拆拉结点,当拆至脚手架下部最后一节立杆时要先设临时支撑加固,再拆拉结点。
大片架子拆除后所预留的斜道、上料平台、通道等,要在大片架子拆除前先进行加固,以便拆除后能确保其完整,安全和稳定。
四、脚手架拆除规定工程施工完毕,应经单位工程负责人检查验证确认不再需要脚手架时,方可拆除。
拆除脚手架应符合下列规定:1.拆除脚手架前,应清除脚手架上的材料,工具和杂物。
2.拆除脚手架时,应设置警戒区,设立警戒标志,并由专人负责警戒。
3.脚手架的拆除,应按后装先拆的原则,按下列程序进行:(1)从跨边起先拆顶部扶手与栏杆柱,然后拆脚手板(或水平架)与扶梯段,再卸下水平杆加固杆和剪刀撑。
(2)自顶层跨边开始拆卸交叉支撑,同步拆下顶撑连墙杆与顶层门架。
(3)继续相下同步拆除第二步门架与配件。
脚手架的自由悬臂高度不得超过三步,否则应加设临时拉结。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
脚手架拆除施工方案方案一:脚手架拆除施工方案一、工程概况保利皇冠假日酒店工程;工程建设地点:成都市新都区蜀龙路三段;属于框剪结构;地上21层;地下2层;主楼部分基础为钢筋混凝土筏式基础,结构底标高为-、-米。
裙楼部分基础为独立柱基础,结构底标高为-米。
主楼建筑高度:;标准层层高:;裙楼建筑高度为:,总建筑面积:53000平方米;总工期:400天。
本工程由保利(成都)实业有限公司投资建设,四川省建筑设计院设计,中国建筑西南勘察设计研究院有限公司地质勘察,重庆市建永工程监理有限公司监理,广州富利建筑安装工程有限公司成都分公司组织施工;由刘晓峰担任项目经理,曹从寿担任技术负责人。
二、作业人员组成脚手架拆除必须由持有上岗证的架子工拆除。
设2名指挥人员架子工组长和架子工8名。
三、脚手架拆除顺序严格遵守拆除顺序,坚持由上而下,先加固后拆的原则,不能上下同时作业,拆除脚手架应先拆除挡脚板,再拆脚手板-->护身栏杆->剪刀撑->小横杆->大横杆->立杆,最后拆拉结点,当拆至脚手架下部最后一节立杆时要先设临时支撑加固,再拆拉结点。
大片架子拆除后所预留的斜道、上料平台、通道等,要在大片架子拆除前先进行加固,以便拆除后能确保其完整,安全和稳定。
四、脚手架拆除规定工程施工完毕,应经单位工程负责人检查验证确认不再需要脚手架时,方可拆除。
拆除脚手架应符合下列规定:1.拆除脚手架前,应清除脚手架上的材料,工具和杂物。
2.拆除脚手架时,应设置警戒区,设立警戒标志,并由专人负责警戒。
3.脚手架的拆除,应按后装先拆的原则,按下列程序进行:(1)从跨边起先拆顶部扶手与栏杆柱,然后拆脚手板(或水平架)与扶梯段,再卸下水平杆加固杆和剪刀撑。
(2)自顶层跨边开始拆卸交叉支撑,同步拆下顶撑连墙杆与顶层门架。
(3)继续相下同步拆除第二步门架与配件。
脚手架的自由悬臂高度不得超过三步,否则应加设临时拉结。
脚手架与建筑物的联结杆不可提前拆除,拆除联结杆后,应立即组织人员将该处饰面修补完整。
(4)连续同步往下拆卸。
对于连墙杆、长水平杆、剪刀撑,必须在脚手架拆卸到相关跨门架后,方可拆除。
(5)拆除扫地杆、底层门架及封口杆。
(6)拆除基座,运走垫板和垫块。
(7)工人必须站在临时设置的脚手板上进行拆除作业。
(8)拆除工作中,严禁使用榔头等硬物击打、撬挖。
拆下的连接棒应放入袋内,锁臂应先传递至地面并放入室内堆存。
(9)拆卸连接部件时,应先将锁座上的锁板与搭钩上的锁片转至开启位置,然后开始拆卸,不准硬拉,严禁敲击。
(10)拆除的门架、钢管与配件,应成捆和按类分堆(机件装入袋中)用机械吊运或井架传送至地面,防止碰撞,严禁抛掷。
(11)拆下的杆件与零配件到地面时,应随即按品种分规格堆放整理,妥善保管,有损坏的给予维修和保养.五、脚手架拆除安全技术措施1.脚手架拆除人员必须右综合劳动部门颁发的《特种作业人员安全技术培训考核管理规定》,经考核合格,领取《特种人员操作证》的专业架子工进行。
2.拆架子的高处作业人员持证上岗,操作时必须佩戴安全帽、安全带、穿防滑鞋、扎裹腿方允许上架作业。
3.打雷及雨、雾天气和6级以上大风时,不得进行脚手架上的高空作业,必须采取安全、防滑措施。
4.架上作业人员应作好分工和配合,上下呼应,动作协调,传递杆件掌握好重心,平稳传递,不要用力过大以免引起人身或杆件失衡,对每完成一道工序,要相互询问并确认以后才能进行下一道工序。
拆立杆要抱住立杆再拆开最后两个扣,拆除大横杆、剪刀撑时,应先拆中间扣,然后托住中间,再解端头扣。
5.作业人员应佩戴工具袋,工具用后装入袋中,不要放在架子上,以免掉落伤人。
6.架设材料要随下随放,拆除多少,下放多少,以免放置不当时掉落。
7.作业前应注意检查作业环境是否可靠、安全,防护设施是否齐全有效,确认无误后方可施工。
8.作业时应注意随时清理落在架面口的材料,保持架面上规整清洁,不要乱放材料工具,以免影响作业的安全和发生掉物伤人。
9.运送杆配件应尽量利用垂直运输设施或悬挂滑轮下。
并绑扎牢固,尽量避免用人工层层传递或者间接抛掷。
10.一定要按照先下后上,先外后里,先架面材料后构架材料,先铺件后结构件和先结构件后附墙件的顺序,一件一件的松开联结,取出并随即吊下。
11.拆卸脚手架板、杆件、门架几其他较长较重有两端联结的部件时,必须要两个人或多个人组成进行。
12.多人或多组进行拆卸作业时,应加强指挥,并相互询问和协调作业步骤,严禁不按程序进行的故意拆卸。
13.因拆除上部或一侧的附墙拉结而使架子不稳时,应加设备撑拉措施,以防止架子活动影响作业安全。
14.在拆除过程中,不得中途换人,如必须换人时应将拆除情况交待清楚后方可离开,禁止单人进行拆除作业。
15.拆除作业现场应划出作业区,有安全围护和警示标志,专人指挥,禁止无关人员进入危险区域。
方案二:脚手架拆除施工方案一、施工准备脚手架拆除前为确保施工人员安全,必须提前做好以下检查工作:1、检查脚手架扣件、连墙件、剪刀撑、脚手板、竹笆、脚手架基础牢固性能否满足脚手架拆除施工要求。
2、悬挑槽钢、斜拉钢丝绳是否牢固。
3、脚手架上垃圾、杂物必须清理干净。
要求脚手架上无妨碍脚手架拆除施工的物品。
4、及时修改妨碍外墙砌筑的连墙件,并将外墙连墙件孔洞妥善封堵。
5、脚手架拆除相关楼座周边的人员通道是否做好安全防护。
如若不能满足通道的安全,脚手架拆除时禁止人员通行。
架子拆除时划分作业区,周围设置围栏或竖立警戒标志,地面设有专人指挥,严禁非作业人员进入。
6、脚手架拆除时,确保下方无人员施工(如:外墙抹灰、结构清理人员)。
除以上对脚手架本身和建筑物周边施工环境的检查外,还要做好操作人员的班前安全教育,施工人员必须扎裤腿、穿软底胶鞋,佩戴安全帽、安全带。
二、施工顺序为确保脚手架拆除工作的顺利进行,应采取以下施工顺序。
防护栏杆拆除-—密目网拆除—连墙件修改—脚手板、竹笆拆除—剪刀撑、斜撑拆除—小横杆拆除—大横杆拆除—立杆拆除—连墙件拆除—施工清理由于14#楼在十二层、15#、19#、20#楼在十三层采用槽钢悬挑和钢丝绳斜拉搭设脚手架,因此,脚手架拆除至十二或十三层后,先将斜拉钢丝绳拆除再拆除悬挑槽钢,待槽钢洞口封堵完毕后再进行下部脚手架拆除。
三、人员、进度安排由于施工进度紧张,所以要求每个建筑单体安排5-6人施工。
每个建筑单体施工工期为7天。
以20#、19#、15#、14#的顺序进行施工。
四、施工注意事项为确保脚手架拆除工作的安全、顺利进行施工人员应注意以下事项:1、遇到当天风力达到6级,或雨雪天气应停止脚手架拆除工作。
2、拆除顺序逐层由上而下、先搭后拆、先拆后搭的原则进行,严禁上下同时进行。
3、连墙件必须随脚手架逐层拆除,严禁先将连墙件整层或数层拆除后再拆除脚手架;分段拆除高差不应大于两步,如高差大于两步,应增设连墙件加固。
4、当脚手架拆至下部最后一根长立杆的高度时,应先在适当位置加固后,再拆除连墙件。
5、脚手架采取分段、分立面拆除时,对不拆除的脚手架两端必须设置连墙件,连墙件的垂直间距不得大于建筑物的层高。
6、拆立杆时,应先抱住立杆再拆开最后两个扣件,拆除大横杆、斜撑、剪刀撑时,先拆除中间的扣件,然后托住中间,再解端头扣件。
7、拆除时要统一指挥,上下呼应,动作协调,当解开与另一人有关的扣件时,先通知对方,以防坠落。
8、拆除时不得损坏、撞击建筑成品(如外墙抹灰)。
9、卸下的材料,应用绳索栓住,利用滑轮徐徐下运,严禁抛掷,运至地面的材料应按指定地点,随拆随运分类堆放,当天拆当天清,拆下的扣件集中回收处理。
10、在拆除过程中,不得中途换人,如必须换人时,应先将拆除情况交代清楚后方可离开。
五、清理脚手架体拆除的钢管、扣件应按规格分类堆放,并及时组织人员清理合清点数量。
方案三:脚手架拆除施工方案莱茵河畔居住区11#、12#、13#楼外墙保温工程已经施工完成,现阶段将进入外墙粘贴施工。
根据施工条件及施工进度的要求,外脚手架的拆除与外墙粘贴同步进行施工。
现将外脚手架拆除的具体施工措施如下:1、组织机构外脚手架拆除时,必须设以项目经理为组长,安全员为副组长,生产经理、工长、为组员所组成的管理组织机构。
组织机构图见下图。
项目经理生产经理项目总工工长2、施工顺序安全员质量检查员拆除脚手架的施工顺序应由上而下、一步一清,不准上下同时作业。
拆除顺序:安全网-跳板-栏杆-剪刀撑-大横杆-小横杆-立杆3、施工方法(1)、进入施工现场,必须戴好安全帽。
高空作业必须系好安全带。
严禁酒后作业。
严禁有心脏病、高血压、精神病、癫痫病等人从事高空作业。
拆除架子禁止在雨天和大风天进行。
(2)、拆除时特别要加强出入口的管理,拆除时出入口必须封闭,周围设警戒区,派专人看护,禁止人员进入警戒区内。
(3)、拆除脚手架时,首先清除脚手架上存留的材料及杂物,将杂物装入袋内送入室内,由运输设备向下送,从脚手架拆下的钢管,扣件首先向垂直运输设备集中,然后运送下去。
按拆除顺序由上而下进行。
(4)、拆除脚手架时,六步架以上不准往下扔杆子和跳板。
如因条件所限必须向下扔时,必须设专人监护,统一指挥,监护人不得擅离岗位。
禁区四周设围栏和警戒标志。
(5)、拆除大横杆、剪刀撑时,应先拆中间扣,再拆两头扣,由中间操作人放杆子。
(6)、拆下的脚手杆、脚手板、钢管、卡扣、钢丝绳等材料应向下传递,或用绳吊下,或平放在安全地带,禁止往下投扔。
(7)、防坠落、防物体打击,做到不伤害别人,同时不被他人伤害。
(8)、脚手架拆除,一律持证上岗,严禁违章指挥、违章操作,严禁无证上岗。
(9)、所有脚手架孔洞在脚手架拆除后必须用防水砂浆堵好抹平。
(10)、如出现交叉作业时,拆架应先在一侧进行,其他工种全部到另一侧施工,保证各工序有序进行。
(11)、未尽事宜按照安全施工规范及地方标准执行。
