施工现场消防方案(中铁十三局)

合集下载

建筑施工现场消防方案

建筑施工现场消防方案

建筑施工现场消防方案建筑施工现场消防方案一、环境分析建筑施工现场容易发生火灾事故,主要原因包括施工现场存在易燃易爆物质、电气设备故障、施工作业不规范等。

因此,需要采取合适的消防措施来预防火灾事故。

二、消防设施的配置1.消防器材:按照消防安全管理规定,必须配备消防器材,如灭火器、灭火器箱、灭火器到位指示标志等,分布在施工现场的关键位置。

2.消防水源:现场应设置消防水源,采用合适的消防水源设施,确保施工现场有充足的供水能力。

3.消防通道:保证施工现场内的消防通道不被堵塞,消防通道宽度不得小于1.5米,确保消防车辆及时进出。

4.疏散通道:施工现场应设置明确的疏散通道,通道宽度应满足规定,通道两侧设置明显的标识,保持通畅。

5.疏散指示标志:在施工现场设置明显的疏散指示标志和文字说明,确保工人能够迅速、准确地找到疏散通道。

三、火灾预防措施1.保持施工现场整洁、干燥,堆放杂物要注意间距,不得靠近易燃物质。

2.施工现场禁止使用明火,对电气设备要进行定期检测,排除隐患。

3.禁止在施工现场抽烟,设置专门的吸烟区域。

4.施工现场应配备可燃气体、可燃液体和可燃固体的监控报警装置,发现异常立即采取措施。

5.施工现场工作人员必须按照规定穿戴工装、佩戴个人防护设备,并接受消防安全教育培训。

四、火灾应急预案1.立即联系消防部门报警,并向现场人员发出紧急撤离指令。

2.在确保人员安全的前提下,尽量采取灭火措施,使用灭火器灭火,避免过度使用水源。

3.紧急情况下,优先疏散人员,不得慌乱,按照指定疏散通道有序撤离。

4.施工现场有关人员要尽快向消防人员提供有关火灾信息和现场情况。

五、参与人员培训施工工人必须参加消防安全培训,掌握基本的火灾预防、灭火和应急处理知识。

六、定期检查和维护对消防设施进行定期检查和维护,确保其完好有效。

七、责任分工明确施工现场的责任分工,明确各个人员在火灾发生时的处理职责。

以上就是建筑施工现场的消防方案,通过合理的消防设施配置、火灾预防措施和应急预案,可以有效预防和控制火灾事故的发生,保障施工现场的安全。

施工现场消防防火专项施工方案

施工现场消防防火专项施工方案

施工现场消防防火专项施工方案一、概述施工现场消防、防火专项施工方案是为了保障施工工地的人员、设施和财产的安全,防止火灾事故的发生而制定的。

本方案是根据国家相关法律法规、行业标准和现场实际情况,结合施工现场的特点和需求而编制的。

方案的目标是确保施工现场的防火、灭火和应急疏散工作的有效开展,最大程度减少火灾事故的发生,保障施工工地的人员和财产的安全。

二、施工现场消防、防火设施的设置1.消防设施的设置(1)施工现场应设有火警报警系统,包括火灾报警器、手动火灾报警器等。

(2)在施工现场应设置足够的灭火器械,不同类型、规格的灭火器具应按照相应规定进行配置,并定期检测和维修。

(3)施工现场应设置消防栓,消防栓的设置应符合国家规范和现场需求,并在周围配备足够的消防水带和水枪等消防工具。

(4)根据现场特点,设立合理的疏散通道和应急出口,并配备应急照明和标识。

2.防火设施的设置(1)施工现场应设置火源隔离带,将易燃物品与火源相隔离,减少火灾事故发生的可能性。

(2)施工现场应配备消防器材库房,对易燃、易爆物品进行分类存储和管理,确保存储安全。

(3)对易燃物品进行合理堆放,避免堆放过高或过密,确保通风良好。

(4)对施工现场进行防尘和防静电措施,减少火灾事故发生的风险。

三、施工现场消防、防火管理措施1.人员培训(1)施工现场的工作人员应接受消防安全培训,熟悉施工现场的消防设施和防火设施的使用方法。

(2)针对施工现场的特点和工作内容,进行不定期的消防培训,提高工作人员的消防意识和应急处理能力。

2.现场巡查与保养(1)定期巡查施工现场的消防设施和防火设施,确保其完好有效。

(2)定期保养和检测施工现场的灭火器具和其他消防设备,确保其性能正常,随时能够使用。

(3)及时清理施工现场的易燃物品和垃圾,保持施工现场的整洁和良好的通风。

3.火灾风险评估与预防控制(1)针对施工现场的特点和工作内容,对潜在的火灾风险进行评估,并采取相应的预防控制措施。

施工工地消防实施方案

施工工地消防实施方案

施工工地消防实施方案一、施工工地消防组织机构。

1.1 建立消防安全管理机构,明确消防安全管理人员的职责和权限,确保消防安全管理工作的顺利开展。

1.2 配备专职消防安全管理人员,负责工地消防安全管理工作,制定消防安全管理制度,加强对消防设施、器材的日常检查和维护。

1.3 建立健全消防应急指挥体系,制定消防应急预案,明确各级人员在火灾事故发生时的应急处置程序。

二、施工工地消防设施。

2.1 按照《建筑设计防火规范》的要求,设置必要的消防通道、疏散楼梯、防火门等消防设施,确保人员在火灾发生时能够快速疏散。

2.2 配备足够数量、合格的消防器材,包括灭火器、消防水带、消防喷淋系统等,保证在火灾初期能够及时进行初期扑救。

2.3 定期对消防设施进行检查和维护,确保其在火灾发生时能够正常使用。

三、施工工地消防安全教育。

3.1 对施工工地的所有员工进行消防安全教育培训,提高员工的消防安全意识,掌握基本的火灾防护知识和逃生自救技能。

3.2 组织定期的消防演练,模拟火灾事故场景,让员工熟悉火灾逃生路线和逃生技巧,提高应对火灾事故的能力。

3.3 加强对施工现场的消防安全检查,发现隐患及时整改,确保施工现场的消防安全。

四、施工工地火灾风险评估。

4.1 对施工工地进行全面的火灾风险评估,确定火灾隐患点,采取相应的防范措施,降低火灾风险。

4.2 加强对易燃易爆物品的管理,采取有效的防火措施,确保施工现场的火灾隐患得到有效控制。

4.3 定期进行消防安全检查,对施工现场的火灾隐患进行排查,及时消除隐患,确保施工工地的消防安全。

五、施工工地消防监督检查。

5.1 建立健全施工工地的消防监督检查制度,加强对施工工地的消防安全管理工作的监督检查,确保消防安全管理工作的落实。

5.2 加强对施工工地的消防设施、器材的检查和维护,及时发现问题并进行整改。

5.3 对施工工地的消防安全管理工作进行定期评估,发现问题及时进行整改,确保消防安全管理工作的有效开展。

施工现场消防方案(中铁十三局)

施工现场消防方案(中铁十三局)

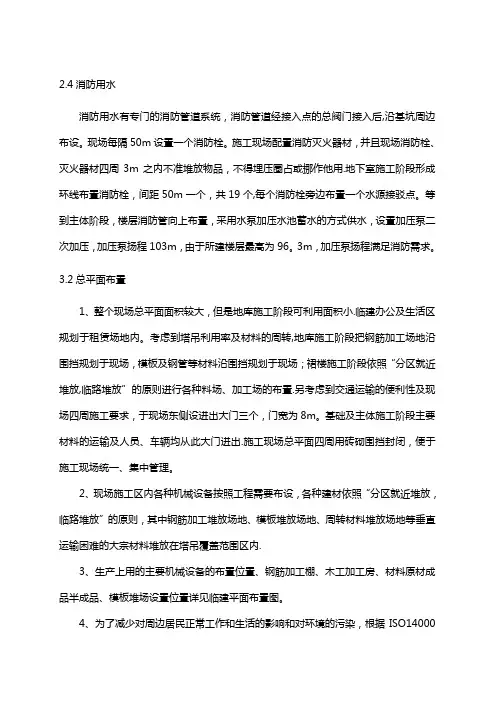

2.4 消防用水消防用水有专门的消防管道系统,消防管道经接入点的总阀门接入后,沿基坑周边 布设。

现场每隔 50m 设置一个消防栓。

施工现场配置消防灭火器材,并且现场消防栓、 灭火器材四周 3m 之内不准堆放物品,不得埋压圈占或挪作他用.地下室施工阶段形成 环线布置消防栓,间距 50m 一个,共 19 个,每个消防栓旁边布置一个水源接驳点。

等 到主体阶段,楼层消防管向上布置,采用水泵加压水池蓄水的方式供水,设置加压泵二 次加压,加压泵扬程 103m,由于所建楼层最高为 96。

3m,加压泵扬程满足消防需求。

3.2 总平面布置1、整个现场总平面面积较大,但是地库施工阶段可利用面积小.临建办公及生活区 规划于租赁场地内。

考虑到塔吊利用率及材料的周转,地库施工阶段把钢筋加工场地沿 围挡规划于现场,模板及钢管等材料沿围挡规划于现场;裙楼施工阶段依照“分区就近 堆放,临路堆放”的原则进行各种料场、加工场的布置.另考虑到交通运输的便利性及现 场四周施工要求,于现场东侧设进出大门三个,门宽为 8m。

基础及主体施工阶段主要 材料的运输及人员、车辆均从此大门进出.施工现场总平面四周用砖砌围挡封闭,便于 施工现场统一、集中管理。

2、现场施工区内各种机械设备按照工程需要布设,各种建材依照“分区就近堆放, 临路堆放”的原则,其中钢筋加工堆放场地、模板堆放场地、周转材料堆放场地等垂直 运输困难的大宗材料堆放在塔吊覆盖范围区内.3、生产上用的主要机械设备的布置位置、钢筋加工棚、木工加工房、材料原材成 品半成品、模板堆场设置位置详见临建平面布置图。

4、为了减少对周边居民正常工作和生活的影响和对环境的污染,根据 ISO14000国际环境管理体系标准及天津市《天津市环境保护条例》,合理布置施工现场,做好现场 地面硬化及绿化美化工作,对施工现场实施花园式工地管理,施工现场内道路采用混凝 土硬化;非硬化区在施工区铺设砂石地面,生活区种植草皮,并种植花卉进行绿化,为 职工创造良好的工作、生活环境。

工地消防施工方案

工地消防施工方案

工地消防施工方案为了确保工地的消防安全,防止火灾事故的发生,我们制定了以下的消防施工方案。

1.施工前期准备(1)组建专职的消防安全队伍,负责工地的消防安全管理。

(2)购置消防设施和器材,并确保其完好有效。

(3)制定消防安全制度和操作规程,进行消防知识的培训和教育。

2.消防设施布置(1)根据工地的结构和面积,合理布置灭火器、消防栓和灭火器具等消防设施,确保其能够快速响应火灾情况。

(2)设置合适数量和位置的疏散通道和安全出口,确保人员能够迅速疏散。

(3)设置自动火灾报警系统和消防喷淋系统,及时发现火灾并进行扑救。

3.明火作业控制(1)严禁在工地上进行明火作业,如焊切、电焊等,必须采取防火措施,如设置防火护罩、防火涂料等。

(2)加强现场的火源管控,严禁携带易燃、易爆物品进入工地。

(3)对易燃物品进行分类储存,做到分类储存、定期清理、定期检查。

4.火灾应急预案(1)制定火灾应急预案,明确各岗位的职责和应急措施。

(2)安排专门人员负责火灾应急演练,提高员工的应急处理能力。

(3)配备合适的应急疏散工具,如防火绳、防毒面具等,确保能够安全疏散。

5.定期检查和维护(1)定期对消防设施进行检查和维护,确保其正常运行。

(2)定期组织消防安全培训,提醒员工注意消防安全知识和操作方法。

(3)定期进行消防演练,检验火灾应急预案的可行性和有效性。

通过以上的消防施工方案,我们能够有效地预防和控制火灾事故。

同时,也要求所有员工遵守消防安全制度,提高消防安全意识,共同维护工地的消防安全。

如若发生火灾事故,应及时报警并采取适当的自救措施,保障人员的生命安全。

现场施工消防专项施工方案(3篇)

现场施工消防专项施工方案(3篇)

第1篇一、方案概述为确保施工现场消防安全,预防火灾事故的发生,根据《中华人民共和国消防法》、《建设工程施工现场消防安全管理规定》等相关法律法规,结合施工现场实际情况,特制定本消防专项施工方案。

本方案旨在明确施工现场消防安全责任,规范消防设施配置及使用,加强消防安全管理,提高施工现场消防安全水平,确保施工现场人员生命财产安全。

二、组织机构及职责1. 施工现场消防安全领导小组(1)组长:项目经理(2)副组长:项目副经理、安全总监(3)成员:各专业工程师、安全员、消防员、施工员等领导小组负责施工现场消防工作的全面领导,组织实施消防专项方案,监督各项消防措施落实。

2. 消防安全管理员(1)负责施工现场消防工作的日常管理,监督消防设施的配置及使用。

(2)负责消防器材的检查、保养、更换等工作。

(3)负责消防宣传教育,提高施工现场人员消防安全意识。

三、消防设施配置及使用1. 消防设施配置(1)消防水池:按照消防规范要求设置消防水池,确保消防用水充足。

(2)消防水泵:配置消防水泵,保证消防用水及时供应。

(3)消防管道:设置消防管道,确保消防用水顺畅。

(4)消防栓:按照消防规范要求设置消防栓,并定期检查、保养。

(5)灭火器:按照消防规范要求配置灭火器,并定期检查、更换。

(6)疏散指示标志:在施工现场设置疏散指示标志,确保人员疏散通道畅通。

2. 消防设施使用(1)消防水池、消防水泵、消防管道等消防设施,由专业人员负责操作和维护。

(2)消防栓、灭火器等消防器材,由施工现场人员负责检查、保养和更换。

(3)施工现场人员应熟悉消防设施的使用方法,一旦发生火灾,能迅速启动消防设施进行灭火。

四、消防安全管理措施1. 消防安全教育(1)对施工现场人员进行消防安全教育培训,提高消防安全意识。

(2)定期组织消防演练,提高施工现场人员应对火灾的能力。

2. 消防巡查(1)每日进行消防巡查,检查消防设施、器材的完好情况。

(2)发现消防安全隐患,及时整改。

施工现场消防安全施工方案

施工现场消防安全施工方案

施工现场消防安全施工方案一、背景介绍施工现场是一个危险性较高的工作场所,特别是涉及到火源的施工工作更加需要重视消防安全。

为了保障施工现场的消防安全,保护工人的生命财产安全,制定本施工现场消防安全施工方案。

二、施工现场消防安全措施1.灭火设备的设施在施工现场设置合适的灭火设备,包括灭火器、灭火器箱、消防栓等。

根据施工现场的规模和特点,合理布局灭火设备,确保使用方便,便于及时灭火。

2.火源管理施工现场存在各种各样的火源,如电焊、电气设备等。

必须对火源进行严格管理,合理设置固定的电焊区域,保证周围的可燃物与火源保持一定的安全距离。

3.人员培训施工现场的工作人员必须接受消防安全培训,了解灭火设备的使用方法和注意事项。

培训包括火灾的防范知识、逃生自救技能等,提高员工的消防安全意识。

4.消防演练定期组织消防演练,让员工熟悉各种火灾应急处理程序和逃生通道等信息。

演练过程中需模拟真实情况,加强员工的实战能力,提高应对突发火灾的能力。

5.定期巡查工地上的消防设施和器材需要定期巡查,确保其完好可用。

同时,对施工现场进行定期巡查,发现火灾隐患及时处理,确保施工现场的消防安全。

6.防火隔离措施在施工现场设置防火墙、防火门等,将现场划分为不同的区域,减少火灾扩散的可能性。

同时,要合理安排现场的通道和逃生通道,保证人员的安全疏散。

三、应急预案1.火灾报警一旦发生火灾,工地上必须设立火灾报警器,并明确响应的人员。

当火灾报警器响起时,必须立即采取行动,进行灭火或疏散。

2.灭火应急处理在施工现场设置灭火器具和消防栓,并对工人进行相应的培训,使其能够熟练使用灭火器进行初期火灾灭火。

3.逃生自救每个施工现场都应设立合适的逃生通道,并设置明显的疏散标志,以便工人在火灾发生时能够快速安全地逃离现场。

四、施工现场消防安全管理责任1.项目负责人应对施工现场消防安全负有责任,要制定相应的安全管理制度,并组织实施。

2.施工现场负责人要负责对施工现场的消防安全进行管理和监督,确保各项措施的有效实施。

施工现场消防安全专项施工方案

施工现场消防安全专项施工方案

施工现场消防安全专项施工方案一、背景介绍在施工现场,安全永远是第一位的考虑因素。

特别是对于涉及火源、易燃材料以及工程设备的施工工作,施工现场消防安全专项施工方案是确保工作场所安全的重要文件。

本方案旨在对施工现场的消防安全进行全面规划和指导。

二、施工现场消防安全管理机构1. 施工现场消防安全指挥部施工现场应设置消防安全指挥部,由专职消防安全负责人牵头,协调各部门的消防安全工作,确保施工现场的消防安全。

2. 消防安全管理人员每个施工现场应配备专业的消防安全管理人员,负责现场消防设施的维护、操作员的培训以及应急救援工作。

三、施工现场消防设施与装备1. 灭火设备(1)灭火器的配置灭火器的种类、数量和放置位置应符合国家相关标准,且能覆盖整个施工现场区域。

(2)消防栓系统施工现场应配置足够数量和额定压力的消防栓,并设置在易于识别和接近的位置,保证安全消防水源供应。

2. 灭火器材施工现场应配备适合施工工艺特点的灭火器材,如干粉灭火器、灭火器泡沫等,以确保能够及时有效地进行灭火。

四、消防安全培训与演练1. 消防安全培训施工现场的工作人员应定期进行消防安全培训,包括灭火器的正确使用方法、逃生自救技能、报警与求救流程等。

2. 消防演练定期组织消防演练,模拟各类火灾事故场景,训练工作人员的应急反应能力和消防应对技能,确保在实际情况发生时能够迅速有效地处理。

五、火灾风险管理1. 施工场地布局合理布置施工现场各项设施,确保人流、物流通畅,并设置明确的疏散通道和疏散标志。

2. 易燃物品和危险品管理严格按照规定对易燃物品和危险品进行分类、储存和管理,保证其安全性,防止意外引发火灾事故。

六、应急预案1. 火灾应急预案制定火灾应急预案,明确每个工作人员的职责分工、报警方式、疏散路线、灭火设备的使用等,确保火灾事故发生时能够有效应对。

2. 应急救援演练定期组织应急救援演练,模拟各类火灾事故场景,检验火灾应急预案的可行性和可靠性,提高救援人员的应急反应能力。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

温州欧洲城工程现场消防措施方案2.4 消防用水消防用水有专门的消防管道系统,消防管道经接入点的总阀门接入后,沿基坑周边 布设。

现场每隔 50m 设置一个消防栓。

施工现场配置消防灭火器材,并且现场消防栓、 灭火器材四周 3m 之内不准堆放物品,不得埋压圈占或挪作他用。

地下室施工阶段形成 环线布置消防栓,间距 50m 一个,共 19 个,每个消防栓旁边布置一个水源接驳点。

等到 主体阶段,楼层消防管向上布置,采用水泵加压水池蓄水的方式供水,设置加压泵二次 加压,加压泵扬程 103m,由于所建楼层最高为 96.3m,加压泵扬程满足消防需求。

3.2 总平面布置1、整个现场总平面面积较大,但是地库施工阶段可利用面积小。

临建办公及生活 区规划于租赁场地内。

考虑到塔吊利用率及材料的周转,地库施工阶段把钢筋加工场地 沿围挡规划于现场,模板及钢管等材料沿围挡规划于现场;裙楼施工阶段依照“分区就 近堆放,临路堆放”的原则进行各种料场、加工场的布置。

另考虑到交通运输的便利性 及现场四周施工要求,于现场东侧设进出大门三个,门宽为 8m。

基础及主体施工阶段 主要材料的运输及人员、车辆均从此大门进出。

施工现场总平面四周用砖砌围挡封闭, 便于施工现场统一、集中管理。

2、现场施工区内各种机械设备按照工程需要布设,各种建材依照“分区就近堆放, 临路堆放”的原则,其中钢筋加工堆放场地、模板堆放场地、周转材料堆放场地等垂直 运输困难的大宗材料堆放在塔吊覆盖范围区内。

3、生产上用的主要机械设备的布置位置、钢筋加工棚、木工加工房、材料原材成 品半成品、模板堆场设置位置详见临建平面布置图。

4、为了减少对周边居民正常工作和生活的影响和对环境的污染,根据 ISO14000 国际环境管理体系标准及天津市《天津市环境保护条例》,合理布置施工现场,做好现场 地面硬化及绿化美化工作,对施工现场实施花园式工地管理,施工现场内道路采用混凝 土硬化;非硬化区在施工区铺设砂石地面,生活区种植草皮,并种植花卉进行绿化,为 职工创造良好的工作、生活环境。

5、进行 CI 规划设计,在大门、围档、临时办公楼、临时职工宿舍及施工现场内布 置建设单位 CI 标识及施工单位的 CI 标识,使之成为一道靓丽的风景,起到对内鼓舞职1 页脚内容温州欧洲城工程现场消防措施方案工士气,对外树立企业形象的良好效应。

6、施工现场设置了三个出入口,消防车道净宽度不小于 4m,消防车道贯穿于整个施工现场,为环形道路,北侧大门可以通向项目办公区及施工场内,车道净宽度 4m, 南侧大门可以通向工人生活区及施工场内,车道净宽度 4m,中间大门通向施工现场场 内,车道净宽度 4m,满足消防车通行的规范要求,施工现场设置了独立的临时办公、 生活、生产、物料存储等功能区,均符合消防安全技术规范要求。

7、消防用水有专门的消防管道系统,消防管道经接入点的总阀门接入后,沿基坑 周边布设。

现场每隔 50m 设置一个消防栓。

施工现场配置消防灭火器材,并且现场消 防栓、灭火器材四周 3m 之内不准堆放物品,不得埋压圈占或挪作他用。

地下室施工阶 段形成环线布置消防栓,间距 50m 一个,共 19 个,每个消防栓旁边布置一个水源接驳点。

等到主体阶段,楼层消防管向上布置,采用水泵加压水池蓄水的方式供水,设置加压泵 二次加压,加压泵扬程 103m,由于所建楼层最高为 96.3m,加压泵扬程满足消防要求2 页脚内容工人宿舍平面图温州欧洲城工程现场消防措施方案中铁十三局集团有限公司旗台项目部平面图四、现场消防设施布置1、 在施工阶段、现场周边流出施工通道,设给水主环管,环管按一定间距预 留现场平面施工用水点,并按规定每间隔 50m 设地下式消火栓一个,并采用 DN100 焊接管作为消防用水管线。

设置行车道,净宽不小于 4m2、 根据本工程实际情况,设临时用水泵房,市政给水经加压后供施工用水及 临时消防使用。

在施工到±0.00 以上时,利用地下室的消防水池蓄水,水池上设 2 台加压水泵,加压向上供给消防用水,两台加压泵互为备用,并且管路连同通过调 节两泵的调节阀门来实现对水量水压的平衡。

消防竖管与施工用水竖管分别设置, 配备两台加压泵,一台为施工用水加压,一台为临时消防泵,管路相连,互作备用。

3、 临建设施内的消防器材布置,现场内还将安置干粉灭火器 60 个及 6 个消防 铁架。

配置消防水桶 40 个,铁铣 24 把,钩子 16 个,铲子 16 个等消防工具,在食 堂、工人宿舍、办公楼及重要部分分别配备灭火器材。

(工人生活区有 7 栋 2 层宿舍 楼,每栋楼配备 8 个灭火器,有 5 个食堂,每个食堂配备 4 个灭火器;项目管理人 员办公区有两栋 2 层办公楼,每栋办公楼配备 8 个灭火器,1 栋宿舍和 1 个食堂个配 备 4 个灭火器。

)4、 施工现场(施工楼层内的消防器材)布置: 消防用水立管沿着管井随结构施工向上接 A100 消防立管,在施工楼层内每层布 置一处消防支管,以达到每一支管控制本层及上下各一层的消防供水,然后在每隔 一层留设消防支管。

在消防支管位置设阀门和消防水龙带。

消防供水支管处应作出3 页脚内容温州欧洲城工程现场消防措施方案明显的标识,楼层内消防用水采用消防水龙带引致楼层内。

进入装修阶段,在每个 楼层布置不少于 8 个 1121 灭火器;灭火器主要布置在楼梯间等公共部分,便于发现 和使用。

附图:临时消防平面布置图4 页脚内容温州欧洲城工程现场消防措施方案五、日常消防管理制度5.1、临时用电管理制度为了认真贯彻落实“安全第一,预防为主”的方针,保证安全生产的顺利进行防止 触电事故发生及电力资源的管理,特制定如下制度,并要求各个分包所有班组成员进行 宣贯。

1、各施工单位必须严格按照规范《施工现场临时用电安全技术规范》JGJ46-2005 进行施工用电线路敷设,投入使用的配电设施必须符合规范要求,违者处罚 1000 元/ 每次,如造成安全事故由责任单位承担所有后果。

2、各施工单位施工配电设施在使用前必须经项目安全部门验收,验收合格后粘贴 验收合格证后方可投入使用,否则对使用单位处罚 500 元/每次或没收其用具。

3、施工现场值班电工每天上班前,必须提前认真检查一遍供电线路和电器设备设施的运行情况,发现问题必须及时处理,不能及时修复的设备设施必须禁止使用,悬挂检修牌并及时向相关部门反映,若不认真检查排除隐患造成安全事故,由责任单位承担所有后果。

4、用电施工单位电工(持有效上岗证),每月必须对施工用电系统进行检查和维修。

电工每天必须认真做好相关记录:① ② ③ ④ ⑤ 次);、电工值班记录(每天记录); 、漏电保护器检测记录(每月测试至少一次); 、电气绝缘测试记录(每月测试至少一次); 、施工机具绝缘测试记录(每半年测试一次); 、设备防雷接地及供电系统重复接地测试记录(每月测试至少一⑥ 、各级箱体内的配电系统图是否清晰、箱内电气安置是否稳固(时 常关注)。

并在每月初 3 个工作日内将记录资料报送项目主管部门,若不认真填写记录资5 页脚内容温州欧洲城工程现场消防措施方案料每一份资料罚款 50 元/每月,不及时报送资料每拖延一天罚款 5 元累计处罚。

5、施工现场禁止使用护套线、双绞线、塑铜线做施工用电电源线,违者处罚 100 元/每次,如造成安全事故由责任单位承担所有后果。

6、施工现场禁止使用简易插座板进行配电施工,违者处罚 100 元/每次并没收其用 具,如造成安全事故由责任单位承担所有后果。

7、单相负荷线路必须做到零(N)、地(PE)分开保护零线到位,禁止使用两芯线 做施工用电电源线,违者处罚 100 元/每次并没收违章导线,如造成安全事故由责任单 位承担所有后果。

8、禁止在分配箱内直接接施工用电机具及用电设备,违者处罚 200 元/每次并可以 没收违规机具,如造成安全事故由责任单位承担所有后果。

9、严禁在各级配电系统内违章接线(挂接、乱接),违者处罚 200 元/每次,如造 成安全事故由责任单位承担所有后果。

10、施工现场禁止使用无门的固定箱、移动箱、插座箱作为施工用电设施,违者处 罚 100 元/每次,如造成安全事故由责任单位承担所有后果。

11、各个分包单位在施工用电过程中,必须严格按照《施工现场临时用电安全技术 规范》JGJ46-2005 要求进行线路敷设、使用、维护,各单位电工必须对使用电动机具作 业人员进行安全用电书面交底。

否则造成安全事故由责任单位承担所有后果。

12、各分 包单位在分包合同中规定通过计量用电的单位,必须严格按照合同执行,同时各个分包 只能在总包指定部位用电。

如有盗用总包或其他分包电力的行为,一经查出总包会根据 《安全用电合同》、《生活用水、用电管理制度》相关规定进行处罚。

13、严禁非电气操作人员进行电气操作作业,一经发现对违章人员处以 100 元/每次 罚款,如造成安全事故由责任单位承担所有后果。

14、一经查出施工用电安全隐患,不及时按要求进行整改的每拖延一天处罚 100 元 /每项,如造成安全事故的发生所有责任由该单位自行负责。

15、各施工队的施工人员严禁破坏,总包及各分包布置安装到位的施工用电设施及 照明设施,否则一经查出处罚 200 元/每次,如造成安全事故所有责任由搞破坏的单位6 页脚内容温州欧洲城工程现场消防措施方案承担负责。

16、关于加强施工现场电焊机安全使用的专项管理要求: ①、施工现场使用的电焊机应单独设开关控制箱并安装(3P 空开、3P 漏电保 护器、弧焊机防触电保护器),违者对责任单位处罚 50 元/每次,如造成安全事故 并带来的所有责任由该单位自行负责。

②、电焊机外壳应做接零或接地保护,违者对责任单位处罚 50 元/每次,如造 成安全事故并带来的所有责任由该单位自行负责。

③、电焊机一次线长度(开关箱至电焊机)水平距离应小于 5 米;开关箱至二级箱 距离应小于 30 米;二次线长度应小于 30 米。

违者对责任单位处罚 50 元/每次,如造 成安全事故并带来的所有责任由该单位自行负责。

④、电焊机两侧接线应压接牢固,并安装可靠防护罩。

违者对责任单位处罚 50 元/每次,如造成安全事故并带来的所有责任由该单位自行负责。

⑤、电焊把线应双线到位,不得借用金属管道、金属脚手架、轨道及结构钢筋 做回路地线违者对责任单位处罚 50 元/每次,如造成安全事故并带来的所有责任由 该单位自行负责。

⑥、电焊把线应使用专用橡套多股软铜电缆线,线路应绝缘良好,无破损、裸 露。

违者对责任单位处罚 50 元/每次,如造成安全事故并带来的所有责任由该单位 自行负责。

⑦、电焊机装设应采取防埋、防浸、防雨、防砸措施。
