施工管理日志编制(填写)规定

合集下载

施工日志记录规定

施工日志记录规定

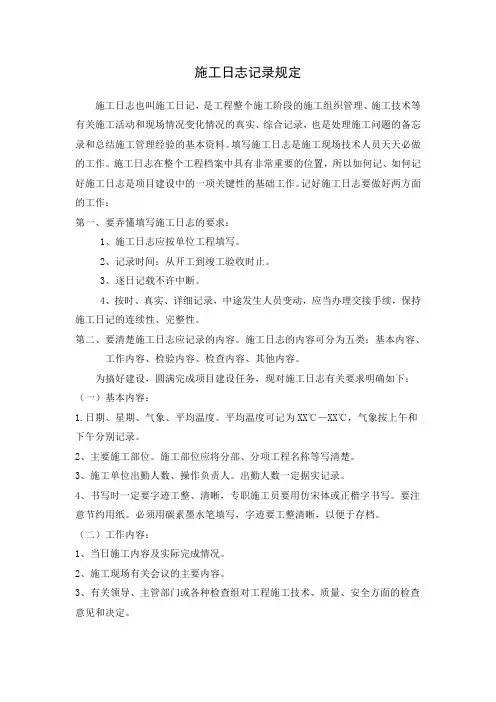

施工日志记录规定施工日志也叫施工日记,是工程整个施工阶段的施工组织管理、施工技术等有关施工活动和现场情况变化情况的真实、综合记录,也是处理施工问题的备忘录和总结施工管理经验的基本资料。

填写施工日志是施工现场技术人员天天必做的工作。

施工日志在整个工程档案中具有非常重要的位置,所以如何记、如何记好施工日志是项目建设中的一项关键性的基础工作。

记好施工日志要做好两方面的工作:第一、要弄懂填写施工日志的要求:1、施工日志应按单位工程填写。

2、记录时间:从开工到竣工验收时止。

3、逐日记载不许中断。

4、按时、真实、详细记录,中途发生人员变动,应当办理交接手续,保持施工日记的连续性、完整性。

第二、要清楚施工日志应记录的内容。

施工日志的内容可分为五类:基本内容、工作内容、检验内容、检查内容、其他内容。

为搞好建设,圆满完成项目建设任务,现对施工日志有关要求明确如下:(一)基本内容:1.日期、星期、气象、平均温度。

平均温度可记为XX℃—XX℃,气象按上午和下午分别记录。

2、主要施工部位。

施工部位应将分部、分项工程名称等写清楚。

3、施工单位出勤人数、操作负责人。

出勤人数一定据实记录。

4、书写时一定要字迹工整、清晰,专职施工员要用仿宋体或正楷字书写。

要注意节约用纸。

必须用碳素墨水笔填写,字迹要工整清晰,以便于存档。

(二)工作内容:1、当日施工内容及实际完成情况。

2、施工现场有关会议的主要内容。

3、有关领导、主管部门或各种检查组对工程施工技术、质量、安全方面的检查意见和决定。

4、监理单位、施工单位对工程施工提出的技术、质量要求、意见及采纳实施情况。

(三)检验内容:1、隐蔽工程验收情况。

应写明隐蔽的内容、分项工程、验收人员、验收结论等。

2、关键工序、关键质量控制点等情况。

应写明名称、楼层、轴线、结果判定等。

3、材料进场、送检情况。

应写明批号、数量、生产厂家以及进场材料的验收情况,以后补上送检后的检验结果。

(四)检查内容:1、质量检查情况:当日各项工程的质量检查和处理记录;发生质量事故原因、纠偏或补救措施及处理后的效果验证。

施工日志管理规定

施工日志管理规定

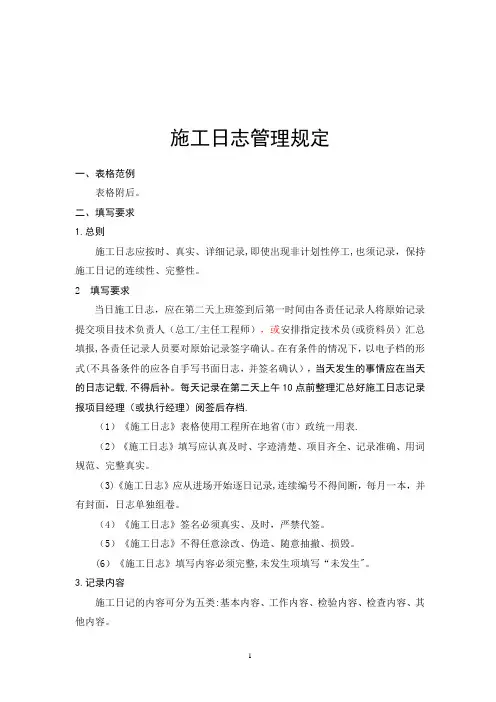

施工日志管理规定一、表格范例表格附后。

二、填写要求1.总则施工日志应按时、真实、详细记录,即使出现非计划性停工,也须记录,保持施工日记的连续性、完整性。

2 填写要求当日施工日志,应在第二天上班签到后第一时间由各责任记录人将原始记录提交项目技术负责人(总工/主任工程师),或安排指定技术员(或资料员)汇总填报,各责任记录人员要对原始记录签字确认。

在有条件的情况下,以电子档的形式(不具备条件的应各自手写书面日志,并签名确认),当天发生的事情应在当天的日志记载,不得后补。

每天记录在第二天上午10点前整理汇总好施工日志记录报项目经理(或执行经理)阅签后存档.(1)《施工日志》表格使用工程所在地省(市)政统一用表.(2)《施工日志》填写应认真及时、字迹清楚、项目齐全、记录准确、用词规范、完整真实。

(3)《施工日志》应从进场开始逐日记录,连续编号不得间断,每月一本,并有封面,日志单独组卷。

(4)《施工日志》签名必须真实、及时,严禁代签。

(5)《施工日志》不得任意涂改、伪造、随意抽撤、损毁。

(6)《施工日志》填写内容必须完整,未发生项填写“未发生"。

3.记录内容施工日记的内容可分为五类:基本内容、工作内容、检验内容、检查内容、其他内容。

(1)日期、星期、气象、平均温度。

(2)施工部位。

施工部位应分单体、分部、分项工程名称等写清楚。

(3)出勤人数、操作负责人。

分工种记录出勤人数,并分部、分项工程对应,并记录工人的总人数。

如可能记录持续工作时间.(4)投入大型机械名称,工作时间,所工作的分部、分项工程名称。

3。

2工作内容(1)当日施工内容及实际完成情况。

(2)施工现场有关会议的主要内容(包括外部、内部会议形成决议项)。

(3)有关领导、主管部门或各种检查组对工程施工技术、质量、安全方面的检查意见和决定。

(4)建设单位、监理单位对工程施工提出的技术、质量要求、意见及采纳实施情况。

(5)监理到场及对工程认证和签字情况;有无上级或监理指令及整改情况等.3。

施工日志填写规定

施工日志填写规定

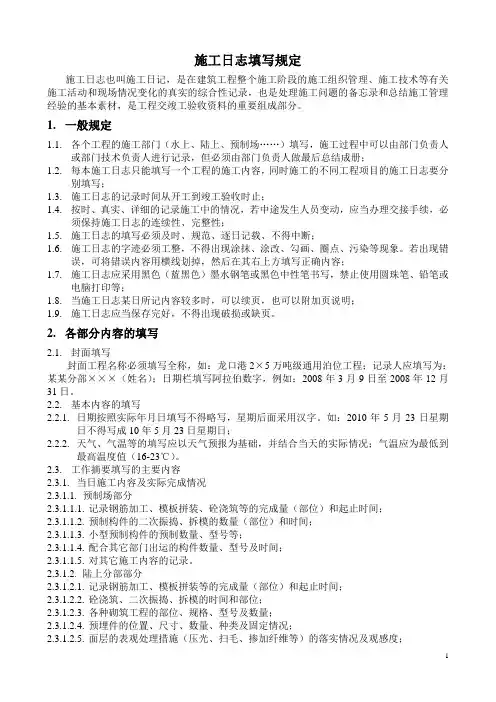

施工日志填写规定施工日志也叫施工日记,是在建筑工程整个施工阶段的施工组织管理、施工技术等有关施工活动和现场情况变化的真实的综合性记录,也是处理施工问题的备忘录和总结施工管理经验的基本素材,是工程交竣工验收资料的重要组成部分。

1.一般规定1.1.各个工程的施工部门(水上、陆上、预制场……)填写,施工过程中可以由部门负责人或部门技术负责人进行记录,但必须由部门负责人做最后总结成册;1.2.每本施工日志只能填写一个工程的施工内容,同时施工的不同工程项目的施工日志要分别填写;1.3.施工日志的记录时间从开工到竣工验收时止;1.4.按时、真实、详细的记录施工中的情况,若中途发生人员变动,应当办理交接手续,必须保持施工日志的连续性、完整性;1.5.施工日志的填写必须及时、规范、逐日记载、不得中断;1.6.施工日志的字迹必须工整,不得出现涂抹、涂改、勾画、圈点、污染等现象。

若出现错误,可将错误内容用横线划掉,然后在其右上方填写正确内容;1.7.施工日志应采用黑色(蓝黑色)墨水钢笔或黑色中性笔书写,禁止使用圆珠笔、铅笔或电脑打印等;1.8.当施工日志某日所记内容较多时,可以续页,也可以附加页说明;1.9.施工日志应当保存完好,不得出现破损或缺页。

2.各部分内容的填写2.1.封面填写封面工程名称必须填写全称,如:龙口港2×5万吨级通用泊位工程;记录人应填写为:某某分部×××(姓名);日期栏填写阿拉伯数字,例如:2008年3月9日至2008年12月31日。

2.2.基本内容的填写2.2.1.日期按照实际年月日填写不得略写,星期后面采用汉字。

如:2010年5月23日星期日不得写成10年5月23日星期日;2.2.2.天气、气温等的填写应以天气预报为基础,并结合当天的实际情况;气温应为最低到最高温度值(16-23℃)。

2.3.工作摘要填写的主要内容2.3.1.当日施工内容及实际完成情况2.3.1.1.预制场部分2.3.1.1.1.记录钢筋加工、模板拼装、砼浇筑等的完成量(部位)和起止时间;2.3.1.1.2.预制构件的二次振捣、拆模的数量(部位)和时间;2.3.1.1.3.小型预制构件的预制数量、型号等;2.3.1.1.4.配合其它部门出运的构件数量、型号及时间;2.3.1.1.5.对其它施工内容的记录。

施工日志管理规定

施工日志管理规定

施工日志管理规定1. 规定目的为了保证施工工作的正常进行,加强对施工过程的监控,规范施工行为,提高施工质量,特制定本规定。

2. 基本要求1.按照施工进度及质量检查要求,建立施工日志。

2.施工日志按照时间顺序填写,每天至少填写一次,以记录本工程的施工情况、质量状况及存在的问题。

3.每次施工之前,施工人员须查阅本工程前一天的施工日志,并应对前一天的问题进行处理或解决。

4.施工日志记录完毕后,应相应加盖负责人和施工人员的签字确认。

3. 施工日志的内容施工日志应包含以下内容:1.施工时间、地点、人员;2.施工内容、进度情况和完成程度;3.现场质量检验及验收结果; 4.存在的问题及整改措施; 5.检查及安全措施。

4. 施工日志的管理1.由施工现场负责人进行管理并定期检查。

2.施工现场负责人应将施工日志保存至少一年,作为工程的完成文件之一。

3.质检人员有权随时查看施工日志。

4.工程竣工后,施工方应向业主交接一份完整的施工日志记录,供业主查阅和备案。

5. 功能及意义1.施工日志是施工现场的记录,是对工程质量的重要保障,是重要的安全隐患排查手段,对于提高施工质量、保障工期、防范工程质量事故、维护法律权益具有重要意义。

2.施工日志也是问题的记录,任何问题和异常现象都应记载,定期分析,进一步加强施工管理水平和施工质量水平。

6. 执法与处罚1.监理公司有权对口负责人每日填写的施工日志进行检查,如发现施工日志不合规定,需立即提出整改要求,并抄送到建设单位、施工单位、质量检验部门等有关单位。

2.如出现严重问题,将给予有关部门、单位以及涉及人员相应的行政处罚或追究刑事责任。

7.施工日志的规范管理对工程施工质量的保障、安全设施的完善、监理工作的便捷高效及施工单位的规范化管理等具有积极的现实意义。

因此,施工方应高度重视施工日志管理,保证施工日志的真实、完整和准确。

施 工 日 志 填 写 规 范

施 工 日 志 填 写 规 范

施工日志填写规范施工日志,是在建筑工程整个施工阶段的施工组织管理、施工技术等有关施工活动和现场情况变化的真实的综合性记录,也是处理施工问题的备忘录和总结施工管理经验的基本素材。

施工日志在整个工程档案中具有重要的位置,所以如何记、如何记好施工日志非常值得探讨和总结。

第一、填写施工日志的要求1、施工日志应按单位工程填写。

2、记录时间:从开工到竣工验收时止。

3、逐日记载不许中断。

4、按时、真实、详细记录,中途发生人员变动,应当办理交接手续,保持施工日志的连续性、完整性。

施工日志由驻工地代表记录。

第二、施工日志应记录的内容。

施工日志的内容可分为五类:基本内容、工作内容、检验内容、其他内容。

一、基本内容:1、日期、星期、气象、平均温度。

平均温度可记为**摄氏度—**摄氏度,气象按上午和下午分别记录。

2、施工部位。

施工部位应将分部、分项工程名称和轴线、楼层等写清楚。

3、出勤人数、操作负责人,出勤人数一定要分工种记录,并记录工人的总人数。

二、工作内容:1、当日施工内容及实际完成情况。

2、施工现场有关会议的主要内容。

3、有关领导、主管部门或各种检查组对工程施工技术、质量、安全方面的检查意见和决定。

4、建设单位、监理单位对工程施工提出的技术、质量要求、意见及采纳实施情况。

三、检验内容:1、隐蔽工程验收情况。

应写明隐蔽的内容、楼层、轴线、分项工程、验收人员、验收结论等。

2、试块制作情况。

应写明试块名称、楼层、轴线、试块组数。

3、材料进场、送检情况。

应写明批号、数量、生产厂家以及进场材料的验收情况,以后补上送检后的检验结果。

四、检查内容1、质量检查情况:当日砼浇筑及成型、钢筋安装及焊接、砖砌体、模板安拆、抹灰、屋面工程、楼地面工程、装饰工程等的质量检查和处理记录;砼养护记录,砂浆、砼外加剂掺用量;质量事故原因及处理方法,质量事故处理后的效果验证。

2、安全检查情况及安全隐患处理(纠正)情况。

3、其他检查情况,如文明施工及场容场貌管理情况等。

施工日志填写及管理要求

施工日志填写及管理要求

施工日志填写及管理要求为确保施工日志填写规范,具体要求如下:1.施工日志是重要的工程施工技术履历档案,应按单项工程分别单独填写,并纳入竣工文件。

不得几项工程混合或交叉填写。

2.项目经理应每日准确汇总填写工程施工记录《施工日志(模板)》(附件1),填写内容须真实反映现场施工情况,并作为竣工验收资料。

3.施工日志记录后应由工程负责人审核确认。

4.施工日志填写应做到条理清晰,层次分明,字迹清晰。

5.每本施工日志填写完后,及时移交给项目资料员进行保管。

6. 施工日志必须与施工进度同步。

本通知自下发之日开始执行,由装饰部负责最终解释。

附件:《施工日志(模板)》施工日志(模板)编号:施工部位XXX日期:年月日天气状况XX最高/最低温度℃ xx℃~-xx℃ 日最大风速风向XX生产情况记录:(施工项目内容﹑机械作业﹑班组工作﹑生产存在问题等)一、施工内容:1.在xx(时间)xx(各工种劳动力)对xx(部位)进行了xx(施工),与计划对比的情况;2.在xx(时间)xx(各工种劳动力)对xx(部位)进行了xx(施工),与计划对比的情况;3.在xx(时间)xx(各工种劳动力)对xx(部位)进行了xx(施工),与计划对比的情况;……(日志记录工程的土建施工,包括分包单位施工)二、检测及测量:1.在xx(时间)xx(各工种劳动力)对xx(部位)进行了xx(测量);2.(实体质量检测及实测实量)3.(上级单位检查)技术质量安全工作记录:(技术质量安全活动,技术质量安全问题,检查验收等)一、质量及验收:1.对xx(部位)进行xx(分项)验收,发现xx(质量问题),进行了xx(措施);2.在xx(时间)对xx(部位)进行了xx(质量整改);3.(分部分项验收、专项验收、单位子单位工程验收)。

二、技术:1.施工图会审、深化设计、设计变更及交底;2.施工组织设计、施工专项方案、相关方案的专家讨论证及交底;3.总进度计划及节点计划交底。

施工日志填写规定

施工日志填写规定

新疆伊犁特克斯河恰甫其海水利枢纽大坝工程施工日志填写及管理规定恰甫其海—质管办—05—2003编写:辛亚丽审核:冯江江批准:杨伟陕工局(集团)有限责任公司恰甫其海大坝工程项目经理部2003年7月26日发布2003年8月1日实施总则字迹工整,语言规范,内容连贯。

及时记录,妥善保管,按时交回。

人员规定1、所有施工技术人员必须填写施工日志。

2、项目工程师的施工日志由本单位领导审核,其他施工员的施工日志由各单位的项目工程师审核。

形式规定1、施工日志严格执行质量记录填写的规定,应该使用钢笔或碳素笔,有特殊要求的按规定执行。

2、按表格要求认真填写,不得空缺,不得遗漏,不得涂改,不得乱写乱画,不得撕页。

3、施工日志应按项目分类记载,如坝肩开挖、上游围堰等,对于临时项目如拌合站安装、R2路修筑等,亦应按项目分开记载。

4、如未发生本项内容时,用“无”或“/”表示。

内容规定1、时间具体到年月日及班次,天气情况应准确记载。

2、“分部工程名称”与粘土心墙坝工程项目划分表中的分部工程名称相对应,具体如下:基础开挖处理(包括基础开挖、地质探洞浆砌石回填、地质探洞回填灌浆、断层处理)心墙砼盖板(包括砼盖板锚筋、心墙盖板砼)粘土心墙坝填筑(包括粘土心墙坝填筑、接触性粘土填筑)反滤料填筑(包括心墙上游反滤料填筑、心墙下游反滤料填筑)过渡料填筑(包括心墙上游过渡料填筑、心墙下游过渡料填筑)砂砾料填筑(包括心墙上游砂砾料填筑、心墙下游砂砾料填筑)利用石碴料填筑(包括心墙上游利用石碴料填筑、心墙下游利用石碴料填筑)爆破堆石料填筑(包括心墙上游爆破堆石料填筑、心墙下游爆破堆石料填筑)细堆石料填筑上游砼护坡工程上游围堰工程上游围堰挡土墙(包括基础砼找平层、砂浆锚杆、挡土墙砼(砌石))下游护坡(下游干砌石护坡、下游护坡浆砌石)大坝基础帷幕灌浆大坝基础固结灌浆灌浆平洞(包括灌浆平洞开挖、灌浆平洞支护、灌浆平洞灌浆)防浪墙工程坝顶道路及下游上坝公路原型观测临建工程3、“工作内容及完成的工程量”中记录已发生的工作内容、工程量、形象进度、标识记录等,必要时可附图说明。

项目施工日志管理规定

项目施工日志管理规定

项目施工(工作)日志管理规定目录一、目的------------------------------------------------- 1二、范围------------------------------------------------- 1三、管理要求--------------------------------------------- 1四、施工日志填写内容------------------------------------- 2施工(工作)日志管理规定一、目的施工、工作日志(以下统称“施工日志”)。

是工程施工活动的真实反映,是工程大事记和施工管理方面的原始记录,必须实事求是的记载。

为规范施工日志管理工作,明确施工日志的填写内容和管理,特制定本管理规定。

二、范围本规定适用于集团市建设有限责任公司国际工程分公司所属项目施工日志管理。

三、管理要求1、所有管理人员均应填写施工日志。

2、施工日志遵循逐级负责制原则,上级应负责所管辖部门的施工日志指导、监督与检查。

3、施工日志必须逐日及时填写,超时不得超过12小时。

4、施工日志必须用不褪色颜色书写,不得随便涂抹,更改。

5、施工日志必须真实、完整、实事求是,能反映所发生事件的真实状况。

6、施工日志应按发生事件的先后顺序填写,有人物、有事件、有地点、有检查、有跟踪、有验证。

7、现场人员发生变动时,前后人员必须做好交接手续,双方在交接页上签字。

8、技术质量管理人员的施工日志作为存查文件保存;其它人员的施工日志自我留存。

四、施工日志填写内容1、封面封面应包括如下内容:(1)项目名称:填写项目的标准全称(2)职务及所在部门:项目上的职务或所在部门(3)姓名:必须有汉字姓名,其它姓名可附后。

(4)开始时间:开始记载施工日志的时间。

(5)结束时间:完成施工日志的时间,在完成时填写。

2、施工日志正页填写内容以下内容按照专业工程师的要求进行规定,其它人员可根据实际情况增减。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

中煤陕西榆林能源化工有限公司
CHINACOAL SHAANXI YULIN ENERGY & CHEMICAL CO., LTD.
施工日志编制(填写)规定
密级:□项密一级 □项密二级 □项密三级 文件编号:CCSC-P07-03 煤化工项目管理体系文件
文件会签表
说明:
(1) 本管理体系文件知识产权属中煤陕西榆林能源化工有限公司所有,未经授权许可或批
准,不得对公司以外任何组织或个人提供;任何外部组织或个人擅自获取、使用、转
让本管理体系文件的行为均属侵权。

(2)本管理体系文件执行解释权在施工管理部。

目录
1目的....................................................................................................... 1-1 2适用范围............................................................................................... 2-1 3内容....................................................................................................... 3-1 4填写要求............................................................................................... 4-1 5记录保存............................................................................................... 5-2 6相关文件............................................................................................... 6-2 7附表....................................................................................................... 7-2
1目的
为了规范中煤陕西榆林能源化工有限公司煤化工项目(简称中煤陕西公司煤化工项目)施工管理中的计划、执行与工作总结,同时保持安全、质量、进度、费用和协调等管理工作的可追溯性,制定本规定。

2适用范围
本规定适用于中煤陕西公司煤化工项目业主人员的施工日志编写(填写)工作。

3内容
3.1安全文明施工记录
3.1.1天气状况(影响施工的气象和起止时间);
3.1.2业主及承包商安全管理人员的工作情况;
3.1.3业主及承包商人员劳动保护用具(机具)的使用情况;
3.1.4文明施工执行情况。

3.2质量记录
3.2.1材料检验;
3.2.2施工验收;
3.2.3工序交接;
3.2.4隐蔽工程验收;
3.2.5不合格品的处置过程与状态;
3.2.6当前施工质量状态。

3.3进度记录
3.3.1承包商施工资源(人员、材料、机具)的投入状况;
3.3.2计划及执行情况;
3.3.3进度偏差的原因分析及对策。

3.4信息、协调工作记录
3.4.1参建各方来往联系单、通知、信函、传真、邮件等;
3.4.2各种会议记录(各方人员意见及决议);
3.4.3部门的工作安排及落实情况。

3.5其他事件记录
3.5.1设计文件的变更、施工条件的变化内容及时间;
3.5.2承包商合同外资源的投入情况。

4填写要求
4.1施工日志的填写应持续整个施工管理过程;
4.2不得使用易褪色的圆珠笔、铅笔等书写工具;
4.3字迹工整,篇幅整洁,语言凝练;
4.4记录真实、及时、内容完整;
4.5施工日志中应使用人名全称。

5记录保存
执行项目文件《基本建设项目档案管理规定》(CCSC-P01-33)6相关文件
国家质量、安全、项目管理相关法律、法规、标准;
《基本建设项目档案管理规定》(CCSC-P01-33)。

7附表
P07-03-B1 “施工日志表样”
中煤陕西榆林能源化工有限公司
CHINACOAL SHAANXI YULIN ENERGY & CHEMI CAL CO., LTD.
P07-03-B1
施工日志。
