混凝土试块一般有以下几种:1、混凝土标准养护试块(即28天标准养护)该组试块必须做。

采用标准养护的试件,应在温度为20±5℃的环境中静置一昼夜到两昼夜,然后编号拆模。

拆模厚应立即放入温度为20±2℃,相对湿度为95%以上的标准养护室中养护(以前规范为温度是20±3℃,湿度为90%以上,现在改了);或在温度为20±2℃的不流动的Ca(OH)2饱和溶液中养护(一般工地把试块放在水中,不过千万要保证水不要是酸性)。

没有这些条件的话你可以在试块拆模后拿到实验室去放在他们那养护,实验室一般是会有养护室的。

标准养护28天,试块要压。

试块尺寸有边长100mm、150mm、200mm三种。

留置组数规定:a、每拌制100盘且不超过100m^3的配合比的混凝土,取样不得少于一次。

b、每工作班拌制的统一配合比的混凝土不足100盘时,取样不得少于一次。

c、当一次连续浇注超过1000m^3时,同一配合比的混凝土每200m^3取样不得少于一次。

d、每一楼层、同一配合比的混凝土,取样不得少于一次。

e、建筑地面的混凝土,以同一配合比,同一强度等级,每一层或1000m^2为一检验批,不足1000m^2也按一批记。

每批应至少留置一组试块。

F、灌注桩每浇注50m^3必须有一组试件,小于50m^3的桩,每根桩必须有一组试(是指单柱单桩的每个承台下的桩需确保有一组试件)。

2、同条件试块一般分为两种:一为混凝土600℃·d试块,该种试块即每天平均温度之和累计到600℃去实验室压,试块放置在浇注混凝土的位置,养护条件和现场浇注混凝土养护条件一样,这就是为什么叫同条件试块。

该组试块不需要每次浇注混凝土都做,一般只在结构比较重要的部位做试块比如基础、柱梁板了。

它也必须有,而且是每个强度的都必须留置。

同一强度等级的同条件养护试块留置的数量应根据混凝土工程量和重要性确定,不易少于10组,且不应少于3组。

纸张试块留置方案完整版

纸张试块留置方案完整版

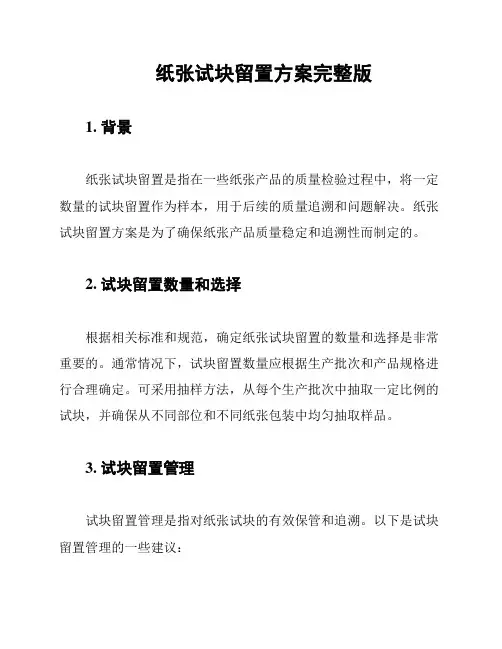

纸张试块留置方案完整版1. 背景纸张试块留置是指在一些纸张产品的质量检验过程中,将一定数量的试块留置作为样本,用于后续的质量追溯和问题解决。

纸张试块留置方案是为了确保纸张产品质量稳定和追溯性而制定的。

2. 试块留置数量和选择根据相关标准和规范,确定纸张试块留置的数量和选择是非常重要的。

通常情况下,试块留置数量应根据生产批次和产品规格进行合理确定。

可采用抽样方法,从每个生产批次中抽取一定比例的试块,并确保从不同部位和不同纸张包装中均匀抽取样品。

3. 试块留置管理试块留置管理是指对纸张试块的有效保管和追溯。

以下是试块留置管理的一些建议:- 建立试块留置登记册,记录每个批次的试块留置信息,包括试块编号、批次信息、留置时间等。

- 为每个试块分配唯一的标识编号,以便于对试块的追溯和管理。

- 在试块上标注生产批次号和日期等信息。

- 将试块存放在适当的环境中,避免受潮和损坏。

- 定期对留置试块进行检查,确保其完整性和可用性。

4. 试块留置期限试块留置期限应根据产品特性和需求来确定。

一般情况下,试块留置期限为一段时间,例如3个月或6个月。

在试块留置期限到期前,应及时对留置试块进行检测和评估。

5. 试块留置使用试块留置的主要目的是为了后续的质量追溯和问题解决。

在需要进行质量评估或解决质量问题时,可以使用试块留置进行测试和分析。

试块留置的使用应符合相关的测试方法和程序。

以上为纸张试块留置方案完整版的内容,旨在确保纸张产品质量的稳定性、可追溯性和问题解决能力。

在实施过程中,应严格按照方案要求进行操作和管理,以达到预期的效果。

同条件养护试块留置规范

同条件养护试块留置规范

同条件养护试块留置规范1. 引言同条件养护试块留置是一种用于评估混凝土养护质量的重要方法。

本文档旨在规范同条件养护试块留置的操作流程,确保试块留置的准确性和可靠性。

2. 试块留置条件试块留置应符合以下条件:•温度:试块留置的环境温度应与混凝土养护期间的平均温度相一致,并且温度波动应控制在合理范围内。

•湿度:试块留置的环境湿度应与混凝土养护期间的湿度相一致,并且湿度波动应控制在合理范围内。

•保护措施:试块应避免暴露在直射阳光下,避免受到强风的吹袭,并且需要防止被外来物体损坏。

3. 试块留置步骤步骤一:准备工作确保试块留置之前的准备工作已经完成,包括试块的制备、标记、记录等。

步骤二:安置试块将试块小心放置在试块架或支撑器上,保持试块在留置期间的稳定性。

试块架或支撑器的选择应保证试块不会发生位移或倾斜。

步骤三:监测环境条件监测试块留置场所的环境温度和湿度,并记录下来。

可以使用温湿度计等仪器进行监测。

确保环境温湿度与混凝土养护期间的条件相一致,并及时采取措施修正不合理的温湿度。

步骤四:定期观察定期观察试块的状态,包括表面的裂缝、变色等情况。

记录并报告任何异常情况。

步骤五:保护试块试块留置期间需要采取措施保护试块,如避免被外来物体撞击、避免强光照射等。

若试块受损,应及时记录并采取补救措施,或者重新制备替代试块。

步骤六:留置时间试块的留置时间应根据具体的养护要求进行确定。

一般情况下,试块留置时间为28天。

但根据实际需要,也可以选择其他合适的留置时间。

4. 结论遵循本文档中规定的同条件养护试块留置规范,可以确保试块留置的准确性和可靠性。

试块留置的结果将有助于评估混凝土养护质量,并为相关工程提供可靠的参考。

各部位混凝土试块的留置标准(混凝土施工砼试块应该如何留置)

各部位混凝土试块的留置标准(混凝土施工砼试块应该如何留置)

各部位混凝土试块的留置标准(混凝土施工砼试块应该如何留置)范本一:第一章:引言混凝土试块的留置是混凝土施工中非常重要的一步,对于测量和验证混凝土强度具有关键作用。

本文档将详细介绍各部位混凝土试块的留置标准,包括试块的尺寸、标记、存放条件等内容,以期提供指导和参考。

第二章:试块的制作2.1 试块尺寸:按照相关标准,不同部位的混凝土试块尺寸应有所区别,如柱试块、梁试块、墙试块等。

2.2 试块标记:在试块上应明确标记施工日期、工程名称、试块编号等信息,以便后续检测和追踪。

2.3 试块制作:试块应在合适的时间内制作,采用合适的方法,确保试块质量符合要求。

第三章:试块的留置条件3.1 试块容器:试块应放置在容器中,以防止干燥和破碎。

3.2 试块存放温度:试块应存放在适宜的温度环境中,避免极端温度对试块强度的影响。

3.3 试块湿度控制:试块存放区域应保持适宜的湿度,防止试块过早失去水分。

第四章:试块的保护和管理4.1 试块保护:试块应受到保护,避免受到外力的损害或污染。

4.2 试块记录:对每个试块,应有详细的记录,包括试块编号、施工日期、存放日期等信息,便于后续追踪。

第五章:试块的检测5.1 试块检测时机:试块应在恰当的时间内进行检测,以获得准确的强度数据。

5.2 试块检测方法:试块的检测方法应符合相关标准,例如抗压强度测试、抗折强度测试等。

第六章:附件6.1 本文档涉及的附件包括混凝土试块尺寸标准、试块制作记录表等,见附件1、附件2.第七章:法律名词及注释7.1 混凝土强度:指混凝土的承载力,表示材料的抗压能力或抗折能力。

7.2 试块:指用于测量混凝土强度的小块状样品。

本文档详细介绍了各部位混凝土试块的留置标准,包括试块制作、留置条件、保护和管理、检测等内容。

希望本文能为混凝土施工过程中试块留置提供参考和指导。

范本二:第一章:引言混凝土试块的留置是混凝土施工中不可或缺的环节,对于测量和验证混凝土强度具有重要意义。

施工现场混凝土试块留置方案

施工现场混凝土试块留置方案

施工现场混凝土试块留置方案一、背景介绍在工程施工中,为了确保混凝土的质量,常常需要对施工现场的混凝土进行试验,以确定其强度和耐久性。

试块留置是指将混凝土取样制作成试块,一段时间后进行试验。

本方案主要针对施工现场混凝土试块的留置进行规划和管理。

二、留置时间确认混凝土试块留置时间应根据工程的具体要求和试验标准来确定。

一般情况下,留置时间为7天和28天。

在试验之前,需明确试验所需时间,并将其纳入施工计划中。

同时,根据试验结果的需要,可以将留置时间延长或缩短。

三、试块标识为了确保留置试块的可追溯性,每个试块都应标有明确的标识。

标识应包括施工工地的名称、试块所属的工程部位、取样日期、试块编号等信息。

标识应使用永久性的颜料或铭牌,确保标识不会被混凝土试块湿度或时间的影响而褪色。

四、试块制作和保养1.取样:在施工现场选择典型的混凝土样品进行取样。

在取样过程中,应确保样品是代表性的,并且不受外界因素的影响。

2.制作:将取样得到的混凝土均匀分装到试块模具中,并进行必要的振实处理,以确保试块的密实性。

3.养护:试块制作后,需要进行养护以促进混凝土的强度发展。

在养护过程中,应注意避免试块受到过多的干燥、温度波动和物理损害。

可利用湿布和保温设备等手段进行养护。

五、试块留置管理1.存放位置:试块应存放在干燥、通风、不受外部冲击的地方。

试块储存区域应离混凝土浇注现场远离,以避免试块受到施工活动的干扰。

2.试块记录:建立试块留置记录,包括试块编号、试块标识、留置时间、试验日期等信息。

记录应详细、准确,并及时更新。

3.试块检查:对留置的试块进行定期检查,确保试块无损坏、变形等情况。

如发现异常,应立即记录并采取相应的整改措施。

4.试块保留:试块留置时间到达后,应按照试验所需的样品数量进行保留。

保留样品应采用完整块状,并妥善保管,以备以后进行重复试验或争议解决。

六、风险控制在试块留置过程中,可能会存在一些风险,如试块损坏、试验延误等。

混凝土标准养护试块留置要求

混凝土标准养护试块留置要求

混凝土标准养护试块留置要求

1. 你知道吗,混凝土标准养护试块留置可不能马虎啊!比如说修房子,要是试块留置不规范,那房子质量能有保障吗?肯定不行呀!
2. 混凝土标准养护试块留置要求可多了去了,就像给宝宝照顾得无微不至一样。

好比你要精确计算材料用量,一点都不能错,不然不就麻烦了?
3. 哎呀呀,混凝土标准养护试块留置时一定要注意细节哟!就像做一件精细的工艺品,任何一个小地方不注意都不行呢。

比如要选合适的模具,这多重要啊!
4. 你想想看,混凝土标准养护试块留置不好,那后果得多严重呀!好比搭积木,基础没打好,后面不就垮了嘛!
5. 嘿,混凝土标准养护试块留置真的很关键呀!就像一场比赛,每个环节都不能掉链子。

比如说养护的环境得达标,要不然试块质量能好吗?
6. 哇塞,混凝土标准养护试块留置这事可不能小瞧哦!如同一场重要的考试,必须认真对待。

像试块的编号,可千万不能弄错啊!
7. 混凝土标准养护试块留置要求可严着呢,这可不像过家家那么简单呀!比如试块的制作,得专业人员来操作才行呢。

8. 哟呵,混凝土标准养护试块留置可得仔细着点!恰似走钢丝,稍有偏差就完蛋啦。

像试块的取样,得按规定来呀!
9. 总之,混凝土标准养护试块留置是非常重要的,不能有丝毫马虎和懈怠,一定要严格按照要求去做呀!。

灌注桩试块留置规范

灌注桩试块留置规范

灌注桩试块留置规范灌注桩试块留置规范是在灌注桩施工过程中进行试验的一种方法,用于评估灌注桩的强度和质量。

以下是灌注桩试块留置规范的主要内容:一、试块的制作1. 试块的尺寸应为正方形或长方形,边长或长宽不小于1米。

2. 试块材料应为与预制桩相同的材料,包括水泥、砂子、骨料等。

3. 试块的制作应按照混凝土配合比和搅拌工艺进行,确保试块的强度和质量与预制桩相近。

4. 试块的表面应光滑平整,无明显裂缝和变形。

二、试块的留置1. 试块的留置位置应选择在灌注桩的影响范围内,通常选取距离灌注桩中心2-3米处。

2. 试块的留置深度应根据设计要求确定,通常选择与灌注桩相同的埋置深度。

3. 试块的留置应避免与周围地基、地下管线等物体发生干扰。

4. 试块的留置过程中应注意保护试块的完整性,避免损坏和变形。

三、试块的标志1. 试块的留置位置应进行标志,包括编号、留置日期、留置深度等信息。

2. 试块的标志应固定在离试块顶部一定高度处,便于后续观测和检测。

四、试块的保护1. 试块留置后,应及时进行保护,防止外界因素对试块的影响。

2. 试块留置区域应设置警示标志,防止他人损坏试块。

3. 试块周围应进行适当的防护,如设置挡土墙、围栏等。

五、试块的观测和检测1. 试块留置后,应定期进行观测和检测,包括外观观察、试块尺寸测量等。

2. 试块的观测和检测结果应记录并保存,用于后续的分析和评估。

3. 如发现试块有明显裂缝、变形等问题,应及时进行处理或更换。

六、试块的拆除1. 在灌注桩使用一段时间后,可以对试块进行拆除,进行强度检测和质量评估。

2. 试块的拆除应谨慎进行,避免对灌注桩本身造成损坏。

3. 拆除后的试块应进行强度检测,并记录和分析检测结果。

以上是灌注桩试块留置规范的主要内容,通过对试块的制作、留置、标志、保护、观测和检测等一系列规范的要求,可以提高灌注桩施工的质量和强度评估的准确性。

同时,灌注桩试块留置规范也能为后续的工程管理和维护提供依据。

建筑工程试块留置方案范本

建筑工程试块留置方案范本

建筑工程试块留置方案范本一、试块留置的背景与必要性随着城市建设的不断发展和建筑工程的日益增加,建筑工程质量和安全问题备受关注。

为了确保建筑工程的质量和安全,以及满足相关管理法规的要求,建筑工程试块留置成为非常必要的环节。

试块留置是指在建筑工程前期或施工过程中,根据相关规定留置一定的试块,通过试验、检测来验证设计、材料、施工工艺和施工质量等各项指标符合法律法规和相关技术标准。

试块留置的主要目的是确保建筑工程的质量和安全,减少施工风险,提高建筑工程的可持续发展能力。

二、试块留置的基本原则试块留置需要遵循以下基本原则:1.法律法规原则:严格遵守国家和地方相关法律法规,按照法律法规的要求进行试块留置和相关试验检测。

2.科学合理原则:根据建筑工程的特点和实际情况,科学设计试块留置方案,确保试块留置的合理性和有效性。

3.公开透明原则:试块留置过程应当公开、透明,接受业主或监理单位的监督和检查。

4.安全可靠原则:在试块留置过程中,确保试验、检测设备和人员的安全,并提供真实、可靠的试验检测数据。

5.合理利用原则:合理利用试块留置结果,对建筑工程的设计、材料、施工工艺和施工质量进行合理调整和改进。

三、试块留置的具体方案1.试块留置的时机试块留置的时机一般在建筑工程的前期或者施工过程中,具体包括以下几个阶段:(1)设计阶段:在建筑工程的设计阶段,根据相关法规和技术标准,确定需要留置的试块种类和数量,并编制试块留置方案。

(2)施工准备阶段:在建筑工程施工前,根据设计要求和施工计划,确定试块留置的具体位置和时间,并购置试验、检测设备。

(3)施工过程:在建筑工程的施工过程中,按照设计要求和施工计划,进行试块留置,并进行相关试验、检测。

2.试块留置的内容试块留置的内容主要包括以下几个方面:(1)试块种类:根据建筑工程的性质和施工要求,确定需要留置的试块种类,包括混凝土试块、钢筋试块、砖砌试块等。

(2)试块数量:根据建筑工程的规模和特点,确定需要留置的试块数量,确保试块数量足够、全面。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

1 . 标养的试块放置在标准养护室28 天送检检测砼配合比同条件养护试块放置在浇捣部位一起养护600°温度送检检测浇捣部位强度拆模试块放置在浇捣部位一起养护一般在7~18 天送检至少在同条件之前是用来估计浇捣部位强度用的
所谓等效养护龄期,就是逐日累计养护温度达到600℃.d,且龄期宜取14d~60d。

一般情况,温度取当天的平均温度。

抗渗混凝土试件成型后24 小时拆模,然后送入养护室养护,一般养护至28 天龄期进行试验。

同养标养都需要留置,抗渗的还需留置抗压试块,标养28 天需送检,同养的平均温度累积600 度需送检,60 天内累积温度达不到600 度的,需在第60 天送检1、刚刚浇筑的混凝土,要看看你的部位才行啊,如果是楼面砼的话,标养试块,同条件养护试块都要做的。

如果是地下室基础底板、外墙板等砼的话,那是抗渗标养试块,同条件养护试块。

如果是地下室内墙、内柱的话,那就是标养试块,同条件养护试块。

如果是地下室顶板砼的话,有覆盖土的地方,那是做抗渗标养试块,同条件养护试块;没有覆盖土的地方,那是标养试块,同条件养护试块。

如果是主体结构验收完成后,在砌墙的位置浇捣的砼,高度一般是200mm,那就叫二次结构砼,试块就是二次结构试块了。

它一般是做标养试块就行了。

标养试块一组 3 块同条件养护试块一组 3 块标养抗渗试块一组6块应根据规范要求留置试块标养试块从做之后,一般要做第27 天~~29 送去检测中心试压砼强度。

同条件试块从做好之后,一般要达到600 度天才允许送去检测中心试压砼强度。

现场所有砼都要做砼标养试块的。

2. 砼抗压试块每拌制100盘且不超过100m3的同配合比的混凝土不少于1次2. 每一工作班拌制的同配合比砼不足100盘时不少于1次
3. 当一次连续浇筑起过1000m3时,同一配合比的混凝土每200m3 不少于1次
4. 每一楼层、同一配合比的混凝土不少于1次。
