某小区消防工程施工组织设计
消防配套工程施工组织设计-小区消防工程施工组织设计

消防配套工程施工组织设计-小区消防工程施工组织设计1.工程概况该小区消防工程旨在提供有效的消防保护措施,确保小区居民的生命财产安全。
工程包括建设消防水源、安装消防设备、布置防火通道等。
2.施工组织原则在进行小区消防工程施工组织设计时,应遵循以下原则:- 安全性原则:确保施工过程安全,减少事故风险。
- 效率原则:合理安排施工顺序和进度,以提高施工效率。
- 环保原则:减少施工对环境的影响,合理使用资源。
3.施工组织方案3.1 施工顺序按照消防工程的先后顺序,建议采取以下施工顺序:1. 消防水源建设:包括地下消火栓、消防水池等建设。
2. 消防设备安装:包括消防栓、灭火器、喷淋系统等设备的安装。
3. 防火通道布置:确保小区内的通道畅通,方便疏散。
3.2 施工进度合理安排施工进度,确保施工的高效进行。
建议在设计阶段明确施工里程碑,并根据工期安排相应的施工计划。
3.3 施工安全措施在施工过程中,应采取以下安全措施:- 安全培训:对施工人员进行消防安全培训,提高其安全意识。
- 安全设施:设置安全警示标志、防护栏等设施,确保工作区域安全。
- 监督检查:加强对施工现场的监督检查,及时发现和解决安全隐患。
4.施工组织管理为保证工程施工质量,需要做好施工组织管理工作:- 施工计划:编制详细的施工计划,明确工作任务和工期。
- 资源调配:合理调配施工人员和物资资源,确保施工进展顺利。
- 质量控制:严格按照相关标准要求进行施工,加强质量监控。
5.其他注意事项- 与相关单位协调:根据工程需要,及时与相关单位(如供水公司、电力公司等)进行协调工作。
- 合理运用技术手段:采用先进的施工技术和设备,提高施工效率和质量。
以上是小区消防工程施工组织设计的相关内容,请按照施工组织方案进行实施,并注意安全和质量要求。
消防工程施工组织设计

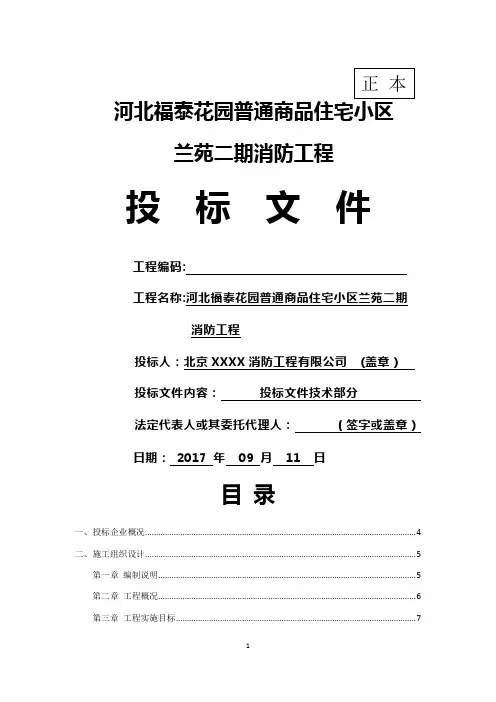

兰苑二期消防工程投标文件工程编码:工程名称:河北福泰花园普通商品住宅小区兰苑二期消防工程投标人:北京XXXX消防工程有限公司(盖章)投标文件内容:投标文件技术部分法定代表人或其委托代理人:(签字或盖章)日期:2017 年09 月11 日目录一、投标企业概况 (4)二、施工组织设计 (5)第一章编制说明 (5)第二章工程概况 (6)第三章工程实施目标 (7)第四章施工部署 (8)第五章主要分部分项工程施工方案 (12)第一节消防水系统材料作法 (12)第二节消防水管道安装工艺流程 (13)第三节管道支架制作安装 (13)第四节管道系统安装技术措施 (16)第五节设备安装工程 (26)第六节消防水系统检验与试验 (29)第七节火灾自动报警系统 (36)第八节电气火灾监控系统 (50)第九节防火门监控系统 (51)第十节电伴热系统 (53)第六章工程进度安排及保证措施 (55)第八章质量管理体系与保证措施 (62)第九章安全文明施工和绿色施工保障措施 (79)第一节安全生产管理的必要性 (79)第二节安全生产管理目标及大纲 (82)第三节安全生产管理体系及措施 (84)第四节消防保卫措施 (91)第五节文明施工保护措施 (91)第六节文明施工管理目标 (91)第七节文明施工管理责任制 (91)第八节配合总包、业主搞好现场CI整体形象 (92)第九节现场文明施工管理 (92)第十节文明施工管理制度 (94)第十一节环境保护措施 (95)第十二节绿色施工及环境保护制度 (98)第十三节绿色施工环境因素识别制度 (99)第十四节绿色施工及环境保护措施 (101)第十五节防止扬尘污染措施 (102)第十六节防止大气污染措施 (103)第十七节防止水污染措施 (103)第十八节防止噪音污染措施 (103)第十九节防止光污染措施 (104)第二十节固体废弃物的控制 (105)第二十一节职业健康与安全保障措施 (106)第二十二节防止扰民措施 (106)第十章紧急情况的处置措施、预案 (107)第一节重大事件的辨识及监测 (107)第二节应急机制小组 (109)第三节重大事故发生应急措施 (109)第四节重大事件发生应急措施 (117)第五节应急物资及装备 (118)第六节抵抗风险的措施 (118)第十一章冬、雨季施工措施 (120)第一节雨季施工措施 (120)第二节冬季施工措施 (121)第三节冬、雨季施工成品保护措施 (123)第十二章成品及半成品保护措施 (124)第一节成品保护的目的和意义 (124)第二节成品保护责任制 (124)第三节成品保护制度 (125)第四节成品保护措施 (126)第十三章系统测试、验收及竣工资料 (128)第十四章质量保证期、售后服务及培训计划 (131)........................................................................................................................... 错误!未定义书签。
某某小区消防安装工程施工组织设计

3.1.5 交工验收与结算阶段:是对项目成果进行总结、评价,对
施工组织方案
3.2 管理组织机构设置 3.2.1 公司管理组织机构设置网络如下所示:
总经 理 副经理
总工程师
技
生
人
办
术
产
力
公
质
安
资
室
量
全
源
科
科
科
经
材
设
营
料
备
科
科
科
项目工程部
施工组织方案
3.2.2 项目工程部管理组织网络如下所示: 项目经理 技术负责人
施
安
质
材
档
工
全
量
料
案
员
员
员
员
员
施工作业班组
施工组织方案
3.2.3 项目经理岗位职责 1 项目经理现场安装施工管理工作,组织解决工程施工中的现场 管理及技术工艺问题; 2 协调各专业之间的配合工作; 3 组织编制安装月、周施工进度计划,并监督实施情况,负责计 划的审核; 4 组织协调现场施工配合的工作关系; 5 组织工程验收; 6 负责组织各专业班组、指定分包的协调,就进度、质量进行 统一管理; 7 负责组织各种试验等相关试验; 8 协调安排使用施工场地及临设; 9 审核项目物资采购计划及工程物资需用量计划; 10 制订分部、分项施工方案和质量保证措施; 11 完成责任范围内的材料进场验证及组织检验,试验工作; 12 完成施工技术方案的制定,参加图纸会审、设计交底,审核 施工技术交底; 13 协调管理 协调原则:协调行为须符合现行法律、法规和规章,不损害双方 及国家利益,并本着用户服务的宗旨,保障本工程施工有序进行,全 面履行合同。协调主要内容和方法见下表:
消防工程一施工组织方案

消防工程一施工组织方案一、项目基本情况1.1 项目名称:某某消防工程施工组织方案1.2 项目地点:某某市某某区某某街某某号1.3 项目规模:某某平方米1.4 项目施工周期:某某年某月某日至某某年某月某日二、项目概况2.1 项目背景随着城市化进程的加快,消防安全问题日益受到重视。
为了提高城市消防安全防范水平,某某市政府决定进行某某区消防工程建设。
本项目拟在某某区某某街某某号进行消防工程施工,以改善该区域的消防安全设施,提高灭火和应急救援能力,保障人民生命财产安全。
2.2 项目内容本项目包括消防设施安装、消防管道敷设、消防设备配置、消防演习等内容,主要包括:(1)消防设施安装:包括灭火器、烟感探测器、报警器、自动喷水灭火系统等的安装。
(2)消防管道敷设:包括室内消防供水管道、室外消防供水管道等的敷设。
(3)消防设备配置:包括消防车、消防器材、应急救援设备、消防绳等的配置。
(4)消防演习:进行消防演习,提高居民应对突发火灾的应急处理能力。
2.3 项目目标本项目的目标是提高某某区的消防安全等级,确保居民生命和财产安全,减少火灾事故的发生,提高应急处置能力,打造一个安全、和谐的城市社区环境。
三、施工组织方案3.1 施工组织机构(1)项目部:负责组织、协调、检查和监督整个消防工程的施工进度和质量。
(2)施工队:具体负责消防设施、管道、设备等工程施工任务。
(3)监理单位:对工程施工过程进行监督检查,保证工程质量。
3.2 施工方案(1)施工计划:根据项目施工周期,制定详细的施工计划,包括工程进度、施工工艺、安全措施等内容。
(2)材料采购:根据施工计划,提前对所需材料进行采购,确保施工进度。
(3)现场管理:严格按照消防工程施工标准和规范,组织实施施工,保证施工过程中的安全和质量。
3.3 安全措斀(1)人员管理:制定施工人员管理制度,包括施工人员入场培训、定期安全教育培训等。
(2)安全防护:对施工现场进行安全防护,设置安全警示牌、安全通道、安全隔离带等。
消防工程施工组织设计方案

消防工程施工组织设计方案一、项目概况本项目为某办公楼消防工程施工组织设计方案,包括消防设施安装、防火设备调试等内容。
项目施工地点位于城市中心,周边有多栋高层建筑和商业综合体,交通便利,施工条件良好。
二、施工组织机构1.项目部机构设置本项目设立项目部,由项目经理负责全面管理和协调工程施工,设总工程师、质量安全员、进度员、材料员、机具员等职务,并配备相应人员协助完成各项工作。
2.施工班组设置设立施工队伍,每个班组包括一名班长和若干名工人,保证施工过程中能够有序进行。
三、施工工艺流程1.施工准备阶段对施工现场进行规划,确定消防设施的布置位置和管道走向,制定详细的施工方案和施工进度计划。
同时进行现场勘测和材料准备工作,为后续施工做好充分准备。
2.施工过程阶段(1)消防设备安装按照设计方案要求,安装各类消防设备,包括消火栓、喷淋系统、疏散通道等,并进行调试和检测,确保设备安装合理有效。
(2)防火材料施工根据设计要求,对防火材料进行施工,保证其质量和安全性,防止火灾事故的发生。
3.施工收尾阶段进行设备检查和验收工作,确保施工质量达到要求,消防设施正常运行。
同时进行消防设备的培训和指导工作,提高消防意识和应急处理能力。
四、安全防护措施1.施工现场安全加强现场安全管理,设置警示标识和防护设施,保证施工过程中工人的安全。
同时对危险区域进行隔离和封闭,确保施工现场的安全。
2.消防设备安全严格按照施工规范和操作要求进行设备安装和调试工作,保证设备的稳定性和安全性。
并对设备进行定期检查和维护,确保设备正常运行。
五、质量管理措施1.质量监控设立质量安全员,负责监督施工过程中的质量问题,并及时处理和纠正,确保施工质量符合标准要求。
2.材料采购严格控制材料采购环节,确保材料的质量和安全性,避免使用劣质材料造成施工质量问题。
六、进度计划根据施工方案制定详细的进度计划,合理安排施工流程和工期,确保施工任务按时完成。
七、经济管理严格控制项目成本,合理利用资源,降低施工成本,确保项目在预算范围内完成。
消防工程施工组织方案

消防工程施工组织方案一、项目概况1. 项目名称:某某楼消防工程施工2. 项目地址:某某市某某区某某路某某号3. 业主单位:某某集团4. 建设单位:某某建设工程有限公司5. 设计单位:某某设计院6. 施工单位:某某建筑有限公司7. 监理单位:某某监理有限公司8. 工程概况:本项目为某某楼新增消防系统、改建消防系统等工程。
本项目总面积为5000平方米,主要包括消防管道、喷淋系统、消防电气设施等。
二、现场组织机构1. 总工程师:某某2. 项目经理:某某3. 技术负责人:某某4. 安全负责人:某某5. 质量负责人:某某6. 现场管理员:某某7. 现场安全员:某某8. 质量员:某某9. 施工员:某某三、施工方案1. 检查施工现场在开始施工前,需要对施工现场进行检查,确保施工现场清理整洁,通道畅通,消防器材齐全,消防通道未被占用等。
2. 确认施工方案根据设计图纸和施工要求,对消防管道、喷淋系统、消防电气设施等进行确认,并制定详细的施工方案和进度计划。
3. 划定施工区域根据施工图纸,划定施工区域,并进行围挡和标识,确保施工现场安全。
4. 准备施工材料根据施工需要,准备好所需的消防管道、喷淋系统、消防电气设施等材料,并进行质量检查。
5. 进行施工根据施工方案和进度计划,进行相关工程施工,确保施工质量和安全。
6. 整体验收在施工完成后,对整个消防工程进行验收,确保工程符合相关标准和要求。
四、安全措施1. 确保现场安全施工现场应设置明显的安全警示牌,确保现场通道畅通,避免安全隐患。
2. 配备应急设施施工现场应配备应急疏散通道、灭火器材等应急设施,确保施工过程中的安全。
3. 定期安全检查定期进行施工现场的安全检查,并及时处理发现的安全隐患,确保施工过程的安全。
五、质量控制1. 确保施工质量严格按照设计要求和施工方案进行施工,确保消防工程的质量。
2. 施工过程监督对施工过程进行全程监督,及时纠正施工中的质量问题,确保施工质量。
小区消防工程设计方案范本

小区消防工程设计方案一、项目背景随着城市化进程的加快,居民小区作为城市的基本单元,其消防安全问题日益凸显。
为了提高小区的消防安全水平,减少火灾事故的发生,本方案将对小区消防工程进行设计,以保障居民的生命财产安全。
二、设计目标1. 构建完善的小区消防系统,包括消防水源、消防设施、消防通道等,满足小区火灾应急需求。
2. 提高小区居民的消防安全意识,培养居民火灾逃生和灭火技能。
3. 制定完善的消防管理制度,确保消防设施的正常运行和维护。
4. 降低火灾发生的风险,减少火灾事故造成的损失。
三、设计内容1. 消防水源设计(1)设置消防水池,容量满足小区火灾用水需求。
(2)设置消防水泵,确保消防水池的水能被有效抽送至消防栓。
(3)设置消防栓,分布在小区各个角落,保证火灾时能迅速供水。
2. 消防设施设计(1)设置消防控制室,配备专业的消防控制器和相关设备。
(2)设置火灾自动报警系统,包括烟雾探测器、温度探测器等。
(3)设置自动喷水灭火系统,覆盖小区各个区域。
(4)设置灭火器,分布在小区各个部位,方便居民使用。
3. 消防通道设计(1)设置宽敞的消防通道,确保消防车辆顺利通行。
(2)设置消防疏散通道,确保居民在火灾时能迅速撤离。
4. 消防管理制度设计(1)制定消防管理制度,明确消防设施的维护、检查和演练等要求。
(2)定期进行消防设施的检查和维护,确保其正常运行。
(3)组织消防演练,提高居民的火灾应急能力。
四、实施步骤1. 调研和评估:了解小区的实际情况,评估火灾风险,确定消防工程的设计方案。
2. 设计和施工:根据评估结果,进行消防工程的设计,并组织施工。
3. 验收和调试:消防工程完成后,进行验收和调试,确保消防设施正常运行。
4. 培训和宣传:对居民进行消防知识培训和宣传,提高居民的消防安全意识。
5. 运维和管理:建立消防设施的运维管理体系,确保消防设施的长期有效运行。
五、预期效果通过本方案的实施,将有效提高小区的消防安全水平,降低火灾发生的风险,保障居民的生命财产安全。
小区消防工程施工方案

小区消防工程施工方案一、施工前准备工作1.1 确定施工范围根据消防设计方案,确定小区消防工程的施工范围,包括建筑物内部消防设施,消防水系统,消防电气系统等。
1.2 制定施工方案根据消防设计方案和相关技术标准,制定详细的施工方案,包括施工工艺、施工步骤、施工人员分工等。
1.3 采购材料设备根据施工方案确定所需的材料设备清单,依据相关规定采购合格的材料设备。
1.4 招募施工队伍组织招标或协商,选择有相关经验的消防工程公司或团队进行施工。
1.5 制定施工计划根据施工方案和施工队伍的施工能力,制定详细的施工计划,包括施工时间表、进度计划等。
1.6 安全技术交底施工前进行安全技术交底,明确各种安全措施和应急处置预案,确保施工过程中的安全。
二、消防设施施工2.1 消防水系统施工2.1.1 安装消防水池、水泵等设备根据设计方案,安装消防水池、水泵等设备,并进行调试和验收。
2.1.2 安装消防栓、喷淋头等设施根据设计方案,安装消防栓、喷淋头等消防设施,确保其位置合理,使用方便。
2.2 消防电气系统施工2.2.1 安装消防电气设备根据设计方案,安装消防控制盘、消防报警器等电气设备,接线并进行调试验收。
2.2.2 布线布置消防电缆,连接各个消防设备,确保电气系统正常运行。
2.3 建筑物内部消防设施施工2.3.1 安装疏散指示标识根据设计方案,安装疏散指示标识,标明安全出口和疏散通道。
2.3.2 安装自动喷水灭火系统如果设计方案中包括自动喷水灭火系统,按照设计要求进行安装。
2.3.3 安装烟雾报警器、手提式灭火器等设备根据设计要求,安装烟雾报警器、手提式灭火器等设备,确保建筑物内部设施完备。
三、施工现场安全管理3.1 安全培训施工队伍应接受相关消防设施施工安全培训,了解施工中的安全风险和预防措施。
3.2 施工现场封闭施工现场设立围栏和安全标识,确保无关人员进入。
3.3 安全设施提供必要的个人防护装备、消防器材等安全设施,并对其正确使用进行培训。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
某小区消防工程施工组织设计工程简述<一>工程概况1 建设单位:2 工程名称:3 工程地点:4 设计单位:5 建筑设计特点:<二>工程范围和目标1工程范围本项工程的施工范围为:某楼及地库的消火栓系统、消防喷淋系统、排烟系统、消防报警系统的设备采购、管路的敷设、电气信号管线的安装、末端装置与消防控制机房的连接管线等。
2工程目标2.1质量目标保证消防验收一次合格通过,使施工安装各项达到优良标准。
2.2工期目标计划安装工期:20011年7月28日开工至2012年3月31日竣工,日历工期242天内;我公司将按建设单位要求的日期及时进场开工。
2.3安全目标安全生产、无重大伤亡事故。
杜绝死亡,消灭重伤,轻伤平均负伤率低于1%,施工用电事故率小于1% 。
二、编制说明<一>、编制依据由业主提供的招标文件和技术规范说明书;由业主提供的由苏州市建筑设计研究院有限责任公司设计的消防工程图纸;国家现行的质量检验评定标准与有关施工验收规范,以及苏州市建筑工程管理、环境保护等地方法规及规定。
<二>、编制目的该施工组织设计是根据建设单位提供的工程招标文件及建筑平面图及系统图,现行的施工规范、苏州市有关文件编制,阐明了我司对该工程的施工组织总体部署、主要施工方法、技术措施、质量、工期、安全、文明施工的控制目标及保证措施。
本组织设计作为指导施工的技术文件,供建设单位审查。
我们将按工程招标文件要求和建设单位意见,对本组织设计作进一步的补充、修改和完善,作为下一步指导施工的技术性文件。
<三>、采用标准《高层民用建筑设计防火规范》 GB50045-95《建筑设计防火规范》 GBJ16-87《自动喷水灭火系统设计规范》 GB50086-2001《自动喷水灭火系统施工及验收规范》 GB50263-97《建筑给水、排水设计规范》 GBJ15-88《工业金属管道工程施工及验收规范》 GB50235《火灾自动报警系统设计规范》 GB50116-98《火灾自动报警系统施工验收规范》 GB50166-92《电气装置安装工程施工及验收规范》 GB50254-96《建筑安装工程质量检验评定统一标准》 GBJ301-88《火灾报警控制器通用技术条件》 GB4717《消防联动控制设备通用技术条件》 GB16806-97《建筑灭火器配置设计规范》 GBJ140-90《汽车库、修车库、汽车停车场设计规范》 GB50067-97《系统接地的型式及安全技术要求》 GB14050-93《民用建设电气设计规范》 JGJ/T16-92三、施工准备工作计划<一>现场准备1施工管理组织1.1由公司主管经理、项目经理、技术负责人、各专业主办施工员、预算员、质安员、材料管理员9人组成的领导班子进行施工管理。
2劳动力组织2.1本消防工程劳动力按前述施工网络进度安排陆续进现场施工。
进场前作好公司、项目部两级技术交底和安全交底。
在实际施工中,根据与其他专业作业衔接沟通情况,做出必要的调整。
2.2施工设备需用计划2.3施工设备计划见附件1《主要施工机械设备需用计划表》。
2.4施工现场水、电准备2.5水、电管线待建设单位指定水源电源后,引入施工现场,现场设主配电柜及分配电箱。
现场临时用电实行“三相五线”制。
2.6根据设备使用情况,要求临时用电负荷为100kw,要求解决生活用水和施工用水(包括供水、排水)。
2.7施工机械及设备材料由项目部材料员组织,于开工前三日内陆续到位。
2.8做好进场职工的培训教育工作即安全、质量、技术、文明,并熟悉施工现场的环境,尊重市区内的一切规章制度。
<二>技术准备1认真做好施工准备,创造良好的施工条件。
1.1根据设计进行全面协调,为开展各项施工管理打下技术经济基础。
1.2了解设计意图和蓝图情况,提出蓝图要求,迅速全面掌握设计情况。
1.3认真制订施工规划,编制完善的施工大纲,施工顺序安排到位。
1.4做好技术交底、安全交底,保证施工人员熟悉施工内容,安全施工。
1.5根据已定的总工期和业主确定的进度计划,对施工条件、施工进度制订分项实施计划,并提出有力的措施,从计划管理上全面进行平衡协调,推行计划网络管理,做到目标明确,措施扎实,实施有效。
1.6认真落实各项规章制度。
1.7完善工程技术档案制度,对工程技术档案认真及时记录,并签字认可后归档。
1.8本工程工期是先进的,造价是合理的,质量必须是优质的。
据此,我们制定了施工、质量、技术、设备、物资、资料、安全治安、现场标准化等管理办法,并认真予以落实和执行。
四、项目管理机构的设置为了加强工程的管理力量,我公司以经理部为基本班底,在公司范围内优化组合后,组成工程项目经理部。
根据本工程由多层住宅和地下车库二部分组成,且规模大的特点。
项目部均配足相应的管理人员,组织一支精锐的施工队伍。
分公司副经理任工程总指挥,便于在公司范围内进度人、财、物的统一调度;项目经理全面主持工程的施工组织和管理;项目技术负责人负责工程的技术管理。
项目经理部设各专业主办施工员、预算员、材料管理员、质安员等。
整个项目部以框架设立,并通过各职能部门逐级下延,直到班组。
在项目管理部内建立岗位责任制,做到职责明确,有章可循。
建立目标责任制,制定进度分阶段目标、质量分部分项目标等。
建立和完善一系列的的管理制度,如安全生产责任制、文明施工责任制、消防安全责任制等,做到制度齐全,责任到人,使整个施工过程始终处于完全受控状态。
各级管理的落脚点是作业班组。
选派技术素质好的基本班组进场施工。
项目经理部必须加强对班组的各项管理,做好宣传教育、技术交底、检查监督、经济奖罚等各项工作,提高班组的生产积极性。
公司对本工程给予高度重视。
每月一次对工程进行检查,从质量、进度、安全生产和文明施工诸方面对项目经理部进行考核。
在公司范围内对劳动力、机械设备、周转材料进行平衡调配,保证满足本工程的施工需要。
五、施工现场管理<一>施工设备配置及管理1施工设备配置见附件1《主要施工机械设备需用计划表》。
2施工设备管理2.1设备材料购置:由工程管理部根据业务部下发的《工程项目交底》编写《材料、工具、设备需用计划表》,交于经营管理部购置。
2.2项目开工前,向公司经营管理部提出需用计划,根据现场进度填报相关设备。
2.3 联合公司经营管理部库管对进入施工现场的设备进行入场前试用,保证入场设备性能良好,不影响施工进度,不带来安全隐患。
2.4进库的设备要入库验收,对设备型号、数量进行核准。
现场设备要做好防火、防盗、防雨、防损坏。
<二>材料、构配件管理1.材料投入计划1设备材料入库:由公司经营管理部对所购设备材料进行外观、数量、型号/规格进行检验,并入公司库房。
2设备材料进场:由项目部从公司库房领用所需设备材料,由工程管理部质检员组织对其进行外观、数量、型号/规格进行检验核实,并入现场库房。
3施工现场的材料管理4根据施工现场平面图布置规划,按材料各自属性,依据物资保管管理要求和现场条件,合理堆放材料,减少二次搬运,切合实际的堆料规划布置才能实现现场材料管理的总目标。
5对材料的消耗建立健全各种台账,严格执行限额领料卡制度,实行材料节超奖罚制度,报准日报表,做到准确、可靠、真实的反映成本,把成本降到最低点。
6把好进料这一关,严格认真的验收,杜绝次品、不合格品进入施工现场,要通过施工预算,根据施工进度,有计划的进料,不积压材料,减少资金占用。
7凡班组使用的材料都必须遵循限额领料卡,各班组设专人领料,使人人领会材料使用的依据是限额领料卡。
不得超用浪费,节奖超罚与个人直接挂钩。
8抓好工程质量,但要节约材料,技术部门在施工班组施工前要做认真的技术交底,及时下达技术比例单,班组操作要严格执行,这样才能杜绝不合格产品的发生,才能杜绝返工浪费。
全员行动是节约材料、降低成本的最佳途径。
六、施工技术方案<一>施工前准备及施工总体安排:1 施工前准备1.1应熟悉图纸并进行图纸会审以及其他相关规范文件要求。
了解和明确该工程的安全、质量、进度、成本目标以及项目组织机构、材料设备、劳务人员、技术交底均准备就绪,合理按工期进度计划保质保量顺利完成。
2、施工总体安排2.1整个消防工程施工要点主线为:2.1.1弱电系统:严格按工序流程进行施工即检查原预埋管线;水平自动报警、联动线路敷设;末端设备的安装;系统联动调试、公司消防系统自检、系统开通调试、自检、试运行。
2.1.2设备系统:整体计划分施工区域段安装、施工、自检、互检,严格按工序流程进行施工既竖向管道安装、水平管道安装、分施工区域段试压、系统试压、系统开通调试、自检、试运行。
2.1.3排烟系统:施工总准备、现场技术复核、管道、设备安装、系统开通调试、自检、试运行。
2.1.4该三个系统同时组织施工,各工序与土建施工队进行穿插流水施工。
<二>消防供水系统施工技术方案1.消防供水系统的安装工艺流程:消3.1消火栓箱体应有消防主管部门批准的制造许可证及合格证方可使用。
3.2消火栓支管要以栓阀的坐标、标高定位甩口,核定后再稳固消火栓箱,箱体找正稳固后再把校阅安装好,栓阀开启应方便,箱门开启应灵活,安装完毕后应及时封上门,以防零件丢失。
箱内有电控按钮时要注意与电气专业配合施工。
箱体油漆损伤部位在竣工前应重新补油漆一遍。
3.3消火栓安装尺寸为阀门中心距地面为1.1m,阀门距箱侧面为140mm,距箱后内表面为100mm,栓口阀不应与门柜相碰。
3.4消火栓内的水带水枪应在交工前安装。
水龙带卷实盘紧放在箱内,水枪要竖放在箱体内。
4.泵的安装:消防泵类有给水泵、消防用自喷淋泵、消火栓泵等。
安装时要注意以下几点:4.1泵的开箱检查应符合下列要求:a.按设备技术文件的规定核对泵型号、规格,清点泵的零件和部件应无缺损,管口保护物和堵盖完好。
b. 核对泵的主要安装尺寸,并应与设计相符。
4.2出厂时已装配,调整完善的部分不得随便拆卸。
4.3电机与泵连接时,一般应以泵的轴线为基准找正。
4.4泵出入管道应有各自的支架,泵不得直接承受管道的重量。
4.5泵出入口法兰严禁强行组对(尤其是管道泵,当法兰平等度不一致时,严禁强行组装)。
4.6管道与泵连接后,应复查泵的找正精度,当发现由于管道连接而引起偏差时,应调整管道。
4.7管道与泵连接后,不应在其上进行焊接或气割,当需焊、割时,应点焊后拆下管道进行焊接(或采取必要措施),防止焊渣、氧化铁进入泵内。
4.8消防水泵的安装:应符合《机械设备安装工程施工及验收规范》的有关规定,消防水泵的出水管上应安装止回阀和压力表并宜安装检查和试水用的放水阀门,消防水泵泵组的总出水管上还应安装压力表和泄压阀,安装压力表时应加设缓冲装置,压力表和缓冲装置之间应安装旋塞,压力表量程应为工作压力的2-2.5倍。
