监理例会会议纪要10篇监理例会会议纪要篇1时间:__年__月__日上午10:00地点:__项目部会议室会议主题:检查上周例会问题落实情况及下周工作安排会议主持:__会议记录:__施工单位:一标段:计划两日内__、__、__楼完成x层顶混凝土浇筑;__、__楼完成x 层楼板安装;__楼完成x层砌体;幼儿园完成基础浇筑。
二标段:计划下周__楼达到x层支圈梁、模板;__楼达到柱支模。
望劳务公司在材料周转方面能做好配合工作,争取__、__楼年前尽快封顶。
三标段:计划__楼十天后进行混凝土浇筑;__、__楼二十三号完成主体封顶。
监理单位:1、安全方面:部分外架搭设仍不到位,项目部下午派人逐个楼号进行检查落实,外架未搭设一定高度禁止斜屋面施工,确保无任何安全问题。
2、每栋楼的楼梯阳台临边必须进行防护,保证施工工人的生命安全。
3、各标段负责人及安全科长应对塔吊、提升机及施工用电情况进行定期检查;严禁在室内生火取暖。
4、现在安全文明工地的申请已经开始,望项目部努力做好安全文明施工工作。
现场清理工作要及时,材料堆放整齐,成品料与非成品料要分开归类。
5、质量方面:跃层及天沟模板必须支设牢固,技术管理人员应严格检查,不得有遗漏现象;屋面施工项目部对工人应有详细的技术交底,避免返工。
6、水电安装和内粉要配合好,在水电安装之前,尽量完成卫生间内粉工作,并做好成品保护。
目前,下水管破坏比较严重,如再有类似现象出现将给予严厉的处罚。
7、最近天气温度较低,若施工单位进行内粉施工,一定要采取相应保温措施,严格禁止无保温措施情况下进行内粉施工。
8、进度方面:年前所有楼号确保主体封顶,项目部与劳务队要密切配合好,共同努力,争取年前早日完成所有楼号主体封顶任务,幼儿园和社区中心都要完成正负零。
9、楼内外所有能施工的项目应尽量完成,为下步工作创造有利条件。
施工单位x总:1、各施工队提前做好工资分配。
2、安全方面,要求各级管理人员要坚守岗位,尽到职责,严禁脱岗、离岗,避免返工及安全隐患。
第十次监理例会会议纪要

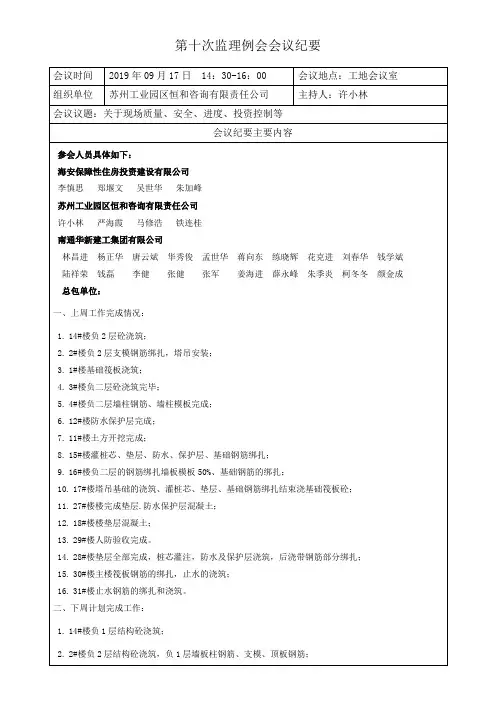

第十次监理例会会议纪要会议时间2019年09月17日 14:30-16:00 会议地点:工地会议室组织单位苏州工业园区恒和咨询有限责任公司主持人:许小林会议议题:关于现场质量、安全、进度、投资控制等会议纪要主要内容参会人员具体如下:海安保障性住房投资建设有限公司李慎思郑堰文吴世华朱加峰苏州工业园区恒和咨询有限责任公司许小林严海霞马修浩铁连桂南通华新建工集团有限公司林昌进杨正华唐云斌华秀俊孟世华蒋向东练晓辉花克进刘春华钱学斌陆祥荣钱磊李健张健张军姜海进薛永峰朱季炎柯冬冬颜金成总包单位:一、上周工作完成情况:1.14#楼负2层砼浇筑;2.2#楼负2层支模钢筋绑扎,塔吊安装;3.1#楼基础筏板浇筑;4.3#楼负二层砼浇筑完毕;5.4#楼负二层墙柱钢筋、墙柱模板完成;6.12#楼防水保护层完成;7.11#楼土方开挖完成;8.15#楼灌桩芯、垫层、防水、保护层、基础钢筋绑扎;9.16#楼负二层的钢筋绑扎墙板模板50%、基础钢筋的绑扎;10.17#楼塔吊基础的浇筑、灌桩芯、垫层、基础钢筋绑扎结束浇基础筏板砼;11.27#楼楼完成垫层.防水保护层混凝土;12.18#楼楼垫层混凝土;13.29#楼人防验收完成。
14.28#楼垫层全部完成,桩芯灌注,防水及保护层浇筑,后浇带钢筋部分绑扎;15.30#楼主楼筏板钢筋的绑扎,止水的浇筑;16.31#楼止水钢筋的绑扎和浇筑。
二、下周计划完成工作:1.14#楼负1层结构砼浇筑;3.1#楼负二层墙柱钢筋的绑扎,支模满足梁板钢筋绑扎;4.13#楼塔吊安装、筏板浇筑;5.3#楼负一层完成;6.4#楼负二层完成;7.12#楼筏板钢筋完成;8.11#楼防水完成;9.15#楼基础砼浇筑、负二层的钢筋绑扎;10.16#楼负二层的砼浇筑、负一层的钢筋绑扎;11.17#楼基础钢筋绑扎结束、筏板基础砼浇筑;12.27#楼完成钢筋挷扎,协调瓦工,木工完成底板周边施工,准备基础浇筑;13.18#楼争取完成钢筋挷扎任务;14.29#楼负二层钢筋绑扎,筏板混凝土浇筑,负二层墙柱钢筋绑扎,木工墙柱模板配模;15.28#楼筏板钢筋绑扎基本完成;16.30#楼负二层施工;17.31#楼绑扎筏板钢筋,筏板浇筑。
监理会议纪要(5篇)

监理会议纪要(5篇)最新监理睬议纪要1会议时间:20XX年XX月XX日上午10:00时会议地点:XXX工程部会议室主持人:XXX记录人:XXX参与会议人员:见当日监理睬议签到单会议内容:今日的会议主题是:工程进度、质量、平安文明施工。
会议主要内容是:1、检查上次例会议定事项的落实状况,分析未完事项缘由。
2、检查分析工程项目进度打算完成状况,提出下一阶段进度目标及落实措施。
3、检查分析工程项目质量状况,针对存在的质量问题提出改良措施。
4、检查分析工程平安及文明施工状况,针对存在的平安隐患和文明施工问题提出改良措施。
5、解决需要协调的有关事项。
根据例会程序,会议首先由施工单位发言,内容是上次例会以来的工程完成状况及下次例会以前工程施工进度打算,需要建设单位、监理单位协调的事项等等,再由监理单位讲评,对缺乏的施工部位提出批判,催促施工单位整改到位,最终由建设单位提出要求作总结。
A、B、C、D栋主施工员汇报了前段已完成的工程进度和质量及平安文明施工状况,并把后段工作支配也作了简洁汇报。
接着监理部监理员孙伯罗讲A、B栋存在的问题和要整改的一些要求:1、A、B栋落地外架搭设未装横向斜撑和剪刀撑,连墙件过少。
2、电梯井口的平安防护要到位,如:现正开头电梯井内搭设架子,配套单位和本施工单位人员必需严禁把一些东西往电梯井内乱丢,以防伤人。
最主要的是施工单位要在电梯井口旁放警示牌和防护栏。
3、B栋外墙砖铺贴,有的师傅不带线顺手铺贴,铺贴瓷片灰浆不饱满、不平整、勾缝不密实。
4、B栋部分飘窗板、空调板等滴水线不符合要求,有些损坏部位要准时整改和修补。
5、内保温有开裂起壳现象,要尽快修补。
6、A、B栋施工电梯操作人员必需准时发觉,准时制止和解决,严防隐患。
7、B栋楼梯踏步要铲洁净,再用水冲洗及清扫洁净后,方可施工。
紧接着监理部负责人刘忠义作监理总结性发言:一、先就C、D栋目前存在的问题:1、室内抹灰工程中,有局部起壳、空鼓等不合格的部位,尤其C栋特殊严峻,要抓紧时间返工、修补。
监理例会会议纪要

监理例会会议纪要工程名称:xxxxxxxxxxxxxxxxxxx项目时间:XXXX年XX月XX日地点:项目监理部会议室参加单位及人员名单(详见签到表)会议内容:由监理单位组织建设单位、设计单位、施工单位对XXXX年洪涝灾害高标准农田修复项目工程开工前工作内容及安排,各方均发表了意见,现归纳意见内容如下:一、工程前期问题因本项目设计农田灌溉沟渠的修复,影响农忙季节的农田灌溉,所以该项目工期紧,要求各施工单位严格按照预定工期完工,此次召集大家举行监理例会,也是符合了政府要求的目标精神,目前各个项目均可进入全面施工的阶段。
二、建设单位对参与各方提出的要求要求各施工单位尽快进场组织施工,监理单位相应进场展开监理工作,确保工程能顺利进行,工程如期竣工。
三、参会人员及现场代表提出:1、质量方面要求:要求施工单位对工程质量按照规范要求进行严格的控制,做好自检自查工作,落实三级质量管理和报验验收制度,切实做好质量管理工作;水渠、挡土墙按一定数量、留置1~2组试块,便于后期对其混凝土强度的检测。
2、材料供应:所供材料的质量须征得监理及建设单位认可后,方可用于工程。
材料质量由监理项目部按照有关要求进行控制。
3、安全、文明施工方面的要求:要有切实可行的规划和计划,确保施工现场的人员和各种物资的安全。
施工单位要制定保证现场施工安全的措施。
4、协作方面:希望参与工程建设的各个主体单位,特别是参与其中的各方人员,要紧密配合、积极协作,保质、保量、按期完成该工程项目。
5、其他方面:(1)钢筋、水泥不需要实行双控,但必须有出厂合格证、出厂检验报告等证明材料;(2)浇捣农桥的水泥标号必须为42.5Mpa。
四、监理项目部根据施工设计图及本工程特点对承包单位提出如下要求:1、检验批、隐蔽工程、分部工程以及最后单位工程的验收,实行报验制度,在施工前必须上报报验申请,经监理项目部验收合格后方可进入下道工序,应注意按照相关时间的要求上报。
监理工作会议纪要

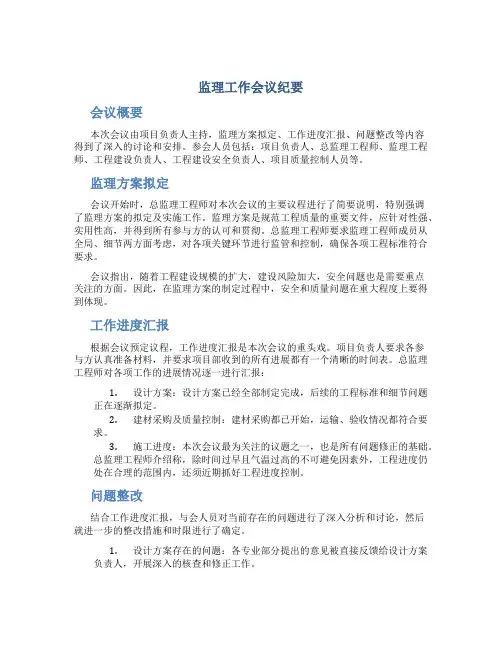

监理工作会议纪要会议概要本次会议由项目负责人主持,监理方案拟定、工作进度汇报、问题整改等内容得到了深入的讨论和安排。
参会人员包括:项目负责人、总监理工程师、监理工程师、工程建设负责人、工程建设安全负责人、项目质量控制人员等。
监理方案拟定会议开始时,总监理工程师对本次会议的主要议程进行了简要说明,特别强调了监理方案的拟定及实施工作。
监理方案是规范工程质量的重要文件,应针对性强、实用性高,并得到所有参与方的认可和贯彻。
总监理工程师要求监理工程师成员从全局、细节两方面考虑,对各项关键环节进行监管和控制,确保各项工程标准符合要求。
会议指出,随着工程建设规模的扩大,建设风险加大,安全问题也是需要重点关注的方面。
因此,在监理方案的制定过程中,安全和质量问题在重大程度上要得到体现。
工作进度汇报根据会议预定议程,工作进度汇报是本次会议的重头戏。
项目负责人要求各参与方认真准备材料,并要求项目部收到的所有进展都有一个清晰的时间表。
总监理工程师对各项工作的进展情况逐一进行汇报:1.设计方案:设计方案已经全部制定完成,后续的工程标准和细节问题正在逐渐拟定。
2.建材采购及质量控制:建材采购都已开始,运输、验收情况都符合要求。
3.施工进度:本次会议最为关注的议题之一,也是所有问题修正的基础。
总监理工程师介绍称,除时间过早且气温过高的不可避免因素外,工程进度仍处在合理的范围内,还须近期抓好工程进度控制。
问题整改结合工作进度汇报,与会人员对当前存在的问题进行了深入分析和讨论,然后就进一步的整改措施和时限进行了确定。
1.设计方案存在的问题:各专业部分提出的意见被直接反馈给设计方案负责人,开展深入的核查和修正工作。
2.施工调度存在的问题:由施工负责人根据近期监理反馈的问题,制定合理、有力的工程进度控制措施和完善施工调度方案。
会议要求各参与方在问题整改过程中,要给出明确的责任人、责任部门,确保问题得到及时有效解决,防止问题返工带来的时间和资金浪费,对项目推进产生不必要的负面影响。
监理例会会议纪要(通用8篇)

监理例会会议纪要监理例会会议纪要(通用8篇)在日常生活和工作中,会议纪要在处理事务上的使用越来越广泛,会议纪要是记载和传达会议情况和议定事项时使用的一种法定公文,是下行文。
你所接触过的会议纪要都是什么样子的呢?以下是小编为大家收集的监理例会会议纪要,希望对大家有所帮助。
监理例会会议纪要篇1会议名称:监理例会会议时间:xxxx年xx月xx日会议地点:公安厅特侦队会议室参加人员:建设单位:监理单位:相应单位人员施工单位:主持人:会议内容:一、上次会议决议落实情况(由监理单位针对上次会议纪要询问与会各方完成落实情况,并记录)。
二、施工单位(总结上周工程情况,介绍本周工程计划,均需描述安全、质量、进度及需协调问题等,这些内容在会议中由监理单位要求施工单位必须介绍,会议要求施工单位项目经理参加并介绍)。
三、监理单位(由监理单位各工程师总结上周工程情况,并对工程安全、质量、进度及需协调问题等提出监理要求,最后由总监总结、补充介绍)。
四、建设单位(由各负责工程师(含工程总监)回复施工协调问题、评述,并提要求)。
五、会议决议(由总监理工程师对照上述问题总结并形成决议)。
监理例会会议纪要篇2会议时间:20xx年2月5日上午9:00 星期二第2次监理例会会议地点:现场项目部会议室会议主持人:檀柱会议记录人:江若琼参加人员:(详见会议签到表)会议主题:关于现场春节安排工作会议纪要主要内容如下一、施工单位作出以下发言:1、加强安全教育培训,提高从业人员安全意识。
2、施工图纸不齐全,希望建设单位尽快补充,完善图纸3、施工班组中,各带班人员需要领导好施工人员做好质量工作,安全工作二、建设单位作出以下发言:1、施工单位需要按图纸设计施工,遇到工作困难需要找监理部门和建设部门协调施工2、根据工期要求结合目前实际情况,根本无法保证施工工期,要求及时增加施工人员,特别模板工人不足严重影响施工进度。
3、要求施工单位各个班组相互配合,严格按设计图纸施工,指定专业技术员现场指定工作。
监理会议纪要范文

监理会议纪要范文第一篇:监理会议纪要会议主题:XXX工程第一阶段监理会议会议时间:XXXX年XX月XX日上午XX:XX会议地点:XXX施工现场参会人员:项目经理:XXX监理工程师:XXX总包方代表:XXX专业承包商代表:XXX会议内容:1. 项目进展情况汇报:项目经理汇报了第一阶段工程进展情况,介绍了目前遇到的主要问题,包括施工质量问题和进度延迟问题。
监理工程师就相关问题提出了建议,并对下一步的工作计划进行了讨论。
2. 现场质量检查:监理工程师对施工现场进行了质量检查,并对质量问题提出了整改要求。
总包方代表对整改方案表示了认可,承诺将按照要求进行整改。
3. 现场安全检查:监理工程师对施工现场的安全情况进行了检查,并提出了改善意见。
总包方代表表示将认真落实安全措施,并确保施工安全。
4. 进度计划分析:监理工程师对工程进度进行了分析,并提出了一些加快进度的措施。
总包方代表表示将协调相关单位,尽快解决施工进度滞后的问题。
5. 其他问题:会议对一些其他问题进行了讨论,并对下一步工作进行了安排。
会议总结:会议达成了一致意见,有利于推进工程进展和保证工程质量和安全。
监理工程师将继续跟踪和督促施工现场的整改和安全措施,确保工程进度和质量的达到预期目标。
会议结束:XX时XX分。
第二篇:监理会议纪要会议主题:XXX工程第二阶段监理会议会议时间:XXXX年XX月XX日上午XX:XX会议地点:XXX施工现场参会人员:项目经理:XXX监理工程师:XXX总包方代表:XXX专业承包商代表:XXX会议内容:1. 项目进展情况汇报:项目经理汇报了第二阶段工程进展情况,介绍了目前遇到的主要问题,包括施工质量问题和进度延迟问题。
监理工程师就相关问题提出了建议,并对下一步的工作计划进行了讨论。
2. 现场质量检查:监理工程师对施工现场进行了质量检查,并对质量问题提出了整改要求。
总包方代表对整改方案表示了认可,承诺将按照要求进行整改。
3. 现场安全检查:监理工程师对施工现场的安全情况进行了检查,并提出了改善意见。
监理会议纪要范文9篇

监理会议纪要范文9篇监理会议纪要范文 1时间:xx年x月x日上午10点30分地点:项目部会议室主持人:总监刘爱清记录人:王志出席人:详见会议签到单附一内容:首先刘总监介绍这次会议主要有两个目标,第一是进度,第二是安全生产,以下是详细内容:一、进度1、桥梁桩基方面,首先刘总监问分包队老板黎炼目前有多人在工地干活,具体怎么分配他们的工作的?其承台多少人?桩基多少人?钢筋下料多少人?(1)黎炼回复目前班组7个人,承台4个人,桩基3个人。
(2)刘总监强调班组人数远远不能满足工程进度的要求,目前依然有7个承台,5个桩基仍未灌注砼,我们的要求是桩基必须7月底完工,承台八月份必须搞完,就目前的情况,你们达不到这个要求,项目部的意见是黎炼的分包队再增加7个人,如果因为没事做而导致出现窝工,项目部就每个工人补助100元,但是如果因为你找不到人,或者做不出来,不按项目部指示进行施工,那么你立即自动退场,问黎炼能做得到不?(3)黎炼回复能做到!2、接下来就桥梁承台以上结构方面,刘总监指出其班组人员工作懒散,导致整个工地像个休闲山庄,究其原因,第一是因为没有合理的进度计划;第二是管理人员没有合理的安排;第三管理人员没有总体的思想,只想到局部的利益,没有考虑整体的利益;接下来我希望从以下几个方面来加快进度:(1)因为模板只有1套半,导致整个施工进度受到牵制,所以你们分包队必须以12月31号工期为目标,从工期出发,具体需要再增加几套模板,模板必须要满足进度的要求,同时根据你们的进度计划,合理安排好人力、物力、机械设备。
(2)项目部管理人员比你们做工的人员都要多,目前是平均5个人管理你们1个人,所以必须增加你们人员,满足施工进度的要求,如果你们做不到就请立即退场!(3)承台以上需要的方案必须尽快到位,根据方案编制详细的进度计划,把各方面的不利因素考虑进去,项目部尽快审查进度计划,有哪些方面需要修改的尽快调整,调整后按照进度计划一步一步实施,现在墩柱在施工,尽快吧现浇梁的满堂支架的基础进行处理,作为你们分包队,必须考虑到大局利益,要加快进度,加大人员投入,把工地搞活,不要搞的像潭死水!(4)桥墩砼养护不到位,上次肋板养护没有到位,这次1#桥墩采用薄膜养护,其方法又不正确,这样的天气很容易导致温度烧伤,所以你们要有专门负责养护的人,组织好人员、机械、材料的分配。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
2011年XXXXXXXXXXX建设工程
监理例会会议纪要
编号:10
时间:2012年0X月X日下午15:30
地点:XXXXXXXXXXXXX
参加会议单位:
会议主题:
关于本工程进度、安全环境、质量、文明施工方面、假期复工等事项。
会议主要情况纪要如下:
监理单位:
复工至今,实际进度未跟上设计进度,作业人员未到位是重要原因,施工单位应尽早制定方案赶回进度。
施工单位应上报2012年复工报告。
安全方面:拆板完成楼层未进行清理机临边防护未跟上;天面的脚手架刚性连接用铁丝连接不符合安全规范;施工上楼梯应安装兜底网,以防止高空堕物伤人。
砌墙工程内墙砖变更应上报变审通知单到我监理单位审批,作未来施工依据。
对新进作业人员必须作三级教育并作资料留底存档。
尽早联系人员以保施工人员不足及及时对清理现场。
天面有露筋头现象应做方案处理;内墙砌筑有出现浆缝补饱满,未符合防水、隔音等要求了,应多对施工作业人员进行技术交底,并处理浆缝不饱满的墙体。
施工单位:
过年后复工正常工作,有很多不如意的地方:例如安全帽情况,现场施工员必须抓紧安全帽问题;井架防护网被绑起来,本来井架安全网就是考虑安全方面的保障,命令现场施工员对此马上整改,并发现井架机手无证操作,没人专人看守,想用就用不符合安全要求;监理提出兜底安全网尽早安装。
前期工作做足,就应该好头好尾,注意清理现场。
对新作业人员进行三级教育,特别是对带班。
人员未到齐应加紧联系。
业主单位:
这次是春节假期后复工的第一次例会,作为业主到工地巡查,感觉假期后出现松散现象。
实际进度必须跟进实际进度。
质量第一,但不代表可以舍弃安全问题,以上监理及新圩公司检测人员提出的问题现场管理人员应加紧处理,特别是井架问题,必须马上处理。
如果明天未处理好,监理单位就出停工通知到施工单位至施工单位处理好以上问题再复工。
望施工单位认真处理。
参加会议人员审阅通过签名
佛山市高明区代建项目管理中心
佛山市高明区新圩建筑工程公司
北京中外建工程管理有限公司
XXXXXXXXXXXXXXXX
XXXXXXXXXXX
2012年0X月XX日附:与会人员签到表
主送:xxxxxxxxxxxxxxxxxxxxxxxxxxxxxxx。
