大体积混凝土浇筑技术交底共30页
大体积混凝土浇筑技术交底

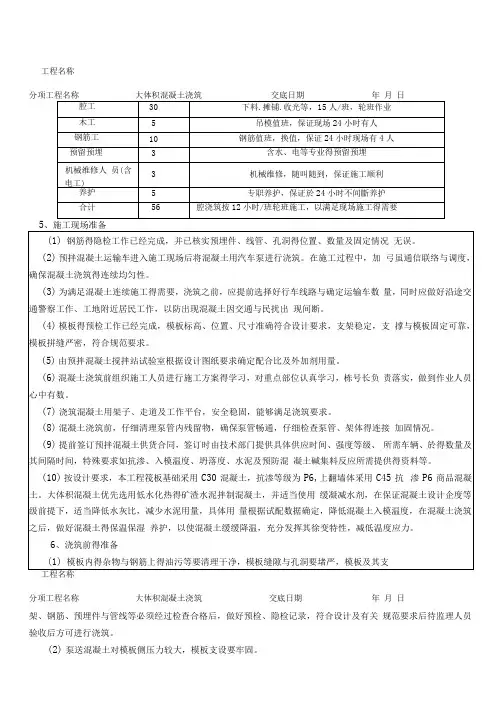

工程名称、施工现场准备分项工程名称大体积混凝土浇筑交底日期年月日架、钢筋、预埋件与管线等必须经过检查合格后,做好预检、隐检记录,符合设计及有关规范要求后待监理人员验收后方可进行浇筑。
(2)泵送混凝土对模板侧压力较大,模板支设要牢固。
(3)浇筑混凝土时,应注意保护好钢筋,一旦钢筋骨架发生变形或位移,应及时纠正。
(4)混凝土泵送前应每车检查混凝土得坍落度。
泵送混凝土坍落度得选用,根据实际浇筑部位确定且不得超过规范要求,大体积筏板建议180±20mm,施工现场严禁加水。
四、大体积混凝土得主要施工方法1、混凝土得运输与布料运送混凝土得车辆应满足均匀、连续供应混凝土得需要。
必须有完善得调度系统与装备,根据施工情况指挥混凝土得运送,减少停滞时间。
在气温较高时罐车应有隔热得措施。
2、大体积混凝土得浇筑(1)浇筑方式。
大体积混凝土基础由于其体形大,混凝土量大,而且流动性强,特别就是上口浇筑点,当插入式振动器振捣后,混凝土无法形成分段分层得浇筑方案。
针对这种情况,筏板基础厚度1、3m,且随破加厚,采用"分段定点、一个坡度、薄层浇筑、循序推进、一次到顶”得方法。
(2)对电梯井、集水池等井壁、池壁、底板得混凝土施工时应特别注意。
由于井壁、池壁混凝土高度、厚度较大,支模要求强度、刚度、稳定性高,容易发生质量事故,必须由工长指挥、瞧护,并作技术交底。
(3)为了保证底板、筏板混凝土施工,由于混凝土体积大,混凝土流动性弓瓷利用结构坡度、集水坑、设备沟等排除腔泌水,在振捣过程中必须排除泌水浮浆,否则将影响基础表面於弓虽度。
(4)在浇筑后未初凝得混凝土进行二次振捣,排除混凝土因泌水在粗骨料、水平钢筋下部生成得水分与空隙,提高混凝土与钢筋得握裹力,防止因混凝土沉落而出现得裂混凝土运输、浇筑与间隙得时间(min)1)在浇筑工序中,应控制混凝土得均匀性与密实性。
混凝土拌合物运至浇筑地点后,应立即浇筑入模。
在浇筑过程中,如发现混凝土拌合物得均匀性与稠度发生较大得变化,应及时处理。
混凝土大体积技术交底

混凝土大体积技术交底在建筑施工的领域里,混凝土大体积施工可是一项相当重要的活儿。
这就好比我们要做一个超级大蛋糕,得小心翼翼,每一步都不能出错,不然这个“蛋糕”可就不好看也不好吃啦!先来说说啥是混凝土大体积。
想象一下,一个巨大的混凝土结构体,它的尺寸大得超乎想象,而且因为体积大,水泥水化产生的热量可不得了,要是处理不好,就会像在肚子里藏了个小火球,让混凝土产生裂缝,这可就糟糕了。
有一次,我在一个工地上看到了正在进行的大体积混凝土施工。
那场面,真是热火朝天。
搅拌机轰隆隆地响着,混凝土罐车一辆接一辆地来。
工人们都忙得不可开交,但我发现其中有个小年轻,看着有点手忙脚乱的。
我走过去一问,原来是他对一些施工要点还不太清楚。
咱们先说说材料的选择吧。
水泥可不能随便选,得用那种水化热低的,就像选个性格温和的小伙伴,不会轻易发脾气产生太多热量。
骨料呢,要选那些级配良好、粒形好的,就像挑水果,得挑个大饱满、没瑕疵的。
还有粉煤灰和外加剂,它们就像是做菜时的调料,加对了量,能让混凝土变得更美味,也就是性能更好。
在配合比设计上,那也是有讲究的。
得经过反复试验,找到那个最佳的配方。
水灰比要合适,不能太稀也不能太稠,就跟和面似的,得掌握好那个度。
然后是混凝土的搅拌和运输。
搅拌的时候要均匀,不能有的地方干有的地方稀。
运输过程中要保证混凝土不会离析,不会初凝。
我记得有一次,因为运输路途太长,混凝土到了工地都有点变样了,这可把大家急坏了,还好及时采取措施,才没有造成大问题。
浇筑可是个关键环节。
要分层浇筑,每层的厚度要控制好,不能太厚也不能太薄。
振捣的时候要密实,不能有漏振的地方。
就像给蛋糕抹奶油,得抹得平平整整,不能有坑坑洼洼。
在浇筑过程中,还要做好温度控制。
要提前埋好测温管,就像给混凝土装了个温度计,时刻监测它的体温。
如果温度太高了,就得采取降温措施,比如浇水、覆盖保温材料等。
养护也不能马虎。
混凝土就像个小孩子,得精心呵护。
养护时间要足够,保持湿润,不能让它干渴了。
大体积混凝土浇筑技术交底

工程名称
深圳地铁5号线塘朗车辆
段综合楼工程BT项目5317
标
分部工程
交底部位地下室
地基与基础工程日期
、施工工艺
(一)技术准备
1、混凝土申请:浇筑混凝土前,预先与混凝土供应单位办理预拌混凝土委托单 及浇灌申请,委托单的内容包括:混凝土强度等级,方量、坍落度、初凝时间、是否 加外加剂以及浇筑时间等。
2、所有机具均应在浇筑混凝土前进行检查,同时配备专职技工,随时检修。
1、各种专业管线已埋设完毕,钢筋隐检、模板预检已完成。
2、施工人员的通道架设、泵管的架子已搭设完毕。
3、振捣设备调试正常及备有一定数量的振捣棒。
4、放料处与浇筑点的联络信号已准备就绪。
5、劳动力安排已妥当,名单已上报。
6、与城管部门协调好,确保混凝土的顺利浇筑。
7、检查墙、柱插筋位置、数量,预留洞的位置、数量,模板接缝是否严密,模 板隔离剂涂刷情
况、支撑系统的承载能力、刚度和稳定性是否满足要求。
8板内是否清理干净,如铁丝、冷挤压套管、木屑、铁钉、焊渣等。
交
底
内
容
3、混凝土浇筑期间,要保证水、电、照明不中断。
4、据施工方案准备必要的塑料布、保温材料及测温用具等。
)作业条件
4、除了钢筋稠密处采用斜向振捣外,其他部位均采用垂直振捣,振捣点的间距离为300〜400伽,插点距模不大于200伽。
GD2301003
专业技术负责人交底人接受人。
大体积混凝土浇筑安全技术交底

大体积混凝土浇筑安全技术交底前言混凝土是现代建筑中最广泛使用的建筑材料之一,而混凝土浇筑作为混凝土施工的一个重要环节,其安全问题尤为重要。
本文将对大体积混凝土浇筑安全技术进行交底,以避免发生人员伤亡、设备损坏等意外事故。
浇筑前准备工艺准备1.确定浇筑技术和浇筑方法:大体积混凝土浇筑需要采用分层浇筑方法,以免出现裂缝、气泡等瑕疵;2.安排施工工序:根据浇筑情况和混凝土性质,科学安排施工工序,确保施工的连续性;3.安排好泵送设备:大体积混凝土浇筑需要使用泵送设备进行卸料,应提前检查设备运行是否正常,以免在使用过程中出现故障;4.确定特殊部位的浇筑方法:对于角、圆弧等特殊部位,需要确定浇筑方法和模具,以确保混凝土浇筑的顺畅度和安全性。
安全准备1.安排好施工人员:浇筑前需要安排好施工人员,包括清理人员、卸料人员、吊装人员等,他们需要接受相关的安全培训;2.确保现场有消防用水:在施工现场需要保证有足够的消防用水,以应对可能发生的火灾事故;3.确定好应急处置措施:在施工现场需要设置好应急疏散通道和安全标志,以便在发生意外事故时有序地疏散人员。
浇筑作业的安全要点倒料作业1.保持泵车稳定:卸料过程中需要保持泵车稳定,防止泵车倾倒;2.保持搅拌桶速度稳定:为避免混凝土发生剪切,需要保持搅拌桶的速度稳定。
振捣作业1.选用合适的振捣器材:振捣器材需要符合相关要求,以确保振捣效果和安全性;2.控制振捣时间:过长的振捣时间可能会导致混凝土结构破裂或裂缝,需要在振捣过程中严格控制时间。
分段浇筑作业1.分段浇筑时需要注意浇筑面之间的几何形状和水平度,要严格按照设计要求进行;2.浇筑过程中需要及时清理浇筑面上的混凝土,以免影响下一道浇筑的接头质量;3.确保接头的坚固:在浇筑接头处应设置接头骨架,并严格按照要求进行固定,以确保接头的坚固和连接的稳定。
现场作业1.保持施工现场的整洁:施工现场需要保持整洁,防止出现滑动、摔倒等意外事故;2.严格控制现场车辆:现场作业时需要严格控制车辆行驶,以防止车辆碾压人员和设备;3.经常巡视施工现场:施工过程中需要经常巡视现场,及时发现和处理安全隐患,确保施工安全。
大体积混凝土浇筑技术交底共30页

大体积混凝土浇筑技术交底
16、人民应该为法律而战斗,就像为 了城墙 而战斗 一样。 ——赫 拉克利 特 17、人类对于不公正的行为加以指责 ,并非 因为他 们愿意 做出这 种行为 ,而是 惟恐自 己会成 为这种 行为的 牺牲者 。—— 柏拉图 18、制定法律法令,就是为了不让强 者做什 么事都 横行霸 道。— —奥维 德 19、法律是社会的习惯和思想的结晶 。—— 托·伍·威尔逊 20、人们嘴上挂着的法律,其真实含 义是财 富。— —爱献 生
大体积混凝土浇筑安全技术交底

大体积混凝土浇筑安全技术交底一、工程概述在进行大体积混凝土浇筑施工前,有必要向参与施工的人员详细介绍工程的基本情况。
本次施工的项目为_____,混凝土浇筑的部位为_____,浇筑量约为_____立方米。
大体积混凝土由于其体积较大,水泥水化热释放集中,内部温升较快,容易产生温度裂缝等质量问题,同时在浇筑过程中也存在一定的安全风险,因此需要严格按照施工方案和安全技术交底进行操作。
二、施工准备1、技术准备(1)施工前,技术人员应熟悉施工图纸和施工规范,制定详细的施工方案,并向施工人员进行技术交底。
(2)对混凝土配合比进行优化设计,减少水泥用量,降低水化热。
(3)根据混凝土浇筑量和浇筑速度,计算所需的机械设备和劳动力数量。
2、材料准备(1)水泥:应选用水化热低的水泥品种,如矿渣硅酸盐水泥、粉煤灰硅酸盐水泥等。
(2)骨料:粗骨料宜选用粒径较大、级配良好的石子;细骨料宜选用中砂,其含泥量应不大于 3%。
(3)外加剂:根据混凝土性能要求,可选用缓凝剂、减水剂等外加剂。
(4)掺合料:可掺入适量的粉煤灰、矿渣粉等掺合料,以降低水泥用量和水化热。
3、机械设备准备(1)混凝土搅拌设备:应保证其性能良好,能够满足混凝土连续搅拌的要求。
(2)混凝土运输设备:应根据施工现场的距离和交通状况,选择合适的运输车辆,如混凝土搅拌运输车。
(3)混凝土浇筑设备:可选用汽车泵、地泵等,其数量应根据浇筑量和浇筑速度确定。
(4)振捣设备:准备足够数量的插入式振捣器和平板式振捣器。
4、劳动力准备(1)根据施工进度计划,合理安排劳动力,包括混凝土搅拌工、运输工、浇筑工、振捣工、养护工等。
(2)对施工人员进行技术培训和安全教育,使其熟悉施工工艺和安全操作规程。
三、施工工艺1、混凝土搅拌(1)严格按照配合比进行配料,计量准确。
(2)搅拌时间应符合规范要求,确保混凝土搅拌均匀。
2、混凝土运输(1)运输过程中应保持混凝土的均匀性,避免产生离析、分层等现象。
大体积混凝土浇筑工程技术交底

大体积混凝土浇筑工程技术交底为保证基础模板工程施工质量要求,交底内容如下,望遵守执行:一、工程概况本工程由四栋仓库、一栋综合楼、三栋门卫及地下室组成,总建筑面积105527.75平方米,占地面积41377.41平方米,其中地下室建筑面积14330.33平方米,其中仓库一、仓库二(局部)及仓库三在地下室上部,其余各栋无地下室。
根据本工程设计图纸及大体积混凝土概念,本工程大体积混凝土施工工程量主要集中在承台、竖向混凝土框架柱,其中承台全部为大体积混凝土。
二、名词解释大体积混凝土是指混凝土结构物实体最小几何尺寸不小于1m的大体量混凝土,或预计会因混凝土中胶凝材料水化引起的温度变化和收缩而导致有害裂缝的产生。
其必须采用相应的技术措施妥善处理温度差值,合理解决温度应力并控制裂缝开展的混凝土结构。
三、施工准备1、施工机械准备钢筋弯曲机、钢筋切断机、钢筋调直机、电动套丝机、电渣压力焊、手提电锯、混凝土震动器、混凝土震动棒、平板震动器、潜水泵、交流电焊机、木工圆盘锯。
2、材料准备1)水泥选用水化热低和凝结时间长的水泥,如低热矿渣硅酸盐水泥、中热硅酸盐水泥、矿渣硅酸盐水泥、粉煤灰硅酸盐水泥、火山灰质硅酸盐水泥等;当采用硅酸盐水泥或普通硅酸盐水泥时,将采取相应措施延缓水化热的释放;2)粗骨料宜采用连续级配,细骨料宜采用中砂;3)大体积混凝土应掺用缓凝剂、减水剂和减少水泥水化热的掺合料。
所用外加剂的质量及应用技术,除了符合现行国家标准《混凝土外加剂》GB8076、《混凝土外加剂应用技术规范》GB50119和有关环境保护规定,除此之外还符合下列要求:4)外加剂的品种、掺量应根据工程所用胶凝材料经实验确定;5)应提供外加剂对硬化混凝土收缩等性能的影响;3、技术准备1)大体积混凝土施工前进行图纸会审,提出施工阶段的综合抗裂措施,制订关键部位的施工作业指导书。
2)大体积混凝土施工在混凝土的模板和支架、钢筋工程、预埋管件等工作完成并验收合格的基础上进行。
大体积混凝土浇筑技术交底完整版

大体积混凝土浇筑技术交底完整版一、工程概述本次大体积混凝土浇筑工程位于_____,浇筑部位为_____,混凝土强度等级为_____,浇筑方量约为_____立方米。
由于大体积混凝土浇筑过程中容易产生温度裂缝等质量问题,因此需要对施工人员进行详细的技术交底,以确保混凝土浇筑质量。
二、施工准备1、技术准备(1)施工前,技术人员应认真熟悉图纸,了解混凝土的强度等级、浇筑部位、浇筑方量等相关信息。
(2)根据工程特点和施工条件,制定详细的施工方案,包括混凝土配合比设计、浇筑顺序、振捣方式、养护措施等。
(3)对施工人员进行技术交底,使其明确施工工艺和质量要求。
2、材料准备(1)水泥:选用_____水泥,其强度等级应符合设计要求,且具有质量证明书和复验报告。
(2)骨料:粗骨料选用_____,其粒径、级配应符合设计要求;细骨料选用_____,其细度模数应在_____范围内。
(3)掺和料:选用_____掺和料,其质量应符合相关标准要求。
(4)外加剂:选用_____外加剂,其品种、性能应符合设计要求和相关标准规定。
(5)水:采用_____水,水质应符合国家现行标准《混凝土拌合用水标准》(JGJ 63)的规定。
3、机械设备准备(1)混凝土搅拌设备:选用_____搅拌机,其性能应良好,能够满足混凝土搅拌的要求。
(2)混凝土运输设备:选用_____运输车辆,其数量应根据浇筑方量和运输距离合理确定,确保混凝土能够连续供应。
(3)混凝土浇筑设备:选用_____泵车或布料杆,其性能应良好,能够满足混凝土浇筑的要求。
(4)振捣设备:选用_____振捣棒,其数量应根据浇筑面积和振捣要求合理确定。
4、现场准备(1)浇筑前,应将模板内的杂物、积水等清理干净,并对模板、钢筋进行检查验收,合格后方可进行浇筑。
(2)在浇筑部位设置测温点,测温点的布置应符合施工方案的要求。
(3)在施工现场设置临时道路和停车场地,确保运输车辆能够畅通无阻。
三、混凝土配合比设计1、配合比设计原则(1)大体积混凝土配合比设计应遵循低水化热、低收缩、高耐久性的原则。
