地下室疏水板施工方案

合集下载

地下室疏水层施工方案

地下室疏水层施工方案

地下室疏水层施工方案一、概况厚疏水层。

其中疏水层顶450mm1400mm厚筏板上设根据设计要求地下室混凝土,配单层双向钢筋。

厚,采用C30板150mm150mm,最上面覆盖薄膜,顶层为疏水层采用级配卵石,铺设厚度300mm 厚钢筋混凝土。

二、施工步骤米的疏水层样板,样板已通过了业主及顾问的认可,米×31、首先施工一块3 疏水层按照样板段展开施工。

疏水管,1002、疏水层施工前,二结构的导墙必须完成施工,并在导墙内埋设φ以上的排水孔。

φ201其两端包裹网格布,间距1米,或每米钻米尽疏水管,洞口间距1φ3、在已完成的混凝土墙板底部开洞,用于埋设100 量贴近地面,并用砂浆抹平混凝土缺损部位。

层B4、铺设级配卵石,卵石进场后,通过窜筒直接从地面输送至4B4层,并在B4以下车辆直接运至层后人工驳运。

设置临时堆场,由人工驳运,或用5T、卵石铺设时注意高度的控制,达到铺设厚度后,采用平板振动机振捣,使表5 面平整。

100mm。

、卵石层上铺设一层薄膜隔离,两幅薄膜间的搭接不得小于6钢筋,用灰饼控制混凝土标高,钢筋垫块适当做厚,提12@200、铺单层双向7.B4层。

高钢筋在混凝土面层中的高度。

钢筋均通过车道运送至,按)500×500、采用固定泵浇捣混凝土,泵管支架下垫模板(尺寸不得小于8 照分区位置分块浇捣。

、混凝土浇捣完毕后,需要收光、打磨。

9其中缩根据不同位置设置不同类型的伸缩缝。

、混凝土分块位置设置伸缩缝,10天,板面切割成槽,嵌硅胶形成(硅胶嵌缝须在环氧地在混凝土浇捣后5缝A(泡在先浇捣完成的混凝土面层侧面固定泡沫板B。

通长伸缩缝,坪施工前进行)天,切割伸缩缝最上方5),两侧混凝土浇捣完成后沫板低于混凝土面10mm 厚的混凝土,最后硅胶嵌缝(硅胶嵌缝须在环氧地坪施工前进行)。

10mm三、节点处理1、后浇带:疏水层施工至后浇带位置时,后浇带可能尚未封闭。

在后浇带两侧用万能块砌筑镂空导墙,形成60×100间距390的孔洞,起到疏水作用。

地下室疏水板施工方案

地下室疏水板施工方案

地下室疏水板施工方案引言地下室疏水板是一种用于地下室防水处理的重要材料。

它可以有效地防止地下室受到地下水的渗透和水浸击。

本文档将介绍地下室疏水板的施工方案。

在施工过程中,需要准确测量地下室的尺寸、选择适宜的材料、施工前进行地面清理等。

施工步骤1. 地下室尺寸测量在施工前,需要准确测量地下室的长、宽、高尺寸。

这将有助于确定所需的疏水板尺寸和数量。

使用测量工具如尺子或激光测距仪进行测量,并记录下所得的尺寸数据。

2. 地面清理在施工前,需要清理地下室的地面。

移除地下室地面上的杂物、垃圾等。

确保地面平整,并清理掉外表的尘土、油污、水渍等。

3. 疏水板材料选择疏水板材料的选择应基于地下室的使用情况、地下水的水位高度和压力等因素。

常见的疏水板材料有聚丙烯、塑料、橡胶等。

选择适宜的材料可以有效地提高疏水板的防水性能。

4. 疏水板安装在施工前,需要按照地下室的尺寸,将疏水板切割成适当的尺寸。

然后将疏水板沿地下室墙壁逐个安装。

可以使用适当的胶水或螺钉固定疏水板。

确保疏水板之间没有间隙,以确保地下室的完全防水。

5. 测试和调整在施工完成后,需要进行测试以确保疏水板的防水性能。

可以通过将一定量的水注入地下室,观察疏水板的效果。

如发现有渗漏现象,需要及时调整疏水板的安装位置或添加补充材料。

6. 翻修和维护地下室疏水板在使用一段时间后可能需要进行翻修和维护。

定期检查疏水板的状态,并及时修复破损或老化的疏水板。

确保地下室的长期防水性能。

结论地下室疏水板的施工方案是地下室防水处理的重要一步。

在施工过程中需要准确测量地下室尺寸、清理地面、选择适宜的疏水板材料、安装疏水板并进行测试和调整。

通过正确施工和维护,可以确保地下室的长期防水性能,从而保护地下室免受地下水的渗透和水浸伤害。

注:此为例如,实际施工方案请根据具体情况进行调整和完善。

地下室疏水板施工方案

地下室疏水板施工方案

地下室疏水板施工方案-标准化文件发布号:(9456-EUATWK-MWUB-WUNN-INNUL-DDQTY-KII目录1 编制说明 0编制背景 0编制依据 0编制人员 0施工方案发放范围 02 工程概况 (1)总体工程概况 (1)分部工程概况 (1)3 施工部署 (3)主要施工材料 (3)主要施工机械 (3)主要部位施工方法 (4)4 质量控制 (9)质量允许偏差 (9)材料进场验收制度 (9)5 安全措施 (9)安全保证措施 (9)6 环保措施 (10)环境保护措施 (10)7 附图 (10)A区车库排水板布置图 (10)B区车库排水板布置图 (10)1 编制说明编制背景目前排水板主要在各种机场工程、高速公路、隧道工程、市政工程的软基处理及建筑工程中的地下室或车库顶板的绿化和屋顶花园等施工中应用很多;在建筑物地下室底板中也只是考虑防潮防渗水应用。

现阶段我国地下防水工程中的一大难题是在底板或者外墙采用传统防水材料施工工艺时,一旦防水材料破损,地下水将在防水层和保护层间流动,渗漏水会从混凝土结构薄弱部位进入到建筑物中,即使在室内发现渗漏点,也很难确定实际发生破损的防水层位置,外墙渗水只能是哪里渗漏堵哪里,使得修补工作难以进行或者成本昂贵。

为解决地下室底板渗漏带来的不利影响难题,根据地下室防水“以疏为主”的思想,我公司拟采用一套技术上先进、经济上合理的完整的施工方法。

编制依据《装饰装修工程质量验收规范》(GB50210—2001)《建筑地面工程施工质量验收规范》(GB50209—2010)地下室底板、侧板疏水层做法详大样(J-D07)《地下室整体排水板施工工法》编制人员赵瑞施工方案发放范围项目部:项目经理、技术经理、生产经理、商务经理、工程部、质量部、安全部、商务部中建五局第三建设有限公司石家庄恒大林溪郡项目部2017年 3月14 日2 工程概况总体工程概况本工程地处河北省石家庄市鹿泉区中石化油库路与京昆高速交叉口西北方向、获鹿镇西马庄村内。

地下室疏水板施工方案

地下室疏水板施工方案

.绿地.世纪城三期负二层地下车库疏水板施工工程施工方案专业资料..省建筑新技术工程公司二○一六年六月二十日绿地.世纪城三期负二层地下车库疏水板施工工程批准:审核:编制:省建筑新技术工程公司专业资料..二○一六年六月二十日录目第一章.编制说明第二章工程概况及主要依据工程概况2.1 加固施工主要依据2.2施工部署第三章.3.1工程施工目标项目管理组织机构3.2第四章.施工准备技术准备4.1 4.2现场准备4.3资源配置计划第五章.施工方法及工艺要求专业资料..5.1疏水板施工5.2钢筋工程5.3混凝土工程第六章.施工管理措施6.1工期保证措施6.2提前进行各项工作准备6.3制定合理的方案6.4资源保证措施6.5加强各部门协调第七章.质量保证措施7.1技术、质量管理措施第八章.安全管理措施8.1安全管理目标8.2设立安全管理小组8.3建立安全管理制度8.4基本安全防护管理措施8.5临时用电安全管理措施8.6机械使用安全管理措施第九章.防治施工噪音污染第十章.夜间施工措施第十一章.文明施工措施第十二章.成品保护措施专业资料..专业资料..第一章编制说明1.本《施工组织设计》在充分研究了设计图纸的基础上编制而成,我们将在具体的施工过程中力求各工序间配合默契,在项目经理部统一领导下实现施工组织设计中的各项要求。

2.根据本工程设计特点和功能要求,本着对工程质量的高度责任感,我们的编制原则是“经济、科学、合理、优质、安全、高效”,同时注重一些先进工艺的运用,提高工程科技含量,使工程质量与工期得到有效控制。

3.本施工组织设计不但在施工方法的选择上力求科学合理经济,而且对地下室渗水处理等提出了具体的应对措施,相信在此施工组织设计的指导下,定能为工程一次性验收合格及加快施工进度提供有力的技术支持。

4.结合现场实际情况我公司制定此方案,若施工中与方案有不符合的地方再另行调整。

该工程位于市金牛区北星干道与三环路交界的东南侧,其一、二、三期由18栋高层住宅楼和1栋多层商业楼第二章工程概况及编制依据2.1工程概况专业资料..该工程位于市金牛区北星干道与三环路交界的东南侧,其一、二、三期由18栋高层住宅楼和1栋多层商业楼及与住宅楼地下室连通的2层地下车库组成。

地下室疏水板施工方案

地下室疏水板施工方案

地下室疏水板施工方案 SANY标准化小组 #QS8QHH-HHGX8Q8-GNHHJ8-HHMHGN#目录1 编制说明编制背景目前排水板主要在各种机场工程、高速公路、隧道工程、市政工程的软基处理及建筑工程中的地下室或车库顶板的绿化和屋顶花园等施工中应用很多;在建筑物地下室底板中也只是考虑防潮防渗水应用。

现阶段我国地下防水工程中的一大难题是在底板或者外墙采用传统防水材料施工工艺时,一旦防水材料破损,地下水将在防水层和保护层间流动,渗漏水会从混凝土结构薄弱部位进入到建筑物中,即使在室内发现渗漏点,也很难确定实际发生破损的防水层位置,外墙渗水只能是哪里渗漏堵哪里,使得修补工作难以进行或者成本昂贵。

为解决地下室底板渗漏带来的不利影响难题,根据地下室防水“以疏为主”的思想,我公司拟采用一套技术上先进、经济上合理的完整的施工方法。

编制依据《装饰装修工程质量验收规范》(GB50210—2001)《建筑地面工程施工质量验收规范》(GB50209—2010)地下室底板、侧板疏水层做法详大样(J-D07)《地下室整体排水板施工工法》编制人员赵瑞施工方案发放范围项目部:项目经理、技术经理、生产经理、商务经理、工程部、质量部、安全部、商务部中建五局第三建设有限公司石家庄恒大林溪郡项目部2017年 3月14 日2 工程概况总体工程概况本工程地处河北省石家庄市鹿泉区中石化油库路与京昆高速交叉口西北方向、获鹿镇西马庄村内。

项目东、西侧为规划路,北侧为西马庄新村,南侧为耕地,本项目分为A、B两个地块。

工程总建筑面积为㎡,其中地上建筑面积为㎡。

本工程分为20栋单体,包括16栋住宅、2栋配套公建、1栋综合楼、1所幼儿园、2个地下车库。

分部工程概况A区车库底板面积27586㎡,B区车库底板面积6332㎡,其中A区车库在2015~2016年冬施抢工阶段基本完成,B区车库在2016年8~9月完成(详见下表1)。

抢工阶段主楼先施工,车库后施工,根据我司多年施工经验,处于冬施期施工的部位及车库底板与外墙交接处,车库出入口与底板交接处、主楼范围附近等位置易出现渗漏隐患,因此为提高施工质量,我司拟在此渗漏隐患位置铺设排水板。

地下室疏水板施工方案

地下室疏水板施工方案

地下室疏水板施工方案

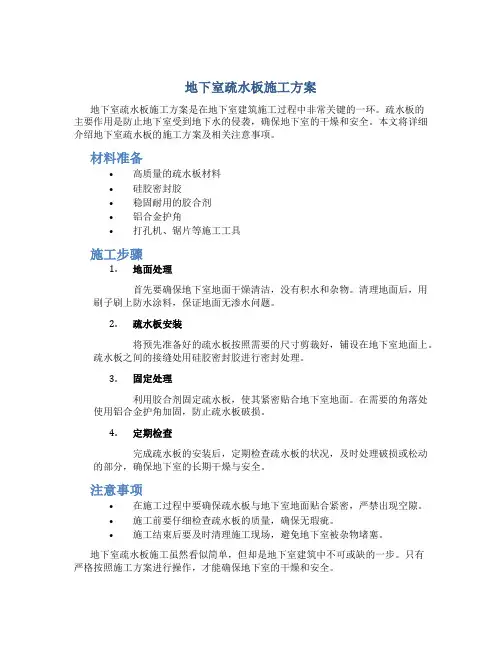

地下室疏水板施工方案是在地下室建筑施工过程中非常关键的一环。

疏水板的
主要作用是防止地下室受到地下水的侵袭,确保地下室的干燥和安全。

本文将详细介绍地下室疏水板的施工方案及相关注意事项。

材料准备
•高质量的疏水板材料
•硅胶密封胶
•稳固耐用的胶合剂
•铝合金护角
•打孔机、锯片等施工工具
施工步骤
1.地面处理
首先要确保地下室地面干燥清洁,没有积水和杂物。

清理地面后,用刷子刷上防水涂料,保证地面无渗水问题。

2.疏水板安装
将预先准备好的疏水板按照需要的尺寸剪裁好,铺设在地下室地面上。

疏水板之间的接缝处用硅胶密封胶进行密封处理。

3.固定处理
利用胶合剂固定疏水板,使其紧密贴合地下室地面。

在需要的角落处使用铝合金护角加固,防止疏水板破损。

4.定期检查
完成疏水板的安装后,定期检查疏水板的状况,及时处理破损或松动的部分,确保地下室的长期干燥与安全。

注意事项
•在施工过程中要确保疏水板与地下室地面贴合紧密,严禁出现空隙。

•施工前要仔细检查疏水板的质量,确保无瑕疵。

•施工结束后要及时清理施工现场,避免地下室被杂物堵塞。

地下室疏水板施工虽然看似简单,但却是地下室建筑中不可或缺的一步。

只有
严格按照施工方案进行操作,才能确保地下室的干燥和安全。

地下室疏水层施工方案(二)

地下室疏水层施工方案(二)

地下室疏水层施工方案(二)引言概述:地下室疏水层施工方案(二)是为了解决地下室排水和防水问题而设计的。

本文将介绍该方案的五个主要内容,包括疏水层的选材、施工步骤、水平和垂直疏水层的设置,以及防水层的保护措施。

通过对这些内容的详细阐述,可以帮助工程人员在地下室的疏水层施工中把握关键要点,提高工程质量。

正文:1. 疏水层选材1.1 选择透水性良好的疏水层材料,如砾石、砂砾混凝土等。

1.2 考虑材料的抗压强度和耐久性,确保疏水层能够长期有效地排水。

1.3 根据地下水位和土壤条件,选择合适的疏水层厚度和粒径范围。

2. 施工步骤2.1 地下室施工完成后,清理工地并确保施工区域干燥。

2.2 在地下室板面铺设防水层前,先进行疏水层的施工。

2.3 根据设计要求和施工图纸,按照分层施工的原则逐层建立疏水层。

2.4 确保疏水层的平整度和连续性,防止疏水层中出现孔洞和断点。

3. 水平疏水层的设置3.1 在地下室地板上设置水平疏水层,用于排除地下室内部的积水。

3.2 水平疏水层通常包括排水管道和排水坑等设施。

3.3 排水管道应按照设计要求进行敷设,并确保通畅。

3.4 排水坑要设置在地下室最低点,以便有效地收集和排除地下室的积水。

4. 垂直疏水层的设置4.1 垂直疏水层用于排除地下室墙体和地板之间的渗水。

4.2 垂直疏水层可以采用垂直排水管或防水薄膜等形式。

4.3 排水管应与地下室墙体接缝位置相对应,并与水平疏水层相连接。

4.4 防水薄膜应按照设计要求进行铺设,并确保与地下室墙体紧密贴合。

5. 防水层的保护措施5.1 在疏水层施工完成后,应及时进行防水层的铺设。

5.2 防水层应具有良好的抗渗性能和耐久性,以保证地下室的长期防水效果。

5.3 定期检查和维护防水层,确保其完整性和有效性。

5.4 防水层与地下室疏水层之间应设置防水接缝,以防止水的渗透。

5.5 在地下室使用过程中,应避免对防水层造成损坏,如避免使用尖锐物品破坏防水层的表面。

地下室疏水板施工方案60667

地下室疏水板施工方案60667

绿地.世纪城三期负二层地下车库疏水板施工工程施工方案四川省建筑新技术工程公司二○一六年六月二十日绿地.世纪城三期负二层地下车库疏水板施工工程批准:审核:编制:四川省建筑新技术工程公司二○一六年六月二十日目录第一章.编制说明第二章工程概况及主要依据2.1工程概况2.2 加固施工主要依据第三章. 施工部署3.1工程施工目标3.2项目管理组织机构第四章.施工准备4.1技术准备4.2现场准备4.3资源配置计划第五章.施工方法及工艺要求5.1疏水板施工5.2钢筋工程5.3混凝土工程第六章.施工管理措施6.1工期保证措施6.2提前进行各项工作准备6.3制定合理的方案6.4资源保证措施6.5加强各部门协调第七章.质量保证措施7.1技术、质量管理措施第八章.安全管理措施8.1安全管理目标8.2设立安全管理小组8.3建立安全管理制度8.4基本安全防护管理措施8.5临时用电安全管理措施8.6机械使用安全管理措施第九章.防治施工噪音污染第十章.夜间施工措施第十一章.文明施工措施第十二章.成品保护措施第一章编制说明1.本《施工组织设计》在充分研究了设计图纸的基础上编制而成,我们将在具体的施工过程中力求各工序间配合默契,在项目经理部统一领导下实现施工组织设计中的各项要求。

2.根据本工程设计特点和功能要求,本着对工程质量的高度责任感,我们的编制原则是“经济、科学、合理、优质、安全、高效”,同时注重一些先进工艺的运用,提高工程科技含量,使工程质量与工期得到有效控制。

3.本施工组织设计不但在施工方法的选择上力求科学合理经济,而且对地下室渗水处理等提出了具体的应对措施,相信在此施工组织设计的指导下,定能为工程一次性验收合格及加快施工进度提供有力的技术支持。

4.结合现场实际情况我公司制定此方案,若施工中与方案有不符合的地方再另行调整。

该工程位于成都市金牛区北星干道与三环路交界的东南侧,其一、二、三期由18栋高层住宅楼和1栋多层商业楼第二章工程概况及编制依据2.1工程概况该工程位于成都市金牛区北星干道与三环路交界的东南侧,其一、二、三期由18栋高层住宅楼和1栋多层商业楼及与住宅楼地下室连通的2层地下车库组成。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

绿地.世纪城三期负二层地下车库疏水板施工工程施工方案四川省建筑新技术工程公司二○一六年六月二十日绿地.世纪城三期负二层地下车库疏水板施工工程批准:审核:编制:四川省建筑新技术工程公司二○一六年六月二十日目录第一章.编制说明第二章工程概况及主要依据2.1工程概况2.2 加固施工主要依据第三章. 施工部署3.1工程施工目标3.2项目管理组织机构第四章.施工准备4.1技术准备4.2现场准备4.3资源配置计划第五章.施工方法及工艺要求5.1疏水板施工5.2钢筋工程5.3混凝土工程第六章.施工管理措施6.1工期保证措施6.2提前进行各项工作准备6.3制定合理的方案6.4资源保证措施6.5加强各部门协调第七章.质量保证措施7.1技术、质量管理措施第八章.安全管理措施8.1安全管理目标8.2设立安全管理小组8.3建立安全管理制度8.4基本安全防护管理措施8.5临时用电安全管理措施8.6机械使用安全管理措施第九章.防治施工噪音污染第十章.夜间施工措施第十一章.文明施工措施第十二章.成品保护措施第一章编制说明1.本《施工组织设计》在充分研究了设计图纸的基础上编制而成,我们将在具体的施工过程中力求各工序间配合默契,在项目经理部统一领导下实现施工组织设计中的各项要求。

2.根据本工程设计特点和功能要求,本着对工程质量的高度责任感,我们的编制原则是“经济、科学、合理、优质、安全、高效”,同时注重一些先进工艺的运用,提高工程科技含量,使工程质量与工期得到有效控制。

3.本施工组织设计不但在施工方法的选择上力求科学合理经济,而且对地下室渗水处理等提出了具体的应对措施,相信在此施工组织设计的指导下,定能为工程一次性验收合格及加快施工进度提供有力的技术支持。

4.结合现场实际情况我公司制定此方案,若施工中与方案有不符合的地方再另行调整。

该工程位于成都市金牛区北星干道与三环路交界的东南侧,其一、二、三期由18栋高层住宅楼和1栋多层商业楼第二章工程概况及编制依据2.1工程概况该工程位于成都市金牛区北星干道与三环路交界的东南侧,其一、二、三期由18栋高层住宅楼和1栋多层商业楼及与住宅楼地下室连通的2层地下车库组成。

一期总建筑面积为173361.53㎡,地下室建筑面积为54218㎡,二期总建筑面积为150015.237㎡,地下室建筑面积为45402.17㎡;三期总建筑面积为111329.8㎡,地下室建筑面积为28453.76㎡。

目前一、二期住户已经入住,三期主体已完工。

2.2加固处理原因该工程相关人员在2015年发现其地下室抗水板出现渗漏现象,随后进行了修补处理,但处理后抗水板仍存在渗漏现象。

为查明该工程地下车库抗水板渗漏产生的原因并就其对结构安全性的影响进行评估,四川省建筑科学研究院受建设单位委托对该工程地下室抗水板渗漏原因进行技术鉴定,并出具了相应的技术鉴定报告(编号:SIBR/R/E2016-038-01),现建设单位委托我院根据其鉴定报告、原设计施工图纸以及现场实际情况出具该工程三期抗水板的渗漏处理方案。

我公司依据设计方案编制此施工方案,本次处理后使用年限不改变原设计使用年限。

2.3加固处理范围及方法本次处理范围:绿地世纪城三期项目抗水板;对地下室抗水板的渗漏问题进行加固处理。

方法:地下室抗水板渗漏处理方法:待裂缝按要求修补完成后,在三期地下室抗水板板面铺设疏水板解决抗水板的渗漏问题。

2.4加固施工主要依据1.设计施工图纸2.《建筑结构可靠度设计统一标准》(GB50068-2001)3.《混凝土结构设计规范》(GB50010-2010)4.《混凝土结构加固设计规范》(GB50367-2013)5.《混凝土结构后锚固技术规程》(JGJ145-2013)6.《地下工程防水技术规范》(GB50108-2008)7.《工程结构加固材料安全性鉴定技术规范》(GB 50728-2011)8.《建筑结构加固工程施工质量验收规范》(GB 50550-2010)第三章. 施工部署3.1工程施工目标3.2项目管理组织机构成立项目经理部,负责该工程的施工组织管理领导工作,实行项目经理责任制。

全面负责本项目的工期、质量、安全、成本的管理工作,统一指挥安排生产、劳动力、及物资供应,有计划地做好各方面的人、财、物协调和管理工作。

第四章.施工准备4.1技术准备加固施工图等由建设单位提供。

在施工前施工单位应对该图纸进行详细审阅及熟悉,了解并掌握相关规范及设计意图。

如图纸中存在问题应及时通知建设单位及设计单位共同商议解决。

4.1.2规范、规程、图集项目技术人员提供本工程施工过程需使用的相关规范、规程、图集清单,项目部统一采购,在施工前发放至项目部。

施工前编制分项工程技术交底记录,由工长对各施工班组长进行交底,对施工重点部位、施工质量较难控制的部位进行详细说明。

4.2现场准备临时用电系统主要为生产用电,在我施工单位进场后立即与总包单位衔接,落实电源接口,规范配电箱设置。

配电箱安装电表便于计数,并配置电工进行日常用电管理。

本加固工程临时用水主要较少,就近接口取水。

现场材料由货车运往项目施工区域后,采用人工卸载,并集中堆放在施工区域内,在运输及搬运过程中应注意自我保护及防止伤害他人。

混凝土由商混车两运输至三期汽车坡道入口,再由小型翻斗车转运至地下室浇筑。

1.由总包单位将现场坑洼不平的地方剔除填平,将抗水板表面多余混凝土剔除干净,影响疏水板施工的其他构件及材料搬运。

现场建渣清理出工作面。

2.我公司在铺设疏水板前应将现场再清理一次,保证疏水板下无明显建渣,保证疏水板底畅通。

4.3资源配置计划第五章.施工方法及工艺要求施工工艺流程:现场清理→止水钢板制安及灌胶→疏水板铺设及安装→钢筋制安工程→模板工程→混凝土浇筑、收面、养护→水沟雨篦子安装5.1疏水板施工特点1.1节省工期,防水工程可在结构施工后任意时间内完成,省去了底板外防水施工工序,节省了施工时间。

1.2该施工工艺施工过程便于控制,施工简单,无毒无味,施工安全度高,相对卵石疏水层可节约资源和劳动力。

1.3地下室底板的部分渗漏通过排水沟排至集水井内,对底板面层无影响,面层干燥无湿迹,可达到一级防水的面层效果。

1.4塑料疏水板是采用符合环保且耐久的特殊聚合乙烯类原料制成,持久耐用,能有效使用50年以上,达到了和建筑物同等的使用年限。

2.1其凹凸台的板面设计,利用带支点的塑料疏水板所支出的永久中空层防潮及疏排水,即疏水层,可将地下室底板任何渗水导入排水沟,再经排水沟导入集水井,最终由潜水泵抽出,确保地下室干爽。

利用凹台内浇筑的砼保证底板面层的抗压强度,其抗压强度经过力学设计和试验,满足地下室使用要求。

5.1.3施工工艺流程及操作要点3.1将基层表面的杂物、模板屑等清除干净,如有渗漏裂缝,应先根据设计要求将裂缝修复完成。

3.2疏水板铺设时圆凸台向下,疏水板短边采用搭接连接(搭接支点不小于2个),并采用胶带粘贴;长边采用热熔连接,并对熔点进行仔细检查以确保有效连接。

3.3如因整个面不规整最后出现不规整接缝,可剪相应形状的夹层塑料成型板对碰铺设并单独固定,土工布封缝。

3.4疏水板铺设完成后应注意保护,避免任意踩踏和破坏。

3.5疏水板面层混凝土浇筑前,应采取措施对钢筋进行支撑固定,避免钢筋下沉。

3.6细石混凝土垫层:在浇捣混凝土过程中,使用木板架设施工通道,以避免手推车及其它重型工具直接在疏水板上作业。

3.5绑扎?8@150单层双向钢筋网,用间距50厚垫块垫高,浇筑细石混凝土,用平板振动器仔细振捣,使砼充满疏水板凸头。

3.6切割分仓缝:分格缝原则上按地库柱网轴线布置,如果地下室柱网不规则则按6~8m设置。

3.7混凝土面层若分块施工,施工缝处需留有500mm宽的疏水板和钢筋网不浇筑,施工缝处凿毛处理后方可进行下一次浇筑。

3.8积水沿地下室找坡方向通过疏水板板支出的空隙自然汇流到排水沟,通过排水沟汇流到地下室设置的集水井内,再通过井内设置的排水泵排出。

施工流程图5.2钢筋工程5.2.1材料准备1.钢筋必须有出厂质量证明书或试验报告单,并且质量证明书必须随钢筋一同到场;每盘钢筋均要有挂牌,印有厂标、钢号、批号、直径等标证。

2.钢筋进场时必须分批验收,每批由同一截面和同一炉号的钢筋组成,重量不大于60t。

检验内容包括对规格、种类、外观的检查,并做力学性能复试试验,合格后方可使用。

3.钢筋外观检查:钢筋表面不得有裂缝结疤和折叠。

钢筋表面允许有凸块,但不得超过横肋的最大高度。

4.铁丝:采用22号火烧丝进行绑扎,铁丝的切断长度根据现场绑扎的要求,丝头允许露出30mm,扎丝切断工根据现场实际测量长度,严格进行扎丝下料。

5.2.2钢筋放样1.技术员及放样工必须详细阅读结构总说明及设计变更,详细了解图纸中的各个环节,如果有不清楚的环节,及时与设计院取得联系,及时解决。

2.对于绑扎钢筋,受拉区钢筋接头按25%错开,受压区钢筋接头按50%错开,同时同截面钢筋接头的数量不得大于50%;对于钢筋焊接连接,钢筋接头位置按50%进行接头,同时同一截面接头数量不超过50%。

3.所有放样料单均须符合设计(后附节点详图)及施工规范要求,对设计中没有确定的部分,征求设计同意后,以设计为准或以《混凝土结构工程施工及验收规范》(GB50204-2002)及《混凝土结构施工图平面整体表示方法制图规则和结构详图》(03G101)为准。

4.钢筋放样必须结合现场实际情况,考虑搭接、锚固要求,进行放样下料。

5.钢筋放样单必须经过项目技术员审核后,才可以进行加工。

5.2.3钢筋加工1.钢筋调直:用6-14型调直机调直钢筋时,要根据钢筋的直径选用调直模和传送压辊,并正确掌握调直模和压辊的压紧程度,调直模的偏移量要根据其磨耗程度及钢筋品种通过试验确定,调直后切割的长度应按照施工现场的钢筋长度要求进行断料,根据现场的安排,钢筋断料不得少于35m。

调直筒两端的调直模一定要在等孔二轴心线上,若发现钢筋不直时,应及时调整调直模的偏移量,调整后仍不能调直到位及时通知机修人员及时修理。

钢筋调直时,盘圆钢筋必须通过调直机前的安全防护栏,应保证调直后钢筋平直、无局部曲折。

2.钢筋除锈:钢筋表面应洁净。

油渍、漆污和或用锤击时能剥落的浮皮、铁锈等在使用前清除干净。

钢筋在调直过程中除锈,此外,还可采用手工除锈(用钢丝刷子、砂盘),用钢丝刷进行除锈;锈渍较严重的用酸除锈进行处理。

在除锈过程中发现钢筋表面的氧化铁皮鳞脱落严重并已损伤截面,或在除锈后钢筋表面有严重的麻坑、斑点伤蚀截面时,通过试验的方法确定钢筋强度,确定降级使用或剔除不用。

3.钢筋切断:经过项目人员确定钢筋的出厂合格证和复试试验报告结论符合设计和规范的要求后,通知下料人员进行钢筋下料,下料之前,由项目专业技术人员根据配筋图和划分的施工程序,给出结构各部位的各种形状和钢筋大样图并编号,分别计算出其下料长度及根数,填写料单,申请加工。
