天然气高压管道穿越高速公路顶管工程施工方案

天然气高压管道穿越高速公路顶管工程施工方案编制:审核:审批;管道工程集团有限公司项目部201 年月一、工程概况本工程为城市天然气利用工程高压管线施工工程三标段,设计压力为4.0Mpa,高压天然气管道采用L415 D813×14.3mm螺旋双面埋弧焊接钢管,外防腐层为挤塑聚乙烯三层复合结构加强级防腐,管道全长为10500m。
其中在编号***桩号为K***+***—K***+***(***县道涵洞东、高速公路里程约KM***)的位置上及编号***桩号为K***+***—K***+***(高速公路里程约KM***)的位置上,管道需分别垂直穿越高速公路。
根据设计要求穿越采用顶管施工工艺,套管采用DN1500 RC-Ⅲ柔性企口钢筋混凝土套管,顶进长度分别为72m和85m。
高压天然气管道管顶距高速公路现状路面分别为 4.15m和11.20m。
详见施工图。
二、编制依据1、本工程施工组织设计2、本工程施工图及设计说明3、现场调查4、《油气输送管道穿越工程施工规范》GB50424—20155、《油气长输管道工程施工及验收规范》GB50369-2014三、资源配置计划1、人员配置计划队长: 3人安全员: 3人管道工: 18人质量员: 3人千斤顶操作手: 3人测量员: 3人辅助工: 12人合计: 45人2、机械设备配置计划200型挖掘机 1台75kv发电机 1台500t液压千斤 2台16t吊车 1辆液压式打桩机 1台自卸汽车 1辆自制小车 2辆30t小千斤 4个3、材料配置计划DN1500柔性企口钢筋混凝土管 154mDN1500胶圈 77个32#工字钢 L=12m 100根25#工字钢 100m4~5mm厚木板 160㎡导轨 2根后背铁 1个顶铁 1套四、施工进度计划本工程拟分三个作业队昼夜施工,并且两处顶管穿插进行,计划用时30天完成全部施工内容。
五、施工工艺流程测量放线—做框架—打桩—顶进工作坑开挖—作支撑—打垫层—做后背—设备安装—稳导轨—下管—入洞—顶进—掏土—测量—纠偏—调整六、前期准备工作1.开工前组织所有参建人员进行安全技术交底,要求所有参建人员熟悉本工种的施工工艺和技术要求。
输气管道工程施工方案

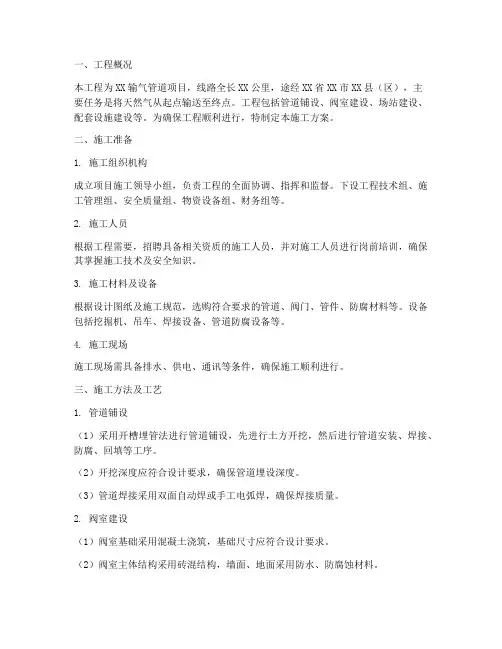

一、工程概况本工程为XX输气管道项目,线路全长XX公里,途经XX省XX市XX县(区),主要任务是将天然气从起点输送至终点。
工程包括管道铺设、阀室建设、场站建设、配套设施建设等。
为确保工程顺利进行,特制定本施工方案。
二、施工准备1. 施工组织机构成立项目施工领导小组,负责工程的全面协调、指挥和监督。
下设工程技术组、施工管理组、安全质量组、物资设备组、财务组等。
2. 施工人员根据工程需要,招聘具备相关资质的施工人员,并对施工人员进行岗前培训,确保其掌握施工技术及安全知识。
3. 施工材料及设备根据设计图纸及施工规范,选购符合要求的管道、阀门、管件、防腐材料等。
设备包括挖掘机、吊车、焊接设备、管道防腐设备等。
4. 施工现场施工现场需具备排水、供电、通讯等条件,确保施工顺利进行。
三、施工方法及工艺1. 管道铺设(1)采用开槽埋管法进行管道铺设,先进行土方开挖,然后进行管道安装、焊接、防腐、回填等工序。
(2)开挖深度应符合设计要求,确保管道埋设深度。
(3)管道焊接采用双面自动焊或手工电弧焊,确保焊接质量。
2. 阀室建设(1)阀室基础采用混凝土浇筑,基础尺寸应符合设计要求。
(2)阀室主体结构采用砖混结构,墙面、地面采用防水、防腐蚀材料。
(3)阀室内部设备安装,包括阀门、仪表、控制系统等。
3. 场站建设(1)场站主体结构采用砖混结构,墙面、地面采用防水、防腐蚀材料。
(2)场站内部设备安装,包括压缩机、储气罐、控制系统等。
4. 配套设施建设(1)设置必要的消防设施,如消防水池、消防泵、灭火器等。
(2)设置通讯设施,确保工程信息畅通。
四、施工进度安排1. 施工前期准备:1个月2. 管道铺设:3个月3. 阀室建设:2个月4. 场站建设:2个月5. 配套设施建设:1个月6. 工程验收:1个月总计:10个月五、质量保证措施1. 施工前对施工人员进行质量意识培训,提高施工人员质量意识。
2. 施工过程中,严格执行施工规范和质量标准,确保施工质量。
道路燃气管道工程施工方案

一、工程概况本项目为某市某区域道路燃气管道工程,主要建设内容包括燃气管道铺设、阀门井建设、调压站建设等。
工程地点位于市区主干道,涉及道路长度约5公里,燃气管道总长度约10公里。
施工期间需确保交通畅通,保证周边环境不受影响。
二、施工组织与管理1. 施工组织架构本项目设立项目经理部,下设施工技术部、安全质量部、物资设备部、财务部等部门。
项目经理全面负责工程项目的施工组织与管理工作。
2. 施工进度安排根据工程实际情况,制定详细的施工进度计划,确保工程按期完成。
施工进度计划如下:(1)前期准备:1个月(2)管道铺设:2个月(3)阀门井建设:1个月(4)调压站建设:1个月(5)验收及移交:1个月三、施工工艺与质量保证1. 施工工艺(1)管道铺设:采用钢管焊接、防腐处理等工艺,确保管道安全可靠。
(2)阀门井建设:采用预制构件、现场浇筑等工艺,确保阀门井质量。
(3)调压站建设:采用标准化、模块化设计,确保调压站安全、稳定运行。
2. 质量保证措施(1)严格按照国家相关标准和规范进行施工,确保工程质量。
(2)加强施工过程中的质量控制,严格执行“三检制”(自检、互检、专检)。
(3)对关键工序进行跟踪检验,确保施工质量。
四、施工安全与环境保护1. 施工安全(1)制定安全施工方案,明确安全责任。
(2)加强施工人员的安全教育培训,提高安全意识。
(3)施工现场设置安全警示标志,确保施工安全。
2. 环境保护(1)加强施工现场的环保管理,减少施工对周边环境的影响。
(2)对施工产生的废水、废气、固体废弃物等进行分类处理,确保达标排放。
(3)合理规划施工现场,减少施工对交通、居民生活的影响。
五、施工进度控制与协调1. 施工进度控制(1)制定施工进度计划,明确各阶段任务和时间节点。
(2)定期召开施工协调会议,及时解决施工过程中出现的问题。
(3)对施工进度进行跟踪检查,确保工程按期完成。
2. 施工协调(1)加强与政府部门、周边居民的沟通,争取各方支持。
燃气管道工程施工方案(3篇)

第1篇一、工程概况本工程为某城市燃气管道工程,主要包括燃气管道的铺设、安装、调试及验收等工作。
工程范围包括管道的敷设、阀门井、补偿器、调压器等设备的安装,以及管道的试压、吹扫、试运行等。
二、施工准备1. 施工组织机构成立项目施工领导小组,负责工程的全面管理工作。
下设工程技术组、施工组、质量保证组、安全保卫组、材料设备组等,明确各组成员的职责和权限。
2. 技术准备(1)熟悉工程图纸,了解工程特点和施工要求。
(2)组织施工人员学习施工方案,确保施工人员掌握施工技术。
(3)编制施工组织设计,明确施工顺序、施工方法、施工进度等。
3. 材料设备准备(1)根据工程量计算,提前订购所需材料,确保材料供应。
(2)对进场的材料设备进行验收,确保其质量符合要求。
三、施工工艺1. 管道铺设(1)开挖沟槽,按设计要求进行测量、放样。
(2)根据设计要求,选择合适的管道铺设方法,如直埋法、架空法等。
(3)管道铺设过程中,注意保持管道的平直,避免弯曲、扭曲。
(4)管道连接处应牢固,密封性能良好。
2. 设备安装(1)根据设计要求,安装阀门井、补偿器、调压器等设备。
(2)设备安装完成后,进行试压、吹扫,确保设备运行正常。
3. 管道试压、吹扫(1)管道安装完成后,进行压力试验,试验压力应符合设计要求。
(2)压力试验合格后,进行管道吹扫,确保管道内无杂物。
4. 管道试运行(1)管道试运行前,对管道进行试压、吹扫,确保管道运行正常。
(2)试运行过程中,观察管道运行情况,发现问题及时处理。
四、质量控制1. 材料设备质量(1)严格按照国家标准、行业标准选购材料设备。
(2)对进场的材料设备进行验收,确保其质量符合要求。
2. 施工质量(1)严格按照施工规范进行施工,确保施工质量。
(2)对施工过程中的关键工序进行监督检查,确保施工质量。
(3)对施工质量进行评定,对不合格的工程进行整改。
五、安全措施1. 严格执行施工现场安全管理制度,确保施工安全。
天然气输送管道工程施工组织方案设计

天然气输送管道工程施工组织方案设计1. 引言本文档旨在提供一份完整的天然气输送管道工程施工组织方案设计。
该方案将详细介绍工程施工所需的组织结构、计划安排、材料采购、施工方法等内容,以确保工程顺利进行。
2. 组织结构为了确保工程施工的协调和高效,我们建议采用如下组织结构:- 项目经理:负责整个工程的管理和协调工作。
- 施工班组:包括不同专业的工人,根据需要分配到不同的施工地点。
- 监理人员:负责对施工进度、质量进行监督和检查。
3. 计划安排基于工程的规模和难度,我们制定了以下施工计划安排:- 阶段一:前期准备工作,包括现场勘察、土建施工等。
- 阶段二:管道铺设,包括开挖沟槽、安装支架、焊接管道等。
- 阶段三:管道测试与调试,包括试压、泄漏测试等。
- 阶段四:工程收尾,包括清理现场、整理文档等。
4. 材料采购为了保证施工质量,我们将按照设计要求和相关标准进行材料采购。
具体的采购清单和采购计划将在施工前编制并得到相关部门的审批。
5. 施工方法根据工程的特点和要求,我们将采用以下施工方法:- 管道铺设:采用挖掘机进行沟槽开挖,然后安装支架并焊接管道。
- 管道测试与调试:采用试压和泄漏测试等方法进行管道的检验和调试。
6. 安全措施在工程施工过程中,我们将严格遵守相关安全规范,并采取以下安全措施:- 工人必须穿戴必要的个人防护装备。
- 施工现场应设置明显的安全警示标识。
- 安全培训和演将定期进行,以提高员工的安全意识和应急处理能力。
7. 环境保护为了保护环境,我们将采取以下环境保护措施:- 控制施工噪音和粉尘污染。
- 合理处理施工废弃物,遵守相关环境法规。
8. 施工质量控制为了确保工程质量,我们将实施以下质量控制措施:- 严格按照相关设计和标准进行施工。
- 每个施工阶段都将安排专人进行质量检查和验收。
9. 风险管理在工程施工过程中,可能会遇到一些风险和问题。
我们将制定相应的风险管理计划,并采取合适的措施以降低风险和解决问题。
天然气长输管道施工组织方案

鄂东煤层气田地面建设工程然气管道改线工程施工组织设计(方案)*****目录:(一)工程基本概况1.编制依据2.工程概况2.1工程说明2.2主要工程量3施工部署3.1施工组织机构3.2具体人员安排3.3职责与权限3.4施工任务划分3.5 工程项目划分3.6 施工进度计划3.7资金需用计划3.8 主要施工机械、器具投入3.9劳动力投入计划安排表(二)管线敷设焊接1.施工准备2.施工程序3.施工方法及施工技术措施3.1.测量放线3.2管道拉运摆放3.3管道组对3.4管道焊接3.5管线补口、补伤3.6管线下沟回填3.7管道吹扫、试压措施3.8施工资料的管理4.焊接通病原因及防治5.质量保证措施(三)安全文明施工(一)工程基本概况1.编制依据1.1*****给*****关于工程的施工图。
依据我公司现有的人力、物力、财力及机械设备装备情况。
依据施工现场的实际情况。
1.2施工执行的技术标准。
《输气管道工程设计规》GB50251-2003《输送流体用无缝钢管》GB-T8163-2008《钢质管道外腐蚀控制规》GB/T21447-2008《埋地钢质管道聚乙烯防腐层》GB/T4054-2003《涂装前钢材表面锈蚀等级和除锈等级》GB/T8923《油气长输管道工程施工及验收规》GB50369-2006《石油天然气金属管道焊接工艺评定》SY/T0452-2002《钢质管道焊接及验收》SY/T0453-2006《石油天然气钢质管道无损检测》SY/T4109-20052.工程概况2.1工程说明工程概况本工程供气管道径Φ159*6,设计压力6.3MPa。
起点位于的终点,线路全长约0km。
3.施工部署3.1施工组织机构3.2具本人员安排项目经理:技术负责人:安全负责人:质量负责人:材料供应负责人:后勤供应负责人:施工现场负责人:3.3职责与权限3.3.1项目经理:负责工程的全面施工管理,是项目施工的总指挥,是质量管理、安全生产、组织协调、施工总部署、决策的第一责任人。
谈燃气管道穿越高速公路施工方案

谈燃气管道穿越高速公路施工方案摘要:中压燃气管道穿越高速公路、西气东输管线的施工方案,施工流程、施工期间对已建西气东输管道的保护方案,以及改进措施。
关键词:定向钻穿越、管线保护一、项目概况按照设计施工图纸此区间段位于苏州市高新区浒墅关镇青灯村青花路与101乡道东侧,过沪宁高速段为定向钻穿越施工。
但此区间段内西侧有一条西气东输管道、管径为DN1016、施工方式为直埋敷设,在西气东输管道产权单位人员现场监护下,人工开挖探明西气东输管底埋深为2.9米。
而该处新建天然气管道施工方式为穿越,定向穿越交叉点管顶埋深为6.5米,在西气东输下部穿越,新建天然气管顶垂直距离西气东输管底净距3.6米,可以满足设计规范要求。
本项目天然气管道采用定向钻施工方式穿越G2京沪高速,新建dn250mm*23mm PE100管(SDR11系列),外套D426mm*8.0mm螺旋焊缝钢管。
穿越点位于G2京沪高速K1127+423处,距离北侧箱通最小净距为20m。
新建燃气管道与G2京沪高速交叉角度为68°、新建天然气管道至原地面最大埋深为15m。
理论孔径426mm,扩孔直径为600mm。
管道埋深15m,于⑤2砂质粉土层穿越。
施工时,PE管与钢套管于绿化带内进行穿套,定向钻扩孔后,将PE管与钢套管采用同步回拖的方式施工。
回拖机具组合为φ500桶式扩孔器+200T回拖分动器+卸扣+天然气管道。
该穿越段釆取内外管同步回拖,总重约32吨,回拖力最大12~14吨。
管道全部回拖后,对钢管与扩孔内壁之间进行注浆填筑。
二、工程方案穿越段由西向东施工,根据设计,管道在沪宁高速原地面以下埋深为15m,设计穿越长度264m,设计入土角10°,设计出土角8°,设计导向孔曲线横向偏差±1米,导向孔曲线上下偏差+1~-2米;出土点横向偏差±1米,纵向偏差±2米。
主要工程量1、测量放线(1)测量放线由参加接桩的测量工程师主持;测量仪器经法定计量部门校验合格且在有效期内使用。
天然气工程管道施工方案

天然气工程管道施工方案一、工程概况随着能源需求的不断增长,天然气作为清洁、高效的能源被广泛应用。
天然气管道工程是将天然气从开采地点输送到用户端的重要环节,具有长线、大量、高压的特点。
为了保障天然气管道的安全、稳定运行,施工过程必须严格遵循规范,并且应该尽可能利用新技术、新工艺,提高工程施工质量和效率。
本工程计划在城市区域内铺设一条天然气管道,总长度约为50公里。
管道采用锚固式铺设,穿越区域包括城区、农村、河流和山地,开挖深度约为1.5米。
二、施工方案1. 施工准备1.1 勘察设计:施工前必须进行详细的勘察和设计,确定管道线路、坡度、埋深等关键参数,绘制详细的工程图纸和技术方案。
1.2 施工人员:组建专业的施工队伍,包括工程师、技术人员、施工工人等,确保施工人员具有相关资质和经验。
1.3 施工机械:准备好各类施工机械设备,包括挖掘机、铺管机、焊接机等,确保设备完好,能够满足施工需要。
1.4 材料准备:采购好各类施工材料,包括管道、阀门、管件、焊条等,确保材料质量合格,符合相关标准要求。
1.5 安全防护:制定详细的安全技术措施和工程安全管理方案,确保施工过程中的安全。
2. 地面开挖2.1 开挖作业:根据设计要求,确定开挖线路和开挖深度,采用挖掘机进行开挖作业,确保开挖的线路和深度符合要求。
2.2 地质勘探:在施工过程中,及时对地质情况进行勘探和监测,发现问题及时进行处理。
2.3 管道敷设:在开挖好的沟槽中进行管道的敷设,确保管道线路和坡度符合设计要求。
3. 管道焊接3.1 焊接工艺:采用自动焊接机进行管道的焊接作业,确保焊接接头的质量和牢固度。
3.2 焊口检测:在焊接作业完成后,对焊接接头进行严格的检测和验收,确保焊接质量合格。
4. 管道安装4.1 管道支架:在管道焊接完成后,进行管道支架的安装工作,确保管道的水平和垂直度。
4.2 阀门安装:根据设计要求,在管道中适当位置安装阀门和管件,保证管道的运行和维护便利。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
绕城高速路天然气高压输储气管道工程货运立交非开挖施工组织方案目录第一章工程概况 ............................................................... - 1 -1、工程情况 .............................................................. - 1 -2、工程概述 .............................................................. - 1 -3、沿线地质、水文情况..................................................... - 2 - 第二章编制原则和规范......................................................... - 3 -1、编制原则 .............................................................. - 3 -2、编制规范 .............................................................. - 3 - 第三章工作井设置 ............................................................. - 3 -1、工作井位置 ............................................................ - 3 -2、工作井设计 ............................................................ - 4 -2.1、顶力计算 ............................................................ - 4 -2.2、后背墙反力计算....................................................... - 5 -2.3、工作井护壁计算....................................................... - 7 -2.4、施工方法 ........................................................... - 10 - 第四章顶管施工 ............................................................. - 12 -1、施工方法 ............................................................. - 12 -2、顶管工作井内设备安装................................................. - 13 -3、引入测量轴线及水准点.................................................. - 14 -4、下管 ................................................................. - 14 -5、千斤顶和顶铁的安装.................................................... - 15 -5、顶进施工 ............................................................. - 15 -6、顶进施工中的重点工序................................................. - 16 -7、施工流程 ............................................................. - 17 -8、施工工艺 ............................................................. - 17 -9、降水井井身结构........................................................ - 19 -10、降水井施工 .......................................................... - 19 -11、主要施工方法及技术要求............................................... - 20 -12、降水井监测 .......................................................... - 20 - 第五章施工计划 ............................................................. - 23 -1、准备工作 ............................................................. - 23 -2、现场平面布置.......................................................... - 23 -3、工作井及施工区域围护.................................................. - 23 -4、工期安排 ............................................................. - 23 -5、劳动力组织 ........................................................... - 24 -6、机械设备投入.......................................................... - 25 - 第六章施工专项措施.......................................................... - 26 -1、监测监控措施.......................................................... - 26 -2、防路面沉降措施........................................................ - 27 -3、地面沉降控制技术...................................................... - 27 -4、避免路面沉降控制措施.................................................. - 28 -5、降排水措施 ........................................................... - 29 -6、测量与纠偏措施........................................................ - 29 -7、施工安全用电措施...................................................... - 30 -8、文明施工、环境保护措施................................................ - 31 -9、安全措施、应急救援预案................................................ - 32 -10、危险源预防控制措施................................................... - 33 -11、应急救援预案......................................................... - 35 -第一章工程概况1、工程情况工程名称:某市绕城高速路天然气高压输储气管道工程货运立交项目工程地点:某市货运立交建设单位:某城市燃气有限责任公司设计单位:某燃气设计有限公司施工单位:地质工程集团公司质量标准:达到国家或行业质量检验评定的合格标准工期要求:计划2015年9月20日开工2、工程概述本工程采用机械顶管穿越货运立交,水平长66m,顶管套管采用DRCPIII2000x2000钢筋混凝土排水管,JC/T 640-2010。
穿越地理位置图穿越位置现场图3、沿线地质、水文情况3.1地质情况根据地质勘察介绍,工程所在地表层为耕(表)土与人工填土,厚度为0.5~1.0,其下为粉质粘土层,埋深0.5~1.0m,再其下卵石层,顶板埋深为1.9~2.5m,,是管道的主要地基持力层。
顶管施工段地表水主要为雨水和生活用水排放而形成,水量不大,地下水主要为上层滞水,水位埋深8.4m左右,主要赋存于①层杂填土、②层耕植土中,一般水量有限,为大气降水及周边生活用水下渗而形成。
3.2气候情况工程所在地属亚热带季风湿润气看候,年平均气温在16°C左右,≥10°C的年平均活动积温为4700~5300°C,全年无霜期为278天,冬季最冷月(1月)平均气温为5°C左右,最低气温在0°C以下的天气集中出现在12月中下旬和1月上旬,冬春雨少,夏秋多雨,雨量充沛,年平均降水量为900~1300毫米,年平均太阳辐射总量为83.0~94.9千米/平方厘米。
某极端最低气温为-5.9℃。
第二章编制原则和规范1、编制原则●坚决遵照施工合同和补充协议中各项标准和条款要求;●严格遵守设计规范、施工规范和验收标准以及施工图纸、施工细则、设计修改通知书及有关技术文件要求;●坚持先进性、科学性、经济合理性与实事求是相结合;●坚持施工过程严密监控、动静结合、科学管理的原则;●科学地安排施工顺序,采用平行流水作业法组织施工,保证施工的连续性和均衡性,充分发挥人力、物力作用;●充分利用先进的机械设备,提高劳动生产率,降低能源消耗。
2、编制规范《建筑施工土石方工程安全技术规范》JGJ180-2009《建筑基坑支护技术规程》JGJ120-2012《建筑边坡工程技术规范》JGJ50330-2013《建筑基坑工程监测技术规范》GB50497-2009《给水排水管道施工及验收规范》GB50268-2008;《混凝土质量控制标准》GB50164-2011;《建筑工程施工现场供用电安全规范》GB50194-2014;《施工现场临时用电安全技术规范》JGJ46—2005;《地下防水工程施工质量验收规范》GB50208-2011;《工程测量规范》GB50026-2007;《建筑地基基础工程施工质量验收规范》(GB50202-2002) 。
