2017年建设工程经济真题答案及解析

合集下载

2017年一建工程经济公式讲解和例题

2017年一建工程经济公式讲解和例题

2017年一建工程经济公式讲解和例题1、单利计算:所谓单利是指在计箅利息时,仅用最初本金来计算,而不计入先前计息周期中所累积增加的利息,即通常所说的“利不生利”的计息方法。

式中It——代表第t计息周期的利息额;P——代表本金;i单——计息周期单利利率。

【2010年真题】甲施工企业年初向银行贷款流动资金200万元,按季度计算并支付利息,季度利率1.5%,则甲施工企业一年应支付的该项流动资金贷款利息为()万元。

A.6.00B.6.05C.12.00D.12.27【答案】C【解析】此题考察的实质为单利的概念,题干中明确说明“按季度计算并支付利息”,此处理解“支付”二字最为关键,实际上是明示了单利的性质,即利不生利。

2、复利计算:所谓复利是指在计算某一计息周期的利息时,其先前周期上所累积的利息要计算利息,即“利生利”、“利滚利”的计息方式。

式中i——计息周期复利利率;F t-1——表示第(t-1)期末复利本利和。

而第t期末复利本利和的表达式如下:3、一次支付的终值和现值计算①终值计算(已知P求F即本利和)或F=P(F/P,i,n)(1+i)n称之为一次支付终值系数,用(F/P,i,n)表示。

注:在(F/P,i,n)这类符号中,括号内斜线上的符号表示所求的未知数,斜线下的符号表示已知数。

(F/P,i,n)表示在已知P、i和n的情况下求解F的值。

【例题】在资金等值计算中,下列表达正确的是(A)。

A.P一定,n相同,i越高,F越大B.P一定,i相同,n越长,F越小C.F一定,i相同,n越长,P越大D.F一定,n相同,i越高,P越大②现值计算(已知F求P)(1+i)-n称之为一次支付现值系数,用(P/F,i,n)表示。

即未来一笔资金乘上该系数就可以求出其现值。

4、等额支付系列的终值、现值计算等额支付系列现金流量序列是连续的,且数额相等,即:①终值计算(即已知A求F)(每年年末存X,求Y年末本利和)(1+i)n-1/i称为等额支付系列终值系数或年金终值系数,用符号(F/A,i,n)表示。

一建《建设工程经济》练习题一(有答案)

一建《建设工程经济》练习题一(有答案)

2017全国一级建造师《建设工程经济》练习题一一.单项选择题(共60题,每题1分。

每题的备选项中,只有1个最符合题意)1、在资金时间价值的作用下,下列现金流量图(单位:万元)中,有可能与第2期期末800万元现金流入等值的是(A)。

A.AB.BC.CD.D2、某工程建设期2年,建设单位在建设期第1年初和第2年初分别从银行借入700万元和500万元,年利率8%,按年计息。

建设单位在运营期前3年每年末等额偿还贷款本息,则每年应偿还(C)万元。

A.452.16B.487.37C.526.36D.760.673、投资方案财务生存能力分析,是指分析和测算投资方案的(C)。

A.各期营业收入,判断营业收入能否承付成本费用B.市场竞争能力,判断项目能否持续发展C.各期现金流量,判断投资方案能否持续运行D.预期利润水平,判断能否吸引项目投资者4、以下工人工作时间消耗中,属于有效工作时间的是(D)。

A.因混凝土养护引起的停工时间B.偶然停水停电引起的停工时间C.产品质量不合格引起的返工时间D.工人准备施工工具所消耗的时间5、下列费用项目中,应计入进口材料运杂费中的是(C)。

A.国际运费B.国际运输保险费C.设备成套公司的服务费D.进口环节税费6、某施工机械原值50000元,残值为0,耐用总台班为2000台班,一次大修理费3000元,大修理间隔为500台班,每台班其他费用30元,则该机械的台班使用费用为(A)元。

A,59.5 B.60.4 C.61 D.62.2施工企业以60万元价格购买一台挖土机械,预计可使用1000个台班,残值率5%。

施工单位使用15个日历天,每日历天按照2个台班计算。

司机台班工资与台班动力费合计为100元。

该台挖土机械的使用费为(D)万元。

A.1.41B.1.71C.1.86D.2.017、采用定额单价法编制施工图预算时,下列做法正确的是(A)。

A.若分项工程主要材料品种与预算单价规定材料不一致,需要按照实际使用材料价格换算定额单价B.因施工工艺条件与预算单价不一致使得人工机械用量增加,既调价也调量C.对定额项目中未包括的措施费用,应补充计入综合单价D.定额单价加上管理费和利润可以组成全费用综合单价8、采用投资收益率指标评价投资方案经济效果的缺点是(D)。

《工程经济》2017年4月自考试卷及答案

《工程经济》2017年4月自考试卷及答案

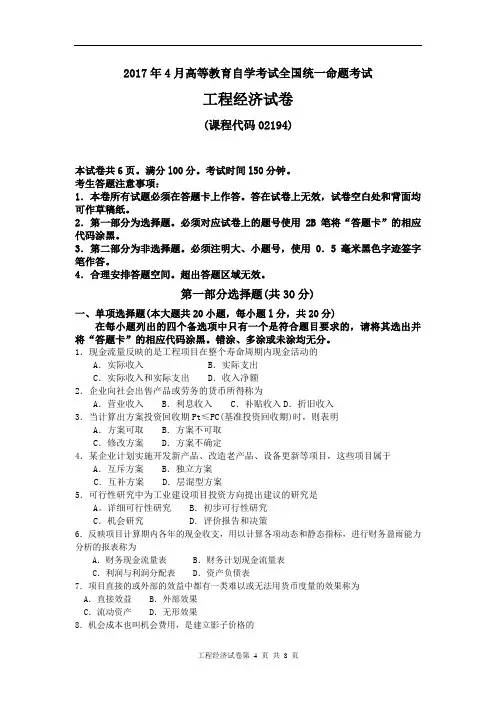

2017年4月高等教育自学考试全国统一命题考试工程经济试卷(课程代码02194)本试卷共6页。

满分l00分。

考试时间l50分钟。

考生答题注意事项:1.本卷所有试题必须在答题卡上作答。

答在试卷上无效,试卷空白处和背面均可作草稿纸。

2.第一部分为选择题。

必须对应试卷上的题号使用2B笔将“答题卡”的相应代码涂黑。

3.第二部分为非选择题。

必须注明大、小题号,使用0.5毫米黑色字迹签字笔作答。

4.合理安排答题空间。

超出答题区域无效。

第一部分选择题(共30分)一、单项选择题(本大题共20小题,每小题l分,共20分)在每小题列出的四个备选项中只有一个是符合题目要求的,请将其选出并将“答题卡”的相应代码涂黑。

错涂、多涂或未涂均无分。

1.现金流量反映的是工程项目在整个寿命周期内现金活动的A.实际收入 B.实际支出C.实际收入和实际支出 D.收入净额2.企业向社会出售产品或劳务的货币所得称为A.营业收入 B.利息收入 C.补贴收入D.折旧收入3.当计算出方案投资回收期Pt≤PC(基准投资回收期)时,则表明A.方案可取 B.方案不可取C.修改方案 D.方案不确定4.某企业计划实施开发新产品、改造老产品、设备更新等项目,这些项目属于A.互斥方案 B.独立方案C.互补方案 D.层混型方案5.可行性研究中为工业建设项目投资方向提出建议的研究是A。

详细可行性研究 B.初步可行性研究C.机会研究 D.评价报告和决策6.反映项目计算期内各年的现金收支,用以计算各项动态和静态指标,进行财务盈雨能力分析的报表称为A.财务现金流量表 B.财务计划现金流量表C.利润与利润分配表 D.资产负债表7.项目直接的或外部的效益中都有一类难以或无法用货币度量的效果称为A.直接效益 B.外部效果C.流动资产 D.无形效果8.机会成本也叫机会费用,是建立影子价格的A.成本 B.障碍 C.基础 D.费用9.根据对经济效益考查的不同层次,经济效益可分为A.广义经济效益与狭义经济效益 B.宏观经济效益与微观经济效益C.创造性经济效益与转移性经济效益 D.直接经济效益与间接经济效益10.生产成本、管理费用、财务费用和销售费用属于A.投资指标 B.时间指标C.利润指标 D.总成本费用指标11.风险分析是人们利用系统的、规范的方法对风险进行辨识、估计和评价的全过程,其目的是A.帮助人们做出风险最小的决策 B帮助人们获得最高利润C.帮助人们确定劳动成果 D.帮助人们减低危险12.盈亏平衡分析法最适合于A.拟建项目的长期分析 B现有项目的长期分析C.拟建项目的短期分析 D.现有项目的短期分析13.价值工程侧重于产品的A.生产阶段 B.试制阶段C.研制阶段 D.使用和寿命终结阶段14.选择VE对象的经验分析法是A.一种定量的分析方法B.一种定性的分析方法C.一种关注成本比重的分析方法D.一种计算不同对象的相对比重的分析方法15.资金的时间价值是指资金的价值会随着时间的推移而A.波动 B.减少 C.增加 D.不变16.下列项目中,不属于现金流出的项目是A.折旧费 B.经营成本C.各项税款 D.建设投资17.初步可行性研究阶段投资估算的准确度一般为A.±30% B.±20%C.±10% D.±5%18.股票股本偿还的条件是A.公司盈利时 B.公司清算时C.公司增资时 D.股东需要时19.第Ⅱ种无形磨损不仅使原有设备的价值相对降低,而且会使原有设备局部或全却丧失 A.功能 B.性能C.使用权 D.使用价值二、多项选择题(本大题共5小题,每小题2分,共l0分)在每小题列出的五个备选项中至少有两个是符合题目要求的,请将其选出并将“答题卡”的相应代码涂黑。

2017 年一级建造师《建设工程经济》真题答案及解析

2017 年一级建造师《建设工程经济》真题答案及解析

2017 年一级建造师《建设工程经济》真题答案及解析一、单项选择题(共60 题,每题 1 分。

每题的备选项中,只有 1 个最符合题意)1.某工程项目所需设备原价400 万元,运杂费率为5%,安装费率为10%,则该项目的设备及安装工程概算为()万元。

A.400B.440C.460D.462【答案】C【解析】设备购置费概算=∑(设备清单中的设备数量×设备原价)×(1+运杂费率);设备安装费=设备原价×设备安装费率;设备及安装工程概算=设备购置费概算+设备安装费=400×(1+5%)+400×10%=460(万元)。

2.某公司生产单一产品,设计年生产能力为3 万件; 单位产品的售价为380 元/件,单位产品可变成本为120 元/件; 单位产品税金及附加为70 元/件,年固定成本为285 万元。

该公司盈亏平衡点的产销量为( )。

A.20000B.19000C.15000D.7500【答案】C【解析】本题考查的是盈亏平衡分析。

产销量=285/( 380-120-70 )=1.5(万件)。

3.编制设计预算时,国产标准设备的原价一般选用()。

A.不含设备的出厂价B.设备制造厂的成本价C.带有备件的出厂价D.设备制造厂的出厂价加运杂费【答案】C【解析】国产标准设备原价一般指的是设备制造厂的交货价,即出厂价。

如设备由设备成套公司供应,则以订货合同价为设备原价。

有的设备有两种出厂有多少份往年真题,环球网校就有多少年历史!环球网校,建校15 年,通过率高达85%,一建学员最信赖的网校!你是不是想从头做一遍真题,看看自己能得多少分?那就快下载快题库APP,免费测试估分吧!微信扫一扫右侧二维码,即可免费下载快题库APP,还有海量习题等你挑战哦!价,即带有备件的出厂价和不带有备件的出厂价。

在计算设备原价时,一般按带有备件的出厂价计算。

4.企业净利润是()的余额。

A.当期营业利润扣除所得税费用B.当期收入扣除增值税及附加C.当期利润总额扣除增值税及附加D.当期利润总额扣除所得税费用【答案】D【解析】净利润=利润总额-所得税费用。

2017年一建工程经济真题(带答案及解析)

2017年一建工程经济真题(带答案及解析)

2017年建设工程经济真题答案及解析——李国强一、单项选择题1、某工程项目所需设备原价400万元,运杂费率为5%,安装费率为10%,则该项目的设备及安装工程概算为()万元。

A.400B.440C.460D.462【答案】:C【解析】:400×(5%+10%)=60万元,400+60=460万元。

2、某公司生产单一产品,设计年生产能力为3万件,单位产品的售价为380元/件,单位产品可变成本为120元/件,单位产品税金及附加为70元/件,年固定成本为285万元。

该公司盈亏平衡点的产销量为()。

A.20000B.19000C.15000D.7500【答案】:C【解析】:直接采用盈亏平衡点产销量的计算公式,盈亏平衡点产销量的计算和设计生产能力无关。

经过计算,BEP(Q)=2850000/(380-120-70)=15000件,选C。

3、编制设计概算时,国产标准设备的原价一般选用()。

A.不含备件的出厂价B.设备制造厂的成本价C.带有备件的出厂价D.设备制造厂的出厂价加运杂费【答案】:C【解析】:计算国产设备原价时,一般是带备件的出厂价计算。

4.企业净利润是()的余额。

A.当期营业利润扣除所得税费用B.当期收入扣除增值税及附加C.当期利润总额扣除增值税及附加D.当期利润总额扣除所得税费用【答案】:D【解析】:利润包含3个层次,营业利润、利润总额和净利润,净利润也叫税后利润,是在利润总额的基础上减掉所得税。

所以选D。

5.根据《建设工程工程量清单计价规范》GB50500-2013,某分部分项工程的项目编码为01-02-03-004-005,其中“004”这一级编码的含义是()。

A.工程分类顺序码B.清单项目顺序码C.分部工程顺序码D.分项工程顺序码【答案】:D【解析】:项目编码是5级12位,即2-2-2-3-3,根据详略程度,详细的后面,粗略的在前面,现在问的是第4级,属于分项工程的顺序码,所以选D。

2017年一建《经济》真题及答案(完整版)

2017年一建《经济》真题及答案(完整版)

解析:联合试运转费是试运转过程中,产生的合理的,并且没有在其他地 方计算过的费用。包括试运转过程的人工费、机械费、材料费、专家指导费 等,所以此题选 B。建设单位参加试运转人员的工资、建设单位招募试运转的 生产工人发生的招聘费用属于建设单位管理费,已经单独列项,所以 CD 错 误。A 的错误也很明显,单台设备安装时的调试费已经含在建安工程费里面 了。P164
18、现有四个施工方案可供选择,其功能评分和寿命周期成本相关数据见 下表,则根据价值工程原理应选择的最佳方案是()。
方案




功能评分
9
8
7
6
寿命周期
100
80
90
70
成本(万元)
A.甲
B.乙
C.丙
D.丁
答案:B
解析:最佳方案是功能评分与寿命周期成本相除所得结果价值系数最大 的,经过计算,乙方案的价值系数最大,选 B。
A.25.02
B.23.60
C.22.18
D.21.06 答案:C
解析:考查合同价款调整 P267 20.在技术方案经济效果评价的相关费用中,应计入经营成本的是()。 A.折旧费 B.修理费 C.无形资产摊销费 D.利息支出 答案:B 解析: 考查技术方案现金流量表的构成要素 教材 P52 21、工程量清单计价模式下,关于分部分项工程量和定额子目的说法,错误 的是()。 A.清单工程量是按施工图图示尺寸和工程量凊单计算规则计算得到的工程 净量 B.定额子目工程量应严格按照与所釆用的定额相对应的工程量计算规则计 算 C.一个清单项目对应一个定额子目时,清单工程量和定额工程量很可能不同 D.清单工程量是承包人履行合同义务中应予完成的实际施工工程量 答案:D 解析:本题考核清单工程量和清单计价的过程,每个选项都对应一个知识 点,所以做题需要花费的时间长,难度相应就大。AB 都是教材231 的原话,说法 都是对的。容易错误的选择 C,其实 C 的说法也是对的。D 的错误很明显,清单工程量是图纸上的工程量,和实际施工的工程量并不对等, 教材 230 页也明确说明这一点,所以选 D。 23.关于采用定额单价法编制施工图预算的说法,错误的是()。

【造价工程师】造价-计价-2017年真题解析-04、2017造价工程师《建设工程计价》真题解析(四)【精品】

【造价工程师】造价-计价-2017年真题解析-04、2017造价工程师《建设工程计价》真题解析(四)【精品】

54.某分项工程招标工程量清单数量为4000m2,施工中由于设计变更调减为3000m2,该项目招标控制价综合单价为600元/m2,投标报价为450元/m2。

合同约定实际工程量与招标工程量偏差超过±15%时,综合单价以招标控制价为基础调整。

若承包人报价浮动率为10%,该分项工程费结算价为()万元。

A.137.70B.155.25C.186.30D.207.00【答案】A【解析】3000÷4000=75%,工程量减少超过15%,需对单价做调整。

P2×(1-L)×(1-15%)=600×(1-10%)×(1-15%)=459万元P0<P2×(1-L)×(1-15%),450<459,P1按照P2×(1-L)×(1-15%)调整。

结算价=459×3000=137.7万元55.某施工合同约定采用价格指数及价格调整公式调整价格差额,调价因素及有关数据见下表。

某月完成进度款为1500万元,则该月应当支付给承包人的价格调整金额为()万元。

B.36.45C.112.5D.130.5【答案】B【解析】P0=1500×{(0.3+[0.1×(90÷80)+0.1×(102÷100)+0.15×(120÷110)+0.15×110÷120)+0.20×120÷115)]-1}=36.45万元56.根据《标准施工招标文件》(2007年版)通用合同条款,下列引起承包人索赔的事件中,只能获得工期补偿的是()。

A.发包人提前向承包人提供材料和工程设备B.工程暂停后因发包人原因导致无法按时复工C.因发包人原因导致工程试运行失败D.异常恶劣的气候条件导致工期延误【答案】D【解析】异常恶劣的气候条件导致工期延误是属于不可抗力,只索赔工期。

一建工程经济真题

一建工程经济真题

2017年建设工程经济真题答案及解析——国强一、单项选择题1、某工程项目所需设备原价400万元,运杂费率为5%,安装费率为10%,则该项目的设备及安装工程概算为()万元。

【答案】:C【解析】:400×(5%+10%)=60万元,400+60=460万元。

2、某公司生产单一产品,设计年生产能力为3万件,单位产品的售价为380元/件,单位产品可变成本为120元/件,单位产品税金及附加为70元/件,年固定成本为285万元。

该公司盈亏平衡点的产销量为()。

【答案】:C【解析】:直接采用盈亏平衡点产销量的计算公式,盈亏平衡点产销量的计算和设计生产能力无关。

经过计算,BEP(Q)=2850000/(380-120-70)=15000件,选C。

3、编制设计概算时,国产标准设备的原价一般选用()。

A.不含备件的出厂价B.设备制造厂的成本价C.带有备件的出厂价D.设备制造厂的出厂价加运杂费【答案】:C【解析】:计算国产设备原价时,一般是带备件的出厂价计算。

4.企业净利润是()的余额。

A.当期营业利润扣除所得税费用B.当期收入扣除增值税及附加C.当期利润总额扣除增值税及附加D.当期利润总额扣除所得税费用【答案】:D【解析】:利润包含3个层次,营业利润、利润总额和净利润,净利润也叫税后利润,是在利润总额的基础上减掉所得税。

所以选D。

5.根据《建设工程工程量清单计价规》GB50500-2013,某分部分项工程的项目编码为005,其中“004”这一级编码的含义是()。

A.工程分类顺序码B.清单项目顺序码C.分部工程顺序码D.分项工程顺序码【答案】:D【解析】:项目编码是5级12位,即2-2-2-3-3,根据详略程度,详细的后面,粗略的在前面,现在问的是第4级,属于分项工程的顺序码,所以选D。

6、某施工企业按3/10,n/30的信用条件购入材料100万元。

已知企业可以3%的年利率从银行取得流动资金借款。

则关于这批材料款支付的合理做法是()。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

2017年建设工程经济真题答案及解析——李国强一、单项选择题1、某工程项目所需设备原价400万元,运杂费率为5%,安装费率为10%,则该项目的设备及安装工程概算为()万元。

A.400B.440C.460D.462【答案】:C【解析】:400×(5%+10%)=60万元,400+60=460万元。

2、某公司生产单一产品,设计年生产能力为3万件,单位产品的售价为380元/件,单位产品可变成本为120元/件,单位产品税金及附加为70元/件,年固定成本为285万元。

该公司盈亏平衡点的产销量为()。

A.20000B.19000C.15000D.7500【答案】:C【解析】:直接采用盈亏平衡点产销量的计算公式,盈亏平衡点产销量的计算和设计生产能力无关。

经过计算,BEP(Q)=2850000/(380-120-70)=15000件,选C。

P343、编制设计概算时,国产标准设备的原价一般选用()。

A.不含备件的出厂价B.设备制造厂的成本价C.带有备件的出厂价D.设备制造厂的出厂价加运杂费【答案】:C【解析】:计算国产设备原价时,一般是带备件的出厂价计算。

见教材P1564.企业净利润是()的余额。

A.当期营业利润扣除所得税费用B.当期收入扣除增值税及附加C.当期利润总额扣除增值税及附加D.当期利润总额扣除所得税费用【答案】:D【解析】:利润包含3个层次,营业利润、利润总额和净利润,净利润也叫税后利润,是在利润总额的基础上减掉所得税。

所以选D。

教材P1285.根据《建设工程工程量清单计价规范》GB50500-2013,某分部分项工程的项目编码为01-02-03-004-005,其中“004”这一级编码的含义是()。

A.工程分类顺序码B.清单项目顺序码C.分部工程顺序码D.分项工程顺序码【答案】:D【解析】:项目编码是5级12位,即2-2-2-3-3,根据详略程度,详细的后面,粗略的在前面,现在问的是第4级,属于分项工程的顺序码,所以选D。

教材P2256、某施工企业按3/10,n/30的信用条件购入材料100万元。

已知企业可以3%的年利率从银行取得流动资金借款。

则关于这批材料款支付的合理做法是()。

A.企业向银行借款,在10天内付款B.企业向银行借款,在11天到30天之间付款C.企业不借款,在11天到30天之间付款D.企业不借款,在30天后付款【答案】:A【解析】:放弃现金折扣的成本很高,年化成本达到54%,而借款年利率只有3%,所以选择借款支付,以获得3%的现金折扣是合理的。

付款时间以能得到现金折扣的最迟付款时间,即10天内付款即可,这是最优的选择,所以应该选A。

7、某技术方案的净现金流量见下表,若基准收益率大于0,则该方案的财务净现值可能的范围是()。

B.大于900万元,小于1400万元C.等于900万元D.小于900万【答案】:D【解析】:基准收益率起到对净现金流的折减作用,随着折现率的增加,则净现值逐步的变小。

所以基准收益率大于0的净现值,一定小于基准收益率等于0的净现值。

经过计算,基准收益率等于0时,净现值为900万元,所以基准收益率大于0,净现值一定小于900万元。

选D。

8.某设备在不同使用年限时的平均年度资产消耗成本和平均年度运行成本数据见下表,则该设备的经济寿命为()年。

B.5C.4D.3【答案】:C【解析】:查考设备更新方案的比选方法教材P599.在建设项目敏感性分析中,确定敏感性因素可以通过计算敏感度系数和( )来判断.A.盈亏平衡点B.评价指标变动率C.临界点D.不确定因素变动概率【答案】:C【解析】:本题考核判断不确定因素是否敏感的指标,主要有两个,一个是敏感度系数,另外一个是临界点。

敏感度系数的绝对值越大,或者临界点的绝对值越小,则该因素相对于评价指标越敏感。

历年考题。

P4010.根据《建设工程工程量清单计价规范》GB50500-2013,投标人认为招标控制价编制不符合规范规定的,应在招标控制价公布后()天内提交书面申请。

A.3B.5C.7D.10【答案】:B【解析】:本题考核招标控制价的投诉于处理,按照计价规范的相关规定,投标人认为招标控制价编制不符合规范规定的,应在招标控制价公布后5天内投诉。

历年考题。

P240.11、下列财务指标中,数值越大则表示企业销售能力越强的指标是()。

A.流动比率B.净资产收益率C.总资产周转率D.资产负债率【答案】:C【解析】:本题考核财务比率指标的特点。

流动比率反映短期偿债能力,净资产收益率是核心指标,反映盈利能力。

资产负债率反映长期偿债能力,总资产周转率反映企业单位资产在1年内创造销售收入的能力,周转率越大,则企业销售能力越强。

P13712、可作为建筑企业施工项目投标报价依据的定额是()。

A.预算定额B.施工定额C.概算定额D.概算指标【答案】:B【解析】:本题考核定额的作用,能作为施工企业投标报价依据的,一定是施工企业内部的,具有企业定额性质的定额,这个定额应该是施工定额。

预算定额属于地区定额,代表社会平均水平,不能作为投标报价的依据(在企业无施工定额的前提下,可以参考使用)。

概算定额和概算指标是在编制设计概算阶段使用的,不是投标报价的依据。

P17913、下列费用中,可计入联合试运转费的是()。

A.单台设备安装时的调试费B.支付给参加试运转专家的指导费C.建设单位参加试运转人员的工资D.建设单位招募试运转的生产工人发生的招聘费用【答案】:B【解析】:联合试运转费是试运转过程中,产生的合理的,并且没有在其他地方计算过的费用。

包括试运转过程的人工费、机械费、材料费、专家指导费等,所以此题选B。

建设单位参加试运转人员的工资、建设单位招募试运转的生产工人发生的招聘费用属于建设单位管理费,已经单独列项,所以CD错误。

A的错误也很明显,单台设备安装时的调试费已经含在建安工程费里面了。

P16414、下列企业资产中,属于资产负债表中非流动资产的是()。

A.交易性金融资产B.存货C.预付款项D.可供出售金融资产【答案】:D【解析】:本题考核资产的分类,但是选项设置的很巧妙,有一定的难度。

按照流动资产的定义,在1年内可以变成现金的资产,则ABC都属于流动资产,排除法选D。

可供出售的金融资产,虽然可供出售,但并不是今年就要交易,其实就是长期投资的一部分,所以D 属于非流动资产。

这个说法在教材126页的资产负债表中有所体现。

15.关于单位估价表的说法,正确的是()。

A.单位估价表是由单位工程单价构成的单价表B.工料单价单位估价表以施工定额为基本依据编制C.单位估价表应以全国为范围进行编制D.编制单位估价表时,材料价格应以本地区市场价格为依据【答案】:D【解析】:单位估价表是配合预算定额使用的,因为预算定额只有消耗量,并无人材机的价格,为了使用方便,各地区都会依据预算定额编制适合本地区使用的单位估价表,单位估价表的编制对象也是和预算定额一样,是分部分项工程,而非单位工程。

所以ABC错误,选D。

16.实行工程量清单计价的招标工程,投标人可完全自主报价的是()。

A.暂列金额B.总承包服务费C.专业工程暂估价D.措施项目费【答案】:B【解析】:本题考核措施项目和其他项目清单的计价。

暂列金额,暂估价都是不能自主报价的,措施项目费可以部分自主报价,但安全文明施工费不能自主报价,所以可完全自主报价的是总承包服务费。

P24417.施工中发生的下列与材料有关的费用,属于建筑安装工程费中的材料费的是()。

A.对原材料进行鉴定发生的费用B.施工机械整体场外运输的辅助材料费C.原材料的运输装卸过程中不可避免的耗损费D.机械设备日常保养所需的材料费用【答案】:C【解析】:本题考核材料费的构成。

原材料的运输装卸过程中不可避免的耗损费是材料费的组成部分,A属于检验试验费,属于管理费。

B、D属于机械费的一部分。

C属于材料费。

P16718、现有四个施工方案可供选择,其功能评分和寿命周期成本相关数据见下表,则根据价值工程原理应选择的最佳方案是()。

B.乙C.丙D.丁【答案】:B【解析】:最佳方案是功能评分与寿命周期成本相除所得结果价值系数最大的,经过计算,乙方案的价值系数最大,选B。

19、某工程采用工程量清单计价。

施工过程中,业主将屋面防水变更为PE高分子防水卷材(1.5mm)清单中无类似项目,工程所在地造价管理机构发布该卷材单价为18/㎡,该地区定额人工费为3.5/㎡,机械使用费为0.3/㎡,除卷材外的其他材料费为0.6/㎡,管理费和利润为1.2/㎡。

若承包人报价浮动率为6%,则发承包双方协商确定该项目综合单价的基础为()元/㎡。

A.25.02B.23.60C.22.18D.21.06【答案】:C【解析】:考查合同价款调整 P26720.在技术方案经济效果评价的相关费用中,应计入经营成本的是()。

A.折旧费B.修理费C.无形资产摊销费D.利息支出【答案】:B【解析】:考查技术方案现金流量表的构成要素教材P5221、工程量清单计价模式下,关于分部分项工程量和定额子目的说法,错误的是()。

A.清单工程量是按施工图图示尺寸和工程量凊单计算规则计算得到的工程净量B.定额子目工程量应严格按照与所釆用的定额相对应的工程量计算规则计算C.一个清单项目对应一个定额子目时,清单工程量和定额工程量很可能不同D.清单工程量是承包人履行合同义务中应予完成的实际施工工程量【答案】:D【解析】:本题考核清单工程量和清单计价的过程,每个选项都对应一个知识点,所以做题需要花费的时间长,难度相应就大。

AB都是教材231的原话,说法都是对的。

容易错误的选择C,其实C的说法也是对的。

D的错误很明显,清单工程量是图纸上的工程量,和实际施工的工程量并不对等,教材230页也明确说明这一点,所以选D。

23.关于采用定额单价法编制施工图预算的说法,错误的是()。

A.当分项工程的名称、规格、计量单位与定额单价中所列内容完全一致时,可直接套用定额单价B.当分项工程施工工艺条件与定额单价不一致而造成人工、机械的数量增减时,应调价不换量C.当分项工程的主要材料的品种与定额单价中规定的材料不一致时,应该按照实际使用材料价格换算定额单价D.当分项工程不能直接套用定额、不能换算和调整时,应编制补充单位估价表【答案】:B【解析】:本题考核套用单位估价表的过程,当分项工程施工工艺条件与定额单价不一致而造成人工、机械的数量增减时,应调量不换价格。

P21624、在施工企业的下列收入中,属于让渡资产使用权收入的是()A.机械作业收入B.运输服务收入C.利息收入D.产品安装收入【答案】:C【解析】:考查收入的分类及确认教材P10925、某施工企业向银行借款5000万元,借款期限2年,借款年利率4%,每年计算并支付利息,到期一次偿还本金,企业适用的所得税率25%,则该笔资金的资金成本率为()。
