拆除厂房工程施工方案一、项目概述本工程位于某工业园区内,由于原厂房建设年限已久,存在安全隐患和无法满足新的生产需求,因此需要进行拆除。

本工程拆除范围为厂房建筑本体以及相关的设施和设备,并且需要对拆除后的场地进行清理和恢复,使其符合环保要求,适合未来的产业发展。

本工程由具备相应资质和经验的施工单位实施,施工周期为30天。

二、施工准备1. 施工前,需对拆除厂房区域周边进行勘察,确定施工范围和停电、隔离等工作措施;2. 根据工程需要,制定施工方案和安全生产方案,明确施工工序和安全防护措施;3. 准备所需的机械设备和工具,确保施工能够顺利进行;4. 对施工人员进行专业培训,包括安全操作规程和应急处置措施;5. 协调相关部门和单位,制定施工期间的交通管理和环保措施。

三、施工方案1. 拆除前的准备工作(1)确定拆除范围,清理和搬迁厂房内的设备和物品;(2)对拆除区域周边进行围挡和警示标识,确保施工期间的安全;(3)确定施工区域的通风和照明情况,确保施工人员的工作环境符合要求。

2. 拆除过程(1)进行拆除前的停电和排水工作,确保拆除过程中不会对周边环境和设施产生负面影响;(2)使用专业的拆除设备和工具,对厂房主体结构进行分段拆除,避免对周边环境造成损害;(3)根据拆除情况随时调整施工进度,确保施工安全和效率。

3. 拆除后的清理和恢复工作(1)对拆除后的垃圾和建筑废料进行分类、清理和运输,确保对环境的影响最小化;(2)对清理后的场地进行平整和绿化,确保符合环保要求;(3)对可能存在的环境污染和安全隐患进行排查和处理,确保施工后的场地安全和适用。

四、安全生产措施1. 加强对施工人员的安全教育和培训,确保他们能够做到安全防护意识和操作规程;2. 对施工现场进行24小时监控和巡视,及时发现和处理安全隐患;3. 对拆除区域实行单向通行和隔离措施,防止非施工人员进入危险区域;4. 根据施工进度和场地情况不断调整安全防护措施,确保施工过程中的安全。

房屋拆除工程施工组织设计

房屋拆除工程施工组织设计

房屋拆除工程施工组织设计一、编制依据1. 甲方提供的拆除工程招标文件、地块内部招标拆迁工程补遗通知等相关文件;2. 现行国家规范和行业标准《房屋拆迁工程施工安全管理规定》、《建筑拆除工程安全技术规范》、《房屋拆除施工现场扬尘污染防治管理规定》、《城市房屋拆除建设工程施工现场市容和环境卫生管理规定》等;3. 甲方提供的建(构)筑物拆除范围示意图;4. 其他相关专业规范和行业标准。

二、项目概况1. 拆除旧建(构)筑物概况:本项目位于某市某区域,拆除建筑物包括钢筋混凝土多层厂房、仓库等,共计占地面积约XX平方米,建筑物层数为一层框架结构、二层框架结构、一层混合结构和一层局部三层钢筋混凝土厂房等。

2. 被拆除旧建(构)筑物的周围环境:拆除项目占地面积约XX平方米,周边有围栏维护。

有四个出口:一个在南门,两个在东门,一个在西门。

周边环境主要包括居民区、商业区、交通道路等。

三、施工目标1. 确保施工安全,防止事故发生,保障人员生命财产安全;2. 确保施工进度,按时完成拆除任务;3. 保护周边环境,减少拆除施工对周围居民和建筑物的影响;4. 提高施工质量,确保拆除建筑物干净、整洁、彻底。

四、施工组织设计1. 施工队伍进场方案及组织机构:根据拆除工程的特点,组织专业拆除施工队伍,明确施工负责人,对施工人员进行安全技术培训和交底。

施工队伍应具备相应的资质和经验,确保施工的专业性和安全性。

2. 拆除工程施工机械进场方案及施工预备:根据拆除工程的需求,选择合适的拆除机械设备,如挖掘机、破碎机、吊车等。

提前进行机械设备的检查和维护,确保机械设备正常运行。

同时,准备足够的施工材料和工具,如安全防护网、警示标志、拆除工具等。

3. 拆除工程施工管理及施工技术保证措施:制定详细的施工方案和施工流程,明确施工步骤和注意事项。

对施工过程进行严格监控,确保施工按照方案和流程进行。

加强施工现场的管理,确保施工秩序井然。

4. 拆除工程安全技术管理措施:加强施工现场的安全防护,设置安全警戒线、警示标志等。

厂房拆除工程施工方案

厂房拆除工程施工方案

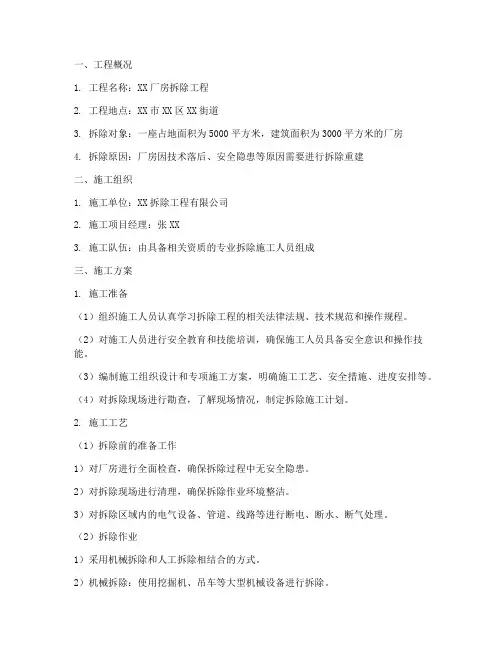

一、工程概况1. 工程名称:XX厂房拆除工程2. 工程地点:XX市XX区XX街道3. 拆除对象:一座占地面积为5000平方米,建筑面积为3000平方米的厂房4. 拆除原因:厂房因技术落后、安全隐患等原因需要进行拆除重建二、施工组织1. 施工单位:XX拆除工程有限公司2. 施工项目经理:张XX3. 施工队伍:由具备相关资质的专业拆除施工人员组成三、施工方案1. 施工准备(1)组织施工人员认真学习拆除工程的相关法律法规、技术规范和操作规程。

(2)对施工人员进行安全教育和技能培训,确保施工人员具备安全意识和操作技能。

(3)编制施工组织设计和专项施工方案,明确施工工艺、安全措施、进度安排等。

(4)对拆除现场进行勘查,了解现场情况,制定拆除施工计划。

2. 施工工艺(1)拆除前的准备工作1)对厂房进行全面检查,确保拆除过程中无安全隐患。

2)对拆除现场进行清理,确保拆除作业环境整洁。

3)对拆除区域内的电气设备、管道、线路等进行断电、断水、断气处理。

(2)拆除作业1)采用机械拆除和人工拆除相结合的方式。

2)机械拆除:使用挖掘机、吊车等大型机械设备进行拆除。

3)人工拆除:对机械难以拆除的部分,采用人工拆除的方式。

4)拆除过程中,注意保护现场周边设施,避免对周边环境造成影响。

(3)拆除后的清理1)对拆除现场进行清理,清除建筑垃圾。

2)对拆除区域进行平整,恢复原状。

3)对拆除现场进行安全检查,确保无安全隐患。

4. 施工进度安排1)拆除前期准备:3天2)拆除作业:15天3)拆除后清理:5天四、安全措施1. 严格遵守安全生产法律法规,确保施工安全。

2. 施工现场设置明显的安全警示标志,提醒施工人员注意安全。

3. 施工人员必须佩戴安全帽、安全带等个人防护用品。

4. 施工机械操作人员必须具备相应资质,严格按照操作规程进行操作。

5. 定期对施工人员进行安全教育和技能培训,提高安全意识。

6. 做好施工过程中的应急预案,确保突发事件得到及时处理。

建筑厂房拆除工程施工方案

建筑厂房拆除工程施工方案

建筑厂房拆除工程施工方案一、拆除工程概况建筑厂房拆除工程是指以现代施工技术为手段,并按照相关规范和标准要求,对建筑厂房进行全面拆除和清理的工程。

本次拆除工程的施工单位为XXX建筑公司,施工地点位于XX市XX区XX街XX号,总拆除面积为XXX平方米。

本工程的主要任务包括:1. 根据设计图纸和现场实际情况,制定详细的拆除工程方案和施工组织设计;2. 对建筑厂房内外的各类设施、设备、构件等进行拆除和清理;3. 在拆除过程中,严格控制施工安全风险,保证施工作业的安全性和稳定性;4. 按要求进行垃圾处理和环境保护,确保施工现场的环境卫生和安全。

本拆除工程需按照《建筑工程拆除暂行规定》(JGJ 26-2010)的相关规定进行施工,确保施工过程中的安全、质量和环境要求。

二、施工方案(一)施工准备1. 组织人员施工单位在项目启动前,要组织专业技术人员、施工人员和相关管理人员,制定施工组织设计和施工方案,并确定各个岗位的职责和任务分工。

2. 资料准备准备施工所需的图纸、设计文件、业主委托书、规范标准等相关资料,对施工现场进行勘察和测量,了解施工现场的实际情况。

3. 设备准备根据施工需要,准备好各种拆除设备和工具,包括拆除机械、起重机械、工具设备等,并对设备进行检验和保养,保证设备的正常运转。

4. 物资准备准备所需的施工材料和消耗品,包括拆除用的木工、钢材、砖块、水泥等,保证施工需求的物资供应。

5. 安全保障对施工现场进行安全检查,排查可能存在的安全隐患,并制定相应的安全管理措施,保证施工过程的安全。

6. 宣传教育对施工人员进行安全教育和技术培训,提高员工的安全意识和技术水平,确保施工过程的安全性和质量。

(二)拆除工程流程1. 拆除顺序根据建筑结构的复杂程度和拆除的难易程度,确定拆除的顺序和方法。

通常按照从上往下、从内到外的顺序进行拆除,先拆除顶部结构和内部构件,再逐步进行外墙和地基的拆除。

2. 拆除方法采用机械拆除和手工拆除相结合的方式,对建筑厂房的各类构件进行逐步拆除。

厂房库房拆除工程施工方案

厂房库房拆除工程施工方案

厂房库房拆除工程施工方案一、项目概述1.1 项目背景在厂房库房拆除工程施工过程中,需要按照相关规范和安全要求进行施工,以确保施工过程安全、高效、顺利进行。

1.2 项目目的本文档旨在制定厂房库房拆除工程的施工方案,明确施工过程中的各项工作内容、安全措施和质量要求,保障工程的顺利实施。

二、施工准备工作2.1 确认拆除范围在施工前,必须清楚确定拆除的具体范围和拆除的建筑结构,以避免误拆或漏拆。

2.2 制定施工计划制定详细的施工计划,包括施工工期、施工顺序、施工队伍组织等方面的内容,确保施工过程有序进行。

2.3 安全措施制定施工现场安全措施,包括施工作业区域的封闭、施工现场的防护以及施工人员的安全教育等方面,确保施工过程中的安全。

三、施工步骤及方法3.1 拆除顺序按照拆除计划,确定拆除的顺序,通常从非承重结构开始拆除,再逐步拆除承重结构,确保施工过程安全。

3.2 拆除方法•手工拆除:针对小范围的拆除工作,采用人工操作的方式进行拆除;•机械拆除:对于大范围的拆除工作,使用相应的机械设备进行拆除,如拆除锤、切割机等。

3.3 材料处理拆除过程中,应对拆除的材料进行分类处理,包括废弃物的清理和回收利用,确保环保和资源的合理利用。

四、质量要求4.1 施工质量在施工过程中,严格按照相关规范和要求进行施工,确保拆除工程的质量达到要求。

4.2 现场清理完成拆除工作后,应及时对施工现场进行清理,清除废弃物和杂物,保持现场整洁。

五、安全措施5.1 安全防护在施工现场设置合适的安全防护措施,包括警示标识、安全带、安全网等,确保施工过程中的安全。

5.2 紧急应急预案制定紧急应急预案,指导施工人员在紧急情况下的处理措施,确保施工现场的安全。

六、总结与展望通过本文档的制定,详细描述了厂房库房拆除工程施工方案,明确了施工步骤、安全措施和质量要求,为工程的顺利实施提供了指导。

在未来的施工过程中,应严格按照本方案的要求进行操作,确保施工顺利完成。

厂房拆除工程施工组织设计方案

厂房拆除工程施工组织设计方案

厂房拆除工程施工组织设计方案1. 项目背景本文档旨在为厂房拆除工程提供施工组织设计方案。

该项目位于工业区,厂房总面积为XXXX平方米,建筑年限较长,有拆除的需要。

拆除工程预计涉及到XXX 天,需要合理安排施工流程和组织工作人员,保证工程的顺利进行。

2. 施工组织设计原则•安全第一:在拆除工程中,安全是首要考虑因素,必须符合相关法律法规和标准要求。

•优化工期:合理安排施工流程和工作人员,尽可能缩短工期,提高工程的效率。

•资源合理配置:合理调配人力、物力资源,最大限度地降低成本,并确保工程质量。

•环境保护:在拆除工程中,要注意对环境的保护,合理处理施工产生的废弃物和污染物。

3. 施工组织设计方案3.1 人力资源组织根据工程规模和进度要求,拆除工程需要合适数量的施工人员。

拆除过程中涉及到高空作业、机械操作等,因此需要具备相应资质和经验的人员。

3.1.1 施工队伍组织•项目经理:负责整个拆除工程的组织和协调工作,监督施工过程,负责与业主、监理单位进行协调和沟通。

•安全员:负责施工现场的安全管理,制定安全措施和操作规范,并进行安全教育和培训。

•施工人员:包括高空作业人员、机械操作人员等,根据工程实际需求进行招募和培训。

3.2 工程机械配置针对拆除工程的具体情况,需要合理配置相应的工程机械设备,以提高工程的效率和质量。

1.起重机:用于物料的起吊和搬运。

2.挖掘机:用于对建筑物结构进行拆除和清理。

3.撤场车辆:用于废弃物的运输和处理。

3.3 施工流程安排拆除工程的施工流程一般包括以下步骤:1.前期准备:包括施工场地的勘测、环境评估和安全评估等。

2.施工准备:组织人力资源、安排机械设备、准备施工材料,并制定施工计划。

3.建筑物拆除:按照拆除顺序和方法进行建筑物的拆除工作。

4.废弃物处理:对拆除产生的废弃物进行分类、处理和清理。

5.清场验收:对拆除工程现场进行最终清理和验收,确保安全和环境要求。

3.4 安全措施为了确保拆除工程的安全进行,应该采取以下措施:1.施工现场应设置明显的安全警示标识,警示人员注意安全。

(完整版)厂房拆除施工方案

(完整版)厂房拆除施工方案

重庆市九龙坡区石桥铺厂房拆除工程施工方案重庆市天利房屋拆迁有限公司二〇一一年十月施工方案第一部分施工组织设计一、编制依据经过现场勘查,综合考虑施工安全、施工进度等要求,结合我公司多年来从事此类工程的施工经验,编制此施工组织设计。

参考规范及文件如下:1.由现场实际踏勘:2.拆除工程量;3.现行国家规范及行业标准《房屋拆迁工程施工安全管理条例》、《建筑拆除工程安全技术规范》、《房屋拆迁施工现场防治扬尘污染管理规定》、《城市房屋拆迁及建设工程施工现场市容环境卫生管理规定》;4.其它相关专业规范及行业标准。

二、工程概况1.被拆除旧建(构)筑物工程概况。

工程地点:重庆市九龙坡区石桥铺建(构)筑物结构形式:多种;平面尺寸及建筑面积:含指定的建筑物及构筑物地面以上部分拆除工程,总建筑面积约12441.72平米;2.被拆除旧建(构)筑物周围环境。

本拆除工程位于重庆市九龙坡区石桥铺二朗路旁,四周均建有围墙,此地宽总占地面积约为30000平米,临道路处有进出口一处,场地交通便利。

3.拆除工程的合同工期或其他要求。

本工程工期要求为10日历天,开工日期为业主通知的进场日期起算。

三、施工组织机构的建立针对此工程项目,我公司推选的项目班子一律持证上岗,并且该项目经理部仅负责此工程。

实行项目经理责任制,项目经理将对工期、安全、成本及文明施工全面负责。

各施工管理职能部门在项目经理部的直接指导下做到有计划的组织施工,确保工程质量、工期、安全等方面达到目标要求。

并配备技术负责人、施工主管、安全负责人及其他技术、安全、施工等专业人员组织施工管理。

四、拆除工程施工准备1.技术准备工作(1)施工技术人员要认真审阅建设单位提供的以下资料:拆除工程的有关图纸和资料;拆除工程涉及区域的地上、地下建筑及设施分布情况资料。

全面了解拆除工程的图纸和资料,进行实地勘察。

弄清建筑物的结构情况、建筑情况、水电及设备管道情况。

(2)学习有关规范和安全技术文件。

拆除施工组织设计范本

拆除施工组织设计范本

拆除施工组织设计范本一、引言在建筑施工过程中,拆除工作常常不可避免。

为了确保拆除工程的安全、高效进行,需要制定科学合理的拆除施工组织设计方案。

本文将针对拆除工程组织设计进行详细的探讨,给出范本,并阐述其重要性和实施步骤。

二、拆除施工组织设计的重要性拆除工程通常包含复杂的工程结构和材料,如果没有科学的组织设计,容易造成安全事故,影响施工进度和质量。

因此,制定拆除施工组织设计方案具有以下重要性:1.保证安全:合理的组织设计可以有效降低施工现场的安全风险,减少意外事故的发生。

2.提高效率:科学的组织设计可以优化作业流程,提高施工效率,缩短工期。

3.节约成本:合理的组织设计可以避免资源浪费,降低施工成本。

三、拆除施工组织设计的实施步骤1. 资料搜集与分析在开始拆除工程前,需要收集和分析相关的资料,包括建筑结构、材料性质、环境条件等,以便后续制定合理的拆除方案。

2. 制定施工方案根据资料分析的结果,制定详细的拆除施工方案,包括拆除顺序、施工方法、安全措施等,确保施工过程安全可控。

3. 制定组织设计方案根据施工方案,制定拆除施工组织设计方案,明确各个施工单位的任务分工、协作关系,确保施工有序进行。

4. 实施监控与保障在施工过程中,需要对施工进度和质量进行监控和保障,随时调整组织设计方案,确保施工按计划进行。

四、拆除施工组织设计范本项目名称:XXX大厦拆除工程项目地址:XXX市XXX区XXX街道项目介绍:本项目拆除XXX大厦,总建筑面积XXX平方米,共计XX层,主要由钢筋混凝土结构构成。

拆除范围:按照施工方案,拆除范围包括XXX大厦主体结构和附属设施。

拆除工序:1. 管理整理 2. 现场准备 3. 拆除主体结构 4. 清理整理安全措施:1. 制定严格的安全操作规范 2. 设置安全警示牌 3. 配备完善的安全防护设施五、结论拆除施工组织设计是拆除工程成功、安全进行的基础,对提高施工效率、减少安全事故具有重要意义。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

第一部分施工组织设计一、编制依据经过现场勘查,综合考虑施工安全、施工进度等要求,结合我公司多年来从事此类工程的施工经验,编制此施工组织设计。

参考规范及文件如下:1.由甲方提供的B405-0026地块内部4#标拆除工程之《招标文件》;2.由甲方提供的B405-0026地块内部标拆除工程之《补遗通知》;3.现行国家规范及行业标准《房屋拆迁工程施工安全管理条例》、《建筑拆除工程安全技术规范》、《房屋拆迁施工现场防治扬尘污染管理规定》、《城市房屋拆迁及建设工程施工现场市容环境卫生管理规定》;4.由甲方提供的拆除建(构)筑物的范围示意图;5.其它相关专业规范及行业标准。

二、工程概况1.被拆除旧建(构)筑物工程概况。

工程地点:深圳市福田区梅林路北、中康路东;建(构)筑物结构形式:钢筋混凝土多层厂房、库房;平面尺寸及建筑面积:包括107#、107A、107C、107D、118#、119#建筑物及构筑物地面以上部分拆除工程,总占地面积约为5000平米,总建筑面积约8000平米;层数:包括一层框架结构、二层框架结构、一层混合结构及一层局部三层钢筋混凝土结构厂房。

2.被拆除旧建(构)筑物周围环境。

本拆除工程位于B405-0026地块内部,此地宽总占地面积约为170000平米,四周由围墙维护,出口共计四处南门一处,东门两处,西门一处。

由于本工程为二、三、四标同时招标,同期施工,各标段交错施工,施工场地狭小。

尤其是本标段各个施项目分散布置,同一标、二标、三标施工范围均有交叉,场地布置更为不利。

4.拆除工程的合同工期或其他要求。

本工程工期要求为25日历天,开工日期为2005年10月15日,竣工日期为2005年11月10日。

三、施工组织机构的建立针对此工程项目,我公司推选的项目班子一律持证上岗、押证施工,并且该项目经理部仅负责此工程。

实行项目经理责任制,项目经理将对工期、安全、成本及文明施工全面负责。

各施工管理职能部门在项目经理部的直接指导下做到有计划的组织施工,确保工程质量、工期、安全等方面达到目标要求。

并配备技术负责人、施工主管、安全负责人及其他技术、安全、施工等专业人员组织施工管理。

人员配备情况如下:劳动力安排计划表施工组织管理机构框图:、后勤员四、拆除工程施工准备1.技术准备工作(1)施工技术人员要认真审阅建设单位提供的以下资料:拆除工程的有关图纸和资料;拆除工程涉及区域的地上、地下建筑及设施分布情况资料。

全面了解拆除工程的图纸和资料,进行实地勘察。

弄清建筑物的结构情况、建筑情况、水电及设备管道情况。

(2)学习有关规范和安全技术文件。

(3)明确周围环境、场地、道路、水电设备管道、房屋情况等。

(4)向进场施工人员进行安全技术教育。

2.现场准备(1)施工前,要认真检查影响拆除工程安全施工的各种管线的切断、迁移工作是否完毕,确认安全后方可施工。

清理被拆除建筑物倒塌范围内的物资、设备,不能搬迁的须妥善加以防护。

(2)疏通运输道路,接通施工中临时用水、电源。

(3)切断被拆建筑物的水、电、煤气管道等。

(4)向周围群众出示安民告示,在拆除危险区域设置警戒标志。

3.机械设备材料的准备本工程结构多为一、二、三层建筑结构,我方采用人工拆除为主、机械运输的方式进行施工,根据施工经验及本工程实际境况,拟购进材料、机械、设备分列如下:主要施工机械设备表主要材料需用表5在工地固定场所设置下列标牌:(1)工程概况牌:标明工程项目名称、拆房施工单位名称和施工项目经理、拆(竣)工日期、监督电话;(2)房屋拆除安全生产牌;(3)文明施工牌。

在拆除工程施工现场醒目位置应设安全警示标志牌,采取可靠防护措施,实行封闭施工。

6开工前必须采取封闭式围挡,根据本工程特点,围挡按照如下要求设置:(1)施工现场围护采用铁皮完全封闭,围挡高度不低于1.8米,维护范围包括投标补遗附图所示四标范围,围护结构离开建筑物安全距离为1.5倍的建筑物高度,东侧与围墙相接,废品堆放处118、119单独维护。

另外,107水处理厂房局部为三层结构,107C为二层框架结构,考虑到施工安全此两个区段周围搭设钢管脚手架,其高度不得低于被拆建筑物的檐口,脚手架外围应采用2000目密目式安全网封闭,脚手架搭设方案见后附件。

施工现场保留107水处理厂房北侧东侧及西侧道路作为施工便道,供施工车辆使用。

(施工围护详见施工现场平面图)7施工影响范围内的建筑物和有关管线的保护应符合下列要求:(1)相邻建、构筑物应事先检查,采取必要的技术措施,并实施全过程动态管理;(2)相邻管线必须经管线管理单位采取管线切断、移位或其它保护措施;(3)开工前察看施工现场是否存在高压架空线,拆除施工的机械设备、设施在作业时,必须与高压架空线保持安全距离。

五拆除工程施工管理一、施工工艺1施工顺序(1)本工程采用手动工具进行人工拆除建筑,施工程序应从上至下,分层拆除,按板、非承重墙、梁、承重墙、柱顺序依次进行或依照先非承重结构后承重结构原则进行拆除。

(2)屋檐、阳台、雨棚、外楼梯、广告版等在拆除施工中容易失稳的外挑构件,先予拆除。

(3)拆除框架结构建筑,必须按楼板、次梁、主梁、柱子的顺序进行施工。

拆除建筑的栏杆、楼梯、楼板等构件,应与建筑结构整体拆除进度相配合,不得先行拆除。

(4)建筑的承重梁、柱,应在其所承载的全部构件拆除后,再进行拆除。

(5)对于107水处理厂房,三层部分首先搭设钢管脚手架封闭拆除,二三层拆除完毕后,一层部分再一起进行拆除工作。

2留设作业通道拆除工程的施工现场必须有作业通道。

平面运输通道宽度为1.5~2米左右,以满足运输工具通行的需要,作业通道内不得堆放杂物,要保证室内上、下通道应保持畅通。

非作业通道利用警示带隔开,并制作标志牌利于通道口作出警示。

3脚手架工程本工程107水处理厂局部为三层结构,107C水池为二层结构,拆除前要先搭设钢管脚手架封闭,脚手架经验收合格后使用。

作业人员应站在脚手架、脚手板、高凳或其它稳定的部位上操作,严禁站在整体被拆除构件上作业。

脚手架随建筑物、构筑物的拆除进程及时安排拆除。

拆除前应对下层脚手架及拉攀作稳固检查。

(脚手架搭设方案见后附件)4 楼板(包括平屋面)拆除,应符合以下要求:现浇钢筋混凝土楼板应采用粉碎性拆除。

(1)楼板捶击粉碎后应暂时保留其钢筋网,待切割放梁前割除。

(2)建筑垃圾井道,可在各层楼板上凿洞设置。

洞口临边采取围档封闭措施,采用钢管临时维护,围护高度为不小于1.2米。

井道按柱网“梅花形”布置,洞口边长为1.2~1.5m。

5 预制楼板的拆除可采取回收或破碎拆除:(1)应将预制板块逐块分离,用手拉葫芦或绳索将板吊起,下放到低层楼面回收利用或破碎。

(2)垃圾井道可在每层按跨设置1~2个垂直井道。

洞口临边采取钢管围档封闭,并挂上安全网。

6 次梁拆除,应将梁的二端各凿一条宽0.1m的切割缝,割断一端钢筋(先下层,后上层),使次梁一端自然向另一端倾拆后,割断另一端钢筋(先上层,后下层),用绳索将次梁放道下层露面破碎。

7 主梁拆除,应将梁的二端斜筋布置设置割离缝,用起重机吊住主梁,割断钢筋后,将梁放到下层破碎。

8墙体拆除应自上而下粉碎性拆除。

9立柱拆除应按下列程序进行:为防止立柱倒塌时的冲击力对结构造成破坏,立柱倒塌方向应选择在下层梁或墙的位置上;将立柱切断部分的钢筋剥出,将反方向的钢筋和两侧的构造筋割断,向倒塌方向拉断。

撞击点设置建筑垃圾或草袋,做好缓冲防震措施。

二、施工注意事项(1)对部分拆除的同一建筑物或构筑物进行拆除前,应先对保留部分采取必要的加固措施。

(2)禁止立体交叉方式拆房施工。

砌体和简易结构房屋等确需倾覆拆除的,倾覆物与相邻建筑物、构筑物之间的距离必须达到被拆除物体高度的1.5倍以上。

(3)必须采取相应措施确保作业人员应在脚手架或稳固的结构上操作,被拆除的构件应有安全的放置场所。

对只进行部分拆除的建筑,必须先将保留部分加固,再进行分离拆除。

(4)施工中必须由专人负责监测被拆除建筑的结构状态,并应做好记录。

当发现有不稳定状态的趋势时,必须停止作业,采取有效措施,消除隐患。

(5)拆卸下来的各种材料应及时清理,分类堆放在指定场所,上层建筑垃汲应设立串筒倾倒,不得随意从高处下抛,并及时清运。

拆下的材料和建筑垃圾应及时清理,严禁高空抛下。

拆卸的材料应放置垂直升降设备或流放槽卸下。

建筑垃圾应设置垃圾井道卸下。

屋面、楼面、平(阳)台上,不得集中堆放材料和建筑垃圾,堆放的重量或高度应经过计算,控制在结构承载允许范围内。

(5)拆除施工应分段进行,不得垂直交叉作业。

作业面的孔洞应封闭。

(6)楼板上严禁多人聚集或堆放材料。

(7)拆除横梁时,应确保其下落有效控制时,方可切断两端的钢筋,逐端缓慢放下。

(8)拆除柱子时,应沿柱子底部剔凿出钢筋,使用手动倒链定向牵引,采用气焊切割柱子三面钢筋,保留牵引方向正面的钢筋。

(9)拆除管道及容器时,必须查清其残留物的种类、化学性质,采取相应措施后,方可进行拆除施工。

六拆除工程安全技术管理1、安全生产管理体系安全生产目标达到五无目标,即“无死亡事故,无重大伤人事故,无重大机械事故,无火灾,无中毒事故”。

并将一般减微事故发生频率控制在3‰以下。

安全方针:安全第一,预防为主安全和文明施工目标:杜绝死亡和重大伤亡事故年重伤事故频率控制在1‰以内;年工伤事故频率控制在3‰;月工伤事故频率控制在1‰以内;力争达到安全生产,文明施工优良工地安全管理小组项目经理必须对拆除工程的安全生产负全面领导责任。

项目经理部应设工程安全负责人,检查落实各项安全技术措施。

施工安全分为施工管理、安全教育、机械设备、现场维护及日常生活5大部分,各部分设专人进行监督管理,负责将安全小组的决定落实并向各施工班组安全小组交底并监督。

做到安全落实到人,专人专项,职权分明。

如下页安全管理体系网络图所示。

组长:项目经理副组长:工程安全负责人 机人安人施人日人现人安全教育制度按照公司的安全教育制度,加强宣传教育,制订科学合理的施工方案,现场组织切合实际的作业程序,正确严格地执行和运用施工及安全规范。

对进场的工人进行摸底测试,统一进行安全教育,增强质量、安全意识。

各专业班组认真进行技术交底,认真学习和深刻体会施工技术规范和施工安全规范。

经过培训交底达到合格的职工才允许上岗操作,为安全工作顺利圆满开展打下坚实的基础。

在施工过程中,建立每周一次的安全教育,由项目经理或专职安全员主持。

同时在每道施工工序进行前,由专职安全员做书面的安全技术交底,各班组长带领施工人员认真贯彻落实。

2、一般规定(1)进入施工现场的人员,必须配戴安全帽。

凡在2m及以上高处作业无可靠防护设施时,必须使用安全带,安全带应高挂低用,挂点牢靠。

如系安全带确有困难时,必须采取切实、有效、确保安全的其它防护措施,不得冒险作业。
