施工图设计周期

施工图设计周期

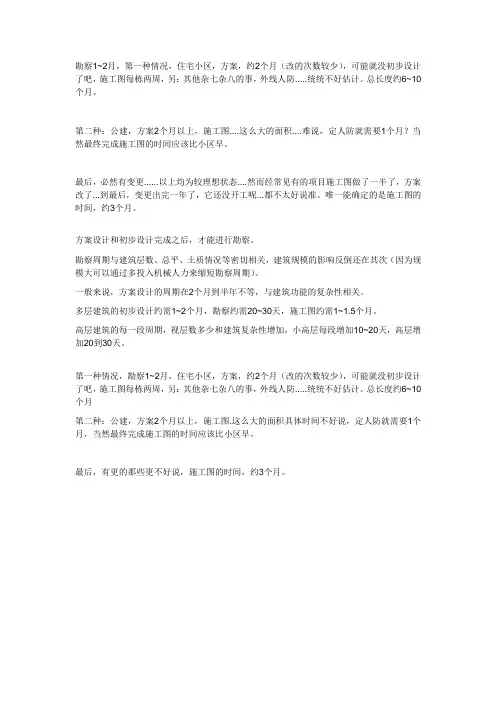

勘察1~2月,第一种情况,住宅小区,方案,约2个月(改的次数较少),可能就没初步设计了吧,施工图每栋两周,另:其他杂七杂八的事,外线人防.....统统不好估计。

总长度约6~10个月。

第二种:公建,方案2个月以上,施工图....这么大的面积....难说,定人防就需要1个月?当然最终完成施工图的时间应该比小区早。

最后,必然有变更......以上均为较理想状态....然而经常见有的项目施工图做了一半了,方案改了...到最后,变更出完一年了,它还没开工呢...都不太好说准。

唯一能确定的是施工图的时间,约3个月。

方案设计和初步设计完成之后,才能进行勘察。

勘察周期与建筑层数、总平、土质情况等密切相关,建筑规模的影响反倒还在其次(因为规模大可以通过多投入机械人力来缩短勘察周期)。

一般来说,方案设计的周期在2个月到半年不等,与建筑功能的复杂性相关。

多层建筑的初步设计约需1~2个月,勘察约需20~30天,施工图约需1~1.5个月。

高层建筑的每一段周期,视层数多少和建筑复杂性增加,小高层每段增加10~20天,高层增加20到30天。

第一种情况,勘察1~2月,住宅小区,方案,约2个月(改的次数较少),可能就没初步设计了吧,施工图每栋两周,另:其他杂七杂八的事,外线人防.....统统不好估计。

总长度约6~10个月
第二种:公建,方案2个月以上,施工图.这么大的面积具体时间不好说,定人防就需要1个月,当然最终完成施工图的时间应该比小区早。

最后,有更的那些更不好说,施工图的时间,约3个月。

全国建筑设计周期定额

全国建筑设计周期定额

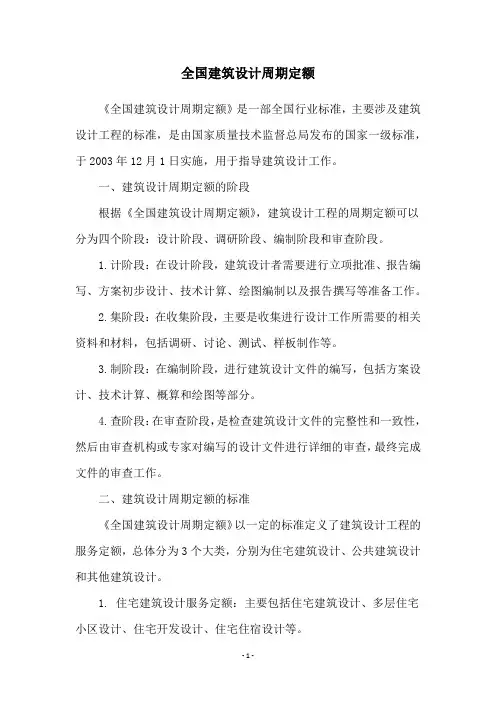

全国建筑设计周期定额《全国建筑设计周期定额》是一部全国行业标准,主要涉及建筑设计工程的标准,是由国家质量技术监督总局发布的国家一级标准,于2003年12月1日实施,用于指导建筑设计工作。

一、建筑设计周期定额的阶段根据《全国建筑设计周期定额》,建筑设计工程的周期定额可以分为四个阶段:设计阶段、调研阶段、编制阶段和审查阶段。

1.计阶段:在设计阶段,建筑设计者需要进行立项批准、报告编写、方案初步设计、技术计算、绘图编制以及报告撰写等准备工作。

2.集阶段:在收集阶段,主要是收集进行设计工作所需要的相关资料和材料,包括调研、讨论、测试、样板制作等。

3.制阶段:在编制阶段,进行建筑设计文件的编写,包括方案设计、技术计算、概算和绘图等部分。

4.查阶段:在审查阶段,是检查建筑设计文件的完整性和一致性,然后由审查机构或专家对编写的设计文件进行详细的审查,最终完成文件的审查工作。

二、建筑设计周期定额的标准《全国建筑设计周期定额》以一定的标准定义了建筑设计工程的服务定额,总体分为3个大类,分别为住宅建筑设计、公共建筑设计和其他建筑设计。

1. 住宅建筑设计服务定额:主要包括住宅建筑设计、多层住宅小区设计、住宅开发设计、住宅住宿设计等。

2.共建筑设计服务定额:主要涵盖公共建筑设计、公共设施设计等。

3.他建筑设计服务定额:主要包括构筑物设计、安装设计、电气设计、空调设计等。

三、建筑设计周期定额与建筑设计《全国建筑设计周期定额》是一部全国行业标准,已经成为社会各界建筑设计服务的重要参考标准。

它把建筑设计的工作内容、周期和技术要求纲领出来,规范建筑设计的过程,使建筑设计工作更加有序、规范。

建筑设计周期定额的出现,也为建筑设计的各个阶段定义了清晰的标准,可以更好地指导建筑设计者进行设计、技术研究以及文件编制工作。

此外,这一标准也促进了建筑设计行业的发展,使建筑设计服务得到规范化、科学化,使建筑设计工作变得更加专业、更加规范。

建筑设计中的建筑生命周期与可持续性

建筑设计中的建筑生命周期与可持续性

建筑设计中的建筑生命周期与可持续性建筑设计是一个综合性的系统工程,它涉及了建筑物从规划、设计、施工到使用及维护的全过程。

在建筑生命周期内,我们需要关注可持续性的概念,从而实现对环境的保护、资源的合理利用以及对人们健康和舒适空间的提供。

本文将探讨建筑设计中的建筑生命周期与可持续性的关系,并探讨一些应用于建筑设计中的可持续性原则和策略。

一、建筑生命周期的定义与阶段建筑生命周期是指建筑物从规划设计到拆除的整个过程。

一般来说,它可以分为规划阶段、设计阶段、施工阶段、运营阶段和拆除阶段。

1. 规划阶段:规划阶段是建筑项目的起始阶段,包括确定项目目标、梳理需求、选址、编制规划方案等。

2. 设计阶段:设计阶段是建筑项目的核心阶段,包括初步设计、方案设计、施工图设计等。

3. 施工阶段:施工阶段是将设计方案转化为实际建筑物的阶段,包括施工准备、材料采购、施工过程等。

4. 运营阶段:运营阶段是建筑物正式投入使用的阶段,包括建筑物的日常维护、能源消耗、人员管理等。

5. 拆除阶段:拆除阶段是建筑物结束使用后的阶段,包括拆除、废弃物处理等。

二、可持续性在建筑生命周期中的应用在建筑生命周期的每个阶段,都有机会应用可持续性原则和策略,以减少资源消耗、降低环境影响、提高人们的生活质量。

下面分别介绍每个阶段的可持续性应用。

1. 规划阶段:在规划阶段,可持续性的应用可以包括选址策略,选择可利用现有基础设施的地块,减少土地资源的开发和破坏。

同时,规划阶段也需要考虑建筑物的功能布局和定位,以满足绿色建筑和可持续发展的要求。

2. 设计阶段:在设计阶段,可持续性的应用可以包括建筑能效的优化,采用节能材料和技术,设计通风良好、采光充足的建筑形式,降低能源消耗。

同时,设计阶段也需要考虑建筑物的灵活性和可拆卸性,以便未来的翻新和二次利用。

3. 施工阶段:在施工阶段,可持续性的应用可以包括施工过程的环境管理,减少对自然资源的消耗和环境的污染。

采用可再生材料和绿色技术,控制施工废弃物的产生和排放。

规划合同范本中设计周期

规划合同范本中设计周期

规划合同范本中设计周期甲方(委托方):_____________________乙方(设计方):_____________________鉴于甲方委托乙方进行特定项目的设计工作,为明确双方在设计周期方面的权责,特制定以下条款:1. 设计周期定义:设计周期指自合同生效之日起至乙方完成所有设计工作并提交最终设计成果给甲方的整个时间段。

2. 设计周期时长:本项目的设计周期为____天/个月,自合同签订之日起计算。

3. 设计阶段划分:设计周期将分为以下几个阶段:- 初步设计阶段:____天/个月- 方案设计阶段:____天/个月- 施工图设计阶段:____天/个月- 设计修改与完善阶段:____天/个月4. 开始与结束日期:设计周期的开始日期为合同签订之日,结束日期为乙方提交最终设计成果的日期。

5. 设计成果提交:乙方需在每个设计阶段结束前向甲方提交相应阶段的设计成果,并得到甲方的书面确认。

6. 延期条件:如因甲方原因(如提供资料延迟、设计要求变更等)导致设计周期延长,乙方不承担责任,且设计周期相应顺延。

7. 违约责任:如乙方未能在约定的设计周期内完成设计工作,应向甲方支付违约金,违约金的计算方式为:合同总金额的____%乘以逾期天数。

8. 变更管理:任何对设计周期的变更均需双方协商一致,并以书面形式确认。

9. 不可抗力:如因不可抗力事件导致设计周期延误,双方应根据实际情况协商解决。

10. 其他:本条款未尽事宜,按照合同其他相关条款执行。

甲方代表(签字):_____________________乙方代表(签字):_____________________签订日期:____年____月____日请注意,以上内容仅供参考,具体合同内容应根据实际情况和当地法律法规来制定。

在签订正式合同前,建议咨询法律专业人士。

建筑项目标准设计周期的说明

建筑项目标准设计周期的说明

建筑项目标准设计周期的说明一、编制原则(一)里程碑计划匹配按集团的要求,各项目需制定里程碑计划上报运营中心备案,专项设计计划的关键节点需与里程碑计划(与上报集团运营中心版)一致,区域设计管理部需严格把关,以确保专项设计计划的真实合理有效。

(二)标准设计周期各区域设计管理部协同各项目部、各综合院参照标准设计周期(详见第一节)制定专项设计计划,三方确签后完成计划编制工作。

二、项目专项设计计划编制要求(一)从设计策划的第一阶段即可开始专项设计计划的编制工作;(二)根据土地获取进展的情况,项目进入设计阶段,即规划方案设计阶段;设计管理部需协同区域平台及设计单位线下修编完善专项设计计划;若土地投资拓展工作停止,针对项目的相关设计工作亦终止;(三)按照项目的开发进度,土地获取后并继续进行后续开发工作;即实施阶段里,设计管理部需协同区域平台及设计单位在区域定案策划会完成(定案版)专项设计计划编制工作;并以项目总、区域设计管理部负责人、设计单位负责人三方线下确签文件为依据录入设计系统信息化建设平台;若区域设计管理部未按日期要求完成专项设计计划,将对区域设计管理部予以处罚;(四)根据《关于发布<集团进度计划管理办法(2017年版)>的通知》(集团字〔2017〕66号)中的里程碑计划和一级计划中跟设计线条或设计成果相关联的关键节点进行提取,形成专项设计计划编制模板,区域设计管理部可以根据项目的实际需要对于计划编制模板进行适当增补;(五)专项设计计划编制模板的注意事项:模板中的设计成果和关键节点以项目开发的里程碑节点和标准设计周期为依据,因设计前置,为了确保计划编制的质量及计划的可执行性;强调计划与项目开发的关联性,区域设计管理部可以根据项目的工程进度、实际里程碑计划与设计单位协商确定实际的专项设计计划。

三、管控信息化(亮灯机制)。

《建筑设计周期定额》2017年开始执行,设计总与项目总必须清楚!

《建筑设计周期定额》2017年开始执行,设计总与项目总必须清楚!

《建筑设计周期定额》2017年开始执行,设计总与项目总必须清楚!最新▪建筑设计周期定额《全国建筑设计周期定额(2016年版)》12月21日正式启用,《周期定额》是确定合理设计周期的依据,合理的设计周期是满足设计质量与设计深度的必要条件。

2017年开始:建设单位和设计单位不得任意压缩设计周期,设计狗从此不用盲目加班了!!01第一部分:办公.商业建筑设计工期一.办公建筑工期定额标准定额编号:01-1规模(平方米) 设计周期(月)方案设计初步设计施工图设计合计5000 0.75 0.75 1.25 2.75 8000 0.75 0.75 1.50 3.00 10000 1.00 0.75 1.75 3.50 20000 1.25 1.00 2.00 4.25 50000 1.50 1.25 3.00 5.75 80000 2.00 1.50 3.50 7.00 100000 2.00 1.75 3.75 7.50 150000 2.25 2.00 4.25 8.50二.商业建筑工期定额标准定额编号:01-2规模(平方米) 设计周期(月)方案设计初步设计施工图设计合计5000 0.75 0.75 1.50 3.00 8000 1.00 0.75 1.75 3.50 10000 1.00 1.00 1.75 3.75 20000 1.25 1.25 2.50 5.00 50000 1.75 1.50 3.25 6.50 80000 2.25 1.75 4.00 8.00 100000 2.25 2.00 4.25 8.50 150000 2.75 2.25 5.00 10.00三.城市综合体设计工期定额标准定额编号:01-3规模(平方米) 设计周期(月)方案设计初步设计施工图设计合计50000 2.25 1.75 4.00 8.00100000 2.75 2.25 5.25 10.25 150000 3.25 2.75 6.00 12.00 200000 3.50 3.00 6.50 13.00 300000 4.00 3.25 7.50 14.75 400000 4.25 3.50 8.00 15.75 500000 4.50 3.75 8.50 16.75四.旅游.游乐配套建筑设计工期定额编号:01-4规模(平方米) 设计周期(月)方案设计初步设计施工图设计合计2000 0.75 0.75 1.50 3.00 5000 1.00 0.75 1.50 3.25 8000 1.00 0.75 1.75 3.50 10000 1.00 0.75 1.75 3.50 20000 1.25 1.00 2.25 4.50 30000 1.25 1.25 2.50 5.00 40000 1.50 1.25 2.50 5.25 50000 1.50 1.25 2.75 5.50五.酒店建筑设计工期标准定额酒店建筑(五星级及以上)定额编号:01-5-1规模(平方米) 设计周期(月)方案设计初步设计施工图设计合计30000 1.50 1.25 2.25 5.00 40000 1.75 1.25 2.75 5.75 50000 2.00 1.50 3.00 6.50 80000 2.50 2.00 3.75 8.25 100000 2.75 2.00 4.25 9.00 120000 3.00 2.25 4.50 9.75 150000 3.25 2.50 5.00 10.75 200000 3.75 2.75 5.75 12.25 酒店建筑(五星级及以下)定额编号:01-5-2规模(平方米) 设计周期(月)方案设计初步设计施工图设计合计10000 1.00 1.00 1.75 3.75 15000 1.25 1.00 2.25 4.50 20000 1.25 1.25 2.50 5.00 30000 1.50 1.25 2.75 5.5050000 2.00 1.50 3.50 7.0080000 2.25 2.00 4.25 8.50100000 2.50 2.00 4.50 9.0002第二部分:居住建筑设计工期标准一.别墅类设计工期定额标准定额编号:07-1规模(平方米) 设计周期(月)方案设计初步设计施工图设计合计200 0.75 0.75 1.25 2.75 300 0.75 0.75 1.50 3.00 400 0.75 0.75 1.50 3.00 500 0.75 0.75 1.50 3.00 800 1.00 0.75 1.50 3.25 1000 1.00 0.75 1.50 3.25 1500 1.00 0.75 1.75 3.50 2000 1.00 0.75 1.75 3.50二.多层住宅(7层以下)工期定额标准定额编号:07-2规模(平方米) 设计周期(月)方案设计初步设计施工图设计合计3000 0.50 0.50 0.75 1.75 4000 0.50 0.50 1.00 2.00 5000 0.50 0.50 1.00 2.00 6000 0.50 0.50 1.00 2.00 8000 0.50 0.50 1.00 2.00 10000 0.75 0.50 1.00 2.25 12000 0.75 0.50 1.00 2.25 15000 0.75 0.50 1.25 2.50三.高层住宅(7层-18层)工期定额标准定额编号:07-3规模(平方米) 设计周期(月)方案设计初步设计施工图设计合计5000 0.75 0.50 1.00 2.25 6000 0.75 0.50 1.00 2.25 8000 0.75 0.50 1.25 2.50 10000 0.75 0.50 1.25 2.50 12000 0.75 0.75 1.25 2.75 15000 0.75 0.75 1.50 3.00 20000 0.75 0.75 1.50 3.00四.高层住宅(19层-100米)工期定额标准定额编号:07-4规模(平方米) 设计周期(月)方案设计初步设计施工图设计合计10000 0.75 0.75 1.50 3.00 12000 1.00 0.75 1.50 3.25 14000 1.00 0.75 1.75 3.50 16000 1.00 0.75 1.75 3.50 18000 1.00 0.75 1.75 3.50 20000 1.00 1.00 2.00 4.00 25000 1.25 1.00 2.00 4.25 30000 1.25 1.00 2.25 4.50五.超高层住宅(100米以上)工期定额标准定额编号:07-5规模(平方米) 设计周期(月)方案设计初步设计施工图设计合计30000 1.50 1.25 3.00 5.75 40000 1.75 1.50 3.25 6.50 50000 2.00 1.50 3.50 7.00 60000 2.00 1.75 3.75 7.50 70000 2.25 1.75 4.00 8.00 80000 2.25 2.00 4.25 8.50 90000 2.25 2.00 4.25 8.50 100000 2.50 2.00 4.50 9.00六.酒店式公寓工期定额标准定额编号:07-6规模(平方米) 设计周期(月)方案设计初步设计施工图设计合计10000 0.75 0.75 1.50 3.00 15000 1.00 0.75 1.75 3.50 20000 1.00 1.00 2.00 4.00 25000 1.25 1.00 2.00 4.25 30000 1.25 1.00 2.25 4.50 35000 1.25 1.00 2.25 4.50 40000 1.25 1.25 2.50 5.0050000 1.50 1.25 2.755.5003第三部分:医疗建筑设计工期标准一.门诊楼设计工期标准定额编号:03-1规模(平方米) 设计周期(月)方案设计初步设计施工图设计合计5000 0.75 0.75 1.50 3.00 8000 1.00 0.75 1.75 3.50 10000 1.00 0.75 1.75 3.50 20000 1.25 1.00 2.25 4.50 50000 1.75 1.50 3.25 6.50 80000 2.25 1.75 4.00 8.00 100000 2.25 2.00 4.25 8.50 150000 2.75 2.25 4.75 9.75二.病房楼设计工期标准定额编号:03-2规模(平方米) 设计周期(月)方案设计初步设计施工图设计合计5000 1.00 0.75 1.75 3.50 8000 1.25 1.00 2.00 4.25 10000 1.25 1.00 2.25 4.50 20000 1.50 1.25 3.00 5.75 50000 2.25 1.75 4.00 8.00 80000 2.75 2.25 4.75 9.75 100000 2.75 2.50 5.25 10.50 150000 3.25 2.75 6.00 12.00三.医技楼设计工期标准定额编号:03-3规模(平方米) 设计周期(月)方案设计初步设计施工图设计合计3000 1.25 1.00 1.75 4.00 4000 1.25 1.00 2.00 4.25 5000 1.25 1.00 2.00 4.25 8000 1.50 1.25 2.25 5.00 10000 1.50 1.25 2.50 5.25 20000 2.00 1.50 3.00 6.50 50000 2.50 2.00 4.00 8.50 80000 3.00 2.25 4.75 10.00四.疗养及养老院设计工期标准定额编号:03-4规模设计周期(月)方案设计初步设计施工图设计合计(平方米)10000 1.00 0.75 1.75 3.50 15000 1.25 1.00 2.00 4.25 20000 1.25 1.00 2.25 4.50 30000 1.50 1.25 2.75 5.50 50000 1.75 1.50 3.25 6.50 80000 2.25 1.75 4.00 8.00 100000 2.50 2.00 4.50 9.00 150000 2.75 2.25 5.00 10.00五.其他医疗建筑设计工期标准定额编号:03-5规模(平方米) 设计周期(月)方案设计初步设计施工图设计合计5000 0.75 0.50 1.25 2.508000 0.75 0.75 1.25 2.7510000 0.75 0.75 1.50 3.0015000 1.00 0.75 1.50 3.2520000 1.00 0.75 1.75 3.5030000 1.00 1.00 2.00 4.0040000 1.25 1.00 2.00 4.2550000 1.25 1.00 2.25 4.5004第四部分:教育建筑设计工期标准一.大专院校教学楼设计工期标准定额编号:04-1规模(平方米) 设计周期(月)方案设计初步设计施工图设计合计10000 1.00 0.75 1.75 3.50 15000 1.25 1.00 2.00 4.25 20000 1.25 1.00 2.25 4.50 30000 1.50 1.25 2.50 5.25 40000 1.50 1.25 2.75 5.50 50000 1.75 1.50 3.00 6.25 80000 2.00 1.50 3.50 7.00 100000 2.00 1.75 3.75 7.50二.中学教学楼设计工期标准定额编号:04-2规模(平方米) 设计周期(月)方案设计初步设计施工图设计合计4000 0.75 0.75 1.50 3.00 5000 0.75 0.75 1.50 3.00 8000 1.00 0.75 1.50 3.25 10000 1.00 0.75 1.75 3.50 15000 1.00 0.75 1.75 3.50 20000 1.00 1.00 2.00 4.00 30000 1.25 1.00 2.25 4.50三.小学教学楼设计工期标准定额编号:04-3规模(平方米) 设计周期(月)方案设计初步设计施工图设计合计3000 0.75 0.50 1.25 2.50 4000 0.75 0.75 1.25 2.75 5000 0.75 0.75 1.25 2.75 8000 0.75 0.75 1.50 3.00 10000 1.00 0.75 1.50 3.25 15000 1.00 0.75 1.75 3.50 20000 1.00 0.75 1.75 3.50 30000 1.25 1.00 2.00 4.25四.幼儿园设计工期标准定额编号:04-4规模(平方米) 设计周期(月)方案设计初步设计施工图设计合计1000 0.50 0.25 0.75 1.502000 0.50 0.50 1.00 2.003000 0.50 0.50 1.00 2.005000 0.75 0.50 1.25 2.508000 0.75 0.75 1.50 3.0010000 0.75 0.75 1.50 3.0015000 1.00 0.75 1.50 3.2520000 1.00 0.75 1.75 3.5005第五部分:文化博览建筑设计工期标准一.剧院设计工期标准定额编号:05-1规模(平方米) 设计周期(月)方案设计初步设计施工图设计合计10000 1.75 1.25 2.50 5.50 15000 2.00 1.50 3.00 6.50 20000 2.25 1.75 3.25 7.2550000 3.25 2.50 5.00 10.75 80000 4.00 3.00 6.00 13.00 100000 4.25 3.25 6.75 14.25 150000 5.00 3.75 7.75 16.50二.电影院设计工期标准定额编号:05-2规模(平方米) 设计周期(月)方案设计初步设计施工图设计合计5000 1.00 0.75 1.50 3.25 8000 1.00 0.75 1.75 3.50 10000 1.00 1.00 2.00 4.00 15000 1.25 1.00 2.25 4.50 20000 1.25 1.00 2.25 4.50 30000 1.50 1.25 2.75 5.50 40000 1.50 1.25 3.00 5.75 50000 1.75 1.50 3.25 6.50三.图书馆设计工期标准定额编号:05-3规模(平方米) 设计周期(月)方案设计初步设计施工图设计合计3000 0.75 0.75 1.50 3.00 5000 1.00 0.75 1.75 3.50 8000 1.00 1.00 2.00 4.00 10000 1.25 1.00 2.00 4.25 30000 1.50 1.25 3.00 5.75 50000 2.00 1.50 3.50 7.00 100000 2.50 2.00 4.25 8.75 150000 2.75 2.25 5.00 10.00四.博物馆设计工期标准定额编号:05-4规模(平方米) 设计周期(月)方案设计初步设计施工图设计合计5000 1.00 0.75 1.50 3.25 8000 1.00 0.75 1.75 3.50 10000 1.00 1.00 2.00 4.00 30000 1.75 1.25 3.00 6.0080000 2.25 2.00 4.25 8.50 100000 2.50 2.00 4.50 9.00 150000 3.00 2.50 5.25 10.75五.美术馆设计工期标准定额编号:05-5规模(平方米) 设计周期(月)方案设计初步设计施工图设计合计5000 0.75 0.75 1.50 3.00 8000 1.00 0.75 1.75 3.50 10000 1.00 0.75 1.75 3.50 30000 1.50 1.25 2.75 5.50 50000 1.75 1.50 3.25 6.50 80000 2.25 1.75 4.00 8.00 100000 2.25 2.00 4.25 8.50 150000 2.75 2.25 5.00 10.00六.档案馆设计工期标准定额编号:05-6规模(平方米) 设计周期(月)方案设计初步设计施工图设计合计5000 1.00 0.75 1.50 3.25 8000 1.00 0.75 1.75 3.50 10000 1.00 1.00 2.00 4.00 30000 1.50 1.25 2.75 5.50 50000 2.00 1.50 3.50 7.00 80000 2.25 1.75 4.00 8.00 100000 2.50 2.00 4.25 8.75 150000 2.75 2.25 5.00 10.00七.群众艺术馆设计工期标准定额编号:05-7规模(平方米) 设计周期(月)方案设计初步设计施工图设计合计3000 0.75 0.75 1.25 2.75 5000 0.75 0.75 1.50 3.00 8000 1.00 0.75 1.75 3.50 10000 1.00 0.75 1.75 3.50 30000 1.50 1.25 2.50 5.2580000 1.75 1.50 3.50 6.75 100000 2.00 1.75 3.75 7.50八.会展中心设计工期标准定额编号:05-8规模(平方米) 设计周期(月)方案设计初步设计施工图设计合计20000 2.00 1.50 3.00 6.50 30000 2.25 1.75 3.50 7.50 50000 3.00 2.25 4.50 9.75 80000 3.50 2.50 5.25 11.25 100000 3.75 2.75 5.75 12.25 150000 4.25 3.25 6.50 14.00 200000 4.75 3.50 7.25 15.50 300000 5.25 3.75 8.00 17.0006第六部分:体育建筑设计工期标准一.体育场设计工期标准定额编号:06-1规模(平方米) 设计周期(月)方案设计初步设计施工图设计合计10000 1.00 1.00 1.75 3.75 15000 1.25 1.00 2.25 4.50 20000 1.25 1.25 2.50 5.00 30000 1.50 1.25 3.00 5.75 50000 2.00 1.75 3.50 7.25 80000 2.50 2.00 4.25 8.75 100000 2.50 2.25 4.75 9.50 150000 3.00 2.50 5.50 11.00二.体育馆设计工期标准定额编号:06-2规模(平方米) 设计周期(月)方案设计初步设计施工图设计合计3000 1.00 0.75 1.50 3.25 4000 1.00 0.75 1.50 3.25 5000 1.00 0.75 1.75 3.50 8000 1.25 1.00 1.75 4.00 10000 1.25 1.00 2.00 4.25 15000 1.25 1.00 2.00 4.25 20000 1.50 1.00 2.25 4.75 30000 1.50 1.25 2.50 5.2507第七部分:交通建筑设计工期标准一.综合交通枢纽建筑设计工期标准定额编号:02-1规模(平方米) 设计周期(月)方案设计初步设计施工图设计合计100000 4.25 3.25 6.75 14.25 150000 5.00 3.75 7.75 16.50 200000 5.50 4.00 8.50 18.00 250000 6.00 4.50 9.25 19.75 300000 6.25 4.75 9.75 20.75 350000 6.50 4.75 10.25 21.50 400000 6.75 5.00 10.50 22.25 500000 7.25 5.25 11.25 23.75二.航空港建筑设计工期标准定额编号:02-2规模(平方米) 设计周期(月)方案设计初步设计施工图设计合计50000 2.50 2.00 4.00 8.50 60000 2.75 2.25 4.25 9.25 80000 3.25 2.50 5.00 10.75 100000 3.75 2.75 5.50 12.00 150000 4.25 3.25 6.75 14.25 200000 5.00 3.75 7.50 16.25 250000 5.25 4.00 8.25 17.50 300000 5.75 4.25 8.75 18.75三.码头客运站建筑设计工期标准定额编号:02-3规模(平方米) 设计周期(月)方案设计初步设计施工图设计合计10000 1.25 1.00 2.00 4.25 15000 1.50 1.25 2.25 5.00 20000 1.75 1.25 2.50 5.50 30000 1.75 1.50 2.75 6.00 40000 2.00 1.50 3.25 6.75 50000 2.25 1.75 3.25 7.25 80000 2.50 2.00 4.00 8.50 100000 2.75 2.00 4.25 9.00四.货车站建筑设计工期标准定额编号:02-4规模(平方米) 设计周期(月)方案设计初步设计施工图设计合计30000 1.50 1.25 2.50 5.25 40000 1.75 1.25 2.75 5.75 50000 2.00 1.50 3.00 6.50 80000 2.50 1.75 3.75 8.00 100000 2.50 2.00 4.00 8.50 150000 3.00 2.25 4.50 9.75 200000 3.25 2.50 5.00 10.75 300000 3.50 2.75 5.50 11.75五.长途汽车站站设计工期标准定额编号:02-5规模(平方米) 设计周期(月)方案设计初步设计施工图设计合计10000 1.25 1.00 2.25 4.5020000 1.50 1.25 2.75 5.5030000 1.75 1.50 3.25 6.5050000 2.25 1.75 4.00 8.0080000 2.50 2.25 4.75 9.50100000 2.75 2.25 5.00 10.00150000 3.25 2.50 5.75 11.50200000 3.50 2.75 6.2512.5008第八部分:独立车库设计工期标准独立车库建筑设计工期标准定额编号:08-1规模(平方米) 设计周期(月)方案设计初步设计施工图设计合计10000 0.75 0.75 1.25 2.75 15000 0.75 0.75 1.50 3.00 20000 1.00 0.75 1.75 3.50 30000 1.25 1.00 2.00 4.25 40000 1.25 1.00 2.25 4.50 50000 1.50 1.25 2.50 5.25 80000 1.75 1.25 3.00 6.00 100000 1.75 1.50 3.25 6.5009第九部分:其他类型建筑设计工期标准一.监狱设计工期标准定额编号:09-1规模(平方米) 设计周期(月)方案设计初步设计施工图设计合计5000 0.75 0.75 1.50 3.00 8000 1.00 0.75 1.50 3.25 10000 1.00 0.75 1.75 3.50 15000 1.00 1.00 2.00 4.00 20000 1.25 1.00 2.00 4.25 30000 1.25 1.00 2.25 4.50 40000 1.50 1.25 2.50 5.25 50000 1.50 1.25 2.75 5.50二.殡仪馆设计工期标准定额编号:09-2规模(平方米) 设计周期(月)方案设计初步设计施工图设计合计5000 0.75 0.75 1.25 2.758000 0.75 0.75 1.50 3.0010000 0.75 0.75 1.50 3.0012000 1.00 0.75 1.50 3.2515000 1.00 0.75 1.75 3.5020000 1.00 0.75 1.75 3.5025000 1.00 1.00 2.00 4.0030000 1.25 1.00 2.00 4.2510第十部分:建筑设计工期计算规则一.设计工期定额套用方法❶套用周期定额时,若工程规模在两档之间时,采用插入法求值;低于同类起档规模时,采用该档周期。

关于结构设计中各种周期的解惑

关于结构设计中各种周期的解惑

关于结构设计中各种周期的解惑结构设计中碰到最多的周期大致有四个:场地(地震动)卓越周期、设计特征周期、结构自振周期、结构基本周期,四个周期或多或少存在一定的联系,首先了解一下各周期的含义。

卓越周期是指随机振动过程中出现概率最多的周期,常用以描述地震动或场地特性。

地震波在土层中传播,由于土层的过滤特性与选择放大作用(过滤与放大通过不同性质界面的多次反射来实现),周期与场地土固有周期接近的地震波得到增强(通过共振作用放大),此周期称为场地(地震动)卓越周期。

设计特征周期也可称为设计反应谱特征周期,是指地震影响系数曲线下降段起始点对应的周期值,与地震震级、震中距和场地类别等因素有关,规范通过设计地震分组和场地类别反映,场地越软,震级、震中距越大,值越大。

结构自振周期是结构的动力特性之一,按某一振型完成一次自由振动所需的时间,仅与结构的质量m、刚度k有关,可通过特征值分析求解。

结构基本周期是结构按基本振型完成一次自由振动所需的时间。

地震动卓越周期反映的是场地土动力特性,与场地覆土厚度、土层剪切波速及岩土阻抗比(土地震效应的三要素)有关,前两者影响频谱,后者影响幅值。

一般来讲震级、震中距越大,高频分量被长距离传播路径所过滤,低频(长周期)分量越显著;软土地基上卓越周期显著,而硬土地基上则包含多种频率成分,卓越周期不显著(可以包含若干个),如下图。

设计特征周期针对的是设计反应谱,因此数落一下设计反应谱的来历很有必要。

为了迎合结构设计,将不同的地震动记录的反应谱曲线加以统计平均(均值反应谱),再利用数学上的平滑拟合,基于安全或经济因素的修正,便得到设计反应谱。

设计反应谱并不针对某个特定地震波,而是据大量地震动的综合认识预估结构地震作用的一种规定。

即设计反应谱不是真正的反应谱,是经验物理领域的概念,设计特征周期的物理意义不很明确。

从反应谱的分段区间来看,设计特征周期可以认为是速度与位移控制段的分界周期。

地震动卓越周期与设计特征周期存在必然联系吗?答案是否定的,顶多也就是特定地区的统计关系。

工程投标—设计周期及质量进度保证措施-

工程投标—设计周期及质量进度保证措施-

三、设计周期及工作计划1.1 工程内容春暄北路工程路线全长4.977千米,起点设置于G308,经过孙刘李村西侧、明家务西侧、伍仙寨西侧,终点设置于小清河北侧与蒋徐路相接;本次设计包含项目桥梁、照明、绿化、交通、排水等工程内容,其中,路基土方274.96千立方米,沥青混凝土路面129.41千平方米,小桥182米/5座,涵洞15道,平面交叉5处,永久占地24.9公顷。

春暄北路工程包含的设计服务内容为方案设计、初步设计、施工图设计、工程量及后续技术服务等,设计工作主要包括以下内容:1 道路工程、桥涵工程、给排水工程、照明工程、交通工程、绿化工程等工程设计工作。

2 为工程设计进行必要的专题研究、技术论证工作。

3 提交方案及标准初步设计图纸、初步设计概算书、标准施工图等设计图纸。

4 提供施工招标所需的工程量和工程说明、相应的招标图纸和工程数量、材料用量表并配合招标人开展施工招标工作。

5 施工期间,派驻现场设计代表,提供变更设计等相关后续服务。

6 按业主要求编制工程竣工图。

7 与相关政府部门以及公共事业管理部门或企业就本项目审查、审批、审计、备案和专业咨询等工作进行联系和协调,提供其所需的图纸资料,并自行承担所发生的费用。

8 承办各阶段设计成果评审会,并自行承担所发生的费用。

9) 按相关政府部门要求,提供完整申办资料并办理与设计有关的各类规划许可、报建和备案,协助办理规划用地手续。

10) 协助配合环境影响评价、防洪影响评价(如需)、地质灾害危险性评估(如需)、水土保持方案设计(如需),对所提供的基础技术文件负责,并依据相关部门审批意见落实环评、防洪(如需)、防灾(如需)及水保工程(如需)技术措施。

11) 招标人要求办理的与本工程设计有关的合理的其他一切事务。

1.2 设计周期及工作计划根据招标人要求,若我院中标,将按照招标人要求,全力做好该项目的工程设计工作,保证在要求的时间范围内完成初步设计、施工图设计及其它招标文件要求的服务内容。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

设计周期、进度计划及承诺
总进度计划安排
根据项目招标文件的要求,方案及初步设计5日历日,施工图设计10日历日,勘察测
量(含基坑支护设计)包含在设计周期内,勘察人收到发包人通知后3日历日内完成详细
勘察并提交勘察报告。我方承诺各项设计在招标要求时间内完成。

方案及初步设计进度计划
招标文件规定,方案及初步设计:15日历天
设计大纲编写:1个日历天;
各专业设计资料提交:1个日历天;
各单体设计(含设计概算):共9个日历天(其中2个日历天与先行工序重叠);
各单体设计图校审:1个日历天;
各专业设计说明提交(含设计概算):1个日历天;
设计修改和完善:共3个日历天(其中2个日历天与先行工序重叠);
设计文件汇总及装订:1个日历天。
初步设计审查后修改:1个日历天
正式文件汇总及装订:1个日历天。
方案设计与初步设计同步进行,以上工作计划15日历天完成。
施工图设计进度计划
招标文件规定,施工图设计:13日历天
设计大纲编写:1个日历天;
水、电、结构、暖通专业提资料:1个日历天;
建筑专业反提各专业资料:2个日历天;
各专业总图及单体设计:6个日历天;
提交审查所审查:1个日历天;
审查意见修改:1个日历天;
正式出图盖章:1个日历天;
以上工作计划为在13个日历天完成。
