土建资料的流程(总5页)
土建资料怎么做

土建资料怎么做
制作土建资料需要以下几个步骤:
1. 收集资料:收集相关的土建设计、施工规范、图纸、技术规定等资料。
可以查阅相关的标准图书、设计手册、行业刊物等。
2. 整理资料:将收集到的资料进行整理分类,按照不同的主题或内容进行划分,方便后续查找和使用。
3. 编写文档:根据不同的资料分类,编写相应的文档。
可以包括设计报告、工程量清单、施工方案、技术交底书等。
4. 绘制图纸:根据需要,绘制相关的土建图纸,如平面布置图、剖面图、立面图等。
可以使用CAD软件进行绘制。
5. 插图和图片:根据需要,添加插图和图片,以便更直观地说明问题。
可以使用图片编辑软件对图片进行处理和编辑。
6. 审核和修订:完成初稿后,进行审核和修订。
确保资料的准确性和完整性。
7. 格式规范:确保资料的格式规范统一,包括字体、字号、标题等。
可以参考相关的规范文件和模板。
8. 输出和存档:最后将资料进行输出,可以选择打印或电子文档的形式。
同时将资料进行存档,以备后续查阅和使用。
需要注意的是,在制作土建资料的过程中,要遵循相应的标准和规范,确保资料的准确性和可靠性。
同时,还要根据实际需要,对资料进行适当的组织和排版,以便更好地传达信息。
土建资料的流程

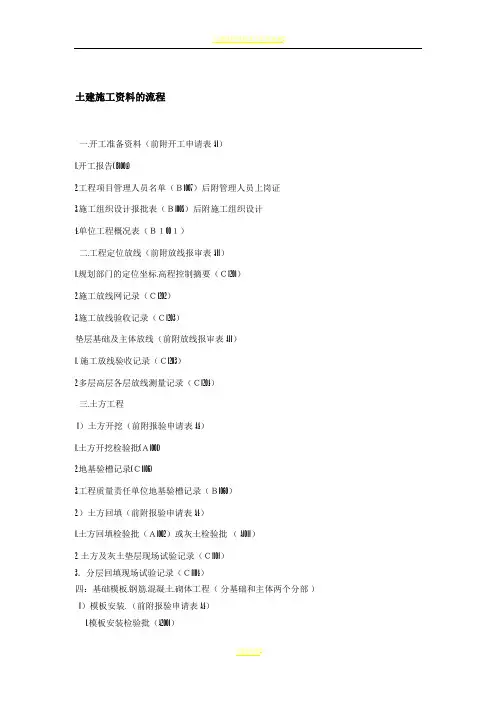

土建施工资料的流程一.开工准备资料(前附开工申请表A1)1.开工报告( B1004)2.工程项目管理人员名单(B1007)后附管理人员上岗证3.施工组织设计报批表(B1008)后附施工组织设计4.单位工程概况表(B1001)二.工程定位放线(前附放线报审表A11)1.规划部门的定位坐标.高程控制摘要(C1201)2.施工放线网记录(C1202)3.施工放线验收记录(C1203)垫层基础及主体放线(前附放线报审表A11)1. 施工放线验收记录(C1203)2.多层高层各层放线测量记录(C1204)三.土方工程1)土方开挖(前附报验申请表A4)1.土方开挖检验批(A1001)2.地基验槽记录(C1106)3.工程质量责任单位地基验槽记录(B1060)2.)土方回填(前附报验申请表A4)1.土方回填检验批(A1002)或灰土检验批( A1011)2. 土方及灰土垫层现场试验记录(C1101)3.分层回填现场试验记录(C1104)四:基础模板.钢筋.混凝土.砌体工程(分基础和主体两个分部) 1)模板安装. (前附报验申请表A4)1.模板安装检验批(A2001)2.现浇混凝土模板安装.拆除施工记录( C1214)3.工序交接2)模板拆除. (前附报验申请表A4)1.模板拆除检验批(A2003)2.现浇结构外观及尺寸偏差检验批(A2011)3.现浇混凝土模板安装.拆除施工记录( C1214)4.混凝土同条件养护施工记录( C1221)3)钢筋工程(前附报验申请表A4)1.钢筋加工检验批(A2004)2.钢筋安装检验批(A2005)3.隐蔽工程验收记录(B1023)4.工序交接4)混凝土工程(前附报验申请表A13)1.混凝土施工质量检验批(A2007)2.混凝土原材检验批3.混凝土浇注申请表(C1210)4.混凝土及浇注施工记录(C1212)5.混凝土全过程施工记录(C1213)6.混凝土塌落度检查记录(C1217)5)砌体工程a.砖混结构砌体(前附报验申请表A4)1.砖砌体工程检验批(A2017)2. 砌体质量控制施工记录(C1227)3.构造柱砌体配筋.拉结筋施工记录(C1228)4. 隐蔽工程验收记录(B1023)b.填充墙砌体(前附报验申请表A4)1. 填充墙砌体工程检验批(A2020)2. 砌体质量控制施工记录(C1227)3. 隐蔽工程验收记录(B1023)6).防水工程(前附报验申请表A4)1.卷材防水层检验批(A4003)2.细部构造检验批2. 隐蔽工程验收记录(B1023)五..屋面资料:(前附报验申请表A4)1.屋面保温层A4001 隐蔽验收记录 B10232.屋面找平层A4002 隐蔽验收记录 B10233.卷材防水层A4003 隐蔽验收记录 B10234.细部构造 A4010 隐蔽验收记录 B1023六 .装饰分部资料:(前附报验申请表A4)1. 找平层检验批A30082. 水泥混凝土面层A3011或砖面层A30163. 一般抹灰A3027 (内墙按层做.外墙按立面做检验批)4. 装饰抹灰(A3028)(内墙按层做.外墙按立面做检验批)5. 门窗安装工程检验批(选择是铝合金A3032或塑钢窗 A3035)6. 饰面砖粘贴A3045或水性涂料涂饰A3054(做隐蔽验收记录)七 .给排水分部(前附报验申请表A4)1).室内给水系统:(前附报验申请表A4)1.室内给水管道及配件安装工程检验批质量验收记录表(A5001)2.管道设备清洗记录(C2012)3.给水管道严密性试验记录(C2002)2).室内排水系统:(前附报验申请表A4)1.室内排水管道及配件安装工程检验批质量验收记录表(A5004)2. 排水管灌水、通水、通球试验记录(C2010)3).卫生器具安装:(前附报验申请表A4)1卫生器具及给水配件安装工程检验批质量验收记录表(A5008)2.卫生器具排水管道安装工程检验批质量验收记录表(A5009)3. 卫生器具蓄水试验记录(C2011)4).室内采暖系统:(前附报验申请表A4)1. 室内采暖管道及配件安装工程检验批质量验收记录表(A5010)2. 室内采暖辅助设备及散热器及金属辐射板安装工程检验批质量验收记录表(A50113. 管道工程隐蔽验收记录(C2009)(相对于(A5010)做隐蔽)4. 采暖系统运行和调试(C2019)阀门及散热器安装前强度严密性试验记录(C2004)管道材料、设备出厂合格证汇总表(C2001)5).雨水管道安装(前附报验申请表A4)雨水管道及配件安装工程检验批质量验收记录表(A2005)八.建筑电气分部工程1).接地装置安装(基础)(前附报验申请表A4)1.接地装置安装检验批质量验收记录表(A6024)2.建筑电气隐蔽工程验收记录(C3024)2 )防雷引下线(每层都做) (前附报验申请表A4)1 .避雷引下线和变配电室接地干线敷设检验批质量验收记录表(防雷引下线)(A6025)2.建筑电气隐蔽工程验收记录(C3024)3).等电位联接(每层都做) (前附报验申请表A4)1. 建筑物等电位联接检验批验收记录(A6028)2. 建筑电气隐蔽工程验收记录(C3024)4.)线管敷设(每层都做) (前附报验申请表A4)1. 电线.电缆导管和线槽敷设检验批验收记(A6013)2. 建筑电气隐蔽工程验收记录(C3024)5)导管穿线(每层都做) (前附报验申请表A4)1. 电线.电缆穿管和线槽敷设检验批验收记录(A6015)2. 建筑电气隐蔽工程验收记录(C3024)6)普通灯具安装(每层都做) (前附报验申请表A4)1.普通灯具安装检验批验收记录(A6019)7)开关插座安装(每层都做) (前附报验申请表A4)1.线路插座.开关接地检验试验(C3022)2. 开关、插座、风扇安装检验批质量验收记录表(A6022)8)建筑照明通电运行(每层都做) (前附报验申请表A4)1.建筑照明通电试运行记录(C3017)2. 建筑物照明通电试运行检验批质量验收记录表(A6023)9)电缆头制作,(每层都做) (前附报验申请表A4)1.电气线路绝缘电阻测试(C3020)2. 电缆头制作、接线和线路绝缘测试检验批质量验收记录表(A6018)10)成套配电柜安装(每层都做) (前附报验申请表A4)1.低压成套配电柜交接试验(C3009)2.电气设备单体运行记录(C3012)3.电气设备空载负荷运行记录(C3015)4.低压成套配电柜交接试验检验批验收记录(A6005)11.)接闪器安装(屋面)(前附报验申请表A4)1.接闪器安装检验批质量验收记录表(A6027)资料整理程序1、放开挖线(施工控制网施工记录、附放线图)2、土方开挖(土方开挖施工检验批3、桩基工程(由分包单位做资料)4、破桩头(不做资料)5、基础垫层(模板报验、混凝土浇筑报审表:附件混凝土浇筑申请表及商混资料;混凝土报验申请表:附件:混凝土施工检验批、混凝土原材检验批、混凝土配合比及浇筑施工记录、现浇混凝土全过程施工记录、混凝土坍落度检查记录6、基础防水(防水卷材施工检验批、细部构造检验批、隐蔽验收记录。
土建施工资料的流程

一.开工准备资料(前附开工申请表A1)1.开工报告(?B1004)2.工程项目管理人员名单(B1007)后附管理人员上岗证3.施工组织设计报批表(B1008)后附施工组织设计4.单位工程概况表(B1001)?二.工程定位放线(前附放线报审表A11)1.规划部门的定位坐标.高程控制摘要(C1201)2.施工放线网记录(C1202)3.施工放线验收记录(C1203)垫层基础及主体放线(前附放线报审表A11)1.?施工放线验收记录(C1203)2.多层高层各层放线测量记录(C1204)?三.土方工程1)土方开挖(前附报验申请表A4)1.土方开挖检验批(A1001)2.地基验槽记录(C1106)3.工程质量责任单位地基验槽记录(B1060)2.)土方回填(前附报验申请表A4)1.土方回填检验批(A1002)或灰土检验批?(?A1011)2.?土方及灰土垫层现场试验记录(C1101)3.分层回填现场试验记录(C1104)四:基础模板.钢筋.混凝土.砌体工程(?分基础和主体两个分部?)??1)模板安装.?(前附报验申请表A4)?????1.模板安装检验批(A2001)?????2.现浇混凝土模板安装.拆除施工记录(?C1214)??2)模板拆除.?(前附报验申请表A4)?????1.模板拆除检验批(A2003)?????2.现浇结构外观及尺寸偏差检验批(A2011)?????3.现浇混凝土模板安装.拆除施工记录(?C1214)?????4.混凝土同条件养护施工记录(?C1221)3)钢筋加工安装(前附报验申请表A4)????1.钢筋加工检验批(A2004)????2.钢筋安装检验批(A2005)????3.隐蔽工程验收记录(B1023)4)混凝土工程(前附报验申请表A13)???????1.混凝土施工质量检验批(A2007)???????2.混凝土浇注申请表(C1210)???????3.混凝土配合比用水量及开盘鉴定记录(C1211)商混站提供资料???????4.混凝土及浇注施工记录(C1212)????????5.混凝土全过程施工记录(C1213)????????6.混凝土塌落度检查记录(C1217)??5)砌体工程??????a.砖混结构砌体(前附报验申请表A4)??? ??1.砖砌体工程检验批?(A2017)?????2.砌体质量控制施工记录(C1227)???????3.构造柱砌体配筋.拉结筋施工记录(C1228)?????4.隐蔽工程验收记录(B1023)??? b.填充墙砌体(前附报验申请表A4)?????1.填充墙砌体工程检验批(A2020)???????2.砌体质量控制施工记录(C1227)???????3.隐蔽工程验收记录(B1023)?????6).防水工程(前附报验申请表A4)?????? 1.卷材防水层?(A4003)???? 2.隐蔽工程验收记录(B1023)五..屋面资料?:(前附报验申请表A4)?????1.屋面保温层A4001?隐蔽验收记录?B1023???????2.屋面找平层A4002?隐蔽验收记录?B1023????? 3.卷材防水层A4003?隐蔽验收记录?B1023????? 4.细部构造?A4010?隐蔽验收记录?B1023????????5.六?.装饰分部资料:(前附报验申请表A4)????2.找平层检验批A3008????3.水泥混凝土面层A3011或砖面层A3016????4.一般抹灰A3027?(内墙按层做.外墙按立面做检验批)????5.装饰抹灰?(A3028)(内墙按层做.外墙按立面做检验批)???? 6.门窗安装工程检验批(选择是铝合金A3032或塑钢窗?A3035)????7.饰面砖粘贴A3045或水性涂料涂饰A3054(做隐蔽验收记录)七?.给排水分部(前附报验申请表A4)???1).室内给水系统:(前附报验申请表A4)????1.室内给水管道及配件安装工程检验批质量验收记录表(A5001)???2.管道设备清洗记录(C2012)?????3.给水管道严密性试验记录(C2002)2).室内排水系统:(前附报验申请表A4)???1.室内排水管道及配件安装工程检验批质量验收记录表(A5004)???2.排水管灌水、通水、通球试验记录(C2010)??3).卫生器具安装:(前附报验申请表A4)??1.卫生器具及给水配件安装工程检验批质量验收记录表(A5008)??2.卫生器具排水管道安装工程检验批质量验收记录表(A5009)??3.卫生器具蓄水试验记录(C2011)4).室内采暖系统:(前附报验申请表A4)??1.室内采暖管道及配件安装工程检验批质量验收记录表(A5010)??2.室内采暖辅助设备及散热器及金属辐射板安装工程检验批质量验收记录表(A5011 ??3.管道工程隐蔽验收记录(C2009)(相对于(A5010)做隐蔽)??4.采暖系统运行和调试(C2019)?? 阀门及散热器安装前强度严密性试验记录(C2004)??管道材料、设备出厂合格证汇总表(C2001)5).雨水管道安装(前附报验申请表A4)???雨水管道及配件安装工程检验批质量验收记录表(A2005)八.建筑电气分部工程1).接地装置安装(基础)(前附报验申请表A4)??1.接地装置安装检验批质量验收记录表(A6024)??2.建筑电气隐蔽工程验收记录(C3024)2?)防雷引下线(每层都做)?(前附报验申请表A4)? 1.避雷引下线和变配电室接地干线敷设检验批?质量验收记录表(防雷引下线)(A6025)??? 2.建筑电气隐蔽工程验收记录(C3024)3).等电位联接(每层都做)?(前附报验申请表A4)??1.建筑物等电位联接检验批验收记录(A6028)??2.建筑电气隐蔽工程验收记录(C3024)4.)线管敷设(每层都做)?(前附报验申请表A4)??1.电线.电缆导管和线槽敷设检验批验收记(A6013)???2.建筑电气隐蔽工程验收记录(C3024)5)导管穿线(每层都做)?(前附报验申请表A4)??1.电线.电缆穿管和线槽敷设检验批验收记录(A6015)??2.建筑电气隐蔽工程验收记录(C3024)6)普通灯具安装(每层都做)?(前附报验申请表A4)??1.普通灯具安装检验批验收记录(A6019)7)开关插座安装(每层都做)?(前附报验申请表A4)???1.线路插座.开关接地检验试验(C3022)??2.开关、插座、风扇安装检验批质量验收记录表(A6022)8)建筑照明通电运行(每层都做)?(前附报验申请表A4)??1.建筑照明通电试运行记录(C3017)??2.建筑物照明通电试运行检验批质量验收记录表(A6023)9)电缆头制作,(每层都做)?(前附报验申请表A4)??1.电气线路绝缘电阻测试(C3020)?? 2.电缆头制作、接线和线路绝缘测试检验批质量验收记录表(A6018)10)成套配电柜安装(每层都做)?(前附报验申请表A4)???1.低压成套配电柜交接试验(C3009)??2.电气设备单体运行记录(C3012)??3.电气设备空载负荷运行记录(C3015)??4.低压成套配电柜交接试验检验批验收记录(A6005)11.)接闪器安装(屋面)(前附报验申请表A4)??1.接闪器安装检验批质量验收记录表(A6027)??资料整理程序1、放开挖线(施工控制网施工记录、附放线图)2、土方开挖(土方开挖施工检验批3、桩基工程(由分包单位做资料)4、破桩头(不做资料)5、基础垫层(混凝土施工检验批、坍落度、中间工序交接、砼施工验收记录、开盘鉴定记录)6、基础防水(防水卷材施工检验批、细部构造检验批、隐蔽验收记录。
土建施工全部流程(工序)

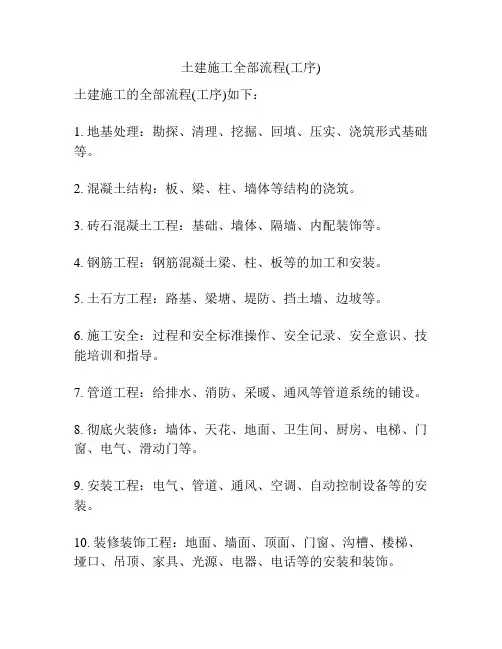

土建施工全部流程(工序)
土建施工的全部流程(工序)如下:
1. 地基处理:勘探、清理、挖掘、回填、压实、浇筑形式基础等。
2. 混凝土结构:板、梁、柱、墙体等结构的浇筑。
3. 砖石混凝土工程:基础、墙体、隔墙、内配装饰等。
4. 钢筋工程:钢筋混凝土梁、柱、板等的加工和安装。
5. 土石方工程:路基、梁塘、堤防、挡土墙、边坡等。
6. 施工安全:过程和安全标准操作、安全记录、安全意识、技能培训和指导。
7. 管道工程:给排水、消防、采暖、通风等管道系统的铺设。
8. 彻底火装修:墙体、天花、地面、卫生间、厨房、电梯、门窗、电气、滑动门等。
9. 安装工程:电气、管道、通风、空调、自动控制设备等的安装。
10. 装修装饰工程:地面、墙面、顶面、门窗、沟槽、楼梯、垭口、吊顶、家具、光源、电器、电话等的安装和装饰。
11. 竣工验收:全面检查工程一切标准、合格证领取、交接,签订工程竣工合格证等。
土建工程做资料的步骤

土建工程做资料的一般过程1、开工前(具备开工条件的资料):施工许可证(建设单位提供),施工组织设计(包括报审表、审批表),开工报告(开工报审),工程地质勘查报告,施工现场质量管理检查记录(报审),质量人员从业资格证书(收集报审),特殊工种上岗证(收集报审),测量放线(报审),2、基础施工阶段:钢筋进场取样、送样(图纸上规定的各种规格钢筋),土方开挖(土方开挖方案、技术交底,地基验槽记录、隐蔽、检验批报验),垫层(隐蔽、混凝土施工检验批、放线记录、放线技术复核),基础(钢筋原材料、检测报告报审,钢筋、模板、混凝土施工方案、技术交底,钢筋隐蔽、钢筋、模板检验批、放线记录、技术复核,混凝土隐蔽、混凝土施工检验批,标养、同条件和拆模试块),基础砖墙(方案、技术交底,提前做砂浆配合比,隐蔽、检验批,砂浆试块),模板拆除(拆模试块报告报审,隐蔽、检验批),土方回填(方案、技术交底,隐蔽、检验批,土方密实度试验)。
3、主体施工阶段:一层结构(方案、技术交底基础中已包含,钢筋原材料、检测报告报审,闪光对焊、电渣压力焊取样、送样,钢筋隐蔽、钢筋、模板检验批、模板技术复核)。
4、装饰装修阶段:地砖、吊顶材料、门窗、涂料等装饰应提前进行复试,待检测报告出来报监理审查通过后方可施工(方案、技术交底,隐蔽、检验批)。
5、屋面施工阶段:防水卷材等主要材料应提前复试,待复试报告出来报监理审查通过后方可进入屋面施工阶段(方案、技术交底,隐蔽、检验批)。
6、质保资料的收集:材料进场应要求供应商提供齐全的质保资料,钢筋进场资料(全国工业生产许可证、产品质量证明书),水泥(生产许可证,水泥合格证,3天、28天出厂检验报告,备案证,交易凭证现场材料使用验收证明单),砖(生产许可证、砖合格证,备案证明、出厂检验报告,交易凭证,现场材料使用验收证明单),黄沙(生产许可证,质量证明书,交易凭证现场材料使用验收证明单),石子(生产许可证,质量证明书,交易凭证现场材料使用验收证明单),门窗(生产许可证、质量证明书、四性试验报告,交易凭证现场材料使用验收证明单),防水材料(生产许可证,质量证明书、出厂检测报告),焊材(质量证明书),玻璃(玻璃质量证明书),饰面材料(质量证明书),材料进场后设计、规范要求须进行复试的材料应及时进行复试检测,其资料要与进场的材料相符并应与设计要求相符。

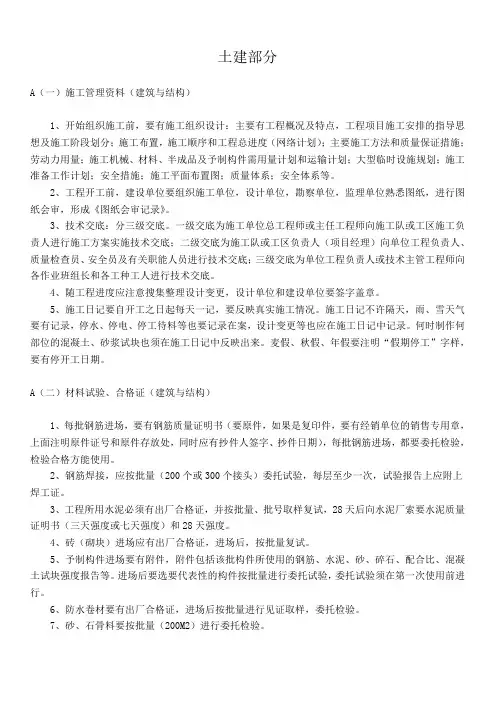

土建资料员做的全套资料及流程

土建部分A(一)施工管理资料(建筑与结构)1、开始组织施工前,要有施工组织设计:主要有工程概况及特点,工程项目施工安排的指导思想及施工阶段划分;施工布置,施工顺序和工程总进度(网络计划);主要施工方法和质量保证措施;劳动力用量;施工机械、材料、半成品及予制构件需用量计划和运输计划;大型临时设施规划;施工准备工作计划;安全措施;施工平面布置图;质量体系;安全体系等。
2、工程开工前,建设单位要组织施工单位,设计单位,勘察单位,监理单位熟悉图纸,进行图纸会审,形成《图纸会审记录》。
3、技术交底:分三级交底。
一级交底为施工单位总工程师或主任工程师向施工队或工区施工负责人进行施工方案实施技术交底;二级交底为施工队或工区负责人(项目经理)向单位工程负责人、质量检查员、安全员及有关职能人员进行技术交底;三级交底为单位工程负责人或技术主管工程师向各作业班组长和各工种工人进行技术交底。
4、随工程进度应注意搜集整理设计变更,设计单位和建设单位要签字盖章。
5、施工日记要自开工之日起每天一记,要反映真实施工情况。
施工日记不许隔天,雨、雪天气要有记录,停水、停电、停工待料等也要记录在案,设计变更等也应在施工日记中记录。
何时制作何部位的混凝土、砂浆试块也须在施工日记中反映出来。
麦假、秋假、年假要注明“假期停工”字样,要有停开工日期。
A(二)材料试验、合格证(建筑与结构)1、每批钢筋进场,要有钢筋质量证明书(要原件,如果是复印件,要有经销单位的销售专用章,上面注明原件证号和原件存放处,同时应有抄件人签字、抄件日期),每批钢筋进场,都要委托检验,检验合格方能使用。
2、钢筋焊接,应按批量(200个或300个接头)委托试验,每层至少一次,试验报告上应附上焊工证。
3、工程所用水泥必须有出厂合格证,并按批量、批号取样复试,28天后向水泥厂索要水泥质量证明书(三天强度或七天强度)和28天强度。
4、砖(砌块)进场应有出厂合格证,进场后,按批量复试。
土建工程做资料的一般过程

第一部分开工前资料1、中标通知书及施工许可证2、施工合同3、委托监理工程的监理合同4、施工图审查批准书及施工图审查报告5、质量监督登记书6、质量监督交底要点及质量监督工作方案7、岩土工程勘察报告8、施工图会审记录9、经监理(或业主)批准所施工组织设计或施工方案10、开工报告11、质量管理体系登记表12、施工现场质量管理检查记录13、技术交底记录14、测量定位记录第二部分质量验收资料1、地基验槽记录2、基桩工程质量验收报告3、地基处理工程质量验收报告4、地基与基础分部工程质量验收报告5、主体结构分部工程质量验收报告6、特殊分部工程质量验收报告7、线路敷设验收报告8、地基与基础分部及所含子分部、分项、检验批质量验收记录9、主体结构分部及所含子分部、分项、检验批质量验收记录10、装饰装修分部及所含子分部、分项、检验批质量验收记录11、屋面分部及所含子分部、分项、检验批质量验收记录12、给水、排水及采暖分部及所含子分部、分项、检验批质量验收记录13、电气分部及所含子分部、分项、检验批质量验收记录14、智能分部及所含子分部、分项、检验批质量验收记录15、通风与空调分部及所含子分部、分项、检验批质量验收记录16、电梯分部及所含子分部、分项、检验批质量验收记录17、单位工程及所含子单位工程质量竣工验收记录18、室外工程的分部(子分部)、分项、检验批质量验收记录第三部分试验资料1、水泥物理性能检验报告2、砂、石检验报告3、各强度等级砼配合比试验报告4、砼试件强度统计表、评定表及试验报告5、各强度等级砂浆配合比试验报告6、砂浆试件强度统计表及试验报告7、砖、石、砌块强度试验报告8、钢材力学、弯曲性能检验报告及钢筋焊接接头拉伸、弯曲检验报告或钢筋机械连接接头检验报告9、预应力筋、钢丝、钢绞线力学性能进场复验报告10、桩基工程试验报告11、钢结构工程试验报告12、幕墙工程试验报告13、防水材料试验报告14、金属及塑料的外门、外窗检测报告(包括材料及三性)15、外墙饰面砖的拉拔强度试验报告16、建(构)筑物防雷装置验收检测报告17、有特殊要求或设计要求的回填土密实度试验报告18、质量验收规范规定的其他试验报告19、地下室防水效果检查记录20、有防水要求的地面蓄水试验记录21、屋面淋水试验记录22、抽气(风)道检查记录23、节能、保温测试记录24、管道、设备强度及严密性试验记录25、系统清洗、灌水、通水、通球试验记录26、照明全负荷试验记录27、大型灯具牢固性试验记录28、电气设备调试记录29、电气工程接地、绝缘电阻测试记录30、制冷、空调、管道的强度及严密性试验记录31、制冷设备试运行调试记录32、通风、空调系统试运行调试记录33、风量、温度测试记录34、电梯设备开箱检验记录35、电梯负荷试验、安全装置检查记录36、电梯接地、绝缘电阻测试记录37、电梯试运行调试记录38、智能建筑工程系统试运行记录39、智能建筑工程系统功能测定及设备调试记录40、单位(子单位)工程安全和功能检验所必须的其他测量、测试、检测、检验、试验、调试、试运行记录第四部分材料、产品、构配件等合格证资料1、水泥出厂合格证(含28天补强报告)2、砖、砌块出厂合格证3、钢筋、预应力、钢丝、钢绞线、套筒出厂合格证4、钢桩、砼预制桩、预应力管桩出厂合格证5、钢结构工程构件及配件、材料出厂合格证6、幕墙工程配件、材料出厂合格证7、防水材料出厂合格证8、金属及塑料门窗出厂合格证9、焊条及焊剂出厂合格证10、预制构件、预拌砼合格证11、给排水与采暖工程材料出厂合格证12、建筑电气工程材料、设备出厂合格证13、通风与空调工程材料、设备出厂合格证14、电梯工程设备出厂合格证15、智能建筑工程材料、设备出厂合格证16、施工要求的其他合格证第五部分施工过程资料1、设计变更、洽商记录2、工程测量、放线记录3、预检、自检、互检、交接检记录4、建(构)筑物沉降观测测量记录5、新材料、新技术、新工艺施工记录6、隐蔽工程验收记录7、施工日志8、砼开盘报告9、砼施工记录10、砼配合比计量抽查记录11、工程质量事故报告单12、工程质量事故及事故原因调查、处理记录13、工程质量整改通知书14、工程局部暂停施工通知书15、工程质量整改情况报告及复工申请16、工程复工通知书第六部分必要时应增补的资料1、勘察、设计、监理、施工(包括分包)单位的资质证明2、建设、勘察、设计、监理、施工(包括分色)单位的变更、更换情况及原因3、勘察、设计、监理单位执业人员的执业资格证明4、施工(包括分包)单位现场管理售货员及各工种技术工人的上岗证明5、经建设单位(业主)同意认可的监理规划或监理实施细则6、见证单位派驻施工现场设计代表委托书或授权书7、设计单位派驻施工现场设计代表委托书或授权书8、其他第七部分竣工资料。
土建工程做资料的一般流程

土建工程做资料的一般流程1、开工前(具备开工条件的资料):施工许可证(建设单位提供),施工组织设计(包括报审表、审批表),开工报告(开工报审),工程地质勘查报告,施工现场质量管理检查记录(报审),质量人员从业资格证书(收集报审),特殊工种上岗证(收集报审),测量放线(报审)。
2、基础施工阶段:钢筋进场取样、送样(图纸上规定的各种规格钢筋),土方开挖(土方开挖方案、技术交底,地基验槽记录、隐蔽、检验批报验),垫层(隐蔽、混凝土施工检验批、放线记录、放线技术复核),基础(钢筋原材料、检测报告报审,钢筋、模板、混凝土施工方案、技术交底,钢筋隐蔽、钢筋、模板检验批、放线记录、技术复核,混凝土隐蔽、混凝土施工检验批,标养、同条件和拆模试块),基础砖墙(方案、技术交底,提前做砂浆配合比,隐蔽、检验批,砂浆试块),模板拆除(拆模试块报告报审,隐蔽、检验批),土方回填(方案、技术交底,隐蔽、检验批,土方密实度试验)。
3、主体施工阶段:一层结构(方案、技术交底基础中已包含,钢筋原材料、检测报告报审,闪光对焊、电渣压力焊取样、送样,钢筋隐蔽、钢筋、模板检验批、模板技术复核)。
4、装饰装修阶段:地砖、吊顶材料、门窗、涂料等装饰应提前进行复试,待检测报告出来报监理审查通过后方可施工(方案、技术交底,隐蔽、检验批)。
5、屋面施工阶段:防水卷材等主要材料应提前复试,待复试报告出来报监理审查通过后方可进入屋面施工阶段(方案、技术交底,隐蔽、检验批)。
6、质保资料的收集:材料进场应要求供应商提供齐全的质保资料,钢筋进场资料(全国工业生产许可证、产品质量证明书),水泥(生产许可证,水泥合格证,3天、28天出厂检验报告,备案证,交易凭证现场材料使用验收证明单),砖(生产许可证、砖合格证,备案证明、出厂检验报告,交易凭证,现场材料使用验收证明单),黄沙(生产许可证,质量证明书,交易凭证现场材料使用验收证明单),石子(生产许可证,质量证明书,交易凭证现场材料使用验收证明单),门窗(生产许可证、质量证明书、四性试验报告,交易凭证现场材料使用验收证明单),防水材料(生产许可证,质量证明书、出厂检测报告),焊材(质量证明书),玻璃(玻璃质量证明书),饰面材料(质量证明书),材料进场后设计、规范要求须进行复试的材料应及时进行复试检测,其资料要与进场的材料相符并应与设计要求相符。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
土建资料的流程(总5页)-CAL-FENGHAI.-(YICAI)-Company One1-CAL-本页仅作为文档封面,使用请直接删除土建施工资料的流程一.开工准备资料(前附开工申请表A1)1.开工报告( B1004)2.工程项目管理人员名单(B1007)后附管理人员上岗证3.施工组织设计报批表(B1008)后附施工组织设计4.单位工程概况表(B1001)二.工程定位放线(前附放线报审表A11)1.规划部门的定位坐标.高程控制摘要(C1201)2.施工放线网记录(C1202)3.施工放线验收记录(C1203)垫层基础及主体放线(前附放线报审表A11)1. 施工放线验收记录(C1203)2.多层高层各层放线测量记录(C1204)三.土方工程1)土方开挖(前附报验申请表A4)1.土方开挖检验批(A1001)2.地基验槽记录(C1106)3.工程质量责任单位地基验槽记录(B1060)2.)土方回填(前附报验申请表A4)1.土方回填检验批(A1002)或灰土检验批( A1011)2. 土方及灰土垫层现场试验记录(C1101)3.分层回填现场试验记录(C1104)四:基础模板.钢筋.混凝土.砌体工程(分基础和主体两个分部) 1)模板安装. (前附报验申请表A4)1.模板安装检验批(A2001)2.现浇混凝土模板安装.拆除施工记录( C1214)3.工序交接2)模板拆除. (前附报验申请表A4)1.模板拆除检验批(A2003)2.现浇结构外观及尺寸偏差检验批(A2011)3.现浇混凝土模板安装.拆除施工记录( C1214)4.混凝土同条件养护施工记录( C1221)3)钢筋工程(前附报验申请表A4)1.钢筋加工检验批(A2004)2.钢筋安装检验批(A2005)3.隐蔽工程验收记录(B1023)4.工序交接4)混凝土工程(前附报验申请表A13)1.混凝土施工质量检验批(A2007)2.混凝土原材检验批3.混凝土浇注申请表(C1210)4.混凝土及浇注施工记录(C1212)5.混凝土全过程施工记录(C1213)6.混凝土塌落度检查记录(C1217) 5)砌体工程a.砖混结构砌体(前附报验申请表A4)1.砖砌体工程检验批(A2017)2. 砌体质量控制施工记录(C1227)3.构造柱砌体配筋.拉结筋施工记录(C1228)4. 隐蔽工程验收记录(B1023)b.填充墙砌体(前附报验申请表A4)1. 填充墙砌体工程检验批(A2020)2. 砌体质量控制施工记录(C1227)3. 隐蔽工程验收记录(B1023)6).防水工程(前附报验申请表A4)1.卷材防水层检验批(A4003)2.细部构造检验批2. 隐蔽工程验收记录(B1023)五..屋面资料:(前附报验申请表A4)1.屋面保温层A4001 隐蔽验收记录 B10232.屋面找平层A4002 隐蔽验收记录 B10233.卷材防水层A4003 隐蔽验收记录 B10234.细部构造 A4010 隐蔽验收记录 B1023六 .装饰分部资料:(前附报验申请表A4)1. 找平层检验批A30082. 水泥混凝土面层A3011或砖面层A30163. 一般抹灰A3027 (内墙按层做.外墙按立面做检验批)4. 装饰抹灰(A3028)(内墙按层做.外墙按立面做检验批)5. 门窗安装工程检验批(选择是铝合金A3032或塑钢窗 A3035)6. 饰面砖粘贴A3045或水性涂料涂饰A3054(做隐蔽验收记录)七 .给排水分部(前附报验申请表A4)1).室内给水系统:(前附报验申请表A4)1.室内给水管道及配件安装工程检验批质量验收记录表(A5001)2.管道设备清洗记录(C2012)3.给水管道严密性试验记录(C2002)2).室内排水系统:(前附报验申请表A4)1.室内排水管道及配件安装工程检验批质量验收记录表(A5004)2. 排水管灌水、通水、通球试验记录(C2010)3).卫生器具安装:(前附报验申请表A4)1卫生器具及给水配件安装工程检验批质量验收记录表(A5008)2.卫生器具排水管道安装工程检验批质量验收记录表(A5009)3. 卫生器具蓄水试验记录(C2011)4).室内采暖系统:(前附报验申请表A4)1. 室内采暖管道及配件安装工程检验批质量验收记录表(A5010)2. 室内采暖辅助设备及散热器及金属辐射板安装工程检验批质量验收记录表(A50113. 管道工程隐蔽验收记录(C2009)(相对于(A5010)做隐蔽)4. 采暖系统运行和调试(C2019)阀门及散热器安装前强度严密性试验记录(C2004)管道材料、设备出厂合格证汇总表(C2001)5).雨水管道安装(前附报验申请表A4)雨水管道及配件安装工程检验批质量验收记录表(A2005)八.建筑电气分部工程1).接地装置安装(基础)(前附报验申请表A4)1.接地装置安装检验批质量验收记录表(A6024)2.建筑电气隐蔽工程验收记录(C3024)2 )防雷引下线(每层都做) (前附报验申请表A4)1 .避雷引下线和变配电室接地干线敷设检验批质量验收记录表(防雷引下线)(A6025)2.建筑电气隐蔽工程验收记录(C3024)3).等电位联接(每层都做) (前附报验申请表A4)1. 建筑物等电位联接检验批验收记录(A6028)2. 建筑电气隐蔽工程验收记录(C3024)4.)线管敷设(每层都做) (前附报验申请表A4)1. 电线.电缆导管和线槽敷设检验批验收记(A6013)2. 建筑电气隐蔽工程验收记录(C3024)5)导管穿线(每层都做) (前附报验申请表A4)1. 电线.电缆穿管和线槽敷设检验批验收记录(A6015)2. 建筑电气隐蔽工程验收记录(C3024)6)普通灯具安装(每层都做) (前附报验申请表A4)1.普通灯具安装检验批验收记录(A6019)7)开关插座安装(每层都做) (前附报验申请表A4)1.线路插座.开关接地检验试验(C3022)2. 开关、插座、风扇安装检验批质量验收记录表(A6022)8)建筑照明通电运行(每层都做) (前附报验申请表A4)1.建筑照明通电试运行记录(C3017)2. 建筑物照明通电试运行检验批质量验收记录表(A6023)9)电缆头制作,(每层都做) (前附报验申请表A4)1.电气线路绝缘电阻测试(C3020)2. 电缆头制作、接线和线路绝缘测试检验批质量验收记录表(A6018)10)成套配电柜安装(每层都做) (前附报验申请表A4)1.低压成套配电柜交接试验(C3009)2.电气设备单体运行记录(C3012)3.电气设备空载负荷运行记录(C3015)4.低压成套配电柜交接试验检验批验收记录(A6005)11.)接闪器安装(屋面)(前附报验申请表A4)1.接闪器安装检验批质量验收记录表(A6027)资料整理程序1、放开挖线(施工控制网施工记录、附放线图)2、土方开挖(土方开挖施工检验批3、桩基工程(由分包单位做资料)4、破桩头(不做资料)5、基础垫层(模板报验、混凝土浇筑报审表:附件混凝土浇筑申请表及商混资料;混凝土报验申请表:附件:混凝土施工检验批、混凝土原材检验批、混凝土配合比及浇筑施工记录、现浇混凝土全过程施工记录、混凝土坍落度检查记录6、基础防水(防水卷材施工检验批、细部构造检验批、隐蔽验收记录。
注:材料进场应做复试取材料1m2送检)7、防水保护层(同第5条表格)8、基础放线(施工放线控制网记录、施工放线验收记录、附放线图)9、基础筏板钢筋(钢筋加工、安装检验批、钢筋焊接检验批、隐蔽验收记录、中间工序交接。
注:钢筋进场应做复试每个型号取一组每组2个长30cm、50cm做抗拉、冷弯试验,并有直螺纹连接试验取50cm长每组3个,做抗拉试验每500个接头取一组;闪光对接每300个接头取一组每组3个做抗拉试验)10、基础筏板模板(模板安装检验批、模板安装施工记录、中间工序交接)11、基础筏板混凝土浇筑(同第5条表格)12、模板拆除(模板拆除检验批、现浇结构外观偏差检验批、模板拆除施工记录)13、地下室放线(施工放线控制网记录、施工放线验收记录、附放线图)14、地下室钢筋(表格同第9条;应做电渣压力焊试验每个型号取一组长度50cm各3根,每300个接头取1组,做抗拉试验,大于20mm的钢筋做直螺纹连接试验)15、地下室模板(同第10条表格)16、地下室混凝土(同第5条表格)17、1层~N层放线(施工放线控制网记录、多高层施工放线验收记录、附放线图)18、1层~N层钢筋(同第9条表格)19、1层~N层模板(同第10条表格)20、1层~N层混凝土(同第5条表格)21、基础验收(1、地基验槽记录2、分项工程检验批汇总:钢筋、模板、混凝土、土方开挖、基础防水、现浇结构外观偏差3、分部工程验收记录应有监理、设计、勘察签字4、会签表5、基础结构工程检查记录6、地下水结构工程检查记录7、地下水防水效果检查记录需附图8、强制性条文9、标养、同养汇总及评定10、抗渗汇总11、钢筋原材汇总12、钢筋焊接及机械连接分别汇总13、防水卷材汇总注:所有进场的原材都需汇总)22、砌体工程(填充墙检验批、构造柱配筋砌体配筋、拉结筋施工记录、砌体质量控制施工记录)23、主体验收(同基础验收资料;个别表格更换)24、装修阶段:内、外墙抹灰工程(一般抹灰检验批、隐蔽如有要求就做。
砂子、水泥应做复试;砂子每400m3做一次,水泥每次进场应做复试)25、厨房、卫生间烟道安装(装配式结构检验批)26、抹灰(一般抹灰检验批、隐蔽如有要求就做;材料进场应有检验报告、合格证并进行材料报验)27、厨卫间找平层(找平层检验批质量验收记录表)28、厨卫间防水层(如材料为涂料防水应用涂料防水层检验批、隐蔽验收记录卫生间厨房阳台及其他有防水要求的地面泼水、蓄水试验记录;如为卷材应为防水卷材检验批其它表格同涂料防水)29、地辐射垫层(水泥混凝土垫层检验批,需做试块送样标养)30、阳台护栏安装(护栏和扶手安装检验批)31、外墙面砖(饰面砖粘贴检验批)32、铝合金门窗(金属门窗安装工程检验批铝合金门窗)33、铝合金门窗玻璃安装(门窗玻璃安装工程检验批)34、防盗门安装(特种门安装检验批)35、楼梯踏步砖(饰面砖粘贴检验批)36、屋面工程:屋面炉渣找坡(炉渣垫层检验批、隐蔽验收记录)37、屋面保温(屋面保温层检验批、隐蔽验收记录)38、屋面找平层(屋面找平层检验批、隐蔽验收记录)39、屋面防水层(卷材防水层检验批、细部构造检验批、隐蔽验收记录)40、屋面防水保护层(屋面找平层检验批、隐蔽验收记录、中间工序交接)41、上人屋面做面砖(饰面砖粘贴检验批)42、装修分部验收资料。
