一般抹灰工程施工工艺与质量标准一、总则1、范围本标准规定了装饰装修工程采用一般抹灰的施工要求、方法和质量控制标准。

本标准适用于工业与民用建筑工程中室内墙面和顶棚等部位一般抹灰工程采用石灰砂浆、水泥砂浆、混合砂浆及聚合物薄层抹灰砂浆的施工。

2、规范性引用文件下列文件中的条款通过本标准的引用而成为本标准的条款,内容随最新版本更新适用于本标准。

GB 50300—2013 建筑工程施工质量验收统一标准GB 50210—2018 建筑装饰装修工程质量验收标准GB 50327—2001 住宅装饰装修工程施工规范GB 50325—2010民用建筑工程室内环境污染控制规范SN/T3911—2014 建筑用砂石中水溶性氟离子含量的测定离子色谱法GSB 08—1537-2016 复合硅酸盐水泥成分分析标准样品JC/T 907 —2018混凝土界面处理剂JGJ 104—2011 建筑工程冬期施工规程二、施工准备1 技术准备1.1 审查图纸,制定施工方案,确定施工顺序和施工方法。

1.2 根据设计图纸和施工方案的要求编制材料、机械需用量计划。

1.3 对进场材料进行检验和试验。

1.4 安排样板间的施工,并组织相关人员鉴定确认。

1.5 对操作人员进行技术、安全交底。

2 物资准备2.1 混凝土界面处理剂(界面剂):宜优先选用干粉型界面剂,优质的水剂界面胶也可使用。

界面剂进场时应有出厂合格证、出厂检验报告和相关的使用说明。

材料进场后,应按批进行抽样复试,合格后方可使用。

界面剂性能必须符合JC/T 907-2018 标准要求。

劣质的、不环保的建筑胶与界面剂严禁使用。

2.2 水泥:32.5 级矿渣水泥、普通硅酸盐水泥或复合水泥。

水泥应有出厂证明或复试单,进场后应进行强度、安定性复试。

当对水泥质量有怀疑或水泥出厂时间超过三个月时,应按试验结果使用。

2.3 砂:中砂,平均粒径为0.3mm~0.6mm,使用前应过5mm孔径的筛子。

不得含有杂质,且含泥量不超过5%。

装饰抹灰施工工艺

装饰抹灰施工工艺

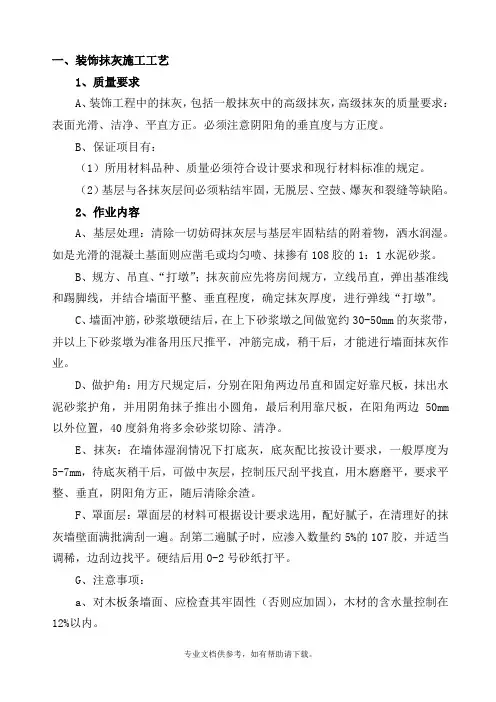

一、装饰抹灰施工工艺1、质量要求A、装饰工程中的抹灰,包括一般抹灰中的高级抹灰,高级抹灰的质量要求:表面光滑、洁净、平直方正。

必须注意阴阳角的垂直度与方正度。

B、保证项目有:(1)所用材料品种、质量必须符合设计要求和现行材料标准的规定。

(2)基层与各抹灰层间必须粘结牢固,无脱层、空鼓、爆灰和裂缝等缺陷。

2、作业内容A、基层处理:清除一切妨碍抹灰层与基层牢固粘结的附着物,洒水润湿。

如是光滑的混凝土基面则应凿毛或均匀喷、抹掺有108胶的1:1水泥砂浆。

B、规方、吊直、“打墩”;抹灰前应先将房间规方,立线吊直,弹出基准线和踢脚线,并结合墙面平整、垂直程度,确定抹灰厚度,进行弹线“打墩”。

C、墙面冲筋,砂浆墩硬结后,在上下砂浆墩之间做宽约30-50mm的灰浆带,并以上下砂浆墩为准备用压尺推平,冲筋完成,稍干后,才能进行墙面抹灰作业。

D、做护角:用方尺规定后,分别在阳角两边吊直和固定好靠尺板,抹出水泥砂浆护角,并用阴角抹子推出小圆角,最后利用靠尺板,在阳角两边50mm 以外位置,40度斜角将多余砂浆切除、清净。

E、抹灰:在墙体湿润情况下打底灰,底灰配比按设计要求,一般厚度为5-7mm,待底灰稍干后,可做中灰层,控制压尺刮平找直,用木磨磨平,要求平整、垂直,阴阳角方正,随后清除余渣。

F、罩面层:罩面层的材料可根据设计要求选用,配好腻子,在清理好的抹灰墙壁面满批满刮一遍。

刮第二遍腻子时,应渗入数量约5%的107胶,并适当调稀,边刮边找平。

硬结后用0-2号砂纸打平。

G、注意事项:a、对木板条墙面、应检查其牢固性(否则应加固),木材的含水量控制在12%以内。

b、严禁使用未熟化或含有未熟化颗粒的石灰膏。

c、抹灰砂浆应保持良好的和易性。

建议可适当掺和石灰膏粉和塑化剂等。

3、检验标准和方法执行《建筑装饰工程施工及验收规范》标准。

A、检查数量室外,以4m左右高为一检查层,每20m长,抽查1处(每处3延长米),但不少于3处;室内,按有代表性的自然间抽查10%,过道按10延长米。

抹灰施工工序

抹灰施工工序

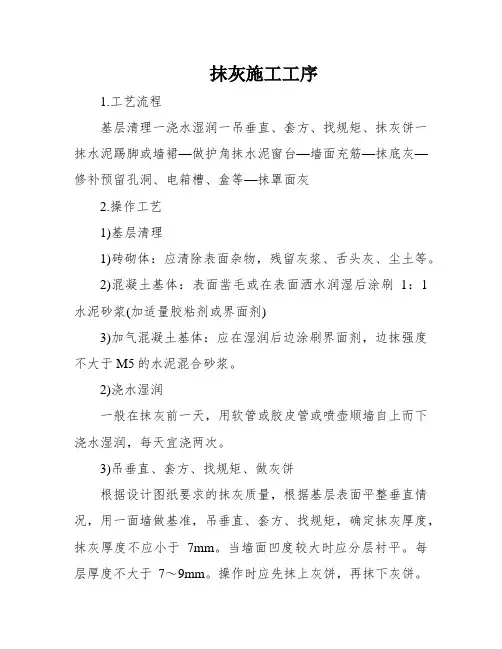

抹灰施工工序1.工艺流程基层清理一浇水湿润一吊垂直、套方、找规矩、抹灰饼一抹水泥踢脚或墙裙—做护角抹水泥窗台—墙面充筋—抹底灰—修补预留孔洞、电箱槽、盒等—抹罩面灰2.操作工艺1)基层清理1)砖砌体:应清除表面杂物,残留灰浆、舌头灰、尘土等。

2)混凝土基体:表面凿毛或在表面洒水润湿后涂刷1:1水泥砂浆(加适量胶粘剂或界面剂)3)加气混凝土基体:应在湿润后边涂刷界面剂,边抹强度不大于M5的水泥混合砂浆。

2)浇水湿润一般在抹灰前一天,用软管或胶皮管或喷壶顺墙自上而下浇水湿润,每天宜浇两次。

3)吊垂直、套方、找规矩、做灰饼根据设计图纸要求的抹灰质量,根据基层表面平整垂直情况,用一面墙做基准,吊垂直、套方、找规矩,确定抹灰厚度,抹灰厚度不应小于7mm。

当墙面凹度较大时应分层衬平。

每层厚度不大于7~9mm。

操作时应先抹上灰饼,再抹下灰饼。

抹灰饼时应根据室内抹灰要求,确定灰饼的正确位置,再用靠尺板找好垂直与平整。

灰饼宜用1:3水泥砂浆抹成5cm见方形状。

房间面积较大时应先在地上弹出十字中心线,然后按基层面平整度弹出墙角线,随后在距墙阴角lOOmm处吊垂线并弹出铅垂线,再按地上弹出的墙角线往墙上翻引弹出阴角两面墙上的墙面抹灰层厚度控制线,以此做灰饼,然后根据灰饼充筋。

4)抹水泥踢脚(或墙裙)根据已抹好的灰饼充筋(此筋可以冲的宽一些,8~lOcm 为宜,因此筋即为抹踢脚或墙裙的依据,同时也作为墙面抹灰的依据),底层抹l:3水泥砂浆,抹好后用大杠刮平,木抹搓毛,常温第二天用1:2.5水泥砂浆抹面层并压光,抹踢脚或墙裙厚度应符合设计要求,无设计要求时凸出墙面5~7mm 为宜。

凡凸出抹灰墙面的踢脚或墙裙上l51必须保证光洁顺直,踢脚或墙面抹好将靠尺贴在大面与上口平,然后用小抹子将上Vl抹平压光,凸出墙面的棱角要做成钝角,不得出现毛茬和飞棱。

5)做护角墙、柱间的阳角应在墙、柱面抹灰前用1:2水泥砂浆做护角,其高度自地面以上2m。

抹灰工程相关标准

抹灰工程相关标准

抹灰工程相关标准
以下是一些与抹灰工程相关的标准:
1. GB 50344-2004《建筑内墙抹灰工程技术规范》
该标准规定了建筑内墙抹灰工程的技术要求,包括抹灰层材料的选择、施工工艺、抹灰层厚度、抹灰面平整度等。

2. GB 50210-2018《建筑室外抹灰工程技术规范》
该标准规定了建筑室外抹灰工程的技术要求,包括基层处理、抹灰材料的选择、抹灰层厚度、抹灰面平整度、抹灰层的抗裂与抗渗性能等。

3. GB/T 50309-2012《建筑装饰施工质量验收规范》
该标准规定了建筑装饰工程的施工质量验收要求,其中包括抹灰工程的验收标准,包括抹灰层厚度、平整度、外观质量等。

4. GB/T 17671-1999《可塑性砂浆及干粉砂浆试验方法》
该标准规定了可塑性砂浆和干粉砂浆的试验方法,包括抹灰砂浆的物理性能、粒度分析、凝结时间、保水性能等指标的测试方法。

5. JGJ 52-2006《建筑工程施工质量检验与验收规范》
该标准规定了建筑工程施工质量的检验与验收要求,包括抹灰工程的施工质量标准与验收方法。

以上标准是中国国家标准,适用于中国的抹灰工程。

在其他国家或地区,可能会有相应的标准或规范。

建筑装饰装修工程施工工艺标准

建筑装饰装修工程施工工艺标准

建筑装饰装修工程施工工艺标准抹灰工程一般抹灰工程施工工艺标准基本规定基本规定(1)内墙抹石灰砂浆工程必须符合设计要求。

(2)材料使用必须符合国家现行标准的规定,严禁使用国家明令淘汰的材料。

(3)各工序应按施工技术标准进行质量控制,每道工序完成后应进行“工序交接”检验。

(4)相关各专业之间,应进行交接检验,并形成记录,未经监理工程师或建设单位技术负责人检查认可,不得进行下道工序施工。

(5)施工过程质量管理应有相应的施工技术标准和质量管理体系,加强过程质量控制管理。

(6)施工单位应遵守有关环境保护的法律法规,并应采取有效措施控制施工现场的各种粉尘、废弃物、噪声、振动等对周围环境造成的污染和危害。

质量要求(1)普通抹灰:表面光滑、洁净、接槎平整、分格线应清晰。

(2)高级抹灰:表面光滑、颜色均匀,无抹痕、线角及灰线平直方正、分格线清晰美观。

施工准备技术准备(1)抹灰工程的施工图、设计说明及其他设计文件完成。

(2)材料的产品合格证书、性能检测报告、进场验收记录和复验报告完成。

(3)施工技术交底(作业指导书)已完成。

材料要求(1)水泥宜采用普通水泥或硅酸盐水泥,也可采用矿渣水泥、火山灰水泥、粉煤灰水泥及复合水泥。

水泥强度等级宜采用32.5组级以上颜色一致、同一批号、同一品种、同一强度等级、同一厂家生产的产品。

水泥进厂需对产品名称、代号、净含量、强度等级、生产许可证编号、生产地址、出厂编号、日期等进行外观检查,同时验收合格证。

(2)砂宜采用平均粒径0.35~0.5mm的中砂,在使用前应根据使用要求过筛,筛好后保持洁净。

(3)磨细石灰粉其细度过0.125mm的方孔筛,累计筛余量不大于13%,使用前用水浸泡使其充分熟化,熟化时间最少不小于3d。

浸泡方法:提前备好大容器,均匀地往容器中撒一层生石灰粉,浇一层水,然后再撒一层,再浇一层水,依次进行,当达到容器的2/3时,将容器内放满水,使之熟化。

(4)石灰膏石灰膏与水调和后具备凝固时间快,并在空气中硬化,硬化时体积不收缩的特性。

抹灰工程施工作业标准

抹灰工程施工作业标准

抹灰工程施工作业标准一、概述抹灰工程是建筑施工中的重要环节,其施工质量直接影响建筑物的美观度和使用性能。

为了保证抹灰工程施工的质量和进度,制定本施工作业标准,以规范抹灰工程的施工作业流程,提高工程质量。

二、施工前准备1. 确认施工图纸和施工方案,了解抹灰工程的施工范围和要求。

2. 准备施工材料,包括水泥、砂浆、石膏等,确保质量合格,并按照要求进行试验。

3. 确定施工人员,包括抹灰工、辅助工以及施工监理等,确保具备相应的技术与经验。

4. 租赁或购买必要的施工设备和工具,包括抹灰工具、搅拌设备、脚手架等。

5. 安排施工区域,并根据现场情况进行布置,确保施工环境安全整洁。

三、施工作业流程1. 基层处理(1)清理基层表面,去除杂物和灰尘,确保基层表面平整、干净。

(2)修补基层缺陷,如有裂缝或凹凸不平的地方,进行修补处理。

2. 粉墙抹灰(1)按照施工方案要求,选取适当的砂浆,按比例混合。

(2)在基层表面涂抹底漆或界面剂,增强粘结力和防水性能。

(3)进行抹灰工艺,保持厚度、水平和垂直度,均匀涂抹,确保表面平整。

(4)修整抹灰面,采用抹光工艺,使表面光滑匀称,无明显的砂眼和裂缝。

3. 瓷砖抹灰(1)按照设计图纸的要求,选择适当的砂浆类型和颜色。

(2)在瓷砖背面均匀涂抹砂浆,保证与基层牢固粘贴。

(3)采用压砖、敲砖、撬砖等方式,确保砖与基层之间的紧密贴合。

(4)适时进行抹灰面的清理、修整和保护,以确保最终成果的外观质量。

四、施工注意事项1. 施工现场应根据相关规定设置施工警示标识,配备必要的防护设施。

2. 施工人员应按照规定着装,配戴好安全帽、手套、眼镜等防护用具。

3. 施工现场应保持整洁有序,严禁乱堆乱放和乱涂乱刷。

4. 施工材料的储存和保管应符合相关标准规定,避免受潮发霉和变质。

5. 施工过程中应按照工艺要求,控制砂浆和水泥的比例和搅拌时间,确保砂浆的均匀性和粘结力。

六、施工验收1、施工完成后,由施工监理进行整体验收,并出具验收报告。

一般抹灰和装饰抹灰工程施工工艺标准

一般抹灰和装饰抹灰工程施工工艺标准

一般抹灰和装饰抹灰工程施工工艺标准第2.1.15条水泥砂浆的抹灰层,应在湿润的条件下养护。

第2.1.16条冬期施工,抹灰砂浆应采取保温措施。

涂抹时,砂浆的温度不宜低于5℃。

第2.1.17条砂浆抹灰层硬化初期不得受冻。

气温低于5℃时,室外抹灰所用的砂浆可掺入能降低冻结温度的外加剂,其掺量应由试验确定。

做油漆墙面的抹灰砂浆,不得掺入食盐与氯化钙。

第2.1.18条用冻结法砌筑的墙,室外抹灰应待其完全解冻后施工;室内抹灰应待抹灰的一面解冻深度不小于墙厚的一半时,方可施工不得用热水冲刷冻结的墙面或者用热水消除墙面的冰霜。

第2.1.19条冬期施工,抹灰层可使用热空气或者带烟囱的火炉加速干燥。

使用热空气时,应设通风设备排除湿气。

第二节材料质量要求第2.2.1条石灰膏应用块状生石灰淋制,淋制时务必用孔径不大于3×3毫米的筛过滤,并贮存在沉淀池中。

熟化时间,常温下通常很多于15天;用于罩面时,不应少于30天。

使用时,石灰膏内不得含有未熟化的颗粒与其它杂质。

第2.2.2条在沉淀池中的石灰膏应加以保护,防止其干燥、冻结与污染。

冻结而风化、干硬的石灰膏不得使用。

第2.2.3条抹灰用的砂子应过筛,不得含有杂物。

装饰抹灰用的骨料(石粒、砾石等),应耐光、坚硬,使用前务必冲洗干净。

干粘石用的石粒应干燥。

第2.2.4条抹灰用的膨胀珍珠岩,宜使用中级粗细粒径混合级配,容重为80~150千克燉立方米。

第2.2.5条抹灰用的粘土、炉渣应洁净,不得含有杂质。

粘土应选用亚粘土,并加水浸透;炉渣应过筛,粒径不应大于3毫米,并加水焖透。

第2.2.6条抹灰用的纸筋应浸透、捣烂、洁净;罩面纸筋宜机碾磨细。

稻草、麦秸、麻刀应坚韧、干燥,不含杂质,其长度不得大于30毫米。

稻草、麦秸应经石灰浆浸泡处理。

第2.2.7条掺入装饰砂浆的颜料,应用耐碱、耐光的矿物颜料。

第三节通常抹灰第2.3.1条本节适用于石灰砂浆、水泥混合砂浆、水泥砂浆、聚合物水泥砂浆、膨胀珍珠岩水泥砂浆与麻刀石灰、纸筋石灰、石膏灰等抹灰工程的施工。

建筑工程抹灰规范

建筑工程抹灰规范

建筑工程抹灰规范篇一:一般抹灰工程施工工艺标准一般抹灰工程施工工艺标准一、施工工艺(一)室内抹灰操作工艺流程(二)室内抹灰操作工艺1、基层处理、湿润1)宜检查门窗框与墙体连接处填嵌处理是否符合要求。

混凝土结构和砌体结合处以及电线管、消火栓箱、配电箱背后钉好钢板网,接线盒固定堵严,并检查接线盒位置的高低。

2)清扫基层上浮灰污物和油渍等。

3)对于表面光滑的基体应进行毛化处理,混凝土表面应凿毛或在面洒水润湿后涂刷界面剂(可采用1:1水泥浆加适量胶粘剂)。

4)砖砌体墙面应充分湿润,使渗水深度达到8,l0mm,抹灰时墙面不显浮水。

2、找规矩、做灰饼、冲筋四角规方、横线找平、立线垂直,弹出基准线和墙裙、踢脚、板线。

普通抹灰1a、托线板检查基体平整、垂直度,根据检查结果决定抹灰厚度(最薄处一般不小于7mm)。

b、在墙的上角各做一个标准灰饼(用打底砂浆或1:3水泥砂浆),遇有门窗洞口垛角处要补做灰饼,大小50mm见方,厚度以墙面平整垂直度决定。

c、根据上面的两个灰饼用托线板或线坠挂垂线,做墙面下角两个标准灰饼(高低位置一般在踢脚线上口),厚度以垂线为准。

d、用钉子钉在灰饼左右墙缝,然后挂通线,并根据通线位置每隔1.2,1.5m上下加做若干个标准灰饼。

e、灰饼稍干后,在上下(或左右)灰饼之间抹上宽约50mm的与抹灰层相同的砂浆冲筋,用刮杠刮平,厚度与灰饼相平,稍干后可进行底层抹灰。

3、抹底层灰底层的抹灰层强度不宜低于面层的抹灰层强度。

水泥砂浆拌好后,应在初凝前用完,凡结硬砂浆不得继续使用。

冲筋有一定的强度后,在两冲筋之间用力抹上底灰,用抹子压实搓毛。

抹灰砂浆中使用掺和料应充分水化,防止影响粘结力。

水泥砂浆抹灰每遍厚度宜为5,7mm,水泥混合砂浆每遍厚度宜为7,9mm。

严格控制各层抹灰厚度,防止一次抹灰过厚,致使干缩增大,造成空鼓、干裂等质量问题。

21)砖墙基层,墙面一般采用水泥混合砂浆抹底灰,抹完后用刮杠垂直刮找一遍,用木抹子搓毛。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

装饰抹灰施工工艺标准
XDQB20**-007
一、工艺流程:
基层处理→砖墙湿润→吊垂线→贴灰饼→做冲筋→粉刷底层灰→粉刷中层灰→粉刷面层灰→质量检查→产品保护。

二、操作要求:
1、抹灰前,砖墙、混凝土等基层表面的灰尘、污垢和油渍等,应清除干净,并洒水湿润。

2、抹灰前,应先检查基层表面的平整度,并用与打底相同的水泥砂浆贴灰饼、做冲筋。

3、外墙窗台、窗楣、雨篷、阳台、压顶和突出腰线等,上面应做流水坡度,下面应做滴水线。

滴水线的深度和宽度均不应小于10mm,并整齐一致,一律采用铝合金条做成滴水线。

4、外墙抹灰与阳台、楼梯等内墙的分界线应采用铝合金条分隔,并要垂直设置,上下层对齐。

5、外墙抹灰层在凝结前,应防止快干、水冲、撞击和振动;凝结后应采取措施防止玷污和损坏,并浇水养护。

6、外墙打底砂浆严禁掺入粘土。

为改善砂浆的和易性可掺入适量的石灰膏或粉煤灰,但必须保证砂浆的强度达到M15以上,并应杜绝因配制过粘而在干燥后表面产生裂纹现象。

7、严禁内墙粉刷用纸筋灰或麻刀灰,掺入外墙罩面砂浆中。

这样会降低面层砂浆强度且容易吸水渗透到内墙。

8外墙抹灰施工缝应留置在分格缝、墙面阴角、水落管背后或独立装饰部分的边缘处。

每个分块应连续作业。

9、外墙抹灰的分格缝布置应按设计图纸要求进行,当设计无要求时应经建设(监理)认可的效果图进行施工。

10、外墙抹灰的各结构层砂浆均应采用机械搅拌,并要做到每盘砂浆计量准确,搅拌均匀,颜色一致。

11、对于外墙面的混凝土柱、梁基层,应先作“毛化处理”。

即:将1:1水泥细砂浆(内掺20%建筑胶)喷或甩到混凝土基层上,使其呈颗粒状粗糙面,间歇数天后再进行打底工作。

12、外墙抹灰的分格缝应采用铝合金槽形条埋置。

分格缝埋设要横平竖直,粘结牢固,抹灰完成后要擦拭干净。

13、外墙抹灰的面层不得有裂纹、抹痕和接槎现象。

各抹灰层之间及抹灰层与基层之间应粘结牢固不得空鼓。

14、外墙抹灰外观质量要求:表面光滑、洁净、颜色一致、阴阳角找方、接槎平整、墙面垂直平整和分格平直。

三、允许偏差:
实测允许偏差表(mm)。
