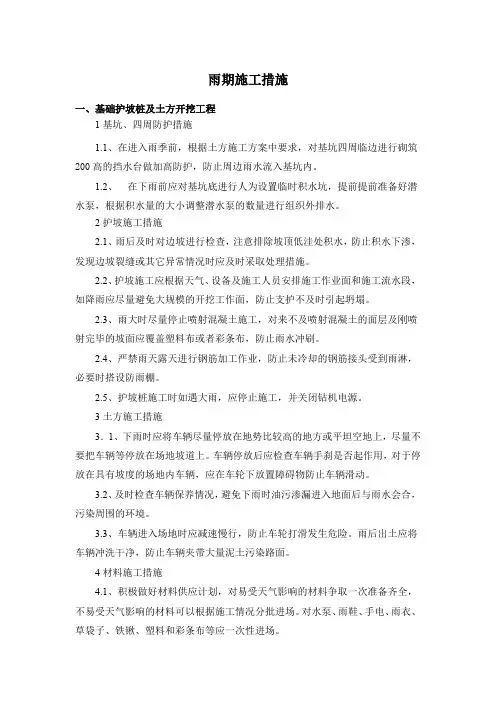

雨期施工措施一、基础护坡桩及土方开挖工程1基坑、四周防护措施1.1、在进入雨季前,根据土方施工方案中要求,对基坑四周临边进行砌筑200高的挡水台做加高防护,防止周边雨水流入基坑内。

1.2、在下雨前应对基坑底进行人为设置临时积水坑,提前提前准备好潜水泵,根据积水量的大小调整潜水泵的数量进行组织外排水。

2护坡施工措施2.1、雨后及时对边坡进行检查,注意排除坡顶低洼处积水,防止积水下渗,发现边坡裂缝或其它异常情况时应及时采取处理措施。

2.2、护坡施工应根据天气、设备及施工人员安排施工作业面和施工流水段,如降雨应尽量避免大规模的开挖工作面,防止支护不及时引起坍塌。

2.3、雨大时尽量停止喷射混凝土施工,对来不及喷射混凝土的面层及刚喷射完毕的坡面应覆盖塑料布或者彩条布,防止雨水冲刷。

2.4、严禁雨天露天进行钢筋加工作业,防止未冷却的钢筋接头受到雨淋,必要时搭设防雨棚。

2.5、护坡桩施工时如遇大雨,应停止施工,并关闭钻机电源。

3土方施工措施3.1、下雨时应将车辆尽量停放在地势比较高的地方或平坦空地上,尽量不要把车辆等停放在场地坡道上。

车辆停放后应检查车辆手刹是否起作用,对于停放在具有坡度的场地内车辆,应在车轮下放置障碍物防止车辆滑动。

3.2、及时检查车辆保养情况,避免下雨时油污渗漏进入地面后与雨水会合,污染周围的环境。

3.3、车辆进入场地时应减速慢行,防止车轮打滑发生危险。

雨后出土应将车辆冲洗干净,防止车辆夹带大量泥土污染路面。

4材料施工措施4.1、积极做好材料供应计划,对易受天气影响的材料争取一次准备齐全,不易受天气影响的材料可以根据施工情况分批进场。

对水泵、雨鞋、手电、雨衣、草袋子、铁锹、塑料和彩条布等应一次性进场。

4.2、材料应做好防雨淋、防潮的保护工作,堆放钢筋时应在其下面横向垫起方木或者红砖防止受雨、受潮生锈腐蚀,下雨前钢筋应覆盖防雨;加工好的钢筋箍筋等半成品要标好标识牌,并用彩条布覆盖。

4.3、水泥堆放场应以不受雨淋、水淹、防潮为原则,水泥堆放场高出自然地面不小于20cm,下雨前应用塑料布或者彩条布将水泥覆盖,顶部压住固定,防止风吹开后水泥受淋。

土方与护坡施工方案

土方与护坡施工方案

土方与护坡施工方案一、项目背景和目的:二、项目范围和要求:1.土方施工范围:本项目所涉及的土方施工范围包括:挖土、填土、运输、夯实和平整等。

2.护坡施工范围:本项目所涉及的护坡施工包括:护坡面设计、材料选择、施工工艺等。

3.实施要求:本项目施工要求按照相关规范和标准进行,保证施工质量和安全。

三、土方施工方案:1.挖土:挖土范围根据设计要求确定,施工过程中应注意挖土的坡度和深度,保证施工顺利进行。

2.填土:填土应按照设计要求进行,施工中应注意填土的密实度和均匀程度,避免空隙和不均匀沉降。

3.运输:土方施工过程中需要大量运输土方材料,运输应选择适当的车辆和路线,保证运输的效率和安全。

4.夯实:填土完成后,应进行夯实处理,夯实方式可以采用机械夯实或人工夯实,保证填土的密实度和稳定性。

5.平整:施工完成后,应对土方进行平整,以达到设计要求的坡度和平整度。

四、护坡施工方案:1.护坡面设计:根据土方的坡度和高度,进行护坡面的设计,设计要注意坡度的合理性和护坡面的稳定性。

2.材料选择:护坡材料应根据设计要求选择,护坡材料可以是混凝土、石材、草坪或植被等,材料的选择要保证护坡的耐久性和美观性。

3.施工工艺:护坡施工过程中应注意施工工艺的选择和施工方法的合理性,保证施工质量和工期的控制。

五、施工过程和控制措施:1.施工过程中应按照先挖土后填土的顺序进行,确保施工的连续性和效率。

2.施工过程中应严格按照设计要求和规范施工,保证土方和护坡的稳定性和安全性。

3.施工过程中应注意施工现场的环境保护,控制施工噪音和粉尘,减少对周边环境的影响。

4.施工过程中应注意施工人员的安全,配备必要的个人防护装备,并进行安全培训。

六、质量控制和验收标准:1.土方施工质量控制应按照相关规范和标准进行,特别注意填土的密实度和夯实程度。

2.护坡施工质量控制应按照相关规范和标准进行,特别注意护坡材料的质量和施工工艺的合理性。

3.施工完成后,应按照设计要求进行验收,验收标准应符合相关规范和标准的要求。

住宅楼工程土方和护坡施工方法

住宅楼工程土方和护坡施工方法

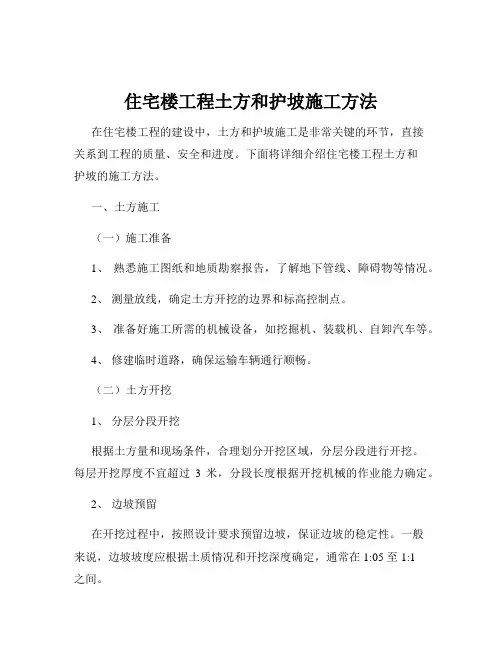

住宅楼工程土方和护坡施工方法在住宅楼工程的建设中,土方和护坡施工是非常关键的环节,直接关系到工程的质量、安全和进度。

下面将详细介绍住宅楼工程土方和护坡的施工方法。

一、土方施工(一)施工准备1、熟悉施工图纸和地质勘察报告,了解地下管线、障碍物等情况。

2、测量放线,确定土方开挖的边界和标高控制点。

3、准备好施工所需的机械设备,如挖掘机、装载机、自卸汽车等。

4、修建临时道路,确保运输车辆通行顺畅。

(二)土方开挖1、分层分段开挖根据土方量和现场条件,合理划分开挖区域,分层分段进行开挖。

每层开挖厚度不宜超过3 米,分段长度根据开挖机械的作业能力确定。

2、边坡预留在开挖过程中,按照设计要求预留边坡,保证边坡的稳定性。

一般来说,边坡坡度应根据土质情况和开挖深度确定,通常在 1:05 至 1:1之间。

3、排水措施在开挖过程中,设置临时排水沟和集水井,及时排除雨水和地下水,防止积水影响施工。

4、基底保护当接近基底标高时,采用人工开挖的方式,避免超挖破坏基底土。

同时,预留 200 300mm 厚的土层作为人工清理层。

(三)土方运输1、合理规划运输路线,避免运输车辆对施工现场和周边道路造成拥堵。

2、运输车辆应加盖篷布,防止土方洒落,保持道路清洁。

(四)土方回填1、回填土料选择选用符合设计要求的土料,如粘性土、砂土等,不得使用淤泥、腐殖土等不合格土料。

2、分层回填压实回填土应分层铺填,每层厚度不宜超过 300mm,采用机械压实或人工夯实的方式,确保回填土的密实度符合设计要求。

二、护坡施工(一)土钉墙护坡1、土钉制作与安装土钉采用钢筋制作,按照设计要求的长度和间距进行安装。

土钉安装时应保证其与墙面垂直。

2、钢筋网铺设在坡面上铺设钢筋网,钢筋网的间距应符合设计要求。

钢筋网与土钉应连接牢固。

3、喷射混凝土采用喷射机将混凝土喷射到坡面上,形成护坡面层。

喷射混凝土的强度和厚度应符合设计要求。

(二)桩锚护坡1、灌注桩施工先进行灌注桩的施工,灌注桩的直径、深度和间距应符合设计要求。

井点降水,土方,护坡施工、方案

井点降水,土方,护坡施工、方案

一、工程概况本工程“郑州师范高等专科学校图书馆工程”,位于郑州师范高等专科学校新校区。

建筑物框剪结构,主楼十层,群楼四层,设计藏书量为80万册;功能为:各类书库、各类阅览室、电子阅览室、学生自修室、办公室、学生报告厅、校园网络中心、演播室和会议室,地下室功能为储藏间和6级人防。

总建筑面积地上30286M2。

建筑物主体总高45.9M。

二、施工布署采用先进施工工艺和施工技术优化施工方案,严格按照国家技术规程组织施工,配备充足的机械设备,提高机械化施工程度,确保工期和工程质量。

三、确保工程质量、安全、文明施工的各项措施1、组织措施建立质量保证体系在本工程中,本企业将严格按照ISO9000标准要求建立质量保证体系,以确保各质量要求在运行过程中处于全面的、全过程的受控状态。

在工程施工的全过程中都要把质量放在首位,要求每道工序必须是上道工序为下道工序提供精品,以过程精品确保工程合格。

建立质量责任制建立以项目经理为首的质量岗位责任制,项目经理是工程质量的第一责任人,项目部各部门按企业的质量手册,负有各自的质量责任。

在质量责任制的基础上,签订质量保证书,明确岗位的质量职能、责任及权利,定期开展质量统计分析活动,掌握工程质量动态,全面控制各分部分项工程质量。

建立全员质量意识,贯彻“谁管生产、谁管质量、谁施工、谁负责质量、谁操作谁保证质量”的原则。

实行质量“一票否决权”,并采用风险工资制等经济手段来辅助工程质量岗位责任制的实施。

对项目部的组织机构、领导责任、项目核算等做出明确的规定,明确项目部管理人员的岗位职责。

工程开工以后,我们根据施工进展的实际情况进一步建立一系列工程管理制度和工作管理制度,实行生产碰头会制度、周生产调度会制度、技术例会、财务例会、项目经理例会、报表制度等。

按照ISO9001—2000国际质量体系《质量手册》的要求,编制《质量创优计划》,对施工过程中的合同评审、物资采购、检验和试验、要制定质量承控措施,将影响工程质量的各种隐患消灭在萌芽之中。

降水土方护坡工程施工方案

降水土方护坡工程施工方案

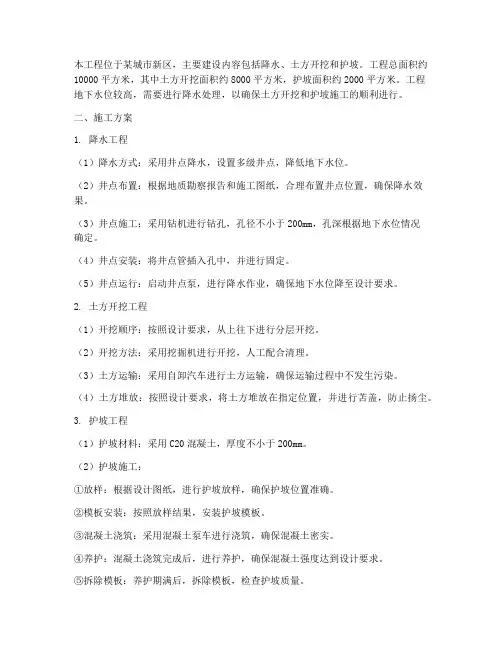

本工程位于某城市新区,主要建设内容包括降水、土方开挖和护坡。

工程总面积约10000平方米,其中土方开挖面积约8000平方米,护坡面积约2000平方米。

工程地下水位较高,需要进行降水处理,以确保土方开挖和护坡施工的顺利进行。

二、施工方案1. 降水工程(1)降水方式:采用井点降水,设置多级井点,降低地下水位。

(2)井点布置:根据地质勘察报告和施工图纸,合理布置井点位置,确保降水效果。

(3)井点施工:采用钻机进行钻孔,孔径不小于200mm,孔深根据地下水位情况确定。

(4)井点安装:将井点管插入孔中,并进行固定。

(5)井点运行:启动井点泵,进行降水作业,确保地下水位降至设计要求。

2. 土方开挖工程(1)开挖顺序:按照设计要求,从上往下进行分层开挖。

(2)开挖方法:采用挖掘机进行开挖,人工配合清理。

(3)土方运输:采用自卸汽车进行土方运输,确保运输过程中不发生污染。

(4)土方堆放:按照设计要求,将土方堆放在指定位置,并进行苫盖,防止扬尘。

3. 护坡工程(1)护坡材料:采用C20混凝土,厚度不小于200mm。

(2)护坡施工:①放样:根据设计图纸,进行护坡放样,确保护坡位置准确。

②模板安装:按照放样结果,安装护坡模板。

③混凝土浇筑:采用混凝土泵车进行浇筑,确保混凝土密实。

④养护:混凝土浇筑完成后,进行养护,确保混凝土强度达到设计要求。

⑤拆除模板:养护期满后,拆除模板,检查护坡质量。

三、施工保证措施1. 降水工程保证措施:(1)加强对井点运行的监控,确保地下水位降至设计要求。

(2)及时清理井点周围杂物,防止井点堵塞。

2. 土方开挖工程保证措施:(1)合理安排施工进度,确保土方开挖与护坡施工同步进行。

(2)加强对土方运输过程的监管,防止土方运输过程中的污染。

3. 护坡工程保证措施:(1)严格按照设计要求进行施工,确保护坡质量。

(2)加强对混凝土养护的管理,确保混凝土强度达到设计要求。

四、施工安全措施1. 降水工程安全措施:(1)加强对井点施工和运行的监控,防止发生安全事故。

基础土石方工程护壁工程及施工降水施工方案+基坑护坡工程施工方案 (一)

基础土石方工程护壁工程及施工降水施工方案+基坑护坡工程施工方案 (一)

基础土石方工程护壁工程及施工降水施工方案+基坑护坡工程施工方案 (一)基础土石方工程护壁工程及施工降水施工方案+基坑护坡工程施工方案随着城市建设的不断推进,土石方工程的重要性越来越凸显出来。

为保证土石方工程安全、稳定,护壁及基坑护坡工程显得尤为重要。

本文将着重介绍基础土石方工程护壁工程及施工降水施工方案和基坑护坡工程施工方案。

一、基础土石方工程护壁工程及施工降水施工方案1. 护壁施工方案针对土石方工程护壁的施工,首先应明确施工流程。

在护壁施工前,应做好防水、防沉降、加固地基等基础工作,将基础工程打造好,确保护壁的安全、稳定。

预制护壁的选用是当前比较常用的护壁方式,其具有高强度、高抗冲击、耐久等特点,市场上有不同材质的预制护壁产品,根据实际工程需要进行选择。

具体护壁施工流程分为勘探测量、开挖基坑、安装预制护壁等过程。

施工中要注意进行横向和纵向的配合沟通,确保安装准确,避免出现出现细微不符合要求的偏差。

2. 施工降水方案在土石方工程中,降水是关键而又危险的工作,为此,施工降水方案尤为重要。

降水方案应根据场地条件及工作量大小综合考虑不同方法。

对于较浅的基坑降水,可采用内外壁采用防水材料以及排水系统予以处理。

截流深度深的基坑,可采用设置井筒或深井进行抽水,有条件的可以做成井式降水系统。

二、基坑护坡工程施工方案1. 基坑施工方案基坑工程是各类工程施工中必不可少的工程之一,具有较大的危险性和复杂性。

其施工前要明确监管单位的要求和企业自身的实际情况,需要做好周边管线、排水设施等细致的勘探工作,掌握地下情况,对方案进行合理的设计。

开挖基坑时,要求挖方坑台基法,确保基坑开挖面平整无凹陷等现象,防止陷坑等危险发生。

2. 护坡施工方案对于开挖基坑时挖掘的土方,需要根据情况往外或往内抛石填护,形成一定的垂直斜率,以减少水土流失,防止土方崩塌,保障工程安全。

对于较陡峭的斜坡,应采用垂直于坡面的支撑墙形成护坡结构,可以选择护坡网、喷补混凝土等材料进行固结。

基坑降水、护坡桩施工方案(一)

基坑降水、护坡桩施工方案(一)
□□□□工程
基坑降水、护坡桩施工方案
北京城建一公司□□□项目经理部
□□□□年□月□日
□□□□工程
基坑降水、护坡桩施工方案
编 制 人:
审 核 人:
审 批 人:
编制单位:北京城建一公司□□□项目经理部
编制时间:□□□□年□月□日
1
1.1
□□□工程位于北京市,由□□□房地产开发公司投资兴建。建筑面积为,基础埋深m。±0.00相当于绝对标高□□m。本方案为基坑降水、护坡施工方案。
桩间土处理:采用挂网抹水泥砂浆处理,以防桩间土流失,铅丝网规格为20mm×20mm。
支护面排水设计:对于土层含水量较大的支护面,可在支护面层背层部插入长度为400~600mm,直径不小于40mm的水平包滤网排水管,其外端伸出支护面层,间距2m,以便将砂浆面层背后土层的滞水排走。
挡土墙支护参数:连梁以上3m高边坡采用370砖墙支护,挡土墙构造柱370×370mm,构造柱间距3m,构造柱伸入帽梁,主筋6Ф14,箍筋Ф6@200;压顶梁200×370mm,主筋4Ф14,箍筋Ф6@200。
3.1.4护坡桩施工
护坡桩施工前,首先开挖3m摘帽土,然后施工护坡桩,施工采用长螺旋钻机成孔,灌注成桩,如孔底有水可采用压浆处理。各施工工序尽量平行作业,保证工期。
3.1.5连梁、锚杆施工
这两道工序在桩施工过程中穿插进行,不单独占工期。
3.2
3.2.1质量目标:
降水、护坡桩、锚杆质量标准为“”。
3.2.2工期目标:天。
2.3
2.3.1降水方法的选择
根据《建筑与市政降水工程技术规范》(JGJ/T111-98)第6.2.1条要求:井点降水方法和设备选择,应根据土层的渗透系数、要求降低水位的深度及工程特点,作技术经济和节能比较后确定。根据XX勘察设计研究院提供的《岩土工程勘察报告》认为本工程涉及一层地下水为上层滞水,上层滞水含水层主要为层中的粉土、砂土层。地下水位高。降水深度达m,水位要降至-m,轻型井点难以发挥作用。根据本场地含水层之间的水力联系,同时结合我公司降水成功经验,本基坑采用封闭降水。具体采用将上层滞水利用其重力作用及水头差作用下渗到消纳层—第二层潜水层中,用大口径管井抽取混合水头,达到最终降低水位的目的。故本基坑采用大口径管井封闭降水方案,同时考虑本基坑面积较大,为缩短降期,在基坑周围按间距m设置降水井。

土方开挖及排水降水施工方法8篇

土方开挖及排水降水施工方法8篇

土方开挖及排水降水施工方法8篇第1篇示例:土方开挖及排水降水施工方法土方开挖及排水降水是土木工程中非常重要的环节,它涉及到工程的施工质量和安全问题。

正确的土方开挖及排水降水施工方法能够保障工程施工的顺利进行,同时也能够确保工程的安全和质量。

下面我们就来详细了解一下土方开挖及排水降水的施工方法。

1. 土方开挖前的准备工作土方开挖前,需要对工地进行详细的勘测和测量,确定土方开挖的范围和深度。

同时需要清理工地上的杂物和垃圾,确保工地整洁,避免对土方开挖造成影响。

还需要对附近的建筑物和道路进行保护,防止土方开挖对周边环境造成影响。

土方开挖主要采用人工开挖和机械开挖两种方式。

在选择开挖方式时,需要考虑地质条件、地下管线、附近建筑物等因素。

在实际施工中,通常会先用机械进行初步的土方开挖,然后再进行人工清理和修整,以确保土方开挖的质量。

3. 土方开挖后的处理排水降水前,需要对工程现场进行仔细的勘测和分析,确定工程所处地区的地质条件和水文情况。

同时还需要对工程现场周边的管网和排水设施进行检查和清理,确保排水的顺利进行。

还需要对排水设施进行必要的维护和修理,确保排水设施的正常运行。

2. 排水降水设施的选择在进行排水降水施工时,需要根据工程所处地区的地质条件和水文情况选择合适的排水设施。

通常会采用明渠排水、隧洞排水、泵站排水等方式进行排水降水。

在选择排水设施时,需要考虑排水的流量和排水的距离,确保排水设施的运行效果。

4. 排水降水后的检查和维护第2篇示例:土方开挖及排水降水施工方法土方开挖及排水降水是土木工程建设中的重要环节,对于施工安全、工程质量和工期进度都有着至关重要的影响。

合理的土方开挖及排水降水施工方法能够保证工程顺利进行,同时也能够保护施工现场的环境和人员安全。

下面将针对土方开挖及排水降水的施工方法进行详细介绍。

土方开挖是指在土地工程建设过程中,将地表土壤或岩石等天然物质挖掘出来,以便后续进行基础施工、地基处理、路基铺设等工程。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

基坑土方施工方案一、编制依据1.1 施工图及施工组织设计1.2 主要规范二、工程概况2.1工程概况2.2地质及障碍情况:2.2.1、根据泰州市海陵建筑设计院工程有限公司提供的勘察报告,边坡土层主要土层如下:○1素填土、○2粉土○3粉砂、本工程基础持力层为○2-1层,放坡系数为1:0.75。

2.2.2、土方开挖深度范围内地下水埋深约1.7米,降水完毕后才进行土方开挖。

2.2.3、根据甲方通知及现场实际情况,地下无管网及其它设施,便于施工。

2.3、土方工程量:设计标高±0.000=4.6米,室内外高差–0.30米。

三、施工部署3.1施工准备3.1.1施工总承包由泰兴市十里甸建筑安装工程有限责任公司施工。

土方开挖由专业施工队伍施工。

根据《岩土勘察报告》,地下水位绝对标高在开挖深度范围内,故需要降水,降水由专业施工队伍施工。

详见后面的降水方案部分。

3.1.2生产准备:现场保证三通一平,降水达到设计要求。

3.1.3土方开挖前,先到现场察看地形,进行场地平整,结合现场平面图布置,做好排水坡度,清除所有的障碍物。

3.1.4机具、人员配备:根据现场实际情况,配备相应数量的人员和施工机具。

同时做好夜间施工准备(夜间施工应有夜施证)。

具体见下表:各项目部机具、人员配备一览表3.2土方开挖工程3.2.1建筑物场地先用推土机清理平整,按校核好的开挖边线(包括肥槽),采用两台反铲挖土机进行满堂开挖,8辆运土车运输土方。

3.2.2综合考虑运距最佳,运程合理和各个工程的合理施工程序,土方开挖的马道设置在房屋的一角处。

3.2.3测量放线:根据测绘院交的定位桩点,引测出基坑上边线和基坑下边线。

基坑底外墙外侧留结构施工操作空间自垫层边向外500mm,基坑每边按预定的放坡系数放坡。

3.2.4开挖流向按基坑边线由一端依次开挖。

3.2.5机械开挖,一边人工铲坡修坡,随挖随修,一边按排人员护坡。

基槽土预留300mm人工清除。

分层开挖,不得超挖,高差不超过1M。

3.2.6土方开挖的工艺流程如下:3.3回填土工程本工程主要以室外基槽回填为主,回填工程必须等地下室结构混凝土达设计强度后,并且防水施工及验收合格后进行回填,按照建筑构造通用图集《地下工程防水技术规范》(GB50108-2008)规定,分层夯实。

本工程回填土采用机械结合人工的方式进行施工。

夯实采用蛙式打夯机结合气夯夯实。

四、操作工艺4.1土方开挖工程4.1.1熟悉施工图纸,组织有关人员现场勘探地形、地貌,实地了解施工现场及周围情况,对有关施工人员进行技术交底。

4.1.2组织测量人员进行桩位交接验收及复测工作,测设土方开挖控制点。

4.1.3测量员根据图纸基础尺寸和开挖要求,用石灰撒出开挖上口线和下口线。

地下室外墙外侧确保工作面1.2米以上。

4.1.4基坑按1:0.75放坡。

4.1.5土方开挖的顺序、方法必须与设计意图相一致,分层开挖、严禁超挖的原则。

开挖顺序:按基坑边线由一端依次开挖。

4.1.6分层开挖:机械和人工相结合的开挖原则,高差不超过1M,开挖至基坑底部以上200~300mm位置处。

4.1.7修坡:凡是机械开挖不到的土方,应配合人工随时进行开挖,并用手推车把土运到机械挖到的地方,再用机械挖走。

放坡施工应人工配合机械修整边坡,并用坡度尺检查坡度。

4.1.8 在距基底80cm以内时,测量人员抄出50cm线,在桩侧边用红油漆标上标高线。

在基底拉若干个水平标高基准点,拉通线找平,随挖随清理基底。

由于采用机械开挖,留置30cm厚土层待验完基槽后人工清理。

4.1.9人工开挖30cm保留土层,一次清理到位。

电梯井和集水坑采用人工开挖。

4.1.10施工中对标准桩、观测点、管网要加以保护,发现古墓文物及时申请有关部门处理。

4.1.11土方开挖至设计标高后由施工单位及时通知监理公司。

组织设计单位、勘察单位、建设单位、及质检站进行基础验槽。

基底不得爆晒必须在24小时内浇筑完垫层混凝土。

4.2回填土工程4.2.1土方回填前必须组织监理单位、设计单位、建设单位、勘察单位、及质检站进行验收,防水层外采用聚苯板进行保护,回填时严格控制土料的粒径及含水率。

4.2.2基础外侧、地下室外墙与基坑侧壁槽内回填时,应排除积水、虚土和建筑垃圾,回填有困难的部位采用素混凝土回填。

4.2.3回填土每层铺设厚度为250mm,采用蛙式打夯机夯打至少三遍,一夯压半夯,在不宜机械打夯处配合人工木夯夯实,严禁“水夯法”施工。

4.2.4地表回填时要防止管道中心线位移或损坏管道,用人工在管道周围填土夯实,并在管道两侧同时进行,填至超出管顶500mm以上方可使用蛙式打夯机夯实。

及时通知电专业作好避雷设施。

4.2.5回填土每一层均取样测定夯实后干土重力密度,经验收合格后方可回填上一层。

4.2.6填土至设计标高,根据测量员放好的控制线,随时校正标高,严防超铺。

4.2.7其它注意事项:回填前,必须做好人员、机械的准备工作,以保证回填质量和进度;施工前,必须详细了解施工期间的天气情况,遇雨期间严禁安排施工。

4.3施工要点4.3.1本工程基坑底标高不一,机械开挖次序采取先整片挖至一平均标高,然后再挖个别较深部位。

4.3.2基坑边角部位,机械开挖不到的地方,应用少量人工配合清坡,将松土清至机械作业半径范围内,再用机械掏取运走。

人工清土所占比例一般为1.5%-4%,修坡以厘米做限制误差。

4.3.3机械开挖应由深而浅,基底及边坡必须预留一层300mm厚土层用人工清底、修坡、找平,以保证基底标高和边坡坡度正确,避免超挖和土层遭受扰动。

施工中必须严格把关,加强监督落实。

4.3.4现场必须有专人指挥,挖掘机不得将桩基括伤。

4.4开挖过程中对桩的保护措施4.4.1、由于本工程高层是钢筋砼预制桩,所以挖掘机手在开挖时一定要注意防碰桩;4.4.2、刚开挖时先探明首排桩的位置,及桩之间的间隙,挖掘机斗是否能通过桩之间的间隙。

防止挖机碰桩。

4.4.3、在探明后按照纵横方向开挖,挖掘机斗臂与桩间间隙在一条线上;4.4.4、挖机无法开挖部位,采用人工清理到挖机斗内的方式。

五、质量标准5.1土方开挖工程允许偏差一览表5.2回填土工程允许偏差一览表六、安全文明措施6.1土方开挖工程6.1.1在基坑四周设置1500mm高的护身栏,设置两道横杆,满挂安全网,均用醒目的红白油漆加以标识,危险处挂牌标识。

6.1.2施工人员上下用临时梯子,用架子管搭设,按45~60坡度放置,300mm 一步,两侧1200mm高护身栏,绑扎牢固,严禁从基坑周围上下。

6.1.3施工人员进入现场必须戴好安全帽。

6.1.4严禁在施工现场嬉戏打闹。

6.1.5基坑外施工人员不得向基坑内乱扔杂物,向基坑下传递工具时要接稳后再松手。

6.1.6坑下人员休息要远离基坑边及放坡处,以防不慎。

6.1.7施工机械一切服从指挥,人员尽量远离施工机械,如有必要,先通知操作人员,待回应后方可接近。

6.1.8人员挖坑要合理安排,防止被器具碰伤。

6.1.9施工用电由电工安装,非此专业人员严禁乱动。

6.1.10夜间施工设置足够照明设施。

6.1.11运输机械及行使道路、基坑上下马道等,采取一定的防滑措施。

6.1.12运输车辆采用密闭车厢,出场前由专人拍土,以防路上遗洒。

6.1.13门口设置冲洗设备和排水沟,对出场车辆车轮进行冲洗,以防污染道路。

6.2回填土工程6.2.1施工人员进入现场要戴好安全帽。

6.2.2现场严禁吸烟。

6.2.3施工用电由电工负责,蛙式打夯机由专人操作,一人操作一人负责移动电线,操作人员带好绝缘手套,电闸箱设在适宜位置,停用时,打夯机用防水材料覆盖并切断电源。

七、边坡护坡7.1本工程开挖深度在2.5m左右,施工场地上单位工程的幢数较多,房屋两列之间又有汽车库,因此本工程需对边坡进行人工加固护理(具见下面专项方案章节)。

7.2其它注意事项7.2.1现场管理人员应每天检查边坡的稳定情况,如发现问题,必须马上通知项目部及项目领导,及时采取切实有效措施进行加固。

7.2.2边坡上方开挖线附近2m内严禁进行其它作业,以防不慎导致意外事7.2.3搭设脚手架,应在基(槽)底垫通长木脚手板,防止扰动基土;上架操作人员必须系好安全带;脚手架需经项目经理、安全员验收后方可投入使用。

八、安全预防措施及应急预案8.1危险性分析8.1.1、人员配合机械清土时,司机视线不清车辆伤害人体;8.2.2、施工作业面有限,放坡不当,引发坍塌;8.1.3、地下降水控制不好或坑内积水排放不畅,引发坍塌;8.1.3、坑边未设警示标志,高处坠落;8.1.4、挖掘机离基坑边过近,塌方、挖掘机倾覆8.2危险源处置针对以上危险性分析,项目部采取了相应的措施采取防范。

人员指挥时站立在安全位置,人员清土时挖掘机禁止在人员附近施工作业;采取了有效的放坡距离,且基坑四周严禁堆放材料,土方全部外运;采用了井点降水配合管井降水的方式;基坑四周设立围护栏杆并设警示牌;对挖掘机手进行了安全交底工作。

8.3应急预案8.3.1应急处置基本原则更好地适应法律和经济活动的要求;给企业员工的工作和施工场区周围居民提供更好更安全的环境;保证各种应急资源处于良好的备战状态;指导应急行动按计划有序地进行;防止因应急行动组织不力或现场救援工作的无序和混乱而延误事故的应急救援;有效地避免或降低人员伤亡和财产损失;帮助实现应急行动的快速、有序、高效;充分体现应急救援的“应急精神”。

坚持“安全第一,预防为主”、“保护人员安全优先,保护环境优先”的方针,贯彻“常备不懈、统一指挥、高效协调、持续改进”的原则。

8.3.2组织机构及职责8.3.2.1应急组织体系组长:曹霞副组长:张建平组员:王和、封云、王莉、8.3.2.2指挥机构及职责组长职责:(1)决定是否存在或可能存在重大紧急事故,要求应急服务机构提供帮助并实施场外应急计划,在不受事故影响的地方进行直接控制;(2)复查和评估事故(事件)可能发展的方向,确定其可能的发展过程;(3)指导设施的部分停工,并与领导小组成员的关键人员配合指挥现场人员撤离,并确保任何伤害者都能得到足够的重视;(4)与场外应急机构取得联系及对紧急情况的处理作出安排;(5)在场(设施)内实行交通管制,协助场外应急机构开展服务工作;(6)在紧急状态结束后,控制受影响地点的恢复,并组织人员参加事故的分析和处理。

副组长(即现场管理者)职责:(1)评估事故的规模和发展态势,建立应急步骤,确保员工的安全和减少设施和财产损失;(2)如有必要,在救援服务机构来之前直接参与救护活动;(3)安排寻找受伤者及安排非重要人员撤离到集中地带;(4)设立与应急中心的通讯联络,为应急服务机构提供建议和信息。

组员职责:在组长的带领指挥下对事故进行救援抢救8.3.3、预防与预警8.3.3.1危险源监控建立健全工程项目重大危险源信息监控方法与程序,完善危险源辩识工作,对危险源进行识别和评估。
