史上最全工程施工全过程详解
施工全过程图文详解word版

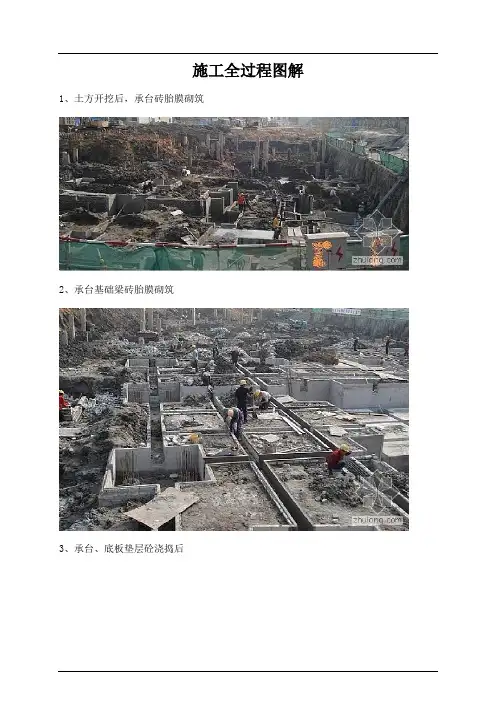

施工全过程图解1、土方开挖后,承台砖胎膜砌筑2、承台基础梁砖胎膜砌筑3、承台、底板垫层砼浇捣后4、地下室底板及承台基础梁防水卷材施工5、钢筋绑扎中6、地下室外墙及消防水池的施工缝处的止水钢板焊接施工中7、外墙施工缝处模板挂模8、外墙模板挂模。
注意要用止水螺杆9、管道预埋10、高低跨处模板的下部我们焊上了钢筋支架地下室高低跨处模板挂模11、止水钢板在柱的节点,当然各地在此次的做法可以都不大一样啊,有的地方的止水钢板有直接通过柱的箍筋,也就是箍筋断开,止水钢板不断,然后箍筋采取焊接。
有的地方就是止水钢板到柱边就断开,保证柱箍筋不断开。
12、地下室底板砼浇捣后13、地下室放线,柱头砼凿毛14、模板钢管架搭设15、外墙施工缝处凿毛16、柱脚焊的定位钢筋17、地下室外墙模板施工中,止水螺杆外加一小块木块,目的是为了使以后割掉止水螺杆后留下的那个小凹槽,可以直接用水泥砂浆补平,以防止螺杆露在外面。
18、柱的垂直度检查19、地下室柱的砼浇捣完毕20、人防门预埋安装中21、地下室顶板砼浇捣中22、地下室外墙模板拆除后的止水螺杆处理23、外墙模板拆除后,外墙上的止水螺杆处理,人工凿除原先埋在砼中的小木块24、外墙止水螺杆割除后水泥砂浆修补25、外墙防水卷材施工中26、模板的支撑上面的顶托旋上去太高了,需要整改的地方。
还有个别木方挑头太长了。
27、圆柱模板安装施工中28、地下室拆模后的情景,呵呵,该处是消防水池的地方,满墙壁都是止水螺杆29、地下室30、地下室砖墙砌筑31、椭圆型车道施工中32、梁模板加固不合格需要整改的位置,梁侧板交接处木方未通长加固,该处很容易涨模。
33、砖墙砌筑,在砖墙与砼结构交接处,钉铁丝网。
34、消防喷淋管施工中35、楼面模板施工完毕。
呵呵,柱箍筋堆得太高了。
36、楼板钢筋施工中。
37、地下室风管安装中。
38、消防喷淋管过人防墙。
39、空调的冷冻水管施工中。
40、楼梯踏步施工中。
41、空调冷冻水管施工安装中42、砖墙与砼交界处钉铁丝网。
工程施工步骤及流程

工程施工步骤及流程一、前期准备工作1. 项目方案确认:确定工程项目的整体方案,包括设计图纸、招标文件等。
2. 经费预算:根据项目方案,确定工程施工所需的经费预算。
3. 施工计划编制:根据项目方案和经费预算,编制工程施工的详细计划。
4. 人员招募:确定施工团队的成员,并进行招募。
5. 材料采购:根据项目需求,采购所需的施工材料。
二、施工前准备1. 土地治理:对施工地点进行必要的土地平整和清理工作。
2. 地基处理:根据设计图纸,进行地基处理工作,确保基础牢固。
3. 施工设备安装:安装所需的施工设备,包括起重机、搅拌机等。
4. 施工人员培训:对施工团队进行必要的培训,确保施工操作规范。
5. 卫生设施建设:建造施工现场必要的卫生设施,保障工人的健康安全。
三、施工工程开展1. 施工方案确认:对施工方案进行最终确认,确保施工质量。
2. 施工现场布置:设置施工围栏、警告标志等,确保施工安全。
3. 基础建设:进行地基基础建设工作,确保建筑物牢固稳定。
4. 主体结构施工:进行主体结构的施工工作,包括墙体、楼板等。
5. 安装设备:安装建筑物所需的设备,如电气设备、管道等。
6. 室内装饰:进行室内装修工作,包括涂料、地板等。
7. 竣工验收:完成施工工程后,进行竣工验收,确保工程质量。
四、施工后工作1. 清理整理:对施工现场进行清理整理,清除垃圾。
2. 安全交底:对施工人员进行安全交底工作,确保施工安全。
3. 工程资料整理:整理施工过程中的资料,如施工日志、验收报告等。
4. 保养维护:对建筑物进行保养维护工作,保持建筑物的良好状态。
五、总结评估1. 工程总结:对整个工程施工过程进行总结,提出改进建议。
2. 质量评估:对工程施工质量进行评估,确保工程质量达标。
3. 安全评估:对施工安全进行评估,提出安全措施建议。
4. 节能评估:对工程施工过程中的节能措施进行评估,提出节能建议。
六、施工总结通过以上工程施工步骤及流程的全面实施,能够确保工程施工的顺利进行,保证工程质量和安全。
建筑工程施工全过程(图解)

建筑工程施工全过程图解1、土方开挖后,承台砖胎膜砌筑2、承台基础梁砖胎膜砌筑3、承台、底板垫层砼浇捣后4、地下室底板及承台基础梁防水卷材施工5、钢筋绑扎中6、地下室外墙及消防水池的施工缝处的止水钢板焊接施工中7、外墙施工缝处模板挂模8、外墙模板挂模。
注意要用止水螺杆9、管道预埋10、高低跨处模板的下部我们焊上了钢筋支架地下室高低跨处模板挂模11、止水钢板在柱的节点,当然各地在此次的做法可以都不大一样啊,有的地方的止水钢板有直接通过柱的箍筋,也就是箍筋断开,止水钢板不断,然后箍筋采取焊接。
有的地方就是止水钢板到柱边就断开,保证柱箍筋不断开。
12、地下室底板砼浇捣后13、地下室放线,柱头砼凿毛14、模板钢管架搭设15、外墙施工缝处凿毛16、柱脚焊的定位钢筋17、地下室外墙模板施工中,止水螺杆外加一小块木块,目的是为了使以后割掉止水螺杆后留下的那个小凹槽,可以直接用水泥砂浆补平,以防止螺杆露在外面。
18、柱的垂直度检查19、地下室柱的砼浇捣完毕20、人防门预埋安装中21、地下室顶板砼浇捣中22、地下室外墙模板拆除后的止水螺杆处理23、外墙模板拆除后,外墙上的止水螺杆处理,人工凿除原先埋在砼中的小木块24、外墙止水螺杆割除后水泥砂浆修补25、外墙防水卷材施工中26、模板的支撑上面的顶托旋上去太高了,需要整改的地方。
还有个别木方挑头太长了。
27、圆柱模板安装施工中28、地下室拆模后的情景,呵呵,该处是消防水池的地方,满墙壁都是止水螺杆29、地下室30、地下室砖墙砌筑31、椭圆型车道施工中32、梁模板加固不合格需要整改的位置,梁侧板交接处木方未通长加固,该处很容易涨模。
33、砖墙砌筑,在砖墙与砼结构交接处,钉铁丝网。
34、消防喷淋管施工中35、楼面模板施工完毕。
呵呵,柱箍筋堆得太高了。
36、楼板钢筋施工中。
37、地下室风管安装中。
38、消防喷淋管过人防墙。
39、空调的冷冻水管施工中。
40、楼梯踏步施工中。
41、空调冷冻水管施工安装中42、砖墙与砼交界处钉铁丝网。
工程施工流程讲解

工程施工流程讲解一、前期准备阶段1.工程立项阶段在工程立项阶段,主要确定工程的性质、规模、用途、地点等基本信息,以及初步确定工程的设计方案和施工单位。
同时,还需审批工程的规划报告和预算计划等相关文件。
2.设计阶段设计阶段是工程施工的基础,包括方案设计、施工图设计、概预算编制等工作。
设计阶段一般分为初步设计、施工图设计两个阶段。
通过设计,确定工程的主体结构、装饰风格、设备配置等关键要素,为施工提供详细的指导。
3.招标阶段招标阶段是选择施工承包商的阶段,通过招标,找到适合的施工单位为工程施工做准备。
招标工作主要包括编制招标文件、发布招标公告、接受投标、评标等环节。
4.技术交底阶段技术交底是指业主将设计方案、相关合同、施工图纸等技术资料交底给承建单位,包括设计方案、质量标准、工程进度等内容,确保施工方了解工程的具体要求。
5.施工准备阶段施工准备阶段是在确定施工单位后,进行相关的准备工作,包括施工队伍组建、施工材料采购、厂房设备调试等工作。
确保施工能够按照计划进行。
二、施工阶段1.流程安排在确定好施工单位和相应人员后,需要根据施工计划和设计方案,制定具体的施工方案和工艺流程。
施工流程需要按照一定的规范和步骤,完成各项工作任务。
2.基础施工基础施工是整个工程的基础,包括地基处理、地下管道敷设、地下室施工等工作。
这些工作对工程的稳定性和安全性至关重要,需要严格按照设计要求进行施工。
3.主体施工主体施工包括建筑结构、钢结构、混凝土结构等方面的施工。
在这个阶段,需要按照施工图纸和设计方案,精确进行施工,确保工程的质量和安全。
4.装饰装修装饰装修是工程的最后一个环节,在主体施工完成后进行。
主要包括室内外装修、设备安装等工作。
这些工作需要精细施工,保证工程的美观和实用性。
5.竣工验收工程施工完成后,需要进行竣工验收。
验收内容包括工程的质量、设计要求、安全生产等方面的考核,确保工程符合相关标准和规范。
6.完工交接工程完成后,需要进行工程的完工交接。
工程施工全过程详解

工程施工全过程详解一、前期准备阶段工程施工的过程是一个繁复而有序的过程,需要进行充分、周密的前期准备工作。
前期准备阶段主要包括确定工程可行性、编制施工方案和方案评审、设计深化和成果验收等。
1. 确定工程可行性在开始施工工程之前,首先需要进行可行性研究,确定工程的可行性。
可行性研究包括项目的技术可行性、经济可行性、社会可行性和环境可行性等方面。
只有在全面了解工程项目的可行性情况后,才能决定是否进行施工。
2. 编制施工方案和方案评审确定工程可行性后,需要编制施工方案。
施工方案是指根据设计图纸和技术要求,详细规划工程施工的具体方法、步骤和流程,确定工程施工的时间和人力资源等。
编制好的施工方案需要经过专家评审,确保方案的合理性和科学性。
3. 设计深化和成果验收施工前还需要进行设计深化和成果验收工作。
设计深化是指对初步设计进行进一步的完善和细化,确保设计的准确性和可行性。
成果验收是指对设计成果进行审查和审核,确保设计成果符合国家相关标准和规范。
二、施工准备阶段施工准备阶段是工程施工的第一阶段,主要包括材料采购、设备租赁、施工队伍组建和工地布置等。
1. 材料采购在施工前,需要准备好所需的材料。
根据施工方案和设计要求,确定所需的材料种类和数量,并进行采购。
在采购过程中,要注意材料的质量和来源,确保施工质量。
2. 设备租赁除了材料采购之外,还需要租赁所需的设备。
根据工程的特点和规模,确定所需的设备种类和数量,并与设备租赁公司签订租赁合同。
确保所租设备的性能和质量符合要求。
3. 施工队伍组建组建施工队伍是施工准备阶段的重要工作。
根据工程的要求和规模,确定所需的施工人员数量和类型,招募合适的施工人员。
施工队伍的构建要求各岗位人员职责明确,分工合作,确保施工顺利进行。
4. 工地布置在准备施工前,需要对工地进行布置。
包括搭建临时办公室、搭建施工现场、放置设备和材料等工作。
工地布置的合理性对施工进度和质量有重要影响,需要认真设计和安排。
工程项目施工全过程详解

工程项目施工全过程详解
基础开挖,支护分段施工,现场坡面土钉墙支护施工作业,绑扎皮坡钢筋网。
土钉施工
喷浆作业
基坑开挖,人工配合清底作业
第二层支护施工
绑扎钢筋网,土钉墙施工作业。
土钉注浆施工中。
坡面喷浆作业施工中
基坑标高测量
探钎,主要看基础底部有无孔洞
基础进行验槽
钎探后的眼灌砂后,
基础垫层施工
基础垫层施工作业中
地下室底板的防水施工,涂刷底油。
卷材防水层施工
铺设过程中,采用热熔法施工。
防水的保护层施工作业
保护层施工完毕
钢筋现场见证取样送检样品。
钢筋成品验收
地下室底板钢筋绑扎
地下室井字梁钢筋绑扎作业。
后浇带的止水钢板
钢筋绑扎作业
地下室钢筋验收中
模板安装
首层钢筋、模板、电气线管暗敷
测量中,做标高控制线
同条件试块的留置
楼层的模板支撑体系
结构柱箍筋间距检查中
模板支撑体系验收
施工作业人员学习灭火器的使用
电气线管暗敷
梯模安装完毕,准备进行混凝土浇筑施工作业。
现场
装修,陶粒混凝土填充层
饰面板装修钢龙骨
卫生间防水层完成后做蓄水
电缆桥架安装
暖气管气体打压
吊顶施工
墙面矿棉吸音板
地下室外墙防水施工中
室内吊顶施工
地下室回填
室内墙面平整度检查中
外部沉淀池,暖气管道施工
屋面保温层
室内卫生间管道安装
外墙涂料。
工程施工全部过程

工程施工全部过程工程施工是指在经过规划设计之后,对一个工程项目进行实际建设的过程。
这个过程包括前期准备、施工实施、监理管理和完工验收等环节。
在整个过程中,施工单位、监理单位、设计单位、业主单位等各方需要密切合作,共同完成工程项目的建设任务,保证工程质量和工期。
下面将详细介绍工程施工的全部过程。
一、前期准备1. 确定施工方案:在施工前,需要根据设计图纸和相关技术要求确定施工方案。
这包括确定施工工序、施工方法、施工顺序、施工计划等,以确保施工过程中的顺利进行。
2. 采购材料设备:施工前需要根据设计要求和施工计划,采购各种施工所需的材料和设备。
这包括水泥、钢筋、砂石等建筑材料,以及各种施工机械设备和工具等。
3. 勘察验收:在施工前,需要对工程现场进行勘察验收。
这包括对地基情况、地质条件、周边环境等进行调查和评估,以确保施工的安全性和稳定性。
4. 制定施工计划:在前期准备阶段,需要制定详细的施工计划。
这包括确定施工工期、施工步骤、人员配备、材料采购等方面的计划,以确保施工过程的有序进行。
5. 建立施工组织:在前期准备阶段,需要建立施工组织。
这包括确定施工人员岗位、职责分工、工作流程等,以确保施工的协调与管理。
二、施工实施1. 按照施工计划进行施工:一旦前期准备工作完成,就需要按照施工计划开始实施施工工作。
这包括对施工现场进行布置、开始进行土方开挖、基础施工、主体结构施工等。
2. 质量控制:在施工过程中,质量控制是非常重要的。
施工人员需要严格按照设计要求和规范进行施工,确保工程质量符合要求。
3. 安全保障:在施工过程中,安全是首要考虑的问题。
施工单位需要建立健全的安全管理制度,加强安全教育和培训,确保施工安全。
4. 环境保护:在施工过程中,需要重视环境保护工作。
施工单位需要合理利用资源,减少污染排放,保护周边环境,确保施工过程对环境的影响最小化。
5. 施工进度管理:在施工过程中,需要对施工进度进行管理和控制。
工程施工全过程详解图解

工程施工全过程详解图解工程施工是指在完成了工程设计和施工图纸以后,利用各种材料和设备,按照设计要求进行的建筑、道路、桥梁、隧道等工程施工过程。
工程施工的全过程包括前期准备、施工过程和收尾阶段。
在工程施工的全过程中,需要一系列严格的流程和操作规范,以确保施工质量和进度的顺利进行。
下面,我们将对工程施工的全过程进行详细的图解和分析。
一、前期准备阶段前期准备阶段是工程施工的第一步,也是整个施工过程中非常重要的一个阶段。
这个阶段包括项目招标、合同签订、施工图纸审核、材料采购、设备调试、施工人员培训等工作。
在这个阶段,施工单位需要与业主和设计单位进行充分的沟通和协商,确保施工计划和施工方案的合理性和可行性。
1. 项目招标项目招标是施工工程开始前的一项重要工作。
在项目招标阶段,业主单位需要根据工程规模和特点,向具备相应资质和实力的施工单位进行公开招标。
招标中需要明确工程的建设内容、技术规格、工程价款、施工周期等信息,择优选取合适的承包商。
2. 合同签订合同签订是项目招标成功后的下一步工作。
在合同签订阶段,业主单位和施工单位将根据招标文件中的要求,签订正式的工程施工合同。
合同中需要明确工程的建设内容、工程价款、工程质量标准、工程进度、工程保修期等内容。
3. 施工图纸审核施工图纸审核是工程施工的前期准备工作之一。
在施工图纸审核阶段,施工单位需要对设计单位提供的施工图纸进行审核和确认,确保施工图纸符合设计要求和施工规范。
4. 材料采购材料采购是工程施工的另一项重要准备工作。
在材料采购阶段,施工单位需要根据施工图纸和合同要求,计划和采购所需的建筑材料、设备和机械等物资。
5. 设备调试设备调试是工程施工前必不可少的一项准备工作。
在设备调试阶段,施工单位需要对所采购的施工设备和机械进行调试和检验,确保设备能够正常运行和使用。
6. 施工人员培训施工人员培训是施工前不可或缺的一项工作。
在施工人员培训阶段,施工单位需要对施工人员进行技术培训和安全教育,提高施工人员的技能和安全意识。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
史上最全工程施工全过程详解,没有之一!!一、前期施工准备阶段地质勘察地质单位受建设单位的委托,据设计提供的相关资料,对拟建场地通过各种勘察手段和方法对地质结构或地质构造:地貌、水文地质条件、土和岩石的物理力学性质等,做出分析评价出具详细的“岩土工程勘察报告”,为设计和施工提供所需的工程地质资料。
文物勘察根据国家文物保护法相关规定:进行基本建设工程,建设单位应当事先报请政府文物行政部门组织从事考古发掘的单位在工程范围内有可能埋藏文物的地方进行考古调查、勘探。
考古调查、勘探中发现文物的,由省、自治区、直辖市人民政府文物行政部门根据文物保护的要求会同建设单位共同商定保护措施;遇有重要发现的,由省、自治区、直辖市人民政府文物行政部门及时报国务院文物行政部门处理。
建筑边坡与深基坑工程的设计方案评审设计方案评审是指县级以上住房城乡建设主管部门或其委托机构依据国家、地方有关技术规范和相关的强制性条文,对建筑边坡与深基坑工程设计方案进行的安全、经济、合理等方面的技术性论证。
其目的是:为加强对建筑边坡与深基工程的管理,确保建设工程及其相邻建(构)筑物和地下管线、道路的安全,土方开挖图确定后,依据国家相关规定:建设单位应委托评审组织机构对建筑边坡与深基坑工程的设计方案进行评审。
工程测量定位是指建筑工程开工后的第一次放线,建筑物定位参加的人员是:城市规划部门(下属的测量队)及施工单位的测量人员(专业的),根据建筑规划定位图进行定位,最后在施工现场形成(至少)4个定位桩。
放线工具为“全站仪”或“比较高级的经纬仪。
施工现场市政临水临电报批建筑单位在取得建设行政主管部门批准的建筑工程许可证之后,持证明分别到电力公司、自来水公司办理临水临电审批手续。
三通一平三通一平是指基本建设项目开工的前提条件,具体指:水通、电通、路通和场地平整。
随着现场办公信息化,增加通讯、通网(五通)或通讯、通网、通邮、通气(七通))工地围栏及大门建设(一)现场围档1、施工现场实行封闭式施工。
主要路段围墙不低于2.5米,一般路段的围墙不低于1.8米(用于企业宣传的围挡钢架及基础应进行专项设计)。
2、主入口处应设置大门,高度与围墙相适应,宽度不宜小于己于5米。
大门内侧应设置门卫室,其内张贴门卫制度。
大门外侧应当在围墙醒目处悬挂五牌一图,包括工程概况牌、管理人员名单及监督电话牌、消防保卫牌、安全生产牌、文明施工和环境保护牌和施工现场平面图。
办公区、生活区搭建组织员工培训及图纸会审图纸会审是指工程各参建单位在收到设计院施工图设计文件后,审查出施工图中存在的问题及不合理情况并提交设计院进行处理的一项重要活动。
图纸会审由建设单位负责组织并记录(也可请监理单位代为组织)。
通过图纸会审可以使各参建单位特别是施工单位熟悉设计图纸、领会设计意图、掌握工程特点及难点,找出需要解决的技术难题并拟定解决方案,从而将因设计缺陷而存在的问题消灭在施工之前。
二、地基与基础施工阶段基坑放线根据城市规划部门给定的水准点位,依据土方开挖图施测建筑工程基坑开挖边线,撒灰线时要考虑工作面和放坡系数。
基坑降水施工若设计基底高程低于地下水位,在基坑开前要进行降水工程。
因此开挖前需把地下水位降低到边坡面和坑底以下,以防止边坡的塌陷和流,并保证过程中处于疏干和坚硬的工作条件下进行开挖。
第一次土方开挖为桩基施工作准备(开挖应分层、分段开挖,分层对基坑进行支护)基坑支护从开挖到完成地面以下的全部隐蔽工程,常需经历多次降雨、周边堆载、振动、施工不当等许多不利条件,其安全度的随机性较大,事故的发生往往具有突发性。
最常用的支护型式为土钉墙喷锚支护。
桩基施工由桩和连接桩顶的桩承台桩组成的深基础或由柱与桩基连接的单桩基础,简称桩基,按受力特点可分为摩擦桩和端承桩,按照施工方式可分为预制桩和灌注桩。
单桩静载检测桩基施工结束并达到休止期后(对于砼灌注桩,龄期达到28d或预留同条件养护试块强度达到设计强度),开始做单桩静载检测,其抽检数量为施工桩总数的1%,且不小于3根。
第二次大开挖至基底设计标高桩间土开挖应注意对桩身的保护,并遵循““开槽支撑,先撑后挖,分层开挖,严禁超挖”的原则,预留20~30CM进行人工清挖,引定位桩检查基坑开挖尺寸、标高是否正确。
机械截桩头超过设计桩顶标高的部分采用机械截除(个别低于设计标高按设计要求接桩),截桩完成后应保证同一基坑内桩顶标高一致(高于基垫层顶5CM),确保桩身无破损。
桩基小应变检测桩目的:检测桩身缺陷及其位置,判定桩身完整性类别,抽检数量不应小于总桩数的20%,且不少于10根。
地基验槽验收目的1、核对其平面位置、平面尺寸、槽底标高是否满足设计要求;2、核对土质和地下水情况是否满足岩土工程勘察报告及设计要求;3、检查是否存在软弱下卧层及空穴、古墓、古井、防空掩体、地下埋设物等及相应的位置、深度、性状。
基础垫层砼浇筑砖胎模一般用于地下室底板侧壁,由于是外防水,须在垫层上做防水,且防水要延伸到砖胎模上,以便以后浇注完混凝土后,防水能上翻到侧壁混凝土墙上,如果底板侧壁用模板的话,无法做防水,所以采用了用砖做模板的办法。
桩芯钢筋笼制作、安放、砼浇筑目的:为实现桩顶与基础筏板有效连接,加强桩顶抗剪强度;填芯深度设计无要求时,为桩径的3倍。
防水层及保护层施工尤其注意:桩头防水应严格按设计要求施工确保与底板防水层整体一致,保护层施工完毕后,引定桩测设出筏板边线、剪力墙、柱子等位置(即基础放线,用红漆标示主要构件位置)。
基础筏板施工施工内容包括:钢筋绑扎、上下层钢筋支架制作、安装,墙柱插筋、电梯井、集水坑、后浇带等支模,测温仪安放、电气接地网焊接、砼浇筑;参考工期15天。
地下室外墙防水正负结构完成,模板拆除后开始施工,施工内容:基层处理、防水层、保护层等参考工期10天。
基础回填土地下防水层保护层完成开始施工,施工内容:分层摊铺,分层压实、压实度检测。
三、主体结构施工阶段负一层主体结构施工施工内容:模板支架搭设、墙柱钢筋绑扎、梁板支模、梁板钢筋绑扎、安装管线预埋、砼浇筑等,参考工期20天1、2主体结构施工(非标层)施工内容:模板支架搭设、墙柱钢筋绑扎、梁板支模、梁板钢筋绑扎、安装管线预埋、砼浇筑等。
参考工期20天(工序同地下室结构)3~34主体结构施工(标准层)施工内容:模板支架搭设、墙柱钢筋绑扎、梁板支模、梁板钢筋绑扎、安装管线预埋、砼浇筑等。
参考工期每层6天,共192天。
屋顶设备用房及造型主体结构施工施工内容:模板支架搭设、墙柱钢筋绑扎、梁板支模、梁板钢筋绑扎、安装管线预埋、砼浇筑等,参考工期20天。
施工电梯安装主体结构施工至16层(主体结构完成1/2)开始安装,(随主体结构提升),为二次结构工程施工创造条件,工期5天,不占用总工期。
卫生间、厨房间排气道安装二次结构施工前3天安装,施工内容:洞口清理、吊运、安放钢筋支承、就位、临时固定、洞口封堵等。
砌体及二次结构主体结构至17层开始施工,施工内容:卫生间、空调板止水带支模、砼浇筑,砌体拉结筋、GZ、GL、QL、窗台压顶等植筋,砌体砌筑,砼构件钢筋绑扎、支模、砼浇筑等,标准工期每层5天,共180天,占用总工期58天。
四、节能工程施工阶段节能工程包括:墙体节能、幕墙节能、门窗节能、屋面节能、地面节能、配电与照明节能。
五、建筑装饰装修施工阶段内墙抹灰施工二次结构完成至17层开始,施工内容:基层处理、不同材料交接处钉钢丝网片、浇水、喷浆、打点、冲筋、分层抹灰、护角、包口、养护等,装饰工程均应样板先行,经各部门验收合格后方可大面积施工。
参考工期每层4天,共144天。
外墙面抹灰二次结构完成经结构验收合格开始施工,施工内容:外架局部调整、基层处理、不同材料交接处钉钢丝网、浇水、喷浆、挂垂线、分洞口、分层抹灰、养护等。
参考工期90天。
外墙面砖粘贴外墙面抹灰完成50%开始施工,施工内容:根据面砖模数分线排砖、墙面浇水湿润、刷胶水结合层、粘贴、勾缝、养护、清洗等。
参考工期90天。
铝合金门窗、阳台栏杆安装外墙面砖施工至35天开始施工,施工内容:校核洞口、门窗框固定、装饰管安装、缝缝隙填塞、打胶、玻璃、五金安装、成品保护,参考工期60天。
外架拆除外立面完成,经查与外立面相关的各项施工内容施工整改完毕。
外架拆除时应注意对铝合金外窗、外饰面等成品进行保护,参考工期40天。
入户门头外装外架拆除完成开始施工,施工内容:幕墙(石材、玻璃)、钢架玻璃雨棚、全玻门、内装交接处收口等。
参考工期30天。
室内砼(砂浆)楼地面施工内墙面抹灰、管道口吊洞完成开始施工,施工内容:基层清理、浇水湿润、打点、冲筋、刷素水泥结合浆、摊铺砼(砂浆)、槎平、压实,养护等,参考工期每层2天,共72天。
卫生间防水层施工室内砼(砂浆)楼地面层完成后开始施工,施工内容:面层试水、渗点处理、墙根倒角、细部处理基层干燥、刷处理剂、加设附加层(管道及墙根部)、刷涂膜防水层、闭水试验、防水保护层施工等,参考工期每层1天,共34天。
楼梯间踏步施工室内砼(砂浆)楼地面层完成后开始施工,施工内容:踏面放踏步线、基层处理、刷素水泥结合层、抹底层灰找平、找方、水泥砂浆面层槎平、压光、养护、成品保护等,参考工期每层1天,共34天。
楼梯扶手、护窗栏杆施工楼梯间踏步完成后开始施工,施工内容:扶手、栏杆制作、安装、成品保护等,参考工期每层1天,共34天。
室内涂饰施工室内楼地面层完成50%后开始施工,施工内容:基层处理、找角、打底找平、分遍批涂、刷面漆、刷踢脚线、成品保护等,参考工期每层2天,共68天。
地下车库地坪漆施工地下室所有工程完成开始施工,施工内容:基层处理、找角、打底找平、刷面漆、标示标线、车挡等刷等。
公共部分精装室内楼地面完成后开始施工,施工内容:工作面移交、电气线路改造、吊顶、墙面砖、地砖、电梯门套、灯具安装等,参考工期60天。
入户门及防火门安装精装地砖完成后开始施工,施工内容:施工准备、测量、安装固定、打胶等,参考工期30天。
六、屋面工程施工阶段屋面工程施工开始施工,施工内容:基层处理、保温层、找坡层、找平层、刷基层处理剂、防水层铺设、防水隔离层、保护层等,参考工期每层30天。
七、电梯安装施工阶段室内电梯安装调试内墙抹灰完成开始施工,施工内容:设备进场验收,土建交接检验,驱动主机,导轨,门系统,轿厢,对重(平衡重),安全部件,悬挂装置,随行电缆,补偿装置,电气装置,整机安装验收等,参考工期50天。
八、给水排水及采暖工程施工阶段室内给、排水及采暖系统安装施工内容:给水管道及配件安装、室内消火栓系统安装、给水设备安装、管道防腐、绝热;排水管道及配件安装、雨水管道及配件安装,及系统试验等。
室外给、排水及供热管网施工内容:给水管道安装,消防水泵接合器及室外消火栓安装,管沟及井室;排水管道安装,排水管道与井池;管道及配件安装,系统水压试验及调试、防腐,绝热等。
