最新一体板施工工艺
外墙保温一体化板施工方案

外墙保温一体化板施工方案一、施工准备1.材料准备:外墙保温一体化板、外墙保温胶粘剂、抹面砂浆、基层处理剂、抗碱玻璃纤维网格布、粘接锚固件等。
2.环境准备:施工现场要保持干燥清洁,无积水和杂物。
3.设备准备:电动搅拌机、抹面刀、角尺、剪刀等。
4.工具准备:尺、铅垂线、建筑胶锤、螺丝刀等。
二、基层处理1.清理墙面:清除墙面上的浮灰、油污、脱落物等。
2.基层处理:根据墙体情况,选择合适的基层处理剂进行处理,提高基层粘结强度。
3.填补隐蔽部位:对墙体上的缺口、孔洞等进行填补。
三、涂刷胶粘剂1.表面处理:根据外墙保温一体化板的要求,在墙体表面刷涂胶粘剂。
2.布网格布:在涂刷胶粘剂的湿润状态下,将抗碱玻璃纤维网格布覆盖在墙体上,要注意边缘重叠部分的处理。
四、粘贴外墙保温一体化板1.外墙保温一体化板切割:根据实际尺寸,将外墙保温一体化板进行切割。
2.粘贴一体化板:在胶粘剂上均匀涂刷胶粘剂,并用抹面刀在一体化板背面进行刮痕,增加之间的粘结强度。
然后将外墙保温一体化板贴在墙体上,并用角尺进行排线检查,确保水平和垂直度。
3.定位固定:使用粘接锚固件将外墙保温一体化板固定在墙体上,每块板材至少固定5个锚固件,确保牢固稳定。
五、进行抹面施工1.数次抹面:根据施工方案要求,进行数次抹面,每次抹面前需要先将表面的凹凸处理平整。
2.防护层施工:最后一次抹面后,要进行抹面表面的养护和防腐处理。
六、验收与维护1.验收:保温层施工完成后,应进行验收,检查外墙保温一体化板的粘结情况、表面平整度和防护层的质量。
2.维护:经验收合格的外墙保温一体化板施工后,要进行定期维护,保持外墙的完好状态,延长使用寿命。
以上是外墙保温一体化板施工的基本方案,具体的施工步骤和材料选择要根据实际情况和设计要求进行具体调整。
在施工过程中要严格按照施工规范和相关要求进行操作,确保施工质量。
外墙保温装饰一体板施工方案及流程

外墙保温装饰一体板施工方案及其流程可以概括如下:施工前期准备1.材料检验:o检查外墙保温装饰一体板的质量,确认其规格、颜色、纹理等符合设计要求,同时也确保其保温、防火、防水等性能满足国家相关标准。
2.基层处理:o清理基层墙体表面,确保无灰尘、油污、脱模剂等影响粘结效果的物质。
若有裂缝、空鼓、凹凸不平等缺陷,则需修补平整。
3.测量放线:o根据建筑设计要求,在基层墙体上弹出水平线和垂直线,确定一体板的安装位置和尺寸。
4.安装固定件:o按照设计图纸预埋或钻孔安装固定件,如锚栓或挂件,确保其位置准确、牢固可靠。
主体施工流程1.喷涂界面剂:o在处理过的基层上均匀喷涂界面剂,提高基层与保温装饰板之间的粘结力。
2.分格弹线与贴美纹纸:o沿着设计分格线粘贴美纹纸,便于后续施工时保持线条整齐。
3.布胶与填充:o在一体板背面涂抹专用粘结剂,并视需要在接缝处填充泡沫条或其他保温隔汽材料。
4.安装一体板:o将涂有粘结剂的一体板按照放线位置粘贴到墙上,用螺丝或挂钩固定在预先安装的固定件上,注意调整平整度和垂直度。
5.密封处理:o板与板之间的接缝处采用耐候性硅酮密封胶进行密封,防止雨水渗透并增强整体气密性和保温效果。
6.饰面处理:o对于需要进行饰面施工的一体板,可能还需进行涂装、打蜡或者其他装饰性处理。
7.检查验收:o施工完成后进行全面的质量检查,包括但不限于外观、平整度、固定牢固度、密封完整性等。
特殊季节施工•冬季施工:需要注意气温的影响,保证粘结剂的工作温度要求,并采取必要的防冻措施。
安全与防护•施工全程需严格按照安全文明施工规范执行,确保施工人员安全,避免高空坠落、触电、火灾等安全事故。
注意事项•要关注一体板与主体结构的连接可靠性,以及保温系统与结构层间的防火隔离措施。
•施工过程中应密切关注天气变化,避免雨天或极端气候条件下施工。
总之,外墙保温装饰一体板的施工是一个系统性工程,每一个环节都需要精心组织和细致操作,以确保工程质量及长期使用效果。
外墙保温一体板施工方案(3篇)

第1篇一、工程概况本工程为XX小区住宅楼外墙保温改造项目,建筑总面积为XX万平方米,共计XX栋楼。
本次改造采用外墙保温一体板,旨在提高建筑物的保温性能,降低能耗,改善居住环境。
二、施工准备1. 技术准备- 施工前,组织施工人员进行技术交底,明确施工工艺、质量要求和安全措施。
- 对施工人员进行外墙保温一体板施工工艺培训,确保施工人员掌握相关技能。
2. 材料准备- 保温一体板:应符合国家相关标准,具有优良的保温性能、防火性能和耐候性能。
- 粘结剂:应符合国家相关标准,具有良好的粘结性能和耐候性能。
- 基层处理材料:如界面剂、基层清洁剂等。
- 防水材料:如防水涂料、防水卷材等。
- 其他材料:如锚固件、膨胀螺栓、密封胶等。
3. 设备准备- 电动切割机、手提切割机、卷尺、水平尺、靠尺、扳手、螺丝刀等。
4. 人员准备- 施工队伍应具备相关资质,施工人员应具备外墙保温施工经验。
三、施工工艺1. 基层处理- 清除墙面上的浮灰、油污、脱模剂等杂物。
- 检查墙面平整度,如有凹凸不平之处,应进行修补。
- 对墙面进行界面处理,提高粘结强度。
2. 锚固件安装- 根据设计要求,在基层上预埋锚固件。
- 锚固件应牢固可靠,间距合理。
3. 保温一体板安装- 将保温一体板切割成所需尺寸。
- 使用粘结剂将保温一体板粘贴在锚固件上,确保粘贴牢固。
- 保温一体板之间应留有2-3mm的缝隙,以便后续施工。
4. 缝隙处理- 使用密封胶填充保温一体板之间的缝隙,确保密封性能。
5. 防水层施工- 在保温一体板表面涂刷防水涂料,形成防水层。
- 防水涂料应均匀涂抹,无漏涂、起泡等现象。
6. 保护层施工- 在防水层表面涂刷抗裂砂浆,形成保护层。
- 抗裂砂浆应均匀涂抹,无漏涂、起泡等现象。
7. 检验- 施工完成后,对保温层、防水层、保护层进行检查,确保质量符合要求。
四、施工质量控制1. 材料质量- 严格把关材料质量,确保所用材料符合国家相关标准。
2. 施工工艺- 严格按照施工工艺进行操作,确保施工质量。
保温一体板施工方案作业方案

保温一体板施工方案作业方案一、施工前准备工作1.了解施工现场的地形、地貌及气候条件,制定相应的施工方案。
2.清理施工现场,保证施工场地干燥、整洁。
3.准备施工所需的材料和工具,包括保温一体板、粘结剂、剪刀、刮板、水平仪等,确保工作顺利进行。
二、施工步骤1.将保温一体板按照设计要求进行切割和预留出门窗洞口。
2.清理墙体表面,确保无尘、无油污,待墙面完全干燥后,涂刷前处理剂,提高粘结强度。
3.在墙面上均匀涂刷粘结剂,确保粘结剂均匀无空鼓。
4.将切割好的保温一体板,按照设计要求粘贴在墙面上,边缘处可使用剪刀进行修整。
5.粘贴保温一体板后,用刮板将保温一体板表面整平,并确保与墙面紧密贴合。
6.若有门窗洞口,需要使用预先准备好的尺寸合适的保温一体板进行填补,并用剪刀修整边缘。
7.施工完毕后,用水平仪检查墙面水平度,确保施工质量符合要求。
8.施工完成后,按照设计要求进行后续的装饰工作,包括涂刷或贴瓷砖等。
三、施工注意事项1.施工现场要保持通风良好,确保施工过程中的安全。
2.施工前要充分了解保温一体板的使用方法和特性,避免因误操作而造成施工质量问题。
3.在施工过程中,严格按照施工方案进行操作,确保施工质量。
4.检查墙面表面是否干燥,必要时进行干燥处理。
5.使用粘结剂时,要注意配比比例,确保粘结力。
6.在粘贴保温一体板时,要保持整洁,防止污染墙面。
7.施工完毕后,要检查墙面的平整度和垂直度,确保施工质量符合要求。
四、质量控制1.施工前要审核施工方案,确保施工过程符合设计要求。
2.在施工过程中,严格按照施工方案进行操作,确保施工质量。
3.施工完毕后,要进行施工质量验收,检查保温一体板的粘贴牢固度、平整度和垂直度是否满足设计要求。
4.施工质量不合格时,要及时进行整改和修复,保证施工质量符合要求。
以上是保温一体板施工方案作业方案的详细内容,施工时要严格按照方案进行操作,确保施工质量和安全。
同时,对施工过程中的问题要及时处理,保证工程顺利进行。
岩棉保温一体板工程做法

岩棉保温一体板工程做法岩棉保温一体板工程是一种常见的建筑保温材料,下面我将介绍一下岩棉保温一体板工程的具体做法。
1.确定施工范围:首先需要确定要进行岩棉保温一体板工程的具体施工范围,包括建筑墙体、屋面、地面等。
2.准备工作:在进行施工前,需要进行一些准备工作,包括清理施工区域,清除施工区域上的杂物和灰尘,以确保施工的整洁和安全。
3.框架搭建:根据建筑的结构和设计要求,搭建适当的框架支撑,确保岩棉板的固定和安装。
4.基层处理:在进行岩棉保温一体板安装前,需要先对基层进行处理。
清除表面的浮尘、油污等杂物,确保基层平整、牢固。
如果基层存在裂缝或凹陷,需要进行修补。
5.粘结胶水涂布:使用专用的岩棉板粘结胶水,在基层表面均匀涂布。
纵横交叉涂布,以增强粘结的效果。
6.岩棉板固定:在涂布的胶水还未干燥之前,将岩棉保温一体板按顺序固定在基层上。
注意要将岩棉板与基层完全贴合,避免出现空隙。
7.缝隙处理:在岩棉板安装完成后,对板缝和边缘进行处理。
用专用胶水填充岩棉板之间的缝隙,以增强保温效果。
同时,对板边的空隙进行密封处理,防止冷热桥的发生。
8.表面处理:对岩棉板的表面进行处理,包括涂刷防水涂料、涂料或其他保护层,以增加岩棉板的耐候性和防潮性。
9.后续处理:在完成岩棉保温一体板工程后,需要进行清理施工现场,清除施工区域上的杂物和垃圾,并检查施工质量。
通过以上几个步骤,岩棉保温一体板工程的安装就可以完成。
需要注意的是,在施工过程中,要保证施工环境通风,并注意安全措施,确保施工质量和施工人员的安全。
同时,施工过程中要按照岩棉保温一体板的相关施工规范进行操作,以确保施工效果符合设计要求。

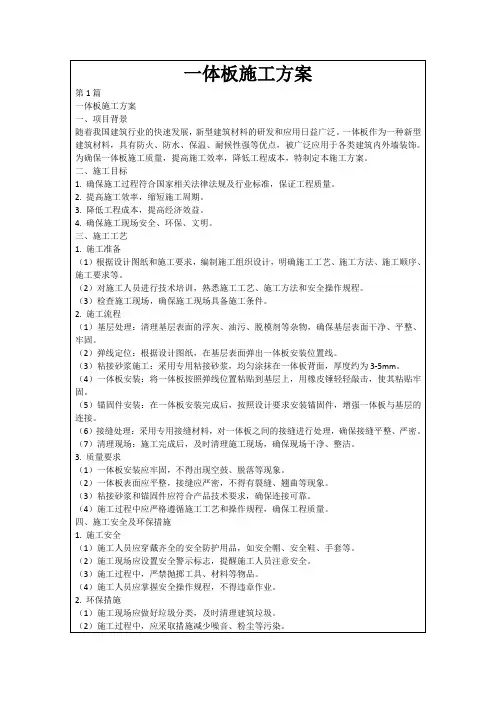

一体板施工方案

2.环保措施
(1)施工现场应做好垃圾分类,及时清理建筑垃圾。
(2)施工过程中,应采取措施减少噪音、粉尘等污染。
(3)严禁在施工现场焚烧废弃物。
五、施工进度及质量保障
1.施工进度
根据工程实际情况,制定合理的施工进度计划,确保施工进度与施工质量。
2.质量保障
(1)施工过程中,严格遵循施工工艺和操作规程,确保工程质量。
(2)定期对施工人员进行技术培训,提高施工技能。
(3)设立质量检查小组,对施工过程进行监督检查,发现问题及时整改。
六、总结
本施工方案旨在规范一体板施工流程,确保施工质量,提高施工效率,降低工程成本。施工过程中,应严格遵循国家相关法律法规及行业标准,确保施工现场安全、环保、文明。通过全体施工人员的共同努力,为我国建筑行业的发展贡献力量。
-一体板安装完成后,按照设计要求安装锚固件,增强板体与基层的连接稳定性。
6.接缝处理
-使用专用接缝材料填充一体板间的缝隙,确保接缝平整、密封。
7.清理ቤተ መጻሕፍቲ ባይዱ收
-施工完成后,清理施工现场,确保无杂物、垃圾。
-进行质量验收,确保工程质量符合设计要求和规范标准。
五、施工质量控制
1.严格遵循施工工艺和操作规程,确保施工质量。
(5)锚固件安装:在一体板安装完成后,按照设计要求安装锚固件,增强一体板与基层的连接。
(6)接缝处理:采用专用接缝材料,对一体板之间的接缝进行处理,确保接缝平整、严密。
(7)清理现场:施工完成后,及时清理施工现场,确保现场干净、整洁。
3.质量要求
(1)一体板安装应牢固,不得出现空鼓、脱落等现象。
(2)一体板表面应平整,接缝应严密,不得有裂缝、翘曲等现象。
一体板施工工艺流程

一体板施工工艺流程一体板是近年来建筑行业中广泛应用的一种新型建材,其具有轻质、高强度、隔热、防水、防火等优点,因此在各类建筑项目中得到了广泛的应用。
下面将详细介绍一体板的施工工艺流程。
一、准备工作在进行一体板施工前,首先需要进行准备工作。
包括确定施工图纸、准备所需材料和工具,清理施工现场等。
施工图纸应包括一体板的尺寸、板材厚度、搭接方式等信息,以便后续施工操作。
同时,要准备好一体板、角铁、螺栓等材料,以及电钻、螺丝刀、切割机等工具。
二、基础处理在进行一体板施工前,需要对基础进行处理。
首先要清理基础表面的杂物和灰尘,确保基础表面干净整洁。
接下来,用水泥砂浆在基础上做好找平处理,保证基础平整度符合要求。
处理好基础后,还需在基础上制定出一体板的布置方案,确定一体板的位置和数量。
三、一体板安装在进行一体板安装前,需要先将一体板和角铁等材料进行处理。
首先要检查一体板的质量,确保无明显损坏和变形。
然后,根据施工图纸上的尺寸要求,用切割机将一体板切割成所需尺寸。
接下来,将角铁焊接在一体板的四个边角上,以增加一体板的稳定性和承重能力。
在一体板安装过程中,首先要确定一体板的安装位置,然后将一体板放置在基础上。
在放置一体板时,要注意调整一体板的水平度和垂直度,确保其与基础平行且垂直。
安装好一体板后,还需使用螺栓将一体板与基础固定,以增加其稳定性。
四、接缝处理一体板的接缝处理是整个施工过程中非常重要的一步。
在进行接缝处理前,需要先清理一体板表面的污物和灰尘,确保接缝处理的质量。
然后,使用专用的填缝剂将一体板的接缝进行填充,填充时要确保填充均匀且密实。
填缝剂填充完毕后,还需使用刮板将填缝剂表面进行刮平,以保证接缝的平整度。
五、表面处理一体板的表面处理是为了增加其美观性和耐久性。
在进行表面处理前,需要先清理一体板表面的污物和灰尘。
然后,使用喷涂机将一体板表面进行喷涂,喷涂时要确保涂料均匀且覆盖面积大。
喷涂完毕后,还需进行养护,保证涂料的质量和附着力。
装饰一体板施工工艺

装饰一体板施工工艺
一、装饰一体板施工工艺
1、基础处理:在现有基础上,清理基础表面,添加涂料和粘合剂,以形成抗裂性和防水性优良的基础。
2、安装一体板:采用环氧地坪涂料覆盖原有基础,并做接缝处理,对应关系处理应按照设计要求精心选择贴合位置以达到最佳的效果。
3、铺设防水层:经过专用涂料覆盖基础面,再以挤出材料或玻璃纤维增强物铺设防水层,以保证良好的防水性能。
4、基层处理:基层经过清理表面处理,然后以聚氨酯材料填平全面,最后密封处理和防潮涂料等,有效保护底漆,增强装饰效果。
5、施工一体板:将一体板拼接放置到指定位置,同时注意拼接处的接缝密封处理。
6、涂刷涂料:使用聚氨酯底漆涂刷安装的一体板,再涂刷环氧面漆施工,层间应封闭耐潮,有效保护一体板,并增加装饰效果。
7、其它操作:根据设计要求安装其他装饰材料,并完成后期细节维修,完成全部装饰施工。
- 1 -。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
施工工艺一、施工规定1.1 一般规定1.1.1 工程施工前,应根据设计和本规程的要求以及相应的技术标准编制用于一体板系统专项施工方案,并对施工人员进行针对工程的技术交底和专业的技术培训。
1.1.2 工程施工应按照经审查合格的设计文件和经审批的用于工程项目的一体板系统专项施工方案进行。
在施工过程中不得随意更改墙体节能设计,如确需变更时,设计变更文件必须经原批准确认。
施工中应严格遵守现行国家和行业标准、规范等的规定。
1.1.3 材料进入施工现场后,应在监理工程师监督下进场验收,并按见证取样送检的要求,制作现场养护试件用于复验。
1.1.4 施工现场采用材料、构造做法和工艺与预先制作的样板墙所采用的材料、构造做法和工艺必须相同,经建设、设计、施工、监理各方确认后,方可进行大面积施工。
1.1.5 一体板安装前应根据施工图和下料工艺图复核尺寸,并设置安装水平和垂直控制线。
一体板安装过程中产生的尺寸累计误差应在二道控制线之间予以消除。
1.1.6 工程施工各道工序之间应进行交接检验,上道工序合格后方可进行下道工序,并做隐蔽工程记录,必要时应保留影像资料。
1.1.7 粘结砂浆类材料应按照产品说明书的要求配制,计量准确,配制好的材料应在规定时间内用完,严禁过时使用。
1.1.8 配件类材料(锚固件、扣件、绝热填缝条、耐候密封胶、一体配套件等)应按照产品说明书和设计的要求安装与使用,(扣件安装应避开PC板交叉缝处),位置正确,固定牢靠。
1.1.9 对粘锚系统,应在施工过程中按见证取样送检的要求制作粘结剂的现场养护试件,用于拉伸粘结强度的复验。
1.1.10 施工现场应按有关规定,采取可靠的防火安全措施,实现安全文明施工。
1.1.11 项目完工后应做好一体保护并及时组织竣工验收。
1.2 一体板系统的施工应具备下列条件:1.2.1 一体板系统工程的施工应在基层墙体和门窗洞口的施工质量验收合格后进行.基层墙体必须经过检查处理符合系统施工规范规定。
洞口尺寸、位置应符合设计要求和质量要求,门窗框或辅框应安装完毕。
外墙面上的雨水管卡、预埋铁件、设备穿墙管道等应提前安装完毕,上述部位及窗口应预留出相应的厚度。
1.2.2 施工用吊篮和双排脚手架搭设应牢固可靠,符合相关规范、规程要求。
脚手架竖、横杆与墙面、墙角距离应适度,脚手板铺设与安装分格相适应。
吊篮使用前必须试运行检查并做好交接手续。
1.2.3 施工期间及完工后24h内,其施工环境温度不应低于5℃,夏季施工应避阳光直接暴晒,在5级以上大风天气和雷雨天不得施工。
雨季施工期间应做好防雨措施。
1.2.4 必要的施工机具和劳保用品已准备齐全。
1.3 主要施工设备及施工工具:垂直运输机械、手推车、电动吊篮或脚手架、手提式电动搅拌器、外接电源设备、手提切割锯、MJ90精密推台锯、角磨机、刮刀、常用抹灰工具及抹灰专用检测工具、冲击钻、电锤、手锤、经纬仪及放线工具、自动安平标注仪、塑料软管、螺丝刀、美工刀、拉线、弹线墨盒、角尺、卷尺、直尺、2m 铝合金靠尺、塞尺、钢尺、注胶枪、安全带、吸盘、安全帽等。
二、系统施工工艺 2.1 施工工艺流程2.2 基层检查施工前根据相关规定对基层墙体进行检查和验收,并对基层凸凹不平处、空鼓、浮渣、裂缝、油污等处进行处理。
基层的要求应符合相关的国家标准以及上海君轩节能科技发展有限公司企业的相关规定。
在基层墙体做拉拔实验,拉拔力达到产品技术规程中规定的强度要求,且是一体板保温层破坏,则基层附着力符合要求,如果基层墙体破坏,则基层墙体需要处理符合要求后,再进行粘贴施工。
在基层特别干燥时,安装前对样面进行浇水湿润处理。
2.3 弹放基准线如有成品线条要求,则应该根据设计图纸弹出成品线条的安装线。
在处理完毕符合要求的基层墙体上,根据建筑立面设计和外墙外保温的相关技术要求,在墙面弹出外门窗水平、垂直控制线及膨胀缝线、装饰缝线等。
在墙面上根据设计图纸要求弹出一体板以及成品线条及配套件的安装线。
在建筑外墙大角(阳角、阴角)及其他必要处挂垂直基准钢线,每个楼层适当位置挂水平线,以控制一体板施工过程中的垂直度和平整度。
2.4 加工一体板,成品线条及配套件按照设计,并结合施工现场的实际尺寸,将一体板,成品线条及配套件裁切成规定的尺寸大小(裁边用沙纸或锉刀进行打磨处理),按照设计规定位置,用专用设备在一体板面板侧边进行开槽,开槽尺寸应符合产品技术规程及本图集规定,成品线条及配套件则根据设计需要进行开槽;将裁切开槽好的一体板,成品线条及配套件的背面保温材料上,涂刷专用粘结界面剂(保温材料为EPS/TPS时,可省略下:1) 清除一体板,成品线条及配套件的裁切面以及背面保温材料上的浮灰;2) 在一体板,成品线条及配套件背面即粘结面上整体涂刷粘结用界面,不得有漏涂部位,涂刷时注意饰面层的保护。
3) 涂刷好界面剂的板或者成品线条及配套件应平放晾置,一般晾置时间应不低于1h,冬天不低于5%%DC,潮湿环境下应适当延长晾干。
2.5 安装首层板托架1) 首层一体板施工前,应按设计或施工放线位置用冲击钻或电锤对基层墙体钻孔后,用锚固件预装可调托架件,钻孔深度应大于有效锚固深度10㎜。
2) 托架可采用锚固件改制,即将锚固件上的两个反方向的扣头改成同方向即可。
可调托架件根据水平基准线的位置,先用可调节孔固定锚栓,后拉水平通线进行调准,使可调托架件板面均处于同一水平面上,最后用安装孔固定死锚栓。
托架上扣头应保证扣入住一体板的面板事先开好的槽内。
2.6 配制粘结砂浆根据使用说明书提供的配合比配制,专人负责,严格控制加水量,机械搅拌并确保搅拌均匀。
配制好的粘结砂浆应注意防晒避风,一次配制量应在可操作时间内用完。
2.7粘贴一体板,成品线条及配套件一体板系统应从水平控制线位置开始,自下而上,按预定的排板位置沿水平方向横向铺贴;横向施工应遵守先阳角后阴角,先保证特殊结构(如门、窗的对称性和均匀性),再大面积施工。
安装顺序应根据施工工艺进行调整,一般情况下系统中如有一体线条及配套件时,应优先进行成品线条及配套件粘贴安装。
一体板,成品线条及配套件安装宜带线施工,线与墙的挂线间距按完成面控制,线长度宜控制在7~10m,线中间采用辅助点控制。
一体板系统按照设计要求可选择点粘法和满粘法粘贴,粘贴工艺和质量要求应满足设计图纸的规定。
每块一体板,成品线条及配套件粘贴完成后,粘结砂浆的面积与板面积之比应满足本规程相对应表中的规定。
一体板,成品线条及配套件粘贴的平整度、垂直度应符合要求。
上墙粘贴时,用手将板推压至墙面上,然后将吸盘吸附在板的表面,手握吸盘揉动一体板,并调整一体板的位置,使整体板面保持平整,对齐分格缝。
每贴完一块,应及时清除挤出的粘结砂浆;板与板之间的缝隙要均匀一致且达到设计要求。
粘贴成品线条及配套件时,若需拼接,应事先测量好拼装尺寸和角度,并在平整地方进行预拼装,缝隙不大于3mm。
随时用2m靠尺和线锤检查,如偏差小,应在粘结剂初凝前轻微校正;如偏差大,应扒下重新安装。
2.8 安装锚固件一体板粘贴好位置确定后,锚固件应按施工图的要求安装。
采用M8的钻头从锚固件的孔中穿过在墙体上打孔,将膨胀管套在金属螺钉上从扣件的孔内穿过,伸入钻好的孔内;拧紧螺钉。
应根据板面的平整度来调节力的大小,以免造成板面的波浪形状。
2.9 嵌入填缝材料根据板间间隙大小,选择合适厚度的保温嵌缝材料,填实板间间隙。
要求填缝后,嵌缝材料低于板面4~6mm左右。
2.10 弹分格线,贴纸胶带用专用清洁剂将施胶板面清洗干净,根据分格宽度的要求弹出分格线再沿线贴上纸胶带。
2.11 打密封胶先用封胶枪在分格缝内均匀适量的打上密封胶(密封胶颜色易为:黑色或灰色),再用平刮刀刮平密封胶,在分格缝内的深度一般为1/2分格缝深,施胶完毕后应将纸胶带拉掉即可。
纸胶带粘贴在板面上的时间不得超过2小时,以免造成板面漆膜的破坏。
如设计有要求时,应在密封胶未干时,安装透气阀、排水装置。
2.12 板面清洁、揭保护膜先清洁装饰板边缘上的涂灰、污垢、再撕去保护膜,再用干净毛巾将粘胶遗留物清除干净。
三、质量验收标准3.1执行规范一体板系统工程的质量验收应符合《建筑节能工程施工质量验收规范》GB50411-2007以及上海君轩节能科技发展有限公司企业相关规定。
3.2 施工技术和质量检测文件1)一体板系统工程的设计文件、设计变更文件、洽商记录等。
2)一体板的产品合格证、型式检验报告、产品说明书。
3)一体板系统粘结砂浆及锚固件的检验报告。
4)施工技术交底文件。
5)施工工艺记录与施工质量检测记录和现场监理或甲方代表签署的工序进度文件。
6)企业标准及技术应用规程3.3 一体板安装完成后,其装饰效果及墙面装饰工程的尺寸允许偏差应符合表十四要求。
墙面装饰板工程的尺寸允许偏差及检验方法3.4 工程实物要求工程实物的观感检查应符合下列要求:1)一体板的品种、规格、颜色图案和粘贴方式应符合设计要求。
2)一体板必须粘贴牢固。
3)一体板板面应平整、洁净、无歪斜和裂缝。
4)一体板板面的色泽应均匀、无变色、污痕和受损处。
5)接缝应连续、平直、光滑、嵌缝密实。
3.5 材料复检和现场检测1.5.1 对所用材料的主要性能指标应进行复检和见证取样检测。
合同双方也可根据情况约定对组成材料的某些性能进行抽检。
抽检数量按相关国家、行业或地方标准的规定进行;材料复检项目按表十五规定进行。
复检材料名称和项目表十五1.5.2 工程合同有约定时,可在工程完工后,对整个墙体保温工程现场节能效果进行评估。
由有资质的检测单位承担,其检测方法、抽样数量及判定标准可在合同中约定。
四、一体板系统构造设计4.1系统基本组成构造一体板系统由一体板、成品配套件、粘结砂浆、填缝材料、硅酮密封胶和锚固件构成。
施工时,先在基层墙体上做防水找平层,采用粘锚结合工艺固定在基层上,用填缝材料封填板缝,并采用硅酮密封胶填缝。
一体板基本构造见图一。
4.2.一体板粘锚系统的适用范围和构造做法应符合下列要求:4.2.1 适用于混凝土和各种砌体墙,一体板及成品配套件应采用粘结与锚固相结合的方法与基层墙体连接固定。
4.2.2 一体板及成品配套件与基层墙体的粘结方法和粘贴面积应符合下表的要求,如图二及图三部位及产品基本规定(大面墙体)线条一体配套件转角、窗洞口等部位粘贴面积≥40% ≥90% ≥90%粘贴方法点粘法满粘法满粘法1、布胶采用点框法,根据板块大小均匀分布,圆点大小根据板块大小定;2、布胶后粘结面积不得小于40%,建筑物高度50米以上的,粘结面积宜达到60%以上;There are four people in my family. They are my parents, my elder brother and I. My mother is 1 house wife, and she works the 2 (hard) in my family. I 3 (usual) help her with the housework on weekends. My father is a 4 (teach). He has many lovely 5 (student). And he loves his job very much. My brother is 6 actor. He has 7 (work) for five years and he lives in another flat 8 (lonely) now. He often 9 (invite) us to go to his home to have dinner. I am a middle school student. I enjoy 10 (play) tennis in my spare time. My family members have a close relationship. I have a happy family.My parents care about my study very much. When I do very well in 1 exam, my parents celebrate 2 for me. My mother usually cooks a delicious meal 3 my father always 4 (give) me a book as a present. He knows that I am 5 (interest) in reading books very much. But they also think it is important to develop 6 (person) independence. For example, some parents don’t expect their children to do the housework at home. Because they think 7 most important thing for them is to study well. But my parents have different 8 (opinion). They always ask me to help 9 the housework at home. So I can look after 10 (I) well.。
