高压开关柜安装施工方案
高压柜安装工程施工设计方案

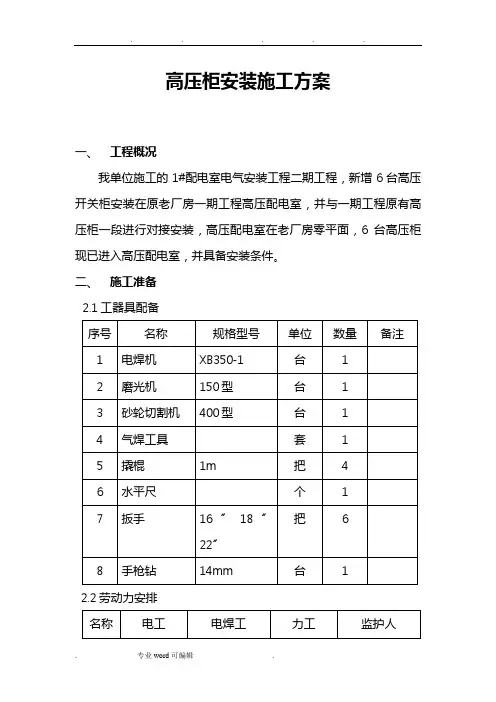

高压柜安装施工方案一、工程概况我单位施工的1#配电室电气安装工程二期工程,新增6台高压开关柜安装在原老厂房一期工程高压配电室,并与一期工程原有高压柜一段进行对接安装,高压配电室在老厂房零平面,6台高压柜现已进入高压配电室,并具备安装条件。
二、施工准备2.1工器具配备2.2劳动力安排2.3施工前准备⑴、我方进入高压配电室施工人员进行安全施工教育,做好安全技术交底工作,并熟悉施工规范及要求。
⑵、现场施工所用工器具及安装所需材料到场,并做好临时电源,保证随时开工。
⑶、6台高压柜已进入高压配电室指定位置,随时准备盘体就位和母线连接条件。
三、施工程序和施工方案3.1 我方施工工器具及安装所需材料到达施工现场,并做好临时电源,保证电路畅通时开工。
3.2 征求业主及监理意见,议定具体施工步骤和停电方案。
3.3 在征求业主意见后我单位议定如下施工方案⑴、在业主倒换回路把高压柜一段高压柜负载转移到二段高压柜负载后,观察运行情况,如运行正常后将对一段高压柜进行停电。
⑵、一段母线停电后我单位现场施工人员立即拆卸下原有高压开关柜侧板及后盖板。
⑶、对6台高压开关柜就位并安装绝缘套管,安装好的新高压柜与老柜进行找平找正。
⑷、测量就位后母排连接尺寸、孔距,对现场母排及原有高压柜母排进行切割、开孔。
⑸、母排连接,并把紧螺栓,并盖上盖板,对一段高压配电柜二次回路送电运行,并观察运行情况。
⑹、交接给调试公司对高压柜进行调试,试验。
3.4 在所有高压柜安装完毕后进行一次通电试运行并做好安装验收工作。
3.5 安装步骤分两种情况进行:a、一次性安装调试完毕,预计8小时安装,8小时调试,停电时间16小时,从早上5点到晚上21点;b、分两次安装,第一次停电2小时,把6台高压柜安装就位,第二次停电14小时,安装高压一、二次母排6小时,调试实验8小时。
四、安全措施4.1 在高压开关柜进场安装施工方案审批后,对施工作业人员进行全面交底。
4.2 凡参加施工作业人员,必须熟悉安装方法和工作内容,按施工方案要求进行施工。
高压柜安装工程施工设计方案

高压柜安装工程施工设计方案一、工程概述本次高压柜安装工程位于_____,旨在为_____提供稳定可靠的电力供应。
工程范围包括高压开关柜的安装、调试以及相关配套设施的建设。
二、施工准备(一)技术准备1、熟悉施工图纸和相关技术规范,编制详细的施工方案。
2、进行技术交底,确保施工人员了解施工流程和技术要求。
(二)材料准备1、根据设计要求,采购符合标准的高压开关柜及配套设备。
2、准备好安装所需的各种材料,如电缆、母线、绝缘子等。
(三)现场准备1、清理施工现场,确保施工区域整洁、无障碍。
2、搭建临时施工设施,如仓库、休息室等。
(四)人员准备1、组织专业的施工队伍,包括电气安装工、调试工等。
2、施工人员需具备相应的资质和经验,并进行安全教育培训。
三、高压柜安装流程(一)基础槽钢安装1、根据设计要求,确定基础槽钢的位置和标高。
2、安装基础槽钢,确保其水平度和垂直度符合要求。
(二)高压柜搬运与就位1、使用吊车或叉车将高压柜搬运至安装位置附近。
2、采用人力或机械牵引的方式,将高压柜精确就位。
(三)柜体调整与固定1、调整高压柜的位置和水平度,使其符合安装标准。
2、使用螺栓将柜体固定在基础槽钢上。
(四)母线连接1、按照设计要求,选择合适规格的母线进行连接。
2、确保母线连接紧固,接触面良好。
(五)二次回路接线1、依据二次原理图,进行二次回路的接线工作。
2、接线应整齐、美观,标识清晰。
(六)接地装置安装1、将高压柜的外壳及基础槽钢与接地网可靠连接。
2、接地电阻应符合设计要求。
四、质量控制措施(一)材料检验1、对采购的高压开关柜及配套设备进行严格的质量检验。
2、检查设备的外观、型号、规格、技术参数等是否符合要求。
(二)施工过程检验1、在每个施工环节完成后,进行质量检验。
2、重点检查柜体安装的垂直度、水平度,母线连接的紧固性,二次回路接线的正确性等。
(三)试验与调试1、完成高压柜安装后,进行电气试验和调试。
2、包括绝缘电阻测试、耐压试验、继电保护校验等。
高压开关柜安装施工方案

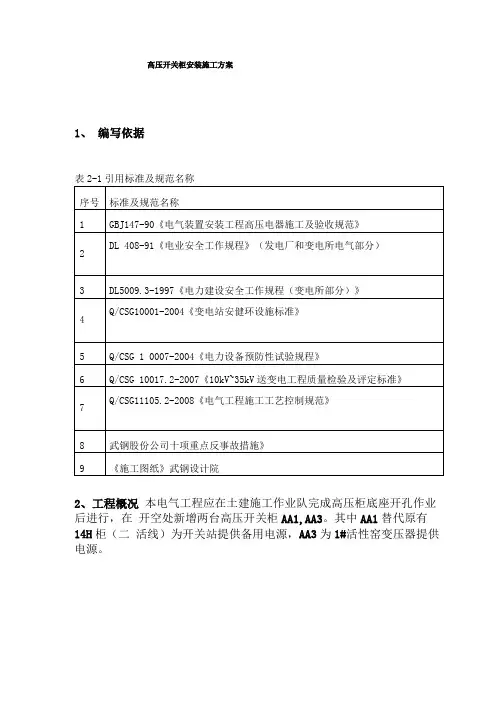

高压开关柜安装施工方案1、编写依据表2-1引用标准及规范名称2、工程概况本电气工程应在土建施工作业队完成高压柜底座开孔作业后进行,在开空处新增两台高压开关柜AA1,AA3。
其中AA1替代原有14H柜(二活线)为开关站提供备用电源,AA3为1#活性窑变压器提供电源。
3、作业准备3.1施工组织机构项目经理:秦华斌作业长:邓斌海技术负责人:贾继亮安全员负责人:邓斌海施工负责人:毛又准3.2人员配备表4-1作业人员配备工序名称工作人数负责人监护人施工前准备 4 毛又准、贾继亮邓斌海基础检查、开箱检查 4 毛又准、贾继亮邓斌海盘柜就位安装 6 毛又准、贾继亮邓斌海母线安装断路器、刀闸调整 6 毛又准、贾继亮邓斌海注:作业人数根据具体工程量规模配备。
3.2 工器具及仪器仪表配置表4-2主要工器具及仪器仪表配置4、作业流程4.1作业(工序)流程图5、作业方法5.1施工准备5.1.1技术准备:按规程、厂家安装说明书、图纸、设计要求及施工措施对施工人员进行技术交底,交底要有针对性;5.1.2人员组织:技术负责人、安装负责人、安全质量负责人和技术工人;5.1.3机具的准备:按施工要求准备机具并对其性能及状态进行检查和维护;5.1.4施工材料准备:焊条、螺栓、油漆等。
5.2基础检查5.2.1用经纬仪及钢卷尺对开关柜基础进行核对尺寸,检查基础槽钢长度、宽度、标高及相对位置是否符合设计要求,以及检查基础槽钢的直线度和水平度,误差不得超过允许值;检查高压及控制电缆的孔洞是否对应开关柜的排列布置。
5.2.2清除基础槽钢面上的灰砂,完成槽钢的接地工作,测量基础槽钢的水平度和不直度,找出最高点,并标注高差,开关柜宜从中间开始就位。
5.3搬运及开箱检查5.3.1现场搬运盘柜(1)开关柜的搬运设专人指挥,配备足够的施工人员,以保证人身和设备安全。
(2)根据现场情况,设备的搬运、移动采用推车进行。
搬运时,用吊车将开关柜吊到推车上,然后一人拉推车的把手,3人合力推柜体,1人专门负责观察推车行走的路线,防止推车的轮子掉到孔洞里及防止柜体倾覆。
高压开关柜安装施工方案范本

高压开关柜安装施工方案一、前期准备1.1 施工前检查在施工前应检查开关柜及配套设备的外观,箱内是否清洁干燥,设备垫片是否正确放置,连接件及电缆端头是否正确装配,底部及两侧的地脚螺栓是否牢固。
1.2 施工现场交底在开工前,应与现场负责人进行施工交底,确认施工方案和要求,明确分工和责任,落实安全管理措施。
1.3 现场布置在安装高压开关柜前,应将施工现场的地面、墙壁等进行清理和处理,以保证施工环境干燥、整洁和安全。
同时,根据实际情况和图纸要求,确定高压开关柜的安装位置和方向。
二、安装准备2.1 开箱检查打开测量仪器箱子,检查产品名称、型号、规格、数量、生产日期等是否与购买清单相符,是否有受损的情况。
2.2 安装前的准备工作做好施工记录和现场管理工作,对现场电力与测量的其他设施进行检查和清洁,防止误操作引发安全风险。
2.3 安装位置根据工程要求确定高压开关柜的安装位置和方向,如图纸所示,标出悬挂脚、地脚螺栓的位置。
确定安装位置后,先打好地脚螺栓,并仔细检查螺栓是否垂直,调中位置和调整高度。
三、安装具体步骤3.1 安装箱体按照标明的位置和方向悬挂箱体,调整箱体位置,使同级的箱体间高度一致,并仔细检查水平误差。
悬挂后,按其四周的相邻箱体进行调整,使其高度处于同一水平面。
3.2 安装配电装置进行配电装置的安装时,要根据其使用性质、功能要求和工程实际情况,按照有关规定和要求进行正确的安装。
3.3 安装低压插座安装低压插座应符合相关要求和标准。
一般来讲,安装箱体大小为1200mmx1200mm以上的开关柜,须设置2个低压插座。
安装低压插座时,应注意与装置支架、垫板等的干净、接触良好、紧固可靠。
3.4 密封所有作为测量点的线路与设备接口当需进行密封处理。
在仔细检查后,用绝缘胶带、密封胶等对其进行包扎和封闭。
3.5 接地电器设备接地必不可少,因此安装时对该环节的注意要点也有可能会对电器设备的安全使用产生影响。
在多数情况下,接地总线必须和其他设备的总线分开,且配电运行安全时机电地线复合电缆和接地线要分开敷设,不能同时敷设。
10kV开关柜并柜及母线安装施工方案

10kV配电室工程10kV开关柜安装方案二○一三年十二月批准:年月日审核:年月日编写:年月日一、施工任务1.1设备概况:10kV中心配电室 I、II段开关柜共13面,现以投入运行;10kV I、 II 段各一面开关柜共2面,为本次新上设次备。
主母线均采用封闭式母线室。
1.2施工内容:本次安装过程中需要将I段1#开关柜(运行设备)与14#开关柜(新上设备),II段13#开关柜(运行设备)与15#开关柜(新上)并柜和安装联络母线及二次小母线,要将1#开关柜、13#开关柜侧柜板拆除和1#开关柜、13#开关柜后柜门及母线室盖板。
二、组织措施2.1计划施工日期第一天10kVI段早晨8:00至当日晚18:00;第二天10kV段早晨8:00至当日晚18:002.2施工方式10kV中心配电室采用分段分时停电,第一天10kVI段停电II段正常供电,将I 段14#开关柜(新上设备)安装完成并入10kVI段后正常供电,第二天10kVII 段停电I段正常供电,将II段15#开关柜(新上设备)安装完成并入10kVII后正常供电。
2.3施工人员工作负责人:安全员:工作班成员:2.4施工人员职责2.4.1 工作负责人职责:严格按照施工技术措施要求布置现场、组织好施工,有针对性的进行技术交底工作,不随意改变施工方案及要求,同时督促他人按安全技术措施施工。
遇有特殊问题,不擅自作主,应及时报告项目部妥善处理。
2.4.2安全员职责:安全员对本作业点安全施工(生产)负监督、监察、监护、检查的职责。
1.认真宣读安全工作票,并监督执行,与工作负责人密切配合,共同搞好现场安全、文明施工。
2.负责监督检查现场总体布置应和施工技术措施相一致,监督作业人员对机械、设备、工器具在使用前进行认真检查。
3.督促工作人员正确使用安全防护用品、用具。
4.坚决制止违章指挥、违章作业和违反劳动纪律的行为,遇有严重不安全情况时,有权命令先行停止施工(生产),对违章人员有权采取罚款措施,劝阻不听者,有权暂停其工作,并将情况及时报告班长解决。
高压开关柜改造安装施工及方案

高压开关柜改造安装施工及方案
一、高压开关柜改造安装目的
高压开关柜改造和安装旨在优化电力系统,增加可靠性,安全性,减少维护成本,提高维护效率和操作质量。
为了实现这些目的,无论是改造还是安装,都需要根据当前电力系统的可靠性和安全性要求,进行有效的改造和安装工作。
二、高压开关柜改造安装施工和方案
1、施工准备:根据当前电力系统及高压开关柜的安装环境,进行施工准备,确保高压开关柜安装条件符合规范要求。
2、拆卸旧开关柜:在施工准备工作完成后,根据具体情况,可选择旧开关柜拆卸,或者采用无拆卸改造模式进行改造。
3、安装新开关柜:新开关柜通过具体安装与施工要求,进行安装施工,确保新开关柜安装位置正确。
4、接线工作:安装完成后,按照图纸要求进行接线工作,确保主接线和支接线清晰明了,接线工作符合电气要求,确保系统安全可靠。
5、开关柜调试:在接线完成后,根据电气要求,应进行开关柜的功能调试,确保开关柜按照图纸要求正确运行,检查可靠性达到要求。
6、工作完工:完成调试工作后,应对施工质量进行记录,确保工作质量满足电力系统的可靠性和安全性要求。
高压开关柜改造安装施工方案

高压开关柜改造安装施工方案一、项目概况本项目是对现有高压开关柜进行改造安装,以提高设备的可靠性和使用寿命,确保供电系统的安全稳定运行。
二、工程内容1.拆除旧有高压开关柜2.安装新的高压开关柜3.进行相关电缆接线4.联合测试5.调试和投运三、施工方案1.施工前准备(1)组织相关专业技术人员进行方案设计和施工计划编制。
(2)对现场进行勘察和测量,确定各设备的安装位置。
(3)准备相关工具和设备,并进行材料的采购和送货安排。
2.拆除旧有高压开关柜(1)切断电源并进行安全隔离。
(2)拆除旧有开关柜并进行材料的拆卸和清理。
(3)对现有电缆进行切断、标记和绝缘处理。
3.安装新的高压开关柜(1)按照设计图纸进行安装,确保安装位置和尺寸的准确性。
(2)进行开关柜的接地处理,并进行相关连接线的连接。
(3)对各个部件进行检查和调整,确保安装质量符合相关标准。
4.进行相关电缆接线(1)根据设计要求和电气图纸,进行电缆的布线和接线。
(2)对电缆进行绝缘处理,并进行连接和固定。
5.联合测试(1)进行电气设备的互联测试,确保电气连接正确。
(2)对触点和继电器的控制进行测试,确保开关柜工作正常。
6.调试和投运(1)对开关柜进行调试和检查,确保各个部件的正常运行。
(2)在保证质量和安全的前提下,进行试运行和正式投运。
四、安全措施1.施工前,组织相关技术人员对设备进行绝缘测量和安全隔离,确保人员安全。
2.施工现场应设置明显的安全警示标志,以防止他人误入施工区域。
3.施工人员应佩戴符合要求的个人防护用品,并进行安全教育培训。
4.施工过程中,进行严格的施工现场管理和交通引导,确保施工区域的安全有序。
五、施工进度计划1.项目启动和准备:2天2.拆除旧有高压开关柜:3天3.安装新的高压开关柜:5天4.进行相关电缆接线:3天5.联合测试:2天6.调试和投运:2天六、预算和成本控制根据施工方案编制预算,合理安排工程进度和人力资源,严格控制成本,确保施工质量和效益。
高压开关柜安装施工方案

高压开关柜安装施工方案1. 背景本文档旨在提供一份完整的高压开关柜安装施工方案,确保安装过程安全可靠,符合相关法规和标准。
2. 安装施工流程以下是高压开关柜安装的一般流程:第一步:准备工作- 确定安装区域并进行合理划分,确保施工场地宽敞清洁。
- 检查现场电源及相关设备是否符合要求。
- 准备所需工具和材料,包括吊装设备、安全装备、电缆、螺栓等。
第二步:安装柜体- 根据设计图纸,使用吊装设备将高压开关柜运输至安装区域。
- 检查柜体及配件是否完好,确保无变形、损坏等问题。
- 根据柜体尺寸及布置要求,采用适当方式进行固定和安装。
- 进行接地连接,确保柜体与地面良好接触。
第三步:连接电缆- 根据设计要求,连接高压开关柜与其他设备之间的电缆。
- 确保电缆选择合适,长度充足,并符合相应标准。
- 严格按照电缆连接顺序和方法进行安装和接线。
- 检查所有接线是否牢固可靠,并进行必要的绝缘测试。
第四步:运行调试- 按照设备厂家提供的操作手册,逐步进行运行调试。
- 检查电力系统各个部分的工作状态,确保安装质量。
- 进行必要的功能和性能测试,确保高压开关柜正常运行。
第五步:验收和文件整理- 将安装过程、调试结果等记录整理成文件。
- 与相关部门(如施工单位、监理单位等)进行验收。
- 验收通过后,将相关文件归档,并按要求存档备查。
3. 安全注意事项- 施工过程中,必须配备专人负责安全监督和指导。
- 使用吊装设备时,严格按照操作规程进行,确保安装过程安全。
- 检查电力系统是否解除电源,并采取必要的安全防护措施。
- 工作人员应配备个人防护装备,包括安全帽、安全鞋、绝缘手套等。
4. 法规和标准本安装施工方案需要遵守以下法规和标准:- 国家相关电力法规及规范- 相关行业标准和规范> 提示:不同地区和具体项目可能存在不同的法规和标准要求,请根据实际情况进行相应调整。
以上为高压开关柜安装施工方案的完整版。
在实际执行过程中,应严格按照安装流程和安全注意事项进行操作,确保安全、可靠的安装结果。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
高压开关柜安装施工方案批准:日期:审核:日期:编制:日期:目录1、施工任务2、施工方案的编制依据3、施工现场组织4、施工准备和条件5、主要施工机具6、高压开关柜安装施工方法及工艺要求7、施工作业质量标准及检验要求8、风险评估及控制措施9、资料和信息管理1、施工任务本期10kV户内配电装置由4面主变进线开关柜、3面分段隔离柜、2面分段开关柜、45面馈线柜、9面电容器柜、2面站用变柜、3面接地柜、4面PT柜以及3套接地变成套装置等组成。
依照施工组织设计中本分部工程施工的工程量及甲方供货日期合理组织、安排施工。
高压开关柜安装计划为20个工作日。
2、施工方案的编制依据2.1 本工程施工设计图纸10kV配电装置安装图纸及设备制造厂家提供技术文件图纸资料;2.2 《电气装置安装工程高压电器施工及验收规范》(GB50147-2010)2.3 《电气装置安装工程母线装置施工及验收规范》(GB50149-2010)2.4 《电气装置安装工程电气设备交接试验标准》(GB50150-2006)2.5 《电力建设安全工作规程》(变电所部分)(DL 5009.3-2005)2.6 《10kV~500kV输变电及配电工程质量验收与评定标准》2.7 《变电站的安健环设施标准》(Q/CSG10001-2004)2.8 《中国南方电网建设施工作业指导书》(2012版)2.9 施工现场临时用电安全技术规范(JGJ46-2005)2.10 本工程编制的施工组织设计2.11 公司《职业安全健康及环境管理手册》及《程序文件》;2.12 《公司工程施工技术管理的若干规定》3、施工现场组织3.1 组织机构关系图3.2 管理职责及权限项目负责人:负责项目组织、协调。
现场负责人:负责现场施工的安全、技术监督。
技术负责人:负责现场施工的安全、技术监督。
质量员:执行落实各单位及部门下达的有关质量文件和指令,负责施工工艺、质量管理及技术指标在现场的全面贯彻实施工作,保证质量体系及其文件指令、执行国家标准和技术规范在施工中的有效执行。
安全员:负责监督检查工程施工现场的安全施工和文明施工,督促做好安全施工设施,发现事故隐患,及时提出改进意见,对严重危及人身安全的特殊或紧急情况有权指令先行停止施工,并立即报告有关领导处理。
班组长:全面负责班组施工安全、质量和进度等工作,负责和督促施工负责人做好每项工作任务事先的技术交底和安全措施交底工作,并做好记录,组织本班组人员严格按工艺标准和图纸要求施工,按计划完成工作任务,保证工程质量和施工安全。
作业人员:熟悉和掌握有关技术标准、工艺文件及操作规程,做到正确按图施工,认真贯彻质量第一,如首检、自检和互检工作,并认真做好标记和原始记录。
3.3人力配置及培训现场工作班人员共16人,已全部通过安规考试,特种作业人员具备作业资格(附资格证书复印件)。
4、施工准备和条件4.1 作业安排高压开关柜安装主要由电气施工班组负责安装,设备试验由试验班负责。
4.2作业(工序)流程图:4.3 施工作业条件4.3.1 设备材料的进货要求a. 设备及主要装置性材料由建设单位提供并供货到现场,零星材料由项目部自行购买。
b. 采用的设备及主材均应符合国家现行技术标准的规定,并应有合格证件,设备应有铭牌。
c.设备和主材到现场后,建设单位、监理单位、施工单位三方应及时作验收检查,填写“设备(材料)开箱检验单”,并三方签名。
4.3.2 土建交付的要求(1)土建工程必须符合国家标准。
a.与电容补偿装置及二次回路安装接线有关的建筑物、构筑物的建筑工程质量应符合国家现行的建筑工程施工及验收规范的有关规定。
b.屋顶、楼板施工完毕,不渗漏。
c.结束室内地面工作,室内沟道无积水、杂物。
d.预埋件及预留孔符合设计要求,预埋件应牢固。
e.门窗安装完毕;f.进行装饰工作时有可能损坏已安装设备或设备安装后不能再进行施工的装饰工作全部结束。
(2)基础型钢的安装应符合下列要求:a.允许偏差应符合下表:基础型钢允许偏差b.4.3.3 技术交底要求技术人员应认真负责,做好施工技术措施及对施工班组进行技术交底工作,并及时回收有关安装、调试技术数据,在所负责的工作基础上全面把好质量关。
4.3.4 其他要求施工图纸、材料出厂证件、技术资料齐全;熟悉设计图纸和说明书,组织员工学习有关规程,编制安全技术措施;施工设备、材料、机具和仪表等已齐备、检验合格;对上道工序、道路场地、消防设施、环境气候的要求都应与实际相结合,合理组织安排,以保证施工的顺利和安全。
5、主要施工机具:主要施工机具配置表6、高压开关柜安装施工方法及工艺要求作业方法6.1 施工准备6.1.1 技术准备:按规程、生产厂家安装说明书、图纸、设计要求及施工措施对施工人员进行技术交底,交底要有针对性。
6.1.2 人员组织:技术负责人、安装负责人、安全质量负责人和技术工人。
6.1.3 机具的准备:按施工要求准备机具,并对其性能及状态进行检查和维护。
6.1.4 施工材料准备:焊条、螺栓、油漆等。
6.2 基础检查6.2.1 用经纬仪及钢卷尺对开关柜基础进行核对尺寸,检查基础槽钢长度、宽度、标高及相对位置是否符合设计要求,以及检查基础槽钢的直线度和水平度,误差不得超过允许值;检查高压及控制电缆的孔洞是否对应开关柜的排列布置。
6.2.2 清除基础槽钢面上的灰砂,完成槽钢的接地工作,测量基础槽钢的水平度和不直度,找出最高点,并标注高差,开关柜宜从中间开始就位。
6.3 搬运及开箱检查6.3.1 现场搬运盘柜。
(1)开关柜的搬运设专人指挥,配备足够的施工人员,以保证人身和设备安全。
(2)根据现场情况,设备的搬运、移动采用推车进行。
搬运时,用吊车将开关柜吊到推车上,然后一人拉推车的把手,3人合力推柜体,1人专门负责观察推车行走的路线,防止推车的轮子掉到孔洞里及防止柜体倾覆。
(3)盘柜搬运时应按图纸将盘柜按顺序摆放,以方便下一步盘柜的就位安装。
6.3.2 设备检查时生产厂家、监理及业主代表应在现场。
检查的主要内容:检查表面有无刮伤或撞击痕迹,对照设计图纸及核对到货清单、检查设备型号、规格、数量是否相符,以及随柜而到的有关附件、备件、仪表、仪器、专用工具的数量及规格与清单是否相符;特别对于瓷绝缘子等瓷件更应该认真检查有无变形、破损、受潮;检查厂家出厂技术文件是否齐全;如在检查中发现的缺损件、厂家资料不齐全等应在开箱检查记录上填好,由在现场生产厂家、监理及业主代表签名见证,通知物资供应部门补回。
6.4 盘柜就位安装6.4.1 首先根据设计的尺寸拉好整排屏柜的直线。
按设计位置和尺寸把第一块盘用线锤和水平尺进行找正,按规范盘柜垂直度误差应小于每米1.5mm,如达不到要求可在柜底垫垫块,但垫块不能超过三块且垫块不能有松动,达到要求后,在开关柜的四个底角上烧焊或钻孔用螺栓将其固定。
6.4.2 第一面开关柜安装好后,其他开关柜就按第一个柜作为标准拼装起来。
通常10kV 配电盘柜以主变压器进线盘柜为第一面柜开始安装,然后分别向两侧拼装。
如发现基础槽钢的水平误差较大,应选主变压器进线柜第一面柜的安装位置。
6.4.3 依次将盘逐块找正靠紧。
检查盘间螺丝孔应相互对应,如位置不对可用圆锉修整。
带上盘间螺丝(不要拧紧),以第一块盘为准,用撬棍对盘进行统一调整,调整垫铁的厚度及盘间螺丝松紧,使每块盘达到规定要求,依次将各盘固定。
最后要求成列柜顶水平高差不大于5mm,成列柜面不平度小于5mm,柜间缝隙小于2mm。
6.5 开关柜内母线安装6.5.1 柜内母线厂家已配备。
柜体间联络母线安装应按分段图、相序、编号、方向和标志正确放置;母线的搭接面应连接紧密,并应在接触面上涂一层电力复合脂。
连接螺栓用力矩扳手紧固,其紧固力矩值应符合如表6-1所示的规定。
表6-1 钢制螺栓的紧固力矩值6.5.2 封闭母线桥由生产厂家到现场实测尺寸并在厂制作好后再送往现场安装,安装前先搭设好脚手架,根据母线桥安装高度搭设至合适高度,根据安装图纸将母线箱逐个抬上脚手架摆放,拼装连接时从两端往中间靠拢连接,用短木方调整母线箱安装高度,在设有吊杆处用吊杆调整母线箱高度及水平度,拼接过程中不宜将两个母线箱之间的螺栓紧固,应留有一定的间隙,以便统一调整母线桥的间隙分布,整个母线箱拼接完成后检查整体水平度和拼装间隙的分布,调整后逐步将螺栓紧固,并让吊杆处于适当的受力状态。
6.5.3 母线安装应符合下列要求:(1)交流母线的固定金具或其他支持金具不应成闭合磁路。
(2)当母线平置时,母线支持夹板的上部应与母线保持1~1.5mm的间隙;当母线立置时,上部压板应与母线保持1.5~2mm的间隙。
(3)母线对地及相与相之间最小电气距离应符合规程中的规定:10kV不小于125mm。
(4)母线桥安装时应注意母线桥体的美观,保证横平竖直,桥体与桥体、柜体驳接处的缝隙应小于2mm。
(5)母线安装完成后进行核相。
6.6 断路器及隔离开关的调整6.6.1 断路器的调整(小车式、固定式开关均适用):高压开关柜内真空断路器生产厂家已调整好,在现场不准自行解体调整,如检查到有些断路器的机械特性参数不符合要求,应立即通知生产厂家到现场调整。
6.6.2 隔离开关的调整(固定式开关适用):检查隔离开关是否满足规范要求,如达不到要求,应通知生产厂家到现场调整。
隔离开关的具体检查项目:三相同期性,触头是否偏心,触头与触指的接触情况。
注:小车式无上、下隔离开关,只有接地开关,调整方法与上述类同。
6.7 安装后注意事项高压柜安装完后,要全面地进行检查,清理工作现场的工具。
7、施工作业质量标准及检验要求质量控制措施及检验标准7.1 质量控制措施7.1.1 基础预埋槽钢的直线度误差应不超过每米1mm,全长不超过5mm;水平度误差不超过每米1mm,全长不超过5mm。
预埋槽钢应在土建施工阶段进行预埋质量控制,在预埋槽钢二次灌浆前应确认预埋质量符合要求后进行二次灌浆。
7.1.2 高压柜体拼装的垂直度误差不大于1.5mm;成排水平度误差不超过5mm;成排表面不平度不超过5mm;柜体间缝隙应不大于2mm。
用垫铁调整水平度时,同一位置的垫铁的数量不能超过三块且不能有松动。
7.1.3 母线安装应符合下列要求:(1)交流母线的固定金具或其他支持金具不应成闭合磁路。
(2)当母线平置时,母线支持夹板的上部应与母线保持1~1.5mm的间隙;当母线立置时,上部压板应与母线保持1.5~2mm的间隙。
(3)母线对地及相与相之间最小电气距离应符合规程中的规定:10kV不小于125mm。
(4)母线桥安装时应注意母线桥体的美观,保证横平竖直,桥体与桥体、柜体驳接处的缝隙应小于2mm。
(5)柜内一次接地母线必须明显可靠接地。
7.1.4 母线固定螺栓的紧固应到达如表6-1所示规定的力矩值。
