原材料中间产品使用情况月报表(CB34附表1)
水利工程施工月报

CB 34 施工月报表(2017年9月)(承包[ 2017 ]月报 2 号)合同名称:注:施工月报表一式份,由承包人填写,每月日前报监理机构,监理机构签收后返回承包人份,发包人份、监理机构份。
施工月报___2017__年第__2__期2017 年8 月 26 日至2017 年9 月25 日工程名称:合同编号:承包人:项目经理:日期:2017 年9 月25 日目录1.工程概况2.本月施工概况3.工程进度4.施工质量与质量检测情况5.质量评定情况6.施工安全和环境保护7.本月施工小结8.附表(1)原材料/中间产品使用情况月报表(2)原材料/中间产品检验月报表(3)主要施工设备情况月报表(4)现场人员情况月报表(5)施工质量检测月汇总表。
(6)施工质量缺陷月报表(7)工程事故月报表(8)合同完成额月汇总表(9)主要实物工程量月汇总表施工月报一、工程概况本项目位于,现有村路为土路、泥沙路,路面低洼不平,由于路况差,缺乏维护,每逢雨季道路泥泞不堪,导致通行困难、生产生活资料运输困难,严重影响了当地移民和原住村民的生产生活,制约了当地的经济发展。
当地群众迫切需要新修村路,解决群众出行难的问题。
主要内容:道路全长12892米,路灯6盏,路线等级公路四级,设计速度20公里/小时,路面结构层总厚度为33厘米,18厘米C25水泥混凝土面层,15厘米砂砾石垫层,每5m设一道伸缩缝。
二、本月施工概况本月完成混凝土路1541.491m,路面宽2.5m; 新修混凝土路2000m,路面宽3.5m;新修混凝土路1440m,路面宽2.5-3.5m;新修混凝土路1669.97m,路面宽3.5m。
小金刚车配合挖掘机开挖路槽,小金刚车配合装载机、推土机铺筑砂砾垫层,振动压路机碾压,滚筒搅拌机搅拌混凝土,小金刚车运输混凝土,人工铺筑混凝土,振捣工振捣,瓦工找平、抹面、压光。
本月材料进场情况:32.5级水泥进场1200T,中砂进场2400T,20-40mm碎石进场4000T,10-20mm碎石进场2000T,砂砾进场1800m3。
2014水利工程施工监理规范全套表格

2014版水利(SL288-2014)施工监理工作最新常用表格附录E 施工监理工作常用表格E.1 表格说明E.1.1 表格可分为以下两种类型:1 承包人用表。
以CB××表示。
2 监理机构用表。
以JL××表示。
E.1.2 表的标题(表名)应采用如下格式:注2:“施工放样报验单”——表格名称。
注3:“承包[ ]放样号”——表格编号。
其中①“承包”:指该表以承包人为填表人,当填表人为监理机构时,即以“监理”代之。
②当监理工程范围包括两个以上承包人时,为区分不同承包人的用表,“承包”可用其简称表示。
③[ ]:年份,[2003]表示2003年的表格。
④“放样”:表格的使用性质,即用于“放样”工作。
⑤“号”:一般为3位数的流水号。
如承包人简称为“华安”,则2014年承包人向监理机构报送的第3次放样报表可表示为:E.2 表格使用说明E.2.1 监理机构可根据施工项目的规模和复杂程度,采用其中的部分或全部表格;如果表格不能满足工程实际需要时,可调整或增加表格。
E.2.2 各表格脚注中所列单位和份数为基本单位和推荐份数,工作中应根据具体情况和要求予以具体指定各类表格的报送单位和份数。
E.2.3 相关单位都应明确文件的签收人。
E.2.4 “CB01 施工技术方案申报表”可用于承包人向监理机构申报关于施工组织设计、施工措施计划、专项施工方案、度汛方案、灾害应急预案、施工工艺试验方案、专项检查试验方案、工程测量施测方案、工程放样计划和方案、变更实施方案等需报请监理机构批准的方案。
E.2.5 承包人的施工质量检验月汇总表、工程事故月报表除作为施工月报附表外,还应按有关要求另行单独填报。
E.2.6 表格中凡属部门负责人签名的,项目经理都可签署;凡属监理工程师签名的,总监理工程师都可签署。
表格中签名栏为“总监理工程师/副总监理工程师”、“总监理工程师/监理工程师”和“项目经理/技术负责人”的可根据工程特点和管理要求视具体授权情况由相应人员签署。
水利工程-施工月报

CB34 施工月报表(2020年3月)(天地人建司左柏灌区[2020]月报02号)合同名称:梁平区左柏水库工程灌区工程合同编号:YXS2019-001注:本表一式 3 份,由承包人填写,每月 27日前报监理机构,监理机构签收后返回承包人 1 份,发包人 1 份,监理机构 1 份。
施工月报2020 年第 2 期2020 年 2 月 27 日至2020年 3月 25 日工程名称:梁平区左柏水库工程灌区工程合同编号:YXS2019-001承包人:重庆天地人建设集团有限公司项目经理:日期: 2019 年 3 月 25 日目录1.综述 (1)2.现场机构运行情况 (1)3.工程总体形象进度 (2)4.工程施工内容 (2)5.工程施工进度 (2)6.工程施工质量 (2)7.完成合同工程量及金额 (3)8.安全、文明施工及施工环境管理 (3)9.现场资源投入等合同履约情况 (4)10.下月进度计划及工作安排 (5)11.需解决或协商的问题及建议 (5)12.施工大事记 (5)13.附表(1)原材料/中间产品使用情况月报表 (6)(2)原材料/中间产品检验月报表 (7)(3)主要施工设备情况月报表 (8)(4)现场人员情况月报表 (9)(5)施工质量检测月汇总表 (10)(6)施工质量缺陷月报表 (11)(7)工程事故月报表 (12)(8)合同完成额月汇总表 (13)(9)主要实物工程量月汇总表 (14)一、综述梁平区左柏水库工程灌区工程包含供水管道工程3处,渠道整治工程1处。
其中:1.1总干管工程:总干管1条,长1.112km,总干管接取水管末端开始沿公路向南埋设,经还建公路,接入原盐井口东干渠渠道处。
1.2右干管工程:从上湾处接总干渠末端,大致沿盐井口东干渠走向向西南布置,经猫儿冲、唐家院子、川子庙、窑罐厂至杀人坪止,沿等高线埋设布置,总长4.051km,在右干渠右干1+543.08、3+233.93、右干3+361.09、处分别设安民斗渠、回龙斗渠分水口、兴龙水厂分水口。
水利工程知识点-承包人常用表格及填表说明

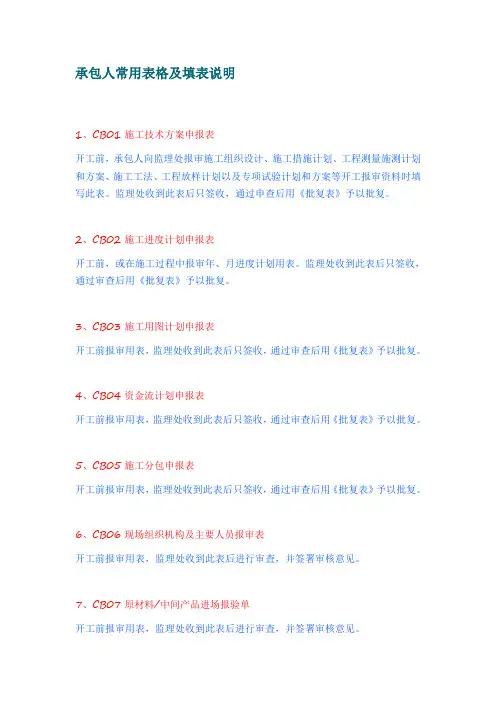

承包人常用表格及填表说明1、CB01施工技术方案申报表开工前,承包人向监理处报审施工组织设计、施工措施计划、工程测量施测计划和方案、施工工法、工程放样计划以及专项试验计划和方案等开工报审资料时填写此表。
监理处收到此表后只签收,通过申查后用《批复表》予以批复。
2、CB02施工进度计划申报表开工前,或在施工过程中报审年、月进度计划用表。
监理处收到此表后只签收,通过审查后用《批复表》予以批复。
3、CB03施工用图计划申报表开工前报审用表,监理处收到此表后只签收,通过审查后用《批复表》予以批复。
4、CB04资金流计划申报表开工前报审用表,监理处收到此表后只签收,通过审查后用《批复表》予以批复。
5、CB05施工分包申报表开工前报审用表,监理处收到此表后只签收,通过审查后用《批复表》予以批复。
6、CB06现场组织机构及主要人员报审表开工前报审用表,监理处收到此表后进行审査,并签署审核意见。
7、CB07原材料/中间产品进场报验单开工前报审用表,监理处收到此表后进行审査,并签署审核意见。
8、CB08施工设备进场报验单开工前报审用表,监理处收到此表后进行审査,并签署审核意见。
9、CB09工程预付款申报单投资控制用表,监理处收到此表后只签收,通过审查后用《工程预付款付款证书》予以批复。
10、CB10材料预付款报审表投资控制用表,监理处收到此表后只签收,根据合同约定进行审査后予以审批。
11、CB11施工放样报验单施工单位进行水准点复核或控制网布设或实地放样等工作的报审,监理处收到此表后进行复核或核验,并签署核验意见。
12、CB12联合测量通知单开工前或施工后的工程计量测量,监理处收到此表后直接签署意见。
13、CB13施工测量成果报验单上述测量工作完成后向监理处报审测量成果,监理工程师根据联合测量情况或复测情况或对附件进行核验后直接签署核验意见。
14、CB14合同工程开工申请表在以上工作报审工作结束并经监理工程师审查合格后,承包人填写此表,并提交开工报告。
CB34-施工月报表(新)

CB 34 施工月报表( 年月)(承包[ ] 月报号)合同名称: 合同编号:、本表一式份每月前报监理机构返回承包人份发包人份、监理机构各份。
施工月报____年第__期年月日至年月日工程名称:合同编号:承包人: (现场机构名称及盖章)项目经理:日期: 年月日udeQ0。
目录1、综述2、现场机构运行情况3、工程总体形象进度4、工程施工内容5、工程施工进度6、工程施工质量7、完成合同工程量及金额8、安全、文明施工及施工环境管理9、现场资源投入等合同履约情况10、下月进度计划及工作安排11、需解决或协商得问题及建议12、施工大事记13、附表(1)原材料/中间产品使用情况月报表(2)原材料/中间产品检验月报表(3)主要施工设备情况月报表(4)现场人员情况月报表(5)施工质量检验月汇总表(6)施工质量缺陷月报表(7)工程事故月报表(8)合同完成额月汇总表(9)主要实物工程量月汇总表CB34附表1 原材料/中间产品使用情况月报表(承包[ ]材料月号)合同名称: 合同编号:本表一式份CB34附表2 原材料/中间产品检验月报表(承包[ ]材检月号)合同名称: 合同编号:说明:本表一式份,由承包人填写,作为《施工月报》得附件一同上报。
CB34附表3 主要施工设备情况月报表(承包[ ]设备月号) 合同名称: 合同编号:说明:本表一式份,由承包人填写,作为《施工月报》得附件一同上报。
CB34附表4 现场人员情况月报表(承包[ ]人员月号) 合同名称: 合同编号:说明:本表一式份,由承包人填写,作为《施工月报》得附件一同上报。
CB34附表5 施工质量检测月汇总表(承包[ ]质检月号)合同名称: 合同编号:说明:本表一式份,由承包人填写,作为《施工月报》得附件一同上报。
CB34附表6 施工质量缺陷月报表(承包[ ]缺陷月号)合同名称: 合同编号:说明:本表一式份,由承包人填写,作为《施工月报》得附件一同上报。
CB 34附表7 工程事故月报表(承包[ ]事故月号)合同名称: 合同编号:说明:本表一式份,由承包人填写,作为《施工月报》得附件一同上报。
SL288-2014水利工程施工监理规范全套表格

附录E 施工监理工作常用表格E.1 表格说明E.1.1 表格可分为以下两种类型:1 承包人用表。
以CB××表示。
2 监理机构用表。
以JL××表示。
E.1.2 表的标题(表名)应采用如下格式:注2:“施工放样报验单”——表格名称。
注3:“承包[ ]放样号”——表格编号。
其中①“承包”:指该表以承包人为填表人,当填表人为监理机构时,即以“监理”代之。
②当监理工程范围包括两个以上承包人时,为区分不同承包人的用表,“承包”可用其简称表示。
③[ ]:年份,[2003]表示2003年的表格。
④“放样”:表格的使用性质,即用于“放样”工作。
⑤“号”:一般为3位数的流水号。
如承包人简称为“华安”,则2014年承包人向监理机构报送的第3次放样报表可表示为:E.2 表格使用说明E.2.1 监理机构可根据施工项目的规模和复杂程度,采用其中的部分或全部表格;如果表格不能满足工程实际需要时,可调整或增加表格。
E.2.2 各表格脚注中所列单位和份数为基本单位和推荐份数,工作中应根据具体情况和要求予以具体指定各类表格的报送单位和份数。
E.2.3 相关单位都应明确文件的签收人。
E.2.4 “CB01 施工技术方案申报表”可用于承包人向监理机构申报关于施工组织设计、施工措施计划、专项施工方案、度汛方案、灾害应急预案、施工工艺试验方案、专项检查试验方案、工程测量施测方案、工程放样计划和方案、变更实施方案等需报请监理机构批准的方案。
E.2.5 承包人的施工质量检验月汇总表、工程事故月报表除作为施工月报附表外,还应按有关要求另行单独填报。
E.2.6 表格中凡属部门负责人签名的,项目经理都可签署;凡属监理工程师签名的,总监理工程师都可签署。
表格中签名栏为“总监理工程师/副总监理工程师”、“总监理工程师/监理工程师”和“项目经理/技术负责人”的可根据工程特点和管理要求视具体授权情况由相应人员签署。
E.2.7 监理用表中的合同名称和合同编号指所监理的施工合同名称和编号。
水利工程监理规范2014表格

2014版水利(SL288-2014)施工监理工作最新常用表格本附表电子版是依据《水利工程施工监理规范》SL288-2014编制,各项目部在使用前请仔细对照规范检查后使用。
附录E 施工监理工作常用表格E.1 表格说明E.1.1 表格可分为以下两种类型:1 承包人用表。
以CB××表示。
2 监理机构用表。
以JL××表示。
E.1.2 表的标题(表名)应采用如下格式:注2:“施工放样报验单”——表格名称。
注3:“承包[ ]放样号”——表格编号。
其中①“承包”:指该表以承包人为填表人,当填表人为监理机构时,即以“监理”代之。
②当监理工程范围包括两个以上承包人时,为区分不同承包人的用表,“承包”可用其简称表示。
③[ ]:年份,[2003]表示2003年的表格。
④“放样”:表格的使用性质,即用于“放样”工作。
⑤“号”:一般为3位数的流水号。
如承包人简称为“华安”,则2014年承包人向监理机构报送的第3次放样报表可表示为:E.2 表格使用说明E.2.1 监理机构可根据施工项目的规模和复杂程度,采用其中的部分或全部表格;如果表格不能满足工程实际需要时,可调整或增加表格。
E.2.2 各表格脚注中所列单位和份数为基本单位和推荐份数,工作中应根据具体情况和要求予以具体指定各类表格的报送单位和份数。
E.2.3 相关单位都应明确文件的签收人。
E.2.4 “CB01 施工技术方案申报表”可用于承包人向监理机构申报关于施工组织设计、施工措施计划、专项施工方案、度汛方案、灾害应急预案、施工工艺试验方案、专项检查试验方案、工程测量施测方案、工程放样计划和方案、变更实施方案等需报请监理机构批准的方案。
E.2.5 承包人的施工质量检验月汇总表、工程事故月报表除作为施工月报附表外,还应按有关要求另行单独填报。
E.2.6 表格中凡属部门负责人签名的,项目经理都可签署;凡属监理工程师签名的,总监理工程师都可签署。
施工月报

CB34 施工月报(2017年08月)(河南宏大[2017]月报001号)合同名称:河南省人民胜利渠灌区续建配套与节水改造项目2017年度工程第Ⅱ标段施工月报一式 3 份,由承包人填写,每月 25 日前报监理机构。
承包人 1 份,发包人各 1 份、监理机构 1 份。
施工月报(河南宏大[2017]月报001号)2017 年第 1 期2017年 08月4日至 2017 年 08月 25 日工程名称:河南省人民胜利渠灌区续建配套与节水改造项目2017年度工程第Ⅱ标段合同编号:RMSLQGQXJ[2017]-SG-02 承包人:河南宏大水利工程有限公司项目经理:日期: 2017 年 08月 25 日目录1.综述河南省人民胜利渠灌区续建配套与节水改造项目2017年度工程施工Ⅱ标的主要施工内容:东三三支渠0+000~4+053.6段混凝土全断面衬砌4.0536km;重建水闸4座,重建生产桥5座,改造斗门16座,重建汾台管理房83.87m2。
2.现场机构运行情况(1)施工现场已成立并组建了“河南省人民胜利渠灌区续建配套与节水改造项目2017年度工程第Ⅱ标段项目经理部”,由一批具有较高管理水平、技术水平和实践经验的工程技术人员组成。
(2)项目经理部设项目经理1人、项目部总工程师1人,下设工程科、质检科、财务科、安全科、物资科、办公室六个职能部门,各科室做到统一计划协调,统一现场管理、统一指挥、统一物资供应,各职能部门明确职责,建立健全各种质量安全管理体系;现场管理机构现运行良好,正常化,满足工程现场施工需要。
3.工程总体形象进度完成东三三支渠3+400—2+100渠道原砼护坡拆除;完成汾台南节制闸基础开挖;4.工程本月施工内容(1)人员、机械、材料进场,组建现场施工项目部;(2)现场协调沟通,争取更多的部位早日开工;(3)3+400—2+100渠道原砼护坡拆除;(4)完成汾台南节制闸基础开挖;5.工程施工进度(1)东三三支渠3+400—2+100渠道原砼护坡拆除;(2)东三三支渠2+706处汾台南节制闸基础开挖;6.工程施工质量(1)进场原材:钢筋按型号送检7批次,水泥、碎石及砂从商砼站取样送检各1批次。
