水利工程竣工验收申请报告

水利工程竣工验收申请报告
一、工程完成情况:
XXX水库除险加固工程经省、市主管部门批准立项,核定总投资1006万元,其中:国债资金投资700万元,地方配套资金306万元。

该水库除险加固的主要内容为:①、大坝前坝坡1563高程以上改为浆砌块石,加固上游坝坡,在大坝左坝肩心墙与溢洪道右侧墙接触面的齿墙后增设一道砼防渗墙;②、加固溢洪道及下游河道治理;③、更换弧形工作门及平板检修门,更换弧门启闭机;④、加固改造上坝及进库公路;⑤、增设大坝观测设施与自动化控制系统。

工程于2001年5月31日开工建设,2002年6月底全面竣工,历时13个月,除险加固工程按照设计批准的方案已完成了主要工程,即:完成了大坝前坝坡加固工程;溢洪道加固及下游河道治理工程;完成上坝公路加固工程,包括1.27公里的公路护坡及3.2公里的沥青路面铺设,以及公路桥1座,过洪涵洞6座;完成输水泄洪洞事故门、工作门、启闭设备制安工程;完成大坝自动化监测设备的安装及其它工程等,目前,由于受地方配套资金影响大坝砼防渗墙工程未能完成和坝体渗流水位测量仪未安装,其余主体工程均已按设计要求完成。

该工程共完成投资额915.24万元(不包括待验费20万元),完成主要工程量为:土石方开挖8.39万m3,土石方回填2.02万
m3,浆砌石1.16万m3,砼0.15万m3,耗用水泥1782T,钢筋(钢材)40.54T,木材11.26 m3,沥青93.70 m3,劳动工日5.69个工日。

二、验收条件检查结果:
依据水利部《水利水电建设工程验收规程》的有关规定,该工程按设计要求已完成了主要工程施工任务,虽然受地方配套资金影响使个别尾工未能完工,但不影响工程正常安全运用。

工程投资使用合理,竣工决算已经完成并通过了竣工审计。

竣工资料已准备齐全,工程施工质量已通过了**市水利基本建设质监站的质量检验,并出具了《工程质量检验评定报告》,工程质量合格。

在工程完工试运行中,工程能正常运行,经济效益和社会效益显著,已具备正式验收条件。

三、验收组织准备情况:
***水库除险加固工程项目法人目前已编制完成了《工程建设管理工作报告》和《工程竣工验收鉴定书》(草稿),工程设计、施工、监理、运行管理等单位均已编制完成了相应的“工作报告”。

依据《水利水电建设工程验收规程》的有关规定,项目法人提请上级主管部门成立“竣工验收委员会”,负责***水库除险加固工程的竣工验收工作。

四、建议验收时间、地点和参加单位:
根据工程完成情况和省、市主管部门的相关要求,***水库除险加固工程竣工验收工作建议拟定于2004年月日进行,验收
地点在,参加单位有省水利厅、**市水电局、财政局、计划局、**河流域水资源管理局及项目法人、设计、监理、施工、质量监督、运行管理等有关单位。

综上所述,***水库除险加固工程已具备竣工验收条件,恳请上级主管部门安排正式验收。

二OO四年六月日。

合集下载

水利工程竣工验收申请报告

水利工程竣工验收申请报告

水利工程竣工验收申请报告1、前言本文档为水利工程竣工验收申请报告,旨在对完成的水利工程进行验收,以达到保证工程质量和功能的目的。

2、竣工验收内容根据《水利工程竣工验收管理办法》和《大型水利工程竣工验收管理办法》的要求,进行本次水利工程竣工验收,包括以下内容:2.1 工程完成情况对完成的水利工程进行全面的质量检查和技术验收,判断工程是否符合设计要求和技术要求,工程实物与设计或合同要求是否一致。

同时,对工程施工过程中的技术经济指标、安全指标、环境保护指标等进行评估和检查,以保证工程质量。

2.2 技术资料齐备性检查竣工报告、竣工图、竣工档案、试验报告、检验报告、验收报告、部分竣工图等技术提交文件是否完整、真实、准确,以验证工程的质量和技术实力。

2.3 运行及管理情况对提供的水利工程运行管理资料进行审查和验收,了解工程运行情况及管理情况,以及工程在运行及管理上存在的问题。

3、申请报告3.1 工程基本情况本次竣工验收的水利工程为一座钢筋混凝土拱形坝,位于某县的某河流域内。

建设单位为某市水利局,总投资为1亿,建设期为3年。

3.2 工程完成情况1.坝长1000m,拱高30m,坝顶宽6m,坝腰宽60m。

坝基于嫩黄岩和花岗岩,建于岩体中上部和下部之间。

坝址地形地貌复杂,地质条件较为复杂。

2.坝身混凝土坝体采用高强度混凝土,防渗措施为混凝土表面抹灰。

3.为控制坝底水渗流量,采用了下游深孔灌浆+内壁喷浆+坝层粘固止渗技术等。

4.坝体表面覆盖厚度为3cm的渗透性防护层,以达到防止外部水分渗入坝体的目的。

5.坝体的排水系统采用坝脚和坝体封闭排水,以减少坝体内的渗流和地下水压力。

3.3 技术资料齐备情况1.已经编写了竣工报告,通过了审核。

2.逐步形成了竣工图集,已经进行了鉴定。

3.完成了竣工档案,已追溯整个工程历史,并进行了评价。

4.完成了试验报告和检验报告,重点是对钢筋混凝土的质量检查和分析。

3.4 运行及管理情况1.通过统计数据分析,该水利工程在建设期间未发生重大安全事故,完成了技术目标和经济指标。

水利工程竣工验收申请报告范文三篇

水利工程竣工验收申请报告范文三篇

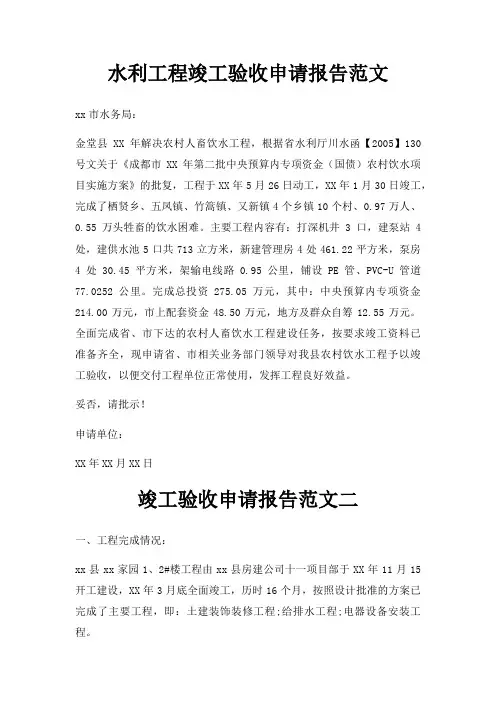

水利工程竣工验收申请报告范文xx市水务局:金堂县XX年解决农村人畜饮水工程,根据省水利厅川水函【2005】130号文关于《成都市XX年第二批中央预算内专项资金(国债)农村饮水项目实施方案》的批复,工程于XX年5月26日动工,XX年1月30日竣工,完成了栖贤乡、五凤镇、竹篙镇、又新镇4个乡镇10个村、0.97万人、0.55万头牲畜的饮水困难。

主要工程内容有:打深机井3口,建泵站4处,建供水池5口共713立方米,新建管理房4处461.22平方米,泵房4处30.45平方米,架输电线路0.95公里,铺设PE管、PVC-U管道77.0252公里。

完成总投资275.05万元,其中:中央预算内专项资金214.00万元,市上配套资金48.50万元,地方及群众自筹12.55万元。

全面完成省、市下达的农村人畜饮水工程建设任务,按要求竣工资料已准备齐全,现申请省、市相关业务部门领导对我县农村饮水工程予以竣工验收,以便交付工程单位正常使用,发挥工程良好效益。

妥否,请批示!申请单位:XX年XX月XX日竣工验收申请报告范文二一、工程完成情况:xx县xx家园1、2#楼工程由xx县房建公司十一项目部于XX年11月15开工建设,XX年3月底全面竣工,历时16个月,按照设计批准的方案已完成了主要工程,即:土建装饰装修工程;给排水工程;电器设备安装工程。

依据国家的有关规定,该工程按设计要求已完成了主要工程施工任务。

工程投资使用合理,竣工资料已准备齐全,工程施工质量已通过了质监站的质量检验,并出具了《工程质量检验评定报告》,工程质量合格,已具备正式验收条件。

三、建议验收时间、地点和参加单位:根据工程完成情况和省、市主管部门的相关要求,xx县xx家园1、2#楼工程竣工验收工作建议拟定于年月日进行,验收地点在,参加单位有项目法人、设计、监理、施工、质量监督等有关单位。

综上所述,xx县xx家园1、2#楼工程已具备竣工验收条件,恳请上级主管部门安排正式验收。

水利工程竣工验收报告

水利工程竣工验收报告

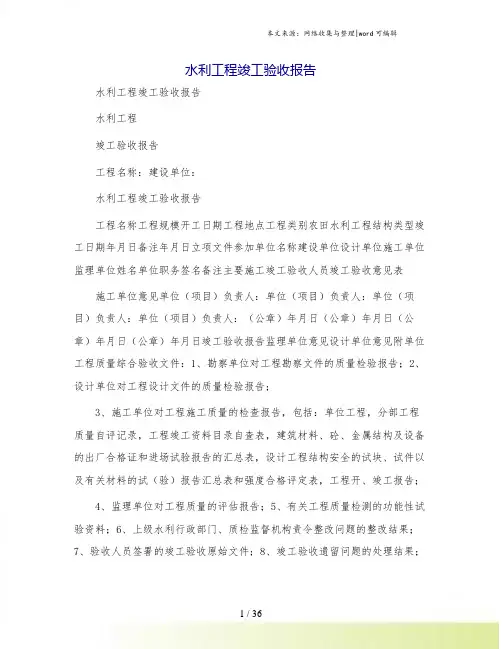

水利工程竣工验收报告水利工程竣工验收报告水利工程竣工验收报告工程名称:建设单位:水利工程竣工验收报告工程名称工程规模开工日期工程地点工程类别农田水利工程结构类型竣工日期年月日备注年月日立项文件参加单位名称建设单位设计单位施工单位监理单位姓名单位职务签名备注主要施工竣工验收人员竣工验收意见表施工单位意见单位(项目)负责人:单位(项目)负责人:单位(项目)负责人:单位(项目)负责人:(公章)年月日(公章)年月日(公章)年月日(公章)年月日竣工验收报告监理单位意见设计单位意见附单位工程质量综合验收文件:1、勘察单位对工程勘察文件的质量检验报告;2、设计单位对工程设计文件的质量检验报告;3、施工单位对工程施工质量的检查报告,包括:单位工程,分部工程质量自评记录,工程竣工资料目录自查表,建筑材料、砼、金属结构及设备的出厂合格证和进场试验报告的汇总表,设计工程结构安全的试块、试件以及有关材料的试(验)报告汇总表和强度合格评定表,工程开、竣工报告;4、监理单位对工程质量的评估报告;5、有关工程质量检测的功能性试验资料;6、上级水利行政部门、质检监督机构责令整改问题的整改结果;7、验收人员签署的竣工验收原始文件;8、竣工验收遗留问题的处理结果;9、施工单位签署的工程质量保修书;10、法律、规章规定必须提供的其他文件。

建设单位意见交工验收接收书工程名称工程规模开工日期验收意见工程地址工程类型竣工日期年月日年月日设计单位负责人:年月日监理单位负责人:年月日施工单位负责人:年月日建设单位负责人:年月日竣工验收签到册姓名单位(全称)职务和职称签字备注扩展阅读:水利工程竣工验收报告安徽省治淮工程验收工作大纲(试行)为加强治淮工程验收管理,进一步规范验收工作,保证验收质量,根据《水利水电建设工程验收规程》(SL223-1999,以下简称《规程》),结合我省治淮工程特点,特制订本大纲。

一、验收工作的依据验收工作的依据是国家有关部门颁发的有关政策法规、规范、规程及标准,批准的设计文件、设计图纸和技术要求以及相应的设计变更和修改文件,工程施工合同及由监理单位签发的文件,设备技术说明书,审计报告及审计决定(或审计意见)等。

水利工程建设竣工验收报告

水利工程建设竣工验收报告

水利工程建设竣工验收报告【正文开始】尊敬的项目验收专家组:范文水利工程建设竣工验收报告,特向各位专家汇报。

经过多年的设计、施工和检验阶段,本项目于2021年顺利完成工程建设任务,现已进入竣工验收阶段。

在此报告中,将详细介绍工程项目的概况、建设过程、技术指标以及各项验收标准的达成情况。

一、项目概况本项目位于范文市南部的范文江流域,总投资额为X万元。

本工程的主要目标是提供可靠的防洪措施,优化灌溉系统,改善区域的农田灌溉条件。

工程范围包括新建筑闸、挖掘和加固渠道、修建泵站以及配套设施等。

二、建设过程本工程项目遵循了国家有关水利工程建设的方案和规范。

工程施工期间,我们公司严格按照施工进度计划,组织施工人员合理分工,合理配备设备和材料。

所有的施工活动均按照质量管理体系进行,确保了工程质量的稳定。

三、技术指标按照项目设计要求和相关标准,我们对工程建设过程中的各项技术指标进行了严格测试和评估。

在报告中详细描述了以下几个主要指标的达成情况:1. 防洪能力:工程设计要求最大洪水流量不超过XX立方米/秒,实际测试结果表明,工程的防洪能力可满足要求。

2. 渠道流量:根据设计要求,工程渠道的最大流量应达到YY立方米/秒,经过水流测试,渠道的实际流量达到了预期指标。

3. 灌溉效果:工程建设的目的之一是改善农田的灌溉条件。

通过对工程灌溉效果的调查和评估,我们发现,工程建设后的农田灌溉效果得到了明显改善。

四、安全与环保在整个建设过程中,我们注重安全和环保意识,严格按照国家的相关规定和标准进行操作。

在现场施工期间,我们采取了严格的安全措施,确保施工人员的人身安全。

此外,在施工过程中,我们还进行了环境保护工作,尽力减少了对周围环境的影响。

五、结论与建议根据工程的实际情况和各项技术指标的测试结果,我们得出以下结论:本水利工程项目的建设达到了相关的设计要求和验收标准,工程质量和技术指标均符合要求。

对于今后的维护和管理工作,我们建议:1. 进行定期的巡查和维护,确保工程设施的正常运行;2. 建议设立完善的运维管理机构,负责工程的日常维护和维修工作;3. 积极开展技术培训和知识普及,提高相关人员的技术水平。

水利工程验收报告

水利工程验收报告

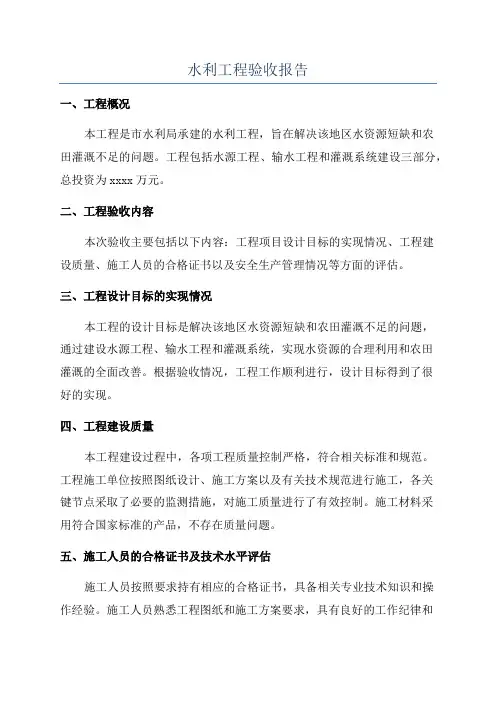

水利工程验收报告一、工程概况本工程是市水利局承建的水利工程,旨在解决该地区水资源短缺和农田灌溉不足的问题。

工程包括水源工程、输水工程和灌溉系统建设三部分,总投资为xxxx万元。

二、工程验收内容本次验收主要包括以下内容:工程项目设计目标的实现情况、工程建设质量、施工人员的合格证书以及安全生产管理情况等方面的评估。

三、工程设计目标的实现情况本工程的设计目标是解决该地区水资源短缺和农田灌溉不足的问题,通过建设水源工程、输水工程和灌溉系统,实现水资源的合理利用和农田灌溉的全面改善。

根据验收情况,工程工作顺利进行,设计目标得到了很好的实现。

四、工程建设质量本工程建设过程中,各项工程质量控制严格,符合相关标准和规范。

工程施工单位按照图纸设计、施工方案以及有关技术规范进行施工,各关键节点采取了必要的监测措施,对施工质量进行了有效控制。

施工材料采用符合国家标准的产品,不存在质量问题。

五、施工人员的合格证书及技术水平评估施工人员按照要求持有相应的合格证书,具备相关专业技术知识和操作经验。

施工人员熟悉工程图纸和施工方案要求,具有良好的工作纪律和团队合作精神。

他们的技术水平得到了相关评估单位的认可,对工程的顺利进行做出了积极贡献。

六、安全生产管理情况工程施工过程中,严格按照相关安全生产规定开展工作,严密组织安全生产,加强安全培训和教育,并采取了必要的安全防护和事故预防措施。

工程施工期间未发生任何安全事故,达到了“零事故、零伤亡”的要求,充分体现了施工单位的安全生产管理水平。

七、存在的问题及改进措施在工程验收过程中,发现了一些问题,主要包括施工图纸中的部分标注不清晰、施工过程中产生的废弃物未及时清理等。

针对这些问题,施工单位已制定相应的改进措施并落实到位,确保后续工作的顺利进行。

八、总结通过验收评估,认为本工程的设计目标得到了很好的实现,施工质量达到了相关标准和规范要求,施工人员的合格证书及技术水平评估也得到了认可,安全生产管理水平达到了要求。

水利工程竣工验收申请报告

水利工程竣工验收申请报告

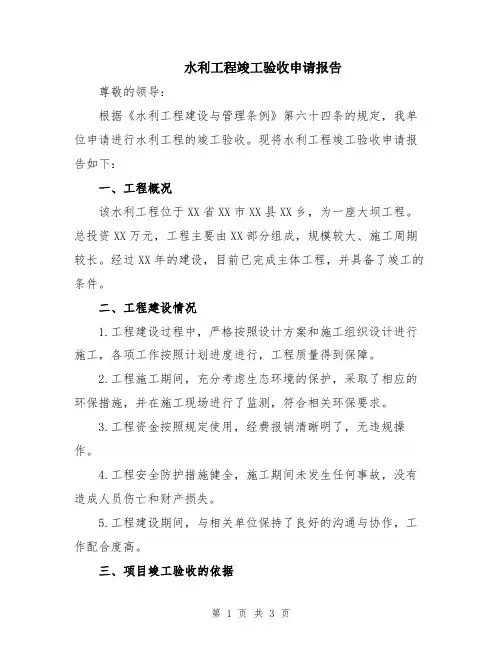

水利工程竣工验收申请报告尊敬的领导:根据《水利工程建设与管理条例》第六十四条的规定,我单位申请进行水利工程的竣工验收。

现将水利工程竣工验收申请报告如下:一、工程概况该水利工程位于XX省XX市XX县XX乡,为一座大坝工程。

总投资XX万元,工程主要由XX部分组成,规模较大、施工周期较长。

经过XX年的建设,目前已完成主体工程,并具备了竣工的条件。

二、工程建设情况1.工程建设过程中,严格按照设计方案和施工组织设计进行施工,各项工作按照计划进度进行,工程质量得到保障。

2.工程施工期间,充分考虑生态环境的保护,采取了相应的环保措施,并在施工现场进行了监测,符合相关环保要求。

3.工程资金按照规定使用,经费报销清晰明了,无违规操作。

4.工程安全防护措施健全,施工期间未发生任何事故,没有造成人员伤亡和财产损失。

5.工程建设期间,与相关单位保持了良好的沟通与协作,工作配合度高。

三、项目竣工验收的依据1.《水利工程建设与管理条例》2.工程建设规划3.设计文件和技术标准4.施工组织设计及施工记录5.工程监理报告四、需要解决的问题在工程建设过程中,我们仍存在以下问题需要解决:1.主体工程完成后,由于资金和时间限制,暂时未进行景观和绿化工程的建设。

希望相关部门能够给予指导和支持,尽快进行景观和绿化工程的开展。

2.部分设备和设施需要进行检修和维护,确保其正常运行和延长使用寿命。

希望能够得到技术指导和支持,协助我们解决设备和设施维护的问题。

五、竣工验收的具体要求1.依据相关法律法规和技术标准,进行工程质量的检验和监测,确保工程质量符合要求。

2.进行工程结构和设施的安全性评估,确保工程安全可靠。

3.进行生态环境保护评估,确保工程对生态环境没有负面影响。

4.进行工程文件和资料的整理归档,确保工程档案完备。

六、竣工验收的准备工作1.建立竣工验收组织机构,并制定竣工验收的工作计划和时间表。

2.开展相关检测和监测工作,保障工程质量。

3.组织相关专家进行工程结构和设施的安全性评估。

水利工程分部工程验收申请报告范文

水利工程分部工程验收申请报告范文下载提示:该文档是本店铺精心编制而成的,希望大家下载后,能够帮助大家解决实际问题。

文档下载后可定制修改,请根据实际需要进行调整和使用,谢谢!本店铺为大家提供各种类型的实用资料,如教育随笔、日记赏析、句子摘抄、古诗大全、经典美文、话题作文、工作总结、词语解析、文案摘录、其他资料等等,想了解不同资料格式和写法,敬请关注!Download tips: This document is carefully compiled by this editor. I hope that after you download it, it can help you solve practical problems. The document can be customized and modified after downloading, please adjust and use it according to actual needs, thank you! In addition, this shop provides you with various types of practical materials, such as educational essays, diary appreciation, sentence excerpts, ancient poems, classic articles, topic composition, work summary, word parsing, copy excerpts, other materials and so on, want to know different data formats and writing methods, please pay attention!一、工程概况1.1 工程名称:某某水利工程。

水利局验收申请报告

尊敬的XX水利局领导:您好!根据我国《水利工程质量管理条例》和《水利工程竣工验收管理办法》的相关规定,现将我单位负责建设的XX水利工程竣工验收申请报告呈报给您,恳请予以审批。

一、工程概况1. 工程名称:XX水利工程2. 工程地点:XX省XX市XX县3. 工程建设规模:中型水利工程4. 工程建设内容:水库、溢洪道、泄洪洞、渠道、泵站等5. 工程建设起止时间:201X年X月X日至201X年X月X日6. 工程投资:XX万元二、工程建设情况1. 工程建设过程在工程建设过程中,我单位严格按照国家相关法律法规、技术规范和设计要求,组织施工,确保了工程质量、进度和投资控制。

工程于201X年X月X日开工建设,201X年X月X日主体工程完工,201X年X月X日完成全部建设任务。

2. 工程质量在工程建设过程中,我单位高度重视工程质量,严格执行质量管理体系,确保工程质量符合设计要求和规范标准。

工程主要原材料、构配件、设备等均由具有相应资质的生产厂家供应,并通过了质量检验。

工程实施过程中,共进行了XX次质量检查,均合格。

3. 工程进度工程按计划实施,主体工程于201X年X月X日完工,附属工程于201X年X月X日完工。

工程总投资XX万元,实际完成XX万元,投资控制良好。

4. 工程投资工程总投资XX万元,其中:中央投资XX万元,地方配套资金XX万元。

实际完成投资XX万元,其中:中央投资XX万元,地方配套资金XX万元。

三、工程验收情况1. 竣工验收准备根据《水利工程竣工验收管理办法》的要求,我单位已完成了工程竣工资料的编制、整理和汇总工作,包括施工图设计文件、施工合同、质量保证资料、工程验收报告等。

2. 竣工验收自查在工程完工后,我单位组织有关人员对工程进行了自查,自查内容包括工程质量、进度、投资、档案资料等方面。

自查结果符合竣工验收条件。

3. 竣工验收申请根据自查结果,我单位向贵局提出竣工验收申请,现将工程竣工资料报送贵局审批。

水利工程竣工验收申请报告

水利工程竣工验收申请报告尊敬的领导:您好!根据水利工程建设的安排和要求,我公司近期完成了一项水利工程的建设,并准备进行竣工验收。

为了确保该工程的质量和安全性,我特此向贵部门递交水利工程竣工验收申请报告,希望能够得到相关部门的支持和指导。

一、项目概况该水利工程项目为一座大型水库的修建,总工程量为XX万立方米。

水库主体的建设包括筑坝、挡水建筑物、泄洪建筑物等,辅助工程有引水渠道、灌溉系统、供水设施等。

本工程的建设项目分为XX个标段,分别负责不同的工程内容,总工期为两年。

二、项目进展根据建设计划,本工程于20XX年XX月正式开工,至今已建设XX个月。

在项目建设过程中,我公司严格按照相关规定进行施工,确保了工程质量和安全。

具体进展情况如下:1.筑坝和挡水建筑物:按照设计要求,采用XX技术,施工期间严格按照施工技术要求进行,确保了坝体的整体稳定和安全。

2.泄洪建筑物:采用XX设计方案,结构稳定,泄洪能力满足设计要求,且与环境相协调。

3.引水渠道:根据设计要求,采用XX材料,确保了引水的顺畅和渠道的稳定性。

4.灌溉系统:建设了一套完善的灌溉系统,包括灌溉管道、阀门、喷灌设备等,实现了对农田的合理灌溉。

5.供水设施:建设了供水站点,确保了周边地区的正常用水需求,并与当地供水系统进行了良好的连接和配合。

三、质量控制在工程建设过程中,我公司高度重视质量控制,采取了以下措施:1.严格按照设计图纸和技术要求进行施工,保证了工程质量。

2.引进了先进的施工设备和技术,提高了工程施工的效率和质量。

3.建立了工程施工质量监督和验收制度,确保每个工程节点的规范和质量。

4.配备了专业化的质量监督人员,严格把关施工现场的施工质量。

四、安全管理在工程建设过程中,我公司高度重视安全管理,采取了以下措施:1.制定了详细的安全施工方案,确定了危险区域和安全防护措施。

2.建立了工地安全监控系统,及时发现并处理安全隐患。

3.对施工人员进行了安全培训和教育,提高了他们的安全意识和自我保护能力。

水利工程竣工验收报告

水利工程竣工验收报告水利工程竣工验收报告工程名称:xx地震xx区xx水库灌区灾后恢复重建工程工程规模:八一堰干渠整治长度9.43km,上支渠(U40)整治长度20m,更换渠道进口位置放水闸阀1个及闸门启闭机1套;细磷堰干渠整治长度共计16.76km,更换渠首进水闸门及启闭机1套。

开工日期:未知竣工日期:年月日工程地点:xx市xx区北郊镇和多营镇境内工程类别:灌区水利工程立项文件:未知建设单位:xx市xx区水务投资有限公司设计单位:XXX施工单位:XXX监理单位:XXX参加单位名称:以上四家单位结构类型:未知备注:无主要内容:本工程是为了恢复地震灾害造成的水利工程损毁而进行的重建工程,包括八一堰干渠和细磷堰干渠的整治和更换部分设备。

施工意见:施工单位对工程施工质量进行了检查,包括单位工程、分部工程质量自评记录、工程竣工资料目录自查表、建筑材料、砼、金属结构及设备的出厂合格证和进场试验报告的汇总表、设计工程结构安全的试块、试件以及有关材料的试(验)报告汇总表和强度合格评定表、工程开、竣工报告。

竣工验收意见:设计单位、监理单位和施工单位均对工程进行了评估,并签署了竣工验收原始文件。

同时,提供了单位工程质量综合验收文件,包括勘察单位对工程勘察文件的质量检验报告、设计单位对工程设计文件的质量检验报告、监理单位对工程质量的评估报告、有关工程质量检测的功能性试验资料、上级水利行政部门、质检监督机构责令整改问题的整改结果、竣工验收遗留问题的处理结果和施工单位签署的工程质量保修书。

同时,提供了法律、规章规定必须提供的其他文件。

交工验收接收书:工程名称:xx地震xx区xx水库灌区灾后恢复重建工程工程规模:八一堰干渠整治长度9.43km,上支渠(U40)整治长度20m,更换渠道进口位置放水闸阀1个及闸门启闭机1套;细磷堰干渠整治长度共计16.76km,更换渠首进水闸门及启闭机1套。

开工日期:未知竣工日期:年月日工程地点:xx市xx区北郊镇和多营镇境内工程类别:灌区水利工程设计单位负责人:年月日监理单位负责人:年月日施工单位负责人:年月日建设单位负责人:经过艰苦努力,我们成功完成了年月日水利水电在xx地震xx区的xx水库灌区灾后恢复重建工程。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
相关文档
最新文档
