《建筑施工组织与管理》期末试卷答案
《建筑施工组织与管理》考试试卷及全部答案

《建筑施工组织与管理》考试试卷1.下列施工方式中,不属于组织施工的基本方式的是()。
A.分别施工B.依次施工C.流水施工D.平行施工2.施工准备工作是()。
A.施工前的准备B.施工中的准备C.施工过程中的准备D.施工全过程的准备3.当施工段数大于施工过程数时,可能会出现()。
A.工人窝工B.工作面空闲C.施工班组不连续施工D.资源供应集中4.在同一施工项目以及不同施工项目中,各段流水节拍不完全相同的是()。
A.异节奏流水B.等节奏流水C.无节奏流水D.有节奏流水5.有技术间隙时间的多层建筑物流水段数m与施工过程数n的关系为()。
A、m<n B.m=n C.m>n D.m≥n6.下列()参数为工艺参数。
A.施工过程数B.施工段数C.流水步距D.流水节拍7.下列()与工序的持续时间计算没有关系。
A.工程量B.每日工作班数C.时间定额D.施工过程数8.在下列组织施工的方式中,工期最短的是()。
A.依次施工B.平行施工C.流水施工D.搭接施工9.下述施工组织方式中日资源用量最少的是()。
A.依次施工B.平行施工C.流水施工D.搭接施工10.下列()参数为空间参数。
A.施工过程数B.施工段数C.流水步距D.流水节拍11.当施工段确定之后,流水步距越大,则工期()。
A.越长B.越短C.不变D.以上说法都不对12.不同施工过程的专业施工队,在同一施工段上尽可能保持连续施工,在不同施工段上有能进行最大限度的搭接。
描述的是()方式的特点。
A.依次施工B.平行施工C.流水施工D.间断施工13.下列不是横道计划优点的是()。
A.绘图比较简便B.表达形象直观C.明确制出哪些是关键工作D.流水作业排列整齐有序14.以下哪些不属于流水施工的特点?()A.有利于资源的均衡利用B.最充分地利用了工作面,工期最短C.施工班组能连续均衡地施工D.实行专业化班组,有利于劳动效率的提高15.双代号网络图与单代号网络图的最主要区别是()。
施工组织与管理期末试卷A卷答案

《施工组织与管理》期末试卷答案A卷一、填空题1、固定资产2、工作面施工段施工层3、箭杆节点线路4、修通路接通水源电源平整场地5、技术性指标经济性指标主要材料消耗指标降低成本指标机械化程度指标6、引入场外交通道路布置临时房屋7、500-----1000m 8、120m 5m 25m 2m 9、二10、公平公正公开诚实信用11、图纸会审12、计划实施检查处理13、安全施工劳动保护14、安全带安全帽安全网15、事故原因分析不清不放过事故责任者和群众没有受到教育不放过没有采取预防措施不放过16、人材料机械方法环境17、28d 监理工程师18、直线制矩阵制事业部制二、名词解释1、是指以固定资产扩大再生产为目的,国民经济各部门、各单位购置和建造新的固定资产的经济活动以及与其有关的工作。
2、全等节拍流水施工也叫固定节拍流水施工,是指各个施工过程的流水节拍均相等,即同一施工过程在各施工段上的流水节拍都相等,并且不同施工过程之间的流水节拍也相等的一种流水施工方式。
3、是指建筑企业(承包商、投标人或承包人施工单位,统称乙方)取得投标资格后,在认真研究投标文件所提条件和要求的基础上,对招标工程项目的成本、造价等进行估算及编制标函,并在规定的期限内向业主(建设单位、招标人或发包人,统称甲方)递交,积极参加竞争及争取中标的过程。
三、简答题1、答:①建筑施工的流动性。
②建筑物的多样性。
③建筑施工的综合性。
④施工条件的变异性。
⑤建筑施工中的“三大一长”。
2、答:“三项控制”----投资控制、进度控制和质量控制。
“两项管理”----合同管理和信息管理。
“一项协调”----组织协调。
3、答:①提出安全施工宣传、教育的具体措施;对新工人进场上岗前必须进行安全教育及安全操作的培训。
②保证土石方边坡稳定的措施。
脚手架、吊篮、吊架、安全网的设置要求。
③外用电梯的设置及井架、龙门架、塔吊等垂直运输设备的拉结、限位要求及防护措施。
④“四口,五临边”的防护和高空作业、立体交叉施工作业的隔离防护措施。
建筑工程施工组织与管理答案

建筑工程施工组织与管理复习资料
一、填空题(每空2分,共30分)
1、流水节拍、流水步距
2、电源、水源、平整场地
3、节点、箭线、线路
4、
5、施工进度计划表、施工平面图
6、项目经理
7、安全第一、预防为主
二、单项选择题(每题2分,共20分)
1-5 AB**C 6-10 B*CBD
三、多项选择题(每题3分,共15分)
1. ACDE
2. *
3. ADE
4. ABC
5. *
三、判断题判断题(每题2分,共20分)
1-5×××××6-10×**√√
四、案例分析题(共15分)
1、答:(1)异节奏流水组织方式,亦称成倍节拍流水,在流水施工组织中,各施工过程在每个施工段上的流水节拍相等,而不同的施工过程之间,由于劳动量的不等以及技术或组织上的原因,其流水节拍互成倍数。
(2)流水节拍是指某个专业施工队在各个施工段完成各自施工过程所必须持续的作业时间,通常以t i表示。
(3)解:①确定流水步距
t1<t2, K1,2=t1=7d
t2=t3, K2,3=t2=14d
t3>t4, K3,4=m×t3-(m-1)×t4=4×14-3×7=35d
②确定流水工期
T P=(7+14+35)+4×7=84d
③绘制流水指示图标。
《建筑施工组织与管理》试题答案

《建筑施工组织与管理》试题一.单选题(每小题1分,共20分):1.资源准备包括(C )准备和物资准备。
A.资金B.信息C.劳动力组织D.机械2. 流水施工组织方式是施工中常采用的方式, 因为( C ) 。
A. 它的工期最短B. 现场组织、管理简单C. 能够实现专业工作队连续施工D. 单位时间投入劳动力、资源量最少3. 在组织流水施工时,( B ) 称为流水步距。
A. 某施工专业队在某一施工段的持续工作时间B. 相邻两个专业工作队在同一施工段开始施工的最小间隔时间C. 某施工专业队在单位时间内完成的工程量D. 某施工专业队在某一施工段进行施工的活动空间4. 每个专业工作队在各个施工段上完成其专业施工过程所必需的持续时间是指( C 〉。
A. 流水强度B. 时间定额C. 流水节拍D. 流水步距5. 某专业工种所必须具备的活动空间指的是流水施工空间参数中的( B )。
A. 施工过程B. 工作面C. 施工段D. 施工层6. 有节奏的流水施工是指在组织流水施工时, 每一个施工过程的各个施工段上的( B )都各自相等。
A. 流水强度B. 流水节拍C. 流水步距D. 工作队组数7. 网络图中同时存在n 条关键线路, 则n 条关键线路的持续时间之和( A ) 。
A. 相同B. 不相同C. 有一条最长的D. 以上都不对8.( B )为零的工作肯定在关键线路上。
A.自由时差 B. 总时差 C. 持续时间 D. 以上三者均9.网络计划工期优化的目的是为了缩短( B )。
A. 计划工期B. 计算工期C. 要求工期D. 合同工期10.15.在双代号时标网络计划中,当某项工作有紧后工作时,则该工作箭线上的波形线表示( C )。
A.工作的总时差B.工作之间的时距C.工作的自由时差D.工作间逻辑关系11.( B )是单位工程施工组织设计的重要环节,是决定总个工程全局的关键。
A.工程概况B.施工方案C.施工进度计划D.施工平面布置图12. ( A )是选择施工方案首先要考虑的问题。
建筑施工组织试卷和答案4套

《建筑施工组织》考试试题( A 卷)一、填空题(每空1分,共20分)1、 施工组织设计按编制时间 的不同分为 和2、 建筑施工的特点主要有 、、>3、 施工现场计量工作包括 、和。
4、 施工现场成品保护措施用四个字归纳为 。
5、 建筑工程资料分为、、 三种保管期限。
6、 建设单位在建设工程竣工后 个月内,向城建档案馆报送一套完整的原件 工 程档案。
7、施工过程中的工序检查执行“三检制”,“三检制”指是 8质量检查的量测法归纳为四个字:。
9、 常用的组织施工方式有 施工三种。
10、 流水施工基本参数按作用性质的不同一般可分为 、、 三种。
、单项选择题(本大题共20小题,每小题1分,共20分)在每小题列出的四个备选项中只有一个是最符合题目要求的,请将其代码填写在 题后的括号内。
错选、多选或未选均无分。
1、流水施工的横道图计划能够正确表达【A 、工作之间的逻辑关系 BC 关键线路D2、 时标网络图中,从始至终不出现【A 、横向虚线BC 竖向虚线 D网络计划中的虚工作【】A 、既消耗时间,乂消耗资源B 只消耗时间,不消耗资源C 既不消耗时间,也不消耗资源、关键工作、工作开始时间和完成时 间】的线路为关键线路。
、横向波形线 、竖向波形线3、D不消耗时间,只消耗资源4、单位工程由分包单位施工完成后,应将工程有关资料交【]A、建设单位B、监理单位C、工程质量监督机构D、总包单位5、图纸会审纪要应由【】整理,与会各方会签。
A、设计单位B、施工单位C、建设单位D、监理单位6、质量控制点应抓住影响【】施工质量的主要因素设置。
A、单位工程B、分部工程C、分项工程D、工序7、在工程网络计划执行过程中,监理工程师检查实际进度时发现只有某工作进度拖延X,且X已超过该工作的自由时差,则【】。
A、不影响其后续工作和工程总工期B、不影响其后续工作但影响工程总工期C、影响其后续工作,可能影响工程总工期D影响其后续工作和工程总工期8已知工程网络计划中某工作的自由时差为3天,总时差为6天。
建筑施工组织与管理试题及答案

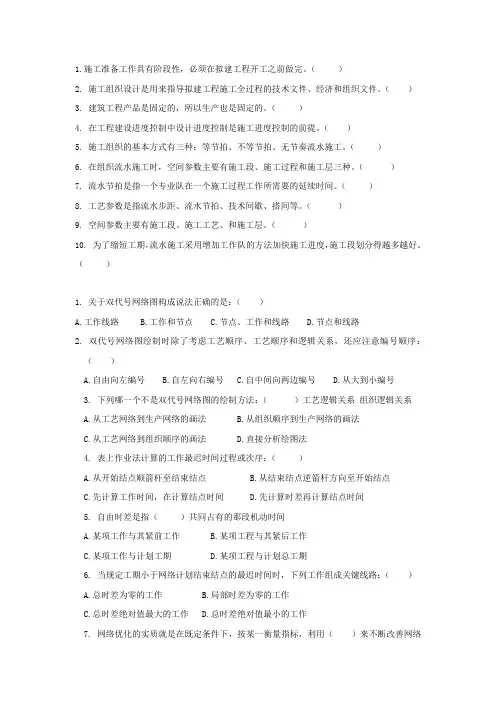

1.施工准备工作具有阶段性,必须在拟建工程开工之前做完。
()2. 施工组织设计是用来指导拟建工程施工全过程的技术文件、经济和组织文件。
()3. 建筑工程产品是固定的,所以生产也是固定的。
()4. 在工程建设进度控制中设计进度控制是施工进度控制的前提。
()5. 施工组织的基本方式有三种:等节拍、不等节拍、无节奏流水施工。
()6. 在组织流水施工时,空间参数主要有施工段、施工过程和施工层三种。
()7. 流水节拍是指一个专业队在一个施工过程工作所需要的延续时间。
()8. 工艺参数是指流水步距、流水节拍、技术间歇、搭间等。
()9. 空间参数主要有施工段、施工工艺、和施工层。
()10. 为了缩短工期,流水施工采用增加工作队的方法加快施工进度,施工段划分得越多越好。
()1. 关于双代号网络图构成说法正确的是:()A.工作线路B.工作和节点C.节点、工作和线路D.节点和线路2. 双代号网络图绘制时除了考虑工艺顺序、工艺顺序和逻辑关系,还应注意编号顺序:()A.自由向左编号B.自左向右编号C.自中间向两边编号D.从大到小编号3. 下列哪一个不是双代号网络图的绘制方法:()工艺逻辑关系组织逻辑关系A.从工艺网络到生产网络的画法B.从组织顺序到生产网络的画法C.从工艺网络到组织顺序的画法D.直接分析绘图法4. 表上作业法计算的工作最迟时间过程或次序:()A.从开始结点顺箭杆至结束结点B.从结束结点逆箭杆方向至开始结点C.先计算工作时间,在计算结点时间D.先计算时差再计算结点时间5. 自由时差是指()共同占有的那段机动时间A.某项工作与其紧前工作B.某项工程与其紧后工作C.某项工作与计划工期D.某项工程与计划总工期6. 当规定工期小于网络计划结束结点的最迟时间时,下列工作组成关键线路:()A.总时差为零的工作B.局部时差为零的工作C.总时差绝对值最大的工作D.总时差绝对值最小的工作7. 网络优化的实质就是在既定条件下,按某一衡量指标,利用()来不断改善网络计划的最初方案:()A.计划工期B.时差C.成本D.组织逻辑关系8. 不允许中断工作资源优化,资源分配的原则是:()A.按时差从大到小分配资源B.非关键工作优先分配资源C.关键工作优先分配资源D.按工作每日需要资源量大小分配资源9.流水施工的施工段数m和施工过程数n的正确关系是( )。
《施工组织与管理》期末试卷及答案

《施工组织与管理》期末试题及答案一、填空题(每空1分,共20分)1.建筑施工程序一般包括、、、、五个阶段。
2.施工组织设计按编制对象的不同分为、和三种。
3.流水参数包括、、三类。
4.绘制网络图的基本要求是、、和等。
5.施工方案的定量分析指标主要有、、、和等。
二、单项选择题(每题2分,共10分)1、单位工程施工组织设计编制的对象是( )A.建设项目B.单位工程C.分部工程D.分项工程2、下列哪项是属于工程技术经济条件调查内容( )A.地形图B.工程水文地质C.交通运输D.气象资料3、最理想的流水组织方式是( )A.等节拍流水B.异节拍流水C.无节奏流水D.依次流水4、双代号网络图和单代号网络图的最大区别是( )A.节点编号不同B.表示工作的符号不同C.使用范围不同D.参数计算方法不同5、编制单位工程施工平面图时,首先确定( )位置。
A.仓库B.起重设备C.办公楼D.道路三、多项选择题(将正确答案的编号填入括弧中,完全选对才得分,否则不得分,每小题4分,共20分)1、建设项目投资决策阶段的主要工作是( )A.可行性研究B.估算和立项C.设计准备D.选择建设地点E.经济分析2、流水施工的工艺参数主要包括( )A.施工过程B.施工段C.流水强度D.施工层E.流水步距3、单代号网络图的特点是( )A.节点表示工作B.用虚工序C.工序时间注在箭杆上D.用箭杆表示工作的逻辑关系E.不用虚工序4、多层混合结构民用房屋的施工特点是( )A.土石方工程量大B.装饰工程量大C.构件预制量大D.砌砖工程量大E.便于组织流水施工5、施工平面图设计的依据主要包括( )A.当地自然条件资料B.技术经济条件资料C.设计资料D.主要施工方案E.施工进度计划四、解释下列技术名词的含义(每题4分:共16分)1.流水步距2.施工段3.线路4.单位工程施工程序五、简答题(每题5分,共10分)1.试述无节奏流水施工的主要特点。
2.单位工程施工平面图设计的内容有哪些?六、计算题(共24分)1.某分部工程有五个施工过程,四个施工段,各施工过程在各施工段上的工作持续(10分)2.根据下表数据,绘制双代号网络图,用图上计算法计算时间参数,并指出关键线路和工期?(14分)南通纺院《施工组织与管理》试卷2一、填空题(每空1分,共20分)1.工程项目施工准备工作一般包括、、、、等,其中是施工准备的核心。
《建筑施工组织与管理》考试试卷及全部答案

《建筑施工组织与管理》考试试卷1.下列施工方式中,不属于组织施工的基本方式的是()。
A.分别施工B.依次施工C.流水施工D.平行施工2.施工准备工作是()。
A.施工前的准备B.施工中的准备C.施工过程中的准备D.施工全过程的准备3.当施工段数大于施工过程数时,可能会出现()。
A.工人窝工B.工作面空闲C.施工班组不连续施工D.资源供应集中4.在同一施工项目以及不同施工项目中,各段流水节拍不完全相同的是()。
A.异节奏流水B.等节奏流水C.无节奏流水D.有节奏流水5.有技术间隙时间的多层建筑物流水段数m与施工过程数n的关系为()。
A、m<n B.m=n C.m>n D.m≥n6.下列()参数为工艺参数。
A.施工过程数B.施工段数C.流水步距D.流水节拍7.下列()与工序的持续时间计算没有关系。
A.工程量B.每日工作班数C.时间定额D.施工过程数8.在下列组织施工的方式中,工期最短的是()。
A.依次施工B.平行施工C.流水施工D.搭接施工9.下述施工组织方式中日资源用量最少的是()。
A.依次施工B.平行施工C.流水施工D.搭接施工10.下列()参数为空间参数。
A.施工过程数B.施工段数C.流水步距D.流水节拍11.当施工段确定之后,流水步距越大,则工期()。
A.越长 B.越短 C.不变 D.以上说法都不对12.不同施工过程的专业施工队,在同一施工段上尽可能保持连续施工,在不同施工段上有能进行最大限度的搭接。
描述的是()方式的特点。
A.依次施工B.平行施工C.流水施工D.间断施工13.下列不是横道计划优点的是()。
A.绘图比较简便B.表达形象直观C.明确制出哪些是关键工作D.流水作业排列整齐有序14.以下哪些不属于流水施工的特点?()A.有利于资源的均衡利用B.最充分地利用了工作面,工期最短C.施工班组能连续均衡地施工D.实行专业化班组,有利于劳动效率的提高15.双代号网络图与单代号网络图的最主要区别是()。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
系别班级姓名学号
2014—2015 学年下学期期末考试《建筑施工组织》试卷
(A) 答案
题号一二三四五六七八总分题分100 得分
一、汉译英(每个 1 分,共 5 分)
1、中国China 2 、铁路railway 3 、公路road
4、建筑build 5 、测定determine
二、单项选择题(每题 2 分,共 20 分)
1.( A )是指从无到有,通过建设完成的工程项目。
A.新建项目B.扩建项目C.改建项目D.迁建项目
2.施工时间不太长,各项投入又不太大,施工均匀、连续有规律,这是
( C)
A.依次施工B.平行施工C.流水施工
3. 某一施工段上完成工作所用的时间,称之为( B )。
A. 流水强度
B. 流水节拍
C.流水步距
4. 从无到有,通过建设完成的工程项目,是指(A)。
A. 新建项目
B. 扩建项目
C. 迁建项目
5. 流水施工参数不包括( C )。
A. 空间参数
B. 工艺参数
C. 气象参数
D. 时间参数
6.将施工对象在平面或空间上划分成若干个劳动量大致相等的施工段,称为
( A )。
A. 施工段
B. 施工过程
C. 流水强度
D. 工作面
7.双代号网络计划中( B)表示前面工作的结束和后面工作的开始。
A. 起始节点
B. 中间节点
C. 终止节点
D. 虚拟节点
8. 如果网络图中同时存在n 条关键线路,则n 条关键线路的持续时间之
共 3 页1第页
和( A )。
A. 相同
B. 不相同
C. 有一条最长的
D. 以上都不对
9. 施工组织设计的核心是( A )。
A. 施工方案
B. 施工进度计划
C.施工平面图
D. 各种资源需要量计划
10.在单位工程平面图设计的步骤中,当收集好资料后,紧接着应进行( B )的布置。
A. 搅拌站
B. 垂直起重运输机
C. 加工厂
D. 现场运输道路
三、多项选择题(每题 2 分,共 10 分)
1.设计技术交底会,一般由建设单位组织,( ABD )参加。
A. 设计单位
B. 施工单位
C. 地质勘查单位
D. 监理单位
2.施工组织设计根据编制对象范围不同可分为( ABC )。
A. 施工组织总设计
B. 单位工程组织设计
C.分部分项工程施工组织设计
D. 标前设计
E. 标后设计
3.施工准备工作的内容一般可归为( ABC )。
A. 技术准备
B. 资源准备
C. 施工现场准备
D. 季节施工准备
4.施工过程按性质和特点不同可分为( AB )。
A. 安装类施工过程
B. 建造类施工过程
C.运输类施工过程
D. 制备类施工过程
E. 主导施工过程
4.根据工程防火规定,应设置( AC )。
A. 消火栓
B. 消防组织
C. 消防站
D. 消防通道
5.环境保护的主要内容有( ABD )。
A. 预防和治理环境污染
B. 防止环境破坏
C. 防止空气污染
D.保护有特殊价值的自然环境
四、简答题(每题10 分,共 40 分)
1.工作总时差和自由时差的含义分别是什么?
答:总时差是指在不影响总工期的前提下 , 一项工作可以利用的机动时
共 3 页2第页
间;自由时差是指在不影响紧后工作最早开始时间的前提下, 一项工作可以利用的机动时间,自由时差也叫局部时差或自由机动时间。
2.单位工程施工组织设计的内容有哪些?
答:①工程概况
②.施工方案③施工进度计划④施工准备工作计
划与各种资源需要量计划⑤施工平面图
⑥主要技术经济指标
3.影响进度的因素有哪些 ?
答:常见的影响因素有:①业主②勘察设计③施工技术
④自然环境⑤社会环境⑥组织管理⑦材料、设备⑧资金
4.双代号网络计划有哪几部分组成?其含义是什么?
答:双代号网络计划是由工作、节点、线路三个要素组成。
工作也称过程、活动、工序 ,它用一个箭线和两端节点的编号表示一项工作 ;
在网络图中用以标志前面一项或几项工作的结束和后面一项或几项
工作的开始的时间点 ,称为节点 ;
线路又称路线 ,网络图中以节点开始 ,沿箭线方向连续通过一系列箭线与节
点 ,最终达到终点节点的通路称为线路。
五、计算题(共 10 分)
某基础工程采用人工挖土,已知土方工程量为400m3 , 分两个施工段施工,时间定额为 0.4 工日 /m3 , 施工队投入人数为 14 人,每天一班制,试计算该项目的流水节拍。
(10 分)解:
Ti = QHi/(Ri*b) = 400 × 0.4/(14*1) = 11.4 天
共 3 页3第页
六、绘图题(共15 分)
某单位要建一无线电发射基地,其主要施工活动和施工顺序如下:清理现场后,基础工程与安装电缆同时进行,基础完成后,建房与安装发射塔同时进行,安装发射设备应在建房与安装电缆完成后开始,最后进行调试工作,试绘制双代号网络计划图。
共 3 页4第页
共 3 页5第页。
