07(01)二次结构模板
2.9模板施工完成后,要履行自检和互检手续,合格后再报工长并验收,再由工长填报预检手续。
2.10模板的拆除要按序进行。拆下的物件要及时清理、修整、清运、码垛,以备再用。拆模施工要轻,不要生砸硬撬,伤害墙体和混凝土表面与棱角。
2.11门窗过梁梁底拆模,混凝土强度到达75%方可拆模(约2周以上)。
1.1技术准备:
施工人员要熟读图纸、1.2材料准备:
本工程二次结构支模使用的模板用15mm的多层板,次龙骨用50×100的木方,主龙骨用架子管,拉结加固用M16的螺栓和铁钉等。
1.3施工人员准备:
本工程的木工施工人员不少于6人。其中模板下料加工人员不少于2人。
2.6在砖墙上打孔位置要确定准确。上下间距最好在砖墙上隔层进行,间距应小于600mm,孔不要赶在砖的肋上,要用电锤打孔,孔距构造柱边150mm左右。
2.7在安装模板时,用力要轻,不要碰坏已砌好的墙体。模板龙骨:次龙骨要顺着模板的长边方向,主龙骨横着放,用双架子管.用穿墙螺栓与山型扣件连接加固。龙骨的间距为:主龙骨小于600mm,次龙骨200mm。
3质量标准:
3.1模板及其支撑必须要有足够的强度,刚度和稳定性,有足够的支撑面积。
3.2支模的部位与模板本身,在施工前必须清理干净,模板的接缝要严密,不要有胀模漏浆现象,模板板面要保持平直。脱模剂要涂刷均匀。
3.3最大偏差值:混凝土截面尺寸2mm,墙体模板的垂直度3mm,门窗洞口模板对角线5mm,相邻两块的接缝宽度与两板高底差小于2mm,轴线位移3mm,预留洞口位移5mm,预埋件中心位移3mm。

技术交底记录
表C2-1
编号
02-03-C2-001
工程名称
中国原子能科学研究院工程
3#科研生产楼
交底日期
2010年10月25日
施工单位
北京城乡建设集团有限责任公司工程承包总部二十三分部
分项工程名称
模板工程
交底提要
二次结构构造柱与板带模板支拆的技术交底
交底内容:
1施工准备:
本工程的二次结构墙体是:外墙为SN保温砌块;内墙为BM轻集隔墙砌块砌成。按设计及规范要求,需设混凝土构造柱与过梁。
4注意事项:
4.1施工人员进入施工现场必须戴好安全帽。
4.2不准在施工现场吸烟。
4.3酒后不准上岗作业。
4.4在拆模过程中,要保护好成品,不要生砸硬撬。
4.5模板拆除要按序进行。并及时运出空闲地方。
4.6拆下的顶板的材料要分类码放,并把钉子起净,把损坏的物件修复,以备再用。
4.7模板在组装过程中,要力求节约,要有计划合理下料。
1.4施工工具准备:
电锯1台,电锤5台,手提电锯。还有小白线、墨斗、卷尺、线坠、梅花扳手、羊角锤、手锯、撬棍等。
2施工工艺:
2.1工艺流程:
墙体砌筑完成,钢筋绑扎完成,验收完毕并清理干净——→放线——→贴海绵条——→按洞口配模板——→打穿墙螺栓孔——→安装模板——→加固——→验收
2.2门口部位的标高应在砌块上放上控制线,以保证洞口的标高的准确。
2当做分项工程技术交底时,应填写“分项工程名称”栏,其它技术交底可不填写。
技术交底记录
表C2-1
编号
02-03-C2-001
工程名称
中国原子能科学研究院工程
3#科研生产楼
交底日期
2011年10月25日
施工单位
北京城乡建设集团有限责任公司工程承包总部二十三分部
分项工程名称
模板工程
交底提要
二次结构构造柱与板带模板支拆的技术交底
4.8在模板的施工过程中,要尽量减少噪声污染和空气污染。
审核人
交底人
接受交底人
1、本表由施工单位填写,交底单位与接受交底单位各存一份。
2当做分项工程技术交底时,应填写“分项工程名称”栏,其它技术交底可不填写。
2.3在墙体砌筑完成后,要进行钢筋绑扎,经过验收无误后才能进行支模施工。在支模前,要把模板内外清理干净,并经检查合格后才能进行支模。
2.4为控制漏浆现象,在混凝土与砖墙接茬处要粘接海绵条。海绵条粘接要横平竖直、美观。
2.5模板的制作尺寸要正确,根据构造柱的洞口宽度制作,分别为400mm和600mm两种规格。模板太小挡不住混凝土或墙体受力太大,也可能把砌块挤碎,因砌块的强度不是很大。太大会导致螺栓间距过大,引起胀模的现象发生。模板间的接缝要用手刨对缝,轻集料混凝土空心砌块砌成的墙面是不抹灰的,所以,必须要保证浇筑混凝土墙面的质量.
2.8门窗洞口和预留洞只支梁底模板,用大头顶支撑。为保证圈梁模板的支模质量,模板要下跨半块砌块以上,用穿墙螺栓连接加固。模板的加固用力要均匀,不要把螺栓上的过紧,也不能过松。在转角和有丁字墙的部位要用木方或架子管对顶,转角部位的主龙骨(架子管)要用十字卡连接加固。
审核人
交底人
接受交底人
1、本表由施工单位填写,交底单位与接受交底单位各存一份。
07二次结构模板施工技术交底
施工技术交底工程项目名称:吐鲁番北新佳境小区工程名称吐鲁番北新佳境小区7#楼交底时间施工单位新疆北新城建设工程建设有限责任公司施工部位二次结构模板交底内容:一、工程概述:本工程为吐鲁番市大河沿镇北新佳境小区项目工程7#楼。
二、施工准备1、施工器具:木工圆锯、木工平刨、压刨、手提电锯、手提压刨、打眼电钻、线坠、靠尺板、方尺、铁水平尺、撬棍等。
三、作业条件1、放好轴线、模板边线、水平控制标高,模板底口平整、坚实,若达不到要求的应做水泥砂浆找平层,柱子加固用的地锚己预埋好且可以使用.2、模板加工好后,专人认真检查模板规格尺寸,按照配模图编号,并均匀涂刷隔离剂,分规格码放,并有防雨、防潮、防砸措施。
3、二次结构砌体砌筑完毕,钢筋绑扎垫好钢筋保护层垫块,并办理好隐蔽验收手续.四、施工工艺1、构造柱模板支设:先按图纸要求配好模板,待墙体砌筑完留好马牙槎,钢筋工绑扎好钢筋后,根据墙体立好构造住侧模板并复合下轴线,加固到位。
2、圈梁模板支设:先按图纸要求要求配好模板,待墙体砌筑到圈梁下口位置,根据墙体立好圈梁侧模板,加固到位。
3、门窗过梁支设:先按要求配好模板,待墙体砌筑到过梁下口位置,根据墙体立好底板和侧板并复合轴线位置,支撑体系加固到位.4、倒墙止水带模板支设:根据弹好的轴线,支设好止水带侧模板,加固到位。
五、质量标准1、模板及支撑必须具有足够的强度,刚度及稳定性,且安装牢固.2、在涂刷脱模剂时,不得沾污钢筋和混凝土接搓处.3、固定在模板上的预埋件、预留孔和预留洞不应遗漏,且要求安装牢固.4、主次龙骨间距必须符合本交底的要求且安装要求牢固。
5、模板接缝必须严密。
6、模板的接搓处不得漏浆,在浇筑混凝土前,木胶板要求浇水湿润,但模板内不应积水.7、截面模内尺寸要求准确.8、相邻两模板表面不得有高低差.9 、模板的起拱值必须符合本交底的要求.10、模板的海绵条设置必须符合本交底的要求;严禁贴入模板内;防止打进混凝土中.11、模板的表面必须平整。
二次结构方案完整版样本
1、编制根据1.1《建筑工程施工质量验收统一原则》 GB50300-1.2《砌体工程施工质量验收规范》 GB50203—1.3《建筑施工安全检查原则》 JGJ59—991.4《建筑砌体工程施工工艺原则》 ZJQ00-SG-012- 1.5《混凝土构造工程施工质量验收规范》 GB50204-1.6《砌体工程施工质量验收规范》 GB50203-1.7《混凝土小型空心砌块建筑技术规程》JGJ/T14-1.8《轻集料混凝土小型空心砌块》 GB/T15229- 1.9《砌体填充墙构造构造》 06SG614-1 1.10《BM轻集料隔墙砌块》 10BJZ581.10 云溪花园住宅工程施工图纸1.11云溪花园住宅工程图纸会审记录、设计变更2、工程概况本工程住宅基本类型为条形基本加防水板构造,构造形式为剪力墙构造,总建筑面积56000m2,地上2~5层,地下一层,本工程二次构造墙体采用MU3.5轻集料混凝土空心砌块,Mb5专用砌筑砂浆。
3、施工准备3.1技术准备✍一方面熟悉、理解并审查图纸设计以及会审记录、工程变更等内容。
掌握砌筑工程长度、宽度、高度等几何尺寸,以及墙体轴线、标高、构造形式等内容状况。
✍通过图纸审查,如有问题应及时通过现场监理、甲方与设计方联系,并得到确认。
✍依照图纸设计、规范、原则图集以及工程状况等内容,及时对班组进行砌体工程施工质量、安全交底。
3.2机具准备搅拌机、手推车、磅秤、物料提高机、胶皮管、筛子、灰槽、线坠、线绳、卷尺、皮数杆、扫帚、砌砖工具等。
3.3人员准备瓦工200人,从事过类似工程纯熟人员,技术人员6名,组织施工人员进行详细技术交底,组织机构图如下:3.4材料准备材料提迈进场,混凝土空心砌块重要是200及100厚混凝土空心砌块,砌筑砂浆强度级别为Mb5专用砌筑砂浆。
3.5现场准备✍将基层清理干净,放好砌体墙身轴线、边线、门窗洞口等位置线,并经验线须符合图纸设计及有关验收规范规定。

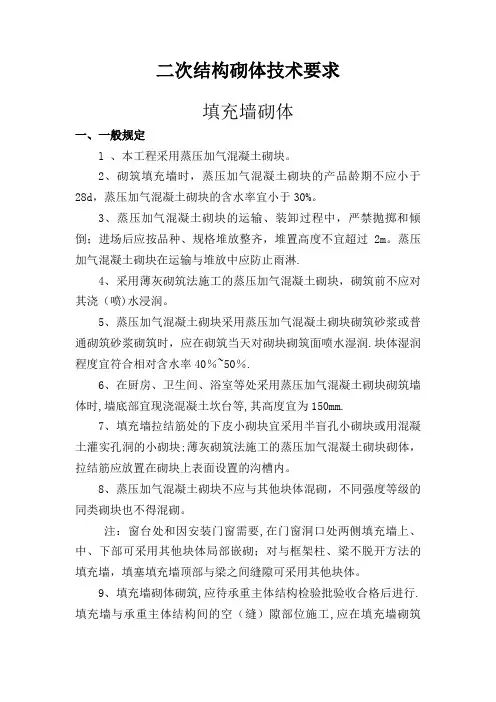

二次结构技术要求【范本模板】
二次结构砌体技术要求填充墙砌体一、一般规定l 、本工程采用蒸压加气混凝土砌块。
2、砌筑填充墙时,蒸压加气混凝土砌块的产品龄期不应小于28d,蒸压加气混凝土砌块的含水率宜小于30%。
3、蒸压加气混凝土砌块的运输、装卸过程中,严禁抛掷和倾倒;进场后应按品种、规格堆放整齐,堆置高度不宜超过2m。
蒸压加气混凝土砌块在运输与堆放中应防止雨淋.4、采用薄灰砌筑法施工的蒸压加气混凝土砌块,砌筑前不应对其浇(喷)水浸润。
5、蒸压加气混凝土砌块采用蒸压加气混凝土砌块砌筑砂浆或普通砌筑砂浆砌筑时,应在砌筑当天对砌块砌筑面喷水湿润.块体湿润程度宜符合相对含水率40%~50%.6、在厨房、卫生间、浴室等处采用蒸压加气混凝土砌块砌筑墙体时,墙底部宜现浇混凝土坎台等,其高度宜为150mm.7、填充墙拉结筋处的下皮小砌块宜采用半盲孔小砌块或用混凝土灌实孔洞的小砌块;薄灰砌筑法施工的蒸压加气混凝土砌块砌体,拉结筋应放置在砌块上表面设置的沟槽内。
8、蒸压加气混凝土砌块不应与其他块体混砌,不同强度等级的同类砌块也不得混砌。
注:窗台处和因安装门窗需要,在门窗洞口处两侧填充墙上、中、下部可采用其他块体局部嵌砌;对与框架柱、梁不脱开方法的填充墙,填塞填充墙顶部与梁之间缝隙可采用其他块体。
9、填充墙砌体砌筑,应待承重主体结构检验批验收合格后进行.填充墙与承重主体结构间的空(缝)隙部位施工,应在填充墙砌筑14d后进行.二、主控项目1、蒸压加气混凝土砌块和砌筑砂浆的强度等级应符合设计要求。
2、填充墙砌体应与主体结构可靠连接,其连接构造应符合设计要求,末经设计同意,不得随意改变连接构造方法。
每一填充墙与柱的拉结筋的位置超过一皮块体高度的数量不得多于一处。
3、填充墙与承重墙、柱、梁的连接钢筋,当采用化学植筋的连接方式时,应进行实体检测。
三、一般项目1、填充墙砌体尺寸、位置的允许偏差应符合表l的规定。
表l 填充墙砌体尺寸、位置的允许偏差2、填充墙砌体的砂浆饱满度应符合表2的规定。
模板二次结构支模合同7篇
模板二次结构支模合同7篇篇1甲方(发包方):____________________乙方(承包方):____________________根据《中华人民共和国合同法》及其他相关法律法规的规定,甲乙双方在平等、自愿、公平、诚实、守信的原则基础上,就模板二次结构支模工程达成以下合同协议:一、工程概况1. 工程名称:____________________2. 工程地点:____________________3. 承包范围:模板二次结构支模工程,包括但不限于墙体、柱子、梁、板等部位的支模工作。
二、工程期限1. 承包方应按发包方要求的工期完成本合同工程,工程开工日期为XXXX年XX月XX日,竣工日期为XXXX年XX月XX日。
2. 如因承包方原因造成工程延期,承包方应承担相应的违约责任。
三、工程质量与验收1. 承包方应严格按照施工图纸、技术规范和施工要求进行施工,确保工程质量。
2. 工程完工后,承包方应组织自检,并提前通知发包方进行验收。
3. 如工程质量不符合要求,承包方应负责无偿返修。
四、工程价款与支付1. 工程价款按照实际完成的工程量进行结算。
2. 工程款支付方式:____________________(如:按进度支付,竣工验收合格后支付等)。
3. 承包方在收到工程款后,应提供正规的税务发票。
五、双方责任与义务1. 发包方应按时支付工程款,提供必要的技术支持和施工条件。
2. 承包方应确保施工质量,遵守安全施工规范,承担施工过程中的安全事故责任。
3. 双方应保护对方的商业秘密,未经对方同意,不得泄露或向第三方提供。
六、安全施工与文明施工1. 承包方应制定安全施工措施,加强现场安全管理,防止安全事故的发生。
2. 承包方应遵守文明施工规范,保持施工现场整洁、有序。
七、违约责任1. 如因承包方原因造成工程延期或质量问题,承包方应承担违约责任,并赔偿因此造成的损失。
2. 如发包方未按合同约定支付工程款,应承担违约责任,并赔偿承包方因此造成的损失。
017-二次结构砌筑doc
设臵2φ6拉筋,拉筋采用后植筋法,植筋深度不小于100mm。
(2)、过梁做法:门洞宽度L≤1500,尺寸墙厚×200,配筋为上部210,下部210,箍筋φ6@150。
门洞宽度1500<L<2000,尺寸墙厚×200,配筋为上部210,下部210,箍筋φ6@150。
门洞宽度2000
≤L<3000,尺寸墙厚×250,配筋为上部210,下部312,箍筋φ8@150。
门洞宽度3000≤L<4000,尺寸墙厚×300,配筋为上部210,下部312,箍筋φ8@150。
门洞宽度4000≤L≤5000,尺寸墙厚×400,配筋为上部212,下部314,箍筋φ8@150。
(3)、框架填充墙钢筋混凝土水平系梁做法:框架填充墙墙高超过4m时,设臵与柱连接且沿墙全长贯通的钢筋混凝土水平系梁。
内墙如有门洞,门洞上设一道,兼作过梁,内墙上如无门洞,在墙高中部设一道;外墙如有窗洞,在窗底及窗顶处各设一道,外墙如有门洞,在门洞顶设一道,外墙如无洞口,在墙高中部设一道。
当水平系梁兼作过梁时,水平系梁下部增加钢筋,当门窗洞口宽度≤1800mm时为212,当1800<门窗洞口宽度≤3000时为214。
框架填充墙墙长大于5m时,墙体顶部与梁板有拉结措施(详见附图),墙长≤5m时,顶部砌块斜砌。
顶部斜砌砖必须逐块敲紧砌实,砂浆填实,且待下部所砌平砖沉实后再砌顶部斜砖。
二次结构模板
三、操作工艺
1、构造柱模板支设:先按图纸要求配好模板,待墙体砌筑完留好马牙槎,钢筋工绑扎好钢筋后,根据墙体立好构造住侧模板并复合下轴线,加固到位。
2、圈梁模板支设:先按图纸要求要求配好模板,待墙体砌筑到圈梁下口位置,根据墙体立好圈梁侧模板,加固到位。
10、模板的海绵条设置必须符合本交底的要求;严禁贴入模板内;防止打进混凝土中。
11、模板的表面必须平整。
12、浇筑混凝土前,模板内的杂物必须清理干净。
13、模板拆除时不得损伤混凝土表面。
14、构造柱配模时,必须在上口设置上材喇叭口(或牛腿)。
五、注意事项及成品保护
1、混凝土流坠:模板板缝过大,没有用纤维板、木板条等贴牢。
3、固定在模板上的预埋件、预留孔和预留洞不应遗漏,且要求安装牢固。
4、主次龙骨间距必须符合本交底的要求且安装要求牢固。
5、模板接缝必须严密。
6、模板的接搓处不得漏浆,在浇筑混凝土前,木胶板要求浇水湿润,但模板内不应积水。
7、截面模内尺寸要求准确。
8、相邻两模板表面不得有高低差。
9、模板的起拱值必须符合本交底的要求。
6、应保护钢筋不受扰动。
六、文明施工、环保施工
1、所有在现场的施工人员都必须带好安全帽。
2、外脚手架及相关围护设施齐备之前,不可进行任何施工作业,防止坠落事故。工作前必须检查使用的工具是否牢固,扳手等工具必须用绳链系挂在身上,以免掉落伤人。工作时注意脚底,防止钉子扎脚和空中坠落。
3、施工中必须穿防滑鞋。
4、长度短于1.2m的材料必须装在料斗中方可吊运。
5、传递模板、工具应用运输工具或绳子系牢后升降,不得乱扔,轻拿轻放。拆模时,要求有班组长跟班作业,避免坠落伤人。支模过程中,如需中途停歇,必须将支撑搭头等固定好。拆模间歇时,应将已活动的模板、拉杆、支撑等运作或妥善堆放,防止因扶空、踏空而坠落。
二次结构施工合同范本_二次结构施工合同模板
二次结构施工合同范本_二次结构施工合同模板随着社会经济的发展,二次结构的抗震性能受到越来越多的关注,那么签订二次结构施工合同需要注意什么呢?以下是在店铺为大家整理的二次结构施工合同范文,感谢您的欣赏。
二次结构施工合同范文篇一甲方:乙方:甲方将二次结构装饰工程发包给乙方施工,依据国家合同法和有关建筑工程法规规定的原则,结合本工程的具体情况,本着团结协作、分工负责、紧密配合、坚持以施工程序办事,加强经济管理、保证安全、确保工程质量的原则。
经双方协商达成以下协议。
一、工程名称:二、工程施工项目:三、承包施工具体项目。
填充墙、内粉工程、外墙砌磁工程。
外墙压光工程、屋面工程(不含防水)。
地暖垫层、楼梯梯步压光、门窗套成活工程、所有洞的吊补、电梯机房及电梯井内工程、外架的搭拆及井架的拆除等。
总之2#楼扫地出门,能达至交付使用。
四、施工要求1、乙方准确地向甲方提出材料计划。
2、乙方施工人员进入施工区域,必须服从甲方的领导,必须按甲方提出的质量、安全和进度要求组织施工。
(1)、质量要求:严格按图纸施工,内外墙均按高级粉刷要求,施工必须坚持百年大计、质量第一的原则,按照精品工程的标准要求组织施工方案操作。
乙方建立自检、互检制度,严格把好质量关,质量标准达到合格。
如果因施工人员施工不当造成的质量问题,乙方承担一切责任,并赔偿因返工造成的材料损失。
(2)、安全要求:乙方进场应做好进场前的安全教育工作,进场后必须按照甲方的现场安全管理制度组织施工,如在施工中违反安全操作规程进行施工,所造成人员伤亡事故由乙方承担一切责任及后果。
(3)、文明施工:乙方必须按照省级文明工地的标准做好所承包工程范围内的文明施工工作,对于不能满足文明施工条件的,甲方有权另行安排人员完善,并按80元/日,在乙方承包款中扣除。
3、积极做好准备工作,爱护甲方的财产,遵守职业道德,服从甲方管理,对违约违章人员应果断处理,对参与施工的劳务人员必须报意外伤害保险。
二次结构样板引入
1.原材料准备1.1砌筑砂浆:1.1.1 水泥:采用32.5级的矿渣硅酸盐水泥。
水泥进场使用前,应分批对其强度、凝结时间、安定性进行复试。
当在使用中对水泥的质量有怀疑或水泥出厂超时三个月时,应复查试验,并按其结果使用。
1.1.2沙:采用中砂,砂含泥量不超过5%,不得含有草根等杂物,使用前用5mm孔径的筛子过筛。
1.2混凝土:构造柱、圈梁、抱框柱、过梁混凝土设计强度等级为C20。
1.2.1水泥、沙(同1.1)。
1.2.2 碎石:粒径5m m~20mm。
1.3 砌块:加气混凝土砌块、机红砖(页岩砖)。
1.3.1 加气混凝土砌块规格:600×240×300、600×200×300、600×150×300、600×100×300。
1.3.2抗压强度:≥3.5MPa ,密度范围:≤625kg/m³。
1.3.3加气混凝土砌块砌筑时的产品龄期应超过28天。
1.4 对进场的各种砌块,水泥、砂子、外加剂按照《砌体工程施工质量验收规范》GB50203-2002的要求做好送样试验,合格后方可使用。
1.5 钢筋:HPB235:φ8、φ6, HRB335:Φ12、Φ14。
钢筋原材应有出厂合格证、质量证明单和复试报告。
1.6 植筋胶:采用HF-3型植筋型锚固树脂胶(A级),该植筋胶约束拉拔条件下带肋钢筋与混凝土的粘结强度≥11MPa。
1.7 进场的材料应安排专门的存放位置,各种砌块按品种、规格分别堆放整齐,堆置高度不宜超过2m,加气混凝土砌块应防止雨淋。
各种材料分开堆放,水泥入库,水泥库需有良好的防潮设施,先进场的材料先用。
上诉材料必须有合格证和材料检验报告,经质检、监理审批后方可使用。
2. 半成品加工2.1 配合比:2.1.1 混合砂浆配合比 2.1.2 普通混凝土配合比2.2 钢筋成型:2.2.1 钢筋的弯曲成型:钢筋采用钢筋弯曲机弯制成型,在进行成批钢筋弯曲操作前,各类型的弯曲钢筋都要试弯,然后检查其弯曲形状、尺寸是否和施工图纸要求相符,弯曲成型后的钢筋分类堆放整齐,并做好标识。
二次结构样板方案
河北旭东花园(二次结构及粗装修)样板实施方案审批人:审核人:编制人:河北旭东房地产开发有限公司一、工程概况旭东花园工程位于河北省石家庄市太行大街与段高路交叉口西行500米路北,由高远集团河北旭东房地产开发有限公司投资兴建。
分别由双维集团和石家庄一建两家总包承建,其中1#楼地下2层,地上18层;3#、5#楼地下2层,地上17层;6#楼、7#楼地下2层,地上15层;综合楼、幼儿园地上2层;车库地下1层;总建筑面积76466.02㎡,建成后将成为集商业、教学于一体的综合小区。
二、编制依据1、石家庄亚瑞建筑设计有限公司设计蓝图2、集团总公司工程项目实施管理办法三、实施样板的目的为提高本工程的二次结构实体质量和后期装饰装修外观质量,减少渗漏、开裂、脱落、尺寸偏差等质量通病,降低下道工序工作面移交和竣工验收时的潜在风险,各工序严格执行样板引路制度。
样板实施标准作为作为本工程的合格标准,即最低标准,提前明确各阶段质量管理工作的重点,统一施工工艺及验收标准,确保在大面积施工时,施工质量能够得到有效保障。
样板展示区的实施作为考核施工队伍(或班组)是否具有一定的质量管理意识和质量管控能力,避免因引进质量意识薄弱的队伍(或班组)从而影响项目的整体工程质量。
作业面工序样板作为考核施工班组的依据,检验施工班组工人是否具有一定的操作技能和职业素养,确保过程工序质量一次合格。
四、样板展示区具体实施标准1、砌体样板实施工艺(内外墙)关键质量控制点:1)、填充墙与承重主体结构间的空隙部位施工,应在填充墙砌筑14d后进行。
2)、顶部斜砌的砂浆饱满度不得低于90%。
外墙部位砌筑要求关键质量控制点1)、外墙灰缝饱满、顺直。
2)、外墙构造柱浇筑密实。
3)、外墙孔洞封堵密实。
4)、外窗窗台压顶每边深入墙体不小于200mm。
5)、砌体与结构间有抗裂措施。
6)、开敞式阳台或雨棚链接砌筑墙体,应做高出室内地面200mm的砼坎台。
2、二次结构样板展示3、二次结构样板交底标识制作4、实测实量展示5、卫生间坎台样板制作卫生间弹分仓线 浇筑坎台部位水平及竖向沿线凿小毛6、墙体拉结筋样板墙体拉结筋间距500mm一道7、砌体开槽样板制作关键质量控制点:1、在砌体上开槽,要先根据图纸在墙体面放线,并用钉子将扁钢沿线固定在墙体上,然后采用切割机进行切割,要求横平竖直;2、对开槽的尺寸要求:宽度比管的外径不大于30mm,水平开槽长度不超过500mm;3、线管放入槽内必须用管卡固定牢固,并用水泥砂浆补缝;4、线管抹灰时需挂不小于200mm宽的加强钢丝网。
2018-2019-二次结构砌筑范例-word范文模板 (15页)
本文部分内容来自网络整理,本司不为其真实性负责,如有异议或侵权请及时联系,本司将立即删除!== 本文为word格式,下载后可方便编辑和修改! ==二次结构砌筑范例篇一:二次结构及砌筑劳务分包施工合同(标准范本)砌体及装修部分劳务分包施工合同发包方:(以下简称甲方)承包方: (以下简称乙方) 根据《中华人民共和国合同法》和《建筑工程施工劳务分包合同》的有关规定,遵循平(来自: : 二次结构砌筑范例 )等、自愿及公平竞争的原则,甲、乙双方就乙方承包甲方部分工程配合施工事宜进行了充分的协商,双方一致同意签订以下合同条款并保证共同信守执行。
一、承包原则乙方承包甲方部分工程项目施工,必须具备相应的施工资格证件,具备银行账户。
进入施工现场的一切人员必须身份来历清白可靠,具有二年以上建筑施工经验,具备建筑专业安全知识和本专业较高的技术素质。
遵守甲方的一切规章制度,服从甲方现场的管理。
乙方承包的工程项目不得进行转包。
乙方若有违反以上原则精神的行为而导致的一切责任及后果均由乙方负全责。
二、承包方式甲乙双方协商确定:乙方配合甲方施工的所有分项工程均按包工的方式实行承包。
乙方施工的主要材料、大中型机械设备均由甲方提供。
少量辅助材料、低值易消耗材料及小型机电机具等设备工具的配备、使用与管理均包在乙方工程承包的包干价范围之内。
具体详见本合同承包范围及包干价格的约定。
三、质量要求质量是企业的生命,栋栋优良是甲方的质量目标,也是乙方必须达到的质量标准。
乙方承包施工的每一项产品、每一道工序均必须达到优质标准,达不到优质标准不得办理结算,不得继续施工,必须无条件退出现场,并承担由此而给甲方造成的经济损失。
四、工期要求1、乙方进入现场施工时,必须首先向项目部办理《派工通知单》,每层楼办理一份。
乙方必须根据甲方项目部《派工通知单》中所明确的具体工期质量要求组织施工并以此作为工程结算不可少的依据。
具体工期以甲方下发的生产进度计划表为准,确保每月完成生产计划,每推迟一天罚款201X元/天。
