某中学教学楼工程施工组织设计

合集下载

某教学楼施工组织设计

某教学楼施工组织设计

设计说明书第一章工程概况和施工条件1.1工程概况本工程为某中学教学楼,为四层整体现浇钢筋混凝土结构建筑。

建筑面积为8640m2,平面形状为“一”字形,长114m,宽19m,高16.32m。

1.2施工条件施工中需要的电力,给水均可以从已有的电路,水网中引出。

交通较为方便。

工地西侧约有50m处有市政公路南北两侧通过。

施工中所用的主要建筑材料与构件等均可经该公路直接运往工地,由于工地距施工单位基地不远,在工地可以不考虑工人的临时住房和食堂。

第二章施工部署2.1组织准备组建项目经理部,结合本工程特点,对现场管理人员进行进场培训,明确职责,制定施工队伍进场作业计划,对施工队伍专业班组进行岗前培训,做好后勤工作,并组织施工队伍做好进场准备,使队伍有序进场。

2.2现场准备1.按照现场地形地势与周围已有的排水设施确定排水坡向,进行场地平整。

2.严格按照省级文明工地标准要求,依据平面布置图搭设临时办公用房、临时水电系统设施等临建,施工现场临时道路、地面均做硬化处理,路旁两侧设置砖砌排水沟与集水坑。

在搅拌站附近设置沉淀池,将沉淀后的水排入场内排水管内。

2.3技术、物资准备(1)进场后做好施工测量放线与有关资料的接收和施工准备工作,详细复核红线桩和水准点,布设现场临时用电线路,临时用水管线和其它的临时设施。

(2)熟悉和会审施工图纸,组织工程技术人员认真学习施工图纸,摸清设计意图,编制施工预算,进一步完善本工程的施工组织设计,编制各分项施工方案和关键部位的施工方法。

2.4物资、机具准备(1)制定各项材料、构配件加工、订货计划,签订施工协议与施工合同;根据公司程序文件SEMP0601(《分供货方评价程序》)进行分供方评价,最后与合格分供方签订合同。

(2)施工中计划投入的施工机械包括挖掘机、装载机、自卸汽车、混凝土搅拌机、钢筋切断机、钢筋弯曲机、钢筋对焊机、打夯机等与施工中所需的各种中小型机具、设备均齐备完好,进场前全面检测、保养,按计划与时进场到位,同时与时进行混凝土、砂浆配合比设计和各种原材料的检验和度量工作。

某中学教学楼改扩建工程施工组织设计

某中学教学楼改扩建工程施工组织设计

目录页码第一章编制说明及依据 (1)第二章工程概况 (3)第三章工程施工目标 (4)第四章项目施工机构组织方案 (5)第五章主要施工方法 (11)第六章劳动力计划及主要施工机械计划 (46)第七章确保工程质量的技术组织措施 (49)第八章确保安全施工的技术组织措施 (53)第九章保证文明施工的组织措施 (57)第十章确保工期的技术组织措施 (59)第十一章施工总进度计划表(见附表) (60)第十二章施工总平面图(见附图) (61)第十三章防噪音、防污染及保护环境措施 (62)第十四章冬季及农忙季节施工措施 (66)第一章编制说明及依据第一节编制说明1、本投标施工组织设计严格按照施工图纸和有关文件对施工组织设计的要求进行编制。

在人员、机械、材料调配、质量要求、进度安排等方面进行统一部署。

2、根据本工程特点、功能要求,本着对资金的合理利用,以及对本工程质量终生负责,我们的编制原则是“科学合理、安全可行”。

3、本施工组织设计的编制,集中了参加过类似工程施工和管理人员的丰富经验,对施工方案进行集中编制,采用“集思广义、博采众长”的编制思路,力求本方案重点突出,合理性、针对性、有效性和先进性、可使用性强。

第二节编制依据1、郑州大学综合设计研究院设计的《郑州七十六中教学综合楼》的施工施工图纸及有关文件。

2、根据施工现场的具体情况。

3、图纸中所用标准图集和与本工程有关的国家最新颁布的技术规范。

4、《建设工程质量管理条理》和《工程建设标准强制性条文》。

5、我公司的施工管理技术、机械设备装备情况及管理制度。

第三节主要施工及验收规范1、GB 50204-2002 砼结构工程施工质量验收规范2、GB 50164-92 砼质量控制标准3、GBJ 107-87 砼强度检验可定标准4、JGJ 18-96 钢筋焊接及验收规程5、GB 50207-2002 屋面工程质量验收规范6、GB 50203-2002 砌体工程施工质量验收规范7、GB 50209-95 建筑地面工程施工及验收规范8、GB 50201-2001 建筑装饰装修工程质量验收规范9、GB 50202-2002 建筑地基基础工程施工质量验收规范10、GB 50242-2002建筑给水排水及采暖工程施工质量验收规范11、GBJ 303-88 建筑电气安装工程质量检验评定标准12、JGJ 46-88 施工现场临时用电安全技术规范13、GBJ 80-91 建筑施工高处作业技术规范14、JGJ 33-86 建筑机械使用安全技术规程15、GB 50300-2001建筑工程施工质量验收统一标准以上规范以正在实施的规范为准。

[施工组织设计]某中学综合教学楼工程施工组织设计方案

[施工组织设计]某中学综合教学楼工程施工组织设计方案

目录
第一章编制依据 (10)
第1节标准与规范 (10)
第2节与之相关的文件 (14)
第二章工程概况 (14)
第三章主要工程量 (17)
第四章施工部署及施工进度计划 (19)
第1节施工组织 (19)
第2节施工作业区及施工段划分 (20)
第3节施工安排 (20)
第4节施工顺序 (21)
第5节工期安排 (22)
第6节工程质量目标 (23)
第五章施工组织机构 (24)
第六章施工准备 (25)
1
第1节技术准备 (26)
第2节施工组织准备 (27)
第3节施工用水 (28)
第4节施工用电 (30)
第5节现场临时用房 (31)
第七章主要工程项目施工方法 (31)
第1节测量抄平放线 (31)
第2节土方开挖 (32)
第3节柱基础混凝土垫层 (34)
第4节独立混凝土基础 (35)
第5节素混凝土基础 (37)
第6节毛石基础 (39)
第7节混凝土地梁 (40)
第8节砖基础 (42)
第9节土方回填 (44)
2
第10节暖气沟 (45)
第11节墙体砌筑 (46)
第12节模板工程 (50)
第13节钢筋工程 (56)
第14节混凝土浇筑工程 (58)
第15节预应力混凝土工程 (61)
第16节脚手架工程 (63)
第17节垂直运输 (63)
第18节塑钢窗安装 (63)
第19节白钢玻璃门安装 (65)
第20节木门安装 (66)
第21节外墙贴面砖 (68)
第22节玻璃幕安装 (70)
第23节室内顶棚墙面抹灰 (72)
第24节地面贴面砖 (73)
3。

某中学教学楼抗震加固工程施工组织设计

某中学教学楼抗震加固工程施工组织设计

目录第一章编制依据....................................................................................................................................... 第二章工程概况....................................................................................................................................... 第三章施工部署....................................................................................................................................... 第四章施工准备....................................................................................................................................... 第五章主要项目施工方案....................................................................................................................... 第六章季节施工措施............................................................................................................................... 第七章施工管理措施............................................................................................................................... 第八章重点、难点、关键部位施工措施 ....................................................................................... 第九章安全生产、文明施工...................................................................................................................第一章编制依据1、《建筑地基基础设计规范》2、《混凝土结构设计规范》3、《建筑抗震设计规范》4、《建筑结构荷载规范》5、《建筑抗震设防分类标准》6、《建筑结构可靠度设计统一标准》7、《建筑安装分项工程施工工艺规程》8、《房屋完损级评定标准》9、《危险房屋鉴定标准》10、《民用建筑可靠性鉴定标准》11、《民用建筑节能设计标准》12、《建筑设计防火规范》13、《建筑灭火器配置设计规范》14、《民用建筑设计通则》15、《屋面工程技术规范》16、《宿舍建筑设计规范》17、建设工程质量管理条例。

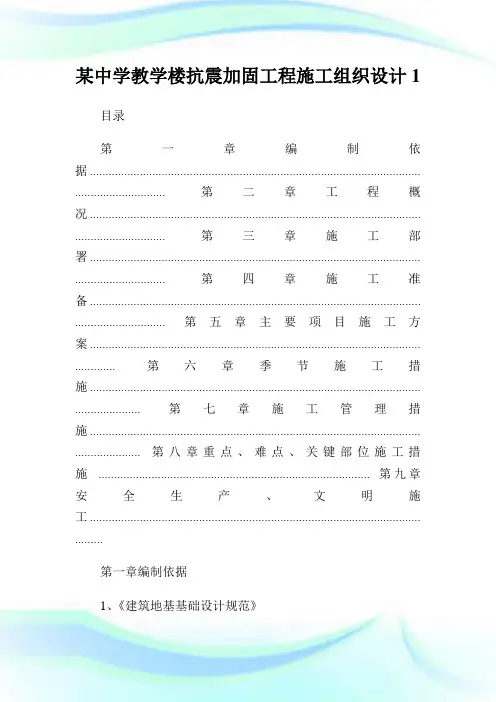

某中学教学楼抗震加固工程施工组织设计1.doc

某中学教学楼抗震加固工程施工组织设计1.doc

某中学教学楼抗震加固工程施工组织设计1 目录第一章编制依据.......................................................................................................... ............................. 第二章工程概况.......................................................................................................... ............................. 第三章施工部署.......................................................................................................... ............................. 第四章施工准备.......................................................................................................... ............................. 第五章主要项目施工方案.......................................................................................................... ............. 第六章季节施工措施.......................................................................................................... ..................... 第七章施工管理措施.......................................................................................................... ..................... 第八章重点、难点、关键部位施工措施....................................................................................... 第九章安全生产、文明施工.......................................................................................................... .........第一章编制依据1、《建筑地基基础设计规范》2、《混凝土结构设计规范》3、《建筑抗震设计规范》4、《建筑结构荷载规范》5、《建筑抗震设防分类标准》6、《建筑结构可靠度设计统一标准》7、《建筑安装分项工程施工工艺规程》8、《房屋完损级评定标准》9、《危险房屋鉴定标准》10、《民用建筑可靠性鉴定标准》11、《民用建筑节能设计标准》12、《建筑设计防火规范》13、《建筑灭火器配置设计规范》14、《民用建筑设计通则》15、《屋面工程技术规范》16、《宿舍建筑设计规范》17、建设工程质量管理条例。

北京某中学教学楼A座施工组织设计

北京某中学教学楼A座施工组织设计

北京某中学教案楼A座施工组织设计11040523 方隆目录一、工程简况21.工程基本情况及设计特点22.施工条件及工程特点2二、施工部署3组织机构与任务分工3主要工期控制3流水段划分3施工顺序4三、主要施工方法4钢筋工程4模板工程6混凝土工程8预应力工程10砌筑工程10抹灰工程12架子工程13垂直运输及水平运输方法14四、施工进度计划14五、施工准备15技术准备15现场施工准备15六、劳动力及主要机具计划20劳动力安排20主要机具计划21七、施工现场平面布置22八、各项技术与组织措施22技术节约创效措施22保证质量地措施23保证安全措施26消防措施29环保管理措施30文明工地管理措施31一、工程简况本工程为北京某中学教案楼A座,建筑物占地面积为1182.9m2.平面为凹形,南北宽26.7m,东西长为59.1m,凹进去地部分南北宽9.9m,东西长为39.9m,地上六层,无地下室.总建筑面积为7097.4m2,室内外高差0.45m,建筑总高22.60m.一层为教案楼入口和教案用房层高 3.6m.其余楼层均为教案用房,层高均为3.6m.本工程为现浇框架结构,按8度抗震设防,采用柱下独立基础.钢筋为HRB400热轧钢筋;基底采用C40混凝土,框架柱采用C40混凝土,楼板和楼梯采用C40混凝土.构造柱、圈梁及过梁采用C40混凝土.二、施工部署组织机构与任务分工工程组织机构及各职能部门主要任务分工如下图所示.主要工期控制本工程预计工期为9月1日至10月30日,共60日历天,工期生产经理 商务经理 技术负责人土方施工结构施工水电安装装修施工队防水施工钢筋加工如下:准备工作时间:10~15天(不计入工期,安排在正式开工之前)计划开工日期:2020年9月1日计划竣工日期:2020年10月30日总工期:60天各阶段目标控制计划见表1.表1阶段目标控制计划流水段划分各楼层均按后浇带分为1、2两段施工顺序本工程本着先结构后装修、先主体后围护、先土建后设备地原则施工.结构期间采用流水施工,合理安排材料和劳动力.1.结构工程放线→墙柱钢筋→水电配合→墙柱模板→墙柱砼→拆模→梁板模板→梁板钢筋→水电配合→梁板砼→至上一层结构循环→结构封顶→结构后浇带(依据设计要求)处理.三、主要施工方法钢筋工程主要部位钢筋设计简况本工程钢筋直径6~32mm.钢筋连接所有钢筋地搭接长度、锚固长度及其他构造要求,均应满足设计及规范要求.钢筋连接形式见下表.钢筋地检验钢筋进场时现场材料员检验钢筋地出厂合格证、炉号和批量是否物证相符;实验员核对后根据规范要求立即做钢筋复试工作,钢筋复试合格后,方能进入现场使用.钢筋加工因钢筋加工工程量较大,工期紧张,故钢筋加工须提前多天加工,钢筋依照料表进行加工.钢筋加工后立即进行挂牌标识,内容包括:级别、规格、尺寸、使用部位、数量.钢筋现场存放钢筋加工进场后要分品种、类型、规格挂牌,分批堆放,避免混放影响使用.加工好地钢筋架空分规格码放,码放场地应平整,且有良好地排水措施.码放时做好钢筋标识,标识上注明编号、规格、尺寸和使用部位等.钢筋定位措施墙体钢筋从三个方向进行定位:墙高方向、墙长方向及垂直墙面方向.墙采用水平梯子定位筋;柱地主筋采用定距框来保证其间距、位置准确,预埋插筋通过与附加筋搭接保证不移位.钢筋地保护层控制墙体、柱、梁侧面钢筋保护层控制采用塑料垫块,墙体结构放在外侧地水平钢筋上,梁、柱结构放在箍筋上;楼板、梁底面使用承载力较大地塑料垫块或预制水泥砂浆垫块.钢筋与水电埋管、盒及预埋件地施工配合水电施工人员应在顶板钢筋绑扎之前仔细审阅图纸,将水、电管所需洞口模放置好,并保证其位置与数量地准确.在顶板下铁绑扎完毕后上铁绑扎前将板内所有管线施工完毕.钢筋绑扎墙柱钢筋绑扎工艺流程放柱位置线、控制线→剔凿浮浆→施工缝验收→绑扎竖筋→定位筋→竖筋上标出箍筋地位置线→绑扎箍筋→垫块绑扎→砼浇筑时钢筋地复查维护.放墙体位置线、控制线→无齿锯切割→剔凿浮浆→施工缝验收→安装墙体竖筋、梯格筋→安装水平筋→拉筋→土建水电设备洞口、套管预留预埋→绑扎垫块→钢筋工程隐蔽验收→砼浇筑时钢筋地复查维护.顶板钢筋绑扎工艺流程在模板上弹出钢筋地位置线→下铁→水电土建预留、预埋→安放马凳→上铁绑扎→下铁垫块→搭设马道→隐蔽工程验收→浇筑砼时地复查维护.直螺纹钢筋连接钢筋工程为隐蔽工程,钢筋接头质量直接影响到整个建筑地安全,钢筋接头地质量作为钢筋工程地关键控制点.工艺流程:钢筋就位→取下钢筋保护措施→接头拧紧→作标记→施工检验.模板工程模板选型墙体模板主体结构采用全钢整体式大模板,梁、顶板采用多层板.模板安装时利用湾扣件支撑体系,混凝土浇注时利用钢丝绳、地锚、顶托及操作架等将模板可靠拉接固定.楼板、梁模板楼板、梁模板面板采用15厚多层板,次龙骨、主龙骨采用方木或100*50*3.5mm方钢管,支撑体系采用碗扣式或钢管脚手架,龙骨间距、支撑间距根据楼板厚度地不同通过计算确定.当梁高超过700mm时,根据高度加设相应数量地Φ16穿墙螺杆,螺杆间距将根据梁高由计算确定.梁、柱接头根据梁、柱地截面尺寸,加工成专用柱头模板.柱头模根据细部放样、加工定做,确保接缝严密、棱角方正.楼梯模板、门窗洞口模板楼梯采用现场加工地多层模板.门、窗洞口采用便于拆装地多层模.角部设活动角:转角采用定型窗夹具,用螺栓调节拆装.模板采用15厚多层板与50厚方木拼装.内侧设定位方木或方木与钢管组合地支撑.大地窗洞口下要设排气孔与振捣孔,防止产生气泡影响外观.特殊部位模板及支撑大跨度梁、板起拱当梁、板地跨度≥4m时,支模要求跨中起拱 1.5/1000~3/1000.起拱措施是采用碗扣架或钢管扣件脚手架上部加可调支撑,以调整高度,满足顶板挠度地要求.起拱应从梁端(梁端边不起拱)向梁地跨中逐渐增大,起拱后模板表面应是平滑曲线,不允许出现模板面因起拱而错台.防止施工温度应力措施由于房间开间普遍较大,夏季施工时气温对多层板会产生一定地温度应力,楼板模板组拼时,每隔4块板板缝间加3mm厚地海绵条,以防止温度应力过大对板边造成地翘曲.后浇带部位支模本工程有沉降后浇带和温度后浇带,该部位暂不浇筑混凝土.因后浇带部位梁板属于悬臂结构,与顶板模板不同时拆模,故支模时该部位要单独支设,再与其它梁板模板支撑连接成整体.隔离剂地选用墙体模板采用油质类(严禁使用废机油),柱、梁和顶板模板采用水质类隔离剂,模板加工好或拆模清理干净后涂刷.刷脱模剂要专人进行,一定要均匀,不许漏刷、不得太厚或流淌,防止污染钢筋和砼面.模板施工加强模板清理配置清理工具(如:马凳、扁铲、锤子、錾子、笤帚、钢丝刷、磨光机等),专人清理要细致、到位、干净、全面、大钢模地内外板面及零件均要保持清洁,特别是边角处要彻底,清理完后要验收.严格控制合模质量施工过程中注意模板平整度、几何尺寸、底部支撑及上部操作平台等是否变形、损坏,发现问题及时修整,不得带病作业.控制拼装板面地平整和接缝,木楞须过刨.严格控制拆模时间侧模及墙柱竖向构件可在砼强度能保证其表面及棱角不因拆模而受损坏地情况下拆除.待顶板、梁混凝土同条件试块强度达到设计强度地75%以上(超过8m地大跨及悬挑结构拆模得达到设计强度地100%以上).混凝土工程总体简况施工所用混凝土全部采用预拌混凝土,采用泵送(汽车泵或地泵)工艺进行混凝土供应.泵管支设:垂直立管设在井筒内或后浇带部位,用钢管单独搭设脚手架,每层与框架柱进行不少于3处地钢管拉接.泵管接口处、弯头两端及中点处支垫钢马凳,接触面垫橡胶皮,并用兜钣固定.砼泵与泵管连接处使用钢管卡紧、抱紧,防止崩管伤人.混凝土浇注混凝土选用混凝土泵配合布料杆进行浇注施工.墙、柱混凝土浇注时,分层浇注,分层厚度严格控制在45cm 左右,采用分层标尺杆控制分层厚度.当浇筑高度超过2m时,需使用串筒,以防止混凝土离析.用Φ50振捣棒振捣密实,不得向模板内侧面直冲布料,也不得直冲钢筋骨架.梁、楼板混凝土同时浇注,浇注时梁高大于1m 地大断面梁先浇注到板底位置,沉实一定时间后再与楼板混凝土共同浇注完成.主梁与次梁交叉处钢筋特别密集,浇筑混凝土时,这一部位改用细石混凝土浇筑,并用Φ30振捣棒振捣密实.洞口浇筑混凝土时,应使洞口两侧地混凝土高度大体一致,以防侧压力不一,扰动洞模.在洞模下部留置透气口,方便模内气体地排除.混凝土振捣混凝土振捣棒采用¢50振动棒分层振捣.对于梁柱节点和墙体加密区,钢筋密集部位,采用Φ30振捣棒并辅以人工振捣相配合.楼板采用平板振捣器振捣.混凝土养护楼板混凝土采用自然条件下浇水养护;墙体混凝土采用喷洒养护剂或覆盖麻袋布及塑料薄膜进行养护。

中学教学楼施工组织设计

中学教学楼施工组织设计

中学教学楼施工组织设计一、工程概况二、施工组织原则1.安全第一原则:严格按照国家相关规定和标准,采取有效措施确保工地安全,防止事故发生。

2.质量第一原则:严格把关施工工艺和材料的质量,做到合格出厂、合格验收。

3.进度第一原则:合理制定施工进度计划,确保项目按时完工。

4.经济效益原则:合理控制项目造价,提高施工效率,降低成本。

三、施工组织机构及职责分工1.项目经理:负责整个项目的组织、协调、管理工作,制定施工方案和进度计划。

2.施工总监:负责施工现场管理,监督施工进度和施工质量。

4.安全员:负责工地安全管理和安全培训。

5.现场施工人员:按照施工计划,负责具体施工工作。

四、施工进度计划根据工程量和工期,制定如下施工进度计划:1.基础工程(2个月):a.地基处理:对教学楼地基进行清理和加固处理。

b.土方工程:挖土、回填、夯实等。

c.地下管道的安装。

2.主体结构(6个月):a.桩基施工。

b.土石方工程。

c.混凝土结构施工。

d.钢结构施工(如有)。

3.装饰装修(2个月):a.内外墙面处理。

b.室内装修:地板、墙壁、天花板等。

c.门窗安装。

4.管道设施安装(2个月):a.综合管道(水、电、暖气、通风等)的安装。

b.消防管道的安装。

5.竣工验收(完成其他工序的前提下)。

五、质量安全措施1.质量控制:进行施工前、中、后的工艺检查,确保合格出厂、合格验收。

2.安全管理:建立健全安全制度,加强安全培训,指派专人负责安全工作。

六、环境保护措施1.建立施工垃圾分类收集体系,确保垃圾分类、减量化处理。

2.降低施工噪音对周围环境的影响,合理安排施工时间。

七、经济措施1.合理采购材料,保证质量的同时,降低成本。

2.提高施工效率,尝试采用新技术和新工法,缩短工期。

八、总结以上是中学教学楼施工组织设计的基本内容,通过合理的施工组织和严格的质量安全控制,确保项目按时、高质量完成,为学生提供一个良好的学习环境。

最终达到经济效益和社会效益的双赢。

3000平宜宾市长宁县某中学教学楼施工组织设计

3000平宜宾市长宁县某中学教学楼施工组织设计

摘要本施工组织设计首先根据图纸资料明确商住楼的施工方案,其中主要包括土建工程、砌体工程、防水工程、钢筋工程、砼工程、装饰工程、等各个分部分项工程,然后编制施工进度计划,进行流水施工并根据工程量和时间定额进行人工的安排,最后绘制出横道图、网络图。

该施工组织设计作为指导该工程的全局性文件,是对本工程制定各分项工程施工方案、工程质量的保证措施以及工期成本控制的依据,也是指导和开展紧凑而有秩序施工活动的技术依据。

通过该施工组织设计,我学习到了如何确定施工方案、计算工程量、编制施工进度计划以及对工期、质量目标、项目管理机构设置与劳动力组织、主要技术方案、安全、文明施工、环保、雨期施工等诸多因素做充分考虑![关键词]: 施工方案,进度计划,总平面布置图AbstractThe construction organization design according to the drawings clearly residential construction scheme which mainly includes basic engineering, engineering, masonry, roofing engineering, decoration engineering, concrete and reinforced concrete engineering etc. the branch sub-item project, then compiling the plan of construction progress, construction and water according to the engineering quantity and time quota for artificial arrangement, finally draw the Gantt chart, network diagram and general layout.The construction organization design as a guide for the project overall file, to the project the construction scheme, construction quality assurance measures as well as the construction cost control is the basis, guide and develop compact and orderly construction the technical basis.Through the construction organization design, I learned how to determine the construction scheme, calculation, preparation of construction schedule and the time limit for a project, quality objectives, project management organization and labor organizations, the main technical scheme, safety, civilized construction, environmental protection, rain period construction and many other factors be considered![Key words]: construction plan, schedule, general layout目录摘要 (1)Abstract (2)前言 (5)第一章施工技术部分 (6)1.1编制说明及编制依据 (6)1.1.1编制说明 (6)1.1.2编制依据 (6)1.2工程概况 (7)1.2.1建筑概况 (7)1.2.2结构概况 (7)1.2.3装修概况 (7)1.2.4其它概况 (8)1.3施工部署 (8)1.3.1组建项目经理部 (8)1.3.2施工项目组织协调 (9)1.3.3施工部署 (9)1.3.4施工班组部署 (10)第二章施工准备 (12)2.1技术准备 (12)2.2劳动组织准备及物资准备 (12)2.3施工现场准备 (15)2.3.1施工现场基本准备 (15)2.3.2施工临时用水 (17)2.3.3施工临时用电 (18)2.4施工平面布置 (19)第三章主要项目施工方法和技术措施 (21)3.1施工测量 (21)3.2土方工程 (22)3.3基础工程 (23)3.4地下室工程........................................................................................................... 错误!未定义书签。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

第一章编制说明及编制依据1.1 编制依据1.1.1招标文件及设计图纸1.1.2现行法律、法规1.1.3现行规范、规程、标准1. 现行国家规范、规程、标准2.现行行业、地方规范、规程、标准1.1.4企业文件1.1.5其它参考文件1.2编制说明1.2.1 编制原则1.遵循招标文件条款的原则在编制施工组织设计的文字说明、插图、插表中,严格按照招标文件的规定,做到统一标准,规范编制。

2.遵循设计图纸、施工规范、规程、验收标准的原则在编写主要项目施工方法中,严格按设计图纸要求,执行现行施工规范、规程及验收标准,确保工程质量。

3.坚持实事求是的原则在制定具体项目实施方案过程中,充分研究、分析工程的特点、难点,坚持科学组织、合理安排、均衡生产,确保优质、高效地完成本标段的建设任务。

4.坚持施工全过程严格管理的原则在各道工序施工中,严格执行监理工程师的指令,尊重建设单位和监理的意见,严格管理,保证施工过程中的各个环节都处于良好的受控状态。

5.坚持推广应用“四新”成果的原则在施工中积极推广、应用新技术、新材料、新工艺、新设备,充分发挥科学技术在施工中的先导作用。

6.坚持专业化作业与综合管理相结合的原则在施工组织方面,以专业队为基本组成形式,充分发挥专业人员和先进优良设备的优势,同时采取综合管理手段、科学管理调配以达到整体优化的目的。

1.2.2 施工组织设计主要内容本施工组织设计为本工程项目投标使用,故根据招标文件中发包方的招标文件要求,主要针对工程施工过程中的项目管理机构配备情况、现场平面布置以及施工方案及技术措施要求布置、优化、设计;施工机械、劳动以及材料使用计划;对工程施工管理、质量、工期、安全文明目标及保证措施重要指标进行策划、组织、控制等。

本施工组织设计的重点是几个单体栋号的土建结构、装修、机电及与甲委工程间的协调、配合以及交叉施工的管理。

1.2.3 招标范围1.本工程招标范围⑴一般土建工程:土石方工程;桩基础工程;主体结构工程;砌筑,保温,初装修工程;屋面及其防水工程。

⑵机电预留预埋工程;●给水(自来水、消火栓外线、消防喷洒外线);●排水:出户管至排水井室,及化粪池、周边排水管道;第二章工程概况及特点2.1总述2.1.1工程总体简介1.工程名称:XX市**县XX中学A组团教学楼2标段工程;2.工程地点:XX市**县**镇;3.建设单位:XX市**县教育局;4.占地面积:约8000m2;5.建筑面积:26859m2,具体组成详见下表:2.1.2现场概况本工程项目位于XX市**县**镇,共包括教学楼A 1#,教学楼A 2#,教学楼A 3#,综合实验楼A2.1.3建筑结构设计概况1.总设计概况2.1.4机电专业设计概况2.2项目管理目标2.2.1 质量目标1.质量标准:符合中国人民共和国国家标准,如果招标文件中或构成合同文件的任何文件中规定的标准高于国家标准的,按相关文件中规定的标准执行;如果相关文件中规定的标准低于国家标准的,则按国家标准执行。

2. 质量目标:合格。

2.2.2工期目标工期要求:计划工期371日历天(包含所有分包专业及甲委工程项目的施工),计划开工日期:2012年7月15日,计划竣工日期: 2013年7月20日。

2.2.3安全目标确保无重大工伤事故,杜绝死亡事故;重伤率控制在0.5‰以内。

2.2.4消防目标消除现场消防隐患,无任何消防事故发生。

2.2.5文明现场目标施工现场达到文明施工现场要求。

2.2.6环保目标达到ISO14001国际环保认证的要求。

2.2.7 配合“急建设单位之所急,想建设单位之所想”是我们一贯的服务宗旨,作为总承包商,我们在总承包管理过程中,将通过良好的合作确保本工程承包合同全面履行,为建设单位建造一座符合设计要求、满足使用功能的建筑艺术品。

为此,我们将根据“三个服从”原则,落实“三制”制度,从多层次多角度协调好总包与建设单位的关系2.3本工程的重点和难点及对策2.3.1 本工程的重点和难点1.现场组织协调要求高为保证工期,几个栋号依次开工,势必会导致现场参建的施工队伍多,现场堆放、倒运的材料多,现场施工使用的机械多,同时现场参建的各方(包括分包方、甲委工程)在人员素质、技术力量、管理水平都存在差异,这些都将对现场的协调带来挑战,因此如何组织协调总承包方的内部关系,如何组织协调总承包方与建设、监理等各方的关系便是工程能否顺利开展的重中之重,这就要求总承包单位有很高的总承包管理水平,要求施工工序安排合理、工艺措施得当、前后衔接及时到位。

2.降效因素多⑴各专业工种立体交叉作业多:本工程土建施工、装饰施工及机电安装各工种交叉作业多,特别是与甲委工程如门窗工程、地热工程、、电信及宽带等弱电工程以及市政工程对总承包商的组织、协调及管理能力提出了较高的要求。

⑶工期比较短,为保证工期,几个栋号势必会有交叉、同步施工,因此在材料、劳动力、施工机械等方面投入大,因此资金保证以及各种材料的合理使用是本工程的重点和难点。

⑷施工时严格控制施工噪音,为了不影响周围环境,在组织施工时采取有效的环保措施。

2.3.2 主要对策为配合发包方做好该项目展示区工程,我们将组建技术实力强,有丰富同类工程施工经验的强有力的施工总承包部全面实施项目管理,确保各项指标的完成,实现对业主的承诺。

1.施工质量方面⑴单位重视:一旦我单位有幸中标,我们将把本工程列为单位的创优重点工程,直接委派质量总监常驻项目,代表我单位对本工程的质量进行全过程监督和负责。

项目根据系列标准和程序文件,结合本工程特点,编制项目质量计划、创优计划。

按照过程精品,动态管理,节点考核,严格奖罚的原则,确保每个分项工程达到标准,以“过程精品”确保“精品工程”。

本工程将严格按照项目法的施工管理模式、施工管理章程组织施工生产。

组建“XX中学A组团教学楼2、3标段工程目经理部”,全面代表本公司组织、管理实施本项目工程,全面履行施工合同,统一指挥、组织协调全面工作,对本工程质量、安全、环保、工期、成本全面负责。

我公司将选派本公司具有一级建造师资质并有多年同类工程经历的同志担任本工程的项目经理,项目技术负责人由具有高级工程师职称及有多年同类工程经历的同志担任。

本项目经理部人员文化层次高、业务能力强、班子干练且具有较强的创优能力。

由该项目经理部承担过的工程,通过精心组织、严格管理,受到过建设单位及监理单位的好评,同时多次获得市优、局优工程称号。

我公司将从人力资源系统中挑选项目经理部的管理人员,要求管理人员的专业方面具有中级以上职称和丰富的施工管理经验,具有良好的业务能力及较高的组织管理能力,并的当地从事过较长的施工管理工作,与当地各相关部门有着良好的合作经验和人际关系,而且具有较好的当地群众基础。

我公司的项目管理上有着成套的管理方案,进场后将按公司及集团的管理规定编制《项目质量计划》,明确项目经理部的管理体系和各类管理人员的配备情况及在项目上所承担的任务等。

⑵实施质量目标管理:分解、量化总体质量目标,使总体质量目标融于切实可行的日常管理之中:将总体质量目标分解为基础阶段质量目标、主体结构阶段质量目标、装修安装阶段的质量目标,通过对各个分解目标的控制来确保整体质量目标的实现。

⑶强化质量节点预控和过程控制:针对同类工程易出现的质量问题,设立若干质量控制点,编制好详细的施工方案,开展过程质量管理,进行QC 活动,防止质量通病的出现。

⑷强化项目质量管理制度建设:根据项目在以往同类工程创优过程中的经验,进一步总结和完善“三检”制、质量会诊制、挂牌施工制、定岗负责制、标签制、成品保护制、培训制、奖惩制,样板引路制。

⑸加强工程技术管理,及时编制各种施工方案和冬雨季施工措施,保证工程快速有序地进行。

⑹加强工程质量预控和过程控制,一次成活,减少返工。

2.施工组织安排⑴安排好结构、装饰、机电设备安装工程的施工顺序,有效组织好流水施工,加快施工速度。

⑵加强劳动力调度,选派有同类施工经验的队伍进场施工,从数量、素质上予以充分保证。

⑶本工程涉及分包较多,我们将组织不同的专业队伍施工,确保施工的专业化,特别是对施工工期影响较大,对后序工作穿插要求紧密的,应重点安排,同时针对甲委工程将作好协调、管理和配合工作。

⑷提前做好各分包单位的进场准备及组织协调,及时做好水电安装工程,与土建施工密切配合,及时做好管线的预埋、安装及调试工作。

⑸成立专门的加工定货小组,提前进行物资及大型设备的加工定货。

⑹建立现场会、协调会制度,每周召开一次现场会,每天召开生产调度协调会,加强信息反馈,及时协调各工种进度,确保工期目标实现。

⑺搞好工程统筹、网络计划工作,制定合理的总控计划和阶段计划目标,加强落实,保证计划实施的严肃性。

⑻根据各施工工序开展流水施工。

以关键工序为主线,科学合理地利用时间和空间进行其他工序穿插衔接,确保施工的最佳均衡性和连续性。

⑼配备充足的劳动力、机械、材料资源,并根据工程施工不同阶段进行资源优化配置。

⑽加强施工现场总平面管理,分阶段进行优化设计,确保现场交通状况良好、材料运输通畅。

3.总承包管理⑴我单位有较丰富的总承包管理经验,作为总承包商,管理过许多大型项目,从总承包与业主的配合、总承包与监理的配合、总承包与设计的配合、总承包与各专业分包的配合以及配合协调等多个方面具有丰富的经验和成熟的管理措施。

⑵通过例会制度,使施工各方信息交流渠道通畅,问题及时解决。

每日召开经理部主要管理人员会议,协调内部管理事务,总结日计划完成情况,发布次日计划;每周五下午召开有业主指定分包、监理共同参加的生产例会,总结周计划完成情况,协调解决影响施工生产的主要因素,制定下周进度计划。

⑶加强安全文明施工管理,制定安全、消防、机械、临电、材料管理、场容场貌、环境保护、环卫卫生管理制度及奖罚措施,定期检查,加强落实。

⑷主动与地方政府各主管部门包括质监站、建委、城监部门、环卫部门等的配合协作,并与施工现场周围的各施工单位和社会团体组织建立良好的社区关系,保证良好的外部条件和施工氛围。

⑸认真履行总包责任,全面负责对分包单位的总包管理、协调、配合工作。

⑹在各分包单位进场前与之签订分包协议,协议中明确总包管理模式及工程技术、质量、计划、物资、安全、文明施工、工程付款等管理程序;明确总、分包权利及责任和对违反成品保护、消防安全、环境保护等项目的处罚措施。

⑺根据协议向分包单位提供测量点位、垂直运输设备、脚手架、临时办公用房、电源、水源及其他临时设施;为分包单位施工创造良好的条件。

⑻及时提供施工图纸、洽商及其它文件;及时解决分包提出的合理要求;积极为分包单位创造工作面;平衡协调施工日期、进度、顺序。

⑼加强总包日常管理,建立总包协调会议制度,全面控制工程质量、进度、安全文明,确保工程各项施工目标的全面实现。
