水泥稳定碎石、沥青砼施工协议书
碎石加铺沥青砼施工方案

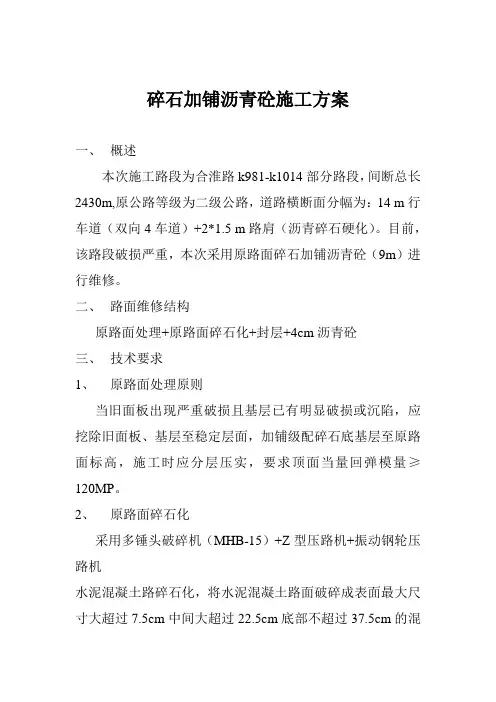

碎石加铺沥青砼施工方案一、概述本次施工路段为合淮路k981-k1014部分路段,间断总长2430m,原公路等级为二级公路,道路横断面分幅为:14 m行车道(双向4车道)+2*1.5 m路肩(沥青碎石硬化)。
目前,该路段破损严重,本次采用原路面碎石加铺沥青砼(9m)进行维修。
二、路面维修结构原路面处理+原路面碎石化+封层+4cm沥青砼三、技术要求1、原路面处理原则当旧面板出现严重破损且基层已有明显破损或沉陷,应挖除旧面板、基层至稳定层面,加铺级配碎石底基层至原路面标高,施工时应分层压实,要求顶面当量回弹模量≥120MP。
2、原路面碎石化采用多锤头破碎机(MHB-15)+Z型压路机+振动钢轮压路机水泥混凝土路碎石化,将水泥混凝土路面破碎成表面最大尺寸大超过7.5cm中间大超过22.5cm底部不超过37.5cm的混凝土土块,经过压实后形成结合紧密、内部窃挤、高密度的结构层,能够为水稳基层和砼面层提供较高的结构强度。
碎石设备采用多锤头破碎机,一次性破碎,避免对破碎后混凝土路面的干扰。
路面破碎后,先用Z型钢轮压路机振压及补充破碎,而后用振动钢轮压路机进行修复压实。
破碎压稳后旧路面顶面回弹模量≥120MP。
碎石化宽度9m,施工前两侧原路面应锯缝。
3封层在碎石化面层采用层铺法表面处治方法,单层式,狂料用量宜为5-9m3/1000 m2,沥青(热沥青90#)用量1.6-2.0kg/m2,按≤公路沥青路面施工技术规范≥JTG F-40-2004要求施工。
4、沥青砼AC13细粒式沥青砼,厚度4cm,宽度9m,厂拌沥青砼,机械摊铺,按≤公路沥青路面施工技术规范≥JTG F-40-2004要求施工。
5、碎石盲沟在9m以外原路面(路肩)设置横向排水碎石盲沟,宽20 cm,深度25 cm,间距15 m,沟底纵坡2%,将路面底层积水排至路肩以外。
6、标线采用热熔式标线,中间黄线(宽20 cm),两边白线(宽15 cm),按相关规范要求施工。
水泥稳定碎石层施工方案

水泥稳定碎石层施工方案概述:水泥稳定碎石层,有0—40混合碎石料掺有5%32.5R水泥搅拌而成,是路面板块下的一层结构面层,在塘渣层与路面砼板块之间产生整体的稳定作用。
稳定碎石层碎石抗压碎值<30%,7天无侧限抗压强度大于等于2.8mpa 压实度(重型击实标准)应达到98%以上。
水泥稳定碎石层厚度,沥青面层段(机动车)30cm,砼面层段(机动车道)20cm,沥青面层段(非机动车道)20cm,砼面层段(非机动道)18cm。
在水泥稳定碎石层施工前,应对现有的渣垫层进行修正,如有出现不规则或凹陷的表面应采取挖松,添加或重铺的方法于以修补,并重新压实以保证表面平整和均匀,达到其规定的压实度后可进行水泥稳定碎石层施工。
质量保证体系及施工顺序控制:1、材料控制进场的原材料必须是级配碎石(0—40),并严格控制碎石含泥重,材料进场后必须进行试验,并进行粒经级配试验。
2、拌和、运输水泥稳定碎石混合料,采用750型搅拌机拌和,搅拌配合比严格按照试验配合比配料,自动配料斗计量进料,(重量比)自卸汽车运输,并直接运入施工现场。
3、摊铺和碾压A、水泥稳定碎石层采用挖机摊铺,人工配合整平,测定高度,摊铺厚度。
B、摊铺时厚度要根据试验后确定压实度多少,来测定摊铺实际厚度,摊铺时应掌握“宁高勿低、宁铲勿补”的原则,摊铺后的混合料必须在2小时内碾压完毕,采用CA14振动式压路机压实。
雨水井周围用平板震动器或人工整实,碾压时要掌握先静后振,先边后中,轮迹重叠应1/3,碾压遍数根据现场试验后确定(但不能少于3静3振)。
混合料的碾压时间应掌握在接近最佳含水量时进行,严禁在刚压实或正在碾压的路段上进行压路机或送料车的转弯、调头、急刹车等,保证基层质量。
4、质量及平整度控制A、路中及两侧位置分别每5米打一高程桩,设立方格网,方格网更有利于检测和发现偏差情况。
B、严格掌握搅拌时水灰比,因为水灰比的大小直接对压实平整有直接因果关系。
C、每层初压后用3米直尺检查平整段,并及时进行铲修整平。
沥青施工合同协议书

以下是一个沥青施工合同协议书的范本,供您参考:合同编号:_______甲方(发包方):_______乙方(承包方):_______鉴于甲方需要进行沥青道路施工,乙方具备相应的施工资质和经验,双方经协商,就沥青道路施工项目达成如下协议:一、工程名称:_______二、施工地点:_______三、施工内容:1. 乙方负责完成沥青混凝土铺设,包括沥青混凝土拌合、运输、铺设、压实等工序。
2. 乙方负责施工过程中的质量控制和安全管理。
3. 乙方负责施工设备的投入和维护。
四、工期:1. 开工:_______年_______月_______日。
2. 竣工:_______年_______月_______日。
3. 合同工期总共历时_______天。
五、工程质量标准:1. 乙方应按照国家和行业的相关标准进行施工,确保工程质量。
2. 沥青混凝土面层应平整、坚实、均匀,不得有裂缝、车辙、推挤、麻面等现象。
3. 工程质量验收合格后,乙方应承担一定的质保期。
六、工程价款:1. 沥青施工费用共计人民币_______元。
2. 付款方式:本合同采用分期付款方式,具体付款时间及金额双方协商确定。
七、违约责任:1. 乙方未按照约定时间完成施工的,应向甲方支付违约金,违约金为合同金额的_______%。
2. 乙方施工质量不符合约定的,应承担返工、修复等费用,并支付甲方因此造成的损失。
八、争议解决:1. 双方在履行合同过程中发生的争议,应首先通过友好协商解决。
2. 如协商不成,任何一方均有权向合同签订地的人民法院提起诉讼。
九、其他约定:1. 乙方应遵守施工现场的规章制度,服从甲方的管理。
2. 乙方应按照甲方要求,提供相关施工资料和报表。
3. 甲方应按照约定时间支付工程价款,否则乙方有权暂停施工。
本协议一式两份,甲乙双方各执一份,自双方签字(或盖章)之日起生效。
甲方(盖章):_______乙方(盖章):_______签订日期:_______年_______月_______日以上范本仅供参考,具体条款需根据实际情况进行调整,并在签订合同时以书面形式明确。
水泥稳定碎石施工方案

水泥稳定碎石基层施工方案一、工程概况本项目为绵竹经济开发区江苏工业园一期市政配套工程建武路新建工程,西起顺文路交叉口(K0+022.4),东至德茂公路交叉口(K1+649.5),道路长1572.09m。
道路实施宽度为20m,机动车道为12m,人行道为4m。
路面结构为:沥青砼(AC-13C)4cm、沥青砼(AC-20C)6cm、沥青下封层0.6cm、5%水泥稳定碎石25cm(分2层,每层厚12.5cm)、3%水泥稳定土20cm。
二、设计要求3%水泥稳定碎石厚20cm,5%水泥稳定碎石厚25cm,分两层摊铺,3%水稳压实度标准采用重型击实标准,压实度≥97%,顶面弯沉≤98.2(1/100mm),7天无侧限抗压强度≥2MPa,5%水稳压实度标准采用重型击实标注,压实度≥98%,顶面弯沉≤41.7(1/100mm),7天无侧限抗压强度≥4MPa三、施工准备工作3%水泥稳定碎石的最大干密度为2.25g/cm3,最佳含水量为5.9%;5%水泥稳定碎石的最大干密度为2.22 g/cm3,最佳含水量为6.8%。
四、施工方案采用商品水稳(预拌),用机械摊铺、压路机碾压的施工工艺。
1、原材料基本要求普通硅酸盐水泥、矿渣硅酸盐水泥、火山灰质硅酸盐水泥都可以用于水泥稳定碎石路面基层施工,禁止使用快硬水泥、早强水泥以及其它受外界影响而变质的水泥。
路面基层宜采用强度等级较低的水泥;水泥各龄期强度、安定性等应达到相应指标要求;要求水泥初凝时间3小时以上、终凝时间不小于6小时。
2、施工前准备①本工程水泥稳定碎石基层的下承层为水泥稳定土基层,水泥稳定碎石摊铺必须在水泥稳定土达到规定的强度、平整度、拱度等基础上,经验收后,才能进行摊铺。
②恢复中线。
每10~15m设置一桩,用指示桩标出摊铺宽度。
③进行水平测量。
在每一断面上设置3个指示桩(即中心桩、左侧边桩和右侧边桩),用明显标记标出水泥稳定碎石基层松铺厚度和设计高程。
④培肩。
为减少水泥稳定碎石混合料在碾压过程中的侧向位移,保证水泥稳定碎石压实度,采取培肩措施,培肩上口宽50cm下口宽70cm,高度不小于水泥稳定碎石压实厚度。

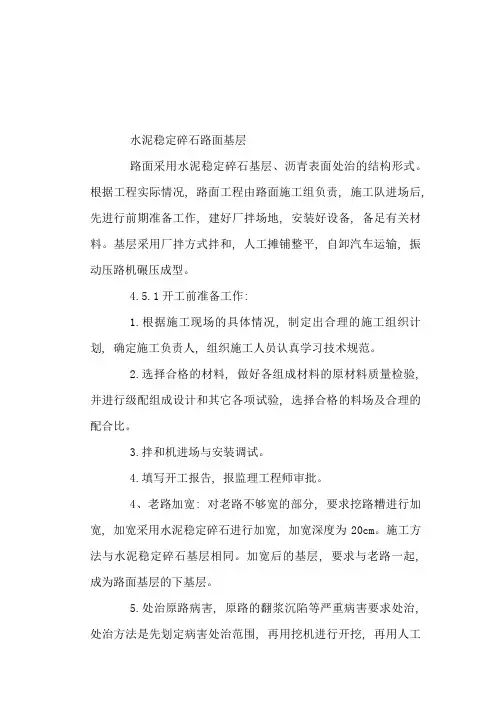

水泥稳定碎石路面基层施工方案

水泥稳定碎石路面基层路面采用水泥稳定碎石基层、沥青表面处治的结构形式。
根据工程实际情况, 路面工程由路面施工组负责, 施工队进场后, 先进行前期准备工作, 建好厂拌场地, 安装好设备, 备足有关材料。
基层采用厂拌方式拌和, 人工摊铺整平, 自卸汽车运输, 振动压路机碾压成型。
4.5.1开工前准备工作:1.根据施工现场的具体情况, 制定出合理的施工组织计划, 确定施工负责人, 组织施工人员认真学习技术规范。
2.选择合格的材料, 做好各组成材料的原材料质量检验, 并进行级配组成设计和其它各项试验, 选择合格的料场及合理的配合比。
3.拌和机进场与安装调试。
4.填写开工报告, 报监理工程师审批。
4、老路加宽: 对老路不够宽的部分, 要求挖路糟进行加宽, 加宽采用水泥稳定碎石进行加宽, 加宽深度为20cm。
施工方法与水泥稳定碎石基层相同。
加宽后的基层, 要求与老路一起, 成为路面基层的下基层。
5.处治原路病害, 原路的翻浆沉陷等严重病害要求处治, 处治方法是先划定病害处治范围, 再用挖机进行开挖, 再用人工进行整修, 用水泥稳定碎石进行填补, 用振动压路机碾压到符合要求为止。
6.清除原路的浮土或杂物, 路床上的车辙、松软以及任何不符合规定要求的部位均应翻挖、清除, 并以同类材料填补, 重新整形、碾压, 达到路基验收标准。
重新检测后, 用测量仪精确放出底基层位置, 打好控制桩。
在铺筑水泥稳定碎石基层前, 应将底基层上的浮土、杂物全部清除, 保持表面整洁并适当洒水湿润。
底基层上的车辙、松软以及任何不符合规定要求的部位均应翻挖、清除, 并以同类材料填补, 其压实厚度不得小于8cm, 重新整形、碾压, 并符合压实度的要求。
7、根据图纸设计、按技术规范要求, 进行原材料的试验和混合料配合比设计, 并在施工前至少28天, 报请业主或监理工程师试验和审批, 并在监理工程师批准的线路上按混合料设计试验所认可的配合比和批准的试验方案, 修筑长度不小于200m的试验路段。
沥青路面施工施工合同协议

沥青路面施工合同协议甲方(发包方):乙方(承包方):根据《中华人民共和国合同法》、《中华人民共和国建筑法》及其有关法律、行政法规,遵循平等、自愿、公平、诚信原则,双方经过充分协商一致,就甲方委托乙方进行沥青路面施工事宜,达成如下协议:一、工程概况1. 工程名称:________沥青路面施工工程2. 工程地点:________3. 施工面积:预计新铺筑路面面积约____平方米,最终以实际验收合格面积为准。
二、工程内容及承包方式1. 工程内容:包括但不限于沥青混凝土的采购、运输、摊铺、压实、接缝处理等全部施工内容,具体施工范围以甲乙双方确认的施工图纸为准。
2. 承包方式:乙方采用包工包料的方式承包本工程,保证施工质量,包安全文明施工,包垃圾清理清运,施工所需工具乙方全部自备。
三、合同总价及付款方式1. 合同金额:总价为人民币____元(大写:_________________________元整)。
以上价格不含税。
2. 付款方式:乙方机械进场,甲方支付合同金额的30%;路面工程铺筑完毕后,甲乙双方验收合格,甲方支付合同金额的60%;剩余的10%作为质保金,质保期为一年,质保期内无质量问题,甲方应在质保期结束后10个工作日内支付质保金。
四、施工期限1. 乙方应按照甲方要求的施工进度和质量标准,保证工程按时完工。
2. 乙方若因自身原因导致施工进度延误,应承担相应的违约责任。
五、质量标准1. 乙方应严格按照国家相关标准和设计要求进行施工,确保工程质量。
2. 工程验收合格后,乙方应承担一定的保修责任,具体保修期限和保修范围按照甲乙双方约定执行。
六、违约责任1. 乙方若未按照合同约定完成工程,应承担相应的违约责任。
2. 甲方若未按照合同约定支付款项,应承担相应的违约责任。
七、争议解决1. 双方在履行合同过程中发生的争议,应首先通过友好协商解决;协商不成的,可以向有管辖权的人民法院提起诉讼。
八、其他约定1. 本合同一式两份,甲乙双方各执一份。
水稳、沥青施工方案

(一)水泥稳定碎石1.1 1、施工准备在施工前,要对底基层进行检查与验收,并清除路基表面尘土、杂物。
(1)底基层外形检查组织测量人员对施工段导线点、水准点进行复核、并恢复中线,保证路基宽度不发生偏移,同时对底基层高程、宽度、横坡度等进行复测;(2)底基层压实度检查、修补组织试验人员对底基层的压实度进行检查,凡不符合要求的路段,上报监理组和业主,分析原因并分别采取补充碾压、填换好的材料等措施,以保证底基层的质量不影响路面基层的摊铺;1.12、材料准备(1)水泥本工程将采用P.042.5复合硅酸盐级缓凝水泥。
水泥各龄期强度、安定性等应符合规定,水泥初凝时间不小于3小时,终凝时间不小于6小时。
要求采用水泥检测结果(3天强度报告)如下:(本工程碎石采用的石料,严格按照设计要求,控制用于本工程碎石的最大粒径不大于31.5㎜,规格为0~3㎜,3~5㎜,5~15㎜,15~26.5㎜。
(3)水本工程将直接采用现场饮用水。
(4)混合料组成设计根据水泥稳定碎石的强度要求标准(重型击实试验、7天浸水无侧限抗压强度为3.5MPa),通过相关试验选取最适宜的水泥稳定碎石配合比。
(1)取土地实际使用的集料,分别进行筛分,按颗粒组成进行计算,确定各种集料的组成比例,要求组成混合料应符合表1的规定,且4.75mm、0.075mm 的通过量应接近级配范围的中值;(2)取工地用水泥和碎石按不同水泥剂量配制6组混合料(水泥:集料=2.5:100、3.0:100、3.5:100、4.0:100、4.5:100、5.0:100),制备不同比例的混合料。
用重型击实法确定各组混合料的最佳含水量和最大干密度;(3)根据确定的最佳含水量,拌制水泥稳定碎石混合料,按要求压实度(重型击实标准,98%,下基层97%)制备混合料试件,在标准的条件下保湿养生6天,浸水1天后取出,做无侧限强度试验;根据试验结果从中选取既能满足强度要求又经济实用的一组配合比作为生产配合比。
水稳 沥青施工

⑨试验路段
a.在沥青混凝土摊铺层开工之前,在严密的监督下,在工程师选定的现场上按照本规范要求,用每一种沥青混合料摊铺出长度不少于200米的一段试验路。为此,将提供,并使用在正常生产工作中采用的全部的设备。
a.压实后的沥青混合料符合压实度及平整度的要求
b.选择合理的压路机组合方式及碾压步骤,以达到最佳结果。沥青混合料压实采用钢筒式静态压路机及轮胎压路机或振动压路机组合的方式。压路机的数量根据生产现场决定。
c.沥青混合料的压实按初压、复压、终压(包括成型)三个阶段进行。压路机以慢而均匀的速度碾压。
b.这种试验的目的是证明混合料的稳定性,及消灭机械设备中的明显缺陷,而使工程师满意,并按照工程师根据试验路段结果可能提出的要求,免费对设备或操作进行合理的改进。
c.每做一次试验,均应从摊铺了12小时以后的压实材料中钻取试件,并进行试验。
d.采样、试件尺寸和试件鉴定均符合GB50092-96第十一章的规定。
③热拌沥青混合料运输
a.汽车从拌和楼向运料车上放料时,每卸一斗混合料挪动一下汽车的位置,以减少粗细集料的离析现象,运料车盛装热拌沥青料完毕后必须盖上覆盖布或保温布,防止尘土对热板沥青料造成二次污染。
b.混合料运输车的运量较拌和或摊铺速度有所富余,施工过程中应在摊铺机前方30cm处停车,不能撞击摊铺机。卸料过程中应挂空档,靠摊铺机的推进前进.
c.碾压时将驱动轮面向摊铺机。碾压路线及碾压方向不能突然改变而导致混合料产生推移。压路机起动、停止必须减速缓慢进行。
e.复压紧接在初压后进行,并符合下列要求:
复压采用轮胎式压路机。碾压遍数应经试压确定,不少于4-6遍,以达到要求的压实度,并无显著轮迹。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
水泥稳定碎石、沥青砼面层施工协议书
甲方(全称):法定代表人:
址:
乙方(全称):法定代表人:
址:
依照《中华人民共和国合同法》、《中华人民共和国建筑法》及其他有关法律、行政法规, 遵循平等、依照自愿、公平和诚实信用的原则,双方就光明路工程水泥稳定碎石基层、砼面层施工事项协商一致,订立本合同。
沥青、合同名称:光明路工程水泥稳定碎石基层、沥青砼面层施工。
二、工程地点安阳市宝莲寺高端商务区。
桩号
三、工程内容、数量的确定:
1、工程内容:
(1)机动车道水稳(厚18cm*两层);机动车道粗粒式沥青砼(AC-25 )(厚7cm )、中粒式改性沥青砼(AC-16 )(厚5cm );粘层、透层及稀浆封层厚度按照图纸要求。
(2)非机动车道水稳(厚18cm );非机动车道中粒式沥青砼(AC-16 )(厚4cm )细粒式改性沥青砼(AC-10 )(厚3.5cm );粘层、透层及稀浆封层厚度按照图纸要求。
(3 )包工包料,包安全及环境管理,包资料及竣工验收合格。
包搅拌、运输、摊铺、碾压、检查井、雨水井周边夯实、养生。
基层、路面清理、冲洗全部操作过程。
2、工程数量的确定:
机动车道水稳基层铺装工程量和沥青砼面层铺筑的工程量均以甲方现场实际验收面积
为准。
机动车道水稳基层、沥青砼面层铺筑工程量暂以路长m,宽m(公交港湾
和规划路口另计),面积m2;非机动车道水稳基层、沥青砼面层铺筑工程量暂以
m,宽m,面积m2计。
四、工程合同价及确定方式:
1、双方确定合同单价
税金等其他任何费用。
