廉租房二期临时用电施工方案

合集下载

二期临时用电方案

二期临时用电方案

二期临时用电方案
一、方案背景
在建筑工地、临时活动场所等场所中,因为尚未建立完整的用电系统,需要暂时使用临时用电设备。

本方案主要针对一个规模较大的建筑工地进行临时用电方案的设计。

二、用电负荷计算
本工地的用电负荷主要包括以下几个方面:
1. 施工电源:施工现场需要提供照明、动力、热水、空调等用电设备,估计总负荷为20kW;
2. 塔吊电源:本工地共有2台大型塔吊,每台塔吊的额定功率为55kW,估计总负荷为110kW;
3. 施工机械电源:施工现场共有5台大型机械设备,每台额定功率为45kW,估计总负荷为225kW;
4. 办公用电:工地内有1个办公室,需要提供照明、电视、电脑等用电设备,估计总负荷为5kW。

综上,本工地的总用电负荷为360kW。

三、临时用电方案设计
针对工地的实际情况,本方案设计了以下临时用电方案:
1. 施工电源方案。

二期临时用电施工方案1

二期临时用电施工方案1

报告公司领导;我公司屯昌和贵花园项目自4月开工。

现己基本上完成了一段主体施工。

设计院己将55#、56#栋桩基图交付我方,施工单位也在认真组织桩基进场,后面5栋小高层桩基设计即将到位,如果施工顺利的话,下个月底即可进行基础和主体施工。

但我项目部目前只按总施工计划暂装一台功率为315 KVA变压器只能满足一期施工,在二期施工时按总体施工计划,还必须提前再安装一台功率为315 KVA高压变压器,供施工过程中使用。

并由专人提前往屯昌县供电局申请,办理有关手续以免延误工期,并确保在8月中旬安装使用。

(见用电方案)和贵花园项目部2010年7月15日主题;施工用电海南省屯昌县和贵花园临时施工用电方案编制;海南省屯昌和贵投资有限公司和贵花园工程部编制人;黄建余2010年7月15日目录一、工程概况。

二、现场勘测与布局。

三、电源进线、配电室、总配电箱、分配电箱、开关箱等的位置及线路走向。

四、负荷计算五、安全用电技术措施和电气防火措施。

六、配电箱和开关箱七、电工用电安全责任制度和持证上岗八、临时施工平面图和贵花园临时施工配电方案一、工程概况:1、本工程和贵花园,由海南和贵投资有限公司投资兴建,属高中档商住小区,由海南华磊建筑设计咨询有限公司设计,工程建设地点位于屯昌县北靠中山路,东临环东二路。

本工程的建筑物总共60栋,总建筑面积120988.24㎡,和贵花园分段施工建筑面积一览表,建筑面积及分段施工面积如下:2、本工程的结构形式为:框架3、本工程的耐火等级为二级,屋面防水等级为三级,合理使用年限为10年,3建筑抗震设防类别为丙类,建筑结构安全等级为二级,抗震设防烈度为7度,设计基本地震加速度0.10g,工程基础设计等级为丙级,本工程采用钢筋混凝土结构,基础持力大部分采用天然基础(部分地区回填土较深,开挖成本过大,考虑采用高强度预制混凝土管桩),合理使用期为五十年。

根据本工程的总工期及分段施工规划和现场实况,本工程拟投入的用电设备见下表:二、现场勘测与布局㈠、电源、配电系统及方式现场用电的电源从环东二路对面由供电局引入三条10千KVA 高压电源到现场分别为三个低压配电房,施工、生活用电从配电房引出。

临时用电施工方案范本

临时用电施工方案范本

临时用电施工方案范本一、施工概况。

为了保障施工现场的用电安全,确保施工工作的正常进行,特制定本临时用电施工方案。

本方案适用于临时用电施工,包括但不限于建筑工地、道路施工、桥梁施工等各类临时用电工程。

二、施工前准备。

1. 施工前应对用电设备进行全面检查,确保设备完好,无损坏、漏电等安全隐患。

2. 制定临时用电布置方案,明确用电设备的布置位置、线路走向、接地方式等。

3. 制定应急预案,对可能出现的用电事故进行预防和处理方案的制定。

三、施工方案。

1. 临时用电设备的布置应符合国家相关规定,设备接地可采用接地线接地或者接地装置接地。

2. 临时用电线路应采用绝缘良好的电缆,严禁使用老化、损坏的电缆进行临时用电。

3. 临时用电设备应设置过载、短路、漏电保护装置,确保用电设备的安全可靠。

4. 临时用电线路布置应符合规范,严禁乱拉乱接、临时拉线,确保线路的整洁、有序。

5. 施工现场应明确临时用电设备的使用人员,严禁未经培训的人员私自操作用电设备。

四、施工现场管理。

1. 施工现场应设置明显的用电安全警示标识,包括高压警示标识、用电设备禁止触碰标识等。

2. 施工现场应定期进行用电设备的检查和维护,发现问题及时处理。

3. 施工现场应设置专人负责临时用电设备的管理和维护,确保用电设备的正常使用。

五、施工结束后。

1. 施工结束后,应对临时用电设备进行全面清理,保证设备的完好性。

2. 施工结束后,应对临时用电线路进行拆除,确保线路的安全无隐患。

3. 施工结束后,应对临时用电设备进行全面检查,发现问题及时处理,妥善保管设备。

六、施工安全注意事项。

1. 临时用电施工过程中,严禁私拉乱接电线,严禁超负荷使用电器设备。

2. 施工现场临时用电设备的使用人员应经过专业培训,持证上岗。

3. 施工现场应定期进行用电设备的安全检查,发现问题及时处理,确保用电设备的安全可靠。

七、施工安全责任。

1. 施工单位应对临时用电施工安全负有全面责任,确保施工现场的用电安全。

二期临时用电施工方案

二期临时用电施工方案

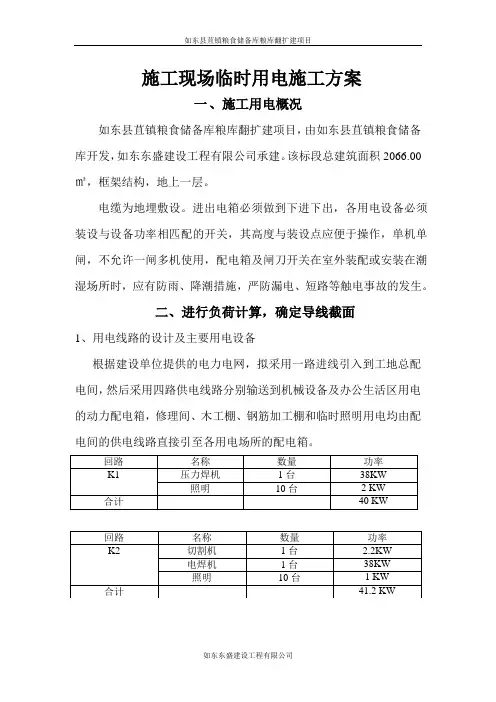

施工现场临时用电施工方案一、施工用电概况如东县苴镇粮食储备库粮库翻扩建项目,由如东县苴镇粮食储备库开发,如东东盛建设工程有限公司承建。

该标段总建筑面积2066.00㎡,框架结构,地上一层。

电缆为地埋敷设。

进出电箱必须做到下进下出,各用电设备必须装设与设备功率相匹配的开关,其高度与装设点应便于操作,单机单闸,不允许一闸多机使用,配电箱及闸刀开关在室外装配或安装在潮湿场所时,应有防雨、降潮措施,严防漏电、短路等触电事故的发生。

二、进行负荷计算,确定导线截面1、用电线路的设计及主要用电设备根据建设单位提供的电力电网,拟采用一路进线引入到工地总配电间,然后采用四路供电线路分别输送到机械设备及办公生活区用电的动力配电箱,修理间、木工棚、钢筋加工棚和临时照明用电均由配电间的供电线路直接引至各用电场所的配电箱。

2、线路计算(1)K总=K1+K2+K3+K4=40+41.2+33.5+13.6=128.3 KWP j=0.6*128.3=76.98 KWP j*tanφ=76.98*1.17=90.07KV ARS j= P j2+ Q j2=76.982+90.072=5925.92+8112.60≈118.5KV AI j= S j/Ve3=118.5/0.38*3=180.3A总配电箱至第一分配箱P j1=38+2=40 KW cosφ=0.85Q j1=40*0.62=24.8 KV ARS j1= P j12+ Q j12=402+24.82=2215.04≈47.06KV AI j1= S j1/Ve3=47.06/0.38*3=71.6A总配电箱至第二分配箱P j2=38+2.2+1=41.2 KW cosφ=0.85Q j2=41.2*0.62=25.5 KV ARS j2= P j22+ Q j22=41.22+25.52≈48.45KV AI j2= S j2/Ve3=48.45/0.38*3=73.7A总配电箱至第三分配箱P j3=28+5.5=33.5KW cosφ=0.65Q j3=33.5*1.17=39.2KV ARS j3= P j32+ Q j32=33.52+39.22≈51.56KV AI j3= S j3/Ve3=51.56/0.38*3=78.5A总配电箱至第四分配箱P j4=2.8*2+4*2=13.6KW cosφ=0.7Q j4=13.6*1=13.6KV ARS j4= P j42+ Q j42=13.62+13.62≈19.2KV AI j4= S j4/Ve3=19.2/0.38*3=29.2A所以查表确定线的初选为外电至总配电箱为70mm2三相五线铜芯导线总配电箱至K1为16mm2三相五线铜芯导线,总配电箱至K2、K3、K4为35mm2三相五线铜芯导线,K2至K3、K4为25mm2三相五线铜芯导线,K3至K4为6mm2三相五线铜芯导线。

临电专项施工方案

临电专项施工方案

临电专项施工方案一、施工前准备工作1.组织专业技术人员对施工区域进行勘察,了解现场情况,确定施工方向和方法。

2.制定详细的施工计划,明确任务分工和时间节点。

4.组织施工人员参加安全培训,确保每个人都具备相关的电工知识和安全意识。

5.购买和准备所需的工具和材料,包括电线、电缆、插座、断路器、电表等设备,确保施工过程中的顺利进行。

二、施工流程1.拆除原有的电线、电缆和电器设备,并清理现场。

2.安装临时电源系统,包括铺设电缆、安装插座和电表等设备。

3.连接临时电源系统与建筑物内的电力系统,进行测试和检测,确保电力供应正常。

4.根据施工计划,逐步安装新的电线、电缆和电器设备,包括照明设备、空调设备、电视机等。

5.进行电器设备的调试和测试,确保工作正常,符合安全要求。

6.进行线路的整理和标识,使其符合相关标准和规范。

7.对施工过程进行现场巡视和监督,确保施工质量和安全。

8.在施工完成后,对临时的电源系统进行拆除和清理。

三、安全措施1.在施工现场设立警示标志,提醒人员注意安全。

2.使用绝缘手套、绝缘鞋和安全帽等个人防护装备,确保人员的安全。

3.在施工区域设置警戒线,确保非施工人员不进入危险区域。

四、环境保护措施1.对施工现场进行垃圾分类和处理,确保环境卫生。

2.临时电源系统使用环保型的发电机,减少排放的废气和噪音。

3.节约能源,合理使用电力资源,减少浪费。

五、施工结束后的工作1.对施工区域进行清理,包括清理垃圾和归还借用的工具设备。

2.对施工过程中出现的问题进行整理和总结,提出改进意见。

3.向电力公司申请注销临时用电许可,并进行结算工作。

4.对安装的电线、电缆和电器设备进行检查和维护,确保长期使用的安全和可靠。

以上是临电专项施工方案的内容,通过合理的准备工作、施工流程和安全措施,可以保证施工过程的顺利进行,并确保施工质量和安全。

同时,对环境保护工作的重视,也体现了对可持续发展的关注和责任。

版公共租赁住房工程临时用电用水专项施工方案

版公共租赁住房工程临时用电用水专项施工方案

版公共租赁住房工程临时用电用水专项施工方案为了保障公共租赁住房工程的顺利施工,临时用电用水的专项施工方案显得尤为重要。

下面是一份详细的1200字以上的专项施工方案。

一、用电用水施工方案目标本专项施工方案的目标是确保公共租赁住房工程的临时用电用水供应安全可靠,保证工程施工的顺利进行。

二、分阶段施工1.临时用电施工分为三个阶段:前期准备阶段、主体施工阶段和尾期收尾阶段。

2.前期准备阶段:搭建基本施工设施,包括建立电力接入系统、临时用电箱等。

3.主体施工阶段:根据实际用电需求,确定用电负荷和用电容量,并进行用电线路敷设。

4.尾期收尾阶段:拆除临时用电设施,恢复原状。

三、用电1.前期准备(1)根据各个施工单位的用电需求,确定临时用电总负荷和用电容量。

(2)购买或租赁临时用电设施,确保其符合安全标准。

(3)编制用电施工方案,明确用电设施的布置和线路的敷设。

2.主体施工(1)根据用电需求和用电容量,选择合适的电缆规格,并按照相关规范进行敷设。

(2)建立临时用电箱,逐级分配电源,并进行电路保护、接地等工作。

(3)监测用电负荷,及时调整用电容量,确保用电平衡。

(4)定期巡查用电设施,确保其正常运行,防范电力安全事故的发生。

3.尾期收尾(1)停止用电设备的运行,关闭电源。

(2)拆除临时用电设施,如电缆、电线、电箱等。

(3)清理工地,恢复原状。

四、用水1.前期准备(1)根据各个施工单位的用水需求,确定临时用水量。

2.主体施工(1)根据用水需求,选择合适的临时用水设备。

(2)建立临时用水管网,确保用水供应畅通。

(3)监测用水量,及时调整用水供应,确保用水充足。

(4)加强用水设备和管网的维护,防止漏水和供水中断。

3.尾期收尾(1)停止用水设备的运行。

(2)拆除临时用水设施,如水管、水泵等。

(3)清理工地,恢复原状。

五、安全保障措施1.临时用电设施必须符合国家标准和相关规定,设备检测合格后方可使用。

2.临时用电设施和线路必须定期检查和维护,发现问题及时处理。

廉租房专项工程临时施工用电专项方案.doc

廉租房专项工程临时施工用电专项方案.doc

贵池区东部园区廉租房专项工程施工组织设计临时施工用电工程施工单位:编制时间:20xx年11月16日临时施工用电专项方案一、施工条件工程概况工程名称:池州市贵池区工业园区廉租房B6#、B7#、B10#、B11#xxxx。

工程地点:池州市贵池区工业园区建设单位:池州市东城发展有限公司监督单位:池州市建设工程质量安全监督站勘察单位:池州市规划勘察院。

设计单位:池州市建筑设计院监理单位:池州市工程建设监理有限公司总承包单位:安徽谢垅建设工程有限公司。

1、本工程为池州市贵池区工业园区廉租房B6#、B7#、B10#、B11#、B18#、B19#、B22#、B23#、B26#楼均为七层异型柱框架结构,每栋建筑面积均为2996㎡工程,抗震设防烈度6度,建筑高度均为21.25m,檐口高度均为19.xxxxB14#楼六层异形框架结构,建筑面积2574㎡建筑高度18.45m,檐口高度均为xxxx楼六层异形框架结构,建筑面积3874㎡,建筑高度18.4m,檐口高度16.6m。

B20#楼七层框架异形结构,建筑面积4514㎡,建筑高度20.95m,檐口高度19.xxxx异形柱框架结构,建筑面积4514㎡,建筑高度20.95m,檐口高度19.xxxx异形柱框架结构,建筑面积3866㎡,建筑高度18.xxxx35m。

B24#楼六层异形柱框架结构,建筑面积3874㎡,建筑高度18.4m,檐口高度16.6m。

Bxxxx建筑面积6490㎡,建筑高度19.9m,檐口高度18.1m,B16#楼六层框架结构,建筑面积7167㎡,建筑高度19.9m,檐口高度18.1m。

以上工程抗震设防烈度6度、抗震等级四级,屋面防水等级二级,安全等级二级,场地类别为Ⅱ类,属于抗震一般地段,使用合理年限50年。

甲方已提供1000KV A的变电器。

2、施工现场用电量统计表如下:序号机械名称数量额定功率合计功率Pe备注(KW)(KW)1 QTZ25塔吊10 40 380 Jc=40%需核算到Jc=25%2 砼搅拌机10 7.5 753 砂浆搅拌机10 3 304 角钢井架17 7.5 127.55 电渣压力焊6 18 KV A 108 KV A Jc=50%需核算到Jc=100%6 电焊机 4 21.5 KV A 86 KV A Jc=20%需核算到Jc=100%7 钢筋切断机 4 2.2 8.88 钢筋弯曲机 4 3 129 圆盘锯 4 4 1610 离心水泵 4 4 1611 插入震动机10 1.5 1512 平板震动机10 1.5 1513 卷杨机 2 5.5 1114 生活区20 2015 办公用电10 1016 合计功率780(KW)二、设计内容和步骤(一)、现场勘察及初步设计1、本工程式施工现场围内无上、下水管道,无各种埋地线路,业主已向供电部门审批设置一台变压器,现场设供电箱(由供电局施工已完毕),内有计量设备。

临时用电施工方案二期住宅

临时用电施工方案二期住宅

临时用电施工方案二期住宅一、总体介绍本施工方案适用于二期住宅项目的临时用电工程。

该工程包括施工期间所需的电源供应、安装设备的用电和电力线路的敷设,以保障施工期间的用电需求。

本方案将详细介绍电源布置、电缆线路敷设和设备安装等内容,并制定相应的安全管理措施。

二、电源布置1.电源选择电源的选择应根据施工现场的需求,以满足正常施工所需的电力负荷。

基于二期住宅项目的特点,建议采用20kVA的三相制式电源供应。

同时,要确保电源稳定可靠,以避免施工期间因电力不足导致施工中断。

2.电源箱布置电源箱的选择应符合国家标准,并在施工现场易于操作和管理。

电源箱应布置在离施工现场较近的地方,确保电缆线路的敷设不过长,并要与施工现场保持一定距离以确保安全。

3.接地装置为确保安全用电,应进行有效的接地装置建设。

接地系统应符合国家标准,并进行必要的接地测试,例如接地电阻测试和电势测试等,确保施工期间的电力安全。

三、电缆线路敷设1.电缆线路选择根据施工现场的需求和电力负荷,选择适当规格的电缆线路。

在二期住宅项目中,常见的电缆规格为6mm2和10mm2的钢芯铜绞线缆,可根据施工需求和电力负荷选择相应规格。

2.线路敷设根据建筑总平面图,确定电力线路的布置,保证线路的合理布置和线路长度的减少,以降低线路损耗。

对于室外线路敷设,应采用埋地敷设或者其他安全可靠的方式,防止损坏。

3.电缆保护在电缆线路敷设过程中,要注意保护电缆,避免破损和受潮。

可以利用电缆沟、电缆槽等进行保护,确保电缆的安全和可靠。

四、设备安装1.室内设备安装室内设备的安装应符合国家标准,遵循相关安全规范,并由具有相关资质的专业人员进行安装。

在安装过程中,要确保设备与电源的连接牢固可靠,线路接线正确,且存在合适的保护装置。

2.室外设备安装室外设备安装应考虑防水、防雷、防晒等因素,确保设备的安全和稳定。

在安装过程中,应选择合适的支架和固定装置,以防止设备的倾斜和损坏。

五、安全管理措施1.安全教育培训在施工期间,施工人员应接受相关的安全教育培训,熟悉本方案要求和相关安全操作规程,提高安全意识和操作技能,从而减少事故的发生。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

临时用电施工方案
一、概况及布置:
1、本工程为教育系统公共租赁房一期工程,根据业主
提供的电源位置和变压器额定功率。

根据施工最大用电量计算能够满足用电现场施工用电要求。

2、现场施工随时用电采用TN-S系统,五芯电缆。

三级
配电,二级防护,并符合“一机一闸一漏”保护规定,使用标准配电箱。

3、工程用电机械一览表:
用电总量根据主要机械的选用及其用电负荷确定,现场需用机械及其用电量表如下:
4.供电方法:进火线从业主提供总配电间接送分一路进火线接进施工现场,再分为二路,第一路进火线配电箱设职工食堂北面。

此段采用埋地进入配电箱;第二路的配电箱为办公用电和住宅区用电。

5.导线截面的选择:
主线路:为了安全起见,选用导线截面为2根70mm2的BX 铜芯线,持续允许电流为720A>620A,满足要求。

施工现场用电线路:用导线25㎡的BX导线,持续允许电流为145A>126.8A,满足要求。

二、临时架线使用要求:
1、临时架线不得胡乱敷设,如绕在脚手架或架设在
建筑物上,应用瓷瓶固定。

2、架设临时线使用的导线必须绝缘良好。

3、同一档距内,一根导线的接头不得多于1个,同
一条线路在一档距内,接头不应超过2个。

导线接头处,每
边绕5~7圈。

导线接头处必须接好,破口处应用绝缘布包
扎三层以上,并行线的接头应错开。

4、配电线路或架空线路的高度不得低于2.5m。

三、临时用电机械:
1、电器、元件必须可靠完整,不得使用破损、不合
格的产品。

2、电动机械接线前,应先测试绝缘,绝缘合格后方可接线。

3、每台电动机械必须单独设控制开关。

4、电动机械的开关容量,不得小于电动机械额定电
流的 2.5倍,熔丝的容量不得大于电动机械额定电流的
1.5~
2.5倍。

5、电动机械电源线宜采用胶皮软线,并应放在不易
碰砸的隐蔽处,并应设专人维修。

6、所用的电动机械使用的插座必须使用单相三眼,
确保用电设备接地可靠。

四、施工安全技术
1、用电设施的运行及维护人员必须掌握专业的电
器知识,并应有上岗证。

2、各种电器设施定期进行巡视检查,发现问题应及时整改。

3、严禁非电工拆装电气设备,严禁乱拉接电源。

4、电器设备部位应设置明显的标示牌。

5、配电器、开关箱内的电器必须可靠完好,不准使
用破损、不合格的电器。

6、开关箱内必须装设漏电保护器。

7、配电箱、开关箱中导线的进线口、出线口应设在
箱体的下底面,严禁设在箱体上顶面、侧面、后面或箱门处。

五、施工现场的临时用电必须严格按JGJ546-88规定执行,并应注意以下事项:
1、工地现场不允许用裸线设置低压线路,(线电压
500伏以下的低压线路)应以绝缘线架设在坚固的电线杆上,并用瓷瓶分开,不准用绳子绑在一起。

2、临时照明的各分之线路应单独设控制开关,选择
适当的保险丝。

任何电器设备在未查明无电之前均视为有电。

电机、电具和劳保用具除定期检查是否合格以外,其余的在现场使用之前必须进行检查,不合格者严禁使用。

3、所有电器设备的金属外壳(36V以下的安全电压
外)都必须接地或接零保护,在一个供电压器的低压(380V)系统内不允许采用两种保护方式。

4、禁止带电检查和修理运行中的电器设备和线路。

电器设备着火时,首先必须切断电源,然后用干粉灭火器扑灭,严禁用水和其它液体灭火器浇泼。

5、电器开关跳闸和保险丝熔断时应查明原因并及
时排除故障后再送电,不准强行送电。

停电修理线路和电器设备时,必须做到以下几点:
1)将高压开关拉下,并挂上“禁止送电,有人工作”的警示牌;
2)经试验确认无电后再进行接地短路;
3)接地后再三相短路,工作完毕后,先除去三相短路的导线,再除去接地线。

照明线路送电时,必须先试送几次,试送时间不能过长,以免线路上有人接触而发生事故。

4)临时用电的机电设备,如马达、变压器、电焊机等,
接地线深度必须不小于1.5-2.5m ,禁止跨越接地。

防雷接地装置与带电部分的空间距离应不小于5m 。

5)
工地现场的所有电器设备及线路的接拆电工作都必
须由专业电工进行操作,严禁其它人员操作。

6)
6)照明线路禁止用一根相线,另一根利用铁棒接地
或用自来水管作地线接在照明上。

7)
在闪电、雷电和六级以上的大风时,不得登杆作业。

临时线路用毕立即拆除,不得留有带电的线头。

8).临时线路用毕立即拆除,不得留有带电的线头。

六、负荷计算:
1.线路总功率及载流量计算:
①由表可计得KW P 7.1711=∑,KVA P 2052=∑
根据施工进度计划,用电系数取K 1=0.50, K 2=0.6,功率因数Cos Φ=0.75
据公式P 动=1.1(∑+∑221
1P P K Cos K φ
) =KVA 2.2612056.075.07.1715.01.1=⎪⎭

⎝⎛⨯+⨯⨯
照明用电按动力10%计,P 照=26.12KVA 施工总用电量P=261.2+26.12=287.32KVA
甲方提供的变压器SZL 7-315/10变压器,满足施工用电要求。

②A Ve
P Ie 5.43638
.0332.2873=⨯=
=

③采用VV-500伏铜芯橡皮绝缘电缆150nm ²可满足要求。

④配电设备总开关采用空开为HR-600/3隔离开关。

2.、电路走向及负荷分布
1).本工程施工用电依据其平面布置图安排其电路走向,由于大型设备均集结在负荷中心一侧,因此采用放射式电缆直接供电。

从配电室至各动力箱所有线路均采用穿管埋地敷设。

2).导线截面计算小型材选择 ①塔吊功率为40KW ,根据①公式
η
φ••=
cos 3Ve P Ie
=
A 909
.075.038.0340
≈⨯⨯⨯
选用橡套电缆VV —3×25+2×10可满足要求。

②对焊机功率为100KVA ,根据公式
Ve P
Ie =
=38.0100
=263.2A
Ie Id 875.03
=
=
2.263875
.02
.0⨯ =134.5A
选用橡套电缆VV —3×50+2×16可满足要求。

③根据公式计算
生活用电采用YZ-5×4,钢筋加工场采用YZ-3×16+2×6,镝灯采用YZ-5×4,综合用电采用YZ-3×25+2×10可满足要求。

④主体各层施工用电拟采用树干式配电,准备采用YZ3×6+2×4电缆穿管沿施工电梯引上施工层。

附件2
安全技术措施和专项施工方案审核(查)表
临时用电施工方案
工程名称:教育系统公共租赁房一期工程
施工单位:福建志海建设有限公司
编制人:
日期: 2012. 9. 10。
