防台风、防雨季施工方案(夏天再打)
雨季、夏季及抗台风的施工措施(方案)

雨季、夏季及防台风的施工方案第一章:工程概况2第一节:工程简介2第二节:工程目标 2 第二章:雨季施工方案2第一节管理措施 3第二节分部(分项)措施 4第三章:夏季施工方案 6第一节准备工作 6 第二节技术措施 6第四章:抗台风施工方案 8第一节人员及组织机构的准备 8第二节物资准备 8第三节预防措施 8第四节应急预案 8雨季、夏季、防台风施工方案第一章、工程概况本工程由阳江市锦盛地产有限公司投资开发建设的高层商住宅工程,位于阳江市城南新区江朗大道东侧,洛东大道北侧。
总建筑面积约为72000㎡。
阳江山水一品二期工程1栋、2栋、7栋、8栋、9栋。
层数为2~30层,建筑最大高度为90.45米。
结构类型为框剪结构。
建筑抗震设防烈度为7度。
地基基础设计等级为甲级。
设计单位为中国华西工程设计建设有限公司,由广州广骏工程监理有限公司承担监理任务,广东冠雄建设工程有限公司总承包。
工程目标质量目标确保本工程达到国家质量规范要求安全、文明施工目标全年实现“五无”,即无残疾、无重伤、无火灾、无中毒、无坍塌;负伤率控制在2‰以内,实现重大伤亡事故为零的目标。
第二章雨季施工方案本工程位于大陆沿海(广东省阳江市城南新区江朗大道东侧,洛东大道北侧),地处亚热带雨林;本地区年降水丰富,雨季、夏季明显、常年雨水、台风较多。
根据本公司的实际工作经验,应着重做好以下事项:第一节管理措施:⑴、雨季施工前认真组织有关人员分析雨季施工生产计划,根据雨期施工项目编制雨期施工措施,编制施工措施时,要根据雨期施工的特点,不宜在雨期施工的分项工程提前或延后安排,对必须在雨季施工的工程制定有效的措施,所需材料要在雨期施工前准备好。
⑵、成立防汛领导小组,制定防汛计划和紧急预防措施,其中应包括现场和周边居民小区及电视台。
⑶、夜间设专职的值班人员,保证昼夜有人值班并做好值班记录,同时要设置天气预报员,负责收听和发布天气情况。
⑷、组织相关人员进行一次全面检查施工现场的准备工作,包括临时设施,临时用电,机械设备防雨,防护等各项工作,检查施工现场及生产生活基地的排水设施,疏通各种排水通道,清理雨水排水口,保证雨水排水通畅,尽量做到雨停水干,尤其要防止地面水排入地下室。
夏、雨季专项施工方案

夏、雨季专项施工方案
一、背景
夏季是雨水较多的季节,施工活动受天气的影响较大,容易出现进度延误、质
量问题等情况。
为了保障施工的正常进行并确保工程质量,在夏季雨季的特殊气候条件下,制定专项施工方案势在必行。
二、目标
确保夏季雨季施工活动的安全、高效进行,做到施工质量、进度能够得到有效
控制。
三、方案内容
1. 施工前准备
•提前关注天气预报,合理安排施工计划,避开预计大雨天数进行外部施工工作。
•检查设备、机械的完好程度,做好维修、保养工作。
2. 施工现场管理
•加强现场安全管理,建立定期检查机制,确保施工人员能够及时避险。
•建立应急预案,针对可能出现的降雨、雷电等情况,做好应对措施。
3. 施工质量控制
•加强对原材料的选择及检验,确保质量符合要求。
•定期对施工过程进行质量抽查,及时发现问题并采取措施解决。
4. 施工进度管理
•制定合理的施工进度计划,考虑雨季气候因素留有一定的余地。
•定期进行进度检查,及时调整施工计划,确保工程的按时完成。
四、总结
夏、雨季是施工活动中一个特殊的时期,实施专项施工方案有助于提高对夏、
雨季的应对能力。
通过合理的施工计划和管理措施,可以有效降低施工风险,保障施工质量和进度。
希望所有相关人员能够严格执行该方案,确保施工的顺利进行。
以上是针对夏、雨季专项施工方案的一些建议,希望能够对施工管理有所帮助。

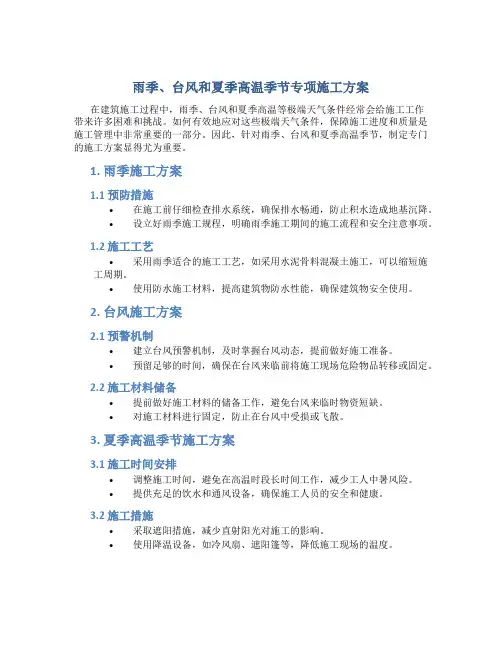

雨季、台风和夏季高温季节专项施工方案

雨季、台风和夏季高温季节专项施工方案在建筑施工过程中,雨季、台风和夏季高温等极端天气条件经常会给施工工作带来许多困难和挑战。
如何有效地应对这些极端天气条件,保障施工进度和质量是施工管理中非常重要的一部分。
因此,针对雨季、台风和夏季高温季节,制定专门的施工方案显得尤为重要。
1. 雨季施工方案1.1 预防措施•在施工前仔细检查排水系统,确保排水畅通,防止积水造成地基沉降。
•设立好雨季施工规程,明确雨季施工期间的施工流程和安全注意事项。
1.2 施工工艺•采用雨季适合的施工工艺,如采用水泥骨料混凝土施工,可以缩短施工周期。
•使用防水施工材料,提高建筑物防水性能,确保建筑物安全使用。
2. 台风施工方案2.1 预警机制•建立台风预警机制,及时掌握台风动态,提前做好施工准备。
•预留足够的时间,确保在台风来临前将施工现场危险物品转移或固定。
2.2 施工材料储备•提前做好施工材料的储备工作,避免台风来临时物资短缺。
•对施工材料进行固定,防止在台风中受损或飞散。
3. 夏季高温季节施工方案3.1 施工时间安排•调整施工时间,避免在高温时段长时间工作,减少工人中暑风险。
•提供充足的饮水和通风设备,确保施工人员的安全和健康。
3.2 施工措施•采取遮阳措施,减少直射阳光对施工的影响。
•使用降温设备,如冷风扇、遮阳篷等,降低施工现场的温度。
综上所述,针对雨季、台风和夏季高温季节的施工特点,制定专门的施工方案是确保施工安全和质量的关键。
只有采取科学合理的措施,才能有效地保障施工顺利进行,同时保障施工人员的安全和健康。
夏雨季施工方案

一、夏季、雨季施工准备工作1、场地排水:在现场做好排水沟和集水井的处理,做到雨后现场畅通、不积水。
2、施工道路:对现场主要道路碾压坚实,并在两侧挖好排水沟,保证雨后正常通行。
3、机具设备:机电设备的电闸箱、电焊机、电锯等要采取防雨、防潮等措施,安装接地保护装置,做到机械设备上有棚、下有垫。
4、对仓库、现场加工区、材料堆放区应做好防水工作。
5、对机械棚等做到屋面不漏雨。
6、模板在涂刷隔离剂后要集中堆放,并用彩条布覆盖,以防隔离层被雨水冲刷掉。
7、对职工进行防暑降温知识宣传、教育,掌握中暑症状和急救措施。
8、合理调整作息时间,避开高温作业时间。
9、经常对高温作业人员进行健康检查。
二、夏季和雨季施工措施根据本地的气候条件,一般在5月下旬至9月上旬为夏季,同时进入雨季,约为105-120天,期间气候炎热,气温升高,降雨增多。
夏季和雨季来临,并根据施工规范的要求,工程施工即将进入夏季和雨季施工。
为了保证施工计划的全面完成,确保工期,项目部安排进行夏季和雨季施工。
1、对高温、高空作业人员进行体检,且要搭设休息棚。
2、砌砖时,应采取使砖块加以湿润措施,砂浆稠度大些。
3、夏季施工时应注意防台风措施,对机械设备、架体等进行加固。
4、雨季施工应保持现场排水畅通,排水设施完善,及时把场内积水排除干净。
5、准备好防雨设备和机具。
6、混凝土工程施工时可能遇到高温天气和雨天。
混凝土工程施工应尽量避免在高温天气和雨天浇筑,因此采取以下措施:混凝土入模前,测定混凝土的温度、坍落度、含气量及泌水率等性能,符合设计或配合比要求时方可浇筑,并做好相关的检查记录。
混凝土浇筑前必须和气象站密切联系,有高温及大雨和中雨天气均不得浇筑。
而若因工期紧张,有小雨时必须浇筑,则须准备足够的防雨措施和覆盖用的油布、塑料布等,并设法准备适量的雨蓬,以便在雨淋时应用;当气温过高时,适当调整混凝土浇注时间,待气温逐渐回落后再进行浇注。
浇注前用冷水将基底面湿润,并对模板喷洒少量冷水降温。
2024年夏季雨季施工方案

2024年夏季雨季施工方案2024年夏季雨季将对施工计划带来一定影响,为确保工程进度和质量,我们制定了以下方案:一、天气监测和预警密切关注气象预报,对雨季天气变化进行及时监测,确保及时做好防雨准备工作。
同时,建立紧急预警机制,一旦发现恶劣天气即刻通知相关施工人员撤离现场,确保施工人员安全。
二、施工计划调整根据天气条件对施工计划进行调整,灵活安排施工人员的工作时间和任务。
在雨季来临之前,提前做好防水措施,确保施工进度不受影响。
三、设备保障做好设备的防水防潮工作,定期检查设备的运行状况,确保设备在雨季能正常运转。
保障施工期间的设备供电、供水、排水等问题,确保施工进度不受设备问题影响。
四、材料存储在雨季来临前做好材料的存储工作,保证材料不受潮、发霉等影响。
合理安排材料的使用顺序,确保材料的有效利用,避免浪费。
五、安全管理雨季施工安全风险较大,要加强安全管理工作。
制定详细的安全操作规程,加强施工人员的安全培训,确保施工现场的安全。
六、协调沟通加强与相关部门的沟通和协调,及时向管理部门汇报施工进度和问题,确保施工过程中各部门之间的协作顺畅。
同时,加强与客户的沟通,保证客户对施工进度和质量有清晰的了解。
七、质量控制严格执行施工规范,确保施工质量符合标准要求。
加强现场管理,做好质量检查,及时处理施工中的质量问题。
八、人员安全加强施工人员的安全教育和培训,提高他们的安全意识和应急处理能力,确保施工现场的安全环境。
以上方案是我们针对2024年夏季雨季施工计划制定的应对措施,希望能够有效应对雨季带来的挑战,保证施工进度和质量的顺利进行。
雨季施工、防台风、防雷技术措施方案

8.5.4 雨季施工、防台风、防雷技术措施根据地下管道工程的施工特点和项目的工期要求,结合惠州气候特点,考虑到项目处于大亚湾海边滩涂围海造地区域,地下水比较丰富,地下水位比较高,项目部必须采取雨季施工措施才能保证地下管道工程的施工进度和质量。
地下管道工程施工期间正处于每年的台风和雷雨季节,采取好防台风、防雷措施对保证工程的顺利进行是至关重要的。
1.雨季施工准备工作>成立防汛领导小组,制定防汛计划和雨季施工应急预案措。
设天气预报员,负责收听和发布天气情况。
>施工前,要认真组织有关人员分析雨季施工生产计划,根据雨季施工项目,编制雨季施工措施,所需材料要在雨季施工前准备好。
>做好施工场地排水规划,按施工现场地势情况,在办公区周围、材料库、材料堆场、管沟附近挖好排水沟,并与外部排水沟连接,使雨水能及时汇入外部的雨水排水系统。
易受雨水浸湿变质的材料、构配件应覆盖好或存入库中,并垫高摆放。
>现场管沟两旁设排水沟,保证不滑、不陷、不积水。
清理现场障碍物,保持现场道路畅通。
>组织相关人员进行施工现场准备工作的全面检查,包括临时设施、临电、机械设备等项工作,对现场配电箱、闸箱、电缆临时支架等仔细检查,需加固的及时加固,缺盖、罩、门的及时补齐,确保用电安全。
检查施工现场及生产生活基地的排水设施,疏通各种排水渠道,清理雨水排水口,保证雨天排水通畅。
>施工现场办公设施、仓库等临建设施要在雨季前进行全面检查,保证基础、道路不塌陷,房间不漏雨,场区不积水。
>在雨季到来前,安全监督部门对避雷装置作一次全面检查,接地电阻一定要符合要求,确保防雷。
>施工现场孔洞要做好防雨措施,要采取措施防止被水浸泡。
>室外电缆中间头、终端头制作要尽量选择晴朗无风的天气,敷设于潮湿场所的电线管路、管子连接处应做密封处理。
>回填土工作,在回填时应尽量避开下雨天,并采取一定的遮盖措施,防止发生塌陷事故。
预防台风专项施工方案

预防台风专项施工方案一、引言台风是一种具有强烈破坏力的自然灾害,对人民生命财产造成巨大威胁。
为了有效防范和减轻台风带来的损失,必须采取专项施工方案进行预防和防范。
本文将介绍预防台风的一些重要措施和施工方案。
二、综述预防台风的施工方案需要综合考虑建筑物结构、材料、地形等因素。
以下是具体措施和方案。
1. 构筑防风墙为了增加建筑物的抗风能力,可以在建筑物周围构筑防风墙。
防风墙可以起到阻挡台风风力的作用,减轻台风对建筑物的冲击。
2. 使用抗台风材料在建筑物的设计和施工过程中,使用抗台风材料是至关重要的。
抗台风材料具有高强度和抗风能力,能够有效减轻台风对建筑物的破坏。
3. 设计合理的排水系统台风常常会带来大量的降雨,如果建筑物没有合理的排水系统,可能会导致内涝和水浸。
因此,在施工过程中,必须考虑并设计合理的排水系统,确保雨水能够及时排除。
4. 巩固建筑物结构在台风预防施工中,巩固建筑物结构是非常重要的一环。
通过增加梁柱的数量和尺寸、加强结构节点等方式可以提高建筑物的抗风能力,降低倒塌的风险。
三、施工流程以下是进行预防台风施工的基本流程。
1. 评估风险在施工前,需要评估施工区域的台风风险程度。
这包括了对该地区台风频率、强度以及可能产生的破坏程度等的评估。
2. 制定施工方案根据评估结果,制定台风预防的施工方案。
该方案应包括具体的施工措施、使用的材料和设备、时间计划等的细化。
3. 确定施工流程确定施工流程,将施工过程划分为不同的阶段,确保施工的顺利进行。
同时,在不同阶段进行质量检查和安全评估,及时调整施工计划。
4. 施工过程中的安全措施在进行预防台风施工过程中,必须注重安全。
采取必要的安全措施,例如设置警示标志、防护栏等,确保施工人员的安全。
5. 施工后的检查和整改施工完成后,进行检查和整改工作,确保施工结果符合预期要求,并对施工过程中的不足进行改进。
四、施工人员培训和指导为了有效实施预防台风的施工方案,必须进行施工人员的培训和指导工作。
雨季施工防台风防雷防汛及应急方案

雨季施工防台风防雷防汛及应急方案一、编制依据1.1 根据《建筑施工安全生产管理规定》、《建筑抗震设计规范》、《建筑结构荷载规范》等相关法律法规,结合本项目特点,制定本方案。
二、工程概况2.1 工程位于我国沿海地区,为混凝土框架结构建筑,地上XX 层,地下XX层,建筑高度XX米。
2.2 工程所处地区历史最高台风风力为XX级,台风频发,同时雨季期间易发生暴雨、洪水。
三、防台风目标及原则3.1 防台风目标:确保建筑结构在台风袭击时安全稳定,降低台风对建筑及人员的影响。
3.2 防台风原则:预防为主,综合治理,重点防范,全面保障。
四、防雷原则及措施4.1 防雷原则:确保建筑的防雷设施有效,防止雷击事故的发生。
4.2 防雷措施:(1)建筑物的防雷设计应符合《建筑防雷设计规范》的要求。
(2)建筑物应安装避雷针、接地装置等防雷设施。
(3)对施工人员开展防雷知识培训,提高防雷意识。
五、防汛目标及原则5.1 防汛目标:确保施工现场排水畅通,防止洪水、内涝对施工的影响。
5.2 防汛原则:以防为主,综合治理,重点防范,全面保障。
六、防汛措施6.1 施工现场设置排水系统,包括排水沟、排水管道、排水泵等。
6.2 加强对施工现场周边河流、水库的监控,及时掌握水情信息。
6.3 准备防汛物资,如沙袋、铁锹、防汛编织袋等。
七、应急响应7.1 台风、暴雨、洪水来临前,立即启动应急预案,采取以下措施:(1)停止室外作业,撤离施工现场人员。
(2)检查防台风、防洪设施,确保其完好可靠。
(3)对施工现场进行隐患排查,防止自然灾害引发安全事故。
7.2 台风、暴雨、洪水过程中,采取以下措施:(1)救援组立即组织人员救助被困人员和疏散周边群众。
(2)疏散组负责组织施工人员按照预定路线撤离到安全地带。
(3)联络组及时与政府部门、救援机构等保持联系,协调救援工作。
(4)医疗救护组负责伤员的急救和转移,确保伤员得到及时治疗。
八、保障措施8.1 配备必要的应急物资,包括救生衣、防汛沙袋、防台风罩等。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
防台风、雨季施工保证措施
一、工程概况
本工程位于佛山市顺德区大良。
拟建工程为集商业、办公、公寓、住宅等用途的城市综合建筑体。
总建筑面积约79746m2,其中含地下室面积约17438m2。
地下室为-2层,地上建筑包括裙楼二层(其基底面积约6199m2,用于商业)、23-27层塔楼3栋(办公楼、公寓、住宅各1栋)。
本建筑物采用框支剪力墙结构,预应力砼管桩基础。
地下室-2层层高3.6m,-1层层高1号楼(办公楼)4.4m、2号楼(公寓)、3号楼(住宅)4.0m;首层层高7.0m,二层层高6.0m,三层层高4.9m,标准层层高1号楼(办公楼)4.0m、2号楼(公寓)、3号楼(住宅)3.0m。
1号楼是23层,首层至屋面高度是98.7m,建筑总高度是120.0m;2、3号楼是27层,首层至屋面高度是89.9m,建筑总高度分别是93.1m、94.6m。
二、总则
随着夏季的到来,又是一个台风多、雨水多的季节。
为积极响应市建设局领导提出的安全的倡仪,为确保完成劳动的目标任务,从而完成2010年度总的目标任务,确保施工的顺利,不受制于大风、大雨的季节影响,特制定如下防风、防雨的施工保证措施。
三、加强对重点部位和重点环节的重点检查措施
当台风来临之前,建筑施工队的主要领导要立即布置,并带队对所有的施工现场进行全面检查。
对基础开挖、土石方施工、大型机械设备、临时用电、脚手架、临建设施等重点部位和环节进行严密监控,杜绝重大事故的发生。
加强对基础开挖、土石方施工的检查、监控,重点检查基坑壁的有效支护,施工现场要设置观测点,要随时观测建筑物、构筑物的变化,发现安全隐患及时整改。
加强对塔吊等大型机械设备固定状况和各种安全装置灵敏程度的检查,提高设备抗台风、防雨、防雷击和防倒塌性能。
加强对施工临时用电的检查,现场临时用电必须严格遵守标准规范,尤其要对变(配)电室做好防雨措施,汛期所有施工现场在大雨天气时要全部停止供电。
在雨后继续施工前,首先要检查所有用电设施和线路的安全性,写出报告并经技术负责人签字同意后,方可投入使用。
加强对脚手架的安全防范,要重点检查立杆基础与排水措施的落实情况及拉结状况,做到基础平整、坚固,排水通畅,拉结有效,确保脚手架稳固、牢靠。
加强对施工现场的宿舍、伙房、办公室、仓库等临时设施及广告牌的安全检查,对存在不安全隐患的,要立即采取措施,对不能保证人身安全的,要坚决予以拆除,防止坍塌事故的发生。
四、塔吊采取以下紧急措施:
1、自升式塔吊有附着装置的,在最上一道附着以上自由高度超过说明书设计高度的,应朝建筑物方向设置两根钢丝绳拉结。
2、自升式塔吊未附着,但已达到设计说明书最大独立高度的,应设置四根钢丝绳对角拉结。
3、拉结应用Φ15以上的钢丝绳,拉结点应设在转盘以下第一个标准节的根部;拉结点处标准节内侧应采用大于标准节角钢宽度的木方作支撑,以防拉伤塔身钢结构;四根拉结钢丝绳与塔身之间的角度应一致,控制在45。
~60。
之间;钢丝绳应采用地锚、地锚筐或与建筑物已达到设计强度的混凝土结构联结等形式进行锚固;钢丝绳应用左右丝拉钩进行调整,使钢丝绳松紧适度,确保塔身处于垂直状态。
4、凡塔身设有标牌、横幅等悬挂物的,应立即清除;塔身上存有易坠物的,必须立即清除。
5、塔身螺栓必须进行全部紧固,塔身附着装置应全面检查,确保无松动、无开焊、无变形。
6、严禁对塔吊前后臂进行固定,确保自由旋转。
塔机的避雷设施必须确保完好有效,塔吊电源线路必须切断。
五、宿舍要设专人负责,进行昼夜值班,每个宿舍配备不少于2个手电筒。
加强对工人的全面教育,使工人详细了解台风的危害性,提高防护意识,一旦发现险情,要清晰避险路线、避险地点和避险方法。
台风来临之际,严禁工人到外面游玩或观景。
六、所有的彩钢板房必须采用钢管、绳索等进行加固,并与地面进行牢固连接,确保房屋稳固。
七、在台风来临时,所有在砖砌临建宿舍以及有安全隐患的临建宿舍,住宿的人员必须全部撤出到安全地方。
临近基坑、砖砌围挡墙及广告牌的临建住宿人员必须全部撤出;塔机一旦倒塌并能够危害到的临建
设施内的人员必须全部撤出。
八、加强对深基坑周边的监控,发现险情及时采取措施。
配备足够的潜水泵等排水设施,确保排水及时,防止基坑坍塌。
九、台风来临之前,施工现场临时用电除照明、排水和抢险用电外,其他电源必须全部切断。
十、施工现场的防台风应急预案必须切合实际有针对性,确保人员到位、设备完好、物资齐全。
十一、施工现场的建设单位负责人、项目经理、项目总监、安全管理人员必须在现场进行24小时值班,严禁脱岗。
施工、建设、监理企业负责人必须对现场进行全面检查,及时排除各类安全隐患。
全部相关人员必须保持通讯24小时畅通。
十二、建筑物顶层及楼层内有可能因风刮落的物体材料,必须全面清理至物料堆放场集中存放,防止物体坠落伤人。
对台风的防范工作,事关人民生命安全、事关社会稳定、事关经济发展,必须引起高度的重视,必须明确责任,加强领导,必须确保各项措施全部落实到位。
对责任不明、措施不力、防范不到位的,将严肃追究责任单位和责任人的责任。
十三、雨季施工保证措施
1、雨季施工的组织
○1根据雨季施工的特点,将不宜在雨季施工的工序提早或延后安排;○2晴好天气抓外业施工,雨天安排室内资料整理等工作;
○3注意天气预报,做好防汛准备;
○4大雨、雷击、大风等恶劣天气,停止露天的高处、起重吊装等作
业。
2、做好施工现场的排水工作:
○1根据目前的地势,水流走向,结合现场实际、群众的要求与施工的需要,挖好排水沟,确保施工现场排水畅通;
○2按防汛的要求,设置连续、畅通的排水设施和其他应急设施;
○3雨季要求各施工队设置专人负责防汛,经常检查所辖路段的排水系统,处理安全隐患。
3、保证便道畅通:
○1为满足防汛和施工的要求,对土质不良的便道使用石渣进行硬化,确保雨天便道畅通;
○2做好便道及四周的排水工作,保证雨天便道上不积水,便道不被外来水淹没;
○3雨季指定专人负责便道的维护,雨后对坑槽及时进行填补,确保便道的完好;
○4加强场区内主道路的硬化,确保防汛时机械随时出入,雨后及时能安排生产。
4、其他保证措施:
○1对混凝土等混合料使用的砂石进行覆盖,以便于施工时拌和质量的控制;
○2雨后及时对施工现场、模梁内积水进行清理;
○3雨后作业,对起重设备进行全面检查,电路是否进水,安全保障装置是否有效;
○4雨季施工的砼、水稳层及时进行覆盖,以防暴雨突然来临,直接冲洗砼或水稳层表面。
汕头市建安实业(集团)有限公司一级突害应急指挥部指挥长:林文城电话:
副指挥长:漆敬群电话:
成员:陈俊国电话:
许顺雄电话:
沈焕标电话:
李明辉电话:
李辉电话:
徐叁成电话:。
